配电综合楼施工方案
10kv高低压配电施工组织方案

高低压配电工程施工组织方案目录第一章工程概况 (1)第二章项目经理部组成人员 (3)第三章施工总平面布置图 (8)第四章确保工程质量的技术组织措施技术组织措施 (8)第五章确保安全生产和文明施工的技术组织措施及环境保护措施 (12)第六章确保本项目工期的 (16)第七章施工方案 (20)第八章施工机械配备和材料投入计划 (27)第九章施工进度表或施工网络图 (28)第十章劳动力安排计划及劳务分包计划 (29)第十一章新技术、新产品、新工艺、新材料应用 (30)第一章工程概况一、工程地点:平煤总医院院内二、工程名称 :平煤股份矿山医疗救护中心综合楼三、四、工程范围:高低压配电柜、直流屏、变压器等配电工程施工安装和调试、外线高压进线工程五、工程性质:本工程为位于总建筑面积为 7.5万平方米。
主楼24层。
地下2层六、工程特点1、综合性强安装部分包括变压器、直流屏、高低压配电柜等系统,功能齐备,设备先进。
2、施工配合、协调要求高3、质量要求严格本工程质量标准必须严格按照国家现行施工及验收规范,精心施工,保证质量。
在确保各系统达到设计功能的同时,保证各项设施使用的可靠性、稳定性及安全性。
七、工程重点1、认真做好施工组织的管理协调工作,尽可能把各专业、各系统相互之间的干扰降至最小。
2、强化施工质量意识,消除常见的工程质量通病,严格把好每一施工工序关,实事求是地对工程质量负责。
3、各系统的联动调试复杂,技术要求高,项目经理部应编制详尽的调试方案,经总工程师审批后,交专人负责施工。
4、注意对特殊工序及关键部位施工工艺的控制(如接地极焊接,设备吊装、电缆头制作等)。
5、竣工文件、资料的收集、整理工作必须与工程施工同步进行,确保竣工资料的真实与完整。
6、充分掌握和理解设计图纸、技术文件、工艺要求,根据工作量及工期要求,科学、合理地安排进度计划,制订有针对性的技术措施、施工工艺及施工方案。
7、运用现代化管理手段,对现场工程进度计划、劳动力、材料、成本等实行有效的控制,加强宏观调控力度,实行动态管理。
综合楼工程施工组织设计

综合楼工程施工组织设计综合楼工程施工组织设计一、项目背景及目标1.1 项目背景综合楼工程是位于某地的一个多功能建造,旨在提供办公、商业、餐饮等多种服务,并满足现代生活的多方面需求。
材料采购、、施工序列规划、施工组织设计等都是项目成功实施的重要环节。
1.2 项目目标本工程施工组织设计的目标是:确保施工过程安全、高效、质量可控,提前完成工程节点,保证建造的功能和使用要求。
二、组织机构与人员配置2.1 组织机构本项目包括施工组织机构、技术质量部、安全管理部、协调管理部等部门。
具体承担岗位职责的人员和机构职能划分见附表1。
2.2 人员配置项目管理团队应包含经验丰富的项目经理、技术负责人、安全质量负责人等。
施工人员队伍根据施工进度和需求进行灵便调配,确保施工的顺利进行。
三、施工策划3.1 施工方案详细制定综合楼工程施工方案,包括施工工艺流程、施工方法、施工周期、施工队伍等内容,确保施工过程高效、顺利进行。
3.2 施工进度安排根据施工方案,合理安排施工进度,确保施工节点可以按时完成,避免因为进度延误而影响整个工程进程。
3.3 材料采购与管理制定材料采购计划,准确评估各种材料的用量,并严格按照质量要求进行采购。
建立材料验收制度,确保所采购的材料符合质量标准。
3.4 施工设备及机械的调配根据施工方案的要求和实际施工需要,制定施工设备和机械的调配计划,确保施工过程中设备和机械的合理利用。
四、安全管理4.1 安全生产组织建立完善的安全生产组织机构,明确各级负责人的职责和权限。
制定安全生产目标、安全生产考核制度,确保施工过程中的安全问题得到及时解决。
4.2 安全管理措施采取必要的安全防护措施,包括围挡设施的设置、施工现场的道路交通安全、作业人员的个人防护用具等,确保施工现场的安全。
4.3 安全培训对施工人员进行安全培训,提高其安全意识和应急处理能力。
定期组织安全培训和演练,增强施工人员的应急灭火能力。
五、质量管理5.1 质量控制措施制定质量控制计划,明确各施工分部的质量要求和验收标准。
某综合楼工程施工组织设计方案

某综合楼工程施工组织设计方案
某综合楼工程施工组织设计方案具体内容是什么,下面本店铺为大家解答。
一、编制原则
本工程施工组织设计编制遵循以下基本原则:
(一)、保证重点,统筹安排,遵守承诺和招标文件规定与相关招标会议纪要。
(二)、依据工程项目的内容,本着"适用、安全、经济、合理、先进的原则,科学地安排施工程序,合理组织施工,确保各项施工活动相互促进,紧密衔接,加快施工进度,缩短工期。
(三)、采用先进的施工技术,合理选择施工方案,保持公司质量体系并使之有效运行,确保安全生产和提高工程质量。
(四)、充分挖掘和利用机械设备潜力,提高机械化程度,减轻劳动强度和提高劳动生产率。
二、编制依据
(一)、业主提供的工程招标邀请函
(二)、业主提供工程施工图纸及相关技术资料
(三)、国家现行的施工质量验收规范、标准及操作规程
(四)、施工现场条件及勘察资料
(五)、我公司类似建筑工程施工经验及相关资料
三、工程概况
本工程为全现浇框架结构,地下室一层为车库,地上一层为商业用房,二至六层以上为宾馆。
本工程设计等级为三级,耐火等级为二级,屋面防水等级为三级,半地下室耐火等级为一级,防水等级为二级,建筑使用年限50年;抗震设防烈度为六度,框架、地下室档土墙抗震等级为四级,建筑安全等级为二级。
110kV变电站工程生产综合楼彩钢岩棉夹芯板安装施工方案

目录一、适应范围 2二、编制依据 2三、作业流程 2四、工艺流程说明及主要质量控制要点 2五、质量验评及质量控制方式13六、安全文明施工14一、适用范围本施工方案适用于XX东区110kV变电站工程生产综合楼彩钢岩棉夹芯板安装。
二、编写依据三、作业流程图3-1 装配式板施工作业流程图四、工艺流程说明及主要质量控制要点4.1作业准备生产综合楼外墙板采用彩钢岩棉夹芯板,施工组要进行系统全面的施工技术培训及技术交底,使施工人员掌握熟悉装配式板施工工艺标准、相关的技术要求、要领。
组织施工人员熟悉施工图纸,明确施工方法,掌握施工工艺,熟悉机具的使用。
4.2定位放线根据变电站设置的建筑测量定位方格网基准点,采用水准仪,拉线、尺量,定出该基准线。
施工特点:本工程采用工厂成型彩钢岩棉夹芯板要求板材有效宽度为1000mm,长度为6000mm及8000mm,主变防火墙采用200mm厚彩钢岩棉夹芯板防火墙(耐火极限为3.0h),其它内外墙为100mm 厚彩钢岩棉夹芯板。
具体板材长度和构造节点做法由多维公司根据设计院建筑图及结构图自行深化设计,并提交甲方及设计院共同审核同意。
保证墙面板的整体美观和保温性能是该工程的关键。
同时,墙面系统结构层次多,构造复杂,且先后施工的顺序单一。
因此,需要在人力、物力及制作进度等方面合理安排,运输上给予充分考虑。
4.2.1、施工总体安排(1)本工程压型钢板采用多维新型岩棉夹芯板,厚度为75mm。
外板:采用博思格镀铝锌钢板(BHP),厚度0.6mm,小波纹表面,波距最大20mm,最大波高1.6mm,强度为G300,采用镀铝锌基板,镀铝锌含量为150g/㎡(其中各成分含量为:锌为55%,铝为43.5%,硅为1.5%。
),XPD,采用采用无机陶瓷色素,表面油漆具有抗灰尘粘附的自洁功能。
内板:采用烨辉(中国)镀铝锌钢板,厚度为0.5mm,方波表面,波距最大105mm,最大波高1.6mm,强度为G300,采用镀铝锌基板,镀铝锌含量为150g/㎡(其中各成分含量为:锌为55%,铝为43.5%,硅为1.5%。

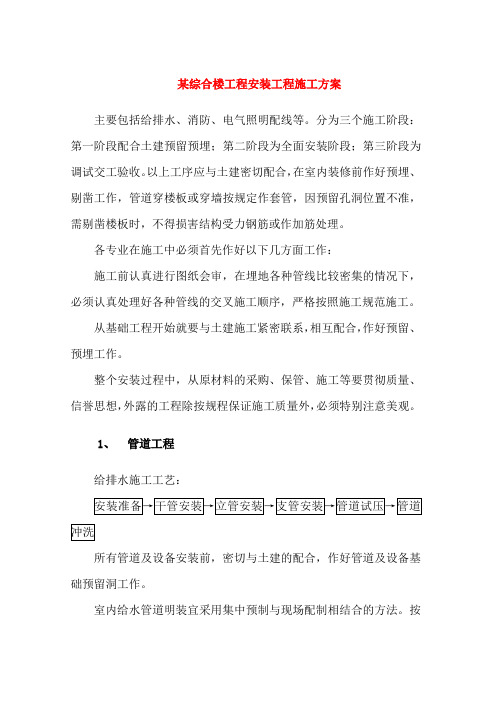

某综合楼工程安装工程施工方案

某综合楼工程安装工程施工方案主要包括给排水、消防、电气照明配线等。
分为三个施工阶段:第一阶段配合土建预留预埋;第二阶段为全面安装阶段;第三阶段为调试交工验收。
以上工序应与土建密切配合,在室内装修前作好预埋、剔凿工作,管道穿楼板或穿墙按规定作套管,因预留孔洞位置不准,需剔凿楼板时,不得损害结构受力钢筋或作加筋处理。
各专业在施工中必须首先作好以下几方面工作:施工前认真进行图纸会审,在埋地各种管线比较密集的情况下,必须认真处理好各种管线的交叉施工顺序,严格按照施工规范施工。
从基础工程开始就要与土建施工紧密联系,相互配合,作好预留、预埋工作。
整个安装过程中,从原材料的采购、保管、施工等要贯彻质量、信誉思想,外露的工程除按规程保证施工质量外,必须特别注意美观。
1、管道工程给排水施工工艺:所有管道及设备安装前,密切与土建的配合,作好管道及设备基础预留洞工作。
室内给水管道明装宜采用集中预制与现场配制相结合的方法。
按标准房间实际测量几个尺寸,所以掌握土建施工中的误差,考虑一个活口后即可集中预制;对尺寸不统一房间,现场配管严格按照施工规范施工。
排水管道横管和立管:横管和立管的联接,采用两个45º三通和90º斜三通;排水立管与管端部的联接,采用两个45º弯头。
试压:管道安装完毕后,分段或分层试压,依国家施工验收规范进行。
2、电气工程所使用的设备、材料均应符合国家或部颁的现行技术标准,并应有合格证,对使用的钢管不能有破裂或砂眼,确保在砼振捣中不堵管。
埋设于地坪和现浇砼中的暗管要作好临时固定,并作好朝天管口的封堵工作。
配钢管线,必须保证室内电线的互换性,便于检修及外表美观,为此需作到以下几点:管线敷设应沿最短的线路,并尽量减少弯曲次数,管道超过规定长度应加装接线盒。
钢管在弯曲后不应产生裂纹或显著的凹陷,弯曲角度不应小于90º。
管内穿线不应超过管内截面的40 %。
管内配线不得有接头或扭结。
综合教学楼供配电及照明设计方案

河北工程大学科信学院课程设计说明书<20013 /2018 学年第一学期)课程名称:建筑供配电及照明课程设计题目:综合教案楼供配电及照明设计专业班级: 10级电气一班学生姓名:王健学号: 100062133指导教师:岑毅南设计周数: 2周设计成绩:2018年 12月 22 日一.课程设计的目的建筑电气综合课程设计的目的是进一步强化建筑电气设计理论与建筑电气工程的设计、施工实践能力的有机结合,更有效地培养本业专业综合设计思维以及施工、安装的实践能力。
本课程设计的任务包括高层建筑的强弱电气系统的方案设计以及强弱电气系统电气施工图的设计。
二.课程设计的任务∙根据课题的原始资料,确定符合等级;∙拟定高低压供配电系统;∙正确建立负荷统计计算表;∙变压器台数、容量、型号选择;开关、线路各做一个选型,发电机容量选择;∙活动室照度计算及照明灯具的选择及布置;∙CAD绘制供配电系统图;三.课程说明书的设计说明1. 设计步骤供配电设计内容主要包括变配电设计、高压配电线路设计、低压配电线路设计和电气照明设计等。
其设计步骤一般如下:1.收集原始资料在动手设计之前,应根据设计任务书的要求,收集用电设备的性质、特征、功率、布局、环境及气象条件;各用电单位的平面图及断面图;用电设备平面布置图;电源的电压、容量及可能提供的供电方式。
2.电力负荷的分析计算根据提供的各用电单位的电力负荷清单,分析那些电力设备属一级负荷,那些属二级负荷,那些属三级负荷,然后按需要系数法分别计算出各用电单位及全部的计算负荷,在平面图上画出各用电单位的负荷图。
根据各用电单位的负荷性质及平面布局,确定在那些地方设变电所及各变电所中的变压器台数。
然后根据确定的变电所布局,拟出各用电单位变电所供电范围,并计算各变电所的计算负荷。
3.配电系统设计配电系统设计应根据工艺设计所提供的设备平面布置图、拟出两种可行的中学配电系统方案进行比较后,确定一种方案。
4.低压配电屏的选择5.选择高压电器6.变配电所平面布置设计:根据变电所应靠近负荷中心及进出线方便的原则,确定变电所的位置,然后根据环境条件确定变压器是放在户外还是室内。
综合楼工程施工组织设计方案(纯方案,9页)
目录施工组织设计 (2)施工方案 (2)施工总体布置 (2)主要施工方案 (4)施工进度计划及保证措施 (9)施工组织设计施工方案一、工程概况1、本招标工程系为【xxxxxxx】综合楼,拟建于【xxxxxxx],工程共计【XXXXXXX】层(未包括出层面的机房顶),包括【xxxxxxx】人左右的行政办公楼,藏书[xxxxxxx]万册的学院图书馆,该建筑为框架结构,建筑总高度为【xxxxxxx】M,建筑物长为【xxxxxxx】M»宽为[xxxxxxx]M,总建筑面积为【xxxxxxx】MM,设计室内0.00,相当于绝对标高[xxxxxxx]M,室内外高差为【xxxxxxx】Mo2、本工程结构为钢筋碎框架结构,1-4轴为群桩,桩承台基础,4-12轴为独立碎柱基础,桩碎为C20,承台和独立基础为240红砖,MU75砖,MC5水泥砂浆,其余为120红砖,+0.00下为MC5水泥砂浆,+0.00以上为MC5混合水泥砂浆,柱与墙相连按处用2Φ-16拉结筋,伸入墙内IO00,伸入柱内500,1-4轴,群桩径为6426,桩长18M,单桩承载力为700KN,夯扩桩的夯扩头为2650。
本工程为四级抗震等级,六度抗震设防。
墙身防潮层设于-0.06M处,采用25厚1:2水泥防水砂浆(内渗5%防水剂)。
3、本工程为【xxxxxxx】建筑设计院设计,根据【xxxxxxx】对该工程施工招标书,已于【xxxxxxx】,踏勘现场,领取该工程建施、结构、水电、消防.、空调等施工图纸,要求本工程施工质量等级为省优质工程,要求施工工期为[xxxxxxx)个月,根据我司具体实力情况,定于本工程为省样板工程,工期提前一个月(即实际施工期为【xxxxxxx】天)。
施工总体布置1、施工组织指导思想本工程为碎框架结构,碎工作量大,质量要求高。
工期要求紧,有大量高级装饰工程。
我们的原则是在整个施工过程中,组织上必须贯彻“全面规划、统筹安排、统一指挥、分区管理、互相配合”。
电气工程施工方案(范本)
一、编制依据1.1 主要法律、法规依据《中华人民共和国建筑法》、《建设工程质量管理条例》等相关法律法规。
1.2 施工合同及施工组织设计依据与建设单位签订的施工合同及施工组织设计。
1.3 施工图依据施工图纸,包括电气施工图、结构施工图、给排水施工图等。
1.4 主要规范规程、图集、标准依据《建筑电气工程施工及验收规范》(GB50260-2013)、《电气装置安装工程高压电器施工及验收规范》(GB50147-2010)等相关规范。
二、工程概况2.1 项目概况项目名称:XX大厦项目地点:XX市XX区建设单位:XX房地产开发有限公司设计单位:XX建筑设计研究院监理单位:XX工程监理有限公司施工单位:XX建筑集团有限公司2.2 项目简介XX大厦为地上30层、地下2层的综合楼,总建筑面积约15万平方米。
主要功能包括办公、商业、酒店等。
三、电气工程概况3.1 供电干线系统本项目采用10kV高压电源,由市政供电局引入,通过高压配电室接入。
3.2 电气动力系统动力配电系统采用三相五线制,分为低压配电室和动力配电箱,实现动力用电的分配。
3.3 电气照明系统照明系统采用三相五线制,分为低压配电室、照明配电箱和照明灯具,实现照明用电的分配。
3.4 建筑物防雷与接地系统建筑物采用二级防雷,防雷接地电阻不大于10Ω。
四、施工组织安排与协调4.1 组建项目机电管理部成立项目机电管理部,负责电气工程的施工组织、协调和监督。
4.2 项目机电部的职责分工明确项目机电部的职责分工,确保施工过程中的各项工作有序进行。
4.3 施工组织安排制定详细的施工组织安排,明确施工进度、质量、安全、文明施工等方面的要求。
五、施工准备5.1 技术准备组织技术交底,确保施工人员熟悉施工图纸、规范、标准及操作流程。
5.2 机具、试验设备及材料的准备准备施工所需的各类机具、试验设备及材料,确保施工顺利进行。
5.3 劳动力计划制定劳动力计划,确保施工过程中的人力资源充足。
综合楼施工组织设计
综合楼施工组织设计引言概述:综合楼作为一个大型建造项目,其施工组织设计是确保工程顺利进行的重要环节。
本文将从四个方面详细阐述综合楼施工组织设计的内容,包括选址与规划、施工方案、施工组织架构以及施工进度管理。
一、选址与规划:1.1 选址:根据综合楼的功能需求和周边环境条件,选择合适的地理位置,考虑交通便利性、用地面积、地质条件等因素。
1.2 规划:制定综合楼的总体规划方案,包括建造布局、楼层高度、功能分区等,确保满足使用要求和安全标准。
1.3 环境评估:进行环境评估,包括土壤污染、水源保护等,确保施工过程对环境的影响最小化。
二、施工方案:2.1 施工工艺:确定综合楼的施工工艺,包括土方开挖、基础施工、主体结构施工等,确保施工过程合理高效。
2.2 施工设备:选用适当的施工设备,如塔吊、起重机等,保证施工安全和效率。
2.3 施工材料:选择符合标准的施工材料,如混凝土、钢材等,确保施工质量和工程安全。
三、施工组织架构:3.1 组织管理:建立施工组织管理机构,明确各个部门的职责和权限,确保施工过程的协调与顺利进行。
3.2 人力资源:合理配置施工人员,包括工程师、技术人员和施工工人等,确保施工队伍的专业性和稳定性。
3.3 安全管理:制定安全管理制度,包括安全培训、安全设施配置等,确保施工过程的安全性和人员的健康。
四、施工进度管理:4.1 进度计划:编制详细的施工进度计划,包括各个施工阶段的时间节点和关键路径,确保施工进度的合理安排。
4.2 进度控制:设立进度控制机制,及时跟踪施工进度,发现问题及时调整,确保工程按计划完成。
4.3 进度评估:定期进行进度评估,分析施工发展情况,及时采取措施解决问题,确保工程质量和进度。
综合楼施工组织设计是一个复杂而重要的过程,需要综合考虑各个方面的因素。
通过合理的选址与规划、科学的施工方案、高效的施工组织架构和严格的施工进度管理,可以确保综合楼的施工过程顺利进行,最终实现工程质量和进度的目标。
综合楼 施工方案
华油天然气广元有限公司“气化广元”清洁能源项目综合楼工程施工方案编制人:审核人:批准人:四川大东建设工程有限公司2012年3月5日目录1. 编制说明2. 工程概况3. 施工准备4. 主要施工工艺5. 施工进度计划6. 质量保证技术措施7. 安全施工8. 文明施工1. 编制说明本施工方案只适用于华油天然气广元有限公司“气化广元”清洁能源项目—综合楼工程1.1、设计文件东华科技工程股份有限公司设计的《综合楼部分(结构、建筑、电气、给排水)》1.2、主要采用的标准和规范《建筑工程质量验收统一标准》(GB50300-2001)《混凝土结构工程施工质量验收规范》(GB50204-2002)《砌体工程施工质量验收规范》(GB5020-2002)《建筑装饰装修工程质量验收规范》(GB50210-2001)《屋面工程质量验收规范》(GB50207-2002)《建筑电气工程施工质量验收规范》(GB50300-2002)《建筑给水排水工程施工质量验收规范》(GB50212-2002)《混凝土结构施工图平面整体表示方法制图规则和构造详图》(03G101-1)《建筑物抗震构造详图》(04G329-3)《室外工程》(02J003)《外墙外保温构造》(02J121-1)2.工程综述工程概况:综合楼位于回龙河工业园区原103厂区内。
综合楼为四层钢筋混凝土框架结构建筑物,建筑物占地面积605.6m2,总建筑面积2422.4m2;建筑物高度14.5m,室内外高差0.30m。
层高:底层层高为4.20m,其余各层层高为3.2m,女儿墙高度为1.1m。
基础为柱下独立基础,保护层厚度为40mm。
柱保护层厚度为30mm,梁保护层厚度为25mm,现浇板保护层厚度为15mm。
混凝土垫层强度为C15,其他构件混凝土强度均为C30;外墙采用240厚Mu10混凝土空心砌块,M7.5混合砂浆。
内隔墙采用200厚Mu10混凝土空心砌块,M7.5混合砂浆3.施工准备3.1、技术准备收到图纸后立即组织有关人员熟悉工程设计内容并认真做好图纸会审工作,做好图纸会审记录,参加设计技术交底,做好交底记录。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
配电综合楼施工方案1、工程概况1.1、工程名称:110KV连心变电站工程1.2、工程地点:沙市连心村一组1.3、发包单位:荆州供电公司1.4、承包单位:荆力工程总承包有限责任公司输变电分公司1.5、建设规模:二层框架结构2、编制依据建筑结构荷载规范(GB50009-2001)(2002年版);混泥土结构设计规范(GB50010-2002);建筑抗震设计规范(GB50011-2008);建筑地基基础设计规范(GB50007-2002);建筑地基基础技术规范(DB42/242-2003);地下工程防水技术规范(GB50108-2001);建筑地基处理技术规范(JGJ79-2002);电力设施抗震设计规范(GB50260-96);3、施工准备3.1、根据施工现场的情况,场区内设置职工生活区、施工生产区、办公区。
(1)办公区:设置有土建和安装集体办公室、资料室、试验室、材料仓库和值班室。
(2)施工生产区:设置有钢筋加工车间、木工作业棚、灰浆搅拌站。
(3)职工生活区:详见施工平面布置图。
3.2、本工程采用现场商品砼,现场不在设置搅拌站。
钢筋、模板等在现场设加工区,制作后由人工运至作业面。
平整地面,整修道路,将水电接至施工现场,做好三通一平。
根据业主审核的施工现场平面布置图的要求,搭设办公室等其它临建设施。
3.3、根据业主在施工现场提供的电源,向场区敷设电缆线,在钢筋加工车间、模板加工车间、泵车及施工现场等处设置配电柜,同时满足施工照明、办公的需要,照明用电量按动力用电量的10%计算。
施工现场所有用电线路均采用三相五线制。
施工现场用电详见施工现场临时用电施工组织设计。
施工道路及各临时设施布置详施工平面布置图。
北沙市连心110KV变电站临时设施施工平面布置图3.4、劳动力准备根据工程的施工特点,加强内部劳动力结构的调整,组建适合本工程施工需要的各种专业队伍。
对进场的劳动力进行技能考核,施工组织、工艺流程交底,确保施工队伍的有效投入。
建立健全各施工项目的劳动组织、规章制度、形成"交底-过程-验收"的组织监控体系。
加强各专业工种的空插流水,使施工队伍能够及时进入操作最佳状态。
4、施工方法4.1 测量工程本工程为架空层框架,根据其特点,我公司拟在测量施工中使用经纬仪、S3水准仪各一台,50m钢卷尺两把,塔尺一把。
配备具有施工经验的测量人员1人,确保该工程平面位置的准确和竖向垂直度合乎要求。
4.1.1平面控制按照从总体到局部的控制原则,地下结构施测中,行投点放线,在-0.030m4.1.2垂准控制10mm厚100mm×100mm的铁板,板底焊4Ф右图所示。
通过矩形平面控制网对-0.030m采用天顶法施测,必须在各层楼板对应于控制点的位置留置200mm×200mm的预留洞口。
在一层楼板基点设置测站,将垂准仪置中、整平,在测站天顶上方设置标分划板,把垂准点锁定在所测楼层面十字丝上后,用墨斗线弹在孔边上,将放出的控制点归化改正后,实施楼层常规投点放线。
4.1.3高程控制由业主或相关单位提供的水准点建立施工现场的场区高程控制系统,在建筑物四周设置12个坚固稳定砼做的半永久性水准基点,其具体形式见下图。
施工过程中对水准点定期检测复核,确保监测数据的正确性。
一层施工完毕后,在建筑物周边墙、柱角设置+1.000m的标高点,每次高程向上传递,均从该标高用钢卷尺上引至楼层后,用水准仪进行楼层水平标高的测设。
4.1.4沉降观测根据设计要求在该建筑物四周设置沉降观测点,位置+0.500m标高设置半永久性水准点,形式如下图。
沉降观测采用“12固定”,每完成一层结构观测一次,竣工后第一年每月一次,第二年每两个月一次,第三年每半年一次,第四年开始每年观测一次,直至沉降稳定为止。
4.2 土方工程(1)基础处土方开挖:基坑深度约为1.5米,经过对基坑边坡坡角计算,结合地区经验,基坑深度按最深处1.5米计算,坡顶考虑20KPA活荷载,折合基坑深度为水准基点4.4米,经按图解法和计算法计算,结合勘察单位在本地区经验(工程地质类比法),可按高宽比1:0.3放坡。
由于放坡开挖后,基坑开挖过程中应注意观察东侧基坑边坡,必要时采取支护措施,基坑使用过程中应采取防止雨水对边坡的冲刷造成的不利影响,基坑坡肩外一倍基坑深度范围内不应堆土。
查地质勘探报告中对地下水作用的评价,目前基坑开挖不存在地下水引起的基坑隆起和地下水对基础的浮托作用,也不存在地下潜水渗流对基坑稳定性的影响。
当基础施工完毕后第二次开挖至承台基底时;余土由人工挖至坑底设计标高,以避免超挖。
大面积土方开挖完毕后确定排水沟、集水坑基坑的位置,采用人工开挖。
(2)技术准备:开挖前按图纸放好基坑开挖边线和50cm边线控制线,并撒上石灰粉,对各级人员作好技术、安全交底,保证作业按方案进行。
(3)机械准备:2台反铲挖掘机、5辆自卸汽车4.3 土方回填基坑底部宽度小、操作面窄,采用人工回填,蛙式打夯机夯实。
基坑上部采用机械和人工结合回填。
4.3.1 材料要求利用基坑中挖出的原土,并清除其中的有机杂质,把土中的大块砸碎,使其颗粒均匀,最大粒径小于50mm,含水量符合要求。
4.3.2 主要机具设备铁锹、手推车、木夯、蛙式打夯机、筛子、喷壶等机具备齐。
4.3.3 作业条件(1)回填前清除基底上的杂物,排除积水。
(2)施工完地面以下基础、防水层、保护层、管道(经试水合格),填写好地面以下工程的隐蔽工程记录,并经质量检查验收、签证认可。
(3)做好水平高程的测设,基坑坡边上每隔3m打入水平木桩,做好水平标志。
4.3.4 施工操作工艺(1)填土前检验土料含水量是否在控制范围内。
其含水量一般以手握成团,落地开花为适宜。
若含水量过大,则采取翻松、晾干、风干、掺入干土等措施,如土料过干时,则应预先洒水润湿,增加压实遍数。
(2)在建筑物相对的两侧同时均匀的分层进行填方,从最低处开始,由下而上整个宽度水平分层均匀铺填土料和夯(压)实。
采用蛙式打夯机夯实时,每层铺土厚度不宜超过250mm,人工打夯时铺土厚度不大于200mm,压路机压实厚度每层不大于150mm。
(3)打夯前将填土初步平整,打夯按一定方向进行,一夯压半夯,夯夯相接,行行相连,依次夯打,均匀分开,不留间隙。
回填至管道部位,用人工从管道两边同时进行填土压实,直填至管顶0.5m以上,换用打夯机夯实。
4.3.5 质量检验对每层回填土进行质量检验,用环刀法取样,测出实际干密度,计算出压实系数,压实系数符合设计要求或规范规定后方可进行上层回填。
4.3.6 施工注意事项(1)严格选用回填土料,控制含水量、夯实遍数。
(2)严格控制每层铺土厚度,严禁汽车直接向基坑内倒土,并应禁止用浇水、水撼方法使土下沉,代替夯实。
(3)管道下部、机械夯压不到的边角部位、墙与地坪、散水的交接处,用细粒土料回填,并仔细夯实。
(4)雨天原则上不进行回填施工,必须回填时,分段尽快完成,且宜采用砂土、石屑等填料,周围采取防雨和排水措施。
4.4 基础垫层工程:本工程地下室垫层为100厚C10砼垫层,在砖胎膜完工后进行。
垫层完工后,继做20厚1:3水泥砂浆保护层压实、压光。
本工程地下防水层采用45mm厚细石混凝土。
4.5钢筋工程4.5.1 原材要求及现场堆放进场原材应符合设计要求,进场后,按规格、批次进行复验。
复验不合格的不准使用。
钢筋原材堆放位置根据加工区平面总布局以及有利于进料和加工搬运等情况来确定。
原材堆放在木墩或砌墩上,增加通风,避免直接放到地上,造成污染锈蚀。
4.5.2 钢筋加工(1)所需设备:切断机两台,弯曲机两台,闪光对焊机一台,小冷拉一台,(2)加工区布置:根据本工程钢筋规格品种多,数量大等特点,将钢筋加工区分为原材堆放区,加工区,半成品堆放区三个区域。
在进行设备布置时,充分考虑“切断—焊接—弯曲—堆放”或“切断—弯曲—焊接—堆放”加工流水工艺,合理布置切断机、弯曲机、对焊机、小冷拉等设备的位置关系,形成合理、通畅的加工流水线。
(3)加工要求:钢进加工前,根据图纸先对钢筋放样,编制配料单,作为钢筋加工的主要依据。
加工时,根据配料单中不同品种、规格钢筋的数量、尺寸进行加工。
4.5.3 钢筋绑扎本工程基础为钢筋砼桩基础,砼强度等级为C25,基础钢筋采用一级、二级钢。
(1)基础底板钢筋绑扎:基础底板钢筋绑扎是本工程钢筋施工的重点,具有数量大、接头多、单根钢筋长度较长等特点。
因此,在施工时,从放样、加工到绑扎的每一步都将严格控制。
根据以往的施工经验并结合本工程的特点,制定切实可行的施工方案。
基础底板配筋为上下两层网片,最长可达9米左右。
加工时,拟将通长筋一次对焊加工成型,用绳捆好溜滑到坑底。
绑扎工艺为:在垫层上划间距线---摆放下层网片底筋---摆放下层网片上筋---绑扎并加垫块---支设架立马蹬---测量马蹬顶标高并焊牢---摆放上层网片底筋---摆放上层网片上筋---绑扎上层网片。
在绑扎每一层钢筋时,均要拉通线以保证钢筋顺直。
在底层网片绑扎前,集水坑加深部位的钢筋网片要提前绑扎完毕。
浇筑砼前,剪力墙预留筋应完成。
(2)梁钢筋绑扎:绑扎工艺流程:划箍筋间距---摆放箍筋---穿主梁下层纵筋---穿次梁下层纵筋---穿主梁上层纵筋---按箍筋间距绑牢—绑主梁下层纵筋---穿次梁上层纵筋---按箍筋间距绑牢---绑次梁下层纵筋。
箍筋接头在梁中交错绑扎,梁端第一个箍筋设置在距柱节点边缘50mm处。
在主、次梁受力筋下均设水泥砂浆垫块,为确保保护层厚度,把垫块和主筋绑扎牢固。
(3)板钢筋绑扎:绑扎工艺流程:清理模板---模板上弹线---摆放底层网片---绑扎底层网片---绑负弯矩筋或板上层钢筋。
绑扎上层网片前,在下层网片上面设置钢筋架立马蹬,间距0.6m,梅花型布置。
板筋下面加设水泥砂浆垫块,其纵横间距为0.6m,垫块与板主筋绑扎牢固以确保保护层厚度。
4.5.4 几个关键部位的处理楼板上层钢筋网片质量保证措施:由于楼板设计钢筋直径较小,在绑扎及浇筑砼时,上层钢筋容易造成下沉,影响工程质量。
本工程施工时,我们将采取有效措施避免这种情况发生。
绑扎钢筋时,增加架立马蹬数量并合理布置。
浇筑砼时,在高出上层网片10cm左右架立竹夹板,避免操作人员直接踩到上层网片上。
同时,安排专人负责看护,将下沉钢筋及时提起。
4.6 模板工程本工程主体结构剪力墙、现浇梁板等构件中采用双面覆膜木胶合板,其整板尺寸为1200mm×2400mm×18mm(厚),采用50×100mm方木作为支撑龙骨,圆松木作为辅助支撑系统,构成结构层平面模板体系。
该种模板表面平整光滑,强度大、变形小,加上在主体结构中使用高性能的砼,且振捣更为充分、更密实,所以做出来的砼表面光洁度很高,具有很好的外观效果。
