井点降水施工组织设计方案
管井降水施工方案设计

拉斐公馆▪北区编制单位:遂宁市科华建筑工程有限公司编制时间: 2017年6月25 日基坑管井降水工程施工方案第一章方案编制依据一、编制依据1.1核工业西南勘察设计研究院有限公司出具的南滨帝景A区地质勘查报告;1.2 《基础结构平面布置图》1.3 规范依据中华人民共和国、行业和四川省政府颁布的现行有效的建筑结构和建筑施工的各类规范、规程及验评标准、有关法律、法规及规定。
ISO9001质量管理标准、ISO14001环境管理标准、OSHMS18001职业安全健康管理标准。
主要国家、地区、行业标准一览表序标准名称标准编号号1 《建筑基坑支护技术规范》JGJ120—20122 《建设工程项目管理规范》GB/T50326-20063 《工程测量规范及条文说明》GB50026-20074 《建筑工程施工质量验收统一标准》GB50030-20015 《地下工程防水技术规范》GB50108-20086 《地下工程防水工程质量验收规范》GB50208-20117 《建筑地基基础施工质量验收规范》GB50202-20029 《建筑机械使用安全技术规程》JGJ33-200110 《建筑施工安全检查标准》JGJ59-201113 《混凝土结构工程施工质量验收规范》GB50204-2002(2011版)第二章工程概况一、工程基本概况工程位于遂宁市船山区银河路西侧、明霞路北侧。
场地原分布为种植地、居民宅基地及居民道路,经过拆迁,现用建渣铺垫。
该标段共建3栋高层,局部商业楼,工程设计地下二层,地上1~32层,地下室建筑面积约39533m2,,住宅建筑面积134532m2,商业楼面积23186m2,建筑高度6米~99.45米。
基础形式为筏板基础、桩基础。
主楼筏板厚1200,地下室筏板厚300,基础梁高1150。
二、地下水文概况遂宁地处中纬度亚热带的四川盆地中部,光、热资源丰富,雨量充沛,属亚热带温暖湿润气候,主导向为北风,年平均风速约为0.8m/s,年平均气温约17.3℃,年平均日照时约1390小时,年平均相对湿度约82%,平均风荷载为0.3kN/m2。
轻型井点降水施工方案

轻型井点降水施工方案如皋市红星市场扩建改造及商住楼工程井点降水施工方案编制:XXX一、工程概况如皋市红星市场扩建改造及商住楼开发工程位于如皋市如城镇红星村,中山西路北侧。
总建筑面积为平方米,包括住宅平方米、农贸市场5139平方米、超级市场8498平方米和商务酒店1156平方米。
工程包括一幢9层综合楼和4幢住宅楼(两幢6层商住楼和两幢5层住宅楼)。
二、施工准备在施工前,应对施工现场进行全面勘测,制定详细的施工计划并确定井点降水施工方案。
同时,应做好施工人员的安全防护措施和环境保护措施,确保施工过程中不会对周围环境造成影响。
三、施工工艺在施工过程中,应采用轻型井点降水系统进行降水处理。
首先,对井点进行拆除,然后安装轻型井点降水系统,进行降水处理。
在施工过程中,应注意控制施工进度,确保施工质量。
四、注意事项在施工过程中,应注意以下事项:1.严格按照方案进行施工,确保施工质量;2.做好现场安全防护措施,确保施工人员的安全;3.做好环境保护工作,确保施工过程中不会对周围环境造成影响。
五、轻型井点降水系统拆除在施工前,应对井点进行拆除。
拆除过程中,应注意安全,确保不会对周围环境造成影响。
六、质量验收标准在施工完成后,应进行质量验收。
验收标准应符合相关标准和规定,确保施工质量符合要求。
七、环境安全措施在施工过程中,应做好环境保护工作。
施工现场应设置垃圾箱,并定期清理垃圾。
同时,应做好噪音和粉尘的控制工作,确保施工过程中不会对周围环境造成影响。
首先,沿着井点管线的外侧铺设集水毛管,并使用胶垫螺栓将干管连接起来。
将主干管连接至水箱水泵,然后拔掉井点管上端的木塞,使用胶管与主管连接好,并用10#铅丝绑好以防止管路不严漏气,从而降低整个管路的真空度。
主管路的流水坡度按照坡向泵房5‰的坡度,并用砖将主干管垫好。
其次,在试抽水之前,必须检查集水-下管与井点管连接的胶管的各个接头是否有漏气现象。
如果发现这种情况,应重新连接或用油腻子堵塞,并重新拧紧法兰盘螺栓和胶管的铅丝,直至不漏气为止。
基坑井点降水施工方案

目录一、编制依据 (1)二、工程概况 (1)三、施工总体安排 (4)四、注意事项 (8)五、井点降水布置图 (9)基坑降排水施工方案一、编制依据1、项目施工图纸2、国家现行施工验收规范、规程、标准3、X市有关环保、卫生、健康、消防、文明施工的规定和要求4、项目地勘报告书二、工程概况工程简况:X项目工程建筑面积㎡,其中地下室建筑面积㎡,地上建筑面积㎡。
二期项目分成两个标段:一标段包括1#、2#楼2栋共计5个单元高层住宅和地下室,1#楼另有3层商业附楼;二标段包括8#、9#楼2栋共计5个单元高层住宅。
其中地下室采用现浇钢筋混凝土框架结构;地下室二层部分为人防地下室;其余楼栋为一类高层建筑,采用现浇钢筋混凝土剪力墙结构;基础采用桩筏基础及独立承台基础。
建筑层数和建筑高度详下表:工程地质和水文地质:(1)拟建物场地位于旁。
地势开阔,交通便利,场地及四周无河流经过。
场地目前未进行场平处理,场地起伏不大,地面钻孔高程介于518.244~525.349m之间。
据钻探、原位测试及室内岩土试验结果,将本次勘察深度范围内地基土按时代和成因划分为四个工程地质层,即:①第四系全新统人工填土层(Q4ml)、②第四系中下更新统冰水堆积黏性土层(Q1+2fgl)、③第四系中下更新统冰水堆积砂土层(Q1+2fgl)、④第四系中下更新统冰水堆积含黏性土卵石层(Q1+2fgl)、⑤白垩系灌口组砂质泥岩层(K2g)。
其中第②、⑤工程地质层按土质类别、性质、风化程度等差异可进一步划分出若干亚层。
(2)X气候温和,降水丰沛,水网密布,土地肥沃,多年平均气温为16.2℃,极端最高37.3℃,极端最低-5.9℃;多年平均降水量947.0mm,日最大195.2mm;蒸发量多年平均值1020.5mm;相对湿度多年平均值82%;场地内存在:1)上层滞水2)孔隙潜水3)基岩裂隙水等三种类型的地下水。
本次勘察测得地下水位埋深约为0.7~9.3m,相应地下水位标高大致介于514.36~523.39m,其高程则随地形起伏而变化较大,无统一的自由水面。
井点降水方案

施工方案一、工程概况1、本工程为XX奥林匹克公园速滑馆(二标段),总建筑面积为23385.5㎡。
主体单层,局部三层的大空间体育建筑,建筑总高度31.7m。
地下一层,地上三层。
主体结构形式为钢筋混凝土框架结构,屋顶为钢结构空间桁架体系。
2、根据黑龙江寒地建筑勘察设计有限公司提供的岩土工程勘察报告,该工程地下水稳定水位埋深为 3.6m~4.5m,为确保工程质量和施工方便,该工程基础降水方法采用轻型环形井点降水。
二、施工准备(一)施工机具1、井点管:Φ38.5mm,壁厚3.0mm的无缝钢管或镀锌管,长6.0m左右,一端用厚为4.0mm的钢板焊死,在此端约1.0m长范围内,在管壁上钻Φ15mm的小圆孔,孔距为25mm,外包两层滤网,滤网采用编织布,外部再包一层网眼较大的尼龙丝网,每隔50~60mm用10号铅丝绑扎一道。
2、连接管:透明管或胶皮管,使井点管与总管连接,采用8号铅丝绑扎或胶带缠紧,应扎紧以防漏气。
3、总管:Φ100钢管,壁厚为4.0mm,用法兰盘加橡胶垫圈连接,防止漏气、漏水。
4、抽水设备:为15千瓦电机18台,真空泵以及机组配件和水箱。
5、凿孔冲击管:Φ219×8的钢管,其长度为10m。
6、水枪:Φ50×5无缝钢管,下端焊接一个Φ16的枪头喷嘴,上端弯成大约直角,且伸出冲击管外,与高压胶管连接。
7、蛇形高压胶管:压力应达到1.5Mpa以上。
8、高压水泵:100TSW―7高压离心泵,配备一个压力表,作下井管之用。
(二)材料粗砂与豆石,不得采用中砂,严禁使用细沙,以防堵塞滤管网眼。
(三)技术准备1、详细查阅工程地质勘查报告,了解工程地质情况,分析降水过程中可能出现的技术问题及采取的措施。
2、凿孔设备与抽水设备检查(四)、场地准备:场地平整完成,基坑开挖至降水工作面。
三、井点安装(一)安装程序井点防线定位→安装高压水泵→凿孔安装埋设井点管→布置安装总管→井点管与总管连接→安装抽水设备→试抽与检查→正式投入降水程序(二)井点管的布置(1)该工程为独立基础,承台底板标高分别为―5.6m、―5.8m、―4.2m、―2.9m等,因此我们把降水分成两个区域,即为①N轴侧CT21、CT24为一个区域,②A轴侧CT21、CT24和地下部分为一个区域,另外个别加深的承台需降水时单独降水。
管井降水施工方案

管井降水施工方案本工程位于遂宁市船山区,场地原为居民宅基地、种植地及居民道路,经过拆迁,现用建渣铺垫。
该标段共建3栋高层和局部商业楼,设计地下二层,地上1~32层,建筑面积约为m2,商业楼面积为m2,建筑高度为6米~99.45米。
基础形式为筏板基础和桩基础,主楼筏板厚度为1200,地下室筏板厚度为300,基础梁高度为1150.编制依据包括XXX出具的南滨帝景A区地质勘查报告、《基础结构平面布置图》和相关规范、规程、标准。
其中包括中华人民共和国、行业和XXX颁布的建筑结构和建筑施工的各类规范、规程及验评标准、ISO9001质量管理标准、ISO环境管理标准、OSHMS职业安全健康管理标准等。
工程概况介绍完毕后,下一步需要对地下水文概况进行分析。
遂宁位于四川盆地中部,属亚热带温暖湿润气候,气候条件优越。
根据水文资料,区域内涪江河年平均水位约为273.00m,最大流量约273.00m3/s,涪江历史最高洪水约为278.174m,流量为m3/s。
拟建场地在地貌上属涪江Ⅰ级阶地,地下水主要为孔隙潜水,水量丰富,水位变化主要受季节性降水及涪江水位控制。
根据地勘,水位一般在砂卵石层中,厚度约为7~10m,稳定水位埋深约0.3-2.0m。
基坑降水是工程的先行工作,为确保土方开挖的顺利施工必须在土方开挖前10天进行降水。
人工降水的方法有多种,结合本工程的水文地质条件和该地区以往降水经验,采用管井井点降水是本工程优选的方法,其降水效果好、作业条件简单、运行管理方便、操作维修简便、运行成本低、可塑性大。
井点设计依据包括勘察报告、红线图、技术规范等。
基坑涌水量计算采用《建筑基坑支护技术规范》(120-2012)附录E公式E.0.1进行,计算得到基坑涌水量为Q = 113.04m3/h。
根据计算结果,基坑总涌水量为7360.8立方米/天。
为了计算降水井的数量,需要先计算单井出水量,根据公式计算得到单井出水量为851.4立方米/天。
井点降水专项施工方案(最终)

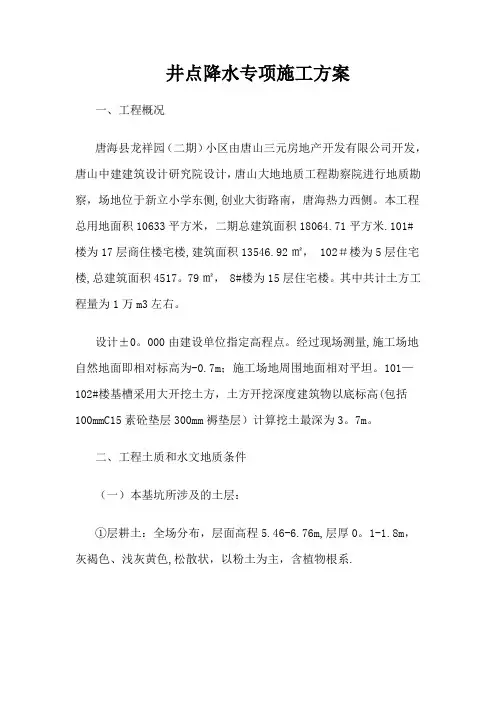

井点降水专项施工方案一、工程概况唐海县龙祥园(二期)小区由唐山三元房地产开发有限公司开发,唐山中建建筑设计研究院设计,唐山大地地质工程勘察院进行地质勘察,场地位于新立小学东侧,创业大街路南,唐海热力西侧。
本工程总用地面积10633平方米,二期总建筑面积18064.71平方米.101#楼为17层商住楼宅楼,建筑面积13546.92㎡, 102#楼为5层住宅楼,总建筑面积4517。
79㎡, 8#楼为15层住宅楼。
其中共计土方工程量为1万m3左右。
设计±0。
000由建设单位指定高程点。
经过现场测量,施工场地自然地面即相对标高为-0.7m;施工场地周围地面相对平坦。
101—102#楼基槽采用大开挖土方,土方开挖深度建筑物以底标高(包括100mmC15素砼垫层300mm褥垫层)计算挖土最深为3。
7m。
二、工程土质和水文地质条件(一)本基坑所涉及的土层:①层耕土:全场分布,层面高程5.46-6.76m,层厚0。
1-1.8m,灰褐色、浅灰黄色,松散状,以粉土为主,含植物根系.②-1层粉土:全场分布,层面高程4.84-6。
46m,层顶埋深0.14—0。
7m,层厚0。
65—2。
00m。
灰黄色,中密,湿,干强度低,中等压缩性,低韧性,摇振反应迅速,无光泽。
②—2层粉土:全场分布,层面高程3.39—5.56m,层顶埋深0。
95—2.3m,层厚4.9-10。
05m,灰色、灰褐色,中密,湿,干强度低,中等压缩性,低韧性,摇振反应迅速,无光泽。
②—3粉土:全场分布,层面高程-0.6~-5。
75m,层顶埋深6.15—13.95m,层厚2.05—8。
7m。
灰绿色、黄绿色,密实,湿,干强度低,中等压缩性,低韧性,摇振反应迅速,无光泽。
(二)水文情况本工程基坑所涉及的各地基土层范围内地下水为孔隙潜水及沿海地区富水性较贫乏,勘察期间地下水位在自然地平下1。
2—1。
5m 左右。
本场地单井涌水量较大,大于1000吨。
三、井点降水施工(一)轻型井点降水施工1、施工准备1)、施工机具(1)砼滤管:Φ400mm,壁厚50mm混凝土专用井管,单节长1。
真空井点降水施工方案

项目工程真空井占八、、降水施项目工程工公司2016年11月12日审批意见:建设单位(盖章)建设单位代表(签字)年月日施工组织设计(方案)审批表审批目录-、工程概况 (1)1、............................................................... 项目基本概况:. (1)2、............................................................... 场地工程地质条件:.. (1)3、本工程各项工程量统计如下: (1)二、编制依据: (1)三、开挖降水处理方案 (1)1、施工工艺及施工参数介绍 (1)2、............................................................... 总体的施工顺序为: (2)四、施工工艺 (2)1、井点降水施工 (2)五、拟投入的机械设备及材料 (5)、工程概况1、项目基本概况:LNG外电真空降水2、场地工程地质条件:LNG场吹填及回填场地。
3、本工程各项工程量统计如下:二、编制依据:(1)《建筑地基处理技术规》(JGJ79-2002);三、开挖降水处理方案1、施工工艺及施工参数介绍经现场明开挖,结果为直接开挖不能满足现场施工条件,我司将采用真空降水的施工方法对现场进行降水施工。
降水区施工参数设定表(1)井点降水在开挖施工后,先进行井点降水 (真空度-0.03MPa〜-0.06MPa ),有效降水(水位低于槽底地下不小于0.5m )后进行开挖,若开挖后遇到明水采用明排水法。
2、总体的施工顺序为:1.井点降水施工,外设明排水;2.开挖区水位降水至槽底地以下0.5m处;3.进行开挖,留另降水管降水直到基坑回填结束;四、施工工艺1、井点降水施工1.1施工准备选择总管铺设位置,考虑真空泵的功率及能负担集水总管的长度,确定抽水水流方向及出水口位置,抽水泵位置的安放宜选择在同一侧,布置抽水泵安放位置的选择,在放置泵的方向外侧开挖集水槽排水。
深水井及井点降水方案

第一章编制说明一、编制依据1、国家和地方政府的有关政策、法规和条例、规定;2、工程施工图纸;3、建设单位要求的工期、质量、环境保护要求;4、现场实际考察情况及地质勘测报告;5、其他相关依据:《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑地基基础工程施工质量验收规》(GB50202-2002)《施工现场临时用电安全技术规》(JGJ46-88)《建筑基坑支护工程施工技术操作规程》(DB23/T704-2002)《建筑地基基础工程施工技术操作规程》(DB23/T715-2003)二、编制原则1、"百年大计、质量第一”的原则确立质量目标,制定创优规划,严格执行ISO9001质量标准,确保每个检验批、分项工程的质量达到优质工程标准的要求,健全质量保证体系,保证实现质量国际一流的目标。
2、"安全生产,预防为主”的原则运用现代科学技术,采用先进可靠的安全预防措施,确保施工生产和人身安全。
3、文明施工、环境保护的原则实行文明施工,重视环境保护,珍惜土地,合理利用。
严格遵照国家环保政策和建设单位对本工程环境保护的要求,精心组织、严格管理、文明施工,在施工组织设计的编制上力争把施工对周围环境的影响降低到最低限度,并制定出详细的文明施工和环保措施,争创"安全生产、文明施工标准化工地”。
4、保证工期的原则工期非常紧,紧紧围绕业主提出的工期要求,采用合理的施工工艺,做好人员、材料和机械设备配备,优化资源配置。
充分考虑气候、季节及交叉施工作业对工期的影响,在有关工程施工安排上注意时间的前后调整,以一流的管理来确保工期。
三、工程概况1、创业城居住区工程围。
本地区整体地势较平坦,主要分布着耕土地及荒草地。
2、本降水方案为井点降水和深水井降水。
3、本降水基坑为圆形,砼井外径为:7.6m。
4、钢筋砼沉井底标高为-13.65m。
四、降水目的根据本工程的基坑开挖施工的要求,本次降水目的:1、把基坑的水位降下去便于土建施工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
锡港公路(新港路~港城路)井点降水专项施工方案 1.工程概况: 锡港公路是连接无锡与张家港的主要车道。新港路~港城路段管道位于非机动车道内,非机动车道宽5~6m,W37~W111管道埋深5.5m,且位于粉质粘土层内,在施工中极易产生流砂,本工程采用轻型井点降水解决流砂问题。每一个井设置一套轻型井点降水设备。设置时间从挖到原地面下去4m至回填结束。 2、轻型井点降水施工准备 2.1施工机具 (1)滤管:Φ38-55mm,壁厚3.0mm无缝钢管或镀锌管,长2.Om左右,一端用厚为4.0mm钢板焊死,在此端1.4m长范围内,在管壁上钻Φ15mm的小圆孔,孔距为25mm,外包两层滤网,滤网采用编织布,外再包一层网眼较大的尼龙丝网,每隔50-60mm用1O号铅丝绑扎一道,滤管另一端与井点管进行联结。 (2)井点管:Φ38-55mm,壁厚为3.0mm无缝钢管或镀锌管。 (3)连接管:透明管或胶皮管与井点管和总管连接,采用8号铅丝绑扎,应扎紧以防漏气。 (4)总管:Φ75-102mm钢管,壁厚为4mm,用法兰盘加橡胶垫圈连接,防止漏气、漏水。 (5)抽水设备:根据设计配备离心泵、真空泵或射流泵,以及机组配件和水箱。 (6)移动机具:自制移动式井架(采用振冲机架旧设备)、牵引力为6t的绞车。 (7)凿孔冲击管:Φ219×8mm的钢管,其长度为10m。 (8)水枪:Φ50×5mm无缝钢管,下端焊接一个Φ16mm的枪头喷嘴,上端弯成大约直角,且伸出冲击管外,与高压胶管连接。 (9)蛇形高压胶管:压力应达到1.50MPa以上。 (10)高压水泵:100TSW一7高压离心泵,配备一个压力表,作下井管之用。 2.2材料 粗砂与豆石,不得采用中砂,严禁使用细砂,以防堵塞滤管网眼。2.3技术准备 (1)详细查阅工程地质勘察报告,了解工程地质情况,分析降水过程中可能出现的技术问题和采取的对策。 (2)凿孔设备与抽水设备检查。 3、操作工艺 a.平面布置: 由于现场地下水量丰富,沉井底标高较底,选择井点管沿井壁四外侧1.5m环形布置。 b.高程布置: 轻型井点必须将滤管埋入储水层内,且比沉井底深0.5~1.2m。井点管埋设深度为: H′=H1+Δh+iL+l H′- 井点管埋设深度(m); H1 - 井点管埋设面至沉井底面距离(m)m; Δh –降水后地下水位至沉井底面的安全距离(m),取0.5~1m; i –水力坡度,与土壤渗透系数,渗水流量等有关。根据抽水实验确定,根据经验取1/10~1/15; L –井点管至沉井中的距离; l –滤管长度(1.5m)
不透水层原水位线
c.总涌水量计算: 按无压非完全井计算 Q=1.366K(2H0-s)s/(lgR-lgx0) 式中 H0 –有效带深度(m),H0=1.85(s'+l) s' --原地下水位至滤管的距离; l --滤管长度,2m 工作坑H0=1.85(s'+l)=15.82m 接收坑H0=1.85(s'+l)=13.78m 抽水影响半径R 工作坑R=1.95s H0K 接收坑R=1.95s H0K (2)沉井假想半径x0 工作坑x0= F/π接收坑x0= F/π (3)透系数K 根据挖出的土为粉砂土,取K=3,实际根据现场抽水实验确定。 d.单根井点管涌水量q: q=65πdl K(m³/d) 式中 d—滤管直径 l—滤管长度 e. 井点管数量与间距: 井点管所需根数 n=1.2Q/q 井点管间距 D=2πr/(n-1) f.确定取水设备 抽水采用真空泵一用一备。 g.施工工艺 测量定位 冲孔 沉放井点管 填滤料 安装抽水设备 试抽 冲孔采用直径为50mm的冲水管,人工冲孔后再沉放井点管。 冲孔水压采用0.6~1.2Mpa。所有井点管在地面以下0.5m~1.0m的深度内应用黏土填实,抽水时要经常检查有无漏气﹑淤塞等异常现象。 井点管在沉井下沉和顶管施工时应保证连续不断抽水,并准备备用发电机。为保证连续抽水,为此要确保供电(双电源),配备40KW柴油发电机组和备用水泵。 3.1井点安装 3.1.1安装程序 井点放线定位——安装高位水泵——凿孔安装埋设井点管——布置安装总管——井点管与总管连接——安装抽水设备——试抽与检查——正式投入降水程序。 3.1.2井点管埋设 (1)根据建设单位提供测量控制点,测量放线确定井点位置,然后在井位先挖一个小土坑,深大约500mm,以便于冲击孔时集水,埋管时灌砂,并用水沟将小坑与集水坑连接,以便于排泄多余水。 (2)用绞车将简易井架移到井点位置,将套管水枪对准井点位置,启动高压水泵,水压控制在O.4-0.8Mpa,在水枪高压水射流冲击下套管开始下沉,并不断地升降套管与水枪。一般含砂的粘土,按经验,套管落距在1000mm之内。在射水与套管冲切作用下,大约在10-15min时间之内,井点管可下沉1Om左右,若遇到较厚的纯粘土时,沉管时间要延长,此时可采取增加高压水泵的压力,以达到加速沉管的速度。冲击孔的成孔直径应达到300-350mm,保证管壁与井点管 之间有一定间隙,以便于填充砂石,冲孔深度应比滤管设计安置深度低500mm以上,以防止冲击套管提升拔出时部分土塌落,并使滤管底部存有足够的砂石。 凿孔冲击管上下移动时应保持垂直,这样才能使井点降水井壁保持垂直,若在凿孔时遇到较大的石块和砖块,会出现倾斜现象,此时成孔的直径也应尽量保持上下一致。 井孔冲击成型后,应拔出冲击管,通过单滑轮,用绳索拉起井点管插入,井点管的上端应用木塞塞住,以防砂石或其他杂物进入,并在井点管与孔壁之间填灌砂石滤层,该砂石滤层的填充质量直接影响轻型井点降水的效果,应注意以下几点: 1)砂石必须采用粗砂,以防止堵塞滤管的网眼。 2)滤管应放置在井孔的中间,砂石滤层的厚度应在60-1OOmm之间,以提高透水性,并防止土粒渗入滤管堵塞滤管的网眼,填砂厚度要均匀,速度要快,填砂中途不得中断,以防孔壁塌土。 3)滤砂层的填充高度,至少要超过滤管顶以上1000-1800m,一般应填至原地下水位线以上,以保证土层水流上下畅通。 4)井点填砂后,井口以下1.0-1.5m用粘土封口压实,防止漏气而降低降水效果。 3.1.3冲洗井管 将Φ15-30mm的胶管插入井点管底部进行注水清洗,直到流出清水为止,应逐根进行清洗,避免出现“死井“。 3.1.4管路安装 首先沿井点管线外侧,铺设集水毛管,并用胶垫螺栓把干管连接起来,主干管连接水箱水泵,然后拔掉井点管上端的木塞,用胶管与主管连接好,再用10#铅丝绑好,防止管路不严、漏气,而降低整个管路的真空度。主管路的流水坡度按坡向泵房5‰的坡度并用砖将主干管垫好。并作好冬季降水防冻、保温。 3.1.5检查管路 检查集水干管与井点管连接的胶管的各个接头,在试抽水时是否有漏气现象,发现这种情况应重新连接或用油腻子堵塞,重新拧紧法兰盘螺栓和胶管的铅丝,直至不漏气为止。在正式运转抽水之前必须进行试抽,以检查抽水设备运转是否正常,管路是否存在漏气现象。在水泵进水管上安装一个真空表,在水泵的出水管上,安装一个压力表。为了观测降水深度,是否达到施工组织设计所要求的降水深度,在基坑中心设置一个观测井点,以便于通过观测井点测量水位,并描绘出降水曲线。 在试抽时,应检查整个管网的真空度,应达到550mmHg(73.33KPa),方可进行正式投入抽水。 3.2抽水 轻型井点管网全部安装完毕后,进行试抽。当抽水设备运转一切正常后,整个抽水管路无漏气现象,可以投入正常抽水作业。开机一个星期后,将形成地下降水漏斗,并趋向稳定,土方工程可在降水10d后开挖。 4、质量标准 4.1井点管间距、埋设深度应符合设计要求,一组井点管和接头中心,应保持在一条直线上。 4.2井点埋设应无严重漏气、淤塞、出水不畅或死井等情况。 4.3埋入地下的井点管及井点联接总管,均应除锈并刷防锈漆一道;各焊接口处焊渣应凿掉,并刷防锈漆一道。 4.4各组井点系统的真空度应保持在55.3-66.7kPa,压力应保持在0.16Mpa。 5、成品保护 5.1井点成孔后,应立即下井点管并填入豆石滤料,以防塌孔。不能及时下井点管时,孔口应盖盖板,防止物件掉入井孔内堵孔。 5.2井点管埋设后,管口要用木塞堵住,以防异物掉入管内堵塞。 5.3井点使用应保持连续抽水,并设备用电源,以避免泥渣沉淀淤管。 5.4冬期施工,井点联结总管上要覆盖保温材料,或回填30cm厚以上干松土,以防冻坏管道。 6、应注意的质量问题 6.1土方挖掘运输车道不设置井点,这并不影响整体降水效果。 6.2在正式开工前,由电工及时办理用电手续,保证在抽水期间不停电。因为抽水应连续进行,特别是开始抽水阶段,时停时抽,井点管的滤网易于阻塞,出水混浊,同时由于中途长时间停止抽水,造成地下水位上升,会引起土方边坡塌方等事故。 6.3轻型井点降水应经常进行检查,其出水规律应“先大后小,先混后清”。若出现异常情况应及时进行检查。 6.4在抽水过程中,应经常检查和调节离心泵的出水阀门以控制流水量,当地下水位降到所要求的水位后,减少出水阀门的出水量,尽量使抽吸与排水保持均匀,达到细水长流。 6.5真空度是轻型井点降水能否顺利进行降水的主要技术指数,现场设专人经常观测,若抽水过程中发现真空度不足,应立即检查整个抽水系统有无漏气环节,并应及时排除。 6.6在抽水过程中,特别是开始抽水时,应检查有无井点管淤塞的死井,可通过管内水流声、管子表面是否潮湿等方法进行检查。如“死井”数量超过10%,则严重影响降水效果,应及时采取措施,采用高压水反复冲洗处理。 6.7在打井点之前应勘测现场,采用洛阳铲凿孔,若发现场内表层有旧基础、隐性墓地应及早处理。 6.8如粘土层较厚,沉管速度会较慢,如超过常规沉管时间时,可采取增大水泵压力,大约在1.O-1.4Mpa,但不要超过1.5Mpa。 6.9主干管应按本交底做好流水坡度,流向水泵方向。 6.10如在冬季施工,应做好主干管保温,防止受冻。 6.11基坑周围上部应挖好水沟,防止雨水流入基坑。 6.12水泵抽出的水应按施工方案设置的明沟排出,离基坑越远越好,以防止地表水渗下回流,影响降水效果。 6.13如场地粘土层较厚,这将影响降水效果,因为粘土的透水性能差,上层水不易渗透下去,采取套管和水枪在井点轴线范围之外打孔,用埋设井点管相同成孔作业方法,井内填满粗砂,形成二至三排砂桩,
