冬施方案方案

冬施方案方案

冬施方案攻略寒冬已至,工程项目却不能按下暂停键。

如何确保冬季施工的安全和质量,成了我们不得不面对的课题。

下面,我就结合自己多年的经验,为大家梳理一份实用的冬施方案。

一、施工前准备1.技术交底在施工前,组织一次全体施工人员参加的技术交底会,明确冬季施工的技术要求、安全措施和注意事项。

让大家了解冬季施工的特殊性,增强安全意识。

2.施工材料准备提前备足冬季施工所需的材料,如防冻剂、保温材料、加热设备等。

确保材料的质量,避免因材料不合格导致施工质量问题。

3.施工设备检查对施工设备进行全面检查,确保设备性能良好,满足冬季施工需求。

特别是加热设备、保温设备等,要确保其安全可靠。

二、施工现场管理1.施工现场保温冬季施工,保温是关键。

对施工现场进行保温处理,如搭建保温棚、使用保温材料等,确保施工现场温度满足施工要求。

2.施工现场照明冬季施工,光照不足。

要加强施工现场的照明,确保施工人员能够看清楚施工部位,提高施工质量。

3.施工现场安全冬季施工,安全风险较大。

要加强对施工现场的安全管理,如设置安全警示标志、配备安全防护用品等,确保施工人员的人身安全。

三、施工工艺调整1.混凝土施工冬季施工,混凝土施工是重点。

要调整混凝土配合比,加入适量的防冻剂,确保混凝土在低温条件下正常硬化。

2.钢筋施工冬季施工,钢筋施工要注意防锈。

对钢筋进行除锈处理,确保钢筋与混凝土的粘结强度。

3.砌体施工冬季施工,砌体施工要注意保温。

对砌体进行保温处理,防止砌体受冻,影响施工质量。

四、施工进度安排1.合理安排施工进度冬季施工,施工进度要合理。

根据天气情况,合理安排施工计划,确保施工进度不受影响。

2.确保关键节点施工冬季施工,要确保关键节点施工顺利进行。

对关键节点进行重点监控,确保施工质量。

五、施工质量控制1.施工过程控制冬季施工,施工过程控制要严格。

加强对施工过程的监督检查,确保施工质量。

2.施工成果验收冬季施工,施工成果验收要细致。

对施工成果进行全面验收,确保施工质量满足要求。

冬季施工方案(一)2024

冬季施工方案(一)2024

冬季施工方案(一)引言概述:在寒冷的冬季进行施工工作是一项具有挑战性的任务。

低温、降雪和冻结地面等因素都会对施工过程和效果产生不利的影响。

为了确保项目按时完成并保证安全,我们需要制定一套科学合理的冬季施工方案。

本文将就冬季施工方案的五个重要大点进行阐述,包括加强施工计划管理、注意保暖措施、冻结地面处理、防雪措施以及必要的施工材料调整。

正文:1. 加强施工计划管理- 细化施工计划,将施工工序逐步划分,并安排合理的工作顺序;- 确定合理的施工周期,根据低温环境下的施工条件合理安排时间;- 加强工程进度监控,及时发现问题并及时调整计划。

2. 注意保暖措施- 为施工人员提供充足的保暖衣物,包括棉衣、手套、帽子等;- 设置临时休息室,并加强供暖设备使用;- 加强饮食保健,适当增加热量摄入,保证体力。

3. 冻结地面处理- 预先采取措施进行地面融化,如使用加热剂、地暖或喷热水等;- 在施工现场进行地面覆盖,避免地面直接接触低温空气;- 定期检查地基地面情况,如有发现冻结现象及时进行处理。

4. 防雪措施- 及时清除施工区域的积雪,确保施工区域的道路和通道畅通无阻;- 设置防雪挡板,防止积雪堆积在施工区域;- 配备足够数量的除雪设备,如除雪车辆、铲雪机等。

5. 必要的施工材料调整- 针对低温环境,适当调整现有施工材料的配方,以提高其耐寒性;- 使用优质保温材料,如保温棉、保温砂浆等;- 选择耐寒型施工设备和工具,确保施工过程的顺利进行。

总结:冬季施工方案的制定是为了保证工程的顺利进行和施工人员的安全。

通过加强施工计划管理、注意保暖措施、冻结地面处理、防雪措施以及必要的施工材料调整,可以有效应对冬季施工的挑战,确保工程能够按时完成。

同时,施工方案中的措施也为其他同类工程的冬季施工提供了有益的参考。

冬季施工措施方案

冬季施工措施方案

冬季施工措施方案冬季施工措施方案6篇为保证事情或工作高起点、高质量、高水平开展,常常需要提前进行细致的方案准备工作,方案的内容多是上级对下级或涉及面比较大的工作,一般都用带“文件头”形式下发。

方案应该怎么制定呢?下面是店铺为大家收集的冬季施工措施方案,仅供参考,大家一起来看看吧。

冬季施工措施方案11、编制依据:《建筑工程冬季施工规程》(JGJ/T104—XXXX)。

2、工程概况:工程名称:豹澥还建设区二期二区C12(A27#、28#楼、南区地下室)建设单位:武汉光谷建设投资有限公司设计单位:中冶南方工程技术有限公司勘察单位:中机三勘岩土工程有限公司监理单位:北京铁研建设监理有限责任公司地理位置:本工程位于东湖高新区豹澥镇3、冬期施工措施当室外日平均气温连续5d稳定低于5℃,即进入冬期施工。

凡进行冬期施工的工程项目,应复核施工图纸,对不能适应冬期施工要求的问题应及时与设计单位研究解决。

根据本工程特点及所处环境等实际情况,特制定冬季施工措施如下:3.1冬期施工领导体系3.1.1施工现场成立冬期施工领导小组,项目经理任组长,项目部其它管理人员及各施工队伍主要负责人为小组成员。

3.2冬期施工准备工作措施3.2.1做好天气预报工作本工程由专人负责每日收听天气预报情况,并经常与气象部门取得联系,收集天气预报资料,并及时向工地有关领导汇报,掌握、了解近期内的气温变化,以便采取必要的防护措施。

防止寒流突然袭击造成损失。

3.2.2落实责任制。

各级施工技术管理人员、试验人员及施工人员应明确责任,并认真贯彻落实冬期施工措施。

3.2.3做好技术交底。

在每个分项施工前,由项目技术负责人向施工班组作出书面交底,内容应包括冬期施工技术措施及外加剂的使用知识,并监督实施。

3.2.4加强质量检查。

各级质检人员要认真检查冬期施工措施的执行情况。

项目技术负责人、班组长要作好自检、互检、交接检,认真作好原始记录。

3.2.5建立冬季施工测温制度,测温派专人负责,发现异常现象及时反映并采取措施。

冬季施工方案(精选5篇)

冬季施工方案(精选5篇)

冬季施工方案(精选5篇)一、冬期施工的定义我国现行《建筑工程冬期施工规程》(jgj104—87)规定:当室外日平均气温连续5d稳定低于5°c即进入冬期施工;当室外日平均气温连续高于5°c时解除冬期施工。

二、我公司冬季施工的特点我公司施工的工程中,冬期开挖基坑、施工地基基础、工程主体、装饰装修的工程都将存在,项目数量多分布广、砼施工量大、涉及冬期施工的分步分项工程较为全面是本年度冬期施工的主要特点。

三、冬期施工准备1、施工方案的编制:(1)准备工作进入冬期施工的工程,应进行全面的调研,认真察看现场总平面布置图、平面临水布置图(临时排水沟、临水管线等)及相关资料,了解各类临时地下地上管线、管沟平面位置及标高,找出要加深的地下管线、要保温的地上管线及要保温的管沟等。

同时掌握必要的数据,如冬期施工的面积、工程项目、工作量、施工部位及技术要求等。

同时要对图纸进行全面复查,如有不适合冬期施工的工程项目和部位,应及时向建设单位及设计单位提出修改设计要求。

(2)施工方法的选择选择冬期施工方法应考虑以下几个方面的问题:1)本地区冬期施工气温变化的规律按照常规,山东大部地区每年的12月15日至次年的3月15日为冬施阶段,12月底至次年2月中旬将频繁出现严寒天气。

2)结构类型和施工部位应考虑的问题①地下工程:考虑防止地基受冻或因地基冻胀带来的危害,类似独立基础、承台梁等浅埋的现浇钢筋混凝土的防冻,浇筑混凝土前消除雪冰等措施,大型、深埋混凝土的养护方法等。

②地上结构工程:对于薄板、混凝土量小的构件,应考虑模板的保温及保温选材、混凝土外加剂以及养护方法的选择,如独立构件的现浇混凝土的养护方法;整体现浇钢筋混凝土结构中的混凝土保温、养护;应注意到冬期工程不同阶段和施工部位的变化和所采用的养护方法。

③装饰工程:室内采暖的方法;建筑物的封闭、保温措施;热源及设备、应综合考虑热源设备的可靠性、经济性,并结合工程量、施工进度及施工班组的生产量;冬期施工的资源,应考虑各种资源的供应情况,确定选用何种保温材料,以及水泥、防触电点、防中毒、防煤气的安全措施等。

14冬施方案

14冬施方案

1、编制依据1.1结构设计施工图1.2主要规范、规程1.3施工组织设计2.2建筑设计概况3、施工部署3.2施工准备:按规定冬季施工时间为:日平均气温连续5天低于5℃或到11月15日,确定为冬施开始日期;日平均气温连续5天高于5℃或到3月15日,确定为冬施结束日期。

施工现场必须在11月15日开始对大气进行测温记录,上述两个条件有一个达到时,则确定为冬施工程的开始、结束日期。

根据目前的施工情况,现场管理人员必须事先熟悉掌握各部位的冬期施工方法,事先学习有关规范、规程、标准和文件、合理安排施工进度、保证把各种冬施费用降到最底点,但必须确保工程质量。

事先通过计算并结合冬施期间的工程特点,根据北京地区初冬(11月15日~12月15日)和严冬(12月15日~次年2月底期间大气温度不低于-15℃为标准)各时期的气温,选用合理的保温防冻措施。

通知商品混凝土搅拌供应站,提前做好冬施供货的准备工作,并确保混凝土添加剂的选用和冬施保温措施。

本工程冬期混凝土施工采用综合蓄热法。

3.3现场准备:根据施工进度计划、材料组要提前组织冬施所需的外加剂和保温供暖设备、材料的进场,并对需要购进设备和材料进行事先安全考察、不符合安全消防要求的设备材料不得进场。

施工现场的临时供水管道事先做好保温防冻工作。

生活区、办公区及库房必须事先着手安装室内供暖采暖设备,项目部与甲方共同申请供暖热源,(供热厂位于本施工现场西侧相邻)以确保准时供暖。

组织有关人员学习相关的施工规范、规程、公司下达的有关文件和施工方案,并向具体操作人员进行交底,落实管理责任和操作责任及相关制度措施。

进入冬施前,必须对施工现场进行全面检查,临水、临电设施要进行相应的保温、防护和绝缘测试。

施工现场的马道及梯子必须设置防滑措施,坡道马道钉好防滑条,上人梯子蹬用钢筋焊好防滑条。

进入冬期施工前,对混凝土试验,保温测温人员要专门组织技术培训、学习本工程本工作范围的有关知识,明确职责,专人负责。

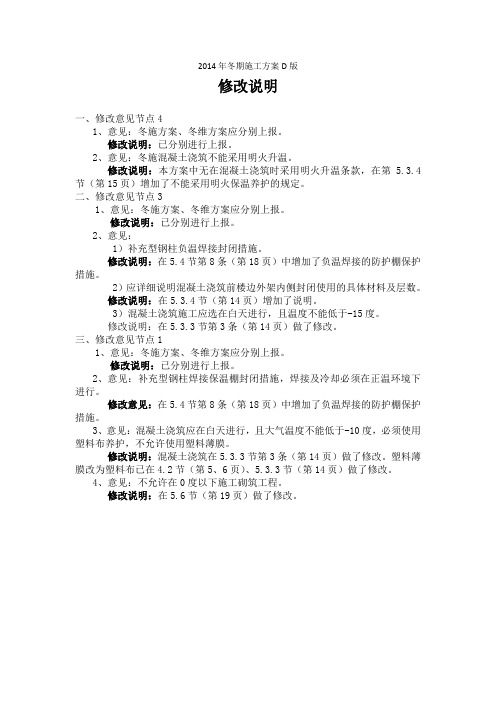

2014年冬期施工方案D版修改说明

2014年冬期施工方案D版修改说明

2014年冬期施工方案D版
修改说明
一、修改意见节点4
1、意见:冬施方案、冬维方案应分别上报。

修改说明:已分别进行上报。

2、意见:冬施混凝土浇筑不能采用明火升温。

修改说明:本方案中无在混凝土浇筑时采用明火升温条款,在第 5.3.4节(第15页)增加了不能采用明火保温养护的规定。

二、修改意见节点3
1、意见:冬施方案、冬维方案应分别上报。

修改说明:已分别进行上报。

2、意见:
1)补充型钢柱负温焊接封闭措施。

修改说明:在5.4节第8条(第18页)中增加了负温焊接的防护棚保护措施。

2)应详细说明混凝土浇筑前楼边外架内侧封闭使用的具体材料及层数。

修改说明:在5.3.4节(第14页)增加了说明。

3)混凝土浇筑施工应选在白天进行,且温度不能低于-15度。

修改说明:在5.3.3节第3条(第14页)做了修改。

三、修改意见节点1
1、意见:冬施方案、冬维方案应分别上报。

修改说明:已分别进行上报。

2、意见:补充型钢柱焊接保温棚封闭措施,焊接及冷却必须在正温环境下进行。

修改意见:在5.4节第8条(第18页)中增加了负温焊接的防护棚保护措施。

3、意见:混凝土浇筑应在白天进行,且大气温度不能低于-10度,必须使用塑料布养护,不允许使用塑料薄膜。

修改说明:混凝土浇筑在5.3.3节第3条(第14页)做了修改。

塑料薄膜改为塑料布已在4.2节(第5、6页)、5.3.3节(第14页)做了修改。

4、意见:不允许在0度以下施工砌筑工程。

修改说明:在5.6节(第19页)做了修改。

14冬季施工方案


一、 编制依据
1、《*****项目施工总承包(五合同)》; 2、《*****项目施工图设计》及相关设计变更文件; 3、《建筑工程冬期施工规程》(JGJ104-97); 4、《钢筋混凝土施工质量验收规范》(GB 50204-2002); 5、《建筑工程施工质量验收统一标准》(GB50300-2001); 6、《建筑装饰装修工程质量验收规范》(GB50210-2001) 7、 集团公司颁发的关于冬施技术要点的文件。
施工工程部:工程部由三个分区组成,A 区由 栋由 , 负责。 器材部:
技术资料部:
2、气象资料:据多年气象资料统计,当室外日平均气温连续 5 天稳定低于 5℃即进入冬期 施工,当室外日平均气温连续 5 天高于 5℃施解除冬期施工,进入正常施工阶段。 根据天津地区的气温特点,平均气温低于 5℃的起止时间为每年的 11 月 15 日至翌年 的 3 月 15 日,总计 128 天。值得注意的是:今年 10 月份以来,较往年温度变化频繁, 又具有降温早,并具有一定的突然性等特点。
三、冬施安排:
1、组织建立:成立冬施领导小组,负责组织、领导该工程冬期施工任务的实施。以达到统 一指挥、 统一调度、 责任明确, 现场设一名指挥, 四名主管经理和六名施工员和一名资料员,
-2-
******项目工程
冬季施工方案
一名材料员,全面协调各个专业队的关系。 成员组成: 生产经理: 总工: 设备安装经理: , 安全经理: 负责,B 栋由 , 负责,C
四、冬施准备:
1、观测准备: 安排资料室专人进行气温观测。在地下室、和A/B/C区和地下入口,各选一栋入口设置 一个测温点,在项目西侧花坛内设置,现场设置最高和最低温度的测温箱,每天上下午各一 次进行观测,并作好记录。冬期施工中,及时接收天气预报防止寒流突然袭击,合理安排每 日的工作,同时加强防寒、保温、防火、防触电等项工作。(测温点布置见平面布置图) 2、技术准备: ⑴人员教育:11月初组织施工人员进行冬期施工前的培训教育,作好冬期施工技术交 底和安全交底, 加强对测温人员和特殊工种人员的培训, 使其对冬期施工的技术要点及安全、 消防注意事项做到心中有数,确保冬期施工的正常进行。 ⑵进入冬季施工前,由项目部冬施组指挥对全体管理人员及职工进行冬季施工动员, 明确各人岗位职责。试验员要掌握冬期施工砼试块留置要求、留置数量。试验室和标养室所 用仪器设备在冬施前进行一次检查。对测温保温、炉火管理人员,专门组织技术业务培训, 学习本工作范围内的有关知识,明确职责。 3、材料准备:材料员应提前制定冬季施工防护用品的进场计划,促材料部门落实。按 本工程冬季施工特点, 主要是防风和封闭材料为主。 保温材料必须选用热传导系数低的聚苯 泡沫板、 阻燃草帘被和有封闭作用的塑料薄膜。 冬期施工所需的物资必须于冬期施工前准备 到位。 冬期施工的主要物资

冬季施工方案2014.9.13

(3)模板安装
箱梁模板采用工厂内加工制作的大片定型钢模板,为提高冬期施工效率,尽量将短节模板组装成长片,整体吊装,减少龙门吊非工作耗时,提高龙门吊利用率。
(4)混凝土浇筑
混凝土在暖棚内浇筑,暖棚骨架采用脚手杆搭设而成,方便快捷,节约成本,较为经济,暖棚保温层采用轻涤棉被定尺加工覆盖包裹,通过绑带将棉被与骨架固定牢固,相邻棉被之间搭接长度为15cm并且也通过绑带相连接以保证接缝处严密不漏风。具体结构详见暖棚结构图。
(14)《建筑工程冬期施工规程》 JGJ/T 104-2011。
(15)鹤岗至大连高速公路小沟岭(黑吉界)至抚松段第D合同段D14设计标段两阶段施工图设计。
(16)吉林省抚松地区气象、冰冻资料。
2 冬期施工内容
2.1冬期施工项目
冬期施工项目主要为标段内桥梁桩基、承台、墩柱、盖梁、箱梁预制以及隧道开挖支护、仰拱二衬混凝土浇筑等。用于冬施的拌和站为2#站及3#站。
荒沟门隧道完成440米,累计用混凝土8866方。
2.3冬期施工时间
本标段主要地处吉林省抚松县境内,属中温带大陆性季风气候区,四季变化明显,春季干燥多风、夏季炎热多雨、秋季凉爽、冬季漫长而寒冷。
根据《建筑工程冬期施工规程》规定,冬期施工期限划分原则是:根据当地多年气象资料统计,当室外日平均气温连续5d稳定低于5℃即进入冬期施工,当室外日平均气温连续5d高于5℃即解除冬期施工。
中交第一航务工程局有限公司
冬 期 施 工 方 案
工 程 名 称:鹤大高速公路建设项目小沟岭至抚松段ZT11标
编 制 单 位:中交一航鹤大高速公路项目ZT11标段项目经理部
编 制 人:
技术负责人:
年 月 日
1 编制依据
(1)敦化至通化高速公路建设项目敦化至抚松段施工招标文件。

冬施方案冬季施工方案

冬施方案冬季施工方案冬季施工由于施工条件及环境不利,是工程质量事故的多发季节,尤以混凝土工程、钢结构工程居多。

质量事故出现的隐蔽性、滞后性,即工程是冬天干的,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,轻者进行修补,重者重来,不仅给工程带来损失,而且影响工程的使用寿命。

因此,在工程即将进入冬季施工前,要提前做好冬季施工的准备工作,编制冬季施工方案,以确保冬季施工的质量和安全。

一、工程概况首先,需要对工程项目进行简要的介绍,包括工程名称、地点、规模、结构形式等。

同时,要明确冬季施工的范围和主要施工内容,例如混凝土浇筑、砌体工程、钢结构安装等。

二、编制依据列出冬季施工方案所依据的相关规范、标准和文件,如《建筑工程冬期施工规程》(JGJ104-2011)、施工图纸、施工合同等。

三、冬季施工特点1、冬季施工由于气温低,混凝土、砂浆等材料的凝结时间延长,强度增长缓慢。

2、冬季施工中,防寒保温工作至关重要,否则容易出现混凝土受冻、砌体砂浆冻结等质量问题。

3、冬季施工中,施工人员的工作效率会受到一定影响,同时施工机械的性能也可能会下降。

四、施工准备1、技术准备组织相关人员学习冬季施工的规范和标准,熟悉冬季施工的技术要求和质量控制要点。

针对冬季施工的特点,制定详细的施工技术方案和质量保证措施。

2、物资准备根据冬季施工的需要,提前准备好防寒保温材料,如棉被、草帘、塑料薄膜、火炉等;准备好加热设备,如热水锅炉、电暖器等;准备好外加剂,如防冻剂、早强剂等。

3、现场准备对施工现场进行清理,排除积水,做好防滑措施。

对施工道路进行硬化处理,保证道路畅通。

对临时用水、用电线路进行检查和维护,确保其安全可靠。

五、冬季施工措施1、钢筋工程在负温条件下,钢筋的力学性能会发生变化,因此在钢筋加工和安装过程中,要采取相应的措施。

例如,在钢筋冷拉时,控制冷拉率;在钢筋焊接时,采用预热、保温等措施,保证焊接质量。

2、混凝土工程(1)混凝土的配合比设计根据冬季施工的要求,调整混凝土的配合比,适当增加水泥用量,提高混凝土的早期强度。

工程冬施方案都包括哪些内容

工程冬施方案都包括哪些内容一、施工条件分析1. 冬季气候特点分析:包括气温、降雪、风力等气候因素对施工的影响;2. 施工场地条件分析:包括场地地形、土壤情况、周边环境等;3. 现有施工设施分析:包括现有施工设备、场地设施、人力资源等。

二、施工工艺及工序安排1. 冬季施工的特殊要求:根据气候特点制定施工工艺、工序的特殊要求;2. 施工工序安排:包括各项工程的施工流程、先后顺序、工期安排等;3. 施工设备及材料准备:包括冬季施工所需的特殊设备、材料、防寒保温措施等;三、安全防护措施1. 冬季施工安全要求:包括冬季施工安全检查、安全培训、应急预案等;2. 施工现场安全防护:包括施工现场道路、管道、设施的防冻措施;3. 工程设备安全保障:包括设备的安全操作规范、环境保护等措施;四、质量管理与监督1. 冬季施工质量要求:根据气候特点确定施工质量要求,重点防止低温下的质量问题;2. 施工过程监督:包括进度监督、质量检查、工程报告等;3. 工程质量验收:根据施工方案制定工程质量验收标准,确保工程质量;五、施工环保措施1. 冬季施工环保要求:贯彻落实国家环保法规,加强冬季施工环保工作;2. 施工现场环保措施:包括土地保护、植被保护、固体废弃物处理等;3. 施工废水、废气处理:制定废水、废气处理方案,保障环境安全;六、成本管控及节约用能1. 冬季施工成本管理:根据气候特点分析施工成本,控制成本;2. 节约用能措施:加强施工能源消耗的控制,降低能源消耗;七、应急救援预案1. 施工期间应急救援预案:制定冬季施工应急预案,准备应对突发情况;2. 应急救援人员培训:对施工人员进行应急救援培训,提高应急处置能力;八、后期维护管理1. 工程竣工验收:根据施工方案制定工程竣工验收方案,保障工程质量;2. 工程后期维护:制定工程后期维护管理方案,确保工程安全、质量;以上是冬季施工方案的主要内容,每个方面都是施工过程中需要重点考虑和实施的措施。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

红红居居危危改改小小区区77##住住宅宅楼楼 冬期施工方案 北京怀建集团辰辉建筑工程公司项目二部 1

1.编制依据: 1.1.根据红居危改小区7#住宅楼建筑结构施工图纸:

工程名称 图纸内容 工程号 设计单位

红居危改小区7#住宅楼 建总1~4、建防1~5结总1 结防1~13 建1~31结1~44 2004-09-01 北京新纪元建筑 工程设计有限公司

1.2.根据规范、标准、图集: 序号 标准、规范、图集名称 编号 1 混凝土强度检验评定标准 GBJ107-87 2 地下工程防水技术规范 GB50108-2001 3 人民防空工程施工及验收规范 GBJ50134-2004 4 混凝土质量控制标准 GB50164-92 5 建筑地基基础工程施工质量验收规范 GB50202-2002 6 混凝土结构工程施工质量验收规范 GB50204-2002 7 地下防水工程质量验收规范 GB50208-2002 8 建筑工程冬期施工规程 JGJ104-97 9 建筑安装分项工程施工工艺规程 DBJ01-26-2003 10 建筑结构长城杯工程质量评定标准 DBJ/T01-69-2003 11 预防混凝土结构工程碱集料反应规程 DBJ01-95-2005 12 屋面防水施工技术规程 DBJ01-93-2004 1.3.根据《国家及公司关于材料试验取样的有关规定》及施工组织设计 文件; 1.4.企业内部管理文件: 1.4.1.怀建集团的《质量手册》、《程序文件》; 1.4.2.怀建集团红居危改小区7#住宅楼工程施工组织设计; 1.4.3.怀建集团技术质量管理办法等内部管理制度; 红红居居危危改改小小区区77##住住宅宅楼楼 冬期施工方案 北京怀建集团辰辉建筑工程公司项目二部 2

2.工程概况: 2.1.红居危改小区7#住宅楼工程位于北京市宣武区广安门外红居街。它是一栋板式高层住宅楼,总建筑面积为44316.7㎡,全现浇剪力墙结构,总工期为580天,基础工程地下室墙体、顶板及地上两层的钢筋工程、模板工程、砼工程、室外回填土、外墙防水工程将在冬期进行施工。 2.2.基础工程冬施部分的主要工程量 分部分项名称 单 位 工程量 钢筋工程 T 900 砼工程 m3 5400 防水工程 m2 6800 土方工程 m3 1300 模板工程 m2 40000 3.施工准备: 3.1.技术准备: 从2005年11月1日开始进行大气测量,平均气温连续5天气温低于50C或11月15日时即进入冬期施工。冬期施工本着质量第一,节约能源、资金,注重经济效益的原则。并且因施工部位,因时而定,编制相应的措施,确保施工顺利进行。 3.1.1.切实加强冬期施工的组织,领导和施工管理,建立健全冬期施工技术责任制,岗位责任制,质量检验制,气象预报与保温测温制,技术交底制,管理制等各项管理制度,并定期对所订冬施制度和措施的执行情况进行检查,发现问题及时解决。对项目部的管理人员及操作人员进行培训,明确冬期施工的特点及注意的事项。成立冬施领导小组,在冬施中严格遵守规范和标准的要求,认真检查施工中的质量问题。 3.1.2.严格执行技术交底,对于违反操作工程的进行处罚。 3.1.3.制定冬期施工培训计划 红红居居危危改改小小区区77##住住宅宅楼楼 冬期施工方案 北京怀建集团辰辉建筑工程公司项目二部 3

分部分项工程名称 培训内容 培训对象 培训人 钢筋工程 1.钢筋的冷拔、冷弯 钢筋工长 班组长 张新宇 高志忠 2.钢筋的直螺纹连接

砼工程 1.砼运输 砼工长 班组长 张新宇 张喜军 2.砼出罐温度 3.砼的浇筑 4.砼的保温、养护

防水工程 1.冷底子油的涂刷 班组长 张新宇 张喜军 2.卷材铺贴

土方工程 1.2:8灰土拌制 土建班组长 张新宇 张喜军 2.2:8灰土的夯实

3.1.4.设置专职的测温员,随时掌握天气变化情况,并且做好测温记录。 测温员:王保福 3.1.4.1.冬施测温范围: ⑴.大气温度; ⑵.砼出罐温度、浇筑、入模温度; ⑶.砼入模后初始温度和养护温度; ⑷.其他需测温的项目; 3.1.4.2.冬施测温准备工作: ⑴.派专人(试验员)负责测温工作(专业工长配合)。 ⑵.测温所需工具: ①.测温百页箱:规格不小于300mm×300 mm×400 mm,应安装于建筑物10m以外,距地面高度约1.5m,通风条件好,外表面刷白色油漆; ②.测温计:测量大气温度和环境温度,所用测温计在使用前应进行校验; ③.三角旗:为表示测温孔的位置和编号,需准备与测温孔数量相同的红塑料条。 ④.主要用具:闹钟、手电筒、文件夹、测温记录表、记录大气温红红居居危危改改小小区区77##住住宅宅楼楼 冬期施工方案 北京怀建集团辰辉建筑工程公司项目二部 4

度的小黑板或记录纸等。 ⑶.测温孔的布置应经设计并绘制测温孔平(立)面布置图,各孔按顺序编号; ⑷.砼浇筑前,测温人员应与施工专业负责人联系,按测温孔布置图在钢模或木模上预留测孔; 3.1.4.3.测温方法和要求: ⑴.玻璃液体温度计的测量方法: ①.测温人员工作前,应检查所需用具是否齐全;夜间测温还应带好手电筒; ②.砼浇筑后,采用PVC管作为预留测温孔,插上标志测孔位置的红塑料条。 ③.测温时,按测温孔编号顺序进行。温度计插入测温孔后,堵塞住孔口,留置在孔内不少于3min,然后迅速从孔中取出,使温度计与视线成水平,仔细读数,并记入测温记录表,同时将测温孔用保温材料按原样覆盖好,把三角旗插入测孔内; ⑵.测温项目及测温次数见表: 测温项目 测温次数 测温时间 1.大气温度 每昼夜4次 8:00;14:00;20:00;2:00 2.工作环境温度 每昼夜4次 上、下午开盘各两次 3.砼出罐温度 每工作班4次 上、下午开盘各两次 4.砼浇筑、入模温度 每工作班4次 上、下午开盘各两次 掺防冻季的砼,当室外最低气温不低于-15℃时,

受冻临界强度小于 4N/mm2时 每隔2h测一次;

受冻临界强度不得小于4N/mm2时 每隔6h测一次; 红红居居危危改改小小区区77##住住宅宅楼楼 冬期施工方案 北京怀建集团辰辉建筑工程公司项目二部 5

3.1.4.4.测试手段 采用玻璃液体温度计测温,它具有结构简单,使用方便,价格低廉等优点。冬施测温宜选用酒精做介质的工业用玻璃液体温度计; 3.1.4.5.测温管理: ⑴.每层或每施工段停止测温时,由技术负责人审阅并签字; ⑵.专业工长配合测温员工作,发现异常及时采取措施并汇报技术负责人; ⑶.测温员要在每层或每段停止测温时要向技术负责人交一次测温计录,平时发现问题及时向工长及技术负责人汇报,以便采取措施; ⑷.测温员按要求时间进行测温,并分项填写测温记录并妥善保管; ⑸.测温员应经常检查,如发现保温措施不当使温度急剧变化或降温过速等情况,应立即汇报专业工长处理; ⑹.定期将测温记录存档,以备检查。 3.2.施工准备: 3.2.1.冬期施工现场材料准备

序号 名称 单位 数量 备注 1 阻燃保温草帘 块 2700 覆盖保温用 2 塑料布 m2 4700 砼覆盖 3 彩条布 m2 300 挡风 4 高低温度计 支 1 大气温度计 5 测温计 支 30 6 18KW电热水箱 个 2 烧热水用 7 2KW煤油电暖气 个 30 办公室宿舍取暖用 8 聚苯保温管 m 400 9 聚苯板 m2 2500 大模板保温 10 油桶 个 40 地上二层结构使用 11 木柴 m3 400 地上二层结构使用 红红居居危危改改小小区区77##住住宅宅楼楼 冬期施工方案 北京怀建集团辰辉建筑工程公司项目二部 6

3.2.2.冬期施工现场防风、保温材料准备 3.2.2.1.钢模板的保温:选用模板背面填充5cm厚聚苯板。 3.2.2.2.混凝土表面覆盖保温:选用隔气性能好的塑料薄膜4700m2及保温性能好的阻燃草帘被。 3.2.2.3.新浇筑楼板混凝土保温:采用在楼板底增设加热器。 3.2.2.4.基槽的保温:选用阻燃草帘被在2005年11月初就要把阻燃草帘购置进场,一旦遇到寒流对地基要及时覆盖,绝对不允许出现地基受冻现象。 3.2.2.5.现场的临时水源管,按冬期防冻要求,均要地下埋深80cm,凡是埋深不够的都要做深埋处理。对无法深埋露明的管线,要做保温处理。对露出地面的水龙头、水阀门,要用砖砌保温井,井内填锯末保温,在总阀门的位置安装泄水阀门,到晚上可把总阀门关掉,通过泄水阀门把管内水排出。 4.施工方法: 4.1.土方工程: 4.1.1.室外肥槽采用2:8灰土,每层铺土厚度200mm,铺填时冻土块应均匀分布,逐层压实。冻块体积不得超过填土总体积的15%。 4.1.2.填土前应清除基底上的冰、雪和保温材料,边坡表层1m以内,不得用冻土填筑。 4.1.3.回填用土应过50mm筛孔,做到随筛、随拌、随盖,当气温低于-10℃时,不宜回填作业。 4.1.4.填土应用未冻土,不冻胀的或透水性好的土料填筑。 4.1.5.严格控制灰土的配比,做到土过筛,灰过斗,并且控制灰土干湿度,土中不得有冻块,预拌好的灰土在夜间用防火草帘保温,防止受冻。 4.1.6.灰土施工应连续进行不得间断,对当天回填的灰土面层采取覆盖阻燃草纤被保温,防止过夜面层冻涨,第二日回填前如有冻结部位必须挖除后重新回填。 4.1.7.灰土每层接茬形成阶梯形踏步槎斜坡形,上下层接槎错开1m。
