2021年烟囱刷航标安全技术措施

合集下载

烟囱刷航标色环施工组织设计及安全措施

烟囱刷航标色环施工组织设计及安全措施

烟囱刷航标色环施工组织设计及安全措施一、施工组织设计1.1 施工原则在进行施工前,需要对烟囱刷航标色环施工进行设计规划,明确施工原则,以确保施工的安全、高效、无误,并确保施工最大限度的满足施工要求。

根据烟囱刷航标色环施工的特点,需要遵循以下三个原则:1.安全原则:安全第一,确保施工操作人员和周边环境的安全。

2.环保原则:对资金原则,确保物资和人力资源的合理使用。

3.效率原则:高效率和高品质完成施工任务,确保施工能够顺利进行。

1.2 施工流程烟囱刷航标色环施工流程包含以下三个步骤:1.筹备阶段:对施工现场进行检查和测量,并对必要的施工设备进行准备。

2.实施阶段:按照施工要求进行作业,确保施工安全和质量达到要求。

3.收尾阶段:对施工现场进行清理,扫除工具和废料,并恢复现场原貌。

二、安全措施2.1 施工安全措施在施工过程中,为确保人员和周边环境的安全,需要遵循以下施工安全措施:1.在施工现场设置明显的警示标志,提醒周边人员注意施工作业。

2.严格遵守工程的《安全施工规范》和相应的工程施工规范,确保施工过程安全。

3.工作人员必须佩戴头盔、安全带等安全防护装备,确保人员安全。

4.施工现场必须配备消防器材,以防止火灾等安全事件的发生。

2.2 材料的安全防护措施烟囱刷航标色环施工需要使用特定的材料进行施工,为确保材料的安全,需要遵循以下安全措施:1.材料必须经过检查和确定其质量,以确保质量合格。

2.材料必须储存在干燥、通风、绝缘的存储室中,以防止材料受潮、变形或变质。

3.材料需要分类存放,并标明材料的特点、数量和储存期限,以便于使用和购买。

三、总结通过对烟囱刷航标色环施工组织设计及安全措施的阐述,我们可以看出,任何一项施工工程都需要确保安全、高效、环保等原则,并严格遵守相应的施工规范。

只有这样,才能确保施工质量达到要求。

同时,材料的安全也需要我们关注和保护,才能保证工程的正常进行。

因此,在进行烟囱刷航标色环施工之前,需要做好充分的准备工作,注意施工组织设计及安全措施,以确保施工能够高质量、高效率的完成。

80米烟囱外壁刷航标施工方案

80米烟囱外壁刷航标施工方案

80米烟囱外壁刷航标施工方案本页仅作为文档页封面,使用时可以删除This document is for reference only-rar21year.March80米烟囱外壁刷航标施工方案一、烟囱外壁锈迹原因分析1.、河南生物能源有限公司80米烟囱因脱硫、脱硝后,排烟温度下降到酸露点以下,水平烟道和烟囱随时有凝酸生成,而随着气压的变化,又因烟囱压顶圈梁上口为水平的,在烟气排放时,烟气内所含的凝结酸液沿着烟囱压顶圈梁外边往下渗漏导致烟囱外壁腐蚀,留下锈迹;2、架设避雷针时选用材料为碳钢管,在生产的过程中经烟气薰陶导致避雷针严重腐蚀,再经过雨水不断冲刷,使避雷针表面腐蚀的锈迹顺沿避雷针根部流至烟囱外壁。

根据我公司对现场的堪察及贵公司烟囱的实际情况,建议按以下的方案实施,可达到预期的理想效果。

二、施工工艺流程施工前准备烟囱顶部测量制作遮烟板安装遮烟板压顶圈梁上口坡度抹平更换避雷针烟囱外壁及爬梯平台锈污清理涂刷航标及爬梯、平台防腐工程验收三、施工工艺1、处理方法A.更换避雷针(材料选用不锈钢管)。

B.烟囱顶部压顶圈梁进行清理、处理干净。

在压顶圈梁上口沿圈梁处边沿安装不锈钢板,高为300mm,厚为4mm的不锈钢板,不锈钢板下口折边100mm,用于与圈梁上口固定,不锈钢板上口与圈梁内口对齐,安装完毕后,用浇筑料在圈梁上找平,外厚100mm,内厚20mm,使圈梁平面形成斜坡,这样烟囱顶部的烟雾及酸液就不会沿着烟囱外壁边沿向下流淌。

C.对烟囱外壁进行打麿清理及爬梯平台除锈;烟囱外壁重新刷航空漆两遍及爬梯平台防腐。

2、具体施工工艺的要求A.涂装前砼表面和钢构件表面应符合设计要求和国家现行有关标准的规定,处理后的砼表面和钢构件表面不应有灰尘、开裂、起皮、脱壳、桔皮、油污水和毛刺等。

B.涂料涂刷、涂层厚度均匀。

C.基层处理完毕后,应尽快涂刷涂料,每遍涂料施工时,应在前一遍涂料干燥后进行。

涂刷最后一遍时,不得随意在涂料中加入催干剂。

烟囱刷航标安全技术措施(标准版)

烟囱刷航标安全技术措施(标准版)

( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改烟囱刷航标安全技术措施(标准版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes烟囱刷航标安全技术措施(标准版)一、主要施工方法及技术措施该工程的特殊性,在安全、快捷、方便的目标下,根据本公司现场考察,依托本公司雄厚的技术实力和丰富的高空作业的经验,结合施工现场复杂的施工环境,特制定如下施工方法。

(一)本工程的施工方法:采用座式登高板结构和吊篮结构施工。

(二)高板作业1、固定座式登高板工作绳、安全绳的建(构)筑物应符合GBJ9的规定,并使工作绳、安全绳施加于建(构)筑物上的作用力符合建筑结构的承载要求。

2、座式登高板工作绳和安全绳上端的固定应牢固可靠,安全绳的固定点不允许与工作绳结扎在同一受力处,各自的固定点不允许只有一个,并有措施能够发现固定点的松动。

3、下滑扣于工作绳及吊带的连接应可靠,确保作用时不脱落。

4、工作绳、安全绳与硬性物体的摩擦部位应有软垫可靠地保护。

5、每天作业开始前应按规定对座式登高板进行检查,做好记录、归档保存,并对其做出安全评价,确定能否投入使用。

6、在腐蚀性环境中作业时,应做好作业人员的防护措施,选用耐腐蚀的绳索,天然纤维绳索不允许使用纤维绳索。

·7、不允许两人在同一座板上协作作业,无特殊安全措施禁止两人同时使用一条安全绳。

8、绳索不允许连接后使用。

使用频繁的绳,应经常做外观检查已报废的绳索不允许修补后重新使用。

9、作业人员应按先连接自锁器,再坐进座板的程序操作,作业时安全绳应基本保持垂直于地。

烟囱防腐工程刷航标施工方案

烟囱防腐工程刷航标施工方案

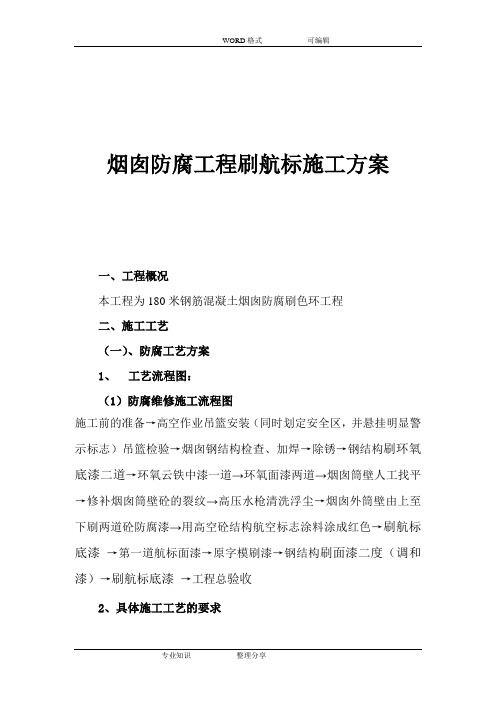

烟囱防腐工程刷航标施工方案一、工程概况本工程为180米钢筋混凝土烟囱防腐刷色环工程二、施工工艺(一)、防腐工艺方案1、工艺流程图:(1)防腐维修施工流程图施工前的准备→高空作业吊篮安装(同时划定安全区,并悬挂明显警示标志)吊篮检验→烟囱钢结构检查、加焊→除锈→钢结构刷环氧底漆二道→环氧云铁中漆一道→环氧面漆两道→烟囱筒壁人工找平→修补烟囱筒壁砼的裂纹→高压水枪清洗浮尘→烟囱外筒壁由上至下刷两道砼防腐漆→用高空砼结构航空标志涂料涂成红色→刷航标底漆→第一道航标面漆→原字模刷漆→钢结构刷面漆二度(调和漆)→刷航标底漆→工程总验收2、具体施工工艺的要求A、涂装前砼表面和钢构件表面应符合设计要求和国家现行有关标准的规定,处理后的砼表面和钢构件表面不应有灰尘、开裂、起皮、脱壳、桔皮、油污水和毛刺等。

B、涂料涂装遍数、涂层厚度均应符甲方要求、总厚度不低于120微米。

C、基层处理完毕后,应尽快涂刷涂料,每遍涂料施工时,应在前一遍涂料干燥后进行。

涂刷最后一遍时,不得随意在涂料中加入催干剂。

D、第一道涂装后起码需4-8h后才能达到表干,表干前不应涂装第二道。

E、涂刷后,4h严禁淋雨,如果在涂刷时遇雨,应将钢结构进行围护,防止粘染尘土和水气、影响涂层的附着力。

F、涂层作业气温应在5-38℃之间为宜,当空气湿度大于85%时,或构件表面有结露时,不宜进行涂层作业。

三、施工技术措施(一)、施工前的准备A、施工现场与环境施工现场应隔离,避免与其他工序交叉作业,防止风吹雨淋。

现场应配有湿度计、温度剂,保证施工环境相对湿度不大于80%,相对湿度以60%-70%较好。

B、技术准备这是至关重要的,在施工前要对工序和各种材料的性能了解清楚,按施工工艺严格操作。

按照某一腐蚀环境的要求,即使选用了一个好的涂料品种,由于施工质量低而引起破坏,则仍得不到良好的防护涂层。

在施工中应采取过程控制法,由技术员或现场质检人员控制每一工序质量,做好记录,尤其对前一道隐蔽工程部分,隐蔽前要有书面记录,并由有关技术人员认可签字。

刷烟囱红白航标

刷烟囱红白航标

刷烟囱红白航标锅炉烟囱刷红白航标技术1、锅炉烟囱刷红白航标维护工程将采用无脚手高空悬挂作业施工。

2、同时烟囱工程的除锈方法将是人工除锈结合机械打磨除锈。

3、具体的涂刷方式是使用刷子结合滚筒涂刷。

二、锅炉烟囱刷红白航标工期保证措施:1、根据烟囱刷航标工程的实际情况制定目标,将工程分成苦干个施工部位进行施工,科学安排施工人员;合理组织施工材料,在保证烟囱施工质量的前提下,尽量提高工程质量。

2、按照锅炉烟囱刷航标具体章程规范循序进行施工,制订时要充分考虑到工程主要施工部位的施工要求,将制订好的计划落实到人,确保烟囱工程进展顺利进行。

三、烟囱刷红白色环标志施工主要材料:1、油漆:专用航空标志漆。

2、附材:砂纸、、磨具、刷子、搅拌机、(1)烟囱工程施工人员安全施工措施:1、烟囱刷红白航标施工人员必须持证上岗(高空悬挂作业证)。

2、遇4级以上大风、雷雨天气的时候要停止烟囱工程施工。

3、烟囱工程施工人员进场施工要注意配合甲方所规定的工程现场的各项规章制度。

4、施工严格执行高空作业操作规程。

5、施工人员在高空悬吊作业的时候一定要附加双保险。

6、烟囱工程施工前对工程中所需要的专业绳子、滑轮做荷载测试。

7、烟囱刷航标施工区域设有禁区标志;现场有专人看管,不得行人随便进出。

(2)锅炉烟囱刷红白航标施工单位责任制度要求:1、烟囱施工作业所携带的物品,必须绑扎牢靠,以防掉落。

2、在烟囱工程施工中遇到问题,应立即向有关领导汇报,以维护甲方利益。

3、施工期间,文明礼貌,树立公司形象,确保工作顺利进行。

4、烟囱工程施工管理人员应做到对客户负责,对工作负责的态度来进行施工。

四、锅炉烟囱刷红白航标工程施工安全措施:为了贯彻执行国家安全法规,烟囱工程为了保证施工作业人员的安全,特指定规格制度如下:1、烟囱工程施工,进行高空作业的人员必须是年满18周岁以上的男性公民,同时必须持证上岗。

2、施工人员在施工过程中严禁喝酒。

3、烟囱施工使用频繁的安全用具在作业前要进行全面的检查。

烟囱航标漆工程施工方案

烟囱航标漆工程施工方案

烟囱航标漆工程施工方案
一、施工概述
烟囱航标漆工程是指在烟囱上涂刷航标漆,以提高烟囱的可见性和安全性。

本施工方案旨在规范施工流程,确保施工质量,保障工程安全顺利进行。

二、施工准备
1.检查施工设备和材料是否完好;
2.安排施工人员,保证施工人员具备相关资质和经验;
3.制定施工计划,包括施工时间、施工流程等;
4.确保施工现场环境符合安全要求。

三、施工流程
1. 擦拭清洁
先对烟囱表面进行擦拭清洁,去除污垢和杂物,确保漆面粘附良好。

2. 防护措施
在施工现场设置好防护设施,确保施工人员安全,同时避免漆料溅落到周围环境。

3. 底漆涂刷
使用适量的底漆对烟囱表面进行涂刷,增强航标漆的附着力和抗腐蚀性。

4. 主漆涂刷
在底漆干燥后,将航标漆均匀涂刷在烟囱表面,确保漆层平整、美观。

5. 检查验收
待航标漆干燥后,对施工效果进行检查验收,确保漆面质量达标。

四、施工注意事项
1.施工过程中注意安全防护,避免发生意外事故;
2.严格按照施工流程操作,杜绝疏漏和疏忽;
3.定期检查施工质量,保证漆面效果持久耐用。

五、施工总结
通过本施工方案的实施,烟囱航标漆工程顺利完成,烟囱得以提高可见性和安全性,为相关行业和交通带来便利和保障。

希望未来在类似工程中能够继续加强管理和质量控制,确保施工效果优良。

烟囱刷航标安全技术措施


施工过程控制
建立完善的施工过程控制体系,对 施工人员进行技术交底,确保施工 过程中严格按照设计要求和规范操 作。
施工验收
对已完成的施工部分进行严格验收 ,确保每一道工序都符合设计要求 和质量标准。
验收质量标准
外观质量
涂层表面应光滑、平整、色泽一 致,无起皮、脱落、开裂等现象

涂层厚度
涂层厚度应符合设计要求,均匀 分布,无厚度不足或局部过厚现
、操作步骤和安全注意事项。
现场环境管理
环境评估
在作业前对现场环境进行评估,识别潜在的安全隐患和风险因素 。
安全距离管理
确保作业人员与带电设备保持足够的安全距离,并在必要时使用 绝缘工具。
现场清洁与整理
保持现场整洁,避免杂物堆积,确保作业区域畅通无阻。
安全培训与应急预
06

安全培训计划
培训目标
提高员工对烟囱刷航标安全技术的理解和应用能力,确保在紧急情 况下能够迅速采取正确的应对措施,保障人员和设备安全。
滑鞋等。
高空作业时,必须设置专人进 行现场指挥和安全监管,以确
保作业安全。
防火安全措施
在施工现场设置消防器材和消防设施,并定期进行检查 和维护,以确保其正常使用。
对焊接、切割等动火作业进行严格管理,并采取相应的 防火措施。
对易燃、易爆物品进行分类存放和管理,并采取相应的 防火措施。
对员工进行消防安全培训和教育,以提高员工的消防意 识和应急处理能力。
刷涂操作流程
刷涂后的处理
按照先难后易、先上后下的原则进行刷涂 操作,并注意涂料的厚度和均匀度,避免 出现流淌和气泡等问题。
在刷涂完成后需要对烟囱表面进行清理和 保护,以确保航标的安全性和使用寿命。

烟囱刷航标安全技术措施

烟囱刷航标安全技术措施烟囱刷航标是指用于清洁和维护高烟囱内壁的航标设备。

由于烟囱高度、壁面陡峭、内部氧气不足等特殊环境,对烟囱刷航标的安全性提出了更高的要求。

在工作中,必须严格遵循以下技术措施,来保证工作的安全以及设备的稳定运行。

一、装备齐全,防护准确在烟囱刷航标作业过程中,必须使用专业的安全设备,如:安全带、安全绳、头盔、防滑鞋等。

运用这些设备,可以有效保护工作人员的身体安全,有效预防因意外造成的伤害,防止设备的故障和损坏。

二、勘察现场,制定计划在作业前,必须认真勘察现场,并进行详细的安全评估。

根据现场特点,结合设备质量、安装情况和工作人员素质等因素,制定实际可行的工作计划,充分考虑安全因素,严格遵循流程,确保作业的顺利完成。

三、操作规范,技能过硬烟囱刷航标作业环境十分复杂,要求操作人员必须掌握一定的专业技能,能熟练使用设备,清楚掌握一系列操作技巧。

在操作过程中,必须保持冷静、稳重,随时调整速度和角度,防止设备的故障和意外的发生。

四、加强沟通,协同配合烟囱刷航标作业属于高空作业,操作人员需要相互配合,一同确定好作业方向和速度等各项细节协调工作。

对于意外情况,需要及时报告工作现场的负责人,并妥善保护好人身安全,及时疏散到安全区域。

五、时刻关注设备状态烟囱刷航标的设备在操作过程中必须重视维护保养工作。

应该定期检查和更换设备的各项状态,保证设备的良好使用效果和生产效率,以达到对工作人员和设备的双重保障,确保作业的稳定性。

以上五点措施,是烟囱刷航标的安全技术措施。

在烟囱刷航标的作业过程中,工作人员必须严格遵循模式,保证作业的安全和稳定。

在保证作业顺利完成的同时,给工作人员安全和身体上的保障,使得烟囱刷航标这项工作能够更好地发挥其作用,对于工作质量和效率的提升,有着不可忽视的作用。

烟囱刷涂料安全文明施工保证措施

烟囱刷涂料安全文明施工保证措施1.前言烟囱刷涂料是烟囱维护保养不可缺少的一部分,如果没有涂料进行保护,烟囱在使用的过程中便容易受到损坏,再次需要更加费力的维修和保养。

然而在施工时,如果没有注意相关的安全文明施工保证措施,会对施工人员和周围居民的安全带来很大的隐患。

因此,在烟囱刷涂料的施工过程中,必须要注意安全文明施工保证措施的执行。

2.安全保证2.1 施工前要检查烟囱在进行烟囱刷涂料施工前,要先检查烟囱是否有裂缝、变形等缺陷,如果存在此类问题,必须提前进行修复。

2.2 避免高空坠物的安全隐患在进行烟囱刷涂料施工时,施工人员必须严格遵守相关的安全规程,必须穿戴好安全带,并且应该使用防护网等防护措施,以防止涂料施工过程中的高空坠物。

2.3 防止火灾事故的风险在进行烟囱刷涂料施工时,禁止在场地附近吸烟,同时要确保电气设备的安全使用,以防火灾事故。

3.施工要求3.1 施工环境要整洁在烟囱刷涂料的施工过程中,应确保施工现场环境卫生整洁,尽可能减少污染,避免对周围环境造成污染。

3.2 施工人员要专业在烟囱刷涂料的施工过程中,施工人员必须具备相关的专业技术,应全程参加施工并遵守规则。

3.3 使用安全的涂料在进行烟囱刷涂料施工时,必须使用安全可靠的涂料,避免因使用低质量涂料而带来的施工质量问题或环境污染问题。

3.4 施工过程中的清洁在烟囱刷涂料施工过程中,必须严格控制施工过程中产生的灰尘和杂物,并定期将施工现场进行清洁,避免对环境造成污染。

4.总结烟囱刷涂料施工过程具有一定的危险性,因此在施工过程中必须严格执行相关的安全文明施工保证措施,确保施工人员和周围居民的安全。

同时,在进行烟囱刷涂料施工前,需要检查烟囱,避免施工过程中出现意外,以保证施工质量和环境安全。

烟囱刷航标色环施工组织设计及安全措施

烟囱刷航标色环施工组织设计及安全措施1. 引言烟囱刷航标色环施工是一项重要的工程活动,对于保障航标的可视性和安全航行具有重要意义。

为了确保施工的顺利进行,并保障工人的安全,本文将详细介绍烟囱刷航标色环施工的组织设计和相关的安全措施。

2. 施工组织设计2.1 施工队伍组织•成立专门的烟囱刷航标色环施工队伍,队伍人数要足够,能够保证施工的连续性。

•指定一名经验丰富的施工队长,负责组织和指挥施工活动。

2.2 施工材料和设备准备•根据实际需求,准备好足够数量的航标色漆、刷子、梯子、安全绳等施工材料和设备。

•对施工材料和设备进行检查,确保其质量合格。

2.3 施工计划制定•根据烟囱的高度和直径等参数,制定详细的施工计划,包括施工时间、施工人员分工、施工顺序等。

•确定施工期间的管控措施,防止施工过程中对航标周围的航行造成影响。

3. 安全措施3.1 安全培训•对施工人员进行必要的安全培训,包括高空作业安全知识、使用安全绳和梯子的方法等。

•强调安全意识,让施工人员充分理解施工活动的危险性,并掌握相关的应急处置措施。

3.2 高空作业安全•在施工现场设置警示标志,警示周围人员注意高空作业活动,并远离作业区域。

•严格执行高空作业安全操作规程,确保施工人员使用安全绳和梯子并正确固定。

•定期对高空作业设备进行检查和维护,确保其正常使用。

3.3 环保措施•选择低挥发性的航标色漆,减少对环境的污染。

•在施工现场妥善处理废弃的漆桶、刷子等材料,不随意丢弃。

•定期对施工现场进行清理,并确保航标周围的环境保持整洁。

3.4 应急预案•制定详细的应急预案,包括突发事故的处理流程、急救措施等。

•在施工现场配备必要的急救设备和药品,并指定专人负责急救工作。

4. 结论烟囱刷航标色环施工的组织设计和安全措施是保障施工顺利进行和工人安全的关键。

通过合理的组织设计和严格执行安全措施,能够有效降低施工风险,确保航标的可视性和航行的安全。

在施工过程中,施工队伍应始终保持高度的安全意识,严格按照施工计划和安全规程执行工作,以确保施工活动的顺利完成,并守护航标的重要功能。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention.(安全管理)单位:___________________姓名:___________________日期:___________________2021年烟囱刷航标安全技术措施2021年烟囱刷航标安全技术措施导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。

显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。

一、主要施工方法及技术措施该工程的特殊性,在安全、快捷、方便的目标下,根据本公司现场考察,依托本公司雄厚的技术实力和丰富的高空作业的经验,结合施工现场复杂的施工环境,特制定如下施工方法。

(一)本工程的施工方法:采用座式登高板结构和吊篮结构施工。

(二)高板作业1、固定座式登高板工作绳、安全绳的建(构)筑物应符合GBJ9的规定,并使工作绳、安全绳施加于建(构)筑物上的作用力符合建筑结构的承载要求。

2、座式登高板工作绳和安全绳上端的固定应牢固可靠,安全绳的固定点不允许与工作绳结扎在同一受力处,各自的固定点不允许只有一个,并有措施能够发现固定点的松动。

3、下滑扣于工作绳及吊带的连接应可靠,确保作用时不脱落。

4、工作绳、安全绳与硬性物体的摩擦部位应有软垫可靠地保护。

5、每天作业开始前应按规定对座式登高板进行检查,做好记录、归档保存,并对其做出安全评价,确定能否投入使用。

6、在腐蚀性环境中作业时,应做好作业人员的防护措施,选用耐腐蚀的绳索,天然纤维绳索不允许使用纤维绳索。

·7、不允许两人在同一座板上协作作业,无特殊安全措施禁止两人同时使用一条安全绳。

8、绳索不允许连接后使用。

使用频繁的绳,应经常做外观检查已报废的绳索不允许修补后重新使用。

9、作业人员应按先连接自锁器,再坐进座板的程序操作,作业时安全绳应基本保持垂直于地。

10、自锁器应连接在单独悬挂于建(构)筑物顶部牢固部位的安全绳子上,高挂低用,不允许人为使自锁器失效。

作业人员身后余绳不应超过1m。

(三)色标作业1、涂装时应分段进行,应以分格缝为分界线。

2、涂装时应用同一批号涂料;每遍涂料不宜施涂过厚;涂层应均匀,颜色一致。

3、涂刷涂料时,不得有漏涂和流坠现象,待第一遍涂料干燥后,才能施涂第二遍涂料。

(四)涂层的注意病态分析及对策1、涂料在涂装时应注意的事项2、涂料的使用,应参照产品说明书。

3、涂料在使用时,不得有漆皮等影响涂刷的杂物,并按涂刷工艺要求稀释至适当稠度,搅拌均匀,色调一致,及时使用。

涂料应密封保存。

4、现场涂漆时应防止漆膜被污染和损坏。

施工时应通风良好,在前一遍漆未干前不得涂刷漆膜第二遍漆;全部涂层完成后,应自然干燥7昼夜以后方可交付使用。

5、涂漆质量应符合下列要求:a、与基面粘结牢固,厚度符合要求,面层色调一致,光亮清洁、无皱纹、气泡针孔;b、漆膜均匀、完整、无漏涂、损坏;()座式登高板作业安全座式登高板的状况、作业环境中物理、化学因素的危害程度、作业人员的操作方法对座式登高的安全使用均有较大影响。

使用座式登高板时应注意:1、环境温度-10+40℃,相对温度不大于90%,无大雾、暴雨、大雪、雷击等恶劣气候。

只能在阵风小于6级,光照大于150IX,距离高压线大于10m时作业。

不能在有火源的场所使用,且当温度较低时,要防止绳、带的硬化割裂。

2、安装和作业人员必须年满18周岁,具有初中以上文化程度,身体健康,无妨碍从事高处作业的疾病和生理缺陷,并经过技术培训,考核合格,酒后、过度疲劳、情绪异常者不得上岗。

作业时应佩戴安全帽,使用安全带。

3、应使用检验合格的座式登高板,座式登高板各种配件的拆换必须由专业人员进行,同时根据具体作业环境选择不同材料的绳、带。

在腐蚀性环境中作业时,应做好作业人员的防护措施,天然纤维绳索不能接触酸、碱等介质,人造纤维绳索不能接触有机溶液。

4、座式登高板安全使用的首要因素是固定点,选择牢固、可靠的工作绳和安全绳固定点非常重要,同时要正确连接。

安全绳的固定点不能与工作绳的固定点捆扎在同一处,各自的固定点不能只有一点,并应有措施能够发现固定点的松动。

5、成卷或原封整卷绳在拉开使用时,应先把绳卷平放在地上,从卷内拉出绳头,不可从卷外拉出绳头,以免绳打结。

工作绳、安全绳不允许打结和插花续接后使用,使用频繁的绳,应经常做外观检查,发现异常情况应立即更换,已报废的绳索不得修补卮重新使用。

6、工作绳、安全绳沿着其他物体表面往复运动时,接触处会使绳纤维起毛,引起纤维表面和表面剥落。

为避免断绳事故的发生,工作绳、安全绳与硬性物体的摩擦部位应用木板、麻袋等软垫可靠地保护,并确保绳不受力时软垫也不会脱落。

7、单腰带式安全带吸收冲击能量较差,而使用长的系绳,人坠落时因冲击力作用于人体的时间较长,也易使腰部受伤。

为防止坠落时腰部受到较大冲击力的伤害,座式登高板伪系绳不能直接到安全带腰带上,并应限制长度,一般系绳长度不超过1米。

8、自锁器应连接在单独悬挂挂于建筑物顶部牢固部位的安全绳上,不允许人为使自锁器失败。

当使用钢丝安全绳或长度2m以上的系绳时,为防止作业人员受伤应使用缓冲器。

缓冲器和自锁器可以串联使用。

9、作业时应根据制造厂提供的额定载荷数据确定座板的承载,不能超载使用,任何情况下均不能使工作绳、安全绳的安全系数小于10。

不允许两个在同一座板上协作作业,、无特殊安全措施,禁止两人同时使用一条安全绳。

10、作业时应先连接自锁器、再坐进座板,并坚持自锁器高挂、座板低用的原则。

安全绳应基本保持垂直于地,并避开尖锐物体,为防止摆动、碰撞,有条件时可适当固定。

作业区下方应设置警戒线,附加醒目的“禁止入内”标志,并安排专人监管。

11、当作业人员发现事故隐患或者不安全因素时,有权要求采取相应整改措施。

对管理人员违章指挥,强令冒险作业,有权拒绝执行。

12、采用吊篮施工时,吊篮的四周栏杆应不小于1.2m,底部铺设的木板厚度不小于5cm,且应满铺。

13、吊篮组装完毕,悬挂吊篮内均匀加125%的额定载荷进行试验,并观察吊篮各部位无永久破坏性变形,方可进行正式施工。

14、当采用悬挂作业进行施工时,应选择固定牢固的悬挂点,并采用双保险进行操作。

悬挂点、操作绳、安全绳、吊篮应进行超负荷试验方可进行施工。

二、安全生产保证体系及措施1、安全生产保证体系:认真贯彻执行“安全第一,预防为主”的安全生产方针政策、法令和规章制度,建立健全安全生产责任制,搞好文明施工,建立健全安全生产保证体系,制定安全生产规程,确保国家财产和人民生命安全。

建立施工现场安全领导小组,项目经理任组长,项目副经理任副组长,成员由各专业工长、班组长及专、兼职安全检查员组成,形成人人有安全生产意识、事事有安全措施的安全生产气氛。

1.1安全保证措施:(1)开始前,根据工程结构及现场情况,编制详细的安全技术措施,作为工程施工组织设计的一部分,报上级安全和技术主管部门审批后实施。

(2)配备专职安全员,安全员必须熟悉安全规程。

施工人员必须进行培训和安全教育,使其了解本工程施工特点,熟悉安全规程有关条文和本岗位的安全技术操作规程,经考核合格后,方可上岗。

(3)高处作业的施工人员要定期体检,经医生诊断患有高血压、心脏病、贫血、癫痫病及其他不适应高空作业疾病的,不得进行高处作业。

1.2安全防护措施(1)安全设施①施工区周围划出危险区,设警戒标志及监护人员,非施工人员和车辆禁止通行,其周围安全距离为建筑物的1/10,但不小于10m。

②高处作业拆除安装时底部四周一般需搭设防护设施。

施工行人通道的上部应搭设安全防护棚。

③严禁酒后上班。

④现场施工禁止穿高跟鞋、拖鞋或赤脚,应穿软底鞋。

⑤如打锤或冬季施工攀爬脚手架时,应戴手套防滑。

⑥高处作业“四口”、“五临边”是防坠落事故的重点,建筑物周围地面人行通道采用钢管、钢板、竹跳板按规定要求搭设双层防护棚作为安全通道,两层防护棚之间的距离不小于70cm。

(2)防止高处坠落措施:①操作人员在进行高空作业时,必须正确使用安全带。

安全带一般应高挂低用。

②在高处使用撬杠时,人要立稳,如附近有脚手架或已安装好的构件,应一手扶住,一手操作。

撬杠插进深度要适宜,撬动距离大时,应逐步撬动不要急于求成。

③雨天高处作业时,必须采取可靠的防滑措施,并及时清除积水。

④遇有六级以上强风、浓雾等恶劣气候,不得从事露天高处作业。

⑤登高用梯子必须牢固。

梯脚底部应坚实,不得垫高使用。

梯子上端应有固定措施。

⑥操作人员在脚手板上行走时,思想应集中,防止踩空或踩上挑头板。

⑦进入现场人员必须戴安全帽。

⑧高处操作人员使用的工具、零件等,应放在随佩带的工具袋内,不可随意抛掷。

⑨在高处使用气割或电焊切割时,应采取措施防止火花落下伤人。

⑩地面操作人员尽量避免在高空作业面的正下方停留或通过。

1.2.1施工用电安全措施(1)设电工维护班,持证上岗,建立用电安全责任制。

(2)配电室、现场的开关箱、开关柜应加锁,在电气设备明显位置设“有电危险”警告牌。

(3)配电室附近设有灭火器二台,室外附近不准堆放易燃、易爆物品。

(4)用电实行“一机一闸一保护”严禁“一闸多用”。

(5)配电室内配备足够的绝缘手套、绝缘杆、绝缘垫等安全工具。

(6)机电设备应接地或接零保护,并设雨罩,以防受潮漏电伤人。

不定期检查设备及接地装置,发现异常及时处理。

(7)严禁非电工拆装电气设备,严禁乱接电源。

(8)对电缆、电线随时检查绝缘情况,有残破口及时处理好后才能使用。

(9)所有电缆的埋设深度不得小于0.8m,并铺设砖、砂加以保护。

(10)进行用电安全教育,使工人充分认识电的危险性、危害性,严禁触摸带电设备。

(11)现场电气线路和设备由专人负责安全、维修和管理,严禁非电工人员随意拆改。

(12)施工现场架设的低压线路不得用裸导线。

所架设的高压线应距建筑物10m以外,距地面7m以上。

跨越交通要道时,需加安全保护装置。

施工现场夜间照明,电线及灯具高度不应低于2.5m。

(13)构件运输时,构件或车辆与高压线净距不小于2m,与低压线净距不小于1m,否则应采取停电或其它安全措施。

(14)在雨天或潮湿地点作业的人员,应戴绝缘手套穿绝缘鞋。

大风雨后应对供电线路进行检查,防止断线造成触电事故。

1.2.2消防安全措施(1)消防器材的配备:消防器材的配置实行“五·五制”,即每组配备五种消防器材,钩子、斧子、铁锹、水桶、灭火器,每种器材配置五个。

本工程配置三组“五·五制”消防器材。
