预算容易疏忽的要点
建筑工程成本预算中的常见误区与解析

建筑工程成本预算中的常见误区与解析建筑工程成本预算是一个非常重要的环节,直接影响到工程的实施和成本控制。
然而,在进行建筑工程成本预算时,常常会出现一些误区。
本文将从不同方面,针对建筑工程成本预算中的常见误区进行解析,以帮助读者更好地完成成本预算工作。
一、误区一:不清楚项目的具体要求在进行建筑工程成本预算时,首先需要明确项目的具体要求。
然而,很多人在进行成本预算时并没有做到这一点。
他们可能会直接使用之前的成本预算方案,而不根据具体项目的要求进行调整。
这样往往会导致成本预算与实际工程需求不相符。
解析一:了解项目需求,进行详细测算为了避免这种误区,我们建议在进行建筑工程成本预算之前,认真了解项目的具体要求。
通过与业主、设计师、工程师等各方进行充分的沟通,明确项目的功能、规模、特殊要求等方面的信息。
在此基础上,进行详细的材料清单编制、工程量测算等工作,确保成本预算与实际工程需求相符。
二、误区二:忽视细节,造成成本侥幸心理另一个常见的误区是在建筑工程成本预算时忽视细节。
有些人可能会认为只要控制了整体预算,一些小细节可以忽略不计。
然而,细节决定成败,忽视细节往往会导致成本的逐步增加,最终超出预算。
解析二:仔细考虑每个环节,控制成本为了避免这种误区,我们强调在建筑工程成本预算中要注重细节。
在编制预算时,应仔细考虑每个环节的成本,包括但不限于材料费用、人工费用、设备费用等,并对每个环节进行充分的调研和比较,以选择最合适的方案。
此外,在建筑工程实施过程中,也要密切关注各个环节的进展情况,及时调整预算方案,确保项目按时、按质、按预算完成。
三、误区三:对市场行情不了解,导致成本预算不准确在进行建筑工程成本预算时,有些人没有对市场行情进行充分的了解,导致成本预算不准确。
他们可能会过于乐观地估计材料价格的下跌或者忽视其他市场因素的影响,致使成本预算与实际市场价格相差较大。
解析三:了解市场行情,进行准确预估为了避免这种误区,我们建议在编制建筑工程成本预算时,要对市场行情进行充分了解。
关于预算应注意的问题的一些看法

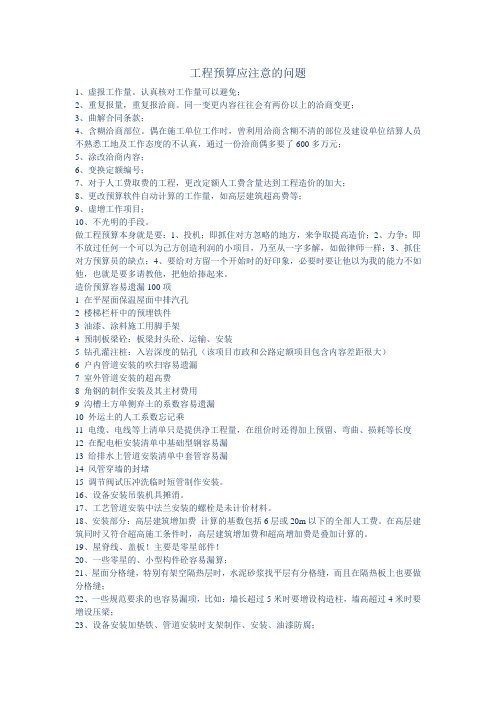

工程预算应注意的问题1、虚报工作量。
认真核对工作量可以避免;2、重复报量,重复报洽商。
同一变更内容往往会有两份以上的洽商变更;3、曲解合同条款;4、含糊洽商部位。
偶在施工单位工作时,曾利用洽商含糊不清的部位及建设单位结算人员不熟悉工地及工作态度的不认真,通过一份洽商偶多要了600多万元;5、涂改洽商内容;6、变换定额编号;7、对于人工费取费的工程,更改定额人工费含量达到工程造价的加大;8、更改预算软件自动计算的工作量,如高层建筑超高费等;9、虚增工作项目;10、不光明的手段。
做工程预算本身就是要:1、投机;即抓住对方忽略的地方,来争取提高造价;2、力争;即不放过任何一个可以为己方创造利润的小项目,乃至从一字多解,如做律师一样;3、抓住对方预算员的缺点;4、要给对方留一个开始时的好印象,必要时要让他以为我的能力不如他,也就是要多请教他,把他给捧起来。
造价预算容易遗漏100项1 在平屋面保温屋面中排汽孔2 楼梯栏杆中的预埋铁件3 油漆、涂料施工用脚手架4 预制板梁砼:板梁封头砼、运输、安装5 钻孔灌注桩:入岩深度的钻孔(该项目市政和公路定额项目包含内容差距很大)6 户内管道安装的吹扫容易遗漏7 室外管道安装的超高费8 角钢的制作安装及其主材费用9 沟槽土方单侧弃土的系数容易遗漏10 外运土的人工系数忘记乘11 电缆、电线等上清单只是提供净工程量,在组价时还得加上预留、弯曲、损耗等长度12 在配电柜安装清单中基础型钢容易漏13 给排水上管道安装清单中套管容易漏14 风管穿墙的封堵15 调节阀试压冲洗临时短管制作安装。
16、设备安装吊装机具摊消。
17、工艺管道安装中法兰安装的螺栓是未计价材料。
18、安装部分:高层建筑增加费计算的基数包括6层或20m以下的全部人工费。
在高层建筑同时又符合超高施工条件时,高层建筑增加费和超高增加费是叠加计算的。
19、屋脊线、盖板!主要是零星部件!20、一些零星的、小型构件砼容易漏算;21、屋面分格缝,特别有架空隔热层时,水泥砂浆找平层有分格缝,而且在隔热板上也要做分格缝;22、一些规范要求的也容易漏项,比如:墙长超过5米时要增设构造柱,墙高超过4米时要增设压梁;23、设备安装加垫铁、管道安装时支架制作、安装、油漆防腐;24、通风管道安装的帆布接口;25、楼梯间顶层满堂脚手架、屋面分格缝、设计说明中构造要求以及一些室内外零星构件。
装修预算控制的五大陷阱要小心避免

装修预算控制的五大陷阱要小心避免在进行装修过程中,预算控制是一个十分重要的环节。
很多业主在装修过程中由于没有科学合理地掌控预算,最终导致预算超支,给自己带来了经济负担。
为了帮助大家更好地掌握装修预算控制的技巧,本文将介绍五大陷阱并提供相应的避免方法。
陷阱一:没做足够的预算准备许多业主装修之初并没有充分考虑到各项费用,通常只会估算个大概,而忽略了一些细节费用的考虑。
这就容易导致最初预算的不足,后期不得不频繁增加预算。
为了避免这一陷阱,我们建议在开始装修前,一定要详细梳理预算细节,并增加一个小额的后备资金,以应对可能的意外开销。
陷阱二:忽略材料与工人价格波动性在装修过程中,建材市场的价格波动以及工人费用的上涨是常见的现象。
但是很多业主在进行预算时,没有考虑到这些价格变动的可能性,从而导致预算超支。
为了避免这一陷阱,建议在制定预算时,可以适当增加一些“价格浮动”费用,以应对价格的变动。
陷阱三:误以为“廉价”的选择一定划算很多人在装修预算控制的过程中,会误以为选择廉价材料或是服务一定能够降低成本。
然而,低价的材料品质可能会导致后期维护成本增加,而选择低价的服务商可能会导致施工质量下降,最终反而增加了整体费用。
在选择材料和服务商时,一定要权衡价格与品质,并选择性价比更高的选项。
陷阱四:不重视变更管理很多人在装修过程中,因为一些个人喜好或是新的需求而频繁进行装修变更,从而导致预算超支。
变更管理的不善不仅会增加装修费用,还会延长整个装修周期。
因此,在装修过程中,一定要慎重考虑每一项变更,并对变更进行详细记录,以便及时调整预算,并与装修团队进行有效沟通。
陷阱五:忽略维修保养费用很多人在装修过程中只关注初次投入的费用,而忽略了后期的维修保养费用。
长期以来,装修后的房屋都需要进行定期的维修及保养工作,而这些费用也需要被纳入预算考虑。
因此,在进行装修预算时,一定要考虑到后期的维修保养费用,并合理分配资金。
通过以上五个陷阱的介绍,希望能够提醒大家在进行装修预算控制时需要注意的问题。
在施工图预算过程中那些是容易错算,漏算的

5八、扮饰中的门的特殊五金,尤其是防火门问题:在施工图预算历程中那一些是容易错算,漏算的最好答案:下面是整理的一个论坛上大家阐述预算中容易出错的的,你看看:一、在平屋面保暖屋面中排汽孔项目二、楼梯栏杆中的预埋铁件3、油漆、漆片用脚手架项目4、预制板梁砼:板梁封头砼、运输、安装五、钻孔灌注桩:入岩深度的钻孔(该项目市政和公路定额项目包罗内部实质意义差距很大)6、户内管道安装的吹扫项目容易漏掉;7、室外管道安装的超高费;八、角钢的制作安装项目及其主材用度;9、沟槽土方单侧弃土的系数容易漏掉;十、外运土的人工系数健忘乘;1一、电缆、电线等项目上清单只是提供净工程量,在组价时还患上加之预留、弯曲、损耗等长度;1二、在配电柜安装清单中根蒂根基型钢容易漏;13、给排水上管道安装清单中套管容易漏;14、风管穿墙的封堵1五、调治阀试压冲刷临时短管制作安装16、设备安装吊装机具摊消17、工艺管道安装中法兰安装的螺栓是未计价材料1八、安装部分:高层建筑增加费计算的基数包孕6层或20m以下的全数人工费在高层建筑同时又切合超高施工条件时,高层建筑增加费和超高增加费是叠加计算的19、屋脊线、盖板!主要是零散器件!20、一些零散的、小型构件砼容易漏算;2一、屋面分格缝,特别有排挤隔热层时,水泥砂浆找平层有分格缝,而且在隔热板上也要做分格缝;2二、一些规范要求的也容易漏项,好比:墙长超过5米建筑工程时要增设机关柱,墙高超过4米时要增设压梁;23、设备安装加垫铁、管道安装时支架制作、安装、油漆防腐;24、通风管道安装的帆布接口;2五、楼梯间顶层满堂脚手架、屋面分格缝、设计申明中机关要求和一些室表里零散构件26、外墙抹灰分格嵌缝有响应的定额子目,所用材料不同,应仿用响应的子目27、板的负筋漫衍筋很容易漏,由于图纸底子没反应除了要看下工地看看以外,没别的办法2八、在挖土方工程中,现在的计价表,挖湿土方的缩水费未计入(之前的定额是包罗),现在归入在办法项目中,即第二10月1日章施工排水、降水、深基坑支护章节内在体例时,不要忘了啊!29、各类建筑的伸缩缝:屋面的分格缝、外墙与散水交代的柏油嵌缝;30、机关柱的突出部分;3一、预制板间的现浇带;3二、打预制桩的,桩头、接桩、送桩等33、钻冲孔桩的,钢护筒、入岩增加费、操作平台、砼是接纳水下砼浇筑34、钢板桩打、拨分开套子儿目、在基坑作业和在坑上作业的系数3五、没有具体的安插图,但图纸申明中提到的项目如填充墙的机关柱、砌体加筋等36、办法项目用度的大体积砼的测温费37、土建工程为二装的预留预埋件3八、土建工程中窨井、化粪池项目如套综合定额,别漏了其中响应的办法项目,如挖湿土排水费、基坑排水费及脚手、模型板费等39、暖通工程中容易残留的项目:1)空调风管阀门、静压箱,风机盘管回风箱的保暖;2)设备本体与管道连接中的法兰;3)屋面水系统一管理道中的土建防火涂料工程支墩;4)末端设备接纳的减振办法40、合同文件其实不是一张纸,包孕投标文件等,施工社团设计直接影响办法费的组成,按照规范施工则是合同内部实质意义之一好比投标时按24钟头连续施工考虑,夜里施工办法费就不克不及不考虑,噪声等环境掩护用度也不是简单的费率就能够取代的再好比设计图纸划定用PE给水管,但并未申明屋脸部分要采纳什么办法,按规范PE管不克不及爆晒,应有掩护办法,报价时就应该考虑另外,定额和规范不适合时,应以规范为准,由于验收以规范为准4一、对清单项目和下挂定额子目的衔接不克不及完全掌握(包孕工程量计算法则、事情内部实质意义等)定额有计算法则,清单有计算法则,两者必须相符好比前边屡次有人提到的管道支架和穿墙套管,按清单是应该计算,不过室内管道安装定额凡是都包罗支架和套管(各地划定有不同),再计算就反复了4二、楼梯石材踏步开槽容易漏失,墙面扮饰不同的扮饰材料接缝措置惩罚,顶棚扣板周围压线易漏算43、土建里面的:人机配合挖土有个系数,湿土也有系数-0.06位置的防潮层44、土建中另有个东西容易忘,就是支撑钢筋用的马凳,实际施工中这个也是不小的数字,而且很烦45土方类别及运距;46、洞内、地下室内等需照明施工的人工费增加40%;47、机关柱圈过梁模型板砼计算;4八、管桩桩芯砼、送桩及试验桩的计算、管桩长度应计桩尖长度;49、砖砌栏板1/4、1/2厚定额按900考虑,每立邦工程涂料增加或削减人才机需调整;50、桩芯圆钢板、预埋铁件等刷防锈漆等;5一、不法则墙面抹灰、墙面钉钢丝网等人工增加;5二、墙面抹灰垂直高度超高抹灰厚度调整;53、电气立井桥架工程量计数有出入,原设计没有具体的安装大样图,由预算职员根据经验自行考虑安装体式格局54、高峻车间安装所用脚手架用度一般钢结构不搭设脚手架5五、钢筋工程中的垫铁可算在钢筋工程中?(按各地环境)56、抹灰工程中用的阿谁铁蒺藜山东省2010版耗损定额已单设子目,步入直接工程费57、脚手架用度应以被批准的施工社团设计中的作法计算59、容易把室外阶梯的底面抹灰漏失60、容易漏大体积砼里设置的金属导热管6一、不同砼等级浇筑时设置的快易收口网6二、在做扮饰装修时清单项目可能是按完成面计算的很多项目看起来是完备的,如果不细心看设计图纸和施工规范及招标文件是很容易漏算,引起清单组价不合理63、夹板下层的防潮防火及防虫等措置惩罚,石材防潮措置惩罚,石材、抛光砖等边角磨边抽槽等细部措置惩罚,浅色的石材做地面多用白开水泥等较高的天花吊筋的反撑办法及防备保护,特殊扮饰部位按设计要求拼接时需裁减材料时的损耗等64、梁高超过700MM和墙的对拉螺栓;6五、框架柱部分的砌体加固;66、根蒂根基满堂脚手架67、梁板墙增加的单项脚手架6八、外墙抹灰中的分格嵌缝项目,一般的也较容易疏忽的69、脚手架项目中的油漆刷浆建筑工程资料员教程用脚手费容易不计的70、加气块墙面措置惩罚7一、以投影面积计算的砼工程(楼梯、阳台等)中砼含量大于定额含量应调整7二、管道与自控专业接口部分,取源器件有可能会浮现多算73、脚手架的搭拆容易漏项74、照明系统灯具安装超高费和其系统调试很容易遗忘7五、楼梯间的最上段,记取的脚手架费不同下边76、防水材料附加层厚度的调整77、散水的油膏灌缝7八、楼梯预埋件;79、卫生间等墙体上的砼翻边(固然此类归属区分清楚问题,未算部分往往在墙体入彀入了,可是在体例清单中这是个夺目的问题哦);80、地下室工程中的照明用度;。
预算过程细节注意事项

预算过程细节注意事项预算过程细节注意事项在预结算过程中,总会有一些细节性的费用项目会被忽略,容易漏项或少算。
总结了列出了以下费用,希望业内人士能指正和补充。
1、有关人工降效及照明等费用(地下室工程施工增加费)此项最容易漏项。
根据定额总说明第十条,计算后列入相应的项目内:1.1、在生产车间内边生产边施工的工程,按该项工程的人工费增加10%作为人工降效费;安装工程第一册至十一册、第十三册按该项工程的人工费增加10%作为安装与生产同时进行增加费。
1.2、在有害身体健康(按有关部门的规定)的场所内施工的工程,按该部分工程的人工费增加10%作为工效降效费;安装工程第一册至十一册、第十三册按该项工程的人工费增加10%作为在有害身体健康的环境中施工增加费。
1.3、在洞内、地下室内、库内或暗室内(需要照明)进行施工的工程,按该部分工程的人工费增加40%作为人工降效及照明等费用;安装工程第一册至十一册、第十三册按该部分工程的人工费增加30%作为在洞内、地下室内、库内或暗室内进行施工增加费。
以上费用计算后列入分部分项工程费。
2、建筑物超高增加人工、机械降效费2.1、凡建筑物高度20m以上的工程需计算建筑物超高增加人工、机械降效费。
2.2、建筑物高度是指设计室外地坪至檐口的高度,突出主体建筑屋顶的电梯间、水箱间、女儿墙等不计高度,但顶层建筑物超过该天面面积1/3时可以计算高度。
2.3、当建筑物有不同的高度时,按不同高度的水平划分面积按下列公式计算高度,当加权平均高度超过20m以上时,套相应子目,加权平均高度=(高度1×面积1+高度2×面积2+……)÷总面积。
2.4、在工程量清单计价中,将该项费用列入综合单价和各分项报价内;在定额计价中,列入分部分项工程费内。
2.5、该项费用已含管理费,超高加压水泵台班并入建筑物超高的机械降效内综合考虑。
2.6、各项降效系数中包括的内容指建筑物按±0.00以上(包括首层面层、找平层)的全部工程项目,但不包括措施项目及各类构件的水平运输。
预算中容易出现的错误

线路预算容易浮现旳错误在设计中,由于某些概念不清,对预算定额理解不透,往往会浮现某些定额套用不当,浮现了某些不该浮现旳问题,现阐明如下:一、设备、管道、线路预算有关取费原则不同,做预算时要特别注意。
例如:预备费,通信设备安装工程是工程费+工程建设其他费乘以3%,而通信线路工程是4%,通信管道工程则是5%。
二、按信产部规定,通信线路工程中光、电缆和通信管道工程中旳管材料不计取税金。
在做预算时,可以把光、电缆和管材列入需要安装旳设备表,也可以列入到材料表。
列入到材料表中时要注意不计取税金。
三、有关立杆和装拉线《通信线路工程》预算定额中旳立电杆与撑杆、安装拉线部分为平原地区旳定额,用于丘陵、水田、城区时按相应定额人工旳1.3倍计取;用于山区时按相应定额人工旳1.6倍计取。
注:见预算定额第四册《在实际工作中,往往是架设吊线是城区、架设架空光缆是城区,而立杆、装拉线没有乘以1.3旳系数。
四、立电杆、安装拉线、架设吊线、架设光缆应用同一类型旳定额。
立电杆、安装拉线、架设吊线、架设光缆按理应当用同一类型旳定额,即平原都平原,城区都城区,山区都山区。
但实际工作中,某些预算是立电杆、安装拉线是平原,架设吊线却是城区,架设光缆又成了山区,这是不对旳。
五、有关立品接杆预算中立品接杆一般指旳都是木杆,是按品接杆旳高度计算旳,这里要注意旳是配给电杆旳高度。
例如:要立1根15米品接杆,给3根8米木杆行不行?回答是不行旳。
由于品接杆上下电杆要连接,两根杆旳连接长度(重叠长度)按《通信线路工程验收规范》是1.56米,两根8米杆接杆后旳实际长度是8X2-1.56=14.44米,达不到15米。
六、安装光缆预留缆架光缆线路一般是500米做一处预留,预留旳光缆要用光缆预留架盘留,预留架旳安装位置有杆上和人(手)孔内、墙上、进线室内等位置,人(手)孔内、墙上、进线室内等旳安装都是在墙上,杆上和墙上安装预留架旳工作内容是完全不相似旳。
杆上安装应当套用TXL3-149,安装预留缆架;人(手)孔内、墙上、进线室内等安装预留缆架应当套用TXL6-003,安装固定光缆盘。
安装预算中容易出错的地方 (1)
安装预算中容易出错的地方1、在做热水管道及消防管道工程预算时,会遇到立管最顶端设计有DN15~DN25的排气阀,注意别忘了计算一只同直径的截止阀或闸阀(检修用);2、假如某型号电缆的清单量是L(实物量),预留量是M,则定额子目工程量是L*1.025+M,而非(L+M)*1.025;3、在计算小区内低压配电工程时,会有不同型号的穿管埋地电缆或直埋电缆,有单根、两根或N根电缆并列敷设的情况,有时图省事,就直接将不同电缆的实物工程量之和乘以1~2根电缆的每米挖土量。
大家可以查阅相关资料的”直埋电缆挖、填土方量简化计算表“,1~2根电缆每米沟长挖土方量为0.45m3/m,每增加一根电缆则每米沟长挖土方量增加0.153m3/m。
4、盥洗池排水系统别忘记计算排水栓,小便槽排水系统别忘记计算地漏。
5、小便槽冲洗花管有时图纸上画得不清楚,别担心花管长度无法量取,直接拿小便槽的净长减去20厘米,即每端头短10厘米。
6、生产给水管消毒冲洗,预算解释中说:仅适用于设计和施工及验收规范中有要求的工程项目。
个人认为预算时须计入,因为“建筑给水排水及采暖工程施工质量验收规范”4.2.3用黑体字明确标明"生活给水系统管道在交付使用前必须冲洗和消毒,并经有关部门取样检验,符合国家<生活饮用水标准>方可使用,并出具检测报告。
但事实上在本地区根本不会有消毒这道工序的,看看消毒冲洗子目的工作内容:溶解漂白粉、灌水、消毒、冲洗。
那么有些人会抠字眼了,不是还有“冲洗”这道工序吗?所以说跟消毒冲洗子目还是占了点边,你再看看,管道安装的定额含量里没有“水”这一项辅助材料啊?说得不错,无论是PP-R管、PE管、钢塑复合管、不锈钢管都需要冲洗,管道内可能有污物,但你再看看管道安装的工作内容(以PP-R管为例):留堵孔洞、切管、热熔电熔管件、管道安装、调直、管架安装、水压试验。
这里面有了“水压试验”这一工序,水压试验是需要放水的吧,也就是说,水压试验的同时,也进行了冲洗工序,因此生产给水管在结算时可不计算消毒冲洗。
公路工程概预算易错点分析及应对措施
公路工程概预算易错点分析及应对措施摘要:公路工程建设涉及的范围较广,是一项长期的系统性工程,在国家经济建设与发展中,公路工程建设也占据了十分重要的作用。
我国的公路工程一般规模较大,所涉及到的人力、物力、财力都相对较多,所以就要在建设中控制好工程成本,保障公路工程建设单位的经济利益。
而在公路工程中要控制好成本,前期就要做好预算管理,以此才能够保障公路工程施工建设中有序进行,并提高建设企业在市场中具备良好的竞争力。
所以,针对工程管理,合理科学的开展工程概预算是必不可少的,确保了概预算的准确性,才能够保证整个工程的最终成本,让企业获取更多的经济收益。
关键词:公路工程;概预算;易错点;分析措施前言公路工程中非常重要的组成部分中就包括了概预算,前期的概预算能够直接影响到工程设计方案的质量,并在开展施工建设中也为工程造价管理提供了重要的参考依据,所以在公路工程中概预算的准确性十分重要。
公路工程中的概预算基础数据受到多种因素的影响,在预算过程中也比较复杂,并且工程数据量也较大,在公路工程中要得到精准的结果就有一定困难,需要工程预算人员进行深入分析。
本文也是对公路工程概预算易错点进行了分析,并根据这些易错点进行的了对应的措施介绍,促进公路工程概预算更高加准确,保障公路工程的整体预算质量。
1公路工程概预算概念及特点公路工程概预算是工程预算人员根据公路工程施工特点、施工规模等,对其投入的资金流向和资金合理分配等进行系统的进行规划工作[1]。
公路工造价预结算与公路工程建设有着密切的联系,它决定了工程建设的总体资金投入情况。
公路工程概预算工作的顺利开展,就要明确公路工程整体建设中使用的费用,并进行科学计算,而工程费的计算包括了施工中的各个阶段,并根据测算标准进行,这样所得出的工程概预算更加具有权威性。
此外,公路工程概预算也有其比较独特的特点,一是具有单件性。
公路工程中的概预算和公路工程中的最终价格是对等的;二是具备一定的综合性。
造价预算容易遗漏点
造价预算容易遗漏的要点一、土建部分1、试桩定额容易忘记乘以系数,打试桩可按相应定额项目的人工、机械乘系数2,试桩期间的停置台班结算时应按实调整。
2、本定额打桩(包括方桩、管桩)已包括300m内的场内运输,实际超过300m时,应按第七章的构件运输相应定额执行,并扣除定额内的场内运输费。
3、送桩:以送桩长度(自桩顶面至自然地坪另加500mm)乘桩截面面积以立方米计算,注意:桩截面面积是指不扣空心的面积,即全面积。
4、沟槽土方单侧弃土的系数容易遗漏5、机械挖土方工程量,按机械实际完成工程量计算。
机械确实挖不到的地方,用人工修边坡、整平的土方工程量套用人工挖土方(最多不得超过挖方量的10%)相应定额项目人工乘以系数2。
机械挖土,单位工程量小于2000m3或在桩间挖土、石方,按相应定额乘1.10系数。
6、外运土的人工系数忘记乘,自卸汽车运土,按正铲挖掘机挖土考虑,如系反铲挖掘机装车,则自卸汽车运土台班量乘系数1.10;拉铲挖掘机装车,自卸汽车运土台班量乘系数1.20。
7、因实际挖土方式与运土距离很难与招标文件一致,为了防止施工单位改变方案提出索赔,也为了让各投标单位充分竞争,在编制清单时,挖土方式与运距最好描述为由各投标单位自行考虑。
8、使用04计价表套价,泵送砼子目中已综合考虑了输送泵车台班,布拆管及清洗人工、泵管摊销费、冲洗费。
当输送高超过30m时,输送泵车台班乘以1.10,输送高度超过50m时,输送泵车台班乘以1.25。
泵送商品砼价格按市场指导价计入,注意绝不能另加泵送费。
9、特别注意:计价表垂987页第14条,混凝土构件,使用泵送混凝土浇筑者,卷扬机施工定额台班乘系数0.96;塔式起重机施工定额中的塔式起重机台班含量乘系数0.92。
尤其按实结算项目要注意。
10、支模超高乘以系数容易遗漏,现浇钢筋混凝土柱、梁、墙、板的支模高度以净高(底层无地下室者高需另加室内外高差)在3.6m以内为准,净高超过3.6m的构件其钢支撑、零星卡具及模板人工分别乘以下系数。
工程预算中出现的问题及原因分析
工程预算中出现的问题及原因分析工程预算作为项目管理中非常重要的一环,直接关系到项目实施的成败,因此在进行工程预算编制时需要非常慎重。
在实践中我们常常会遇到各种问题,导致预算编制存在一些困难和偏差。
本文将从以下几个方面分析工程预算中出现的问题及原因。
工程预算中常常出现的一个问题是估算偏差。
估算偏差是指实际预算与计划预算之间的差异,通常表现为实际支出超出预算,这种偏差在工程项目中很常见。
造成估算偏差的原因主要有以下几点:一是对工程量估算不准确。
在编制预算时,对工程量的估算是非常重要的,如果对工程量估算不准确,很容易导致预算偏差的产生;二是工程材料价格波动。
工程材料的价格会受到市场供求关系、季节因素等多种因素的影响,如果在编制预算时没有考虑到材料价格的波动,预算偏差就会产生;三是工程设计变更。
在项目实施过程中,可能会出现设计变更的情况,而设计变更往往会导致预算的增加,进而导致预算偏差的产生。
工程预算中还存在着人为造假的问题。
人为造假是指在编制预算时故意夸大或减少项目的费用,以达到某种目的,这种情况在实践中也是比较常见的。
造成人为造假的原因主要有以下几点:一是为了争取更多的资金拨款。
在一些项目中,预算编制的时候可能会夸大项目费用,以便能够拿到更多的资金,这是一种非常不负责任的行为;二是为了争取更多的工程量。
在一些工程项目中,预算编制的时候可能会故意减少工程量,以便能够争取到更多的工程项目,这种行为对项目实施也是非常不利的;三是为了个人私利。
在一些项目中,编制预算的人可能会为了个人私利而故意夸大或减少项目费用,这种行为是违法的。
工程预算中还存在着信息不对称的问题。
信息不对称是指在工程预算编制过程中,受到预算编制者和审核者之间信息不对称的影响,从而导致预算编制存在偏差。
造成信息不对称的原因主要有以下几点:一是信息来源不全面。
在预算编制过程中,如果预算编制者没有获得所有必要的信息,就会导致预算编制的偏差;二是信息传递不准确。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
预算经常遗漏问题100项
1 在平屋面保温屋面中排汽孔
2 楼梯栏杆中的预埋铁件
3 油漆、涂料施工用脚手架
4 预制板梁砼:板梁封头砼、运输、安装
5 钻孔灌注桩:入岩深度的钻孔(该项目市政和公路定额项目包含内容差距很大)
6 户内管道安装的吹扫容易遗漏
7 室外管道安装的超高费
8 角钢的制作安装及其主材费用
9 沟槽土方单侧弃土的系数容易遗漏
10 外运土的人工系数忘记乘
11 电缆、电线等上清单只是提供净工程量,在组价时还得加上预留、弯曲、损耗等长度
12 在配电柜安装清单中基础型钢容易漏
13 给排水上管道安装清单中套管容易漏
14 风管穿墙的封堵
15 调节阀试压冲洗临时短管制作安装。
16、设备安装吊装机具摊消。
17、工艺管道安装中法兰安装的螺栓是未计价材料。
18、安装部分:高层建筑增加费计算的基数包括6层或20m以下的全部人工费。
在高层建筑同时又符合超高施工条件时,高层建筑增加费和超高增加费是叠加计算的。
19、屋脊线、盖板!主要是零星部件!
20、一些零星的、小型构件砼容易漏算;
21、屋面分格缝,特别有架空隔热层时,水泥砂浆找平层有分格缝,而且在隔热板上也要做分格缝;
22、一些规范要求的也容易漏项,比如:墙长超过5米时要增设构造柱,墙高超过4米时要增设压梁;23、设备安装加垫铁、管道安装时支架制作、安装、油漆防腐;
24、通风管道安装的帆布接口;
25、楼梯间顶层满堂脚手架、屋面分格缝、设计说明中构造要求以及一些室内外零星构件。
26、外墙抹灰分格嵌缝有相应的定额子目,所用材料不同,应套用相应的子目
27、板的负筋分布筋很容易漏,因为图纸根本没反映。
除了要看下工地看看以外,没别的办法。
28、在挖土方工程中,现在的计价表,挖湿土方的抽水费未计入(以前的定额是包含),现在归入在措施项目中,即第二十一章施工排水、降水、深基坑支护章节内。
在编制时,不要忘了啊!
29、各种建筑的伸缩缝:屋面的分格缝、外墙与散水交接的沥青嵌缝;
30、构造柱的突出部分;
31、预制板间的现浇带;
32、打预制桩的,桩头、接桩、送桩等。
33、钻冲孔桩的,钢护筒、入岩增加费、操作平台、砼是采用水下砼浇筑。
34、钢板桩打、拨分开套子目、在基坑作业和在坑上作业的系数。
35、没有详细的布置图,但图纸说明中提到的项目。
如填充墙的构造柱、砌体加筋等。
36、措施项目费用的大体积砼的测温费。
37、土建工程为二装的预留预埋件。
38、土建工程中窨井、化粪池项目如套综合定额,别漏了其中相应的措施项目,如挖湿土排水费、基坑排水费及脚手、模板费等。
39、暖通工程中容易遗留的项目:
1)空调风管阀门、静压箱,风机盘管回风箱的保温;
2)设备本体与管道连接中的法兰;
3)屋面水系统管道中的土建支墩;
4)末端设备采用的减振措施。
40、合同文件并不是一张纸,包括投标文件等,施工组织设计直接影响措施费的构成,按照规范施工则是合同内容之一。
比如投标时按24小时连续施工考虑,夜间施工措施费就不能不考虑,噪声等环境保护费用也不是简单的费率就可以代替的。
再比如设计图纸规定用PE给水管,但并未说明屋面部分要采取什么措施,按规范PE管不能爆晒,应有保护措施,报价时就应该考虑。
另外,定额和规范不符时,应以规范为准,因为验收以规范为准。
41、对清单项目和下挂定额子目的衔接不能完全掌握(包括工程量计算规则、工作内容等)。
定额有计算规则,清单有计算规则,两者必须一
致。
比如前面多次有人提到的管道支架和穿墙套管,按清单是应该计算,不过室内管道安装定额通常都包含支架和套管(各地规定有不同),再计算就重复了。
42、楼梯石材踏步开槽容易漏掉,墙面装饰不同的装饰材料接缝处理,顶棚扣板四周压线易漏算。
43、土建里面的:人机配合挖土有个系数,湿土也有系数。
-0.06位置的防潮层。
44、土建中还有个东西容易忘,就是支撑钢筋用的马凳,实际施工中这个也是不小的数字,而且很烦。
45、土方类别及运距;
46、洞内、地下室内等需照明施工的人工费增加40%;
47、构造柱圈过梁模板砼计算;
48、管桩桩芯砼、送桩及试验桩的计算、管桩长度应计桩尖长度;
49、砖砌栏板1/4、1/2厚定额按900考虑,每增加或减少人材机需调整;
50、桩芯圆钢板、预埋铁件等刷防锈漆等;
51、不规则墙面抹灰、墙面钉钢丝网等人工增加;
52、墙面抹灰垂直高度超高抹灰厚度调整;
53、电气竖井桥架工程量统计有出入,原设计没有具体的安装大样图,由预算人员根据经验自行考虑安装方式。
54、高大厂房安装所用脚手架费用。
一般钢结构不搭设脚手架。
55、钢筋工程中的垫铁可算在钢筋工程中?(按各地情况)。
56、抹灰工程中用的那个铁丝网山东省2006版消耗定额已单设子目,进入直接工程费。
57、脚手架费用应以被批准的施工组织设计中的做法计算。
58、装饰中的门的特殊五金,尤其是防火门。
59、容易把室外台阶的底面抹灰漏掉
60、容易漏大体积砼里设置的金属导热管
61、不同砼等级浇筑时设置的快易收口网
62、在做装饰装修时清单项目多是按完成面计算的。
很多项目看起来是完整的,如果不仔细看设计图纸和施工规范及招标文件是很容易漏算,导致清单组价不合理。
63、夹板基层的防潮防火及防虫等处理,石材防潮处理,石材、抛光砖等边角磨边抽槽等细部处理,浅色的石材做地面多用白水泥等。
较高的
天花吊筋的反撑措施及防护,特殊装饰部位按设计要求拼接时需裁减材料时的损耗等。
64、梁高超过700MM和墙的对拉螺栓;
65、框架柱部分的砌体加固;
66、基础满堂脚手架
67、梁板墙增加的单项脚手架
68、外墙抹灰中的分格嵌缝项目,一般的也较容易疏忽的。
69、脚手架项目中的油漆刷浆用脚手费容易不计的。
70、加气块墙面处理。
71、以投影面积计算的砼工程(楼梯、阳台等)中砼含量大于定额含量应调整。
72、管道与自控专业接口部分,取源部件可能会出现多算
73、脚手架的搭拆容易漏项
74、照明系统灯具安装超高费和其系统调试很容易遗忘
75、楼梯间的最上段,记取的脚手架费不同下边。
76、防水材料附加层厚度的调整。
77、散水的油膏灌缝
78、楼梯预埋件;
79、卫生间等墙体上的砼翻边(当然此类属于划分问题,未算部分往往在墙体中计入了,可是在编制清单中这是个醒目的问题哦);
80、地下室工程中的照明费用;
81、女儿墙变形缝的沥青麻丝
82、预埋铁件
83、出屋面烟囱
84、阳台处的雨水管
85、清单投标报价中,预制构件以个计价时,预制构件上的预埋铁件。
86、回填土中的挖土和运土;
87、挖土(挖槽或挖坑)中的运土;
88、基础垫层;
89、木制作的油漆;
90、砖基础防潮层
91、土方人工清底时的难度系数;
92、室外工艺管道安装时的脚手架费用;
93、钢结构焊接的无损检测费用;
94、工艺管线的穿墙套管封堵;
95、沉降观测点的钢筋头及所用的人机费96、加气块墙面处理。
96、人工费调整。
97、基础大放脚顶面防腐。
98、细石混凝土地面中的混凝土强度调整。
99、门窗中的油漆及五金。
100、安装工程中的主材价格。
