2023二级建造师《水利水电》考试真题及答案案例分析题案例(一)背景资料承包人与发包人根据《水利水电工程原则施工招标文献》(2023年版)签订了某水闸项目旳施工协议,协议工期为8个月,工程动工日期为2023年11月1日,承包人根据协议工期编制并经监理人同意旳部分项目进度计划(每月按30天计,不考虑间歇时间)见表1表1进度计划表工程施工中发生如下事件:事件1:由于承包部分施工设备未按计划进场,不能准期动工,监理人告知承包人提交进场延误旳书面汇报。
动工后,承包人采用赶工措施,A工作按期完毕,由此增长费用2万元事件2:监理人对队闸底板进行质量检查时,发现局部混凝土未到达质量原则,需返工处理。
B工作于2023年1月20日完毕,返工增长费用2万元。
事件3:发包人负责闸门旳设计和采购,因闸门设计变更,D工作中闸门于2023年4月25日才运抵工地现场,且增长安装与调试费用8万元事件4:由于桥面板预制设备出现故障,F工作于2023年5月20日完毕。
除上述发生旳事件外,其他工作均按该进度计划实行。
问题:1、指出进度计划表中TB、TE,TG所代表旳工作起止时间。
2、事件1中,承包人在收到监理人告知后多少天内提交进场延误书面汇报,该书面汇报应包括哪些重要内容3、分别指出事件2,事件3,事件4对进度计划和协议工期有何影响,指出……分项目旳实际完毕日期。
4.根据《水利水电工程原则施工招标文献》(2023年版),指出承包人可向……人提出延长工期旳天数和增长费用旳金额,并阐明理由。
二级建造师《水利水电》案例分析练习题

二级建造师《水利水电》案例分析练习题案例分析题1、背景资料:某混凝土重力坝工程包括左岸非溢流坝段、溢流坝段、右岸非溢流坝段、右岸坝肩混凝土刺墙段。
最大坝高43m,坝顶全长322m,共17个坝段。
该工程采用明渠导流施工。
坝址以上流域面积610.5km2,属于亚热带暖湿气候区,雨量充沛,湿润温和。
平均气温比较高,需要采取温控措施。
其施工组织设计主要内容包括:(1)大坝混凝土施工方案的选择。
(2)坝体的分缝分块。
根据混凝土坝型、地质情况、结构布置、施工方法、浇筑能力、控温水平等因素进行综合考虑。
(3)坝体混凝土浇筑强制的确定。
应满足该坝体在施工期的历年度汛高程与工程面貌。
在安排坝体混凝土浇筑工程进度时,应估算施工有效工作日,分析气象因素造成的停工或影响天数,扣除法定节假日,然后再根据阶段混凝土浇筑方量拟定混凝土的月浇筑强度和日平均浇筑程度。
(4)混凝土拌合系统的位置与容量选择。
(5)混凝土运输方式与运输机械选择。
(6)运输线路与起重机轨道布置。
门、塔机栈桥高程必须在导流规划确定的洪水位以上,宜稍高于坝体重心,并与供料线布置高程相协调,栈桥一般平行于坝轴线布置,栈桥墩宜部分埋入坝内。
(7)混凝土温控要求及主要温控措施。
问题(1)为防止混凝土坝出现裂缝,可采取哪些温控措施?(2)混凝土浇筑的工艺流程包括哪些?(3)对于17个独立坝段,每个坝段的纵缝分块形式可以分为几种?(4)大坝混凝土浇筑的水平运输包括哪些方式?垂直运输设备主要有哪些?(5)大坝混凝土浇筑的运输方式有哪些?本工程采用哪种运输方案?(6)混凝土拌合设备生产能力主要取决于哪些因素?(7)混凝土的正常养护时间至少约为多长?分析与答案(1)温控的主要措施有:减少混凝土的发热量:采用减少每立方米混凝土的水泥用量、采用低发热量的水泥。
降低混凝土的入仓温度:采用合理安排浇筑时间、采用加冰或加冰水拌合、对骨料进行预冷。
加速混凝土散热:采用自然散热冷却降温,在混凝土内预期埋水管通水冷却。
二级建造师《水利水电》案例分析练习题及答案

二级建造师《水利水电》案例分析练习题及答案案例分析题背景材料1:某水闸项目经理单位批准的施工进度网络图如图1F400000-4所示(单位:天),合同约定:工期提前奖励标准为10000天/元,逾期违约金标准10000元/天。
图1F400000-4事件1:基坑开挖后,发现地质情况与业主提供的资料不符,需要进行处理,致使“基坑开挖”工作推迟10天完成。
事件2:对闸墩浇筑质量进行检查时,发现存在质量问题,需进行返工处理,使得“闸墩浇筑”工作经过60天才完成任务。
事件3:在进行闸门安装时,施工设备出现了故障后需修理,导致“闸门安装”工作的实际持续时间为17天。
事件4:由于变更设计,使得“上下游连接段施工”推迟22天完成。
事件5:为加快进度采取了赶工措施,将“底槛导轨等埋件”工作的时间压缩了8天。
(1)指出施工进度计划的计划工期,确定其关键线路。
(2)分别说明事件1~事件4的责任方以及对计划工期的影响。
(3) 综合上述事件,计算该项目的实际工期,应获得多少天的工期补偿,可获得的工期提前的奖励或支付逾期违约金为多少。
『参考答案』(1)计划工期为225天,关键线路为①-②-③-④-⑤-⑥-⑦-⑧-⑨。
(2)事件1责任方为业主,因“基坑开挖”为关键工作,故影响计划工期10天。
事件2责任方为施工单位,因“闸墩浇筑”为关键工作,故影响计划工期5天。
事件3责任方为施工单位,因“闸门安装”为关键工作,故影响计划工期2天。
事件4责任方为业主,因“上下游连接段施工”为非关键工作,原有总时差25天,故不影响计划工期。
(3)该项目的实际工期为234天,应获得10天的工期补偿,可获得工期提前奖励为10000元。
背景材料2:某城市围堰堤为1级堤防,在原排涝西侧200M新建一座排涝泵站(包括进水建筑物、泵室、穿堤涵洞、出水建筑物等),总装机容量1980KW,合同工期为16个月,自2002年11月至2004年2月。
该地区主汛期为6、7、8三个月,泵室、穿堤涵洞等主体工程安排在非汛期施工。
2021年(福建)二级建造师执业资格考试《水利水电工程管理与实务》案例分析

2021年[福建]二建水利案例分解三、案例分析题(共4题,每题20分)(一)2021[福建](2)1.1:背景:某中型水闸工程施工招标中,招标文件规定开标时间为为2009年9月21日上午9:00。
本次共有甲、乙、丙、丁4家投标人参加投标。
投标过程中,甲要求招标人提供初步设计文件中的施工围堰设计方案。
为此,招标人发出招标文件澄清通知如下:问题:1.指出招标文件澄清通知中的不妥之处。
参考答案:1.①泄露甲、乙、丙、丁名称不妥;②泄露问题来源为甲不妥;③发送的时间不妥(或,应在提交投标文件截止日期至少15日前、发出澄清通知)2021[福建](2)1.2:背景:经评审,乙中标,签约合同价为投标总价,其投标报价汇总表如下:问题:2.指出乙的投标报价汇总表中,A、B所代表的工程项目或费用名称。
乙的投标总价为多少? 参考答案:2.①A代表施工临时工程(或临时工程);②B代表备用金(或暂列金额);③投标人乙的投标总价为4287916元。
2021[福建](2)1.3:背景:某中型水闸工程施工招标中,招标文件规定开标时间为为2009年9月21日上午9:00;工程预付款为签约合同价的10%,分2次平均支付,第1次支付前,承包人需提供同等额度的工程预付款保函,当进场施工设备价值超过第2次工程预付款额度时,支付第2次工程预付款保留金按月进度款(不含工程预付款扣回和价格调整)的5%预留;施工围堰由施工单位负责设计,报监理单位批准。
问题:3.本合同乙提交的工程预付款保函额度为多少?开工第1月乙完成A项目中除施工围堰拆除之外的所有内容(其中国堰填筑工程量为3000m3,临时房屋建筑工程量为180m2),计算该月应预留的保留金。
参考答案:3.工程预付款保函额度为4287916×1O%×50%=214395.80元;第1月完成工程量对应进度款377916-11.2×2800=346556元;预留保留金(也称工程质量保证金,下同)346556×5%=17327.8元。
二级建造师水利水电专业案例分析总结报告1

2011年度二级建筑师水利水电专业案例解析题——试题及答案【案例1】某水利工程项目业主与监理单位、施工单位分别签订了监理合同和施工合同。
施工合同要求不得分包工程。
本项目合同工期为22 个月。

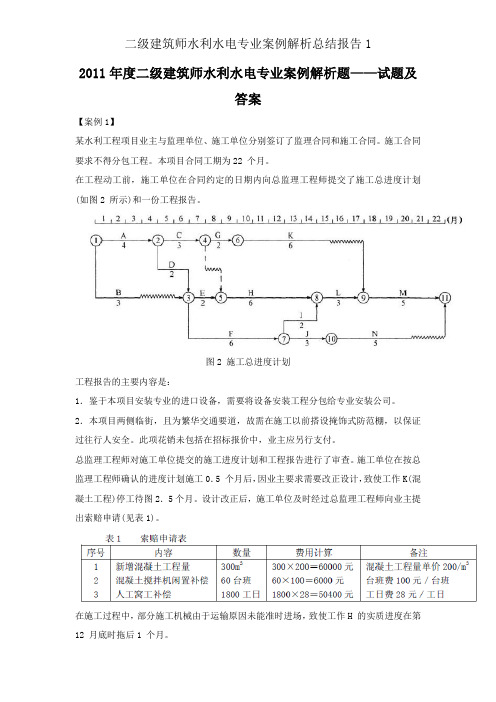

在工程动工前,施工单位在合同约定的日期内向总监理工程师提交了施工总进度计划(如图2 所示)和一份工程报告。
图2 施工总进度计划工程报告的主要内容是:1.鉴于本项目安装专业的进口设备,需要将设备安装工程分包给专业安装公司。
2.本项目两侧临街,且为繁华交通要道,故需在施工以前搭设掩饰式防范棚,以保证过往行人安全。
此项花销未包括在招标报价中,业主应另行支付。
总监理工程师对施工单位提交的施工进度计划和工程报告进行了审查。
施工单位在按总监理工程师确认的进度计划施工0.5 个月后,因业主要求需要改正设计,致使工作K(混凝土工程)停工待图2.5个月。
设计改正后,施工单位及时经过总监理工程师向业主提出索赔申请(见表1)。
在施工过程中,部分施工机械由于运输原因未能准时进场,致使工作H 的实质进度在第12 月底时拖后1 个月。
在工作F 进行过程中,发生质量事故,总监理工程师命令停工,组织召开现场会议,解析事故原因。
该质量事故是由于施工单位施工工艺不吻合施工规范要求所致。
总监理工程师责成施工单位返工,工作F 的实质进度在第12 月底时拖后1 个月。
问题1.为了保证本项目工期目标的实现,施工进度计划中哪些工作应作为重点控制对象?为什么?2.总监理工程师应如何办理施工单位工程报告中的各项要求?3.施工单位在索赔申请表中所列的内容和数量,经监理工程师审查后均属真实,但花销计算有不妥之处,请说明花销计算不妥的项目及原因。
4.监理工程师在办理质量事故时所需的资料有哪些?5.请在原进度计划中用前锋线表示出第12 月底时工作K、H 和F 的实质进展情况,并解析进度偏差对工程总工期的影响。
6.若是施工单位提出工期顺延2.5 个月的要求,总监理工程师应赞成工程延期多少?为什么?答案:1.工作A、D、E、H、L、M、F、I 应作为重点控制对象。
二建水利水电实务案例分析

问题
1.根据事件1,结合本工程施工条件,施工单位在堤基处理方面的质量控制要求有哪些?
2.改正表中⑧、⑧两项内容填写的不妥之处。
2.图中参数Wp为底盘抵抗线;L1为装药深度;L1为堵塞深度;h为超钻深度。
改正施工方案2中关于爆破作业的不妥之处:用于同一爆破网路内的康铜桥丝雷管的电阻极差不得超过0.25 Ω;起爆电源的开关钥匙应由专人保管,危险区内人员未撤离、避炮防护工作未完前禁止打开起爆箱。
3.改正事件1中的错误做法:照明灯置于距爆破作业面30 m以外。根据《水利工程建设重大质量与安全事故应急预案》的规定,确定事件1的事故等级为Ⅳ级。事故发生后,项目法人还应向流域机构报告。
(2)验收工作组中还应有主要设备制造(供应)商的代表。
(2)严禁在堤身两侧设计规定的保护范围内取土。
(3)当堤基冻结后有明显冰冻夹层和冻胀现象时,未经处理,不得在其上施工。
(4)堤基表层不合格土、杂物等必须清除,堤基范围内的坑、槽、沟等,应按堤身填筑要求进行回填处理。
2.表中⑧项内容应该为CS——Ⅱ——16,CS10+000~CS10+100,△ 18.5 m~△ 18.75m。
5.施工期第1月应支付的工程款=38 m2×5 000 m×12元/m3=2 280 000元。
扣留的工程质量保证金=2 280 000元×5%=114 000元。
(四)
1.根据事件1,结合本工程施工条件,施工单位在堤基处理方面的质量控制要求:
(1)堤防基线的永久标石、标架埋设必须牢固,施工中须严加保护,并及时检查维护,定时核查、校正。
二级建造师《水利水电》案例分析题及答案(一)_331
二级建造师《水利水电》案例分析题及答案(一)案例题是二级建造师最难的部分,是实务考试的关键。
“得实务者得二建”,想顺利拿下二级建造师水利水电科目,案例题一定要重点复习,今日继续为大家整理了二建水利水电资料:二级建造师《建筑工程》案例分析题(一)。
特别:二级建造师的通过率预测最低7%?二级建造师《水利水电》案例分析题及答案解析(一)背景资料:某河道工程项目法人按照《水利水电工程标准施工招标文件》(2009年版)编制了施工招标文件,招标文件规定不允许联合体投标。
某投标人递交的投标文件由投标函及附录、授权委托书(含法定代表人证明文件)、投标保证金、项目管理机构、施工组织设计、资格审查资料、拟分包情况表、已标价工程量清单组成。
投标文件拟将渠道混凝土砌块衬砌项目分包,填报了拟分包情况表。
经评标委员会评审,该投标人中标,并签订合同。
施工期第一个月完成的项目和工程量(或费用)如下:(1)80m3/h挖泥船施工,河道疏浚(5km,断面积48m2);(2)施工期自然回淤清除(断面积2m2);(3)河道疏浚超挖断面积(4m2);(4)排泥管安装拆除,费用10万元;(5)开工展布,费用4万元;(6)施工辅助工程,包括浚前扫床和障碍物清除及其他辅助工程,费用50万元。
问题:1.渠道混凝土砌块衬砌项目分包中,拟分包人须提供的证明材料有哪些?2.根据《关于建立水利建设工程安全生产条件市场准入制度的通知》(水建管[2005]80号),投标文件中资格审查资料须提供的企业和人员证书有哪些?3.根据背景资料,施工期第1月不能另行计量和支付的项目有哪些?4.若80m3/h挖泥船单价为12元/m3,每月工程质量保证金按工程款的5%扣留,计算施工期第1月应支付的工程款和扣留的工程质量保证金。
参考解析:1.【参考答案】分包人的资质、业绩及项目负责人、技术负责人、财务负责人、质量管理人员、安全管理人员属于分包单位人员的证明材料(包括聘用合同、合法工资关系的证明材料、社会保险关系证明或其他有效证明其为本单位人员的身份文件)。
2023年水利水电二级建造师案例典型案例
典型案例案例1:某大型土石坝枢纽工程,在流量较大的平原河道上修建,协议工期6年。
土石围堰为Ⅲ级,上游水位为136.65m,此水位的波浪爬高为0.56m,下游水位为129.25m,下游波浪爬高为0.15m。
问题:宜采用的导流方式?也许的挡水和泄水建筑物涉及哪些?求上下围堰的堰顶高程?备注:本题重要练习导流方式、临时建筑物的级别以及导流建筑物的型式及优缺陷。
拓展:1、导流建筑物级别划分依据、具体级别的拟定2、其他建筑物(水库、水闸、泵站)级别的拟定。
答案:分段围堰法;挡水建筑物:前期为围堰,后期可以采用围堰加混凝土坝进行挡水;泄水建筑物:前期为明槽(渠),后期可认为底孔导流、坝体缺口导流等方式。
由于围堰是Ⅲ级,为但是水围堰,故围堰顶安全加高值为0.7,因此上游围堰的堰顶高程为136.65+0.56+0.7=137.91m;下游围堰的堰顶高程为129.25+0.15+0.7=130.10m案例2:某水利水电施工承包商与业主签订了一份堤防工程施工协议,协议约定工期为68天,承包商工期每提前1天获奖励2023元,每拖后1天支付违约金3000元。
承包商提交的施工网络进度计划如下图所示,该计划得到业主代表的认可。
在施工过程中发生了如下事件:事件1:业主未能准时提供所有施工场地,使A、B两项工作的作业时间分别延长了3天和2天,导致这两项工作分别窝工8和10个工日。
工作C未受影响。
事件2:在工作D施工时,重要施工设备出现故障,停工检修2天,导致窝工20个工日。
事件3:在工作E施工时,由于业主提供的重要材料不合格,导致返工,拆除用工30个工日,机械设备闲置3个台班,闲置台班单价为300元,材料费损失2万元,因拆除重新施工使作业时间延长3天。
事件4:在工作F施工时,因设计变更,导致施工时间增长2天,多用人工15个工日,增长其他费用1万元。
问题:1.在上述事件中,承包商可就哪些事件提出工期补偿和费用补偿规定?2.该工程的实际施工天数为多少天?可得到的工期补偿为多少天?工期奖罚天数为多少天?3.本地人工日工资单价为35元/工日,窝工人工费补偿标准为20元/工日。
二级建造师《水利水电工程》案例分析题汇总(2021免费版)
二级建造师《水利水电工程》案例分析题汇总(2021免费版)案例1:水利水电建设单位中标并承包了混凝土重力坝主体工程。
协议签订后,建设单位按照合同要求,在规定时间内编制了相关图纸和文件。
案例2:根据河流规划,拟在位于西南部的a河上修建水利水电工程。
该项目以发电为主,还承担防洪、灌溉等任务。
挡水建筑物为土石坝,水电站采用引水开发方式。
引水隧洞布置在右岸,在左岸设置一条开放式溢洪道。
盆地大部分为山地,山脉和盆地交织在一起,地形变化很大。
坝址区河床覆盖层平均厚度20m,河床影响层为碎石土,但河床宽度较小。
坝址两侧的斜坡为陡峭坚硬的玄武岩。
坝址上下游2km范围内,有190万m3筑坝用土料可作为防渗体,1250万m3砂砾石料可作为坝壳材料。
由于该地区粘性土天然含水量较高,综合考虑其他因素,土石坝设计方案为斜墙坝。
案例3:某混凝土重力坝建设工程项目,在初步设计文件完成后,建设单位准备采用公开招标方式择优选择施工单位,招标公告要求投标人是具有一级资质等级的施工企业。
背景1资格预审后,通过资格预审的投标人应按照建设单位的要求在指定地点购买招标文件。
投标人购买的招标文件包括以下内容:1)招标书;2)投标图纸和技术条款;3)工程量清单;4)施工方案;5)投标辅助资料;6)确保工程质量、进度和安全的主要技术组织措施;7)特殊工程的施工要求;8)建设项目管理机构;9)合同条款。
问题1:1.作为项目经理,您认为上述施工招标文件的错误内容有哪些?解释原因。
除上述内容外,还应包括哪些内容?背景2开标前,公证处倾向提出要对各投标人的资格进行审查。
审查结束后,对于b投标人是由两家工程公司联合组成的联合体,其中一家公司为一级施工企业,另一家公司为二级施工企业,均被认为不符合投标资格。
问题2:2、开标会上能否列入“审查投标人的资格”这一程序?为什么?3.B确定投标人不具备投标资格是否正确?解释原因。
案例4:某水电站工程建设项目,基础处理采用混凝土灌注桩,主体工程为河床式电站。
2024年二级建造师考试《水利实务》经典案例30题
2024年二级建造师经典案例30题《水利实务》某水库工程由均质坝、水闸、溢洪道和输水隧洞等主要建筑物组成。
承包人与发包人依据《水利水电工程标准施工招标文件》签订了施工合同。
施工中发生如下事件:事件1:施工单位在水闸浇筑施工前进行配合比试验,试验结果数据见下表1。
表1试验结果数据表(单位:每方混凝土材料用量kg/m³)名称水泥自来水砂石子粉煤灰外加剂硅粉矿粉量375252760113956467863事件2:工人在现场进行了混凝土坍落度试验,坍落后的混凝土见下图1。
(坍落度筒的尺寸为:上口径100mm、下口径200mm、高300mm)图1坍落后混凝土示意图事件3:在进行水闸闸室底板浇筑施工时,施工单位划分了模板、预埋件制作与安装等工序。
事件4:混凝土单元工程质量缺陷进行处理后,由承包人组织进行质量缺陷备案表的填写,并报质量监督机构进行备案。
事件5:在大坝正式施工前,施工单位进行了碾压试验,并对大坝的施工进行了工序的划分。
问题:1.根据事件1,计算该混凝土的水胶比和砂率(计算结果保留两位小数)。
【答案】水胶比=水/胶凝材料=水/(水泥+粉煤灰+硅粉+矿粉)=252/(375+56+78+63)=0.44。
砂率=砂/(砂+石子)=760/(760+1139)=40.02%。
【解析】胶凝材料:水泥混凝土或砂浆中水泥及掺合料的总称。
水工混凝土掺合料可选粉煤灰、矿渣粉、硅粉、火山灰等。
(mm)。
【考点来源】第一章第一节第三目水利水电工程建筑材料3.根据事件3,水闸闸室底板除了模板、预埋件制作与安装工序,还有哪些工序?【答案】基础面或施工缝的处理、混凝土浇筑、外观质量检查等。
【考点来源】第一章第三节第三目土石方填筑工程4.根据事件4,指出质量缺陷备案表填写中的不妥之处并改正。
质量缺陷备案表中还应包括哪些内容?【答案】(1)不妥之处一:承包人组织进行质量缺陷备案表的填写。
改正:质量缺陷备案表由监理单位组织填写。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
二级建造师水利水电案例分析【案例2F320000-1】1.背景y江是我同西南地区的一条河流,根据河流规划拟建一水电站,主坝为土石坝。
工程同时兼有防洪、发电、灌溉等任务。
该流域大部分为山地,山脉、盆地相互交错于其间,地形变化剧烈。
坝址地区河床覆盖层厚度平均20m,河床中部厚达32m,河床冲击层为卵砾石类土,但河床宽度不大。
坝址两岸山坡陡峻,为坚硬的玄武岩。
从筑坝材料上看坝址上下游2km内有可供筑坝的土料190万m3。
作为防渗体之用,又有1250万m3。
的砂砾料作坝壳,作心墙和斜墙坝都是可行的。
由于本地区黏性土料自然含水量较高,不宜大量采用黏性土料,以薄心墙、薄斜墙较为有利,又因坝基条件复杂、处理工程量大、工期长,故设计方案为斜墙坝。
经过专家论证,由于涵管泄流能力有限,因此采用涵管无法满足施工导流要求。
2.问题(1)某设计单位给出的施工导流方案采用纵向围堰,分期修建土坝,采用明渠导流等。
你认为此设计方案是否合理?你认为应如何选择导流方案?(2)施工分期应如何考虑?(3)在该土石坝开工前,施工单位进行了筑坝材料碾压试验等试验项目。
碾压试验的目的是什么?除碾压试验外,施工单位还应进行哪些施工试验?(4)简述本工程坝体土、砂填筑中,接头处理的技术要求。
3.分析与答案:(1)不合理。
土坝建于深厚的覆盖层上,不宜修建纵向围堰;且河床宽度不大,若分期修建土坝,易形成接头薄弱面,加之坝体方量大,保持其持续均衡生产十分重要,所以采用全断围堰法导流方案较为合理。
坝址附近山坡陡峻,不适于采用明渠导流,本案由于两岸山岩为坚硬玄武岩,可采用遂洞方案导流,导流洞将来还可作泄洪洞。
施工分期:1)截流前,完成导流隧洞施工。
2)从截流开始,在围堰的保护下进行大坝基础工程,包括排水、清基、防渗墙施工,汛期来临之前将围堰抢到拦洪水位以上。
3)拦洪后填筑大坝到开始封孔蓄水。
4)封孔后继续填筑大坝至坝顶高程。
(3)通过碾压试验可以确定合适的压实机具、压实方法、压实参数等,并核实设计填筑标准的合理性。
除碾压试验外,其他施工试验项目包括:调整土料含水率、调整土料级配工艺等。
(4)坝体土、砂填筑中,接头处理的技术要求包括:1)在坝体填筑中,层与层之间分段接头应错开一定距离,同时分段条带应与坝轴线平行布置,各分段之间不应形成过大的高差,接坡坡比一般缓于1:3.2)坝体填筑中,为了保护黏土斜墙不致长时间暴露在大气中遭受影响,应采用土、砂平起的施工方法,并对土砂结合部进行压实,在夯实砂结合部时,宜先夯土边一侧,等合格后再夯反滤料,不得交替夯实,影响质量。
【案例2F320000-2】1.背景某项目部承揽一土石坝工程施工任务。
为加快施工进度,该项目部按坝面作业的铺料、整平和压实三个主要工序组建专业施工队施工,并将该坝面分为三个施工段,按施工段1、施工段2、施工段3顺序组织流水作业。
已知各专业施工队在各施工段上的工作持续时间如表2F320000-1:2.问题(1)编制水利水电工程施工进度计划主要包括()等步骤。
A.研究设计资料和施工条件B.选择质量检验方法C.计算工程量和工作持续时间D.选择施工方法并确定施工顺序(2)该坝面作业,各项工作正确的工艺逻辑关系是()。
A.铺料为整平的紧前工作,压实为整平的紧后工作B.铺料为压实的紧后工作,整平为压实的紧前工作C.整平为压实的紧前工作,铺料为整平的紧前工作D.压实为整平的紧后工作,铺料为整平的紧后工作(3)各施工队在三个施工段上的施工安排属于()逻辑关系。
A.组织B.工艺(4)根据工作的逻辑关系绘制该项目进度计划的双代号网络图。
(5)根据网络图和本案例给出的各项工作的持续时间确定其计算工期和关键线路。
(6)在“施工段2”整平时突降暴雨,造成工期延误7d,试分析其对施工工期的影响程度。
3.分析与答案(1)ACD。
编制施工进度计划时,主要工作步骤应是:研究设计资料和施工条件,正确计算工程量和工作持续时间, 选择施工方法并确定施工顺序等。
质量检验方法是质量控制应考虑的内容,不属于编制施工进度计划步骤内容。
(2)ACD。
坝面各项工作施工工艺逻辑关系应是先铺料,后整平,再压实。
(3)A。
各项作业在各施工段的施工顺序,应充分考虑利用现有的人力、物力以及作业场地等因素,从施工组织上作出安排。
(4)双代号网络图应根据各项工作的工艺逻辑关系、组织逻辑关系,按双代号网络图绘制的基本原则正确绘制。
(5)应从以下几个方面进行分析计算:1)计算工期应以各项工作的最早时间进行计算,可以根据公式计算法或图上计算法计算出各项工作的最早完成时间,终点节点的紧前工作最早完成时间最大值即为计算工期;也可以根据节点计算法计算出终点节点最早时间,得出计算工期。
以下根据节点计算法出的终点节点最早时间即为计算工期:13d。
2)网络图中工期最长的线路即为关键线路,或者根据各项工作的时间参数计算结果,由总时差最小的工作组成的线路即为关键线路。
关键线路在网络图中用双箭线.粗实线或彩色线条来表示。
(6)一项工作被延误,是否对工程工期造成影响,应首先考虑该项工作是否在关键线路上。
如果在关键线路上,则工期延误的时间就等于该项工作的延误时间;如果该项工作不在关键线路上,应计算出该项工作的总时差,用总时差与延误时间进行比较,计算出对工期的影响。
图中工作整平2的总时差等于工作整平2最迟开始时间与最早开始时间之差,即(9-1)-5=3,故工作整平2的总时差为3d,现由于暴雨原因工作整平2延误7d,故对施工工期影响时间为7-3=4d。
【案例2F320000-2】1.背景某承包商于某年承包某外资工程项目施工,与业主签订的承包合同要求:工程合同价2000万元;若遇物价变动,工程价款采用调值公式动态结算。
该工程的人工费占工程价款的35%,水泥占23%,钢材占12%,石料占8%,砂料占7%,不调值费用占15%;开工前业主向承包商支付合同价20%的工程预付款,当工程进度款达到合同价的60%时,开始从超过部分的工程结算款中按60%抵扣工程预付款,竣工前全部扣清;工程进度款逐月结算,每月月中预支半月工程款。
2.问题:(1)竣工结算的程序是什么?(2)工程预付款和起扣点是多少?(3)当工程完成合同70 %后,正好遇上国家采取积极财政政策,导致水泥,钢材涨价,其中,水泥价格增长20%,钢材价格增长15 %,试问承包商可索赔价价款多少?合同实际价款为多少?(4)若工程保留金为合同预算价格的10 %计算,则工程结算款应为多少?3 .分析与答案( 1 )工程竣工验收报告经发包人认可后28d 内,承包人向发包人递交竣工结算报告及完整的结算资料,双方按照协议书约定的合同价款及专用条款约定的合同价款调整内容,进行工程竣工结算。
专业监理工程师审核承包人报送的竣工结算报表并与发包人、承包人协商一致后,签发竣工结算文件和最终的工程款支付证书。
( 2 )本例工程预付款为合同价的20 % ;起扣点为合同价的60 %。
本例的预付款为:2000*20 %=400 万元。
本例的起扣点为:T=2000*60 %=1200 万元。
( 3 )计算应调部分合同价款;列出价格调整计算公式,计算调整价款;承包商可索赔价款为调整后价款与原合同价款的差值;合同实际价款为调整价差与原合同价之和。
本例计算如下:( 4 )工程结算款为合同实际价款与保留金金额之差;本例中,保留金金额为原合同价10 %。
保留金:2000×10 %=200万元工程结算款:2038 . 4-200=1838 . 4 万元【案例2F320000-2】1.背景某工程计划进度与实际进度如表 2F320000-2 ,表中实线表示计划进度(计划线上方的数据为每周计划成本),虚线表示实际进度(实际进度线上方的数据为每周实际成本)。
各分部工程每周计划完成和实际完成的工程量相等。
2 .问题( 1 )施工项目成本计划的编制方法主要有哪几种?( 2 )计算成本数据,并将结果填人表2F320000-3 。
成本数据表(单位:万元)表 2F320000-3( 3 )试在图2F320000一 3 中绘制该工程三种成本曲线,即:1 )拟完工程计划成本曲线;2 )已完工程实际成本曲线;3 )已完工程计划成本曲线,并简要比较分析成本控制情况。
( 4 )分析第六周末和第十周末的成本偏差和进度偏差(均用费用表示)。
3 .分析与答案( 1 )施工项目成本计划的编制方法主要有定额估算法、直接估算法、计划成本法和定率估算法。
( 2 )主要根据工程计划进度与实际进度表,计算每周拟完土程计划成本及拟完工程计划成本累计、每周已完工程实际成本及已完工程实际成本累计、每周已完工程计划成本及已完工程计划成本累计。
本例计算数据见表2F320000-4 。
( 3 )根据问题(2 )的计算数据绘出拟完工程计划成本、已完工程实际成本及已完工程计划成本三种成本曲线见图2F320000-4 ,从中可以分析判断出计划成本与实际成本的偏差。
( 4 )第六周末成本偏差=39-40=-1 万元;第六周末进度偏差=67-40=27 万元。
第十周末成本偏差=84-94=-10 万元;第十周末进度偏差=100-94=6 万元。
【案例2F320000-1】1.背景某泵站工程,业主与总承包商、监理单位分别签订了施工合同、监理合同。
总承包商经业主同意将土方开挖、设备安装与防渗工程分别分包给专业性公司,并签订了分包合同。
施工合同中说明:土石方 686m3,建设工期 250d , 2002 年 9 月 1 日开工,工程造价 3165 万元。
合同约定结算方法;合同价款调整范围为业主认定的工程量增减、设计变更和洽商;安装配件、防渗工程的材料费调整依据为本地区工程造价管理部门公布的价格调整文件。
2 .问题( 1 )总承包商于 2002 年 8 月 25 日进场,进行开工前的准备工作。
原定 2002 年 9 月 1 日开工,因业主办理伐树手续而延误至 2002 年 9 月 6 日才开工,总承包商要求工期顺延5d 。
此项要求是否成立?根据是什么?( 2 )土方公司在基础开挖中遇有地下文物,采取了必要的保护措施。
为此,总承包商请土方公司向业主要求索赔,对否?为什么?( 3 )在基础回填过程中,总承包商已按规定取土样,试验合格。
监理工程师对填土质量表示异议,责成总承包商再次取样复验,结果合格。
总承包商要求监理单位支付试验费,对否?为什么?( 4 )总承包商对混凝土搅拌设备的加水计量器进行改进研究,在本公司试验室内进行实验,改进成功用于本工程,总包单位要求此项试验费由业主支付。
监理工程师是否批准?为什么?( 5 )结构施工期间,总承包商经总监理工程师同意更换了原项目经理,组织管理一度失调,导致封顶时间延误 8d 。
