二广高速公路某标段路堑高边坡施工方案
公路高边坡专项施工方案

一、编制依据1. 国家有关公路建设的相关法律法规;2. 《公路路基施工技术规范》;3. 《公路工程施工安全技术规程》;4. 项目可行性研究报告及设计文件;5. 工程现场实际情况。
二、工程概况1. 工程简介:本工程为某高速公路路段,全长XX公里,其中高边坡长度为XX公里,主要采用深挖路堑形式。
2. 边坡设计概况及要求:边坡设计采用一级防护一级开挖的方法,坡比为1:1.5,坡面平整,排水畅通。
3. 地质和气候条件:本工程地质条件复杂,主要以岩石为主,部分地段为软土。
气候条件为温带季风气候,四季分明。
4. 技术保证条件:项目具备较高的技术实力,拥有专业的施工队伍和先进的施工设备。
三、施工组织机构及施工计划1. 施工主要管理人员及组织机构:项目经理部、技术部、施工部、质量部、安全部等。
2. 主要机械设备及试验检测设备计划:挖掘机、装载机、自卸车、钻机、锚杆机、喷浆机等。
3. 劳动力配置:根据工程量及施工进度,合理配置各类专业人员及施工人员。
4. 施工进度计划:根据工程量及施工进度要求,制定详细的施工进度计划。
5. 主要施工材料计划:根据施工进度及工程量,制定材料采购计划。
四、施工方法及工艺1. 边坡总体施工流程:测量放样→边坡开挖→边坡支护→边坡排水→边坡绿化。
2. 边坡开挖方法及工艺:采用挖掘机、装载机进行开挖,自卸车运输。
3. 锚杆框格梁施工方法及工艺:采用钻机钻孔,锚杆安装,钢筋焊接,混凝土浇筑。
五、质量保证措施1. 质量保证管理措施:建立健全质量保证体系,加强施工过程中的质量控制。
2. 土石方开挖质量控制措施:严格控制开挖尺寸,确保边坡稳定性。
3. 锚杆框格梁质量保证措施:严格控制锚杆孔位、锚杆长度、锚杆拉力等参数。
六、安全保证措施1. 组织保障:建立健全安全保证体系,加强安全教育培训。
2. 安全保证管理措施:严格执行安全操作规程,加强施工现场安全管理。
3. 高边坡开挖安全措施:采用分段开挖、分层支护,确保边坡稳定性。
高速公路隧道边坡施工方案

高速公路隧道边坡施工方案一、勘测与设计在高速公路隧道边坡施工前,必须进行全面细致的勘测工作。
勘测内容包括地形地貌、地质构造、岩土性质、水文地质条件等。
根据勘测结果,结合隧道设计要求,制定边坡设计方案,明确边坡的高度、坡度、支护形式等参数。
二、材料准备根据设计方案,提前准备好施工所需的各类材料,包括但不限于:砂石、水泥、钢筋、模板、排水管材等。
确保材料质量符合相关标准,数量充足,以满足施工需要。
三、人员组织成立专门的施工队伍,明确各岗位职责,确保施工过程中的协作与沟通。
对施工人员进行安全教育和技能培训,提高他们的安全意识和操作水平。
四、边坡形式选择根据地质条件和隧道设计要求,选择合适的边坡形式。
常见的边坡形式有直立式、斜坡式、台阶式等。
在选择边坡形式时,应充分考虑边坡的稳定性和施工难度。
五、施工工艺制定详细的施工工艺流程,明确各道工序的施工方法、顺序和要求。
在施工过程中,严格按照工艺流程进行操作,确保施工质量。
六、覆盖层开挖在进行边坡开挖前,应先清除边坡上的覆盖层,如植被、腐殖土等。
开挖过程中,应遵循由上至下、分层开挖的原则,避免一次性开挖过深导致边坡失稳。
开挖后应及时进行支护和排水处理。
七、防水与保护措施在边坡施工过程中,应采取有效的防水措施,防止水分对边坡的侵蚀。
同时,还应对边坡进行保护,防止因外力作用导致边坡破坏。
防水与保护措施应根据实际情况进行设计和实施。
八、安全措施安全是施工过程中最重要的因素之一。
在施工过程中,应严格遵守安全规定和操作规程,确保施工人员的安全。
同时,还应定期对施工现场进行检查和维护,及时发现和排除安全隐患。
通过以上方面的详细规划和实施,可以确保高速公路隧道边坡施工的顺利进行和质量达标。
在施工过程中,还应根据实际情况进行灵活调整和优化,以适应不同地质条件和施工要求。
中铁二局第一工程有限公司二广高速公路实施性施工组织设计

说明:填筑采用小型夯机配合压路机按 15~20cm 层厚分层填筑压实。
路堤加筋处理施工工艺框图
测量放样
清理表土(池塘地段围堰抽水、晾晒)
原地表碾压(塘底清淤)、整平
换填砂砾(厚 50cm)
碾
压
铺设底层土工格栅
填筑 30~40 cm 厚宕碴(推土机粗平、平地机精平)
振动压路机碾压
压实度检测 合格
铺设上一层土工格栅
施工平台准备
测量放线
安装定位支架
检查上下中心线
钢护筒准备
插打钢护筒
检查上下中心线
钻机就位
钻孔
检查、整修
钢筋笼加工制作
终孔检查 合格
第一次清孔 下钢筋笼
第二次清孔
检查、纠正、固定 检查、清孔
砼拌制运输
检查验收 合格
灌注水下砼
拔护筒
桩身检测 合格
下一工序施工
钢筋砼桥台施工工艺流程框图
测量放线
搭设支架 基础顶面凿毛清洗
不 合 格
制作砼试件
钢筋安装就位 模型安装就位
钢筋制作 模型制作、试拼检查
报监理工程师验收 合格
灌注台身砼 养护
拆除模型、支架
施工完成
砼生产、运输
说明:桥台模型采用钢模,台身一次性灌注成型。
桥墩桩基系梁及承台施工工艺框图 场地平整
基坑开挖
桩头凿除 测量放样
人工修整基坑 基底硬化
钢筋绑扎
不合格 砼试件制作
强度后,拆除临时支座。
安装桥面连 续钢筋
桥面铺装施工工艺流程图
梁顶标高复测 合格
钢筋网加工
安装模型
钢模模型检查
合格
摊铺砼
砼振捣
高边坡监控量测专项方案

高边坡监控量测方案一、工程概况1.1 高边坡范围本标段路堑边坡高度大于30m累计4处,单独设计为高边坡。
边坡为台阶式,通常10m一级,边坡平台宽2m。
边坡设计关键采取预应力锚索格梁、全长粘结锚杆格梁、衬砌拱防护,格梁或衬砌拱内坡面采取TBS植草或一般植草防护,高边坡具体位置及防护情况见下表。
二广高速怀三段10标路堑高边坡一览表序号1 2 3 4桩号及位置ZK38+996~ZK39+106左侧K40+762~K41+041左侧K41+130~K41+396右侧YK42+475~YK42+660右侧坡长(m)110279266185最大边坡高(m)3838.447.447.2边坡级数4455预应力锚索格梁+TBS植草、全长粘结锚杆格梁+TBS植草、衬砌拱植草关键防护方法1.2 高边坡工程地质概况1、场区地貌上属于剥蚀丘陵地貌。
路堑傍山开挖,山坡较陡,坡度30~45°左右,地形有一定起伏,山上植被发育。
2、边坡岩层:上部为第四系覆盖层(多为亚粘土),下部出露基岩大多为花岗斑岩、砂岩,风化严重、结构松散,局部已呈半岩半土状,遇水极易软化造成强度降低,易产生滑坡、滑塌和坍毁等地质病害。
二、编制依据1、二(边浩特)广(州)高速公路两阶段施工图设计文件。
2、广贺司[]94号文“相关公布怀集至四会段隧道、高边坡第三方监测纲领通知(.3.27)”。
3、二广高速公路广宁至四会段高边坡监测协调会议纪要(.8.7)。
三、监测目标1、经过对边坡变形监测,判定边坡滑动面深度、滑动范围及其变形发展趋势,评定开挖施工对边坡本身稳定性和周围构筑物影响情况,提供预警信息。
2、经过动态监测,依据实际情况进行工序和工艺调整,方便采取更为合理、有效支护方法,立即指导施工,优化施工方案。
避免边坡工程事故发生,确保施工安全、快速地进行。
3、经过动态监测,掌握控制边坡稳定性多种参数和原因随时间和空间上不停改变过程,为动态化设计,变更设计方案提供依据。
经典路基高边坡施工安全专项方案

xx 高速公路永州合同段第五施工段( K86+000 ---- K100+000 )路基高边坡施工工程安全专项施工方案批准:审核:编制:日期:目录一、工程概况: (2)本合同段填挖方高度大于6M地段: (2)二、编制依据: (2)三、施工技术方案 (2)3.1 、深挖路堑施工方案 (2)注意事项: (2)3.1.1 土石方调配 (4)3.2 石方爆破施工 (4)3.2.1 、爆破总体方案: (4)3.2.2 、半挖半填开挖方案 (5)3.3 、深挖路堑开挖方案 (6)3.3.1 、施工顺序 (6)3.3.2 、I 部分岩体爆破参数的确定 (6)3.3.3 、II 部分岩体施工顺序 (7)3.4 、边坡控制方案 (8)3.4.1 、光面爆破参数的确定 (8)3.4.2 、光面爆破装药结构 (8)3.4.3 、预裂爆破参数 (9)3.5 、爆破块度控制 (9)3.6 、爆破安全 (10)3.6.1 、爆破震动 (10)3.6.2 、爆破飞石 (11)3.7 、爆破工作面组织 (11)3.7.1 、爆破设备配置 (11)3.8 、主要设备材料需要量 (12)3.8.1 、主要设备需要量 (12)3.9 、高填路堤施工方法 (12)四、一般施工安全技术措施 (13)五、安全施工专项措施 (13)六、危险因素及应对措施 (15)6.1 、重大危险源的识别 (15)6.2 、对重大危险源的评价 (15)6.3 、预防措施 (15)6.4 、4 个危险源的具体预防措施 (16)七、安全管理措施 (19)7.1 、安全生产目标: (19)7.2 、安全施工组织机构与保证体系: (19)路基高边坡工程安全专项施工方案—、工程概况:本施工段是国家重点二广高速邵阳至永州高速公路第五施工段,起点位于湖南省邵阳和永州境内,是交通部规划的国家重点公路二连浩特至广州国家高速公路的重要组成部分,同时也是湖南省“三纵六横”公路骨架中第二纵的一段。
高速边坡施工方案

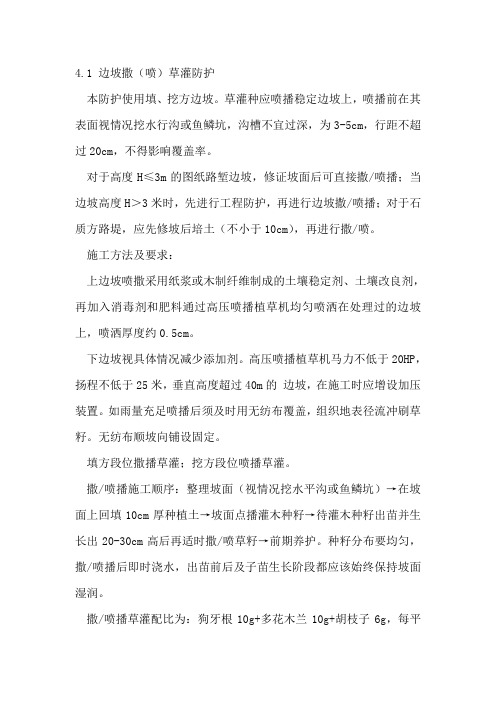

4.1 边坡撒(喷)草灌防护 本防护使用填、挖方边坡。草灌种应喷播稳定边坡上,喷播前在其表面视情况挖水行沟或鱼鳞坑,沟槽不宜过深,为3-5cm,行距不超过20cm,不得影响覆盖率。 对于高度H≤3m的图纸路堑边坡,修证坡面后可直接撒/喷播;当边坡高度H>3米时,先进行工程防护,再进行边坡撒/喷播;对于石质方路堤,应先修坡后培土(不小于10cm),再进行撒/喷。 施工方法及要求: 上边坡喷撒采用纸浆或木制纤维制成的土壤稳定剂、土壤改良剂,再加入消毒剂和肥料通过高压喷播植草机均匀喷洒在处理过的边坡上,喷洒厚度约0.5cm。 下边坡视具体情况减少添加剂。高压喷播植草机马力不低于20HP,扬程不低于25米,垂直高度超过40m的 边坡,在施工时应增设加压装置。如雨量充足喷播后须及时用无纺布覆盖,组织地表径流冲刷草籽。无纺布顺坡向铺设固定。 填方段位撒播草灌;挖方段位喷播草灌。 撒/喷播施工顺序:整理坡面(视情况挖水平沟或鱼鳞坑)→在坡面上回填10cm厚种植土→坡面点播灌木种籽→待灌木种籽出苗并生长出20-30cm高后再适时撒/喷草籽→前期养护。种籽分布要均匀,撒/喷播后即时浇水,出苗前后及子苗生长阶段都应该始终保持坡面湿润。 撒/喷播草灌配比为:狗牙根10g+多花木兰10g+胡枝子6g,每平方米26克。 4.2三维土工网垫植草 三维土工网垫植草适用于坡比不陡于1:0.75,每级坡高低于8m(土质路堑边坡)或10m(软质岩石路堑边坡)的路段及多级路堤的第一级边坡防护;当坡高小于3米时不挂网只撒草籽或栽灌木。 土工网撒/喷播草籽、灌木籽施工方案: 先整平边坡,并视情况开挖楔型沟或鱼鳞坑换填种植土,覆种植土5cm。在坡顶及坡脚处分别开挖宽20cm、深30cm的沟槽,将土工网铺设于沟内,并用方木桩固定并填土夯实,再从坡顶自上而下铺设土工网,其须横向搭接长度20cm,沿纵向每隔100cm用U型钢钉固定(搭接部位必须固定),其斜向间距为100cm,待土工网铺设完毕再网上覆土5cm,再撒/喷播草籽。在待灌木种子出苗并生长出20-30cm高后在适时撒/喷播草籽进行前期养护。 撒/喷播草灌配比为:狗牙根10g+花木兰10g+胡枝子6g,每方米26克。 填方段为散播;挖方段为喷播。 4.3挖方段网喷播植生 本防护方式使用于岩石风化比较强,有一定节理裂隙的岩质边坡或碎石土边坡,采用单层14号镀锌铁丝网加喷播基材草籽防护。 挂网喷播混生植物护坡锚杆长度按边坡条件不同分成多种型式,稳定性良好的硬质(坚石,次坚石)岩边坡,长锚杆采用0.8m,短锚杆采用0.6m;稳定性良好,坡面完整的软质岩边坡,长锚杆采用1.2m,短锚杆采用0.8m;整体稳定性尚好,但边坡局部岩石块体存在楔形滑动危险或土石混合的路段,长锚杆采用3.0m,短锚杆采用2.0m;边坡比较破碎,且局部已经出现小范围岩石碎落得路段,长锚杆采用6.0m,短锚杆采用3.5m。 挂网喷播混生植物护坡不含草籽的绿化基材混合物厚度按边坡率不同分成3种厚度,边坡率1︰1~1︰1.5,不含草籽的绿化基材混合物厚度8cm,边坡率1︰0.75~1︰1,不含草籽的绿化基材混合物厚度10cm,边坡率陡于1︰0.75,不含草籽的绿化基材混合物厚度12cm。 挂网喷播混生植物护坡施工步骤: (1) 针对项目区具体特点进行标准试验,选定配合比,确定绿化基材混合物及混合植被种子的物质组成。 (2) 修整坡面,在坡面上打锚杆并挂上镀锌机编网,喷射不带草籽的绿化基材混合物,喷播草籽,再撒播灌木草籽进行后期养护直至草灌成活达到坡面绿化的目的。 喷播草灌配比为:狗牙根10g+金鸡菊10g+多木兰花6g,每平方米26克。 4.4浆砌片石拱形骨架植草、灌护坡 本防护方式适用于边坡率等于或缓于1︰1的填方或挖方边坡防护。为防止流水槽的水流冲刷坡脚,填方路段在护坡道流水槽铺筑至路堤边沟,挖方路段流水槽的水流沿碎落台浆砌片石铺筑层引流至边沟。伸缩缝间距为14.5m,缝宽2.5cm,用沥青麻絮填塞。 撒/喷播草灌配比为:狗牙根10g+紫穗槐8g+朵木兰花8g,每平方米26克。 填方段为撒播;挖方段位喷播。 4.5浆砌片石拱形加人字骨架植草、灌护坡 本防护方式适用于边坡率等于或缓于1︰1的填方或挖方边坡防护。为防止流水槽的水流冲刷坡脚,填方路段在护坡道流水槽铺筑至路堤边沟,挖方路段流水槽的水流沿碎落台浆砌片石铺筑层引流至边沟。伸缩缝间距12.5m,缝宽2.5cm,用沥青麻絮填塞。 施工顺序为:整理坡面,在坡面上回填10cm厚种植土,坡面点播灌木种籽,待灌木种籽出苗并生长出20-30cm高后再适度撒/喷播草籽。前期养护,种籽分布要均匀,撒/喷播后即时浇水,出苗前后及子苗生长阶段都应该始终保持坡面湿润。 撒/喷播草灌配比为:狗牙根10g+紫穗槐8g+朵木兰花8g,每平方米26克。 填方段为撒播;挖方段位喷播。 4.6边坡系统锚杆框架植生袋防护 本防护使用于边坡欠稳定岩、土质挖方边坡防护。施工前应整修坡面,按框架梁尺进行放样并开挖沟槽20cm深。开挖沟槽若遇局部亏空,应采用M7.5浆砌片石堑补平整。加固工程完工后,采用植生袋进行坡面防护。 植生袋护坡施工工艺: 先将边坡框架内多余的碎石、泥土等杂物清除并整平,要求保证清理后的坡面比框架面低30cm,在植生袋最底层先垫铺5cm左右的碎石,偏于坡面积水排出。用配好种子并加工好的植生袋装填种植土,种植土种适当加入草碳土和复合肥。将装好种植土的袋子由下而上均匀码放在骨架内,工程联结扣要具备联结生态袋质检的联合作用。每码好一排后均用脚踩实压紧再往上继续码放。对于坡比大于等于1︰0.5的边坡,为保证其稳定在做好的植生袋上用米字型铁钢丝网拉紧,每拱中间用一根50-80cm长的&14的钢筋固定。 (1) 植生袋应符合图纸规定。 (2) 植生袋装入的耕植土、有机基质、保水剂、肥料、种子等应符合图纸规定。 (3) 植生袋安装应符合图纸要求,与坡面密贴,固定牢固。 边坡绿化植物的选择以乡土植物为主,植物的主要品种有: 狗牙根,朵花木兰。紫穗槐等。 4.7挖方方格形骨架植草防护 挖方路段的方格骨架防护设计图,适用于边坡率等于或缓于1︰1的挖方边坡防护;伸缩缝间距为10-15m,缝款2-3cm,用沥青麻絮填塞。踏步设于伸缩缝处,约100m设一道,并与碎落台浆砌开口对应。一级以上的方格骨架防护,对边坡平台采取30cm厚的浆砌片石封闭。 施工顺序为:整理坡面,在坡面上回填10cm厚种植土,坡面点播灌木种籽,待灌木种籽出苗并长出20-30cm高后再适时喷播草籽。前期养护。种籽分布要均匀,喷播后即时浇水,出苗前后及子苗生长阶段都应该始终保持坡面湿润。 喷播草灌配比为:狗牙根10g+紫穗槐8g+朵木兰花8g,每平方米26克。
高速公路护坡铺设施工方案
高速公路护坡铺设施工方案1. 引言高速公路的护坡铺设是为了保护公路旁边的坡体,防止坡体的侵蚀和滑坡等灾害发生。
本文将介绍一种高速公路护坡铺设的施工方案,以确保护坡的稳定性和公路的安全运行。
2. 方案概述本方案采用人工铺设护坡材料,具体工作包括坡体绿化、草坪铺设以及防护网和防护栅栏的安装等。
施工过程将分为准备工作、施工工序和收尾工作三个阶段。
3. 施工流程3.1 准备工作在施工前,需要进行以下准备工作: - 准备所需的护坡材料,包括草坪、护坡网和护坡栅栏等; - 调配所需的施工设备和工具; - 对施工区域进行清理和平整,确保施工现场无障碍物。
3.2 施工工序3.2.1 坡体绿化1.在坡体表面进行除草、清理和疏松处理,以便于后续的绿化工作;2.播种草籽或铺设草坪卷草,确保草坪的均匀和完整;3.施工人员需注意选择适宜的土壤和草坪品种,以确保护坡的绿化效果和生长质量。
3.2.2 护坡网铺设1.根据施工计划,测量和标注施工区域的尺寸和形状;2.铺设护坡网,确保网格的稳定和牢固;3.考虑坡体的高差和不同部位的护坡需求,合理选择护坡网的规格和尺寸。
3.2.3 护坡栅栏安装1.根据施工区域的需求,测量和标注栅栏的位置和尺寸;2.安装护坡栅栏,确保栅栏的稳定性和耐久性;3.施工人员需检查栅栏的连接和固定情况,确保栅栏的安全性。
3.3 收尾工作完成施工后,需要进行以下收尾工作: - 清理施工区域的垃圾和废料,确保施工现场的整洁; - 检查护坡铺设的质量和标准,对存在问题的部分进行修复和调整; - 编制施工报告,记录施工过程和结果。
4. 施工环境和安全措施施工过程中,需要注意以下环境和安全事项: - 工作人员需穿戴适当的个人防护装备,包括安全帽、安全鞋和手套等; - 根据当地法律和规定,设置施工现场的警示标志和安全警示牌; - 如有需要,采取交通管制措施,保障施工现场和周边道路的交通安全; - 严禁在施工现场吸烟和使用明火。
高速公路高边坡专项施工方案
⾼速公路⾼边坡专项施⼯⽅案路基⾼边坡⼯程专项施⼯⽅案⼀、⼯程概况本项⽬地处湘西武陵⼭腹地,呈南北纵贯湘西地区,位于湘西⾃冶州龙⼭县、永顺县,为湘鄂两省西部地区⼀条重要的出省通道。
本项⽬地点位于龙⼭县⽢壁寨村,与拟建的湖北恩施⾄来凤⾼速公路对接。
本项⽬终点位于永顺县泽家镇海洛村,与已建成的张家界⾄花垣⾼速公路和在建的永顺到吉⾸⾼速公路相连。
本合同段为湖南省龙⼭⾄永顺⾼速公路项⽬第14合同段,位于龙⼭县农车乡马蹄村、兰家村、农车村和永顺县⾸车乡伴湖村境内,起点桩号K52+000,终点桩号K57+000,全长5.000Km,其中农车互通⼯程和永龙界隧道是本标段的重点控制性⼯程。
路线按双向四车道⾼速公路设计,设计速度80km/h,整体式路基宽度为24.5⽶。
桥梁设计汽车荷载等级采⽤公路-Ⅰ级。
本合同段主线长5000m:其中路基长3490m,主线桥长275.9 m;主线桥3座,路基⼟⽯⽅58.03万m3;⽯⽅54.54 万m3;防护排⽔圬⼯0.8824万m3;涵洞159.24m/4道,长隧道1313m/1座;通道221.3m/6道。
(⼀)、地形地貌路线⾛廊位于湖南省西北部中低⼭、丘陵区,路线所经地带处于武陵⼭脉腹地,主要为中低⼭和丘陵地貌,地势总体西⾼东低。
地形受岩性和构造控制极为明显,形成⼀系列北东向平⾏相间排列的雁⾏式⼭地和分地,沿线岭⾕相间、切割深密。
地表溪流切割剧烈、⽔系发育,呈树枝状和格状分布。
地震烈度为Ⅵ度,地震动峰值加速度为0.05g,地震动反应谱特征周期为0.35s,桥涵构造物采取简易设防措施。
(⼆)、⽓象、⽓候、⽔⽂项⽬区属中亚热带⼭区季风湿润⽓候区,四季分明,热量较⾜,⾬量充沛,⽔热同期,温暧湿润;夏⽆酷暑,冬少严寒,垂直差异悬殊,⽴体⽓候特征明显,⼩⽓候效应显著。
因地势影响,⽓候层次分明,⼩⽓候特征突出。
区域内⾬量充沛,⾬量多集中在春、夏,多见秋旱,降⽔⼀般随海拔上升⽽增加。
由于路线⾛廊带内沿线⾼差较⼤,峡⾕和⼭沟众多,⾬雾⽓候现象明显,部分地段会出现冰冻现象。
高边坡专项施工方案(参考)
高边坡专项施工方案第一章工程概况本合同段起讫桩号为YK38+800~K46+020,路线全长7.23公里。
设计行车速度为80公里/小时,整体式路基宽度24.5米,分离式路基宽度12.25米。
对于土质挖方边坡高度20m以上、石质挖方边坡高度30m以上,这些边坡称之为高边坡。
本标段路堑高边坡11处。
K41+252-K41+445右侧边坡为岩质边坡,上覆粉质粘土,厚度约1m;其下碎块状强风化黑云母花岗岩,厚度约6m;下伏中风化黑云母花岗岩。
同时边坡小里程接太宝山隧道出口,且该处边坡施工时间迟于太宝山隧道进洞时间,需控制爆破震动,岩质坡面采用光面、预裂爆破。
K41+500-K41+660右侧边坡为岩质边坡,上覆薄层粉质粘土,厚度约1.8m;其下碎块状强风化变粒岩,厚度约11m;下伏中风化变粒岩。
边坡左侧2根电力杆线,爆破时需控制震动、飞石,岩质坡面采用光面、预裂爆破。
K42+010-K42+410左侧边坡为二元结构边坡,上部坡积粉质粘土,厚度约4.7m;其下砂土状强风化变粒岩,厚度约6m;碎块状强风化变粒岩,厚度约8.3m,下伏中风化变粒岩。
边坡右侧有零星住户,爆破时应减少震动,防止石头滚落,坡面爆破采用光面、预裂爆破。
K42+980-K43+315左侧边坡为土质边坡,上部坡积粉质粘土,厚度约1.7m;其下为含碎石粉质粘土,厚度约2m;全风化石英片岩,厚度约5.2m;砂土状强风化石英片岩,厚度约10.3米;下伏碎块状强风化石英片岩。
右侧有零星住户,需注意施工安全。
K43+420-K43+720右侧边坡为二元结构边坡,上覆残积砂质粘性土,厚度约9.2米;其下为全风化石英片岩,厚度约4.4米;碎块状强风化石英片岩,厚度约18米;下伏中风化石英片岩。
附近没有道路和住户。
K43+770~K43+870右侧边坡为二元结构边坡,上覆坡积粉质粘土,厚度约3米;其下为全风化变粒岩,厚度约2.5米;砂土状强风化变粒岩,厚度约3米;碎块状强风化变粒岩,厚度约2.5米;下伏中风化变粒岩。
高速公路高边坡防护专项施工方案(完整版)
路基高边坡防护专项施工技术方案一、编制依据与原则1、相关标准、规范和施工图(1)招标文件、两阶段施工图设计、实施性施工组织设计;(2)施工调查及现场踏勘察资料;(3)XX高速公路建设指挥部编《工程建设项目管理办法》;(4)《公路工程标准施工招标文件》(交公发「2009」221号);(5)《公路工程质量检验评定标准》(JTG F80/1-2004);(6)施工现场临时用电安全规范(JGJ462005);(7)《公路工程施工安全技术规程》(JTJ076—95)(8)《建设工程安全生产管理条例》中华人民共和国国务院令第393 号。
(9)《云南省公路建设项目危险性较大的分部分项工程专项方案安全管理办法》(试行)(10)XX高速公路JL1总监办《关于要求对危险性较大工程上报专项施工方案的通知》(11)《建筑施工高处作业安全技术规范》(12)法律、法规对质量、水土保持、环境保护、安全管理的规定。
(13)公司拥有的施工工艺、施工方法成果、机械设备、管理水平、技术装备及多年积累的类似工程施工经验。
2、编制原则(1)严格遵守招标文件明确的设计规范,施工规范和质量评定验收标准。
(2)坚持技术先进性,科学合理性,经济适用性,安全可靠性与实事求是相结合。
(3)对施工现场坚持全员、全方位、全过程严密监控,动静结合,科学管理的原则。
二、工程概况1、概况:本标段为XX高速公路第X合同段,起于富民县罗冕乡者北村(K22+800),跨罗冕乡高仓村,止于永定镇北营村(K27+700),主线全长4.9Km,互通匝长3.123 Km。
设计时速80Km/h,路基宽度24.5m。
本标段共有路基高边坡防护处,高边坡防护形式有锚索框格梁、锚杆框格梁、挂三维网生态防护三种。
(1)高边坡切方防护主要工程量如下表:(2)高边坡填方防护主要工程量如下表:23、地质和气侯条件(1)地质:挖方边坡主要是红层泥岩边坡,上部地层为残坡积层和冲洪积层,下部地层为褐黄、褐红、褐灰粉砂质泥岩、砂岩、泥灰岩。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
二广高速公路xx至xx段第xx段(YK42+750~YK44+820)路堑高边坡施工方案编制:复核:xx工程有限公司二广高速公路xx至xx段xx段项目经理部日期:xx年xx月xx日目录一、编制依据 (2)二、工程概况 (2)1、高边坡分布情况 (2)2、地形地貌、工程地质和水文地质情况 (2)3、气象及气候 (3)三、施工部署 (4)1、施工管理机构图 (4)2、施工部署 (4)3、人员、机械配置情况 (4)4、施工进度计划 (6)四、路堑高边坡施工技术方案 (6)1、高边坡施工的工程特点 (6)2、总体方案 (6)3、开挖方案 (7)4、高边坡防护 (11)5、锚杆施工方案 (12)6、钢筋混凝土格子梁 (17)7、其它防护工程 (18)8、高边坡监测 (20)五、质量保证措施 (20)六、安全保证措施 (21)七、环境保护措施 (23)路堑高边坡施工方案一、编制依据1、两阶段施工图设计;2、公路工程相关施工技术规范;3、公路工程检验评定标准;4、业主及监理的相关要求;5、实施性施工组织设计;6、本单位在其他工程项目的施工经验。
二、工程概况1、高边坡分布情况我合同段内路堑边坡高度大于30m的有2处,最大边坡高度为40.5m;另一小于30m的边坡,由于紧邻隧道口,自然坡率较陡,也按高边坡相同的措施予以加固;高边坡单侧长度合计325m,具体情况如表1所示:表1 路堑高边坡一览表本方案高边坡设计参数见附表1所示2 地形地貌、工程地质和水文地质情况1)、地形地貌本合同段线路穿越区主要为剥蚀山丘地貌。
该路段内地形起伏大,山坡两侧及底部冲沟发育,路堑傍山开挖,山体自然坡率陡峻,出露基岩大多为砂岩,风化严重、结构松散,局部已成半岩半土状,遇水极易软化导致强度降低,易发生滑坡、滑塌和崩塌等地质病害。
尤其部分路段岩层与边坡倾斜一致,易形成滑坡。
2)、工程地质边坡岩层:根据钻探揭露和现场工程地质调查,路堑由第四系覆盖层和下伏震旦系下统大绀山组(Zd1)基岩组成,其中第四系土层为坡积(Qd1)要压岩土,下伏基岩为变质砂岩夹千枚岩,依据勘察资料,揭露地层岩性如下:含碎石亚粘土:黄褐色,湿,硬塑,含砾、碎石,其成分为石英砂岩、粉砂岩等,呈棱角状,粒径一般为0.5~10m。
全风化变质石英砂岩:浅黄、灰白色,稍湿,岩芯硬塑~坚硬土柱状,岩石风化剧烈,原岩结构已全部破坏;揭露厚度0~3.7 m。
强风化变质石英砂岩:黄褐色,岩石风化强烈,原始结构大部分已被破坏,局部夹薄层千枚岩,岩芯呈半岩半土状,浸水易软化。
弱风化变质石英岩:灰、深灰色,原岩结构清晰,砂粒状结构,中层一薄层状构造,其裂缝发育,多呈张开状,期间风化强烈,岩芯多呈块状、短柱状。
3)、水文地质水文地质条件:场区地下水由上部土层空隙潜水和下部基岩裂隙水组成。
上部土层中坡积亚粘土含水性及透水性均较差,为相对隔水层,含水量很小;下部基岩主要含水层为强~弱风化基岩,其基岩节理、裂隙发育;山坡底部山沟内有小溪流过,但水流量较小,场地内水流梯度大,排水条件较好。
3、气象及气候本工程位于四会市,区域内多年平均降雨量1832mm,多年最大降雨量2428.5mm,多年最小降雨量1128.7mm;每年4~9月为雨季,平均降水量1377.7mm。
区域内平均风速 1.7m/s。
台风是本地区常见的自然灾害,每年4月至11月都受到影响。
台风盛行期在7~9月,台风过境最大风速28m/s,瞬时风速达35m/s,破坏力很强,伴随台风而来是暴雨,甚至引发山洪爆发、山体滑塌等灾害。
三、施工部署1、施工管理机构图注:项目部路基工程师——杜洪萍2、施工部署本分部工程的施工内容主要有:路基土石方开挖、锚杆格梁衬砌拱植草、TBS植草、三维网植草防护等,安排路基作业队组织施工。
3、人员、机械设备配置1)、主要技术及管理人员路堑高边坡施工配备的主要技术及管理人员如表2所示表2 主要管理技术人员表2)、主要机械设备路堑高边坡施工进场的主要机械设备如表3所示表3 本工程所配备的机械设备表3)、主要测量、试验、质检、监测仪器设备路堑高边坡施工配备的主要主要测量、试验、质检、监测仪器设备如表4所示。
表4 主要测量、试验、质检、监测仪器设备表4、施工进度计划计划开工日期:xx年7月05日计划完工日期:xx年5月10日四、路堑高边坡施工技术方案1、高边坡施工的工程特点1)、地质情况较差出露岩层大多为砂岩,风化严重、结构松散,局部已呈半岩半土状,遇水极易软化导致强度降低,易产生滑坡、滑塌和崩塌等地质灾害。
2)、施工跨越雨季高边坡施工工期正好跨越雨季,开挖前做好临时排水系统,开挖中注意及时进行坡面防护,减少边坡暴露时间。
2、总体方案本合同段内高边坡施工遵循“减载、固脚、强腰、排水”的原则,贯彻建“绿色通道、走环保之路”,实现“恢复自然、水土保持、综合治理、因地制宜、技术先进、经济美观”理念的目标。
领会设计意图,结合现场实际,遵循“强支挡、弱削方”的边坡加固原则,施工中采用锚式系统加固措施,并加强坡体排水,严格控制施工质量,确保段内高边坡安全。
在高边坡开挖前先做好临时排水设施,完成坡顶截水沟的修筑。
高边坡主要采用挖掘机分级开挖、自卸车运输的施工方案;遇石质围岩时,采取预裂爆破或光面爆破施工,严禁大爆破施工。
高边坡施工中严格遵循“分级开挖、逐级支护”的加固原则,及时做好坡顶及坡面防排水,尽快完成边坡防护施工,减少边坡暴露时间,开挖支护流程如附图1所示。
在高边坡施工期间,严格按照《高边坡监控量测方案》的要求,结合施工现场实际情况进行监测点的埋设,建立边坡监测系统,做好高边坡监测,对监测数据及时整理、分析,及时反馈监理及业主。
并根据监测数据,指导现场施工。
若现场开挖揭露地质情况与设计严重不服时,及时与有关部门联系,结合实际情况指导进行动态设计。
最终达到信息化施工、动态设计的目的。
1)、开挖前,先修好路堑坡顶截水沟及四周临时排水措施。
2)、严格控制边坡开挖定位、坡率、台阶设置、监测装置的安设以及各种坡面防护施工,从上至下逐级开挖防护。
3)、每开挖完一级台阶,及时进行复测和修整并紧跟其后防护边坡。
4)、边坡施工过程中,及时以塑料布覆盖,防雨水冲刷。
5)、做好保边坡施工前的各项准备工作,机具配备质量和数量,人员配置结构和数量等必须与高边坡施工相适应,满足施工需要。
6)、锚杆施工可在修整边坡的同时进行,首先检查确认边坡,无误后,进行钻孔施工,钻孔深度可留有锚杆调整的余地并及时布设排水管。
每施作完一锚孔,随即进行清孔,插入锚杆,随即进行一次注浆。
7)、格子梁的施作在每开挖开挖完每组基础后技术进行。
现场安装钢筋骨架并完成砼浇筑。
待混凝土达到一定强度后,及时进行客土回填和植草防护施工,并以塑料薄膜覆盖,保护坡面。
3、开挖方案1)、土方开挖①、施工准备施工前首先进行现场调,恢复线路中线,完成断面复核;调查自然状态下土体稳定状况,发现问题及时处理;清理现场,做好路堑坡顶截水、临时排水设施,施工便道和遮挡材料;配备挖掘机和自卸汽车等配套机械设备。
进行线路既有永久排水系统调查,结合地表地下水特点,及其对路基产生危害的可能情况,进行针对性的综合治理。
②、施工工艺路堑开挖前做好堑顶截水沟并与排水系统连通,正确标出边桩连接线,施工过程中设专人控制边坡开挖坡度,对发现的问题,及时予以纠正。
路堑两侧排水沟,随路堑开挖及时进行,圬工砌筑紧跟开挖完成,及时完成边坡防护。
防护施工不能紧跟开挖时,必须调整施工计划,加强防护施工的机械人员投入,或在不能及时防护的坡面暂留一定厚度的保护层,待做护坡时,采用人工清刷。
开挖流程(参照图1):测量放样→1→2(边坡预留保护层)→边坡检测→3(人工配合反铲清刷)→4→边坡检测→5(边坡预留保护层)→6(人工配合反铲清刷)③、施工方法纵挖法:因路堑的宽度和深度都较大,故采用通道纵挖法。
先沿路堑纵向分层挖出一条通道,然后开挖通道两旁。
上层通道两旁开挖至路堑边坡后,再开挖下层通道,如此向纵深开挖至路基标高如图1所示。
图1 通道纵挖法6655433221a-a剖面运距较近时采用推土机配合开挖;横坡较陡、运距较远地段采用横向台阶开挖方式。
路堑开挖以机械化施工为主,靠近基床底层表面及边坡部分辅以人工开挖。
施工中严格控制欠挖,尽量减少超挖现象。
机械开挖是坡面预留20cm 厚的保护层,保护层采用人工进行挂线修整削坡。
施工中经常使用坡度板或测量进行检查,保证坡面平顺。
局部超挖,回填时必须夯实,严禁贴坡现象。
土方挖运采用挖掘机配以自卸汽车运输,开挖施工及弃土场设专职人员指挥调度,保证施工安全。
2)、石方开挖(1)、石质路堑开挖施工工艺流程如图2所示。
图2 石质路堑开挖施工工艺流程图(2)、少量石方采用YT28风钻打孔,小药量炮破开挖;大面积集中石方采用浅孔松动爆破严禁放大炮。
边坡采用光面或预裂等控制爆破分层开挖。
采用预裂爆破时,平行于边坡打预裂孔,先起爆预裂孔,再依次从临空面向边坡方向爆破;采用光面爆破时,平行于边坡打光爆孔,先起爆主爆孔和辅助孔,再起爆光爆孔。
路基开挖至靠近基床部位时,预留30cm保护层。
保护层的开挖施工,采用顺路线方向分段分排钻孔,排间距40cm,孔间距40cm,钻孔角度45°,超钻5~10cm。
爆破时严格控制单孔和单响药量,以保证使基床、边坡和堑顶山体稳定。
同时减少对路基底面岩体的扰动,使开挖出的路基岩面平顺。
对于隧道出口段高边坡YK43+867~YK43+924段高边坡路堑开挖,注意对隧道施工的影响,坡脚开挖拦石沟或加设拦石网,并安排专人负责交通疏导和安全警戒工作,爆破采取控制爆破。
(3)、爆破作业前,进行爆破试验,特别是预裂爆破,必须进行爆破成缝试验,通过试验进一步修正爆破参数,爆破时严格控制装药量。
(4)、石方浅孔爆破方法①、爆破设计a、炮孔超钻深度:炮孔超钻深度h 根据岩层石质情况和试爆参数确定。
h = μWe (μ一般取0.1~0.33,We 为底板抵抗线,按规范选取);b、装药深度:装药深度按不大于炮孔深度的2/3确定;c、堵塞系数:堵塞系数(β堵塞长度与底板抵抗线的比值),按设计规范或根据试爆选取。
当炮孔与台阶坡面大致平行时,取β=0.75;当炮孔垂直时,台阶壁面角α为70°~60°时,取β=0.75~1.20,α较大时,β取较小值。
d、炮孔间距:同排炮孔的间距a,在a=(1.0~1.5)We间选取;岩石较坚硬完整时,取较低值,反之取较高值。
多排炮孔布置时,采取梅花形布置。
各排炮孔间距、深度及单孔装药量均相同时,排间距b取(0.8~0.9)a或0.9~1.0。
e、装药量:单个炮孔装药量Q(kg),分别按下式计算:前排炮孔Q=whap;后各排炮孔Q=(1.15~1.3)web,式中:We-浅孔台阶爆破底板抵抗线m;炮孔间距m;炮孔排距m;H-台阶高度mq-正常松动药包的单位用药量,kg/m3(可参照规范选取);②、钻爆方法爆破开挖采取纵向台阶开挖。
