AA路BB路道路改造工程施工现场交通疏导组织与方案
市政道路改造工程交通组织实施方案及安全措施

市政道路改造工程交通组织实施方案及安全措施1.一般规定1)与本工程交叉的原有道路改扩建施工前,项目法人应组织施工单位制定施工时的交通组织方案,在征得县级以上交通运输主管部门、公安机关同意后,方可进行封路施工。
2)交叉的原有道路改扩建施工应采取“边施工、边通车”的原则,确需封闭的,要做到短封闭、可绕行、早开通。
3)认真按照《安全生产法》、《公路法》、《中华人民共和国道路交通管理条例》、交通部颁发的《公路工程施工安全技术规程》和省、市人民政府颁发的各项道路工程施工安全管理规定、通知要求,做好施工中的安全工作和现场管理工作,杜绝事故发生。
2.准备工作1)交叉的原有道路改扩建施工前,项目法人及时与当地交警部门取得联系,同时组织施工单位制定详细的现场交通管理方案。
2)由当地交警部门根据施工路段的交通情况,合理确定施工区限速等交通管制措施。
3)根据施工路段的交通流量情况合理安排施工计划,确定施工路段长度。
4)施工时,应通过公路管理部门利用各种媒体手段发布道路施工消息,提醒过路车辆注意施工情况。
5)按预先确定的交通控制方案,合理布置施工区域交通安全标志。
6)施工前,应对所有施工人员进行安全教育,从思想上重视安全施工。
7)施工单位应协同交警部门制定紧急应变措施,包括紧急情况下的交通疏导措施等。
3.施工区安全管理交叉的原有道路改扩建施工前,要确定施工区的安全管理施工方案,画出安全管理方案示意图,写出必要的文字说明,经施工监理审核同意后施行。
4.施工安全设施的布设1)施工区标志:用于桥梁、互通立交、路基、路面等各分项工程施工过程中占用车道、封闭道路、借道行驶等。
施工区标志根据规范及实际需要,按组进行设置,重复使用。
2)临时隔离设施①临时隔离设施包括:临时隔离栅、隔离墩、锥形路标等。
②在路基等施工时,在老路肩上设置临时隔离栅,临时隔离栅之间保持连接,形成整体,有效防止非法进入。
③锥形路标配合施工标志使用,或作为简易隔离设施单独使用。
交通导行安全专项方案

1. 编制依据为保障施工现场及周边道路的安全畅通,降低施工对交通的影响,根据《中华人民共和国道路交通安全法》、《建设工程安全生产管理条例》等相关法律法规,结合施工现场实际情况,特制定本方案。
2. 编制目的(1)确保施工现场及周边道路安全畅通,降低交通事故发生率;(2)减少施工对周边居民出行的影响,保障人民群众的生命财产安全;(3)提高施工现场管理效率,确保施工进度。
二、工程概况1. 工程简介本项目为XX道路改造工程,施工范围包括道路、桥梁、排水、照明等设施。
2. 施工部署(1)施工期间,施工现场及周边道路实行交通管制;(2)施工期间,加强施工现场管理,确保施工安全;(3)施工结束后,尽快恢复交通。
三、交通导行方案1. 交通导行原则(1)确保施工现场及周边道路安全畅通;(2)尽量减少施工对周边居民出行的影响;(3)科学合理地设置交通导行设施,提高交通导行效率。
2. 交通导行措施(1)施工区域设置围挡,明确施工范围;(2)设置交通导行标志,引导车辆、行人合理通行;(3)设置临时交通信号灯,确保交通秩序;(4)加强现场人员疏导,协助交通管理部门维护交通秩序。
3. 交通导行时段(1)施工期间,全天24小时实行交通管制;(2)施工结束后,尽快恢复交通。
四、安全措施1. 施工现场安全(1)加强施工现场安全管理,确保施工安全;(2)加强施工现场人员安全教育,提高安全意识;(3)设置安全警示标志,提醒过往车辆、行人注意安全。
2. 道路交通安全(1)加强施工现场及周边道路的交通安全管理;(2)对施工区域进行临时交通管制,确保交通安全;(3)加强交通疏导,确保车辆、行人安全通行。
五、应急预案1. 交通事故应急预案(1)一旦发生交通事故,立即启动应急预案;(2)迅速组织救援力量,开展救援工作;(3)及时报告相关部门,确保事故得到妥善处理。
2. 施工安全事故应急预案(1)一旦发生施工安全事故,立即启动应急预案;(2)迅速组织救援力量,开展救援工作;(3)及时报告相关部门,确保事故得到妥善处理。
工程施工道路导行方案(2篇)

第1篇一、前言为确保工程施工顺利进行,保障周边居民和车辆的安全,根据施工现场实际情况,特制定本工程施工道路导行方案。
本方案旨在优化施工道路,确保施工期间的交通秩序,降低对周边环境的影响。
二、工程概况1. 工程名称:XX工程项目2. 工程地点:XX市XX区XX路3. 施工单位:XX建设集团有限公司4. 施工内容:本项目为XX道路改造工程,主要包括道路拓宽、路面改造、交通设施完善等。
三、施工道路导行方案1. 导行原则(1)确保施工现场及周边道路的安全、畅通;(2)减少对周边居民和车辆的影响;(3)合理利用现有道路资源,降低施工成本。
2. 导行措施(1)施工区域划分根据施工现场实际情况,将施工区域划分为以下几个部分:1)施工区域:包括道路拓宽、路面改造等施工内容;2)临时施工便道:为方便施工人员和材料运输,设置临时施工便道;3)交通管制区域:为确保施工现场及周边道路的安全,设置交通管制区域。
(2)施工道路导行1)施工区域导行在施工区域周边设置围挡,隔离施工现场与周边道路。
施工期间,对施工区域进行封闭,禁止无关车辆进入。
2)临时施工便道导行在施工现场设置临时施工便道,方便施工人员和材料运输。
临时施工便道宽度应满足车辆双向行驶需求,并设置必要的交通标志和警示标志。
3)交通管制区域导行在交通管制区域设置交通管制标志,引导车辆绕行。
具体措施如下:①施工期间,对施工区域周边道路进行单向通行管制,禁止车辆逆行;②在施工区域附近设置临时停车场,方便周边居民停车;③在施工区域周边设置绕行路线,引导车辆绕行至其他道路通行。
(3)交通疏导1)在施工区域周边设置交通疏导员,引导车辆有序通行;2)利用广播、网络等渠道,及时发布施工信息,引导车辆合理选择出行路线;3)在施工高峰时段,加强交通疏导,确保道路畅通。
(4)交通安全保障1)在施工现场设置交通安全设施,如警示标志、减速带、隔离桩等;2)对施工现场进行定期巡查,确保交通安全设施完好;3)对施工人员进行交通安全教育培训,提高安全意识。
施工交通组织方案

施工交通组织方案第1篇施工交通组织方案一、前言为确保施工期间交通秩序井然,降低施工对周边交通及居民出行的影响,依据相关法律法规,结合本项目实际情况,特制定本施工交通组织方案。
二、项目概况1. 项目名称:×××工程2. 项目地点:×××地区3. 项目规模:×××平方米4. 施工周期:×××个月5. 施工单位:×××公司6. 监理单位:×××公司三、交通组织原则1. 确保施工期间道路交通安全、畅通;2. 尽量减少施工对周边居民出行的影响;3. 合理规划施工区域,降低施工对交通的影响;4. 遵循法律法规,确保合法合规施工。
四、交通组织措施1. 施工区域划分(1)封闭区域:根据施工需求,对部分路段进行全封闭或半封闭施工;(2)疏导区域:在施工区域周边设置交通疏导区域,引导车辆、行人有序通行;(3)临时通道:根据施工进度,合理设置临时通道,方便周边居民出行。
2. 交通疏导措施(1)设置交通标志、标线、警示牌,提醒驾驶员注意施工区域,提前减速慢行;(2)配备交通协管员,协助交警部门进行交通疏导;(3)在高峰时段,增加交通警力,确保交通秩序井然;(4)利用广播、网络等媒体,及时发布施工信息,引导市民合理选择出行路线。
3. 停车管理(1)合理规划施工区域周边停车资源,满足施工期间停车需求;(2)加强对非法停车的查处,确保道路畅通;(3)与周边单位、小区沟通,共享停车资源,缓解停车压力。
4. 公共交通调整(1)与公交、地铁等公共交通企业沟通,根据施工进度,适时调整线路走向及站点设置;(2)在施工区域周边增设临时公交站点,方便市民出行;(3)加强公交、地铁运营调度,确保公共交通服务水平。
五、施工期间应急预案1. 交通拥堵应急预案(1)及时启动应急预案,增加交通警力,加强交通疏导;(2)利用周边道路资源,引导车辆绕行,缓解拥堵;(3)通过媒体及时发布交通信息,引导市民合理出行。
工程施工及交通组织方案(3篇)

第1篇一、工程概况本项目为某城市主干道改造工程,包括道路、桥梁、排水、照明等配套设施。
道路等级为城市主干路,计算行车速度为60km/h,路幅宽60m,四块板,交通标志标线按60km/h设计。
为使道路顺利连接,需要对相关道路进行改造。
二、施工组织方案1. 施工准备(1)组织机构:成立项目指挥部,下设工程部、施工部、质量部、安全部等部门,明确各部门职责。
(2)人员配备:根据工程需要,招聘各类专业技术人才和施工人员,并进行岗前培训。
(3)机械设备:根据工程需求,配备各类施工机械设备,确保施工进度。
2. 施工进度计划(1)施工阶段划分:将工程划分为施工准备、主体施工、附属工程、竣工验收四个阶段。
(2)施工计划:制定详细的施工进度计划,明确各阶段的时间节点。
3. 施工方法及技术措施(1)道路施工:采用分层施工,先进行路基、基层、面层施工。
(2)桥梁施工:采用现浇预应力混凝土结构,按照设计要求进行施工。
(3)排水施工:采用暗沟、检查井、雨水口等设施,确保排水畅通。
(4)照明施工:采用节能、环保的照明设备,满足夜间行车需求。
4. 质量保证措施(1)严格执行国家相关标准和规范,确保工程质量。
(2)加强原材料、半成品、成品的检验,确保工程质量。
(3)加强施工过程中的质量控制,确保工程质量。
5. 安全生产管理体系(1)建立健全安全生产责任制,明确各级人员的安全职责。
(2)加强施工现场安全管理,确保施工安全。
(3)加强施工人员安全教育培训,提高安全意识。
三、交通组织方案1. 施工期间交通管制(1)施工区域实行全封闭施工,禁止车辆通行。
(2)设置临时交通标志,引导车辆绕行。
2. 交通疏导措施(1)在施工区域周边设置绕行路线,引导车辆绕行。
(2)加强与相关部门的沟通,协调交通管制措施。
(3)在施工区域周边设置交通疏导员,引导车辆有序通行。
3. 交通组织调整(1)根据施工进度,适时调整交通管制措施。
(2)在施工结束后,尽快恢复交通。
道路改造工程施工期间施工交通组织方案【精华】9

下游过渡区及终止区一车辆驶过施工区后,应利用锥形交通标志设置过渡区,引导车辆进入正常车道,终止区的末端应解除限制标志。
整个区域安排交通协管员巡查,确保安全设施的完好性,出现突发情况及时向交警部门汇报。
半封闭施工时,场外道路交通车辆始终在通行,施工时可采用围护或搬移机非绿化带恢复成临时路面的方法以减少交通压力。总体根据现场情况及交警部门的安排来确定。

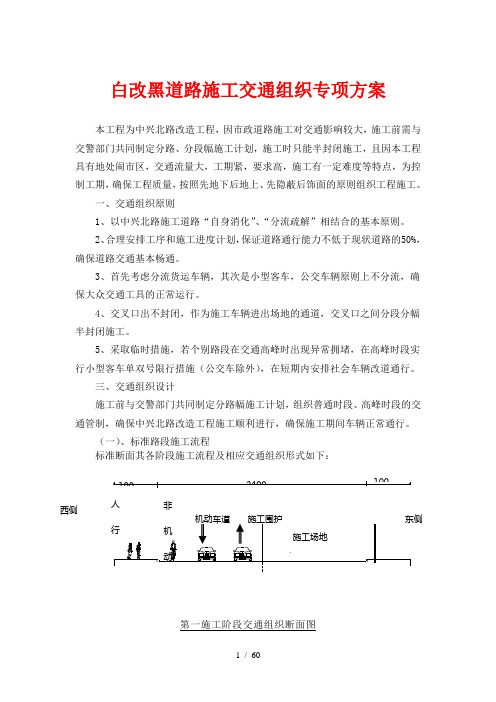

第二施工阶段交通组织断面图
西半幅道路施工阶段,交通组织安排参照东半幅道路施工。
在沥青上面层施工过程中,在2~3天时间全面封闭快车道,进行上面层改性细粒式沥青混凝土的施工,可有效地解决封闭施工与保证交通的矛盾,控制了工程质量,加快了施工进度。
3、结合以往在市区道路施工经验,编制切实可行的交通导流方案,经公安交通管理部门审批后实施,由专职的“交通协管员”和“安全员”负责交通导流方案的落实,密切配合交管部门,在需要导行的路口设置交通标志牌和安全施工宣传牌并设专职交通协管员,协助交管部门疏导行人及车辆,确保交通安全和施工安全。
4、施工管理人员必须对所有作业人员进行安全教育,纪律教育,不断提高管理人员和所有作业人员的安全意识和自我安全防范意识;管理人员必须及时下达各道工序的书面安全交底。
白改黑道路施工交通组织专项方案本工程为中兴北路改造工程因市政道路施工对交通影响较大施工前需与交警部门共同制定分路分段幅施工计划施工时只能半封闭施工且因本工程具有地处闹市区交通流量大工期紧要求高施工有一定难度等特点为控制工期确保工程质量按照先地下后地上先隐蔽后饰面的原则组织工程施工
白改黑道路施工交通组织专项方案
版市政道路改造工程交通疏导方案
版市政道路改造工程交通疏导方案近年来,随着城市化进程的不断加快,道路交通拥堵问题日益突出,给城市居民的生活和工作带来了很大的不便。
为了解决这一问题,市政府拟定了一项市政道路改造工程交通疏导方案,旨在优化城市道路交通网络,提升交通系统的效能和便利性。
该方案主要从以下几个方面进行改造和疏导:1.道路扩建和改造在交通拥堵最为严重的主干道和枢纽地区,进行道路的扩建和改造,增加道路通行能力。
具体措施包括扩宽现有道路、集约利用空地进行新道路的建设等。
此外,针对交通管制和信号灯系统进行优化,合理安排道路红绿灯时序,以提高车辆通行效率。
2.开拓新的交通走廊在城市不同区域之间,通过开拓新的交通走廊,以减缓交通拥堵。
这包括建设高速公路、地铁和轻轨交通等。
同时,适时推广使用共享交通工具和电动汽车,以减少单车使用带来的交通压力。
3.提升公共交通系统-公交车线网优化:对公交车线路进行优化调整,减少重复线路和捷径线路,提高公交车线网的通达性和效益。
-提高公交车辆运力:增加公交车辆数量,扩大公交车辆运力,以满足日益增长的市民出行需求。
-优化换乘条件:建设更多便利的公共交通换乘站点,缩短换乘时间和距离,提高市民对公共交通的接纳度和使用率。
4.提倡非机动出行方式推广步行、骑行和滑板等非机动出行方式,以减少机动车辆数量和交通拥堵。
建设更多的步行和骑行道路,设置停车、停放和租赁设施,提高非机动出行的便利性和安全性。
5.提供智能交通服务借助先进的智能交通技术,提供实时交通信息和路况状况,帮助市民避开拥堵路段,选择最佳出行路线。
此外,利用智能交通管理系统,实现交通信号与车辆的互联互通,提高交通流量的协调性和顺畅性。
6.人行天桥和地下通道在交通流量密集的路段和路口,建设人行天桥和地下通道,以分离行人和车辆的流动。
这样不仅可以提高行人的安全性,还可以减少交通灾害和事故的发生,改善交通系统的稳定性和可靠性。
综上所述,市政道路改造工程交通疏导方案包括提升道路网络、优化公共交通、推广非机动出行和智能交通服务等多个方面的措施,旨在优化城市交通系统,减缓交通拥堵,提升市民的出行体验。
工程施工交通疏导方案
工程施工交通疏导方案一、交通疏导方法1、根据管道的具体位置,施工时每次封闭2井段(大约50m)进行施工,对出入车辆采取引导分流保证园区内车辆,人员出入正常;每段施工完成后应及时回填沟槽及恢复路面,要求恢复路面达到强度可通车后方可封闭剩余车道进行下阶段施工。
2、本工程涉及管道开挖敷设,因此本次施工期间交通疏解主要针对其进行设计,以外围疏解方案为主。
3、施工路段围蔽板前设立提前提示交通标志牌(版面为:前方施工、车辆慢行、绕道行驶等)、限速标志牌(直径D=80cm限速30公里/小时)、交通警示灯及限速地面标记等;提示司机安全、有序地通过施工路段,同时施工完毕后要完善周围道路的交通设施。
4、施工期间交通疏导分内外两部分交通疏导。
由于本项目为室外管网工程,对现状道路交通状况影响较大,因此主要交通疏导为外部交通疏导。
5、双向两车道一般路段时,根据管线位置采取适当的围挡施工方式,采用半幅封闭半幅双向通行施工,现场设专人指挥交通,一次围挡封闭长度约120~300m。
如遇横向支管穿越道路应分开逐次施工,每次围挡半幅,一次围挡封闭长度由现场实际情况决定。
围挡至交叉路口段或厂房门口时,应注意尽量避免将厂区或路口全部封堵的情况,可适当调整围挡范围,一次围挡封闭长度约60~120m。
双向两车道一般路段采用局部封闭施工6、当本工程实施至无法采取半幅围挡施工的路段,如管线位于双向两车道路中心线、路中沉井等路段时,可采全幅围挡施工,并做好交通疏导措施,提醒车辆尽量绕行避开封闭区域。
如遇交叉路口或厂房门口,应尽量避免将厂区门口或路口全部封堵的情况,可适当调整围挡范围,一般路段一次围挡封闭长度约6O~120m。
双向两车道含交叉口路段采用局部封闭施工二、交通标志设施本项目需设置临时标志内容有限速标志、施工标志、警示标志等。
具体满足以下要求:1、标志颜色以国标为准,指示、指路标志采用蓝底白色图案,文字指示标志中英文字大小为2:1。
2、标志面版反光材料采用三级反光膜,标志采用3mm厚铝合金作底板,铝合金板采用滑动铝槽加固,加固间距为50cm。
施工现场交通组织方案
施工现场交通组织方案第一节交通组织的目标我公司在施工期间交通组织的目标是:“确保周边居民通行顺畅,各项工序协调进展,最终如期竣工”。
第二节交通组织的措施1、施工期间各段根据交通情况实行全封闭施工。
施工范围内利用原有道路通行,确保施工车辆可以顺利通过,接受交通管理等有关部门的管理指挥。
2、充分考虑应急方案,积极采取现场安全、环保措施,确保周边居民、车辆通行安全,万无一失。
3、交通组织设计:施工过程中拟采用全封闭施工,保证施工期间人员、材料、机械的进出场通行。
4、应急预案:本工程拟实施全封闭施工,若发生临时交通事故等原因导致交通拥堵,现场立即组织机械,临时打开围挡,整修封闭施工的快车道局部宽度作为临时便道通行,待事故处理完成后,再重新封闭交通。
5、具体交通组织措施:本工程全封闭之后,我公司将安排专人在各个道路交叉口进行协勤,对关键点加强交通疏导,以保证施工期间的道路畅通。
5.1交通组织宣传工作:为能更好的得到群众的谅解与支持,我公司在施工前,保证做好宣传工作,即以发传单、悬挂横幅等方式告知当地居民,使他们能提前做好相应准备,减少我公司施工对他们造成的不便。
-1-2175.2交通导行工作:(1)在施工区域的两端及中间道口处,设置交通安全警示标志和车辆导向标志。
制定交通疏导示意图,并做好公示与交通疏导。
每个交通路口安排3~5个交通管理员,做好交通指挥、交通疏导。
(2)在大型单位出入口,架设施工便桥,并积极采取施工措施,加快施工进度,尽早恢复交通。
6、交通导行设施交通管理设施设置要求:6.1施工作业控制区周边道路设置施工预告标志、绕行标志和其他临时支路标志,引导车辆通行;6.2临时标志附着在路灯杆或设置在支架上,设置在支架上的临时交通标志放置于路外易见处,设置符合相关标准规定;6.3施工作业段设置锥形交通路标。
围挡、水马等隔离设施,分离机动车、非机动车和行人交通;6.4施工路段及周边道路的适当位置设置临时可移动信号灯、减速垄、停车或让行标志标线等交通管理设施。
施工导流方案
施工导流方案一、背景介绍在进行施工作业时,为了确保施工现场的安全和交通的顺畅,需要制定合理的施工导流方案。
本文将详细介绍一个施工导流方案,以确保施工期间的交通安全和顺畅。
二、目标和原则1. 目标:确保施工现场的安全,减少交通事故的发生,保障交通的顺畅。
2. 原则:- 安全第一:确保施工现场的安全,保障施工人员和过往车辆的安全。
- 便捷高效:尽量减少施工对交通的影响,确保交通的顺畅。
- 合理规范:根据实际情况制定合理的导流方案,符合交通规则和法律法规。
三、施工导流方案1. 施工区域划分:- 将施工区域划分为施工区、通行区和安全区三个区域。
- 施工区:用于进行施工作业的区域,严禁非施工人员进入。
- 通行区:用于车辆通行的区域,需要保持畅通。
- 安全区:用于保障施工人员和过往车辆安全的区域,需要设置警示标识和隔离设施。
2. 导流措施:- 道路标识:在施工区域的入口处设置明显的道路标识,提醒过往车辆注意施工。
- 警示标识:在施工区域和安全区域设置警示标识,包括施工标志、警示标志等,提醒过往车辆注意安全。
- 导向标志:在通行区设置导向标志,指引过往车辆绕行施工区域。
- 临时交通信号灯:根据需要,在通行区设置临时交通信号灯,控制交通流量,保障施工现场的安全。
- 临时交通标线:根据需要,在通行区进行临时交通标线的划定,确保车辆有序通行。
3. 人员配置:- 施工人员:根据施工的具体情况,配置足够的施工人员,负责施工现场的管理和指导。
- 交通警察:在需要的时候,配备交通警察进行交通疏导和管理,确保交通的顺畅和安全。
4. 交通疏导:- 施工期间,设置专门的交通疏导人员,协助过往车辆绕行施工区域。
- 根据实际情况,合理安排交通疏导的时间和地点,确保交通的顺畅。
5. 安全监控:- 在施工现场设置安全监控设备,实时监控施工区域和通行区域的交通状况。
- 根据监控情况,及时调整导流措施,确保施工现场的安全和交通的顺畅。
四、预期效果通过以上的施工导流方案,预期可以达到以下效果:1. 减少交通事故的发生:通过合理的导流措施和安全监控,减少交通事故的发生率。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目 录 一、编制依据…………………………………………………………………1 二、工程概况…………………………………………………………………1 三、现状道路及交通状况……………………………………………………1 四、交通组织遵循原则………………………………………………………1 五、交通组织方案……………………………………………………………2 六、交通保证措施……………………………………………………………3 七、交通安全管理及措施……………………………………………………4 八、保证施工安全畅通的措施………………………………………………5 九、安全文明施工……………………………………………………………6 十、交通事故应急处理措施…………………………………………………6 十一、附图……………………………………………………………………7 附表: 施工临时标志设置 AA路—BB路道路 改造工程施工现场交通疏导组织方案
一、编制依据 1、XXXXXXX号“XX市人民政府关于AA路-BB路道路改造有关问题的批复” 2、XXXX发改规划【2014】XX号“关于AA路-BB路道路改造工程项目建议书的批复” 3、《旧水泥混凝土路面碎石化技术规程》 二、工程概况 AA路—BB路道路改造工程起点位于西江路口,终点至迎宾路口,全长11.1KM,计划分两阶段实施,其中第一阶段计划在2015年春节前完成AA路(五岔路口至迎宾路口段)路面改造,第二阶段计划在2015年3月中旬开始实施西江路口至五岔路口段。现针对五岔路口至迎宾路口段路面改造进行交通疏导方案论证,本工程计划在2014年11月26日进场施工,2015年2月5日完成。 本工程拟采取半幅机动车道全封闭进行施工。 三、现状道路及交通状况 1、AA路:现有交通状况为双向八车道,车行道宽31米。标准横断面布置为50m=1.56m(人行道)+2.44m(非机动车道)+1m(机非分隔带)+15.5m(机动车道)+9m (中央分隔带)+15.5m(机动车道)+1m(机非分隔带)+2.44m(非机动车道)+1.56m(人行道)。 2、本施工路段是XX市南面的进出口重要交通要道,该路段为城镇主干道,周边邻近旅游区、居民区、砂石加工场等,重型车辆、居民往来比较频繁。在交通流量大、行驶重型车辆的主干道进行这种“边施工,边通车”的工程,保证施工时行车顺畅,同时保证施工工程质量和施工安全,是本工程施工的难点。而半幅道路全封闭施工后,对单位出入口车辆进出影响、分流后车辆的疏导,是交通疏导的重点以及难点。针对现场勘察情况,我处经过专门研究讨论,确定科学、合理的交通组织方案,组织强有力的交通协调小组对施工现场进行疏散交通、解决交通分流问题。本工程只涉及机动车道的改造。 四、交通组织遵循原则 1、不中断交通原则:要求在施工期间不中断交通,保证各方向在各个时段内通行。 2、少影响原则:要求对交通的影响程度减少到最低(包括影响强度最小;影响时间最短)。 3、严格遵守《交通安全管理条例》及相关道路施工规范施工作业;广泛征求交警、路政等部门的意见,服从他们的安排、指挥,并遵守有关规章制度。 4、不能对现场附近道路运行区的车辆产生干扰,更不能在行车区放置障碍物,确保交通安全。 5、施工时间安排:本工程大部分安排在白天施工;需要断道施工的工序能在夜间施工的尽量选择在夜间断道施工。夜间施工必须配备发电照明装置,必须做好安全保护工作,配备足够数量的夜间警示灯及警示标志。 五、交通组织方案 一)施工进度计划 本工程整个工期拟定70天完成,为白天夜间相结合施工。 二)工艺流程 1、施工流程 路面铣刨-旧混凝土板块碎石化技术处理(局部基础换填处理)-铺筑沥青混凝土面层 三)交通组织 1、为了保证施工质量和保证工期及交通安全,结合本工程施工特点,时间紧,任务重,AA路采取半幅机动车道全封闭施工,施工时先封闭右侧车道(西侧),施工完毕后,即刻开放交通,再封闭左侧车道(东侧)进行施工。封闭半幅机动车道施工时,用反光锥筒及水马对另半幅机动车道(单向四车道)分流为双向四车道,在水马的两头设置爆闪灯、LED灯提示过往车辆;施工区域用金属围栏和反光锥封闭。(详见附图)。 2、为了降低对道路沿线单位车辆出入的影响,在车流量进出较大的单位,比如:商校、美校、莲花城小区、莲花客运站、龙珠小区等,其中莲花客运站前施工时,采取车辆全部从车站东门出站,然后进入南环路。在道路中间分隔带掉头处设置指示牌,同时安排交通疏导员对车辆进行引导(详见附图) 3、根据现场调查,AA路公交车乘客流量较小,且本工程工期较短,故道路分 流后不考虑另外设置公交港湾,上下乘客采取即停即走的方式。为保证道路畅通以及乘客的安全,施工时将站牌移至施工区域外。 4、在XX市进入AA路的较大路口设置醒目提示牌,及网络、媒体、报刊进行刊登,建议市民尽量绕开AA路,选择其他进出城方向进出城,减缓AA路交通的压力。 5、为缓解分流后AA路交通压力,建议交警部门对AA路进城方向大货车进行交通管制,引导大货车经莲花立交桥往阳和大道方向进城。 6、施工期间道路施工区域封闭,施工期间相应区域设置引导牌、指示牌、指示灯及引导员,以保障人员安全及车辆的正常交通秩序。 (1)施工期间,对应车辆行驶方向100米处开始设置引导牌、指示牌,牌子字体颜色加荧光粉,牌上注明“前方道路施工,车辆慢速行驶”字样; (2)施工期间,对应车辆行驶方向100米处开始及施工区域后方各设置一个旋转警示灯,警示灯夜晚打开,提醒过往车辆施工区域范围; (3)施工期间,对应车辆行驶方向100米处开始至施工区域用护栏和交通锥围护,围护的方法为护栏和交通锥间隔摆放,间隔距离为10米,均匀摆放。交通锥设置感应指示灯,夜晚自动闪光,以提醒车辆注意交通安全; (4)依次过渡50米处,同样设置指示装置区域,施工区域内实施全封闭施工; (5)我部门根据施工现场实际情况配备足够的护栏、旋转警示灯、路障警示灯、交通锥和引导牌等,用于此项工程。 四)人员安排 1、项目部内部人员安排:道路施工期间,项目部将安排6名临时交通指挥人员,全面负责每个实施段施工期间的交通指挥工作,交通指挥人员必须提前培训,指挥期间必须坚守岗位,并穿好反光背心,戴好安全帽,挂好红袖章,指挥。 2、积极准备人力、物力,加快施工节奏,使每段道路的施工进度尽量向前。 3、积极做好施工期间此段道路的交通警示指挥工作,交界线边缘做好各种警示线,以使过往驾驶员能引起充分的重视。 六、交通保证措施 与交警部门配合,确保交通安全。维护交通安全畅通协议,接受交通、社会和政府部门的监督。 1、设专职交通协管员以便及时与交警部门联系。 2、施工期间安排专人进行交通疏导。 3、保证路面的整洁,尽量减少施工扬尘。 4、成立交通协调办公室专门进行交通管理。 5、按国家标准挂设标志、标牌。 6、道路转弯的围护设置圆顺。 7、通行车道不堆放材料。 8、施工时,如遇到特殊情况,需经交警同意后方可进行变动交通。 9、施工期间,确保交通安全与正常施工,施工区域进行封闭。 10、施工期间利用公路运输施工用料的车辆遵守交通规则。决不乱停乱放,随意装卸。 11、刮风下雨天加强对施工地段所有交通道路的巡回检查,发现险情立即组织抢险队伍进行妥善处理。 12、定期将交通情况向业主和交通管理部门汇报,遇有事故在第一时间内告知交通警察到现场处理,不隐瞒,不漏报,不擅自处理。 13、节假日期间,加强交通维护工作,做好道路的清洁、畅通保障,减少对市民正常出行的干扰。 14、在施工路段开始桩号前方500米处设置醒目标志,提醒准备经过本施工道路的车辆绕行或慢行,并在施工路段前方100米处设置醒目标志,提醒经过施工路段的车辆慢行,注意安全,并设置交通标志及交通引导设施。 七、交通安全管理及措施 交通疏导工作,是本工程施工管理过程中必须高度重视和落实解决的一个方面。交通顺畅与否,主要依赖行车是否有序,管理是否到位。因此,工程施工期间,我项目部根据本工程特点计划成立专门交通疏解小组(设组长3名,成员6名),制订科学合理的交通疏解方案和应急措施,建立交通疏解管理制度,实行专人负责制和奖罚制度,明确工作重点和每日的工作要点,进行施工现场交通疏解工作。发现事故及时上报,及时报警,绝对服从交警及路政部门的指挥并积极配合;在事故发生时应立即做出反映,立即由安全负责人利用现 有的资源条件配合交警部门解决事故。 一)行车安全管理措施 1、 设专人进行交通指挥,主要是对前方车辆和进出封闭区域施工车辆的指挥,指挥人员要求具有较熟练的指挥交通能力。施工车辆进出施工区域的交通管制指挥人员必须身着交通反光背心,指挥交通时必须穿戴整齐,并用红绿色小三角旗指挥交通。 2、施工中遇到交通事故,现场交通安全人员即时按规定报告,保护好现场,并协助路政、交警疏导交通,若遇车辆在工作面侧突然熄火,现场人员能推动的应及时组织人员把车辆推到两侧停车区域内。发生特大交通事故及有必要停止施工的紧急情况时,即时请示有关领导同意后暂停施工,至任务执行或现场清理完毕后方恢复施工。 3、道路遇警卫任务时,交通安全人员必须听从路政、交警的安排。执行一级警卫或者其它重要任务(处理群众性事件等)时须停止施工,至任务执行完毕后方恢复施工。 4、交通疏解小组每天由组长根据项目总工程师的进度安排布置交通组织方案,副组长负责各自管理范围内交通组织落实、管理、巡查。发现有阻碍交通的障碍物或道路损坏时,及时进行清理,维修。处理不了的问题,及时反馈到项目经理部,并与交警部门沟通。 5、施工人员严禁横穿车道,必须在锥形交通标围护区内作业区域活动,不得向正常通行的车道摆放或抛掷物品。 二)交通安全人员交通安全防护措施 1、所有交通安全人员必须掌握相关规定、行为规范、技能熟练、具有强烈的交通安全意识。 2、为交通安全人员配置完备的安全防护用品(安全帽、反光衣等),交通安全人员穿戴整齐,未穿戴整齐者也严禁上岗。 3、现场交通安全人员除维护交通设施及其它必要时,远离交通分隔带,交通安全人员面向车流,对不规范行车告知交警部门,由交警人员配合指挥交通;指挥施工车辆进出封闭区域时必须面向车辆,严禁背对车辆;交通安全人员更不能穿越行车道。 三)施工人员交通安全防护措施
