室外雨污水管网技术标准
室外降雨污水排水管网技术标准

室外降雨污水排水管网技术标准1. 引言该标准适用于室外降雨污水排水管网的设计、施工和维护。
它旨在确保室外排水系统具有安全、高效和可靠的性能。
本文档将详细介绍室外降雨污水排水管网的技术标准。
2. 材料选择2.1 排水管材料* 管道材料应具有耐腐蚀、耐压和耐磨损的特性。
* 常用的材料包括PVC、HDPE等,其选择应根据项目需求和环境条件进行。
* 材料的质量应符合国家和行业标准要求。
2.2 排水井材料* 排水井的材料应选用具有良好密封性和强度的材料。
* 可采用混凝土、钢筋混凝土或其他具有耐腐蚀和耐久性的材料。
* 材料的选用应符合相关规范和标准要求。
3. 设计要求3.1 管道设计* 管道的布置应满足排水要求,保证排水顺畅并防止积水。
* 管道的坡度应符合规范要求,确保水流自然流动。
* 管道的口径和长度应根据需求进行合理选择和设计。
3.2 井设计* 井的布置应便于检修和维护,并保证排水系统的正常运行。
* 井的深度和直径应根据实际情况确定,在满足排水要求的前提下尽量减少井的数量。
4. 施工规范4.1 管道施工* 管道安装应符合施工规范和要求,确保连接紧密、无渗漏。
* 管道的挖掘和铺设应注意保护周围环境和地下设施。
* 管道的固定和支承应稳固可靠,防止移动和变形。
4.2 井施工* 井的建设应符合相关规范和要求,保证井体的牢固和密封性。
* 井盖的安装应牢固可靠,便于检修和维护。
* 井内设置的设备和附件应满足排水要求,并符合安全和环保要求。
5. 维护管理5.1 定期检查* 对排水管网进行定期检查,及时发现和处理管道、井体和设备的问题。
* 检查包括渗漏、破损、堵塞等情况,确保排水系统的正常运行。
5.2 清洁维护* 对排水管网进行定期清洗,清除附着物、污染物和积聚物。
* 清洗应遵循相关规范和操作要求,确保排水顺畅和水质安全。
6. 总结本文档介绍了室外降雨污水排水管网的技术标准,包括材料选择、设计要求、施工规范和维护管理。
室外管网技术规范标准

室外管网技术规范标准范:管径≤300mm时,槽深不得超过1.5m;管径>300mm时,槽深不得超过2.0m;沟底宽度应略大于管道外径1.0-1.5倍;沟槽底部应为平整的土层或砂垫;沟槽两侧边坡坡度不得大于1:1.5;沟槽开挖后,应及时清理沟槽内的泥土和杂物,保持沟槽干燥清洁。
3.2.管道安装3.2.1.管道铺设前,应进行管道长度和坡度的检查,确保管道的长度、坡度符合设计要求。
同时,应检查管道的口径、材质、壁厚等是否符合设计要求。
3.2.2.管道安装时,应保证管道的轴线与设计轴线一致,管道的连接应严密牢固,不得有渗漏现象。
对于塑料管道的连接,应按照相关标准进行热熔连接或电熔连接,不得采用其他连接方式。
3.2.3.管道铺设完毕后,应进行试压或试验验收,确保管道的质量和安全性能达到设计要求。
试压或试验验收的具体要求应符合相关标准和规范。
4.验收与保养4.1.施工单位应按照相关标准和规范进行验收,并向甲方提供验收报告和相关资料。
4.2.管道安装完毕后,应及时进行保养和维护,确保管道的正常运行和使用寿命。
具体保养和维护要求应符合相关标准和规范。
若发现管道存在问题,应及时进行修复或更换。
3.1.4.在开挖前,必须清楚地了解地下障碍物和地面上高压线缆的位置和高度,并采取严格的防护措施,以确保挖土机在工作时没有障碍物。
挖掘出的土方应该放置在距离沟边0.8米以外的地方,高度不应超过1.5米,必须按照要求放置坡度,不能随意堆放,以免影响其他工程。
3.1.5.为保持沟底原土不被扰动,必须留出比沟底设计标高高出300毫米的原土层,采用人工清挖。
在开沟时,测量人员必须密切配合,严禁超挖现象的出现。
在开挖排水管道的土方时,沟底应按照设计要求的坡度施工。
3.1.6.在软土地基、流沙、溶洞等不稳定地层内开槽时,必须根据现场情况按规范要求设置沟槽支撑。
3.1.7.开挖市政接驳管线时,应避开天然气、国防光缆等特殊设施(可参考XXX出具的隐蔽管线图)。
室外雨污水工程统一技术标准

安徽伟星置业有限公司室外雨污水工程统一技术标准编制日期审核日期批准日期修订记录日期修订状态修改内容修改人审核人批准人安徽伟星置业有限公司室外雨污水工程统一技术标准1、适用范围本技术标准适用于多层、高层住宅小区室外雨污水工程现场施工指导。
2、依据2.1除另有注明外,本工程须符合设计、图纸和相关国家、地方及行业标准,主要包括但不限于:《工程建设标准强制性条文》2009年版《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑给水排水设计规范》(GB50015-2003(2009年版))《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)《给水排水管道工程施工及验收规范》(GB50268-2008)埋地硬聚氯乙烯排水管道工程技术规程(CECS122:2001)国家建筑标准设计图集02S701、02S515、04S516、04S5192.2若承包商对以下要求有任何异议,应立即向工程项目部提出,由工程安装部做最终解释。
3、施工质量及技术要求室外雨污水管道施工前,施工单位须详细的进行图纸审查,检查化粪池及室外给排水管网位置、标高与现状或图纸上的燃气、电气等其它专业的管网(相关图纸由甲方提供)间距是否合理,核对化粪池及管网与各单体建筑标高及室外环境标高的适宜性。
工程内容涉及与市政管网接口的,应复核实接口处市政管网管径、标高的可行性。
如发现问题,施工单位须在图纸会审中及时提出解决。
3.1.砖砌化粪池选型、做法:3.1.1选型:参照图集号为:02S701,采用有覆土,可过汽车(顶面可过汽车的活荷载标准值为—10级);一般采用无地下水形式,当地下水位在池底以上时采用有地下水形式;设计总人数按3.5人/户,别墅取6人/户,单身公寓取2人/户;居民生活用水定额为150L/人·天,污水停留时间为24h,清掏期为180天。
安徽伟星置业有限公司3.1.2做法:a)参照图集号为:02S701;中部圈梁及顶部通气管取消,顶部统一采用现浇板,池顶按最高板齐平;进出三通导流管统一采用de250mmU-PVC管(伟星牌)。

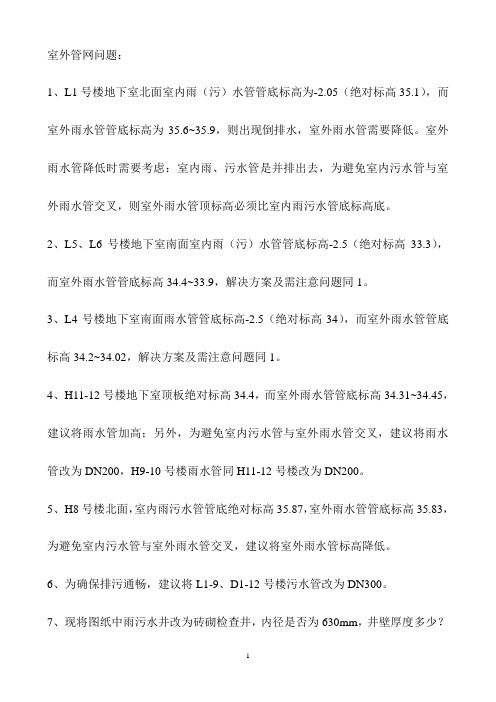

室外雨污水管网问题

室外管网问题:
1、L1号楼地下室北面室内雨(污)水管管底标高为-2.05(绝对标高35.1),而室外雨水管管底标高为35.6~35.9,则出现倒排水,室外雨水管需要降低。
室外雨水管降低时需要考虑:室内雨、污水管是并排出去,为避免室内污水管与室外雨水管交叉,则室外雨水管顶标高必须比室内雨污水管底标高底。
2、L5、L6号楼地下室南面室内雨(污)水管管底标高-2.5(绝对标高33.3),而室外雨水管管底标高34.4~33.9,解决方案及需注意问题同1。
3、L4号楼地下室南面雨水管管底标高-2.5(绝对标高34),而室外雨水管管底标高34.2~34.02,解决方案及需注意问题同1。
4、H11-12号楼地下室顶板绝对标高34.4,而室外雨水管管底标高34.31~34.45,建议将雨水管加高;另外,为避免室内污水管与室外雨水管交叉,建议将雨水管改为DN200,H9-10号楼雨水管同H11-12号楼改为DN200。
5、H8号楼北面,室内雨污水管管底绝对标高35.87,室外雨水管管底标高35.83,为避免室内污水管与室外雨水管交叉,建议将室外雨水管标高降低。
6、为确保排污通畅,建议将L1-9、D1-12号楼污水管改为DN300。
7、现将图纸中雨污水井改为砖砌检查井,内径是否为630mm,井壁厚度多少?
8、雨污水检查井是否需要设置爬梯?
考虑到有些雨、污水管是网状连接,则一处改变可能会造成多处改变,希望设计单位能重新审核室内外雨、污水管标高,重新出雨、污水管网图,为感!。
室外管网施工技术交底

技术交底记录宽度和深度,其坐标和标高应符合设计要求。
水位高度应高出上游井管顶4m。
3.4.3将进水管接至堵板的下侧,下游井内管子的堵板下侧应设泄水管,并挖好排水沟。
从水箱向管内充水,管道充满水后,一般应浸泡「2昼夜再进行试验。
3.4.4量好水位,观察管口接头处是否严密不漏,如发现漏水应及时返修,闭水试验的观察时间不应少于30min,水渗入和渗出量应不大于下表:无压力管道严密性试验允许渗水量3.4.6管道排出有腐蚀性水时,管道不允许有渗漏;雨水管和与其性质相似的管道,除湿陷性黄土及水源地区外,可不作渗水量试验。
3.5管沟回填土3.5.1管道施工完毕并经检验合格后,沟槽应及时回填,管顶上部500mm以内不得回填直径大于IOOmm的块石和冻土块;50Omm以上部分回填块石或冻土不得集中,如用机械回填,机械不得在管沟上行驶。
3.5.2回填土应分层夯实,虚铺厚度如设计无要求,应符合下列规定:机械夯实:不大于30Omm人工夯实:不大于20Omm管子接口坑的回填必须仔细夯实。
3.6砌井3.6.1井室的规格、尺寸和位置应符合设计要求;安装混凝土预制井圈,应将井圈端部洗干净并用水泥砂浆将接缝抹光。
3. 6.2砖砌井室,井室的内外壁应用防水砂浆抹面。
4. 6.3井内需做流槽,应用混凝土浇筑或用砖砌筑,并用水泥砂浆抹光,流槽的高度等于引入管中的最大管径,流槽下部断面为半圆形,其直径同引入管管径相等。
流槽上部应作垂直墙,其顶面应有0.05的坡度。
8.1钢筋混凝土管承受外力压较差,易损坏,搬运和安装过程中不能碰撞,不能随意滚动,要轻放。
9.2管道施工完毕且闭水试验合格后,应及时进行回填,严禁晾沟。
10.3填土时,不可将土块直接砸在接口抹带及防腐层部位。
B、管道宜在沟槽内进行连接,下管时应采用软带或麻绳平衡下移,防止管材划伤、扭曲或过大的拉伸和弯曲。
C、要保持管子平衡,将管子缓慢放入沟底,放管时不能使管线产生较大振动,严禁抛甩管线。
室外排水管网安装工艺标准规范标准

室外排水管网安装工艺标准7.1适用范围本工艺标准适用于本公司施工范围内民用(住宅小区)和一般工业厂区的室外排水管网安装工程的施工。
7.2材料要求1.管壁薄厚均匀,内外光滑整洁,不得有砂眼、裂缝等缺陷。
应符合设计文件和产品标准要求。
2.铸铁管、管件应进行外观检查,内外表面应整洁,不得有裂缝、冷隔、瘪陷和错位等缺陷。
3.混凝土管内外表面应光洁平整,无蜂窝、塌落、露筋、空鼓。
表面不允许有裂缝。
4.塑料排水管颜色应均匀一致,无色泽不匀及分解变色线。
无变形、合模缝、浇口应平整无开裂。
7.3主要机械设备1.主要机械:挖土机、卷扬机、吊车等。
2.主要工具:链式手拉葫芦、钢丝绳、捻凿、扁錾、千斤顶、皮老虎、撬棍、铁锹、钎子、木桩、抹子、剁子、手锤等。
3.检测工具:经纬仪、水平仪、角尺、钢卷尺、水平尺、线坠等。
7.4作业条件1.室外排水管道安装前上道工序及相关工序已完成,且验收合格。
2.管沟、井室及管基已合格并验收。
3.管材、管箍及辅助材料外观经检验合格并己运进现场。
4.管材及机具已各齐,经检验合格并运进现场5.专业技术人员应配置合理,劳动力已组织进场。
专业技术人员和特殊工种必须持证上岗,操作工人应进行岗前培训。
7.5施工操作工艺7.5.1排水管道安装工艺流程7.5.2排水管道安装工艺(1).施工准备○1.材料准备a.排水管及管件规格品种应符合设计要求,要有出厂合格证。
b.塑料管的管材、管件的规格、品种、公差应符合国家产品质量的要求,管材、管件、胶粘剂、橡胶圈及其它附件等应是同一厂家的配套产品。
c.入库的合格材料保管应分类标识堆放。
○2.技术准备a.设计及其它技术檔齐全,并经会审。
b.熟悉和掌握国家及地方施工验收规范、技术规程。
c.编制施工组织设计或施工方案。
d.按批准的施工组织设计或施工方案,向施工操作人员进行技术交底。
○3.安装准备a.检查管材、套环及接口材料的质量。
管材有破裂、承插口破损、缺边等缺陷不允许使用。
雨污水室外管网施工技术交底
2、进入施工现场不准吸烟,正确佩戴安全帽.
3、每天做到工完场清,施工现场不得随地大小便。
4、沟槽两端和交通道口均应设臵明显的安全标志、护栏等,2m以下深度沟槽均要采取有效的临时围护措施,晚间还应在封闭段,围挡边加挂警示红灯
5、工程所需管材、砌石、砂等均应堆放整齐,距沟边3米以外,土质较好、现场狭窄时,堆放位臵至少也应距沟边0。8米以上,以免造成沟槽塌方。
(6)、管道安装时,由人工抬管道两端传给槽底施工人员。明开槽,槽深大于3m或管径大于400mm的管道,可用非金属绳索溜管,使管道平稳的放在沟槽管位上。严禁用金属绳索勾住两端管口或将管道自槽边翻滚抛入槽中。混合槽或支撑槽,因支撑的影响,宜采用从槽的一端集中下管,在槽底将管道运至安装位置进行安装。
(7)、插口插入承口时,小口径管可在管端设置木档板,用橇棒将管材沿轴线徐徐插入随口内;公称直径大于DN400mm的管道可用缆绳系住管材,用手板葫芦等工具将管材徐徐拉入承口内。
7、注意事项:承口装嵌橡胶圈的槽内不得涂上润滑剂,防止在接口时将橡胶圈推出。接口插管时应一次插到底,若插入阻力过大或发现插入管道反弹时,应退出检查橡胶圈是否正常。
三、排水管网施工方法
1、排水管道安装施工程序
验槽→下管→排管→平基→双壁波纹管,承接处用橡胶圈密封.
4、用毛刷将润滑剂均匀地涂在承口处的橡胶圈和管子插口端外表面上,但不得将润滑剂涂到承口的橡胶圈沟槽内;润滑剂严禁使用黄油或其它油类。
5、对口插入将连接管道的插口对准承口,保持插入管端的平直,用手动葫芦或其它拉力机械将管一次插入至标线。若插入阻力过大,切勿强行插入,以防橡胶圈扭曲。
6、用塞尺顺承口间隙插入,沿管圆周检查橡胶圈的安装是否正确。
室外排水规范
室外排水规范1. 引言室外排水是指将建筑物、道路、广场等室外区域产生的雨水或污水排放到污水管网或其它合适的处置系统中,以保持室外环境的卫生与安全。
室外排水规范旨在规范室外排水系统的设计、施工和维护,保证其正常运行和持久使用。
2. 设计要求2.1 排水系统布置•室外排水系统的布置应考虑降雨量、降雨频率以及排水的需求。
•排水系统应合理布置,确保排水畅通,避免积水和漫水现象的发生。
•为了方便清洁和维护,排水井和管道宜设置在易于检查和维修的地方。
2.2 排水管材料选择•室外排水系统的管材材质应符合国家标准,能够抵御大气环境中的腐蚀。
•常用的排水管材料包括PVC管、钢管、铸铁管等,根据具体使用环境和需求选择合适材料。
2.3 排水管直径和坡度•排水管道的直径和坡度应根据设计流量和管道长度来确定。
•确保排水管道能够迅速而有效地将水排出,避免积水和倒流的情况。
2.4 排水口设置•室外排水系统应设置合适数量和位置的排水口,确保周围地面不积水。
•排水口应具备防止异物进入的功能,防止堵塞。
3. 施工要求3.1 排水管道安装•排水管道应按照设计图纸要求进行施工,管道连接应密封牢固,确保不漏水。
•水平安装时应保持一定的坡度,确保水能够自由流动。
3.2 排水井和检查井安装•排水井和检查井应在合适的位置和距离设置,并与排水管道相连接。
•确保井盖能够承受预计的荷载,避免发生井盖移位或坍塌的情况。
3.3 排水口安装•排水口应按照设计要求进行设置,确保位置合理、数量适当。
•排水口的防堵设计要满足防止异物进入但允许水流顺畅排出的要求。
4. 维护管理4.1 定期清理•室外排水系统应定期清理,清除排水管道中的污物和杂物,保持畅通。
•排水井、检查井和排水口也应定期清理,防止阻塞或漏水。
4.2 检查排水系统•定期检查排水系统的完整性,确保管道密封良好,井盖无松动或破损。
•如发现问题,及时修复,避免进一步损坏和影响排水效果。
4.3 防冻措施•在寒冷地区,要采取相应的防冻措施,以防止冰冻导致排水管道破裂或堵塞。
室外管网工程雨、污水管道安装施工方法要点
室外管网工程雨、污水管道安装施工方法要点(一)、下管前的准备工作1、检查管材、接口材料的质量。
管材有破裂、接口缺肉、缺边等缺陷不允许使用。
所用管材必须有产品合格证及检验报告。
2、检查管子内、外表面应光洁平整,无蜂窝、坍落、露筋、空鼓。
3、钢筋混凝土管外表面不允许有裂缝;管内壁裂缝宽度不得超过0.05mm。
表面的龟裂和砂浆层的干缩裂缝不在此限。
4、检查基础的标高和中心线。
混凝土管待基础混凝土强度须达到设计强度等级的50%和不小于5Mpa时方准下管。
5、校正测量及复核坡度板,是否被挪动过。
(二)、下管由于本工程所用管材为Φ500以下的钢筋混凝土管,采用人工下管。
下管由两个检查井间的一端开始,管道应慢慢下落到基础上,防止下管绳索折断或突然冲击砸坏管基。
管道进入沟槽内后,能上能下进行校正找直。
稳管前将管口内外全刷洗干净。
下管后找正拨直,在撬杠下垫以木板,不可直插在混凝土基础上,待两窨井间全部管子下完,检查坡度无误后即可接口。
(三)、管子对中方法管子对中方法可采用两种方法(中心线法、边线法)(1)对中心线法沿沟槽两边各打一龙门桩,桩上钉一块水平的木板;按沟槽前测定管道中心线所预留的隐蔽桩定出沟槽中心线,并在每个龙门板上钉一个中心钉,使各中心钉连线是一条与槽沟中心线在同一个垂直平面的直线,对中时,在下到沟内的管中用水平尺置于管中,使水平尺的水准泡居中。
若由中心钉连线垂下的垂直吊线上的重球通过水平尺的二等分点,即表明等子中心线与沟槽中心线在同一个垂直平面内。
(2)边线法将边线两端栓在槽壁的边桩上;对中时控制管子水平直径处外皮与边线间的距离为一常数,则表明管道处于中心位置。
(四)、承插水泥接口带有承插头的雨、污水管道连接时,采用水泥砂浆填塞承口,一般用1:2水泥砂浆,施工时应将插口外壁及承口内壁刷净,然后将和好的水泥浆由下往上分层填入捣实,表面抹光后覆盖温草袋养护。
(五)、四合一施工方法(1)等基础混凝土达到设计强度50%和不得小于5Mpa后,将稳管、八字混凝土、包接头和抹带等四道工序连续施工。
室外雨污水管网专项施工方案
第一章、工程概况及特点 (2)第二章、编制依据 (2)第三章、施工部署 (2)第一节、材料及机具准备 (2)第二节、施工作业条件 (3)第三节、施工工艺流程 (3)第四章、施工方法及质量保证技术措施 (4)第一节、管沟开挖 (4)第二节、管道基础施工 (4)第三节、排水管道铺设 (5)第四节、检查井砌筑及井盖选用 (9)第五节、土方回填 (9)第五章、成品保护 (11)第六章、安全注意事项 (11)重庆恒滨建设第1页共 11 页第一章、工程概况及特点本工程室内标高正负零为黄海高程290.2m,室外环境标高与之高差有高有低,环境土质坚硬,施工场地较为狭小。
由于本工程工期较紧,东南角裙房商业前期将用作售楼部,加之环境土质坚硬(多为普坚石),结合现场具体情况,拟将雨污水管网之间的水平间距做一定的调整后采用石材切割机、水钻共沟加宽开挖的方式进行施工,确保在最短的工期完成,故特编制本施工方案,并严格实施。
第二章、编制依据2.2、设计施工图及国标图集。
第三章、施工部署第一节、材料及机具准备1、主要机具重庆恒滨建设第2页共 11 页2、主要材料A、 DN400UPVC硬聚氯乙烯双壁波纹管(管道环刚度等级选用:雨水选用S1≥4KN/㎡;污水选用S2≥8KN/㎡;车道下选用S2≥8KN/㎡);B、橡胶密封圈;C、润滑剂;D、青条石;E、井盖(井盖甲供,井盖铺设选用:置于人行道时选用铪井盖;置于车行道时选用铸铁井盖)F、成品爬梯;第二节、施工作业条件1)认真作好设计图纸会审,认真熟悉施工图纸及有关技术资料。
2)认真作好技术、质量、安全交底,并认真熟悉排水管道安装施工工艺的操作方法,并做好相应的交底记录。
3)有经批准的施工方案或施工组织设计。
4)清除作业施工场地的障碍物。
5)管材、配件及辅助材料均须进场到位。
6)管材及机具均须备齐,并经检验合格并运进现场。
第三节、施工工艺流程定位放线——管沟开挖——管道基础施工——下管和稳管——管道连接(接口)——砌筑附属构筑物——验收——收方——土方回填。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
室外雨污水管网技术标准
本技术标准适用于本公司民用建筑群(小区)的HDPE双壁波纹管、排水铸铁管、混凝土管、钢筋混凝土管等室外排水管道安装工程。
编制依据:
1.《建筑工程施工质量验收统一标准》GB50300-2013
2.《建筑给水排水设计规范》GB50015-2003
3.《室外排水设计规范》GB50014-2006
4.《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002
5.《给水排水构筑物工程施工及验收规范》GB50141-2008
6.《给水排水管道施工及验收规范》GB50268-2008
7.《建筑地基基础工程施工质量验收规范》GB50202-2013
8.《埋地高密度聚乙烯双壁波纹管排水管道工程技术规程》
一、管材
1、混凝土管、钢筋混凝土管有出厂合格证,混凝土管有出厂合格证和水泥强度报告。
管壁薄厚均匀,内外光滑整洁,不允许有砂眼、裂纹、飞刺等,承插口的内外径及造型规矩。
2、HDPE双壁波纹管:环刚度≥4000N/m2,管材的颜色应一致、无色泽不均及分解变色现象;管材的内外壁应光滑、平整、无汽泡、无裂口、无明显痕迹和凹陷;要有产品质量检验报告,合格证原件。
二、管沟
1、管沟的坐标、位置、沟底标高应符合设计要求;排水管道的坡度必须符合设计要求,严禁无坡或倒坡。
2、HDPE双壁波纹管管沟的沟底层应是原土层,或是夯实的回填土,沟底应平整,坡度应顺畅,不得有尖硬的物体、块石等;如沟基为岩石、不易清除的块石或为砾石层时,沟底应下挖100~200mm,填铺细砂或粒径不大于5mm 的细土,夯实到沟底标高后,方可进行管道敷设。
3、钢筋混凝土排水管:钢筋混凝土管道须做混凝土带形基础,基础垫层可铺设碎石层或原土夯实,基础和管道之间的管座必须用现浇混凝土填充密实,以减少对地基的压力和对管子的反力。
三、管道敷设
1、管道承插接口时,插口插入方向应与水流方向一致,由低点向高点依次安装,钢筋混凝土管如采用抹带接口,接口前应将管口的外壁凿毛、扫净;接口完毕后,抹带应进行保湿养护。
2、采用橡胶圈接口的HDPE管材,连接前,应先检查胶圈是否配套完好;接口作业时,应先将承口(或插口)的内(或外)工作面用棉纱清理干净,不得有泥土等杂物。
表2 室外排水管道安装的允许偏差和检验方法
砂浆,厚20mm,雨水检查井内壁抹面至管顶以上200mm,遇地下水时,井外壁
抹面至地下水位以上500mm;污水井内外壁抹面至检查井向上开始收口的部位;
6、管道与混凝土或砖砌检查井连接时,宜采用刚性连接。
①当管道已敷设到位,在砌筑砖砌检查井井壁时,宜采用现浇混凝土包封插入井壁的管段。
混凝土包封的厚度不宜小于100mm,强度等级不得低于C20。
②当管道未敷设,在砌筑检查井时,应在井壁上按管道轴线标高和管径开预留洞口。
预留洞口内径不宜小于管材外径加100mm。
连接时用水泥砂浆填实插入端与洞口之间隙缝。
水泥砂浆的配合比不得低于1:2,且砂浆内宜掺入微膨胀剂。
砖砌井壁上的预留洞口应沿圆周砌筑砖拱圈。
7、雨、污水管道为各单体建筑物预留的接口支管做出道路外1m,所有预留接口须全部临时封堵,以防现场泥沙流入管道造成堵塞。
该处地面上做100mm×100mm宽、800mm高水泥标志桩。
8、污水管道上的检查井,井内流槽高度应为满管高;检查井井深≥1.2m应设置钢制爬梯,刷防锈漆两道;井盖应分清轻、重型之分。
井圈采用1:2水泥砂浆座牢,如果要求采用防盗井圈应在井口浇筑80厚240宽C20混凝土,防盗井圈固定铁脚插入混凝土内安装。
9、检查井需在环境平面图上精确定位,特别注意避让路边、停车位边、景观铺装边;严禁出现类似井一半在路一半不在路上的情况。
五、雨污水管道闭水试验
1、雨、污水管道排水应畅通,无堵塞,管接口无渗漏。
2、闭水试验检查方法为逐段观察,按排水检查井分段试验,试验水头应以试验段上游管顶加1m,时间不少于30min,无漏水现象则认为合格。
六、管道回填
雨污水管道的沟槽应在闭水试验合格后及时回填。
沟槽的回填材料,除设计文件另有规定外,应符合下列规定:
1、槽底至管顶以上50cm范围内采用中砂回填,不得含有机物、冻土以及大于50mm
的砖、石等硬块;在抹带接口处、防腐绝缘层或电缆周围,应采用细粒土回填;
2、冬期回填时管顶以上50cm范围以外可均匀掺入冻土,其数量不得超过填土总体积的15%,且冻块尺寸不得超过100mm。
