结构胶蝴蝶试验
幕墙原材料复试

幕墙材料复试一、幕墙性能检测包括风压变形性能、气密性能和水密性能、平面内变形性能及其他性能检测。
即所谓的“四性”。
二、化学锚栓拉拔试验。
三、在幕墙工程中需要复试的材料有:1、钢材物理性能:屈服强度、抗拉强度、断后伸长率、冷弯结果180°;2、铝塑复合板的剥离强度(幕墙用);3、石材的弯曲强度、吸水率,寒冷地区石材的耐冻融性、室内用花岗岩的放射性;4、幕墙用结构胶的邵氏硬度,标准条件下拉伸粘结强度(结构胶复试);5、石材用密封胶的污染性、相容性(与石材间);6、幕墙用结构密封胶(铝材)、耐候密封胶与其相接触材料(玻璃、铝板)的相容性和剥离粘结性试验(这两项指标密封胶出厂检验报告中不能提供,但在密封使用前必须进行复验);7、玻璃:露点、可见光透射比、遮阳系数、传热系数;8、铝板:外观质量、涂层厚度、附着力;9、铝型材:外观质量、涂层厚度、韦氏硬度、抗拉强度(普通铝型材),韦氏硬度、纵向剪切、横向拉伸试验(隔热铝型材);10、石材干挂胶粘结性(石材间、石材与挂件间);三、复验材料取样数量:在需要进行复验的材料中,同一厂家生产的同一品种、同类型的进场材料应至少抽取一组样品进行复验,当合同另有约定时,应按合同执行。
四、需要做现场实验的有:1、后置预埋件的现场拉拔试验,抽取数量应按规范规定的比例采取随机抽样的依法进行;1/1000(比例)2、硅酮结构密封胶的剥离试验,抽取数量为每100个组件抽取1件。
3、如果采用双组分硅酮结构密封胶,还应做混匀性(蝴蝶)试验和拉断(胶杯)试验。
同种类型做一组即可。
4、淋水试验,全数进行。
五、检验批的划分:1、相同设计、材料、工艺和施工条件的幕墙工程每500~1000平方米为一个检验批,不足500平方米应划分为一个检验批;每个检验批每100平方米应至少抽查一处,每处不得小于10平方米。
2、同一单位工程的不连续的幕墙工程应单独划分检验批。
3、对于异形或者有特殊要求的幕墙,检验批的划分和每个检验批的检查数量应根据幕墙的结构、工艺特点及幕墙工程的规模,由监理单位、建设单位和施工单位协商确定。
(硅宝)结构密封胶使用工艺指南

“华成硅”结构密封胶使用工艺指南1 注意事项●所有使用“华成硅”硅酮结构胶的用户都必须直接到本公司或本公司指定的销售商处定购,以便获得质量可靠的产品,并得到强有力的技术援助。
●所有使用本产品的隐框、半隐框玻璃幕墙在设计制作及安装过程中都必须严格遵守JGJ102-96《玻璃幕墙工程技术规范》,胶缝的设计按规范所给的公式进行。
●所有幕墙设计中选用的基材和附件都必须送到本公司进行粘结性和相容性试验,在我公司出具可以使用的报告后才能投入实际施工。
●使用本产品的用户必要时应尽早将幕墙的工程设计节点图纸送到本公司,由专人对使用结构胶的各节点进行审查,出具可以使用的审查报告后,方能进行施工。
●硅酮结构胶应在10~40℃,相对湿度40~60%的清洁环境条件下使用,养护固化区必须整洁,通风良好。
若相对湿度低于50%应延长单元件的养护时间。
●在施工过程中必须具有完整的操作及试验记录。
●所有的单元件都必须具有识别标记,它们可用来追踪单元件制作人员、日期、密封胶的批号以及单元件在幕墙上的实际安装位置。
●用户在结构胶的使用过程中,若遇到任何质量或操作方面的问题,应以最快的方式通知本公司技术部,我们将提供热情、及时、周到的技术服务;若遇到重大质量问题,在未得到建议继续使用和通知前,应停止结构胶的使用。
2 质量控制程序2.1 双组分结构胶在每天开泵注胶装配之前都应该进行蝴蝶测试,以检查是否混合均匀,方法见后文;在使用中每天都必须至少进行一次拉断时间测试。
2.2 注胶完成后,应将单元件水平搬放到固定区进行养护,在搬放过程中不允许铝框与玻璃之间产生丝毫的位移和错位,否则会影响结构胶的粘结质量,单元件必须在静止和不受力的条件下养护足够的时间,其中单组分胶至少21天,双组分胶至少14天,以使结构胶产生足够的粘合力,经过切胶检测合格后的单元件产品才能装运和安装。
2.3 在玻璃幕墙单元件制作过程中,必须进行随批剥离粘结性试验,方法见后文,如果粘结破坏面积大于20%,说明施工操作有问题,应查找原因,及时采取补救措施,并将当天装配的单元件作为失败的并进行切装配框测试以检测粘结性,若试验仍不合格,则必须返工重新制作。
硅 酮 结 构 密 封 胶 使 用 工 艺 指 南 一

硅酮结构密封胶使用工艺指南一、适用范围本指南规定了一般要求、结构胶粘结装配玻璃单元件工艺、设计参考、结构性粘结装配玻璃单元件工艺、工艺过程检测质量控制检测方法、对进行粘结测试的地方进行修补、关于粘结性、相容性试验的一些要求。
本指南适用于莫斯卡硅酮结构胶粘结装配结构玻璃单元件工艺和过程控制检测方法,也可以用于中空玻璃结构的制作。
二、一般规定2.1建议所有使用本公司产品的用户直接到本公司或本公司在当地的专卖店销售部以及本公司指定的销售商处订购,以便获得质量可靠的产品及有利的技术支持。
2.2所有使用本公司产品的隐框、半隐框玻璃幕墙在设计制作及安装过程中都必须严格遵守JGJ102-2003《玻璃幕墙工程技术规范》,胶缝的设计按所给的公式进行。
2.3所有幕墙设计中选用的基材和附件都必须送到本公司或相关机构进行粘结性和相容性试验,在出具可以使用的报告后才能投入实际施工。
2.4使用本产品的用户必要时应尽早将幕墙的设计图纸送到本公司,由专业人员对使用结构胶的各节点进行审查,出具可以使用的审查报告后放能进行施工。
2.5双组分结构胶在每次开泵注胶之前都应进行混合均匀性(蝴蝶)试验,方法见GB16776-2005《建筑用硅酮结构密封胶》附录D.4或本文第五部分(5.2);在使用过程中每一天都必须进行一次拉断时间测试,方法见本文第五部分(5.3)。
2.6在玻璃幕墙单元件制作过程中,必须进行随批剥离粘结性试验,方法见GB16776-2005《建筑用硅酮结构密封胶》或本文第五部分(5.4),如果粘结破坏面积大于5%,说明施工操作有问题,应立即停止新的单元件制作,查找原因,及时进行整改,同时将该批单元件产品作为重点进行切胶剥离粘结性试验,若试验仍不合格,则必须返工重新制作。
2.7对于已制作完成的幕墙单元件成品,应按GB16776-2005进行切胶剥离粘结性试验,或本文第五部分(5.4)。
胶必须充满整个内腔且无气泡与空隙,粘结破坏面积应少于5%否则必须追溯检查该批产品的施工操作技术,由技术部质量部门提出具体的处理意见。
广州国际金融中心幕墙工程技术难点与亮点解析

广州国际金融中心幕墙工程技术难点与亮点解析摘要:广州国际金融中心亦称广州西塔, 为广州城市一个最具魅力、最具商务能量的标志性建筑。
笔者有幸投入广州国际金融中心幕墙工程的设计工作,并与大家共同努力荣幸夺得多项奖项。
本着抛砖引玉想法,笔者将其幕墙系统主要特点、施工难点及质量控制作一简要介绍。
关键词:广州国际金融中心;幕墙系统;特点;施工难点;质量控制一、工程概况广州国际金融中心位于珠江新城的核心金融商务区,处于城市新中轴线上,项目东临珠江大道,西靠华夏路,南接华就路,北望花城大道,周边五星级酒店与高档写字楼林立,与广东省博物馆、广州大剧院、广州图书馆和广州市第二少年宫构成珠江新城5大标志性建筑,地上103层,地下4层,集超甲级写字楼、国际顶级豪华品牌酒店、酒店服务式公寓、高档购物商场和国际会议中心等功能于一体。
广州国际金融中心幕墙幕墙分主塔楼幕墙、裙楼及套间式办公楼两部分。
幕墙面积约14万平方米,高度为434米,共103层。
首先在平面上由隐框折线玻璃拼成圆弧半径分别为71m和10m的大小圆弧,大小圆弧圆滑连接组成圆润的三角。
再在高度方向有规律的按5100m为半径的圆弧层叠起来,使建筑的整个体量由底部不断向上放大,在第31层处达到峰值后顺滑的内缩,直至最顶部103层。
幕墙中标合同价为2.7192亿元人民币。
主要幕墙系统有:主塔楼:1.单元式隐框玻璃幕墙2.单元式玻璃百叶幕墙3.点玻拉索式幕墙(花边褶皱面)4.内庭单元式隐框玻璃幕墙(钻石面)5.天窗(钻石面)6.阶梯雨篷(等高线造型)7.V型雨篷(等高线造型)裙楼及套间式办公楼:8.隐框玻璃幕墙9.石材幕墙10.铝板幕墙11.裙楼采光顶12.裙楼游泳池屋盖12.推拉窗主塔楼幕墙系统分布图二、幕墙系统主要特点及施工难点1.双曲面空间模型的构成因建筑成双曲面造型,每层平面大小及任意上下相邻板块间的夹角均不相同,如采用均分处理将导致板块成梯形,且每层板块长度、宽度、夹角多样化,对板块设计、加工、安装及检修都会带来较大的工作量。
幕墙打胶施工工艺

幕墙打胶施工工艺本文介绍了玻璃幕墙制作与施工过程中对打胶技术与作业进行有效控制的工艺流程。
该规范涉及玻璃幕墙的用胶技术、板块装配工艺、工厂及现场涂胶工艺、作业规范及其检验内容。
在引用标准方面,本规范列举了多个标准文件,包括《玻璃幕墙工程技术规范》、《金属与石材幕墙工程技术规范》、《点支式玻璃幕墙工程技术规范》等。
本规范适用于建筑幕墙用硅硐结构密封胶和耐候密封胶的施工工艺,不包括中空玻璃合片用结构胶。
规范所指条款为通常作法,具体产品须根据该产品的要求或有特殊设计要求时做具体调整。
针对胶的类型与选用要求,本规范指出所列的胶指幕墙用硅硐结构密封胶和硅硐耐候密封胶。
胶必须在保质期内使用,以保证粘结质量。
胶的选用均由设计人员在设计图纸上给出,并指明用胶的型号。
为确保幕墙质量,本规范规定了玻璃幕墙的用胶技术、板块装配工艺、工厂及现场涂胶工艺、作业规范及其检验内容。
通过引用多个标准文件,本规范确保了规范的有效性和适用性。
在胶的类型与选用要求方面,本规范明确了所列的胶种类和选用要求,以保证施工质量。
6.1.2 为了获得较佳的粘结效果,作业应在10~40℃,相对温度40%~80%的环境下进行。
具体胶的使用还需参照该产品的使用说明书。
如果使用环境超出产品使用说明,应通过试验确认后才能施工。
6.1.3 对产品的生产日期、合格证书、检验报告、胶缝验算、粘结性和相容性试验报告进行核对,以确保符合设计要求。
6.1.4 在使用胶之前,需要安排好场所,确保玻璃垫木平整稳定。
6.1.5 操作场所必须具备良好的通风、防火、防爆措施,并遵守有机溶剂使用的技术安全规定。
6.2 对人员的要求6.2.1 实现玻璃幕墙单元件的粘结密封,需要施工操作人员具备高度责任心和严格、熟练的正确操作。
打胶员应具备以下条件:a) 有高度责任心,懂得玻璃幕墙的安全可靠性与施工质量密切相关;b) 熟悉施工工序,能熟练操作,并能看懂工程图纸规定的粘结密封部位及配套材料状况;c) 掌握粘结密封失败后的排故方法和技术安全的基本知识。
幕墙工程监理细则

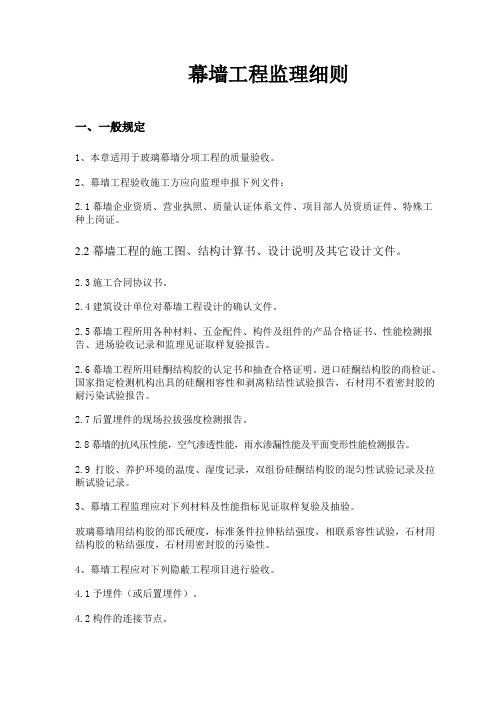

幕墙工程监理细则一、一般规定1、本章适用于玻璃幕墙分项工程的质量验收。
2、幕墙工程验收施工方应向监理申报下列文件:2.1幕墙企业资质、营业执照、质量认证体系文件、项目部人员资质证件、特殊工种上岗证。
2.2幕墙工程的施工图、结构计算书、设计说明及其它设计文件。
2.3施工合同协议书。
2.4建筑设计单位对幕墙工程设计的确认文件。
2.5幕墙工程所用各种材料、五金配件、构件及组件的产品合格证书、性能检测报告、进场验收记录和监理见证取样复验报告。
2.6幕墙工程所用硅酮结构胶的认定书和抽查合格证明。
进口硅酮结构胶的商检证、国家指定检测机构出具的硅酮相容性和剥离粘结性试验报告,石材用不着密封胶的耐污染试验报告。
2.7后置埋件的现场拉拔强度检测报告。
2.8幕墙的抗风压性能,空气渗透性能,雨水渗漏性能及平面变形性能检测报告。
2.9 打胶、养护环境的温度、湿度记录,双组份硅酮结构胶的混匀性试验记录及拉断试验记录。
3、幕墙工程监理应对下列材料及性能指标见证取样复验及抽验。
玻璃幕墙用结构胶的邵氏硬度,标准条件拉伸粘结强度,相联系容性试验,石材用结构胶的粘结强度,石材用密封胶的污染性。
4、幕墙工程应对下列隐蔽工程项目进行验收。
4.1予埋件(或后置埋件)。
4.2构件的连接节点。
4.3变形缝及墙面转角处的构造节点。
4.4幕墙防雷装置。
4.5幕墙防火构造。
施工单位在隐蔽前须在自检合格的基础上报监理验收签认,方准进入下一道工序。
5、各分项工程的检验批应按下列规定划分:5.1相同设计、材料、工艺和施工条件的幕墙工程每500-1000m2,应划分为一个检验批,不足500m2也应划分为一个检验批。
5.2同一单位工程的不连续的幕墙工程应单位划分检验批。
5.3对于异型或有特殊要求的幕墙,检验批的划分应根据幕墙壁的结构、工艺特点及幕墙工程规模由监理单位和施工单位协商确定。
6、检查数量应符合下列规定6.1 每个检验批每100m2应至少抽查一处,每处不得小于10m2。
打胶关键工序作业指导书
4 工作程序4.2打胶机及配套工具的鉴定、维护由使用部门对打胶机进行日常维护、保养;工程技术部每年对打胶机进行一次鉴定。
4.3硅硐胶的选用4.3.1必须获得硅酮胶的生产厂家、出厂日期、物理化学性能、试验证明,保证不使用过期的硅硐胶。
4.3.2必须获得硅酮胶的相溶性试验报告。
4.3.3混胶均匀性的测定(蝴蝶试验)双组份结构胶混合注胶时,应首先作蝴碟试验检验混胶均匀性,合格后方能涂施结构胶。
将打胶机挤出的胶,挤注在纸(尺寸相当于A4复印纸)中间挤注一堆直径20mm、高约15mm的胶体,将纸沿胶堆中心折叠,然后将胶压平到3mm左右。
打开纸检查结构胶,混合均匀的结构胶应无异色条纹,如果胶出现白纹,则表明混胶不均匀。
4.4打胶方法4.4.1注胶场所必须干净、清洁、通风、明亮,其环境温度为15-30℃,相对湿度为50%以上,没有尘土。
4.4.2注胶前必须将玻璃铝框及其它用胶粘接的构件,都要进行清洁处理,清洁方法如下:(1)使用干净、柔软、吸水和不出现布屑的白布;(2)将溶剂(甲苯、二甲苯、异丙醇等清洁液)倒在擦布上,擦金属及玻璃表面,去除污染物,然后用第二块干净布擦干表面,对玻璃槽口用干净布包裹油灰刀进行清洗。
(3)坚持二块布清洗方法,一块布只用一次,不准重复使用,用过的布待洗净凉干后,才许使用。
(4)擦洗的表面,必须在1小时内注胶,或先密封,当再污染时,应重新清洗。
(5)使用溶剂时,须看清标签上的注意事项,并应遵守。
使用存放溶剂的容器必须干净。
使用溶剂须注意安全,严禁烟火,工场要空气流通。
4.4.3注胶时,速度均匀地移动胶枪,胶轴中心必须与槽口中心保持一致,慢慢平移,将胶注满槽口,但不能使胶外溢、滴落。
4.4.4注胶完后,进行修正,简便方法可用空胶管尾部沿板块边缘夹角30度水平推进,使胶面光滑平整,胶面在48小时内不得触摸。
修正中不要用肥皂或洗衣粉等酸碱性溶液作清除剂,修正要一气哈成,达到完美。
4.4.5注胶结束,应进行充分固化。
建设工程质量检测人员考试:2021建设工程质量检测人员(建筑幕墙)真题模拟及答案(3)
建设工程质量检测人员考试:2021建设工程质量检测人员(建筑幕墙)真题模拟及答案(3)共240道题1、铝塑复合板在加工过程中,打孔、切口等外露的聚乙烯塑料及角缝,应采用()密封。
(单选题)A. 中性硅酮耐候密封胶B. 胶带C. 乳胶D. 结构胶试题答案:A2、铝板幕墙按面板形式可分为()、蜂窝铝板幕墙、铝塑板幕墙。
(单选题)A. 铝双板幕墙B. 铝单板幕墙C. 混合铝板幕墙D. 多孔铝板幕墙试题答案:B3、下列有关注胶工艺,正确的是()。
(多选题)A. 保证注胶房的清洁B. 按要求检查设备C. 清洁粘框后需在60分钟内注胶D. 注胶过程中如果出现白胶时应立即处理E. 注胶过程中出现气泡时无须理会试题答案:B,C4、干挂石材幕墙的石板厚度不应小于()。
(单选题)A. 20mmB. 25mmC. 30mmD. 40mm试题答案:B5、明框玻璃幕墙安装的允许偏差和检验方法正确的有()。
(多选题)A. 构件直线度允许偏差2mmB. 相邻构件错位允许偏差1mmC. 构件直线度允许偏差3mmD. 相邻构件错位允许偏差2mm试题答案:A,B6、石材幕墙按其板块固定方式划分有如下几种方式:()。
(多选题)A. 销钉式结构B. T形挂件结构C. 铝合金挂件结构D. 背栓式结构试题答案:A,B,C,D7、金属幕墙防火、保温、防潮材料的设计应符合设计要求,并应()。
(多选题)A. 密实B. 均匀C. 厚度一致D. 无色差试题答案:A,B,C8、关于幕墙石材的使用,以下说法正确的是()。
(多选题)A. 幕墙宜使用火成岩,弯曲强度不小于8.0MPa,吸水率应小于0.8%B. 石材的放射性等级分ABC三类,石材的镭当量浓度应小于1000Bq/Kg(C类)C. 石材表面按加工程度分:细面、镜面、粗面(毛面)D. 按等强度设计原则,火烧板的厚度应比抛光板厚3mm试题答案:A,B,C,D9、建筑幕墙按()可分为:玻璃幕墙、石材板幕墙、金属板幕墙和组合幕墙等。
硅酮结构胶使用工艺指南
硅酮结构胶使用工艺指南一、前期准备工作1.相容性及粘结性试验1.1工程承建商必须将工程上正式使用的与结构胶相接触的所有基材样件,一般包括玻璃、铝型材、泡沫条、双面胶进行相容性及粘结性试验。
1.2公司将按GB16776-1997标准附录A进行相容性试验,以确定硅酮结构胶与基材及双面胶条的相容性,并出具检验报告及使用建议。
2.工程图纸的审验及结构胶设计胶缝尺寸的验算2.1 使用本产品的用户必要时应尽早将幕墙的设计图纸送到本公司,本公司有专人对工程硅酮结构胶节点设计进行审验;出具审验报告或相关建议。
2.2 所有使用本公司硅酮结构胶的隐框、半隐框玻璃幕墙工程设计、施工及安装过程都必须遵守JGJ 102《玻璃幕墙工程技术规范》。
2.2.1硅酮结构胶的粘结宽度风荷载作用CS1=Wk·a/2f1自重作用CS2=Gk·a·b/(a+b) /f2Cs1——风荷载所需硅酮结构密封胶粘结宽度(mm)Cs2——自重所需硅酮结构密封胶粘结宽度(mm)Wk——风荷载标准(Kpa)Gk——玻璃的单位面积重量(KN/m2)a——玻璃的短边长度(mm)b——玻璃的长边长度(mm)f1——胶的短期强度允许值140 Kpaf2——胶的自重强度允许值7 Kpa。
2.2.2硅酮结构胶的深度与粘结宽度l 结构胶的最小宽度为6 mml 结构胶的最小深度为6 mml 胶宽和胶深的比例必须介于1:1和3:1之间2.2.3结构胶接口设计除以上内容需考虑外,还应根据具体情况对地震效应、温差效应、浇灌或构件安装产生的接缝误差及密封胶的位移能力等进行综合考虑。
二、施工基本要求1.对施工人员的要求玻璃幕墙单元件的粘结,对施工操作人员有一定的要求,这些人员应具备以下条件:1.1有高度的责任心,懂得玻璃幕墙的安全可靠性与施工质量密切相关。
1.2熟悉结构胶施工工艺程序,熟练掌握结构密封胶施工操作技术和施工工具;能看懂工程图纸规定的粘结密封部位及配套材料状况。
结构胶进货检验方法
结构胶进货检验方法1.目的为了保证结构胶的质量于进料生产前得到有效控制,特制订此文件。
2.范围此文件适用于中空玻璃产品所用的不同厂家和品种的桶装双组份结构胶。
3.职责此文件由质检员具体操作,质量班长和质检工程师负责监督执行。
4.依据的产品标准参考国标GB16776-1997和生产厂家相关企业标准。
5.验收准则5.1 经营部仓管员收到货物后须第一时间对聚硫胶的外观、外包装、数量、产地、规格、等级、有效期等项目按有关要求进行验收。
5.2 结构胶的质量验收主要由供方质量监督部门负责检查和验收;供方必须保证交货的结构胶符合有关标准的规定,同时经营部负责要求供应商供应的结构胶到厂时应附有该批结构胶符合标准要求和订货合同要求的质量文件。
5.3 品控部对新增加供应商首次供应的结构胶性能必须进行首次使用时的内部性能测试,同时每月必须对每种结构胶进行各不少于2次的内部性能测试。
内部性能测试项目(表干时间、拉断实验、剥离实验、蝴蝶实验等)由质检员于生产中进行抽查,内部性能测试项目具体检验方法及要求见章节6中内容。
5.4 若在生产中抽查发现该结构胶的性能项目有任何一项不合格,则判此次抽查不合格,于外包桶上贴红色不合格标识,不予使用,同时填写《质量报告单》将信息反馈给经营部,由经营部负责投诉供应商及办理退货等事宜。
6. 检验方法及要求6.1 包装桶外观检查;A.检验生产厂家、产品型号、生产日期、有效期等。
该批进货的产品型号必须和订购单一致;自此次检验日期算起,该批进货的所有产品必须还存有半年的有效期。
B.检验外包装桶是否完好无损。
若有明显凹坑则不允许上机使用。
6.2 检查结构胶的外观质量白胶桶内的包装塑料袋必须完好无破裂,白胶无杂质,不结皮、结块,不变色。
黑胶应黑而细腻,表层无渗油、结皮或形成粗颗粒物。
6.3用塑料布一次性抽取30克黑胶、300克白胶。
将黑胶等分为2份,每份重量为10克;将白胶亦分为2份,每份重量分别为100克、120克,用电子称校准其重量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
蝴蝶试验:
目的:本试验是确定双组份密封胶是否已彻底混合均匀。
(混合不均会引起产品性能的极大变化)
试验方法:
1.将混合后的胶挤在一张A4白纸上,胶堆约20mm,15mm厚,将纸折叠,折叠线通过胶堆中心
2.挤压胶堆至3-4mm厚,摊开白纸,胶堆形成8字形蝴蝶状
3.观察胶块,如有白色斑点或白色条纹,说明结构胶没有充分混合,不能注胶,一直要到颜色均匀,充分混合后才能注胶。
胶剥离试验:
一、剥离粘接性试验
试验目的:
针对不同的施工环境,不同批次的铝材、玻璃和结构胶等,为了保证粘接性稳定,需要随批做结构胶剥离粘接试验。
并且此粘接性试验的养护条件一定要与实际生产的养护条件一致,这样可以避免因为温度和湿度的差异导致粘接性结果不一致。
试验方法:
1. 基材表面清洗,打底涂(如需要),在一端粘贴防粘胶带。
2. 在基材表面打适量的密封胶,长度>20cm,宽>2cm,厚3-6cm,其中应至少5cm长密封胶覆盖在防粘带上。
3. 修整密封胶,确保密封胶与粘接表面完全贴合。
4. 在固化3-21天时(一般双组分结构胶所需时间短,单组分结构胶所需时间长),每天以180°角用力拉扯密封胶进行割胶查看基材表面内聚破坏面积的情况,确认是否粘接良好,需要多长的养护时间。
5. 如果密封胶与基材剥离后基材表面(见下图b)内聚破坏达到95%以上,则粘结试验合格。
6. 如果密封胶与基材粘接不合格(见下图a),应立即停工,查找原因。
试验意义:
剥离粘接性试验可以及时的监控结构胶与基材是否出现粘接异常的情况。
试验中,如果发现粘接不良,我们应该立即停止施工,查找原因。
结构胶粘接不良会直接影响到幕墙安全。
剥离粘接性试验不合格的原因有:基材或者胶批次之间有差异、环境变化大、养护时间短等。
我们需要及时解决结构胶粘接不良的问题,避免大面积施工后才发现问题,减少损失,保证幕墙的安全。
二、成品单元件割胶试验
试验目的:
检查单元件成品结构胶施工质量和粘结质量。
试验方法:
1. 随机抽取已养护好的单元件,取样频率一般情况下是:前100个单元件选取3个,后续每100个单元件选取1个。
2. 用刀具分别贴着玻璃、铝框粘结面切割,使结构胶留在玻璃或者铝框上。
3. 待玻璃和铝框完全分开后,用尺子量取每个割开点的粘接宽度以及所用衬垫材料的厚度。
4. 确认结构胶粘接宽度和厚度、粘结宽度边侧与衬垫材料无粘结,确认胶体硬度、颜色,是否有气泡和空穴。
5. 确认结构胶与基材的粘结情况:采用手拉剥离试验方法,沿基材粘结面切割一小段结构胶后,以180℃角方向用力拉扯,看是否出现粘结破坏面积;如没明显粘结破坏,可用刀具切割粘接面,并多次重复上述手拉剥离试验过程。
6. 如果结构胶宽度和厚度符合设计要求、与衬垫材料无粘接、硬度及颜色正常,无空穴和气泡,与基材的内聚破坏面积达到85%以上,我们认为单元件的结构胶施工质量是合格的。
7. 如果有未达到合格要求的指标,我们需要立即停止施工,查找原因。
确认有问题,需要进行返工。
试验意义:
成品单元件割胶试验是确认结构胶最终施工质量的试验。
成品单元件割胶试验合格后,才能将单元件运送到工地现场安装。
在割胶试验中,常见问题有:结构胶宽度不合格、局部注胶不饱满,有气泡和空穴、粘接内聚破坏面积未达到85%、胶体颜色偏浅、混合不匀等。
当遇见割胶试验不合格的情况,需根据施工记录进行相应追溯并加大抽检频次。
在实际施工过程中,要严格按照要求进行施工质量控制,以保证工程的质量和安全。
