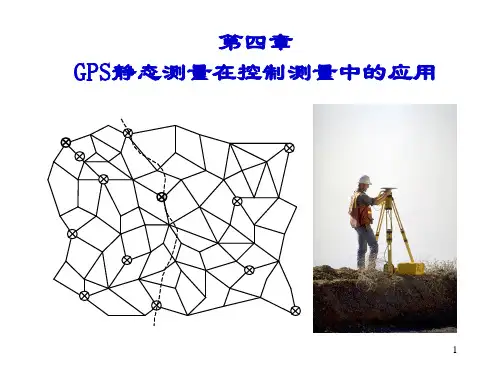

控制测量PPT课件
合集下载
GPSRTK测量及数据处理ppt课件

2)、特点:同步图形扩展式的布网形式具有扩展速度快, 图形强度较高,且作业方法简单的优点。同步图形扩展 式是布设GPS网最常用的一种布网形式。也是我们需要 重点掌握的一种布网形式。
3)、作业方式:主要以下几种式:点连式、边连式、网 连式、混连式。
22
(1)点连式:
观测作业方式 所谓点连式就是在观测作业时, 相邻的同步图形间只通过一个公 共点相连。这样,当有3台仪器 共同作业时,每观测一个时段, 就可以测得2个新点,当这些仪 器观测观测了n个时段后,就可 以最多测得2n个新点。
7
一)、选点: • 为保证对卫星的连续跟踪观测和卫星信号的质
量,要求测站上空应尽可能的开阔,在10~15 高度角以上不能有成片的障碍物。 • 为减少各种电磁波对GPS卫星信号的干扰,在 测站周围约200m的范围内不能有强电磁波干扰 源,如大功率无线电发射设施、高压输电线等。 • 为避免或减少多路径效应的发生,测站应远离 对电磁波信号反射强烈的地形、地物,如高层 建筑、成片水域等。 • 为便于观测作业和今后的应用,测站应选在交 通便利,上点方便的地方。 • 测站应选择在易于保存的地方
没有多余基线
多余1条
16
(三)、GPS基线向量网的布网形式
GPS网常用的布网形式有以下几种:跟踪站式、会 战式、多基准站式、同步图形扩展式、单基准站式 1、跟踪站式: 1)、布网形式:若干台接收机长期固定安放在测站上, 进行常年、不间断的观测,即一年观测365天,一天 观测24小时,这种观测方式很象是跟踪站,因此,这 种布网形式被称为跟踪站式。 2)、特点:采用跟踪站式的布网形式布设GPS网时, 接收机在各个测站上进行了不间断的连续观测,观测 时间长、数据量大,而且在处理采用这种方式所采集 的数据时,一般采用精密星历,因此,采用此种形式 布设的GPS网具有很高的精度和框架基准特性。
3)、作业方式:主要以下几种式:点连式、边连式、网 连式、混连式。
22
(1)点连式:
观测作业方式 所谓点连式就是在观测作业时, 相邻的同步图形间只通过一个公 共点相连。这样,当有3台仪器 共同作业时,每观测一个时段, 就可以测得2个新点,当这些仪 器观测观测了n个时段后,就可 以最多测得2n个新点。
7
一)、选点: • 为保证对卫星的连续跟踪观测和卫星信号的质
量,要求测站上空应尽可能的开阔,在10~15 高度角以上不能有成片的障碍物。 • 为减少各种电磁波对GPS卫星信号的干扰,在 测站周围约200m的范围内不能有强电磁波干扰 源,如大功率无线电发射设施、高压输电线等。 • 为避免或减少多路径效应的发生,测站应远离 对电磁波信号反射强烈的地形、地物,如高层 建筑、成片水域等。 • 为便于观测作业和今后的应用,测站应选在交 通便利,上点方便的地方。 • 测站应选择在易于保存的地方
没有多余基线
多余1条
16
(三)、GPS基线向量网的布网形式
GPS网常用的布网形式有以下几种:跟踪站式、会 战式、多基准站式、同步图形扩展式、单基准站式 1、跟踪站式: 1)、布网形式:若干台接收机长期固定安放在测站上, 进行常年、不间断的观测,即一年观测365天,一天 观测24小时,这种观测方式很象是跟踪站,因此,这 种布网形式被称为跟踪站式。 2)、特点:采用跟踪站式的布网形式布设GPS网时, 接收机在各个测站上进行了不间断的连续观测,观测 时间长、数据量大,而且在处理采用这种方式所采集 的数据时,一般采用精密星历,因此,采用此种形式 布设的GPS网具有很高的精度和框架基准特性。
《控制测量》课程课件——高程测量

控制测量学
城市和工程建设高程控制测量
图上设计应遵循以下原则: (1)水准路线应尽量沿坡度小的道路布设,
以减弱前后视折光误差的影响。尽量避免跨越 河流、湖泊、沼泽等障碍物。
(2)水准路线若与高压输电线或地下电缆 平行,则应使水准路线在输电线或电缆50m以 外布设,以避免电磁场对水准测量的影响。
(3)布设首级高程控制网时,应考虑到便 于进一步加密。
控制测量学
习题
边角网平差中,边、角的权是无单位的。( ) 地面网中的边长测量方法是相同的,所以边长的精 度都相等。( )
控制测量学
习题
用N3水准仪进行二等水准测量返测,在第六站上 测得如下读数:2406,1986,21983,16006 ,1809,1391,46136,52138。试求两标尺 间的距离 和高差,并判断 该成果是否合格
(4)在精密水准标尺的尺身上应附有圆水准器装 置,作业时扶尺者借以使水准标尺保持在垂直位 置。 (5)为了提高对水准标尺分划的照准精度,水准 标尺分划的形式和颜色与水准标尺的颜色相协调, 一般精密水准标尺都为黑色线条分划,与浅黄色 的尺面相配合。
控制测量学
尺垫和尺桩的形状如下图所示。
控制测量学
精密水准标尺的构造特点
国家高程控制测量
二等水准网在一等水准网的基础上布设。我 国已有1 138条二等水准测量路线,总长为13.7 万公里,构成793个二等环。
控制测量学
三、四等水准测量直接提供地形测图和各种工程建 设所必须的高程控制点。三等水准测量路线一般可 根据需要在高级水准网内加密,布设附合路线,并 尽可能互相交叉,构成闭合环。单独的附合路线长 度应不超过200km;环线周长应不超过300km。 四等水准测量路线一般以附合路线布设于高级水准 点之间,附合路线的长度应不超过80km。
城市和工程建设高程控制测量
图上设计应遵循以下原则: (1)水准路线应尽量沿坡度小的道路布设,
以减弱前后视折光误差的影响。尽量避免跨越 河流、湖泊、沼泽等障碍物。
(2)水准路线若与高压输电线或地下电缆 平行,则应使水准路线在输电线或电缆50m以 外布设,以避免电磁场对水准测量的影响。
(3)布设首级高程控制网时,应考虑到便 于进一步加密。
控制测量学
习题
边角网平差中,边、角的权是无单位的。( ) 地面网中的边长测量方法是相同的,所以边长的精 度都相等。( )
控制测量学
习题
用N3水准仪进行二等水准测量返测,在第六站上 测得如下读数:2406,1986,21983,16006 ,1809,1391,46136,52138。试求两标尺 间的距离 和高差,并判断 该成果是否合格
(4)在精密水准标尺的尺身上应附有圆水准器装 置,作业时扶尺者借以使水准标尺保持在垂直位 置。 (5)为了提高对水准标尺分划的照准精度,水准 标尺分划的形式和颜色与水准标尺的颜色相协调, 一般精密水准标尺都为黑色线条分划,与浅黄色 的尺面相配合。
控制测量学
尺垫和尺桩的形状如下图所示。
控制测量学
精密水准标尺的构造特点
国家高程控制测量
二等水准网在一等水准网的基础上布设。我 国已有1 138条二等水准测量路线,总长为13.7 万公里,构成793个二等环。
控制测量学
三、四等水准测量直接提供地形测图和各种工程建 设所必须的高程控制点。三等水准测量路线一般可 根据需要在高级水准网内加密,布设附合路线,并 尽可能互相交叉,构成闭合环。单独的附合路线长 度应不超过200km;环线周长应不超过300km。 四等水准测量路线一般以附合路线布设于高级水准 点之间,附合路线的长度应不超过80km。
运动技能学习与控制运动操作的测量PPT课件

• 一、应用: • 例1:网球发球教学—测量操作特征来评价学生的技术掌握 • 测量:①发球成功与出界的数量;②做标记计算球的落点;③发球姿势评
价。 • 例2:偏瘫病人重新学走路 • 测量:①步数或距离;②行走时的平衡和姿态,③分析走时腿、躯干和手
臂运动学特征。 • 完成测量的两个步骤: • 第一, 明确有效的操作测量应该测量操作的那些方面; • 第二, 确定如何测量已选定的操作特征。
某些方面的操作状态 而进行的一种动作技能操作测量。如:运 动学特征、力量、肌电 图和脑电图等。
第2页/共30页
三、反应时(Reaction time RT)
• 1、定义:指从信号(刺激)发生到反应产生之间的时间间隔。如在短距离游泳比赛中枪响到脚踏离跳 台。
• 反应时只与活动开始前的时间有关。
第3页/共30页
第19页/共30页
• 常误:指操作成绩偏离目标的量,通常用“+”或“—”进行标示。 • 动作过程中出现失误的原因有两方面动作不足或动作过火,所以计算常误对判断人在技能操作过程中产生
操作误差的倾向具有重要的意义。计算方法与绝对误差相同。 • 可变误差:指描述操作变异性(或一致性的)的误差值。 例子:
第12页/共30页
4、反应时在研究中的应用
• (1)用来测量开始指令动作速度的快慢。 • (2)评价人对指定动作的动作形式和开始时间的预判断。 • 5、反应时与动作时间和响应时间 • 在人对信号做出反应的情景中,还有两个操作量度可以作为评
价依据,即运动时和响应时。 • 运动时开始于反应时结束的同时,是动作从开始到结束的时间
四、误差测量
• 1、定义:指把人在操作中出现的失误次数作为一种操作量 度。
• (1) 它可以用来评估以精确性为动作目标的技能,如伸手拿 茶杯,沿指定路径走等,这些技能需要时间和空间上的精确 性。
价。 • 例2:偏瘫病人重新学走路 • 测量:①步数或距离;②行走时的平衡和姿态,③分析走时腿、躯干和手
臂运动学特征。 • 完成测量的两个步骤: • 第一, 明确有效的操作测量应该测量操作的那些方面; • 第二, 确定如何测量已选定的操作特征。
某些方面的操作状态 而进行的一种动作技能操作测量。如:运 动学特征、力量、肌电 图和脑电图等。
第2页/共30页
三、反应时(Reaction time RT)
• 1、定义:指从信号(刺激)发生到反应产生之间的时间间隔。如在短距离游泳比赛中枪响到脚踏离跳 台。
• 反应时只与活动开始前的时间有关。
第3页/共30页
第19页/共30页
• 常误:指操作成绩偏离目标的量,通常用“+”或“—”进行标示。 • 动作过程中出现失误的原因有两方面动作不足或动作过火,所以计算常误对判断人在技能操作过程中产生
操作误差的倾向具有重要的意义。计算方法与绝对误差相同。 • 可变误差:指描述操作变异性(或一致性的)的误差值。 例子:
第12页/共30页
4、反应时在研究中的应用
• (1)用来测量开始指令动作速度的快慢。 • (2)评价人对指定动作的动作形式和开始时间的预判断。 • 5、反应时与动作时间和响应时间 • 在人对信号做出反应的情景中,还有两个操作量度可以作为评
价依据,即运动时和响应时。 • 运动时开始于反应时结束的同时,是动作从开始到结束的时间
四、误差测量
• 1、定义:指把人在操作中出现的失误次数作为一种操作量 度。
• (1) 它可以用来评估以精确性为动作目标的技能,如伸手拿 茶杯,沿指定路径走等,这些技能需要时间和空间上的精确 性。
工程控制测量PPT资料77页

测角 中误差 ( 〞)
测距
测回数
方位角
中误差 (mm)
1"级 仪器
2"级 仪器
6"级 仪器
闭合差 ( 〞)
导线全长 相对闭合差
三等 14
3
±1.8
±20
6 10 — 3.6 n ≤1/55000
四等 9
1.5
±2.5
±18
4
6—
5 n ≤1/35000
一级 4
0.5
±5
±15
—2
4
10 n ≤1/15000
二、平面控制测量
1. 平面控制网的类型与等级
(1)国家控制网
➢ 在全国范围内布设建立的控制网称之。 ➢ 等级分为一、二、三、四等,从一等到四等逐级进行控制,
精度逐级降低,边长逐级缩短,密度逐级增大 ➢ 国家一、二等控制网合称为天文大地网。
(2)城市(厂矿)控制网
➢ 国家控制网密度较稀,难以满足城市或厂矿建设需要 ➢ 在县级以上的城市和大、中型厂矿,一般需建立自己的平面
及 ijt
g1(yij)180 xij
( xij0)
(xij0)
(65)
§6-3 导线测量
一、导线控制测量的主要技术要求
➢《工程测量规范》中关于等级光电测距导线测量和图根导线测量 的主要技术要求分别见表 6-1和表6-2。
表6-1 光电测距导线的主要技术要求
导线 平均 等级 长度 边长
(km) (km)
xj xi xij yj yi yij
(6 1 )
(62 )
二、坐标反算
➢根据直线始点和终点的坐标计算直线的长度和方位角,称为坐标 反算。 ➢坐标反算公式——
高程控制测量-PPT

水准面形状等地球科学研究提供精确的高程数据。
一、国家高程控制网的布设原则
1.从高到低、逐级控制 国家水准网采用从高到低,从整体到局部,逐级控制, 逐级加密的方式布设。分为一、二、三、四等水准测量。 ✓ 一等水准测量是国家高程控制网的骨干,同时也为相 关地球科学研究提供高程数据; ✓ 二等水准测量是国家高程控制网的全面基础; ✓ 三、四等水准侧量是直接为地形测图和其他工程建设 提供高程控制点。
4、水准标石的埋设 水准点的高程是指嵌设在水准标石上面的水准标志顶面
相对于高程基准面的高度,如果水准标石埋设质量不好, 容易产生垂直位移或倾斜。
首级水准路线上的 结点应埋设基本水 准标石
墙上水准标志,一般嵌设在 地基已经稳固的永久性建筑物 的基础部分,水准测量时,水 准标尺安放在标志的突分。
埋设水准标石时,一定要将底部及周围的泥土夯实, 标石埋设后,应绘制点之记,并办理托管手续。
水准路线附近的验潮站基准点、沉降观测基准点、地 壳形变基准点以及水文站、气象站等应根据实际需要按 相应等级水准进行联测。
三、水准路线的设计、选点和埋石
1.技术设计 技术设计是根据任务要求和测区情况,在小比例尺地图 上,拟定最合理的水准网或水准路线的布设方案。 设计前应充分了解测区情况,收集有关资料(如测区现 有地形图,已有水准测量成果),然后在1: 50万或1: 100万 的地形图上设计一、二等水准路线。 一等水准路线应沿路面坡度平缓、交通不太繁忙的交通 路线布设,二等水准路线尽量沿公路、大河及河流布设, 沿线交通较为方便。 水准路线应避开土质松软的地段和磁场甚强的地段,并 应尽量避免通过大的河流、湖泊、沼泽与峡谷等障碍物。 当一等水准路线通过大的岩层断裂带或地质构造不稳定 的地区时,应与地质地震等有关科研单位,共同研究决定
一、国家高程控制网的布设原则
1.从高到低、逐级控制 国家水准网采用从高到低,从整体到局部,逐级控制, 逐级加密的方式布设。分为一、二、三、四等水准测量。 ✓ 一等水准测量是国家高程控制网的骨干,同时也为相 关地球科学研究提供高程数据; ✓ 二等水准测量是国家高程控制网的全面基础; ✓ 三、四等水准侧量是直接为地形测图和其他工程建设 提供高程控制点。
4、水准标石的埋设 水准点的高程是指嵌设在水准标石上面的水准标志顶面
相对于高程基准面的高度,如果水准标石埋设质量不好, 容易产生垂直位移或倾斜。
首级水准路线上的 结点应埋设基本水 准标石
墙上水准标志,一般嵌设在 地基已经稳固的永久性建筑物 的基础部分,水准测量时,水 准标尺安放在标志的突分。
埋设水准标石时,一定要将底部及周围的泥土夯实, 标石埋设后,应绘制点之记,并办理托管手续。
水准路线附近的验潮站基准点、沉降观测基准点、地 壳形变基准点以及水文站、气象站等应根据实际需要按 相应等级水准进行联测。
三、水准路线的设计、选点和埋石
1.技术设计 技术设计是根据任务要求和测区情况,在小比例尺地图 上,拟定最合理的水准网或水准路线的布设方案。 设计前应充分了解测区情况,收集有关资料(如测区现 有地形图,已有水准测量成果),然后在1: 50万或1: 100万 的地形图上设计一、二等水准路线。 一等水准路线应沿路面坡度平缓、交通不太繁忙的交通 路线布设,二等水准路线尽量沿公路、大河及河流布设, 沿线交通较为方便。 水准路线应避开土质松软的地段和磁场甚强的地段,并 应尽量避免通过大的河流、湖泊、沼泽与峡谷等障碍物。 当一等水准路线通过大的岩层断裂带或地质构造不稳定 的地区时,应与地质地震等有关科研单位,共同研究决定
GPS控制测量(CP0,CPⅠ,CPII) PPT

GPS控制测量
( CP0, CPⅠ,CPⅡ)
中南大学
一、三网合一
➢ 1、目的 为统一高速铁路工程测量的技术要求,保证其
测量成果质量满足勘测、施工、运营维护各个阶段 测量的要求,适应高速铁路工程建设和运营管理的 需要。
➢ 2、主要技术要求 ❖ 高速铁路工程测量平面坐标系应采用工程独立坐标系统,
在对应的线路轨面设计高程面上坐标系统的投影长度变 形值不宜大于10mm/km。
❖ 用作CPⅠ控制网约束平差的约束点间边长相对 中误差应满足<规范>的规定;
❖ 约束平差中基线向量各分量改正数与无约束平 差同一基线改正数较差的绝对值应满足下式要 求,并提供约束平差后相应坐标系的空间直角坐 标,基线矢量及其改正数和其精度信息
dVVx 2
dVVy 2
dVVz 2
四、CPⅡ 控制测量
Wx 3 n
Wy 3 n Wz 3 n
Ws 3 n
4、CPⅠ控制网平差及坐标转换应符合下列规定
❖ 无约束平差中基线向量各分量的改正数绝对值应满足下 式的要求,并提供无约束平差WGS-84 坐标系中的空间 直角坐标,基线矢量及其改正数和其精度信息
VVx 3 VVy 3 VVz 3
其中,在计算σ时,取a=5mm,b=1mm/Km,d取各 时段基线长度平均值。
1、CPⅡ控制测量原则
❖ CPⅡ控制网宜在定测阶段完成; ❖ 采用三等GPS测量或三等导线测量方法施测;
➢ 2、观测要求
➢பைடு நூலகம்3、数据处理
什么是单基线解?什么是多基线解?
公式如何理解?
公式3.2.8-2中:
➢ 4、CP0复测要求
三、CPⅠ 控制测量
1、CPⅠ控制测量原则 ❖ CPⅠ控制网宜在初测阶段建立,困难时应在定
( CP0, CPⅠ,CPⅡ)
中南大学
一、三网合一
➢ 1、目的 为统一高速铁路工程测量的技术要求,保证其
测量成果质量满足勘测、施工、运营维护各个阶段 测量的要求,适应高速铁路工程建设和运营管理的 需要。
➢ 2、主要技术要求 ❖ 高速铁路工程测量平面坐标系应采用工程独立坐标系统,
在对应的线路轨面设计高程面上坐标系统的投影长度变 形值不宜大于10mm/km。
❖ 用作CPⅠ控制网约束平差的约束点间边长相对 中误差应满足<规范>的规定;
❖ 约束平差中基线向量各分量改正数与无约束平 差同一基线改正数较差的绝对值应满足下式要 求,并提供约束平差后相应坐标系的空间直角坐 标,基线矢量及其改正数和其精度信息
dVVx 2
dVVy 2
dVVz 2
四、CPⅡ 控制测量
Wx 3 n
Wy 3 n Wz 3 n
Ws 3 n
4、CPⅠ控制网平差及坐标转换应符合下列规定
❖ 无约束平差中基线向量各分量的改正数绝对值应满足下 式的要求,并提供无约束平差WGS-84 坐标系中的空间 直角坐标,基线矢量及其改正数和其精度信息
VVx 3 VVy 3 VVz 3
其中,在计算σ时,取a=5mm,b=1mm/Km,d取各 时段基线长度平均值。
1、CPⅡ控制测量原则
❖ CPⅡ控制网宜在定测阶段完成; ❖ 采用三等GPS测量或三等导线测量方法施测;
➢ 2、观测要求
➢பைடு நூலகம்3、数据处理
什么是单基线解?什么是多基线解?
公式如何理解?
公式3.2.8-2中:
➢ 4、CP0复测要求
三、CPⅠ 控制测量
1、CPⅠ控制测量原则 ❖ CPⅠ控制网宜在初测阶段建立,困难时应在定
建筑工程施工测量 PPT课件

1 桩基定位桩 基础开挖线 B
柱基定位点 2
牛腿面 柱身中心线
杯口中心
高程线
经纬仪侧面扫描线 基础
经纬仪正面扫描线
烟囱、水塔施工放样
基础中心定位 基础施工放样 筒身施工放样 筒体标高控制
线 锤
信号灯平台
C 筒身 b A 基础 烟道口 轴线控制桩 F D E r O 开挖边坡线 基础内外边线 G B 定位小木桩
10.4变 形 测 量
建(构)筑物变形的基本概念 变形测量的特点与技术要求 沉降观测 位移观测 倾斜观测 挠度与裂缝观测
建(构)筑物变形的基本概念
沉降量在一定范围内是正常的,不会对建筑物 安全构成威胁,超过一定范围即属于沉降异常 表现形式为: ①沉降不均匀; ②沉降速率过快; ③累计沉降量过大
竣工测量及总图编绘
建筑物和构筑物竣工验收时进行的测量工作, 称为竣工测量。竣工测量的目的一方面是为了 检查工程施工定位的质量,另一方面是为了今 后工程扩建、改建及管理维护提供必要的资料 主要内容包括:测定建筑物和构筑物的墙角、 地下管线转折点、窨井中心、道路交叉点等重 要地物细部点坐标;测定主要建筑物的室内地 坪、上水道管顶、下水道管底、道路变坡点等 的高程;编制竣工总平面图、分类图、断面图 以及细部坐标和高程明细表 竣工总平面图是综合反映工程竣工后该地区的 主体工程及其附属设备(包括地下和地上设施) 相互关系的平面图
建筑施工测量的技术准备
熟悉设计资料及图纸 现场踏勘放样 拟定计划和绘制放样草图
10.2民用建筑施工测量
建筑物定位方法 轴线控制桩设置 有设置轴线控制桩和龙门框两种形式 基础施工测量 墙体施工测量 高层建筑施工测量 复杂民用建筑施工测量 直接拉线法 、 直角坐标法、中心极坐标法
建筑施工场地的控制测量.ppt

高程控制网可分为首级网和加密网,相应的水准点 称为基本水准点和施工水准点。
2.基本水准点
基本水准点应布设在土质坚实、不受施 工影响、无震动和便于实测,并埋设永久性 标志。
3.施工水准点
施工水准点是用来直接测设建筑物高程 的。为了测设方便和减少误差,施工水准点 应靠近建筑物。
返回
下一节
• 9、春去春又回,新桃换旧符。在那桃花盛开的地方,在这醉人芬芳的季节,愿你生活像春天一样阳光,心情像桃花一样美丽,日子像桃子一样甜蜜。 2020/12/102020/12/10Thursday, December 10, 2020
•
THE END 17、一个人如果不到最高峰,他就没有片刻的安宁,他也就不会感到生命的恬静和光荣。2020/12/102020/12/102020/12/102020/12/10
• 14、Thank you very much for taking me with you on that splendid outing to London. It was the first time that I had seen the Tower or any of the other famous sights. If I'd gone alone, I couldn't have seen nearly as much, because I wouldn't have known my way about.
C
A
B
C
D
C
A
B
C
A
O
B
D
D
(2)建筑基线的布设要求
1)建筑基线应尽可能靠近拟建的主要建筑物, 并与其主要轴线平行,以便使用比较简单的直角坐 标法进行建筑物的定位。
2.基本水准点
基本水准点应布设在土质坚实、不受施 工影响、无震动和便于实测,并埋设永久性 标志。
3.施工水准点
施工水准点是用来直接测设建筑物高程 的。为了测设方便和减少误差,施工水准点 应靠近建筑物。
返回
下一节
• 9、春去春又回,新桃换旧符。在那桃花盛开的地方,在这醉人芬芳的季节,愿你生活像春天一样阳光,心情像桃花一样美丽,日子像桃子一样甜蜜。 2020/12/102020/12/10Thursday, December 10, 2020
•
THE END 17、一个人如果不到最高峰,他就没有片刻的安宁,他也就不会感到生命的恬静和光荣。2020/12/102020/12/102020/12/102020/12/10
• 14、Thank you very much for taking me with you on that splendid outing to London. It was the first time that I had seen the Tower or any of the other famous sights. If I'd gone alone, I couldn't have seen nearly as much, because I wouldn't have known my way about.
C
A
B
C
D
C
A
B
C
A
O
B
D
D
(2)建筑基线的布设要求
1)建筑基线应尽可能靠近拟建的主要建筑物, 并与其主要轴线平行,以便使用比较简单的直角坐 标法进行建筑物的定位。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
直线定向:确定直线的方向。
直线的方向:直线相对某标准方向的位置, 用方位角表示。
标
准 方 向
16
一、方位角 方位角:从标准方向的北端开始,顺时针
至某一直线的水平角 AB
N
标 准
B
方
向
AB
A
17
二、标准方向
1. 真子午线方向 过地球南北极的子午线,用天文观测或陀 螺经纬仪测定。
2. 磁子午线方向 过地球南北磁极的子午线,用罗盘仪测定。
❖ 控制网 在测区范围内选定若干个测量控制点
而构成的几何图形。
平面控制网 高程控制网
6
❖ 控制测量
采用精密仪器和严密的方法,对控制网测 量,确定控制点的平面位置和高差,作为其它 测量的基准。
C
B
D
A
M
E
G
F
7
❖ 平面控制测量方法 ➢ 三角测量:
➢ 导线测量:
➢ GPS测量:
8
❖ 高程控制测量方法 ➢ 几何水准测量:
通用公式: β2 左
α23
180 ii1
左角:βi前取“+” 右角:βi前取“-”
i1i
α12
2
β2 右
0≤αi(i+11)<360° α21
i
3
21
五、坐标正、反算
1 坐标的正算
x
已知:
A
X
,
A
YA
;
XB
,
AB
S
AB
B
s AB
AB
X
推算: BXB, YB
XA
A Y
YA
YB y
推算公式: XB XASABcosAB YB YASABsinAB 22
3. 坐标纵轴方向
高斯投影带的中央子午线,即高斯平面直角坐 标系的坐标纵轴 X 方向,也称坐标北方向。
18
地球表面上各点的子午线收敛于地球两极,在同一条 直线上, 真(磁)子午线方位角不为常数。
磁偏角
N
各点不一致
N
A
B
而直线上任何点的坐标北方向都平行于坐标纵轴方向, 因此,测量中以坐标纵轴方向(X)作为标准方向。
测图比例尺
1∶5000 1∶2000 1∶1000 1∶500
测图控制点密度表
每平方公里的控制点数
每幅图的控制点数
4
20
15
15
40
10
120
8
13
四、控制测量工作程序
➢ 控制网的设计 ➢ 编写工作大纲 ➢ 踏勘选点、埋石 ➢ 野外观测 ➢ 数据处理 ➢ 技术总结
14
控制点标石
15
§6-2 方位角及坐标正反算
x
ⅣⅠ
y
ⅢⅡ
根据△x、△y值判断:
象限
方位角
△x
△y
Ⅰ
+
+
Ⅱ 180
-
+
Ⅲ 180
-
-
Ⅳ 360
+
24
§6-3 导线测量
特点:布设灵活,数据处理简单。在图根测 量和工程控制网中应用普遍。
连接角
转折角
已知方位
已知点
导线边
25
一、导线的基本形式
➢ 闭合导线
5
由已知点开始,经若干控制 点的连续折线又回到原来点。 A
➢ 附合导线
B
4
(1)
由一已知点开始,经若干控制
2
3
点的连续折线到达另一已知点上。
A
2
4
D
➢ 支导线 B(1)
3
(5)C
26
一、导线的基本形式
➢ 支导线 由已知点开始,经若干控制点的连续折线
没有回到原已知点或另一已知点上。
A
2
B(1)
3
4 (5)
27
二、导线测量的外业工作
选点 观测
➢ 水平角:转折角或连接角 ➢ 距 离:光电测距 ➢ 高 程:水准、三角高程
第六章 控制测量
1
控制测量
确定控制点的 平面坐标(X,Y) 高 程( H )
2
§6-1 概述
➢ 测量工作的基本原则 先整体,后局部;先控制,后碎部
➢ 测量的步骤
控制测量
碎部测量(地形测量)
施工测量(施工放样)
3
一、 控制测量
控制测量的任务
目的:提供控制基准和起算基准。 实质:测定控制点的平面坐标和高程。
➢ 三角高程测量:
➢ GPS测量:
9
三、 平面控制网
1、国家等级平面控制网
国家平面控制网,是在全国范围内用三角 测量和精密导线测量或GPS测量建立的控制网。
等级:一、二、三、四等。 一等精度最高,低一级控制网是在高一级
控制网的基础上建立的。
10
11
2、城市平面控制网
根据城市规模在国家不同等级的基本控制网的基础上发展 而来。
19
三、坐标方位角
坐标方位角:从直线一端的北方向开始顺时针 至该直线的水平角。
N
N
AB
B
BA
A
AB BA18020
四、坐标方位角的推算
若已知直线12的方位角α12,12和23间的水平角 β2左(或β2右 ),推算直线23的方位角 α23 。
左角:α23 = α21 +β2 左=α12 ± 180° + β2 左 右角:α23 = α21 -β2 右=α12 ± 180° -β2 右
控制测量分类
平面控制测量 控制测量
高程控制测量
三角网 导线网 组合网 水准网 三角高程网4
控制测量等级
平面控制测量 国家平面控制测量:一、二、三、四等 测图与测设平面控制:导线,小三角
高程控制测量 国家高程控制测量:一、二、三、四等 测图与测设高程控制:等外水准,三角高程
5
二、 控制网的建立
大城市以国家二、三等网作为首级控制,中小城市以三、 四等网作为首级控制。 精度: 二、三、四等和一、二、三级导线。
与国家网比较:边长较短,形状类似。
3、工程平面控制网
为各类工程建设、施工放样、安全监测等布设的控制网。 网形和精度:根据需要布设控制网,精度要求也不一样。
12
4、图根控制网
为满足地形测绘需要而建立的控制网。 建立基础:在国家或城市控制网基础上加密控制点建立。 布设形式:图根导线、交会定点、自由设站等。 网点密度:根据测图比例尺确定,比例尺大,点密度大。
2 坐标的反算
已知: A X A , Y B ; B X B , Y B
推算:
SA
,
B
AB
推算公式:
x
X X B X A Y YB YA
XB
B
s AB
AB
X
AB arctan
Y X
XA
A
Y
YA
YB y
S AB
X
2 AB
Y
2 AB
23
3 方位角值确定
arcta Y n/X (90 ,90 )
外业资料整理
➢ 每一步都检查是否超限 28
1、选点
实地选点注意事项:
① 导线点应选在视野广阔,便于控制点使用 的地方。
② 相邻点必须通视。 ③ 点均匀分布,相邻边长度相差不宜过大。 ④ 点应选在不易被行人车马触动,土质坚实
便于安置仪器的地方。
29
1、选点
1 (100.0,200.0)
2 3
7 6
4 5
30
2、观测
① 边长测量
钢尺量距:往返丈量相对中误差 <1/2000 或1/1000
光电测距: 视 距 法 : 往返相对误差<1/300
② 水平角测量(连接角及转折角) 一般规定观测左角。闭合导线中,导线点
按逆时针编号,左角即是内角。 31
直线的方向:直线相对某标准方向的位置, 用方位角表示。
标
准 方 向
16
一、方位角 方位角:从标准方向的北端开始,顺时针
至某一直线的水平角 AB
N
标 准
B
方
向
AB
A
17
二、标准方向
1. 真子午线方向 过地球南北极的子午线,用天文观测或陀 螺经纬仪测定。
2. 磁子午线方向 过地球南北磁极的子午线,用罗盘仪测定。
❖ 控制网 在测区范围内选定若干个测量控制点
而构成的几何图形。
平面控制网 高程控制网
6
❖ 控制测量
采用精密仪器和严密的方法,对控制网测 量,确定控制点的平面位置和高差,作为其它 测量的基准。
C
B
D
A
M
E
G
F
7
❖ 平面控制测量方法 ➢ 三角测量:
➢ 导线测量:
➢ GPS测量:
8
❖ 高程控制测量方法 ➢ 几何水准测量:
通用公式: β2 左
α23
180 ii1
左角:βi前取“+” 右角:βi前取“-”
i1i
α12
2
β2 右
0≤αi(i+11)<360° α21
i
3
21
五、坐标正、反算
1 坐标的正算
x
已知:
A
X
,
A
YA
;
XB
,
AB
S
AB
B
s AB
AB
X
推算: BXB, YB
XA
A Y
YA
YB y
推算公式: XB XASABcosAB YB YASABsinAB 22
3. 坐标纵轴方向
高斯投影带的中央子午线,即高斯平面直角坐 标系的坐标纵轴 X 方向,也称坐标北方向。
18
地球表面上各点的子午线收敛于地球两极,在同一条 直线上, 真(磁)子午线方位角不为常数。
磁偏角
N
各点不一致
N
A
B
而直线上任何点的坐标北方向都平行于坐标纵轴方向, 因此,测量中以坐标纵轴方向(X)作为标准方向。
测图比例尺
1∶5000 1∶2000 1∶1000 1∶500
测图控制点密度表
每平方公里的控制点数
每幅图的控制点数
4
20
15
15
40
10
120
8
13
四、控制测量工作程序
➢ 控制网的设计 ➢ 编写工作大纲 ➢ 踏勘选点、埋石 ➢ 野外观测 ➢ 数据处理 ➢ 技术总结
14
控制点标石
15
§6-2 方位角及坐标正反算
x
ⅣⅠ
y
ⅢⅡ
根据△x、△y值判断:
象限
方位角
△x
△y
Ⅰ
+
+
Ⅱ 180
-
+
Ⅲ 180
-
-
Ⅳ 360
+
24
§6-3 导线测量
特点:布设灵活,数据处理简单。在图根测 量和工程控制网中应用普遍。
连接角
转折角
已知方位
已知点
导线边
25
一、导线的基本形式
➢ 闭合导线
5
由已知点开始,经若干控制 点的连续折线又回到原来点。 A
➢ 附合导线
B
4
(1)
由一已知点开始,经若干控制
2
3
点的连续折线到达另一已知点上。
A
2
4
D
➢ 支导线 B(1)
3
(5)C
26
一、导线的基本形式
➢ 支导线 由已知点开始,经若干控制点的连续折线
没有回到原已知点或另一已知点上。
A
2
B(1)
3
4 (5)
27
二、导线测量的外业工作
选点 观测
➢ 水平角:转折角或连接角 ➢ 距 离:光电测距 ➢ 高 程:水准、三角高程
第六章 控制测量
1
控制测量
确定控制点的 平面坐标(X,Y) 高 程( H )
2
§6-1 概述
➢ 测量工作的基本原则 先整体,后局部;先控制,后碎部
➢ 测量的步骤
控制测量
碎部测量(地形测量)
施工测量(施工放样)
3
一、 控制测量
控制测量的任务
目的:提供控制基准和起算基准。 实质:测定控制点的平面坐标和高程。
➢ 三角高程测量:
➢ GPS测量:
9
三、 平面控制网
1、国家等级平面控制网
国家平面控制网,是在全国范围内用三角 测量和精密导线测量或GPS测量建立的控制网。
等级:一、二、三、四等。 一等精度最高,低一级控制网是在高一级
控制网的基础上建立的。
10
11
2、城市平面控制网
根据城市规模在国家不同等级的基本控制网的基础上发展 而来。
19
三、坐标方位角
坐标方位角:从直线一端的北方向开始顺时针 至该直线的水平角。
N
N
AB
B
BA
A
AB BA18020
四、坐标方位角的推算
若已知直线12的方位角α12,12和23间的水平角 β2左(或β2右 ),推算直线23的方位角 α23 。
左角:α23 = α21 +β2 左=α12 ± 180° + β2 左 右角:α23 = α21 -β2 右=α12 ± 180° -β2 右
控制测量分类
平面控制测量 控制测量
高程控制测量
三角网 导线网 组合网 水准网 三角高程网4
控制测量等级
平面控制测量 国家平面控制测量:一、二、三、四等 测图与测设平面控制:导线,小三角
高程控制测量 国家高程控制测量:一、二、三、四等 测图与测设高程控制:等外水准,三角高程
5
二、 控制网的建立
大城市以国家二、三等网作为首级控制,中小城市以三、 四等网作为首级控制。 精度: 二、三、四等和一、二、三级导线。
与国家网比较:边长较短,形状类似。
3、工程平面控制网
为各类工程建设、施工放样、安全监测等布设的控制网。 网形和精度:根据需要布设控制网,精度要求也不一样。
12
4、图根控制网
为满足地形测绘需要而建立的控制网。 建立基础:在国家或城市控制网基础上加密控制点建立。 布设形式:图根导线、交会定点、自由设站等。 网点密度:根据测图比例尺确定,比例尺大,点密度大。
2 坐标的反算
已知: A X A , Y B ; B X B , Y B
推算:
SA
,
B
AB
推算公式:
x
X X B X A Y YB YA
XB
B
s AB
AB
X
AB arctan
Y X
XA
A
Y
YA
YB y
S AB
X
2 AB
Y
2 AB
23
3 方位角值确定
arcta Y n/X (90 ,90 )
外业资料整理
➢ 每一步都检查是否超限 28
1、选点
实地选点注意事项:
① 导线点应选在视野广阔,便于控制点使用 的地方。
② 相邻点必须通视。 ③ 点均匀分布,相邻边长度相差不宜过大。 ④ 点应选在不易被行人车马触动,土质坚实
便于安置仪器的地方。
29
1、选点
1 (100.0,200.0)
2 3
7 6
4 5
30
2、观测
① 边长测量
钢尺量距:往返丈量相对中误差 <1/2000 或1/1000
光电测距: 视 距 法 : 往返相对误差<1/300
② 水平角测量(连接角及转折角) 一般规定观测左角。闭合导线中,导线点
按逆时针编号,左角即是内角。 31
