电梯安装工程安全技术交底(室内)

合集下载

安装工程师技术交底(3篇)

安装工程师技术交底(3篇)

第1篇一、前言为确保安装工程顺利进行,提高工程质量,保障施工安全,现将安装工程的技术要求、操作规程、质量标准、安全措施等进行详细交底,请各施工人员认真阅读、严格执行。

二、工程概况1. 工程名称:XXX安装工程2. 工程地点:XXX3. 工程规模:XXX4. 工程类型:XXX5. 工程工期:XXX6. 施工单位:XXX三、技术要求1. 设计要求(1)设计图纸应齐全、完整,符合国家及行业相关规范、标准。

(2)设计应充分考虑现场实际情况,确保施工顺利进行。

(3)设计应满足使用功能、安全、美观、经济等要求。

2. 材料要求(1)材料应选用符合国家及行业相关规范、标准的优质产品。

(2)材料进场前应进行检验,确保质量合格。

(3)材料堆放整齐,标识清楚,防止混料、损坏。

3. 施工工艺要求(1)施工前应熟悉设计图纸,明确施工要求。

(2)施工过程中应严格按照施工工艺进行操作,确保工程质量。

(3)施工过程中应做好文明施工,保持施工现场整洁。

四、操作规程1. 施工准备(1)组织施工人员学习设计图纸、施工工艺、质量标准等。

(2)落实施工人员、设备、材料等。

(3)制定施工进度计划、质量保证措施、安全措施等。

2. 施工过程(1)严格按照施工工艺进行操作,确保工程质量。

(2)施工过程中应做好各项记录,包括施工日志、质量检验记录等。

(3)发现质量问题应及时上报,并采取措施予以解决。

3. 施工验收(1)施工完成后,组织自检、互检、专检,确保工程质量。

(2)验收合格后,填写验收报告,办理验收手续。

五、质量标准1. 材料质量标准(1)材料质量应符合国家及行业相关规范、标准。

(2)材料进场前应进行检验,确保质量合格。

2. 施工质量标准(1)施工质量应符合设计要求、施工工艺和质量标准。

(2)施工过程中应做好质量监控,确保工程质量。

(3)施工完成后,组织质量验收,确保工程质量合格。

六、安全措施1. 施工现场安全(1)施工人员必须佩戴安全帽、安全带等防护用品。

安全技术交底全套(范本)

安全技术交底全套(范本)

安全技术交底全套(范本)安全技术交底是确保工程施工安全的重要措施。

交底内容应包括工作场所的安全防护设施、安全操作规程及安全注意事项。

安全技术交底必须与下达施工任务同时进行,固定场所的工种(包括后勤人员)可定期交底,非固定作业场所的工种可按每一分部(分项)工程或定期进行交底。

技术人员应负责实施安全技术交底,交底人和被交底人必须签字。

安全员负责交底监督。

下面是分部(分项)工程安全技术交底记录表,包括基础工程、主体工程、屋面工程、装饰工程、门窗工程、脚手架工程、临时用电工程、垂直运输机械的拆装使用、施工机具的安装使用、水暖、通风工程、电器安装工程、临时设施工程和其它工程。

以地基与基础(土方开挖)为例,普工需要遵守安全生产六大纪律。

挖土前,要了解地下管道、电缆等各种管线的分布情况,并在现场找确切位置。

挖土时,放坡坡度及边坡支护要严格按设计施工,边坡开挖时要注意土壁其上部建筑物的稳定性。

每日或雨后必须检查边坡及支撑稳定情况,在保证安全的前提下才能继续施工。

施工挖土时,要做好排水沟、挡水堤设施,以利排水,基坑和管沟要采取设置支撑等方法,保护基坑土壤结构,以防上塌坡、滑坡和基坑被浸泡等事故发生。

基坑四周设1.2米高的护栏,场地道路整修平整,确保车辆安全畅通,各种车辆要安排专人负责指挥协调指挥。

挖出的土方要及时外运,不得堆放在边坡上。

挖掘机安全使用交底包括进铲不得过深,提斗不得过猛,一次挖土高度不要超过4米。

3、模板的安装应按设计要求进行,模板的搭设应符合规范。

模板支架要稳固,支架间距不大于1.2m,支架高度应根据模板高度和混凝土浇筑高度确定。

模板拼接处应紧密,无缝隙。

在模板拆除前,应先拆除支架,再拆除模板。

4、模板的钢管支架应使用规定型号的钢管和脚手架,钢管应无裂纹、无变形、无锈蚀。

脚手架应稳固,不能倾斜,板面应平整,与模板平面接触处应垫上木板。

5、模板的拆除应在混凝土强度达到规定强度后进行,拆除时应逐层拆除,不得一次性拆除多层。

建筑施工安全技术交底

建筑施工安全技术交底

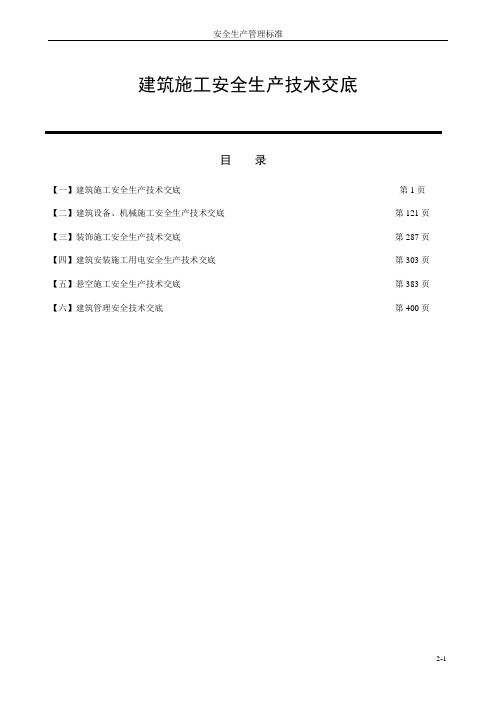

建筑施工安全生产技术交底目录【一】建筑施工安全生产技术交底第1页【二】建筑设备、机械施工安全生产技术交底第121页【三】装饰施工安全生产技术交底第287页【四】建筑安装施工用电安全生产技术交底第303页【五】悬空施工安全生产技术交底第383页【六】建筑管理安全技术交底第400页【一】建筑施工安生产技术交底目录挖土工程安全技术交底第5页回填土工程安全技术交底第6页基坑支护及开挖施工安全交底第7页强夯地基施工安全技术交底第8页挤密桩施工安全技术交底第9页深层搅拌桩施工安全技术交底第10页钢筋混凝土预制桩施工安全技术交底第11页泥浆护壁机械成孔灌注桩施工安全技术交底第12页干作业螺旋钻孔成孔灌注桩施工安全技术交底第13页沉井施工安全技术交底第14页地下连续墙施工安全技术交底第15页井点降水施工安全技术交底第16页回灌技术施工安全技术交底第17页锚杆静压桩施工安全技术交底第18页人工挖孔灌注桩施工安全技术交底第19页模板安装安全技术交底第21页滑模施工安全技术交底第23页模板拆除安全技术交底第24页模板堆放安全技术交底第26页大模板的堆放、安装和拆除施工的安全技术交底第27页室内满堂脚手架搭设工程安全技术交底第28页竹脚手架搭设安全技术交底第29页竹脚手架拆除工程安全技术交底第30页扣件式钢管脚手架搭设安全技术交底第31页扣件式钢管脚手架安全管理技术交底第33页扣件式钢管脚手架拆除安全技术交底第34页金属扣件双排钢管脚手架搭设安全技术交底第35页金属扣件双排钢管脚手架拆除安全技术交底第36页门式钢管脚手架搭设安全技术交底第37页门式钢管脚手架用作模板支撑安全技术交底第39页门式钢管脚手架搭设满堂脚手架安全技术交底第40页门式钢管脚手架搭设完成后混凝土浇捣安全技术交底第41页门式钢管脚手架安全管理与维护安全技术交底第42页门式钢管脚手架验收安全技术交底第43页门式钢管脚手架拆除安全技术交底第44页附着升降脚手架构配件制作技术交底第45页附着升降脚手架安装和使用一般规定技术交底第47页附着升降脚手架安装搭设施工技术交底第48页附着升降脚手架调试、验收技术交底第49页附着升降脚手架升降作业技术交底第50页附着升降脚手架安全使用技术交底第51页附着升降脚手架拆除安全技术交底第52页附着升降脚手架维修、养护及报废技术交底第53页附着升降脚手架安全检验技术交底第54页电梯井道内架子、安全网塔设安全技术交底第56页刷(喷)浆作业安全技术交底第57页外墙装饰抹灰工程安全技术交底第58页外墙面砖上浇下贴工艺安全技术交底第59页室内水泥砂浆抹灰工程安全技术交底第60页钢筋绑扎作业安全技术交底(自然地面以下钢筋绑扎)第61页钢筋绑扎作业安全技术交底第62页钢筋绑扎高处作业安全技术交底第63页钢筋绑扎高处作业安全技术交底(斜屋面) 第64页钢筋冷拉安全技术交底第65页混凝土浇捣作业安全技术交底(自拌混凝土) 第66页混凝土浇捣作业安全技术交底(商品混凝土) 第68页混凝土浇捣作业安全技术交底(斜面屋) 第70页地面工程(细石混凝土、水泥砂浆)施工安全技术交底第71页硫磺混凝土施工安全技术交底第72页砌筑工程安全技术交底第73页砌块运输、对堆放安全技术交底第74页预制板安装安全技术交底第75页门窗安装作业安全技术交底第76页构件吊装工程安全技术交底第77页钢结构吊装安全技术交底第78页卷材屋面施工安全技术交底第79页防腐蚀工程安全技术交底第80页涂料防水作业安全技术交底第81页防腐剂、焊料、灌注料加工安全技术交底第82页加工和浇注环氧树脂作业安全技术交底第83页瓦屋面施工安全技术交底第84页石棉水泥、玻璃钢波形屋面施工安全技术交底第85页薄钢板和波形薄钢板屋面作业安全技术交底第86页底下防水、堵漏施工安全技术交底第87页灌浆堵漏施工安全技术交底第88页油漆工程作业安全技术交底第89页玻璃安装作业安全技术交底第90页烟囱作业安全技术交底第91页冷却塔工程安全技术交底第92页通风与空调工程设备安装安全技术交底第93页通风与空调工程风管安装安全技术交底第94页通风与空调工程风管与部件制作安全技术交底第95页通风与空调试运转安全技术交底第96页金属加工、机修工程安全技术交底第97页铁器构件安装工程安全技术交底第98页钢结构及铁件制作工程安全技术交底第99页电梯井道清除垃圾安全技术交底第100页锅炉安装工程安全技术交底第101页查勘工(包括查险工)安全技术交底第102页灭蚁工安全技术交底第103页打蜡工安全技术交底第104页绿化工安全技术交底第10页装卸工作业安全技术交底第106页入货电梯装拆工程安全技术交底第107页电梯安装工程安全技术交底第108页饰品工程安装作业安全技术交底第109页饰面工程施工安全技术交底第110页楼地面装饰工程作业安全技术交底第111页裱糊工程作业安全技术交底第112页吊顶、隔断施工安全技术交底第113页管道工班前安全技术交底第114页管道施工安全技术交底第115页地下室、管沟和管井施工安全技术交底第116页管道安装安全技术交底第117页管道施工工具及设备使用的安全技术交底第118页管道试压清洗、吹扫、脱脂安全技术交底第119页管道堆放安全技术交底第120页挖土工程安全技术交底工程名称:回填土工程安全技术交底工程名称:基坑支护及开挖施工安全技术交底强夯基地施工安全技术交底挤密桩施工安全技术交底深层搅拌桩施工安全技术交底钢筋混凝土预制桩施工安全技术交底泥浆护壁机械成孔灌注桩施工安全技术交底干作业螺旋钻孔成孔灌注桩施工安全技术交底沉井施工安全技术交底地下连续墙施工安全技术交底井点降水施工安全技术交底回灌技术施工安全技术交底锚杆静压桩施工安全技术交底人工挖孔灌注桩施工安全技术交底模板安装安全技术交底模板堆放安全技术交底大模板的堆放、安装和拆除施工的安全技术交底室内满堂脚手架搭设工程安全技术交底竹脚手架搭设安全技术交底竹脚手架拆除工程安全技术交底扣件式钢管脚手架搭设安全技术交底门式钢管脚手架搭设安全技术交底门式钢管脚手架用作模板支撑安全技术交底门式钢管脚手架搭设满堂脚手架安全技术交底门式钢管脚手架搭设完成后混凝土浇捣安全技术交底门式钢管脚手架安全管理与维护安全技术交底附着升降脚手架构配件制作技术交底附着升降脚手架安装和使用一般规定技术交底附着升降脚手架安装搭设施工技术交底附着升降脚手架调试、验收技术交底附着升降脚手架升降作业技术交底。

电梯安装技术交底

电梯安装技术交底
9、曳引式电梯的平衡系数应为0.4~0.5。
10、电梯安装后应进行实验。轿厢分别在空载、额定载荷工况下,按产品设计规定的每小时启动次数和负载持续率各运行1000次(每天不少于8h),电梯应运行平稳、制动可靠、连续运行无故障。
11、噪声检验应符合下列规定:
(1)、机房噪声:对额定速度小于等于4m/s的电梯,不应大于80dB(A)。
11、机房和井道内应按产品要求配线。软线和无护套电缆应在线管、线槽或能确保起到等效防护作用的装置中使用。护套电缆可明辅于井道或机房内使用,但不得明辅于地面。
12、随行电缆的安装应符合下列规定:
(1)、随行电缆端部应固定可靠。
(2)、随行电缆在运行中应避免与井道内其他部件干涉。当轿厢完全压在缓冲器上时,随行电缆不得与地坑地面接触。
接受部门及人员
交底部门及人员
技术交底记录
工程名称
分部(项)或
构件名称
曳引式电梯安装工程
交底内容:
6、不设安全钳的对重(平衡重)导轨接头处缝隙不应大于1.0mm,导轨工作面接头处台阶不应大于0.15mm。
7、限速器张紧装置与其限位开关相对位置安装应正确。
三、轿厢及对重安装:
1、轿厢组装牢固、轿壁结合处平整、开门侧壁的垂直度偏差不大于1/1000.
4、动力操作的水平滑动门在关门开始的1/3行程之后,阻止关门的力严禁超过150N。
5、门刀与层门地坎、门锁滑轮与地坎间隙不应小于5mm,但不应大于10mm。
6、层门地坎水平度偏差不得大于2/1000,地坎应高出装修地面2mm~5mm.
7、厅门门框的立柱的垂直度偏差和门头滑道的水平度偏差不应超过1/1000,门扇垂直度偏差不大于2mm。
(3)、对机房、导轨支架、地坑、轿顶、轿门、层门及门地坎等部位应进行清理。

安全技术交底全套(范本)

安全技术交底全套(范本)

安全技术交底全套(范本)安全技术交底工程名称XX工程施工单位XX公司建设单位监理单位XXX主要内容:安全技术交底内容应包括工作场所的安全防护设施、安全操作规程及安全注意事项。

安全技术交底必须与下达施工任务同时进行,固定场所的工种(包括后勤人员)可定期交底,非固定作业场所的工种可按每一分部(分项)工程或定期进行交底。

安全技术交底应由技术人员实施,交底人和被交底人必须签字。

安全员负责交底监督。

主要内容:1、分部(分项)工程安全技术交底记录表;2、基础工程;3、主体工程;4、屋面工程;5、装饰工程;6、门窗工程;7、脚手架工程;8、临时用电工程;9、垂直运输机械的拆装使用;10、施工机具的装置使用;11、水暖、通风工程;12、电器安装工程;13、临时办法工程;14、其它工程。

分部(分项)工程安全技术交底记录表单元工程称号交底时间XX工程分部(分项)工程地基与基础(土方开挖)及工种名称交底单编号安全技术交底内容普工1、所有工人进入现场必须遵照安全出产六大规律。

2、挖土必须要有挖土令。

3、土方开挖前,要了解地下管道、电缆等各种管线的分布情况,并在现场找确切位置,开挖时密切注意,1米范围内要采用人工挖土。

如发现其它管线,要立即报道,以便及时处理,防止事故发生。

4、挖土时,放坡坡度及边坡支护要严格按设计施工,边坡开挖时要注意土壁其上部建筑物的稳定性,发现危险,要立即离开,避免冒险作业。

建筑物内的人员及贵重物品要暂时撤出。

5、每日或雨后必须检查边坡及支撑稳定情况,在包管安全的前提下才能继续施工,不得将土和其它物品放在支撑上,不得在支撑上行走、站立。

6、施工挖土时,要做好排水沟、挡水堤办法,以利排水,基坑和管沟要采取设置支撑等办法,保护基坑土壤布局,以防上塌坡、滑坡和基坑被浸泡等事故发生。

7、人工挖土,前后操作人员间距不小于2-3米,并应自上而下逐层挖掘,禁止采用掏洞的挖掘操作方法。

8、基坑四周设1.2米高的护栏,场地道路整修平整,确保车辆安全畅通,各种车辆要安排专人负责指挥协调指挥。

安全技术交底(全)

安全技术交底(全)

施工现场安全技术交底全集目录1、挖土工程2、回填土工程3、模板安装与拆除工程4、滑升模板工程(一)5、滑升模板工程(二)6、大模板堆放、安装拆除工程7、大模板外墙板存放、安装工程8、钢筋工程9、钢筋冷拉工程10、钢筋机械操作11、预应力钢筋张拉工程12、混凝土工程13、水磨石地面工程14、砌筑工程15、门窗安装工程16、构件安装工程17、木工机械的使用18、钢结构及铁件制作工程19、构件吊装工程20、钢结构吊装工程21、扣件式双排钢管脚手架搭设工程22、扣件式钢管脚手架搭设工程23、室内满堂脚手架搭设工程24、电梯井道内架子、安全网搭设工程25、门式脚手架搭设工程26、附着式升降脚手架(整体提升架或爬架)工程27、刷(喷)浆工程28、外檐装饰抹灰工程29、室内水泥砂浆抹灰工程30、卷材屋面施工工程31、涂料防水屋面工程32、瓦屋面施工工程33、石棉水泥、玻璃钢波形屋面工程34、薄钢板和波形薄钢板屋面工程35、地下防水工程渗漏的修堵工程36、灌浆堵漏工程37、油漆工程38、防腐蚀工程39、玻璃工程40、倒链(神仙葫芦、手拉葫芦)使用41、千斤顶的使用42、履带起重机的操作43、汽车起重机械的操作44、轨道式塔式起重机的操作45、下旋式塔机起板工程46、下旋式塔机拆除工程47、外用电梯装拆工程48、(内爬式)塔式起重机的操作49、挂钩工的安全操作50、卷扬机的操作51、电梯安装工程52、混凝土搅拌机的操作53、牵引式混凝土输送泵的使用54、灰浆搅拌机的操作55、蛙式打夯机的操作56、井架搭拆工程57、大型高处作业吊蓝工程58、管道工程59、空压机的操作60、烟囱作业工程61、水塔工程62、冷却塔工程63、通风工程64、电焊工65、气焊工程66、金属加工、机修工程67、电工工程68、铁器构件安装工程69、装卸工作工程70、场内机动车辆的安全操作71、施工升降机(外用电梯)的安全操作72、桩工机械的安全操作73、挖掘机的安全操作74、推土机的安全操作75、铲运机的安全操作76、锅炉安装工程77、电梯井道清除垃圾工程一、挖土工程安全技术交底1.挖土前根据安全技术交底了解地下管线,人防及其他构筑物情况和具体位置,地下构筑物外露时,必须进行加固保护。

设备安装工程安全技术交底

设备安装工程安全技术交底(1)加大宣传教育力度,让全体员工清楚履行合同的重要性,进而认真的执行制订的各种工期保证措施设备安装安全技术交底记录编号工程名称分项工程名称103#建筑设备安装施工单位施工部位交底内容:一、一般性规定1、进入施工现场的施工人员,必须首先参加安全教育培训。

考试合格方可上岗作业,未经培训或考试不合格者,不得上岗作业。

2、施工人员在施工前应对所从事的工作安全操作规程必须熟知,并严格遵守施工现场的安全生产制度,不违章作业,对违章工作的指令有权拒绝,并有责任制止他人违章作业。

3、从事特种作业的人员,必须进行身体检查,无妨碍本工种的疾病和具有相适应的文化程度。

4、不满18周岁的未成年工,不得进入施工现场从事施工或非施工性工作。

5、凡进入施工现场的施工人员,不管施工与否必需精确带好安全帽,系好安全带。

6、施工人员要坚持作业岗位,不得作与工作无关的事情,未经许可,不得从事非本工种作业,严禁酒后作业。

7、晚上除值班人员外其他施工人员一律不得在工地留宿,值班人员如需外出必须提前1天向有关领导提出书面申请,经批准后方可外出,如无领导批示值班人员一律不得外出。

8、正确使用个人防护用品和安全防护措施;衣着整洁;严禁穿拖鞋、赤背进入施工现场施工;凡超过2m(含2m)以上的高空作业必须系好安全带并正确使用,高空作业不得穿硬底和带钉易滑的鞋,不得向下投掷物料。

9、在高空作业中,使用的梯子不得缺档,不克不及垫高使用。

梯子使用时上端要扎牢,下端必需采取防滑措施。

禁止2人同时在梯上作业,使用人字梯时必需有专人看护。

页脚内容(1)加大宣传教育力度,让全体员工清楚履行合同的重要性,进而认真的执行制订的各种工期保证措施10、施工现场行走要注意安全,不得攀登脚手架、井字架、龙门架、外用电梯。

禁止乘(坐)非乘人的垂直运输设备高低。

11、现场的各种安全设施、设备、和警告、安全标志等未经领导同意,不得任意拆除或随意挪动。

12、施工前应对施工作业区域认真勘察,检查有无安全隐患,如有安全隐患排除后方可进行施工。

分部(分项)工程安全技术交底

分部( 分项 )工程安全技术交底一、分部分项工程安全技术交底1 、基础工程:包括挖土工程、回填土工程、基坑支护等。

2 、主体工程:包括砌筑工程 ,模板工程、钢筋工程、砼工程、楼板安装工程、钢结构及铁件制作工程、构件吊装工程等。

3 、屋面工程:钢筋险屋面施工、卷材屋面施工、涂料除水屋面施工、瓦屋面施工、玻璃钢型屋面施工等。

4 、装饰工程:内外墙装饰等。

5 、门窗工程:包括木门窗、铝合金门窗、塑钢门窗、钢门窗工程等。

6 、脚手架工程:包括落地式外脚手架、悬挑式脚手架、门型脚手架、吊篮脚手架、附着式升降脚手架 ( 整体提升架或爬架 ) 。

7 、临时用电工程。

8 、垂直运输机械:包括塔吊、物料提升机、外用电梯、卷扬机等机械设备的拆装、使用。

9 、施工机具及设备:木工、钢筋、混凝土、电气焊等机具设备的安装、使用。

10 、水暖、通风工程。

11 、电气安装工程。

12 、防火工程 : 包括电气防火、木工棚 ( 车间 ) 防火、职工宿舍及防火建筑材料防火等。

13 、其它工程。

14 、各工种安全技术交底。

二、安全技术交底的内容要依据施工组织设计中的安全措施 , 结合具体施工方法 , 根据施工现场的作业条件及环境,以书面的形式,编制出具有可操作性、针对性的内容 , 全面的安全技术交底材料。

三、安全技术交底的原则 :(1 )安全交底与技术交底要融为一体 , 不能分开的。

(2 )必须严格按照施工制度 , 在施工前进行交底。

(3 )要紧对不同工程的特点和不同工程的方法,针对施工现场和周围的环境,从防护上、技术上,提出相应的安全措施和要求。

(4 )安全交底要全面、具体 , 做到安全施工万无一失。

(5 )建筑机械安全技术交底要向操作者交待机械的安全性能及安全操作规程和安全防护措施,并经常检查操作人员的交接班记录。

(6 )交底应由施工技术人员向施工班组及责任人交底,安全员负责监督执行。

四、安全技术交底编制审批与交底要求安全技术交底必须由施工现场的工程技术人员编制 , 然后由施工现场的技术负责人负责审批,履行审批手续,安全技术交底由工程技术人员组织有关施工管理人员及施工班组人员进行认真的交底,安全技术交底必须是以书面的形式进行,并要严格履行签字手续,交底人、接底人、安全监督人都要进行签字。

分部工程安全技术交底

分部工程安全技术交底一、分部分项工程安全技术交底1 、基础工程:包括挖土工程、回填土工程、基坑支护等。

2 、主体工程:包括砌筑工程 ,模板工程、钢筋工程、砼工程、楼板安装工程、钢结构及铁件制作工程、构件吊装工程等。

3 、屋面工程:钢筋险屋面施工、卷材屋面施工、涂料除水屋面施工、瓦屋面施工、玻璃钢型屋面施工等。

4 、装饰工程:内外墙装饰等。

5 、门窗工程:包括木门窗、铝合金门窗、塑钢门窗、钢门窗工程等。

6 、脚手架工程:包括落地式外脚手架、悬挑式脚手架、门型脚手架、吊篮脚手架、附着式升降脚手架 ( 整体提升架或爬架 ) 。

7 、临时用电工程。

8 、垂直运输机械:包括塔吊、物料提升机、外用电梯、卷扬机等机械设备的拆装、使用。

9 、施工机具及设备:木工、钢筋、混凝土、电气焊等机具设备的安装、使用。

10 、水暖、通风工程。

11 、电气安装工程。

12 、防火工程 : 包括电气防火、木工棚 ( 车间 ) 防火、职工宿舍及防火建筑材料防火等。

13 、其它工程。

14 、各工种安全技术交底。

二、安全技术交底的内容要依据施工组织设计中的安全措施 , 结合具体施工方法 , 依照施工现场的作业条件及环境,以书面的形式,编制出具有可操作性、针对性的内容 , 全面的安全技术交底材料。

三、安全技术交底的原则 :(1 )安全交底与技术交底要融为一体 , 不能分开的。

(2 )必须严格按照施工制度 , 在施工前进行交底。

(3 )要紧对不同工程的特点和不同工程的方法,针对施工现场和周围的环境,从防护上、技术上,提出相应的安全措施和要求。

(4 )安全交底要全面、具体 , 做到安全施工万无一失。

(5 )建筑机械安全技术交底要向操作者交待机械的安全性能及安全操作规程和安全防护措施,并经常检查操作人员的交接班记录。

(6 )交底应由施工技术人员向施工班组及责任人交底,安全员负责监督执行。

四、安全技术交底编制审批与交底要求安全技术交底必须由施工现场的工程技术人员编制 , 然后由施工现场的技术负责人负责审批,履行审批手续,安全技术交底由工程技术人员组织有关施工治理人员及施工班组人员进行认确实交底,安全技术交底必须是以书面的形式进行,并要严格履行签字手续,交底人、接底人、安全监督人都要进行签字。

电梯安装施工技术交底

电梯安装施工技术交底一、工程概况项目名称:[项目名称]建筑物类型:[建筑类型]电梯型号:[电梯型号]电梯数量:[电梯数量]轿厢尺寸:[轿厢尺寸]井道尺寸:[井道尺寸]二、施工准备检查施工图纸、技术文件和相关规范,确保施工方案的合理性、可行性。

组织相关人员进行技术交底,明确施工工艺、技术标准、安全要求等。

准备必要的施工机械设备、材料和工具,并进行检查、调试,确保其完好有效。

对施工区域进行清理、测量,并做好保护措施。

三、施工工艺1. 井道基础及导轨安装检查井道基础尺寸、标高、强度是否符合设计要求。

安装导轨,严格控制导轨的垂直度、平行度和水平度。

采用专业的测量工具进行测量,确保导轨安装精度。

2. 轿厢及对重安装检查轿厢、对重尺寸、重量、性能是否符合设计要求。

安装轿厢,确保轿厢与导轨的贴合度、运行平稳性。

安装对重,确保对重与轿厢的平衡性、运行稳定性。

3. 控制柜及电气设备安装检查控制柜、电气设备型号、规格、性能是否符合设计要求。

安装控制柜,确保控制柜的接地良好、通风散热良好。

安装电气设备,确保电气设备的连接可靠、运行安全。

4. 电梯调试检查电梯各部件安装是否符合规范要求,并进行试运行。

对电梯进行调试,确保其运行安全、可靠、平稳。

对电梯进行性能检测,确保其符合相关标准要求。

四、质量控制要点严格控制导轨安装精度,确保电梯运行平稳、安全。

严格控制轿厢、对重安装质量,确保电梯运行可靠、稳定。

严格控制控制柜、电气设备安装质量,确保电梯运行安全、高效。

严格控制电梯调试过程,确保电梯运行符合规范要求。

五、安全技术交底严格遵守施工安全操作规程,做好安全防护措施。

注意高空作业安全,佩戴安全帽和安全带,并设置必要的安全警示标志。

注意用电安全,确保电气设备的接地良好,并配备相应的安全防护措施。

注意机械设备的安全操作,严格遵守操作规程,并定期检查维护。

注意材料搬运安全,采取措施防止材料滑落或坠落。

注意消防安全,配备相应的消防器材,并进行消防演练。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

室内电梯安装工程安全技术交底 1.一般规定 1.1 电梯安装操作人员,必须经身体检查,凡患心脏病、高血压病者,不得从事电梯安装操作。 1.2 进入施工现场,必须遵守现场安全制度,操作时精神集中,并按规定穿戴个人防护用品。 1.3 电梯安装井道内使用的照明灯,其电压不得超过36V,操作用的手持电动工具必须绝缘良好,须经二级漏电保护,漏电保护器灵敏、有效。 1.4 梯井内操作必须系安全带,上、下走爬梯,不得爬脚手架,操作使用的工具用毕必须装入工具袋,物料严禁上、下抛扔。 1.5 电梯安装使用脚手架必须经组织验收合格,办理交接手续后方可使用。 1.6 焊接动火应办理动火证,备好灭火器材和监护人员,严格执行消防制度。施焊完毕必须检查火种,确认已熄灭方可离开现场。 1.7 设备拆箱、搬运时,拆箱板必须及时清运,在指定地点码放。拆箱板钉子应打弯。拾运重物前后呼应,配合协调。 1.8 长形部件及材料必须平放,严禁立放。 2.电梯安装 2.1 样板架设应遵守以下规定: (1)样板应牢固准确,制做样板时,样板架木方的木质,强度必须符合规定要求。 (2)样板架木方应按工艺规定牢固地安装在井道壁上,不允许承重它用。 (3)放钢丝线时,钢丝线上临时所拴重物重量不得过大,必须捆扎牢固。放线时下方不得站人。 2.2 导轨及其部件安装前应遵守以下规定: (1)剔墙、打设膨胀螺栓,操作时应站好位置,系好安全带,戴防护眼镜,持拿榔头不得戴手套,不得上下交叉作业。 (2)电锤应用保险绳拴牢,打孔不得用力过猛,防止遇钢筋卡住。 (3)剔下的混凝土块等物,应边剔边清理,不得留在脚手架上。 (4)用气焊切割后的导轨支架必须冷却后,再焊接。 (5)导轨支架应随稳随取,不得大量堆积于脚手板上。 (6)导轨支架与预埋铁先行点焊,每侧必须上、中、下三点焊牢,待导轨调整完毕之后,再按全位置焊牢。 (7)在井道内紧固膨胀螺栓时,必须站好位置,扳手口应与螺栓规格协调一致,紧固用力不得过猛。 2.3 导轨安装应遵守以下规定: (1)做好立道前的准备,应根据操作需要,由架子工对脚手板等进行重新铺设,准备导轨吊装的通道,挂滑轮处进行加固等,必须满足吊装轨道承重的安全要求。 (2)采用卷扬机立道,起吊速度必须低于8m/min。必须检查器重工具设备,确认符合规定方可操作。 (3)立轨道应统一行动,密切配合,指挥信号清晰明确,吊升轨道时,下方不得站人,并设专人随层进行监护。 (4)轨道就位连接或轨道暂时立于脚手架时,回绳不得过猛,导轨上端未与导轨支架固定好时,严禁摘下吊钩。 (5)导轨凸凹榫头相接入槽时,必须听从接道人员信号,落道要稳。 (6)紧固压道螺栓和接道螺栓时,上下配合好。 2.4 轨道调整应遵守以下规定: (1)轨道调整时,上下必须走梯道,严禁爬架子。 (2)所用的工具器材(如垫片、螺栓等)应随时装入工具袋内,不得乱放。 (3)无围墙梯井,如观光梯,严禁利用后沿的护身栏当梯子,梯外必须按高处作业规定进行。 2.5 厅门及其部件安装应遵守以下规定: (1)安装上坎时(尤其货梯)必须互相配合,重量大宜用滑轮等起重工具进行。 (2)厅门门扇的安装必须按工艺防坠落的安全技术措施执行。 (3)井道安全防护门在厅门系统正式安装完毕前严禁拆除。 (4)机锁、电锁的安装,用电钻打定位销孔时,必须站好位置,工具应按规定随身携带。 2.6 机房内机械设备安装应遵守以下规定: (1)搬抬钢架、主机、控制柜等应互相配合,在尚无机房地板的梯井上稳装钢梁时,必须站在操作平台上操作。 (2)对于机房在下面,其顶层钢梁正式安装前,禁止将绳轮放在上面;钢梁应稳装在梯井承重墙或承重梁的上方,在此之前,不允许将主机、抗绳轮置于钢梁上。 (3)曳引机吊装前,必须校核吊装环的载荷强度。 (4)安装抗绳轮应采用倒链等工具进行,可先安装轴承架,再进行全部安装,操作时下方严禁站人。 2.7 井道内运行设备安装应遵守以下规定: (1)安装配重前检查倒链及承重点应符合安全要求。 (2)配重框架吊装时,井道内不得站人,其放入井道应用溜绳缓慢进行。 (3)导轨安装前,安装中不可拆除倒链,并应将配重框架支牢固,扶稳。 (4)安装配重块应放入一端再放入另一端,两人必须配合协调,配重块重量较大时,宜采用吊装工具进行。 (5)轿厢安装前,轿厢下面的脚手架,必须满铺脚手板。 (6)倒链固定要牢固,不得长时间吊挂重物。 (7)轿厢载重量在1000kg,井道井深不大于2.3m可用两根不小于200mm × 200mm坚硬木方支撑;载重量在3000kg以下,井道深度不大于4m,可用两根18号工字钢或20号槽钢作支撑,如载重量及井道井深超过上述规定时,应增加支撑物规格尺寸。 (8)两人以上抬杠重物应密切配合(如:上下底盘),部件必须拴牢。 (9)吊装底盘就位时,应用倒链或溜绳缓慢进行,操作人员不得站在井道内侧。 (10)吊装上梁,轿顶等重物时,必须捆绑牢固,操作倒链,严禁直立于重物下面。 (11)轿厢调整完毕,所有螺栓必须拧紧。 (12)钢丝绳安装放测量绳线时,绳头必须拴牢,下方不得站人。 (13)使用电炉熔化钨金时,炉架应做好接地保护;绳头灌钨金时,应将勺及绳头进行预热,化钨金的锅不得掉进水点,操作时必须戴手套及防护眼镜。 (14)放钢丝绳时,要有足够的人力、人员严禁站于钢丝绳盘线圈内,手脚应远离导向物体,采用直接挂钢丝绳工艺,制作绳头时,辅助人员必须将钢丝绳拽稳,不得滑落。 (15)对于复线式电梯,用大绳等牵引钢丝绳,绳头拴绑处必须牢固,严禁钢丝绳坠落。 2.8 电线管,电线槽的制作安装应遵守以下规定: (1)使用砂轮锯切割电线管,应将工件平放,压力不得过猛。管槽锯口应去掉毛刺。 (2)在井道进行线槽及铁管安装时,应随用随取,不得大量堆于脚手板上,使用电钻,严禁戴手套。 (3)穿线、拉送线双方呼应联系要准确,送线人员的手应远离管口,双方用力不可过急过猛。 (4)机房内采用沿地面厚板明线槽,穿线后确认没有损伤导线,必须加盖牢固。 3.电梯调试 3.1 慢车准备及慢车运行应遵守以下规定: (1)慢车运行之前,必须具备以下条件: ① 缓冲器安装调整完毕,液压缓冲器注油。 ② 限速器调速完毕。 ③ 抱闸调整完毕,其动作可靠无误。 ④ 急停回路中各开关作用准确可靠。 ⑤ 上下极限开关安装调整完毕,并投入使用。 (2) 轿顶护身栏安装完毕,轿顶照明应完备。 (3) 井道内障碍物应清除,孔洞盖严,存储器运行中不碰撞。 (4) 因故厅门暂不能关闭,必须设专人监护,装好安全防护门(栏),挂警告牌。 (5) 若总承包单位(客户)在初次运行之前未装修好门套部分,必须将门厅两侧空隙封严,物料不得伸入梯井。 (6) 暂不用的按钮应用铁盖等措施保护封闭。 (7) 慢车运行,任何人在任何地方使轿厢运行时(机房、轿顶、轿内)必须取得联系,方可运行。 (8) 在轿顶操作人员应选好位置,并注意井道器件,建筑物凸出结构、错车(与对重交错0位置,以及复绕绳轮)。到达预定位置开始工作前,必须扳断电轿顶(或轿内)急停开关,再次运行前,方可恢复。 (9)在任何情况下,不得跨于轿厢与厅门门口之间进行工作。严禁探头于中间梁下、门厅口下、各种支架之下进行操作。特殊情况,必须切断电源。 (10)对于多部并列电梯,各电梯操作人员应互相照顾,如确难以达到安全时,必须使相邻电梯工作时间错开。 (11)轿厢上行时,轿顶上的操作人员必须站好位置,停止其他工作,轿厢行驶中,严禁人员出入。 (12)轿厢因故停驶,轿厢底坎如高于厅门底坎600mm,轿内人员不得向外跳出,外出必须从轿顶进行。 (13)在机房内,应注意曳引绳、曳引轮、抗绳轮、限速器等运动部分,必须设置围栏或防护装置,严禁手扶。 3.2 快车准备及快车运行(试车)应遵守下列规定: 快车运行之前,上述慢车运行的各条必须全部满足,安装工作全部结束后,快车运行还必须具备以下条件: (1)经过慢车全程试车,各部位均正常无误。 (2)各种安全装置、安全开关等经模拟动作试验均动作灵敏可靠。 (3)各层厅门完全关闭,机、电锁作用可靠。 (4)快车运行中,轿顶不得站人。 (5)电梯试车过程中严禁携带乘客。 3.3 电梯局部检查及调整应遵守以下规定: (1)在机房工作时,应将主电源切断,挂好标志牌,并设专人监护。 (2)盘车时,应将主电源切断,并采取断续动作方式,随时准备刹车。无齿轮电梯不准盘车。 (3)在各层操作时,进入轿厢前必须确认其停在本层,不得只看楼层灯即进入。在底坑操作时应切断停车开关或将动力电源切断。 (4)电梯的动力电源有改变时,再次送电之前,必须核对相序,防止电梯失控或电机烧毁。 (5)冬季试梯,曳引机应加低温齿轮油,若停梯时间较长,检查润滑油有凝结现象时,必须采取措施处理后,方可开车。 (6)检查线路、换接端子或修理电器时,尽量做到不带电,带电作业时,要有人监护,在通电电器接线端子裸露处附近,禁止使用没有绝缘柄的工具。 4.每天工作结束人离去前,必须切断电源,锁好开关箱,防止他人随意开动。 5.补充交底内容:

(1)、在所属作业区的范围内,做好工种落手清,材料、垃圾清理到指定地点。 (2)、施工人员进入现场必须正确佩带安全帽,扣好帽带,高空作业系好安全带。 (3)、电梯井道防护门应封闭严密,严禁擅自拆除或移位,并挂上警示标志。

交底单位:中建二局项目部 接受交底单位: 交底人: 接受交底人
