螺杆洞封堵施工方案
螺杆洞封堵施工方案振东2.2

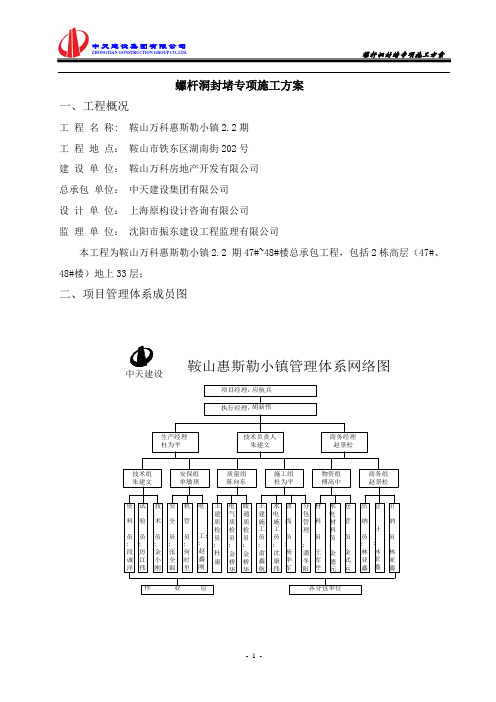

螺杆洞封堵专项施工方案一、工程概况工程名称: 鞍山万科惠斯勒小镇2.2期工程地点:鞍山市铁东区湖南街202号建设单位:鞍山万科房地产开发有限公司总承包单位:中天建设集团有限公司设计单位:上海原构设计咨询有限公司监理单位:沈阳市振东建设工程监理有限公司本工程为鞍山万科惠斯勒小镇2.2 期47#~48#楼总承包工程,包括2栋高层(47#、48#楼)地上33层;二、项目管理体系成员图鞍山惠斯勒小镇管理体系网络图中天建设项目经理:执行经理:生产经理杜为平技术负责人朱建文商务经理赵景松技术组朱建文安保组单敏琪质量组陈向东施工组杜为平物资组傅高中商务组赵景松技术员:金小刚土建质检员:杜康电工::赵鑫刚放线员:杨华军暖通质检员:金桥华出纳员:林亚鑫材料员:王军平仓管员:金式云应航兵胡新伟机管员:何时里资料员:段诚洋试验员:厉江伟作 业 层各分包单位安全员:张全银电气质检员:金桥华水电材料员:金德元土建施工员:俞鑫航水电施工员:沈康伟分包管理:潘冬阳会计:林亚鑫出纳员:林亚鑫三、概述外墙螺杆洞封堵涉及到外墙的渗漏风险,故在装修阶段我司将注重外墙螺杆洞的封堵施工。
我司本着预防为主,加强事前控制和事后检查,把质量隐患消灭在萌芽状态,确保无渗漏工程。
从施工方面分析原因,并提出来针对性的措施。
螺杆洞封堵分普通外墙和地下室外墙两个类型。
四、普通外墙螺杆洞封堵施工1、外墙立模施工过程中采用的螺杆必须附带PVC套管,便于穿墙螺杆的再次利用,另外防止拆模时破坏墙体结构。
2、外墙抹灰施工前先用冲击锤将外侧螺杆洞内的塑料管打掉,将其凿成20mm深,直径为40mm的喇叭形,用水冲洗湿润后用1:2纤维防水砂浆(略干)(0.9kg杜拉纤维/立方米砂浆+水泥用量3.8%的金王牌防水粉)喂入孔内灌满(严禁空孔)、外侧补成圆饼状并凸出墙面2mm,最后采用防水涂料刷1mm厚。
五、地下室外墙螺杆洞封堵1、地下室外墙立模时所采用的螺杆必须是带有60×60×4mm止水片的φ12的高强止水螺杆。
(完整版)螺杆洞封堵技术交底

工程名称友谊天地交底部位穿墙螺杆洞封堵工程编号日期2014年11月1日节点图:
四、内墙螺杆洞封堵做法:
1、清理孔内垃圾,周边浇水湿润。
2、从一侧堵塞掺10%膨胀水泥的砂浆到墙体内压实。
五、外墙楼层接茬
1、基层清理,将表面浮浆及松散混凝土等杂物清理干净,不平处打磨平整。
2、外侧刷JS防水涂料,分多遍涂刷JS防水涂料,总厚度不小于1.0mm,涂刷范围为150mm宽。
六、施工要点及质量要求
1、孔边松散混凝土必须凿除。
2、确保外墙螺栓孔洞内的PVC管套管凿除。
3、在封堵螺杆洞前应该注意螺杆洞的清理,不能留有木屑等杂物,及油渍,并凿成毛面。
4、冲洗时需用钢丝刷清理;
5、冲洗完后,应等没有明水时在封堵,但封堵前应保持湿润。
6、砂浆封堵必须饱满密实,与先浇捣的混凝土连接应牢固。
7、砂浆应及时养护,并检查是否有细微裂缝或空鼓。
8、JS防水厚度及范围。
9、封堵前、后,分批待甲方、监理、总包验收合格后,方可进行下一道工序。
技术负责人:交底人:接交人:
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
螺杆洞封堵步骤

螺杆洞封堵步骤1. 概述螺杆洞封堵是一种常见的工程技术,用于修复或封堵管道中的螺杆洞。
螺杆洞是指管道壁上的小孔或裂缝,可能会导致管道泄漏或损坏。
本文将详细介绍螺杆洞封堵的步骤和相关注意事项。
2. 材料准备在进行螺杆洞封堵之前,需要准备以下材料和工具: - 封堵剂:封堵剂可根据管道材料和洞口大小选择适当的材料,如聚合物、水泥浆等。
- 清洁剂:用于清洗管道表面,确保封堵剂能够充分附着。
- 封堵工具:根据洞口大小和位置选择适当的工具,如注射器、刷子等。
- 个人防护装备:如手套、护目镜等。
3. 步骤步骤1:安全措施在进行任何工程操作之前,确保工作区域安全,并佩戴适当的个人防护装备,避免意外伤害。
步骤2:管道清洗使用清洁剂和刷子清洗管道表面,去除污垢和沉积物,确保封堵剂能够充分附着在管道上。
步骤3:封堵剂选择根据管道材料和洞口大小选择合适的封堵剂。
不同的封堵剂有不同的特性和适用范围,选择合适的封堵剂能够提高封堵效果。
步骤4:封堵剂准备根据封堵剂的使用说明,将封堵剂按照正确的比例和方法进行准备。
通常需要将封堵剂与水或其他添加剂混合,形成适合注射或涂抹的糊状物质。
步骤5:封堵剂注入根据洞口的位置和大小,选择合适的封堵工具,如注射器或刷子。
将准备好的封堵剂注入洞口,确保封堵剂能够充分填满洞口,并且与管道壁充分接触,形成密封。
步骤6:封堵剂固化根据封堵剂的固化时间,等待一定的时间,让封堵剂充分固化。
在此期间,避免操作管道,确保封堵剂能够完全固化,并且与管道壁形成牢固的连接。
步骤7:封堵效果检查封堵剂固化后,检查封堵效果。
可以使用压力测试或其他方法,检查管道是否还存在泄漏或洞口。
步骤8:清理工作区域完成封堵工作后,清理工作区域,将废弃物和工具妥善处理。
4. 注意事项•在进行螺杆洞封堵之前,确保对封堵剂和工具的选择准确,并按照使用说明进行操作。
•在封堵剂固化之前,避免操作管道,以免影响封堵效果。
•在进行任何工程操作之前,确保工作区域安全,并佩戴适当的个人防护装备,避免意外伤害。
最新螺杆洞封堵专项方案

*****工程螺杆洞封堵专项施工方案****公司第111项目部螺杆洞封堵专项施工方案一、工程概况工程名称:*******工程二、编制原则和依据外墙螺杆洞封堵涉及到外墙的渗漏风险,我项目部特别注重外墙螺杆洞口的封堵施工。
本着预防为主、加强事前控制和事后检查的原则,把质量隐患消灭在萌芽状态,确保无渗漏工程。
根据本工程的特点,螺杆洞封堵分普通外墙和地下室外墙两个类型。
故根据工程实例和以往的施工经验,螺杆洞封堵的施工方案如下。
三、地下室外墙螺杆端头封堵1、地下室外墙立模时所采用的螺杆均为带有100×100×3mm止水片的φ14的高强止水螺杆。
2、地下室外墙拆除后,将外墙止水螺栓圆台模具剔出,用气焊将止水螺栓割除,外用1:1防水砂浆抹平。
待砂浆干燥后,然后外侧涂刷1.5厚JS防水, 100×100mm方形。
四、普通外墙螺杆洞封堵施工1、外墙立模施工过程中采用的φ14螺杆必须附带PVC套管,便于穿墙螺杆的再次利用,另外防止拆模时破坏墙体结构。
2、地上楼层对拉螺栓孔封堵将螺栓套管用电锤钻出,清理干净后采用无机发泡灌实,两侧采用1:2水泥砂浆嵌填,然后外侧涂刷1.5厚JS防水,100×100mm方形。
五、施工要点及质量要求1、已切除螺栓头端部的松散混凝土必须凿除2、在封堵螺杆洞前应将螺栓孔洞内的PVC管套筒用电锤钻出,并注意螺杆洞的清理,不能留有木屑等杂物及油渍。
3、防水砂浆抹平前均须用钢丝刷将螺栓头及螺栓洞口周围清理干净,并用水冲洗,且要等没有明水时再用防水砂浆抹平,但抹平前应保持湿润。
4、抹平时所用水泥砂浆中防水剂的掺入量,应根据规范要求及现场施工条件选择,并安排专人负责称量,允许误差一般为掺入量的±2%,且搅拌要均匀,否则会影响防水质量。
所用外加剂必须具有出厂合格证及产品技术资料,并符合相应技术标准和设计要求。
5、JS防水涂料需要有产品出厂合格证及检验报告。
高层建筑螺杆洞封堵施工方案

高层建筑螺杆洞封堵施工方案范本一:一、项目概述高层建筑螺杆洞封堵施工方案旨在对高层建筑内部的螺杆洞进行有效封堵,以确保建筑结构的安全性和稳定性。
本方案详细描述了封堵施工的步骤、所需材料和工具以及安全措施等。
二、施工准备2.1 材料准备2.1.1 封堵材料:防火板、灌浆料、接缝胶水等。
2.1.2 施工工具:螺丝刀、锤子、电钻、灌浆枪等。
2.2 安全措施2.2.1 施工人员需配备个人防护用品,包括头盔、防护眼镜、口罩等。
2.2.2 确保工作区域周围通畅,设置警示标志,防止他人闯入。
三、施工步骤3.1 螺杆洞清理3.1.1 使用螺丝刀将原有螺杆拧出。
3.1.2 用吸尘器或刷子清理洞口内的灰尘和杂物。
3.2 封堵材料制备3.2.1 将防火板按照洞口大小剪裁成相应的形状。
3.2.2 将灌浆料按照说明书要求配置好。
3.3 洞口封堵3.3.1 将剪裁好的防火板放置在洞口上方,用螺丝固定住。
3.3.2 用电钻在洞口两侧钻孔,将灌浆料注入洞内,直到充满整个洞口。
3.3.3 待灌浆料干燥后,用接缝胶水将洞口周围的缝隙进行密封。
四、施工完成经过以上步骤,对高层建筑螺杆洞的封堵施工已经完成。
检查封堵效果,确保洞口全部封堵牢固,无安全隐患。
附件:无法律名词及注释:1. 高层建筑:指建筑物的高度在一定限度以上的建筑物。
2. 螺杆洞:指高层建筑内用于安装螺杆的洞口。
范本二:一、项目概述高层建筑螺杆洞封堵施工方案旨在对高层建筑内部的螺杆洞进行封堵工作,以保证建筑结构的稳定和安全。
本方案详细介绍了封堵施工的步骤、所需材料和工具以及施工中的安全措施。
二、施工准备2.1 材料准备2.1.1 防火板:选用符合国家标准的防火板材料。
2.1.2 灌浆料:根据工程需要,选用合适的灌浆料。
2.1.3 接缝胶水:选用高强度、耐高温、防水防火的接缝胶水。
2.2 工具准备2.2.1 螺丝刀:选择适合螺杆型号的螺丝刀。
2.2.2 锤子:用于固定防火板的螺丝。
螺杆洞封堵方案

螺杆洞封堵方案一、工程概况中山市万科房地产有限公司投资兴建的中山万科城市风景花园后期高层-1#楼(A区)及车库商住楼工程位于中山市南区城南一路5号,总建筑面积约为19187.15m2,拟建1栋17层高层,地下室一层,框-剪结构,西南面为第七组团工程,层高为9层(现正在进行主体施工),西北面为小区公共游泳池、体育公园,东北面为空地,总建筑面积:19187.15m2(其中:地上16308.33m2,地下2878.82m2),建筑层数:17层,总建筑高度:51.50米,地下1层;层高3.8~4.95米。
二、编制依据和原则本工程剪力墙结构,施工过程中用到大量的穿墙螺杆,完成后留有大量穿墙螺杆洞,根据工程实例和以往施工经验,将螺杆洞封堵的施工方法编写方案。
三、施工工艺流程1、±0.000以上部分螺杆洞封堵。
1)在螺杆洞外侧凿出20mm深、直径40mm喇叭形;2)冲洗湿润后用1:2.5水泥砂浆挤入孔内灌满,外侧补成圆饼状并凸出墙面2mm;3)砂浆应及时进行养护。
2、±0.000以下部分螺杆洞封堵1)一般支模时,在穿墙螺杆靠迎水面套1个5cm*5cm*2cm(厚)的木垫块。
拆模后,把木垫块凿出;2)再把穿墙螺栓用电焊割断,最后用1:2.5水泥砂浆封堵,水泥砂浆可以凸出混凝土面2mm,并压住四周混凝土10mm。
,四、施工要点及质量要求1、孔边松散混凝土必须凿除;2、确保外墙螺栓孔洞内的PVC管套筒凿除;3、在封堵螺杆洞前应该注意螺杆洞的清理,不能留有木屑等杂物,及油渍,并凿成毛面。
4、冲洗时须用钢丝刷清理;5、冲洗完后,应等没有明水时再封堵,但封堵前应保持湿润。
6、封堵螺杆洞时所用水泥砂浆中的膨胀剂与防水剂的掺入量,应根据工程性质和现场施工条件选择,并事先通过试验确定掺入量。
所有微膨胀剂和外加剂必须具有出厂合格证及产品技术资料,并符合相应技术标准和设计要求。
7、微膨胀剂的掺量直接影响砂浆的封堵质量,因此,其秤量应由专人负责,允许误差一般为掺入量的±2%。
对拉螺杆封堵施工方案
编制说明编制依据工程概况四. 普通墙体对拉螺杆孔处理五、地下室外墙及人防区对拉螺杆孔的处理施工要点及质量要求七施工质量保证措施、施工安全措施、编制说明本方案的编制是针对对拉螺杆孔洞的封堵。
模板拆除后,内外剪力墙体上留下了部分对拉螺杆孔洞,特别是外墙螺杆孔封堵涉及到外墙的渗漏风险,故我项U部对螺杆孔的封堵编制专项施工方案。
本着预防为主,加强事前控制和事后检査,把质量隐患消灭在萌芽状态,确保工程无渗漏。
从施工方面分析原因,提出来针对性的措施,结合以往的经验,本项U部拟对对拉螺杆孔洞采取以下方案进行处理。
、编制依据1、福田雅居一期项tl施丄图纸2、福田雅居一期项tl施丄组织设计3、《建筑工程施工质量验收统一标准》GB50300-2013、工程概况本工程为新建福田雅居拆迁安置房工程,位于南京漂水区福田路,具体单位工程悄况如下:主楼建筑层数地上18层,地下1_2层;建筑高度53 • 85m。
釆用剪力墙结构体系。
总建筑面积:161344. 25 m\ 其拆1 • 01: 12791 • 98m2、1-02: 13480 •98m2、1・ 03:12791 • 98m2、1-04: 16929 ・ 72m2、1-05: 8463 • 33m2、1-06: 17378 • 52m2、1-07: 1603&67m2、19& 16038 ・ 67m2、1 • 09:16038 ・ 67m2o 1#地下车库为地下一层,建筑面积为26464・25m2,其中战时地下室人防区总防护面积8311. 06m2o商业建筑层数地上3层,地下0层;结构采用框架结构,基础采用独立基础。
建筑面积1 • si 栋260& 35m2, l-s2 栋2271. 33m2o本工程地下室外墙及人防区采用止水螺杆,其他普通内墙、柱、梁采用附带PVC套管的对拉螺杆。
U!I普通墙体对拉螺杆孔处理1•立模施工过程中采用的螺杆附带PVC套管,便于穿墙螺杆的再次利用,另外防止拆模时破坏墙体结构。
外剪力墙螺杆洞封堵施工方案
目录一、工程概况 (2)二、编制依据和原则 (2)三、施工工艺流程 (2)四、施工要点及质量要求 (4)五、施工质量保证措施 (5)六、施工安全措施 (5)一、工程概况工程名称:金茂·如茂苑住宅G1#~G9#栋及地下室(一期)项目新建工程建设单位:株洲如茂置业有限公司设计单位:深圳市华阳国际工程设计股份有限公司项目地址:湖南省株洲市云龙新区,西临田心大道,北临四兴路(原林科大旧址)工程概况:金茂·如茂苑住宅G1#~G9#栋及地下室(一期)项目新建工程总建筑面积:161697.96㎡,由9栋(G1#-G9#)住宅、商铺及地下车库组成,其中地下室33354.4㎡,地上部分住宅和商铺等127473.56㎡,住宅建筑高度78米;地下室高度为3.7米。
结构类型:住宅为剪力墙结构,地下室车库为框架结构二、编制依据和原则本工程为剪力墙结构,标准层采用铝模-拉杆系统,外架采用全钢爬架,外剪力墙混凝土浇筑完成后,存在大量的穿墙螺杆孔洞与爬架机位预埋孔洞,如何避免外墙孔洞渗水,是本项目外墙防水施工的重点,根据本项目的实际情况及业主单位的要求,结合以往施工经验,特编制外墙螺杆洞封堵的施工方案。
三、对拉螺杆空洞施工工艺流程1、新型穿墙止水对拉螺杆孔洞封堵(部位:地下结构部分)1)逐个清理止水螺杆内外两侧丝杆上的水泥浆;2)将螺杆从丝孔拧出;3)清理孔口及周边,浇水湿润;4)用1:2干硬性水泥砂浆(添加防水剂及膨胀剂)堵塞内外侧孔口并抹平压光。
2、穿墙螺杆孔洞封堵(部位:地上结构部分)1)将穿墙螺杆洞外侧用机械扩孔,并将扩孔部分的PVC管除去。
扩孔深度不小于20mm,直径不小于30mm。
2)清理孔内杂物垃圾,周边浇水湿润。
3)内侧堵塞:从外侧堵塞1:2干硬性水泥砂浆(添加防水剂及膨胀剂)40~60mm深。
4)待外侧水泥砂浆终凝后,从内侧往螺栓孔中注入防水砂浆,注满孔洞,也可在外边预留20~30mm,待发砂浆干硬后用水泥砂浆封堵。
螺杆洞封堵方案方案0001
一、工程概况 .........二、编制依据和原则...三、施工准备 .........四、螺杆洞封堵施工...五、施工要点及质量要求六、施工质量保证措施七、施工安全文明措施目录.错. 误!未定义书签。
.错. 误!未定义书签。
错误!未定义书签。
345工程概况工程名称:碧桂园•蜜柚二标段土建总承包工程建设单位:武汉碧桂园塔子湖置业有限公司设计单位:广东博意建筑设计有限责任公司监理单位:北京中协成工程管理有限公司工程地点:武汉市江岸区健美街与华隆路交汇处。
本工程包括商业楼3#、4#、5#楼(各一个单元,18F/-2F ) : 2 ;商业3#楼 (仆/-2F ): 700 m2 ;地下室:20000 m2 。
3#、4#、5#楼为1 8层的高层商业楼,耐火等级为一级,建筑高度为,住宅标准层层高为,室内外高差为;二、编制依据和原则《混凝土结构工程施工及验收规范》(GB50204-2002)本工程施工图纸根据工程实例和以往施工经验。
三、施工准备1 、现场准备( 1 )准备好现场电源接驳点。
( 2)在施工区域地面处理平整坚实,以行走施工。
( 3)需要高空作业的操作架已按照要求搭设完毕。
( 4)已施工防水层的墙面已将防水处理干净。
2、技术准备进行施工技术交底:施工前由项目总工组织施工人员、质安人员对班组长、施工工人交底,逐项排查使用对拉螺栓的墙体和柱,将需要封堵的对拉螺栓空洞标记,针对施工的关键部位、施工难点、质量和安全要求、操作要点及注意事项等进行全面的交底,各个班组长接受交底后组织操作工人认真学习,并要求落实在各个施工环节之上。
3、物资准备( 1 )材料要求1)水泥:425 号硅酸盐水泥;2)聚合物防水砂浆;3)聚氨酯防水涂料;4)建筑胶;(2)主要机具手推车、木抹子、铁抹子、小平锹、小水桶、长毛刷、喷壶、①12钢筋棍、钢丝刷子、小型吹风机、锤子、凿子、錾子等四、螺杆洞封堵施工1 、工艺流程:螺栓孔剔凿、清理孔内一钢丝刷刷毛一洒水润湿一打膨胀胶一表面抹平压光一涂刷防水涂料2、操作工艺:(1)螺栓孔周围向孔内剔凿40mm先将孔内的PVC管清除,再用錾子进行剔凿,剔凿向墙体剔进40mm即露出主筋,成楔形。
螺杆洞封堵施工工艺【范本模板】
螺杆洞封堵施工工艺
工艺流程:
剔除塑料头→机械扩孔→浇水湿润→外侧螺杆洞封堵→自内侧注入发泡胶→内侧砂浆封堵→外侧JS防水涂料
验收标准:
(1)塑料垫块剔除后外侧采用机械扩孔直径为Φ30,深度不小于100mm。
(2)洞孔内浇水湿润,内外侧采用1:3:7石棉水泥到墙体中部并密实,表面应抹平。
(3)待表面干燥后(约24小时)进行JS防水涂料施工。
(4)JS防水涂料应多遍施工,厚度不小于1。
0mm,涂刷范围为螺杆洞四周100*100mm。
剔除塑料头
一、螺杆洞机械扩孔
三、螺杆洞封堵
二、孔洞浇水湿润
五、外墙螺杆洞涂刷JS防水涂料
四、螺杆洞封堵抹平。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
螺杆洞封堵施工方案
二〇一四年五月二十一日
目 录
一、 工程概况 ............................................ 1
二、 编制依据和原则 ...................................... 1
三、 施工准备 ............................................ 1
四、 普通外墙螺杆洞封堵施工 .............................. 2
五、 地下室外墙螺杆洞封堵施工 ............................ 3
六、 其他部位螺杆洞封堵施工 .............................. 3
七、 施工要点及质量要求: ................................ 3
八、 施工质量保证措施 .................................... 4
九、 施工安全文明措施 .................................... 4
一、工程概况
本工程为法士特配套区16#和2#车库工程,总建筑面积
18000平方米,地下室一层,地上二十七层,结构形式为全
现浇钢筋混凝土剪力墙结构。地下车库一层均为框架剪力墙
结构。
外墙螺杆洞封堵涉及到外墙的渗漏风险,我项目部特别
注重外墙螺杆洞口的封堵施工。本着预防为主、加强事前控
制和事后检查的原则,把质量隐患消灭在萌芽状态,确保无
渗漏工程。
二、编制依据和原则
《混凝土结构工程施工质量验收规范》GB50204-2002
(2011版)结合本工程施工图纸。
三、施工准备
1、技术准备
进行施工技术交底:施工前由项目技术负责人组织施工
员、质量员对班组长、施工工人交底,逐项排查使用对拉螺
栓的墙体和柱,将需要封堵的对拉螺栓空洞标记,针对施工
的关键部位、施工难点、质量和安全要求、操作要点及注意
事项等进行全面的交底,各个班组长接受交底后组织操作工
人认真学习,并要求落实在各个施工环节之上。
2 物资准备
(1)材料要求
1) 膨胀水泥;
2)防水涂料;
(2)主要机具
手推车、木抹子、铁抹子、小平锹、小水桶、喷壶、电
锤等;
四、普通外墙螺杆洞封堵施工
1、工艺流程:
洒水润湿→堵复合水泥浆料→表面抹平压光→涂刷防水
涂料。
2、材料要求
(1)符合水泥浆料:膨胀水泥。
(2)防水涂料:两边渗透型。
3、操作工艺:
(1)洒水润湿:施工时使用水壶进行喷水润湿。
(2)灌水泥浆: 用铁抹子将复合水泥浆分步塞入螺杆孔,
内外用钢筋捣实,直至填满整个孔洞,最后用铁抹子在外墙
螺杆孔处以螺杆孔为圆心粉成一个直径50mm的圆形,不突
出墙面。
(3)待灰饼干燥后外侧涂刷1.2mm厚的防水涂料,涂刷范
围以螺杆孔为中心直径100mm。
五、地下室外墙螺杆洞封堵施工
1、工艺流程
清除螺杆木垫片→割除外露部分螺杆→洒水湿润→堵复
合水泥浆料→表面磨光→外墙防水涂料
2、材料要求
同普通外墙螺杆洞封堵要求。
3、操作工艺
(1)地下室外墙立模时所采用的螺杆必须是带有60*60*4
止水片的止水螺杆。
(2)先将螺杆洞位置的木垫片凿除,用氧气乙炔将螺杆露
出部分切割掉,用水冲洗湿润后用1:3水泥砂浆塞入孔内填
满(严禁空孔)、外侧补成圆饼状并凸出墙面不超过2mm。嵌
填部位应及时洒水养护,并检查是否有细微裂缝或空鼓。
六、其他部位螺杆洞封堵施工
电梯井周圈螺杆洞内打入发泡剂,然后在外侧堵塞复合水泥
浆料,塞入孔内20mm,外侧抹平。
七、施工要点及质量要求:
1、 孔边松散混凝土必须凿除。
2、 在封堵螺杆洞前应该注意螺杆洞的清理,不能留有
木屑等杂物,及油渍。
3、 冲洗时须用钢丝刷清理;
4、 冲洗完后,应等没有明水时再封堵,但封堵前应保
持湿润。
5、 地上部分螺杆洞水泥浆堵入的深度不得小于3公
分,且必须密实。
6、 应及时进行养护,并检查后续是否产生裂缝。
八、施工质量保证措施
1、 选择普通水泥和膨胀水泥,使用时,严格按照水泥、
掺合物配合比配料过秤,以确保水泥浆的质量。
2、 对班组进行施工技术交底。
3、 处理部位应及时洒水养护,发现有细微裂缝或空鼓
应该及时整改,没完成不能进行下道工序。
4、 施工中作好各种施工记录及过程报验工作,确保过
程受控。
九、施工安全文明措施
1、用氧气乙炔割除螺杆时,施工面下方应做好防护,防
止割除的螺杆砸到人。
2、作业人员要严格遵守劳动纪律,覆行自己的岗位职责,
工作中不擅自脱岗、不打闹、不睡觉、上班前不喝酒
3、施工过程中,保持作业区域环境卫生,不得将废弃材
料乱扔、乱放。
陕西方圆建工集团法士特项目部
2014年5月21日
