1A420000 建筑工程项目施工管理1A422000 项目施工进度管理综合练习与答案一、单选题1、某工程二层现浇钢筋混凝土楼板,拟分成三段按无节奏流水施工。

每段支模板4天,绑扎钢筋2天,浇筑混凝土1天,则该层楼板结构施工工期是()天。

A.8B.11C.15D.21【参考答案】:C【试题解析】:本题考查的是流水施工应用的时间参数计算。

根据公式T=ΣK+Σtn+ΣG,采用取大差法计算,Kab=4,Kbc=4,T=8+7=15d。

2、某工程由5个施工过程组成,分为三个施工段组织固定节拍流水施工。

在不考虑提前插入时间的情况下,要求流水施工工期不超过42天,则流水节拍的最大值为()天。

A.4B.5C.6D.8【参考答案】:C【试题解析】:本题考查的是流水施工参数。

流水节拍为t,按照固定节拍流水施工有42=(5+3-1)t,得出t=6。

3、组织等节奏流水施工的前提条件是()。

A.各施工段的工期相等B.各施工段的施工过程数相等C.各施工过程施工队人数相等D.各施工过程在各段的持续时间相等【参考答案】:D【试题解析】:本题考查的是流水施工的基本概念。

等节奏流水施工是指在有节奏流水施工中,各施工过程的流水节拍都相等的流水施工。

4、某项目组成甲乙丙丁4个专业队在5个施工段上进行无节奏流水施工,各队的流水节拍分别是:甲3,5,3,2,2周,乙2,3,1,4,5周,丙4,1,3,2,5周,丁5,3,4,2,1周,该项目总工期为()周。

A.31B.30C.26D.24【参考答案】:A【试题解析】:采取“累加错位相减取大差法”确定专业队之间的流水步距,分别为:K甲乙=7周; K乙丙=5周;K丙丁=4周,T=∑K+tn=7+5+4+15=31(周)。

5、费用优化也称(),其目的是在一定的限定条件下,寻求工程总成本最低时的工期安排,或满足工期要求前提下寻求最低成本的施工组织过程。

A.成本优化B.费用优化C.工期优化D.工作优化【参考答案】:A【试题解析】:本题考查的是网络计划的优化。

第18讲:2A320070建设工程施工合同管理(2016年新版)

第18讲:2A320070建设工程施工合同管理(2016年新版)

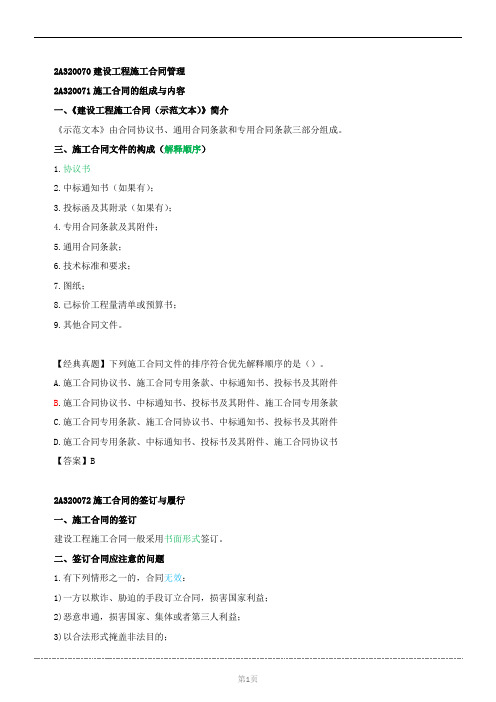

2A320070建设工程施工合同管理2A320071施工合同的组成与内容一、《建设工程施工合同(示范文本)》简介《示范文本》由合同协议书、通用合同条款和专用合同条款三部分组成。

三、施工合同文件的构成(解释顺序)1.协议书2.中标通知书(如果有);3.投标函及其附录(如果有);4.专用合同条款及其附件;5.通用合同条款;6.技术标准和要求;7.图纸;8.已标价工程量清单或预算书;9.其他合同文件。

【经典真题】下列施工合同文件的排序符合优先解释顺序的是()。

A.施工合同协议书、施工合同专用条款、中标通知书、投标书及其附件B.施工合同协议书、中标通知书、投标书及其附件、施工合同专用条款C.施工合同专用条款、施工合同协议书、中标通知书、投标书及其附件D.施工合同专用条款、中标通知书、投标书及其附件、施工合同协议书【答案】B2A320072施工合同的签订与履行一、施工合同的签订建设工程施工合同一般采用书面形式签订。

二、签订合同应注意的问题1.有下列情形之一的,合同无效:1)一方以欺诈、胁迫的手段订立合同,损害国家利益;2)恶意串通,损害国家、集体或者第三人利益;3)以合法形式掩盖非法目的;4)损害社会公共利益;5)违反法律、行政法规的强制性规定。

2.合同中的下列免责条款无效:1)造成对方人身伤害的;2)因故意或者重大过失造成对方财产损失的。

3.有权请求变更或撤销:1)因重大误解订立的;2)在订立合同时显失公平的。

3)一方以欺诈、胁迫的手段或者乘人之危,使对方在违背真实意思的情况下订立的合同的三、合同的履行承包人的合同管理应遵循下列程序:1.合同评审;2.合同订立;3.合同实施计划;4.合同实施控制;5.合同综合评价;6.有关知识产权的合法使用。

【2012年一级真题四3】四、合同缺陷的处理原则价款或报酬约定不明确条件下的合同履行1.执行政府定价的,在合同约定交付期限内政府价格调整时,按照交付的价格计价。

2.逾期交付标的物的,遇到价格上涨时,按照原价履行;价格下降时,按照新价格履行。

1A422000 建筑工程项目质量管理

1A422000 建筑工程项目质量管理

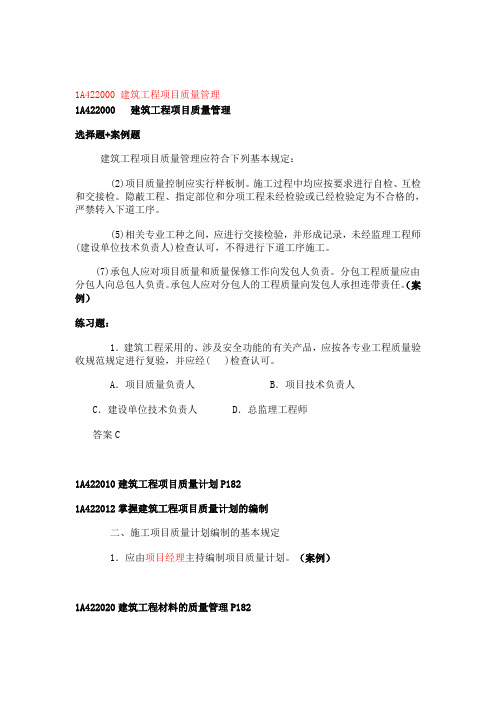

1A422000 建筑工程项目质量管理1A422000 建筑工程项目质量管理选择题+案例题建筑工程项目质量管理应符合下列基本规定:(2)项目质量控制应实行样板制。

施工过程中均应按要求进行自检、互检和交接检。

隐蔽工程、指定部位和分项工程未经检验或已经检验定为不合格的,严禁转入下道工序。

(5)相关专业工种之间,应进行交接检验,并形成记录,未经监理工程师(建设单位技术负责人)检查认可,不得进行下道工序施工。

(7)承包人应对项目质量和质量保修工作向发包人负责。

分包工程质量应由分包人向总包人负责。

承包人应对分包人的工程质量向发包人承担连带责任。

(案例)练习题:1.建筑工程采用的、涉及安全功能的有关产品,应按各专业工程质量验收规范规定进行复验,并应经( )检查认可。

A.项目质量负责人 B.项目技术负责人C.建设单位技术负责人 D.总监理工程师答案C1A422010建筑工程项目质量计划P1821A422012掌握建筑工程项目质量计划的编制二、施工项目质量计划编制的基本规定1.应由项目经理主持编制项目质量计划。

(案例)1A422020建筑工程材料的质量管理P1821A422021掌握建筑结构材料的质量管理五、建筑结构材料质量管理的基本要求P183(一)材料进场时,应提供材质证明,并根据供料计划和有关标准进行现场质量验证和记录。

质量验证包括材料品种、型号、规格、数量、外观检查和见证取样,进行物理、化学性能试验。

验证结果报监理工程师审批。

(二)现场验证不合格的材料不得使用或按有关标准规定降级使用。

(三)对于项目采购的物资,业主的验证不能代替项目对采购物资的质量责任,而业主采购的物资,项目的验证不能取代业主对其采购物资的质量责任。

(四)物资进场验证不齐或对其质量有怀疑时,要单独堆放该部分物资,待资料齐全和复验合格后,方可使用。

六、钢材和水泥等主要材料的质量管理要求(一)钢材的质量管理要求3.凡是进口的钢材必须有商检报告。

1A420000 (18) 建筑工程质量管理(1)

1A420000 (18) 建筑工程质量管理(1)

一级建造师建筑工程管理与实务精讲通关主讲老师:王玮建筑工程质量目标控制1A420030 项目质量计划管理1A420040 项目材料质量控制1A420050 项目施工质量管理1A420060 项目施工质量验收1A420070 工程质量问题与处理1A420040项目材料质量控制(P211)1A420041 建筑工程材料复试工程所用的原材料、半成品或成品构件等应有出厂合格证和材质报告单。

对进场材料需要作材质复试的,项目试验员应按规定的取样方法进行取样并填写复验内容委托单,在监理工程师的见证下由试验员送往有资质的试验单位进行检验,检验合格的材料方能使用。

一、复试材料的取样(P211)(1)同一厂家生产的同一品种、同一类型、同一生产批次的进场材料应根据相应建筑材料质量标准与管理规程以及规范要求的代表数量确定取样批次,抽取样品进行复试,当合同另有约定时应按合同执行。

(2)项目应实行见证取样和送检制度。

即在建设单位或监理工程师的见证下,由项目试验员在现场取样后送至试验室进行试验。

见证取样和送检次数应按相关规定进行。

(3)送检的检测试样,必须从进场材料中随机抽取,严禁在现场外抽取。

试样应有唯一性标识,试样交接时,应对试样外观、数量等进行检查确认。

(4)工程的取样送检见证人,应由该工程建设单位书面确认,并委派在工程现场的建设或监理单位人员1~2名担任。

见证人应具备与检测工作相适应的专业知识。

见证人及送检单位对试样的代表性及真实性负有法定责任。

(5)试验室在接受委托试验任务时,须由送检单位填写委托单。

二、主要材料复试内容及要求结构材料:钢筋、水泥、预拌混凝土、混凝土小型空心砌块、石子和砂。

装修材料:天然石材、外墙陶瓷砖、装饰装修用人造木板和胶粘剂。

有关安全和功能项目的检测:门窗工程、幕墙工程结构材料的检验1.钢筋:屈服强度、抗拉强度、伸长率、冷弯、重量偏差,焊接和机械连接的钢筋接头。

盘卷钢筋和直条钢筋调直后应按照同一厂家、同一牌号、同一规格调直钢筋,重量不大于30t为一批;3个试件进行重量偏差检验,再取其中2个试件经时效处理后进行力学性能检验。

1A422000一建《建筑管理与实务》项目施工进度管理72道(带答案解析)

1A422000一建《建筑管理与实务》项目施工进度管理72道(带答案解析)

一建建筑管理与实务第 1题:解析题(本题20分)背景某工程包括四幢完全相同的砖混住宅楼,以每个单幢为一个施工流水段组织单位工程流水施工。

已知:(1)地面0.00m 以下部分有四个施工过程:土方开挖、基础施工、底层预制板安装、回填土,四个施工过程流水节拍均为2 周。

(2)地上部分有三个施工过程:主体结构、装饰装修、室外工程,三个施工过程的流水节拍分别为4 周、4 周、2 周。

2.问题(1)地下主体工程适合采用何种形式的流水施工方式?并计算流水施工工期。

(2)地上工程适合采用何种形式的流水施工形式?并计算流水施工工期。

(3)如果地上、地下均采用相应适合的流水施工组织方式,现在要求地上部分与地下部分最大限度地搭接,各施工过程间均没有间歇时间,计算最大限度搭接时间。

(4)试按第3 问的条件绘制流水施工进度计划,并计算总工期。

【答案解析】:(1)适用等节奏流水施工。

施工过程:N = 4;施工段数:M = 4;流水步距:K = 2 周;工期T地下=(M + N-1)*K =(4 + 4-1)*2 = 14 周。

(2)适用成倍节拍流水施工。

施工过程:N = 3;施工段数:M = 4;流水步距:K = min(4,4,2)= 2 周;专业队数:b1 = 4/2 = 2;b2 = 4/2 = 2;b3 = 2/2 = 1;总队数N' = 2 + 2 + 1 = 5。

工期T地上=(M + N′-1)*K =(4 + 5-1)*2 = 16 周。

(3)最大限度的搭接时间,即最早的施工段地下部分最后一个施工过程完成后,迅速开始此施工段地上部分后续施工。

此时其他施工段地下部分仍继续施工,这一段时间即为最大限度的搭接时间。

地下部分最后的施工过程为回填土,回填土施工过程在四个流水段上的流水节拍为:2 周、2 周、2 周、2 周,其中第一个施工段施工2 周结束后,即开始进入地上部分施工,故最大限度搭接时间为剩余三个施工段施工时间:2 + 2 + 2 = 6 周。

2020年(项目管理)建设工程项目管理规范

2020年(项目管理)建设工程项目管理规范
3.2.1在项目初期,应明确界定项目的范围,并提出项目范围说明文件,作为进行项目设计、计划、实施及成果评价的依据。
3.2.2项目范围应依据下列资料确定:
1项目目标的定义或说明文件。
2环境调查资料。
3项目的限制条件和制约因素。
4同类项目的相关历史资料。
3.2.3工程承包项目范围应依据下列因素确定:
1最终应交付工程的范围。工程承包项目的最终应交付范围应根据下列合同类型定义:
承包人使项目的工作人员和进入现场的其他人员免除不可接受的损害风险的管理工作。
2.0.19项目成本管理(project cost management)
承包人为使项目成本控制在计划目标之内所作的预测、计划、控制、调整、核算、分析和考核等管理工作。
2.0.20项目成本核算管理(project cost evaluation management )
2.0.12项目管理组织(organization of project management)
项目管理组织可指发包人、承包人、分包人和其他单位的组织关系。承包人的项目管理组织是指在现场的人员组织关系结构及其与企业管理层的关系。书中非特指时,系指承包人的项目管理组织。
2.0.13项目经理部(project team)
2.0.6项目承包人(contractor)
在投标文件或合同中约定,被发包人接受的具有承包主体资格的当事人以及取得该当事人资格的合法继承人。简称为承包人。
2.0.7项目分包人(subcontractor)
经发包人同意,受总承包的委托,承担总承包工作范围中的部分工作的单位。简称为分包人。
2.0.8项目范围管理(project scope management)
(项目管理)建设工程项目管理规范

“建筑工程项目管理”课程考试大纲

“建筑工程项目管理”课程考试大纲“建筑工程项目管理”课程考试大纲一、课程性质及课程定位本课程既是造价专业的专业基础课,同时作为我国注册建造工程师的考试科目之一,也是一门非常实用的课程。

本课程以培养和提高学生的实践和创新能力为中心,以将传授的知识内化为学生实践和创新的综合素质为目标,力图通过理论教学、案例分析,为学生提供现代工程项目管理的原理、方法和工具,使其具备从事工程项目管理的基本能力和素质。

理论教学方面,主要向学生系统、全面地阐述项目管理规划与组织、工程建设项目质量控制、工程建设项目进度控制、工程建设项目成本控制、工程建设项目的健康安全与环境管理、工程建设项目的范围管理与合同管理、工程建设项目的信息管理管理、工程建设项目的资源管理与收尾管理等知识;案例分析方面,结合具体工程实例,指导学生将工程项目管理理论与工程项目实践相结合,把握工程项目管理与其他专业管理之间的相互联系,培养工程项目管理的综合能力。

二、课程内容及考核要求第一章绪论1、了解工程项目管理的重要性及发展;2、熟悉工程项目管理的现状;3、了解工程建设项目管理课程的特点及教学要求。

第二章工程建设项目管理基础1、了解项目与项目管理的概念;2、掌握工程建设管理的主体关系,熟悉工程项目管理的主体单位以及各单位对工程建设项目管理的具体要求。

第三章工程建设项目决策过程1、了解工程建设项目的构思与选择,包括项目的构思、选择以及目标设计等工作;2、了解工程建设项目可行性研究,包括可行性研究的产生与发展、可行性研究的目的与作用以及可行性研究报告的编制;3、掌握工程建设项目的风险决策,包括工程建设项目的风险以及风险决策等知识。

第四章工程建设项目管理的策划1、了解工程建设项目管理策划概述,包括项目管理策划的内容以及项目管理策划的依据;2、熟悉工程建设项目融资,包括资本金的筹集与管理、债务资金的筹集与管理、建设项目筹资担保以及PPP模式融资等相关知识;3、掌握工程建设项目的整体管理,熟悉工程建设项目管理行为主体的类别与项目管理层面、工程建设项目建设组织模式、工程建设项目管理的主要内容以及工程建设代建制等内容;4、掌握工程建设项目管理的理念设计,包括工程项目的绩效管理分析,工程项目影响度与潜在力研究;5、熟悉工程项目管理的组织,了解组织的一般概念、组织结构的基本形式、组织的影响,掌握项目经理部与项目团队建设以及项目经理负责制等知识点;6、熟悉工程项目管理规划,包括工程项目管理规划大纲以及工程项目管理实施规划等内容。

一建实务历年分值分布

1A420010建筑工程项目施工进度控制方法的应用
1A420020建筑工程项目施工进度计划的编制与控制(见P473)
1A420030建筑工程项目质量计划管理
1A420040材料质量管理
1A420050项目施工质量管理
建筑工程施工质量验收
1A420060
1A420070建筑工程质量问题与处理
1A420080建筑工程安全生产管理
1A420090建筑工程安全检查
1A420100建筑工程安全生产隐患防范
1A420110建筑工程常见安全事故类型及其原因
1A420120建筑工程职业健康与环境保护控制
1A420130建筑工程造价计算的应用
1A420140工程价款计算与调整
本节历年考题分值分布
工程2013年2012年2011年
款计
0 0 100 0 0 0 0 0 算
1A420150建筑工程施工成本控制的应用
1A420160建筑工程材料管理
1A420170建筑工程施工机械设备管理
1A420180建筑工程劳动力管理P327
1A420190建筑工程施工招标投标管理P332
1A420200建筑工程合同管理
1A420210建筑工程施工现场平面布置P351
1A420220建筑工程施工临时用电P353
本节历年考题分值分布
1A420230建筑工程施工临时用水P357
1A420240建筑工程施工现场防火
1A420250建筑工程项目管理规划P364
1A430000建筑工程项目施工相关法规与标准 1A431000建筑工程相关法规 1A432000
建筑工程相关技术标准
1A433000一级建造师(建筑工程)注册执业管理规定及相关要求。

1A420000 建筑工程项目施工管理1A423000 项目施工质量管理综合练习与答案

1A420000 建筑工程项目施工管理1A423000 项目施工质量管理综合练习与答案一、单选题1、当钢结构连接板拼缝间隙()时,可不作处理。

A.平面坡度大于1:20B.小于1mmC.1~3mmD.大于3mm【参考答案】:B【试题解析】:本题考查的是主体钢结构工程主要质量问题及防治。

钢结构连接板拼缝间隙防治措施:(1)连接处钢板应平直,变形较大者应调整后使用。

(2)连接型钢或零件平面坡度大于1:20时,应放置斜垫片。

(3)连接板之间的间隙小于1mm的,可不作处理。

(4)连接板间的间隙为1~3mm,将厚的一侧做成向较薄一侧过渡的缓坡。

(5)连接板间的间隙大于3mm,填入垫板,垫板的表面与构件同样处理。

2、根据《混凝土结构工程施工质量验收规范》,混凝土分项工程用水泥按同一生产厂家,同一等级,同一品种,同一批号,且连续进场的袋装水泥,不超过()为一批,每批抽样不少于一次。

A.50tB.100tC.150tD.200t【参考答案】:D【试题解析】:本题考查的是建筑材料复试。

同一生产厂家、同一等级、同一品种、同一批号且连续进场的水泥,袋装不超过 200t为一批,散装不超过 500t 为一批检验。

3、关于防水工程施工完成后的检查与检验说法不正确的是()。

A.屋面蓄水试验,蓄水时间不应少于24hB.屋面雨后或持续淋水时间不少于2hC.厕浴间蓄水试验,蓄水时间不应少于24hD.厕浴间墙面间歇性淋水试验时间不少于2h【参考答案】:D【试题解析】:D项错误,屋面防水工程防水层完工后,应在雨后或持续淋水2h后(有可能做蓄水试验的屋面,其蓄水时间不应少于24h),检查屋面有无渗漏、积水和排水系统是否畅通,施工质量符合要求方可进行防水层验收。

厨房、厕浴间防水工程厨房、厕浴间防水层完成后,应做24h蓄水试验,确认无渗漏时再做保护层和面层。

墙面间歇淋水试验应达到30min以上不渗漏。

4、工程质量问题的处理中,处罚权限不属本级住房和城乡建设主管部门的,应当在收到事故调查报告批复后()个工作日内,将事故调查报告、结案批复、本级住房和城乡建设主管部门对有关责任者的处理建议等转送有权限的住房和城乡建设主管部门。

王玮 精讲(20) 1A420000 建筑工程项目施工管理 建筑工程质量管理(3)

一级建造师建筑工程管理与实务精讲通关主讲老师:王玮1A420066 工程档案的编制(P229)一、基本规定(1)工程资料形成单位应对资料内容的真实性、完整性、有效性负责;由多方形成的资料,应各负其责;(2)工程资料的填写、编制、审核、审批、签认应及时进行,其内容应符合相关规定;(3)工程资料不得随意修改;当需修改时,应实行划改,并由划改人签署;(4)工程资料的文字、图表、印章应清晰;(5)工程资料应为原件;当为复印件时,提供单位应在复印件上加盖单位印章,并应有经办人签字及日期;提供单位应对资料的真实性负责;(6)工程资料应内容完整、结论明确、签认手续齐全;(7)工程资料宜采用信息化技术进行辅助管理。

二、施工资料组卷要求(新增)(P229)(1)专业承包工程形成的施工资料应由专业承包单位负责,并应单独组卷;(2)电梯应按不同型号每台电梯单独组卷;(3)室外工程应按室外建筑环境、室外安装工程单独组卷;(4)当施工资料中部分内容不能按一个单位工程分类组卷时,可按建设项目组卷;(5)施工资料目录应与其对应的施工资料一起组卷;(6)应按单位工程进行组卷。

【典型例题】某商业住宅项目工程,采用施工总承包管理模式,,建设单位在审查施工单位提交的工程资料时发现以下事件:事件一:施工单位提供的工程资料有涂改、违规使用复印件等情况。

事件二:施工单位按照分部工程进行组卷。

【问题】事件一中有何不妥,并说出正确做法?事件二中有何不妥,并说出正确做法?【答案】1.施工单位提供的工程资料有涂改、违规使用复印件等情况不妥。

正确做法(1)工程资料不得随意修改,当需要修改时,应实行划改,并由划改人签字。

(2)当使用复印件时,提供单位应在复印件上加盖单位印章,并应有经办人签字及日期对资料的真实性负责。

2.施工单位按照分部工程进行组卷不妥。

正确做法:施工单位按照单位工程进行组卷。

1A420070 工程质量问题与处理(P230)1A420071 质量问题分类一、建筑工程质量问题的分类(一)工程质量缺陷分为:一般缺陷和严重缺陷严重缺陷是指对结构构件的受力性能有决定性影响的缺陷。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1A420070建筑工程质量问题与处理 本节历年考题分值分布 质量问题与处理 2013年 2012年 2011年 单选 多选 案例 单选 多选 案例 单选 多选 案例

0 0 5 1 0 15 0 0 5

1A420071建筑工程质量问题的分类 一、建筑工程质量问题的分类 (一)工程质量缺陷 工程质量问题的分类 依据住建部111号分为四个等级:一般事故、较大事故、重大事故、特别重大事故。 1.特别重大事故,是指造成30人以上死亡,或者l00人以上重伤,或者l亿元以上直接经济损失的事故; 2.重大事故,是指造成l0人以上30人以下死亡,或者50人以上100人以下重伤,或者5000万元以上l亿元以下直接经济损失的事故; 3.较大事故,是指造成3人以上10人以下死亡,或者10人以上50人以下重伤,或者1000万元以上5000万元以下直接经济损失的事故(牢记3—9人、10—49人、1千到5千万); 4.一般事故,是指造成3人以下死亡,或者l0人以下重伤,或者l00万元以上l000万元以下直接经济损失的事故。 二、工程质量问题常见的成因(P230) 1.倾倒事故 1)由于地基不均匀沉降或受到较大的外力而造成的建筑物或构筑物倾斜或倒塌。 2)在砌筑过程中墙体失稳、倾倒。 3)施工荷载超重,造成楼盖或墙体局部倒塌的情形。 2.边坡支护事故 1)设计方案不合理、基坑降水措施不到位、土方开挖程序不合理等。 2)由于边坡顶部承载力过重,边坡锚杆深度不够或预应力张力不到位,孔内水泥灌浆不饱满、边坡监测不到位等造成的边坡塌陷。 3.管理事故 1)分部分项工程施工顺序不当。 2)施工人员不图纸,盲目施工,致使建筑物或预埋件定位错误。 3)在施工过程中未严格按施工组织设计、方案和工序、工艺标准要求进行施工。 4)对进场的材料、成品、半成品不按规定检查验收、存放、复试。 5)未尽到总包责任,导致现场出现管理混乱,进而形成一定的经济损失。 【2012真题18】下列质量问题常见成因中,属于管理事故成因的是()。P232 A.预埋件偏位 B.不均匀沉降 C.防水材料质量不合格 D.分部分项工程施工顺序不当 例题 某高层办公楼,总建筑面积137500m2,地下3层,地上25层。业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位。 施工总承包单位完成桩基工程后,将深基坑支护工程的设计委托给了专业设计单位,并自行决定将基坑支护和土方开挖工程分包给了一家专业分包单位施工。专业设计单位根据业主提供的勘察报告完成了基坑支护设计后,即将设计文件直接给了专业分包单位。专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工,专业分包单位在开工前进行了三级安全教育。 专业分包单位在施工过程中,由负责质量管理工作的施工人员兼任现场安全生产监督工作。土方开挖到接近基坑设计标高(自然地坪下8.5m)时,总监理工程师发现基坑四周地表出现裂缝即向施工总 承包单位发出书面通知,要求停止施工并要求立即撤离现场施工人员,查明原因后再恢复施工。但总承包单位认为地表裂缝属正常现象没有予以理睬。不久基坑发生了严重坍塌,并造成4名施工人员被掩埋,经抢救,3人死亡、1人重伤。 事故发生后,专业分包单位立即向有关安全生产监督管理部门上报了事故情况。经事故调查组调查,造成坍塌事故的主要原因是由于地质勘察资料中未表明地下存在古河道,基坑支护设计中未能考虑这一因素而造成的。事故造成直接经济损失80万元,于是专业分包单位要求设计单位赔偿事故损失80万元。 问题 1.请指出上述整个事件中有哪些做法不妥?并写出正确的做法。 2.本起事故可定为哪种等级的事故?请说明理由。 3.这起事故中的主要责任者是谁?请说明理由。 答案:

1.整个事件中下列做法不妥: 1)施工总承包单位自行决定将基坑支护和土方开挖工程分包给专业分包单位施工不妥,正确做法是按合同规定的程序选择专业分包单位或得到业主同意后分包。 2)专业设计单位将设计文件直接交给专业分包单位不妥。正确做法是设计单位将设计文件提交给总承包单位,经总承包单位组织专家进行论证、审查同意后,由总承包单位交给专业分包单位实施。 3)专业分包单位编制的基坑支护工程和降水工程专项施工组织方案经由施工总承包单位项目经理签字后即由专业分包单位组织施工不妥。正确做法是专项施工组织方案应先经总承包单位技术负责人审核签字,再经总监理工程师审核签字后再由专业分包单位组织施工。 4)专业分包单位在施工过程中,由负责质量管理工作的施工人员兼任现场安全生产监督工作不妥。按照建设工程安全生产管理条例规定,正确做法是在施工过程中安排专职安全生产管理人员负责现场安全生产监督工作。 5)当基坑四周地表出现裂缝总承包单位收到监理单位要求停止施工的书面通知而不予理睬、拒不执行不妥。正确做法是总承包单位在收到总监理工程师发出的停工通知后,应该立即停止施工,查明原因,采取有效措施消除安全隐患。 6)事故发生后,专业分包单位立即向有关安全生产监督管理部门上报事故情况不妥。正确做法是事故发生后专业分包单位应立即向总承包单位报告,由总承包单位立即向有关安全生产监督管理部门报告。 7)工程质量安全事故造成经济损失后专业分包单位要求设计单位赔偿事故损失不妥。正确做法是专业分包单位向总承包单位提出损失赔偿,由总承包单位再向业主提出损失赔偿要求。 2.本事故可定为较大事故。 3.这起事故的主要责任是施工总承包单位。因为当基坑四周地表出现裂缝,监理工程师书面通知总承包单位“停止施工,并要求撤离现场施工人员,查明原因”时,施工总承包单位拒不执行监理工程师指令,没有及时采取有效措施避免基坑严重坍塌安全事故的发生。 1A420072建筑工程重大质量事故的处理程序 一、工程质量问题处理的依据 1.实况资料; 2.合同文件; 3.技术文件、档案; 4.建设法规。 二、工程质量问题的报告 1.工程质量问题发生后,事故现场有关人员应当立即向工程建设单位负责人报告;工程建设单位负责人接到报告后,应于1h内向事故发生地县级以上人民政府住房和城乡建设主管部门及有关部门报告

(1)较大、重大及特别重大事故逐级上报至国务院住房和城乡建设主管部门,一般事故逐级上报至省级人民政府住房和城乡建设主管部门,必要时可以越级上报事故情况。 (2)住房和城乡建设主管部门上报事故情况,应当同时报告本级人民政府;国务院住房和城乡建设主管部门接到重大和特别重大事故的报告后,应当立即报告国务院。 (3)住房和城乡建设主管部门逐级上报事故情况时,每级上报时间不得超过2h。 (4)事故报告应包括下列内容:(模拟打电话) 1)事故发生的时间、地点、工程项目名称、工程各参建单位名称; 2)事故发生的简要经过、伤亡人数(包括下落不明的人数)和初步估计的直接经济损失; 3)事故的初步原因; 4)事故发生后采取的措施及事故控制情况; 5)事故报告单位、联系人及联系方式; 6)其他应当报告的情况。 (5)事故报告后出现新情况,以及事故发生之日起30d内伤亡人数发生变化的,应当及时补报。 【2014二级真题二2】 背景资料:二 某新建工业厂区,地处大山脚下,总建筑面积16000m²,其中包含一栋六层办公楼工程,摩擦型预应力管桩,钢筋混凝土框架结构.在施工过程中,发生了下列事件: 事件二:连续几天的大雨引发山体滑坡,导致材料库房垮塌,造成1人当场死亡,7人重伤。施工单位负责人接到事故报告后,立即组织相关人员召开紧急会议,要求迅速查明事故原因和责任,严格按照“四不放过”原则处理:4小时后向相关部门递交了1人死亡的事故报告, 事故发生后第7天和第32天分别有1人在医院抢救无效死亡,其余5人康复出院。 问题2事件二中,施工单位负责人报告事故的做法是否正确?应该补报死亡人数几人?事故处理的“四不放过”原则是什么?

答案:2 事件二:(1)不正确, 正确做法是:立即启动应急预案,抢救伤员,采取措施防止事故的再次发生和此生事故的发生,并应在事故发生后一个小时内报告给事故发生地县级以上人民政府建设主管部门和有关部门。

(2)补报1人 理由:按照有关规定事故发生之日起30日内伤亡人数发生变化德尔,应当及时补报

(3) 四不放原则是:1)事故原因未查清不放过;2)事故责任人未受到处理不放过;3)职工群众没有受到教育不放过;4)防范措施没有落实不放过。

三、工程质量问题的调查方式 事故调查报告内容(类似事故报告内容),(类似问题还有处理报告内容) 四、工程质量问题的处理 1.建设主管部门应当对事故相关责任者实施行政处罚。处罚权限不属本级的,应当在收到事故调查报告批复后l5个工作日内,将事故材料及本级住房处理建议转送上级部门。 2.建设主管部门应当对事故负有责任的有关单位分别给予罚款、停业整顿、降低资质等级、吊销资质证书其中一项或多项处罚,对事故负有责任的注册执业人员分别给予罚款、停止执业、吊销执业资格证书、终身不予注册其中一项或多项处罚。 1A42007373基础工程施工质量事故处理 一、挖方边坡塌方原因 1.坡度不够; 2.降排水措施不得力; 3.边坡顶部堆载过大; 4.土质松软、开挖次序不当。 二、回填土密实度达不到要求原因: 1.土的含水率过大或过小,因而达不到最优含水率下的密实度要求。 2.填方土料不符合要求。 3.碾压或夯实机具能量不够,达不到影响深度要求,使土的密实度降低。 **治理: (1)将不合要求的土料挖出换土,或掺入石灰、碎石等夯实加固。 (2)因含水量过大而达不到密实度的土层,可采用翻松晾晒、风干,或均匀掺人干土等吸水材料,重新夯实。 (3)因含水量小或碾压机能量过小时,可采用增加夯实遍数,或使用大功率压实机碾压等措施。
