外挂架施工方案
建筑挂架施工方案

建筑挂架施工方案建筑挂架施工方案是指在建筑物外墙上安装挂架、挂钩等支撑设施,用于悬挂、承载外墙装饰材料,如幕墙、挂板、石材等。
本文将详细介绍建筑挂架施工方案。
一、施工准备工作:1. 确定挂架安装位置:根据建筑设计图纸和施工方案,确定挂架的安装位置和布局。
2. 资料准备:准备好建筑挂架相关的施工图纸、承重计算及验收标准等。
3. 工具设备准备:准备好施工所需的各种工具、机械设备和安全防护用品。
二、施工步骤:1. 安装挂架支撑结构:根据设计要求,先在外墙上进行测量和标注,然后钻孔、埋锚固定,安装挂架的主体结构。
2. 安装挂板:根据挂板的尺寸和重量,进行预先计算,然后使用吊车或其他起重设备,将挂板吊装到挂架上,并用螺栓或焊接固定。
3. 加固处理:根据实际情况,对挂架的承重能力进行评估,如果需要增加承重能力,可以采取加固措施,例如增加连接件、加压板等。
4. 安装外墙装饰材料:在挂板上安装外墙装饰材料,如幕墙、挂板、石材等。
5. 进行验收:将施工完成的挂架进行验收,检查是否符合设计要求和安全标准,确认无误后方可进行下一步工作。
三、施工注意事项:1. 安全第一:施工过程中,必须严格按照相关的安全操作规范进行操作,正确使用和佩戴安全防护用品,确保施工人员的人身安全。
2. 施工质量:挂架施工的质量直接关系到建筑的安全和稳定性,因此必须严格按照设计要求和施工规范进行操作,确保施工质量。
3. 施工进度控制:按照施工计划和进度安排,合理分配人力和物力资源,确保施工的进度和质量。
4. 合理造价控制:根据实际情况,合理使用材料和设备,控制施工造价,不得浪费资源。
5. 施工记录和资料整理:施工过程中,必须及时记录施工情况、验收结果等,以备后续的工程验收和文件归档。
总结:建筑挂架施工方案是建筑外墙装饰工程中的重要环节,对建筑物的外观效果和安全稳定性有着重要影响。
本文介绍了建筑挂架施工方案的准备工作、施工步骤和注意事项。
通过正确的施工方法和严格的质量控制,可以确保挂架的安装质量和施工进度,最终实现建筑外墙装饰效果的要求。
0837.三里河南区改建工程东二区塔台、住宅楼工程模板及外挂架

三里河南区改建工程东二区塔台、住宅楼工程4#、5#楼模板及外挂架施工方案4#5#楼地上模板及外挂架施工方案目录第一章、工程概述 (1)1.1工程概况 (1)1.2编制依据: (1)第二章、墙模板 (2)2.1概况: (2)2.2编制原则: (2)2.3定型钢模板: (2)2.4模板设计 (2)第三章、顶板模板 (4)3.1顶板概况: (4)3.2编制原则: (4)3.3顶板模板 (4)3.4顶板支撑 (5)第四章、质量标准 (6)4.1定型大钢模板加工质量标准 (6)4.2定型大钢模板安装质量标准 (6)第五章、安全文明施工 (6)5.1安全施工 (6)5.2文明施工 (6)第六章、外挂架施工方案 (7)6.1概况: (7)6.2外墙挂架结构 (7)6.3、搭设方法 (7)6.4、外挂架提升 (8)6.5、荷载试验 (8)6.6、施工注意事项 (9)6.7、附件:外挂架计算书。
(10)第七章、附图 (9)14#5#楼地上模板及外挂架施工方案第一章、工程概述1.1工程概况三里河南区危改工程东二区塔台、住宅楼工程,总面建筑积为86096.97m2,由塔台、1#住宅、2#住宅、3#住宅、4#住宅、5#住宅六大部分组成。
塔台部分为全现浇框架结构;住宅楼部分为全现浇剪力墙结构,抗震均为8度设防。
塔台地下二层与四周5栋高层住宅楼(1# 5#楼)连成整体,施工中设后浇带。
1#~5#楼标准层墙体使用整体大钢模板, 其中地下室墙模使用木模板,外墙模需使用带止水片的穿墙螺栓。
1.1.1建筑物一览表:1.1.2质量目标:模板的设计、加工质量标准按清水混凝土质量标准实施。
由于目前我国尚无清水混凝土专项施工规范,因此只能参考有关资料并结合企业自身经验,拟定如下标准。
清水混凝土外观要求达到:表面平整光滑,线条顺直,几何尺寸准确(在允许偏差以内),色泽一致,无蜂窝、麻面、露筋、夹渣和明显的汽泡,模板拼缝痕迹有规律性,结构阴阳角方正且无损伤,上下楼层的连接面平整搭接,表面无需粉刷或仅需涂料罩面即可达到相当于中级抹灰的质量标准。
内浇外挂结构导座式外爬升脚手架施工工法[优秀工程方案]
![内浇外挂结构导座式外爬升脚手架施工工法[优秀工程方案]](https://img.taocdn.com/s3/m/9be65f9f647d27284a735127.png)

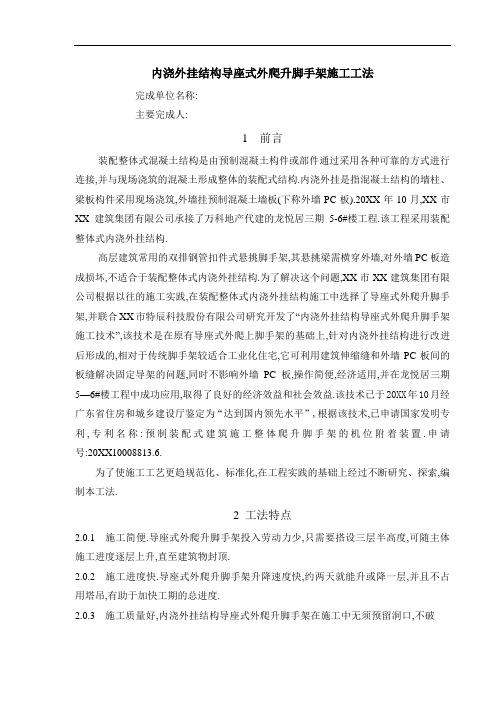

内浇外挂结构导座式外爬升脚手架施工工法完成单位名称:主要完成人:1前言装配整体式混凝土结构是由预制混凝土构件或部件通过采用各种可靠的方式进行连接,并与现场浇筑的混凝土形成整体的装配式结构.内浇外挂是指混凝土结构的墙柱、梁板构件采用现场浇筑,外墙挂预制混凝土墙板(下称外墙PC板).20XX年10月,XX市XX建筑集团有限公司承接了万科地产代建的龙悦居三期5-6#楼工程.该工程采用装配整体式内浇外挂结构.高层建筑常用的双排钢管扣件式悬挑脚手架,其悬挑梁需横穿外墙,对外墙PC板造成损坏,不适合于装配整体式内浇外挂结构.为了解决这个问题,XX市XX建筑集团有限公司根据以往的施工实践,在装配整体式内浇外挂结构施工中选择了导座式外爬升脚手架,并联合XX市特辰科技股份有限公司研究开发了“内浇外挂结构导座式外爬升脚手架施工技术”,该技术是在原有导座式外爬上脚手架的基础上,针对内浇外挂结构进行改进后形成的,相对于传统脚手架较适合工业化住宅,它可利用建筑伸缩缝和外墙PC板间的板缝解决固定导架的问题,同时不影响外墙PC板,操作简便,经济适用,并在龙悦居三期5—6#楼工程中成功应用,取得了良好的经济效益和社会效益.该技术已于20XX年10月经广东省住房和城乡建设厅鉴定为“达到国内领先水平”,根据该技术,已申请国家发明专利,专利名称:预制装配式建筑施工整体爬升脚手架的机位附着装置.申请号:20XX10008813.6.为了使施工工艺更趋规范化、标准化,在工程实践的基础上经过不断研究、探索,编制本工法.2 工法特点2.0.1 施工简便.导座式外爬升脚手架投入劳动力少,只需要搭设三层半高度,可随主体施工进度逐层上升,直至建筑物封顶.2.0.2 施工进度快.导座式外爬升脚手架升降速度快,约两天就能升或降一层,并且不占用塔吊,有助于加快工期的总进度.2.0.3 施工质量好,内浇外挂结构导座式外爬升脚手架在施工中无须预留洞口,不破坏外墙板,利用预制构件之间板缝进行导座装置的固定.2.0.4 安全性能好.导座式外爬升脚手架配有防坠落、防倾翻装置、同步故障监控等多重保护,安全可靠.2.0.5 节约成本.一次性投入的材料大大减少,导座式外爬升脚手架周转材料消耗量只有传统脚手架的10%,能够大大的提高周转材料的利用率,节约工程的施工成本.2.0.6 节能环保.传统悬挑脚手架整个施工过程,大量材料不断运进运出、运上运下,架下杂物难以清理,占用施工场地,安全网维护量也比较大;而爬架不占用施工场地,整个建筑外立面清爽干净,做到了节能环保.3 适用范围本工法适用于装配整体式内浇外挂结构导座式外爬升脚手架工程的施工.4 工艺原理内浇外挂结构导座式外爬升脚手架施工技术是针对内浇外挂结构特点开发的外爬升脚手架新技术.外爬升脚手架通过固定导向座、附着件、预埋件附着于外墙PC板之间板缝后或建筑伸缩缝处的结构上.电动提升葫芦上端通过提升挂座固定于结构上,下端连接外架的提升下吊挂件.电动葫芦的链条通过提升滑轮组件连接在提升葫芦吊钩上并吃力预紧,带动架体沿导轨的上下相对运动,通过智能安全监控系统的监控,从而实现导座式外爬升脚手架的同步升降运动.本工法使用的固定导向座内带有非能动防坠装置的转轮式防坠器.该防坠器可实现在正常使用状态(即慢速运行)时,导轨在导座内正常上下运动,一旦导轨运行速度过快(发生架体坠落),防坠器利用自身结构自动卡住导轨,从而实现防坠的作用.所有机位的电动葫芦均由总控箱统一供电,在每个机位处都设了分控箱.分控箱与分控箱之间采用并联方式连接;分控箱与总控箱之间采用串联的方式进行连接.在总控箱处设有控制按钮,可以对电动葫芦进行统一控制,以保证在提升、下降过程中的同步性.外爬升脚手架的构造、工艺原理见图4.1-1、图4.1-2、图4.1-3 、图4.1-4、图4.1-5图4.1-1 外爬升脚手架构造图4.1-2 工艺原理图1(附墙及吊点)图4.1-3 工艺原理图2(提升下吊挂件)PC 墙附着件导座导轨主框架预埋件M16高强螺杆吊点M27螺杆螺母图4.1-4固定导向座5 工艺流程及操作要点5.1施工工艺流程施工准备埋设预埋件组装水平支撑框架吊装导轨主框架图5.1施工工艺流程5.2 操作要点5.2.1 施工准备1 技术准备1)根据施工规范要求,结合实际工程特点,制定专项施工方案,并对操作人员进行技术交底.2)制定导座式外爬升脚手架的平面布置图,并按照《建筑施工工具式脚手架安全技术规范》合理的布置,对于特殊部位应做适当的调整,根据电梯井架的位置和施工流水段及结构外形合理设置提升单元,在塔吊附墙处架体断开,每个提升单元采用电动整体提升.2 材料准备:项目负责人根据工程进度需要,对导座式外爬升脚手架所需要的原材料进行采购,并对原材料在施工现场进行合理的堆放.3 施工机械准备:塔吊的选型应具体考虑导座式外爬升脚手架的平面布置,保证塔吊吊臂回转范围覆盖所有的施工作业面.4 人员的配置与管理:根据导座式外爬升脚手架施工需要,对施工人员进行合理的安排,同时对高危作业的架工进行安全交底.5.2.2 埋设预埋件导座式外爬升脚手架在主体施工时,应及时做好穿墙螺杆、预埋件的预留工作,预留预埋件共有以下两种:预埋专用预埋件和预埋塑料管.第一种是预埋专用预埋件,预埋件如5.2.2-1所示.预埋件尾部为螺杆,端部为焊接螺纹套.在预制墙安装好后,将预埋件和PC墙附着件用2根满足要求的高强螺杆连接好.架体提升过后,若拆除PC 墙附着件和满足要求的高强螺杆,则需在预埋件安装堵杆见图5.2.2-2,防止杂物堵住孔,而影响下架.图 5.2.2-1 专用预埋件 图 5.2.2-2预埋件安装堵杆第二种种是预埋塑料管,塑料管在埋设时必须垂直于结构外表面.同一机位同层使用两个预埋塑料管,分布用于固定导座和吊点.以“万科龙悦居三期5—6#楼工程”为例,机位附着存在三种如下情况:1 外架在外墙PC 板之间附着时,在PC 板缝处设置专用预埋螺杆、专用PC 墙附着件、固定导向座及提升挂座,如图5.2.2-3所示.图5.2.2-3 外架在外墙PC 板之间附着图预埋件PC 墙板PC 墙附着件堵杆PC 墙附着件导座导轨主框架预埋件M16高强螺杆M27螺杆螺母2 在伸缩缝处和转角处附着时通过在附近窗口内侧固定的特制三角件与固定导向座相连接.如图5.2.2-4所示.图5.2.2-4 外架在外墙伸缩缝处和转角处附着3 在走廊挑板处附着时,将导座固定在预制挑板上,为减少挑板受力,在里面的梁上预埋穿墙螺杆,通过刚性斜拉杆将荷载卸在里面的梁上,走廊挑板处吊点使用附着式挂吊座,大样示意图如5.2.2-5所示.图5.2.2-5 走廊挑板处附着图5.2.3组装水平支撑架1)水平支撑框架(A、B片)在地面一层安装前,由于地面不是很平整,因此需在地面搭设垫步架,水平支撑框架搭设在垫步架上(见图5.2.3-1、5.2.3-2、5.2.3-3).图5.2.3-1 剪力墙处导座式外爬升脚手架底部垫步架图5.2.3-3走廊挑板处处导座式外爬升脚手架底部垫步架2)水平支撑框架(A、B片)在地面一层安装前,组装时应按主体施工的先后需要,尽量做到同时从两处以上的拐角开始组装.或在地面组装转角处水平支承框架,然后整体吊装,再逐片连接.图5.2.3-2 预制板墙体处导座式外爬升脚手架底部垫步架3) 水平支承框架一般由标准节A型和B型(A、B片)连接件连接而成,当连接到架体分组处时,在其端部安装一个标准节(B型).水平支承框架在转角处,则在已组装好的水平支承框架端部组装上下各二根钢管与已组装好的水平支承框架成井字形用扣件连接,间距838mm,另一端长度不小于20XXmm,水平支承框架B片已组装好的水平支承框架间用扣件连接,再与已装好的成井字形连接的钢管用扣件连接;在折角处另一侧不能安装水平支承框架时,可用钢管搭接,但其长度必须小于2m,水平支承框架一般放置在裙楼楼面上,如标准层相对裙楼没有内缩面,则放置在裙楼上找平加固的双排架上.4)组装时应注意控制水平支承框架内侧离墙距离.5)组装水平支承框架时,其水平支承框架上下均应穿入水平支承框架连接杆,然后再连接另一个标准节,使内外水平支承框架在组装后,因连接杆的连接构成一个整体的空间桁架结构.6)组装前应注意组装水平支承框架时在有塔吊附臂的地方断开,并用短钢管连接. 5.2.4 吊装导轨主框架1)当水平支承框架组装一部分后,随后吊装导轨主框架,起吊时要合理选择吊点,以使其能垂直升降.2)导轨主框架按设计位置与水平支承框架相连.导轨主框架与水平支承框架通过连接件用螺栓连接,在水平支承框架底部用小横杆穿进导轨主框架底部钢管内,兜住水平支承框架,两端再用扣件扣牢.导轨主框架吊装后要安装必要的斜撑固定,相邻两处主框架安装后立即组装几步大横杆固定其间距,防止其倾斜、倾倒,并与建筑物安装可靠的临时拉结.3)与水平支承框架连结后,立即装好抛撑杆,再解开上面的吊点钢绳.4)导轨主框架吊装、固定后,把附墙固定导向座套在导轨上移至将要安装的位置,临时固定,并校正导轨主框架两个方面的垂直度,安装临时拉结.5.2.5 组装架体随着主体工程的施工进度,安装其余附墙固定导向座,逐跨组装立杆、大、小横杆、铺脚手板,挂安全网,先搭设二步(或三步)架体供主体施工使用.架体搭设随着主体的上升而逐步向上搭设,始终保证超过操作层一步架.1)组装顺序:立杆→大横杆→小横杆→剪刀撑→脚手板→踢脚板→安全网→底层密封板.2)立杆垂直度≤10mm3)大横杆水平度≤5mm,使用铁网片脚手板时要设三根大横杆.5.2.6 安装附墙固定导向座1)预制墙处固定导向座安装预制墙处导座安装前,应先在预埋件上安装好PC墙附着件.预埋件和PC墙附着件是通过两根达到设计要求高强螺杆相连,如图5.2.6-1所示:导座安装孔图5.2.6-1 预埋件和PC墙附着件安装当主体砼结构脱模后,将附墙固定导向座从导轨的临时固定处,移到PC附着件上安装导座的位置,安装高强螺杆,将导座与PC墙附着件相连.螺母拧紧后,螺杆伸出螺母长度不少于3个丝扣及10mm.固定后,立即在导轨上扣两个定位扣件.图5.2.6-2 固定导向座安装2) 现浇墙处固定导向座安装无预制墙的现浇墙处为预留的孔,导座安装时先将穿墙螺杆插入,然后将导座从导轨的临时固定处移到穿墙螺杆处,用穿墙螺杆将导座紧固.固定后,立即在导轨上扣两个定位扣件.图5.2.6-3 现浇墙处固定导向座安装3) 走廊挑板处固定导向座安装走廊挑板处导座安装方法为:导座与“挑板处挂件”相连挂在挑板反梁上,挑板处挂件通过刚性斜拉杆与上层板内的梁相连.图5.2.6-4 走廊挑板处固定导向座安装5.2.7 组装其他部分架体1 随着主体的施工架体向上搭设,附墙固定导向座逐个向上安装,直至架体组装完毕.2 架子在第一步处的部位用木板完全密封.密封板拼接要严密,拼缝≤3mm,不准有孔洞.3 架体搭设中始终要注意架体顶部的晃动情况,晃动过大时须做进一步的拉结措施.4 架体端部悬挑处应以导轨主框架为中心成对搭设斜拉杆,其水平夹角不小于45度.5 安装配电线路配电线路的安装必须由专业电工按设计安装,具体标准按现行有关标准.6 提升下吊挂件组装提升下吊挂件由双管吊点、下吊点连接杆、水平连接座、双管吊点下连接座、下吊点连接杆(长)及螺栓组件组成.提升下吊挂点按设计要求组装,安装在第二步架的上方,双点吊点钩挂孔中心到导轨主框架中心距为350mm,双管吊点上端通过水平连接座与导轨外立杆连接,双管吊点下端通过下吊点连接杆和双管吊点下连接座与导轨外立杆连接;双管吊点另一侧用双管吊点下连接座和斜拉连接杆拉到相邻内立杆处连接.如图5.2.7所示.图5.2.7提升下吊挂件组装示意图5.2.8 升降使用和维护1 升降使用1)使用荷载架体使用时,一步架使用时荷载应小于3kN/m2, 三步架同时使用时荷载小于2kN/m2,严禁超载使用,荷载应尽量分布均匀,避免过于集中.2)架体在使用中必须与建筑物进行临时的连接、支撑,防止架体顶部晃动过大,晃动值最大10mm.3)大模板安放和吊离时应缓慢平稳,避免冲撞勾拉,其他物品严禁直接在架体上吊放和吊离.2 智能安全监控系统1)每次提升、下降前应将架体以底层脚手板对应的楼层为基准,将整组架体调平,避免累积误差导致的不同步.2)待架体提升到位后,对架体局部变形较大的部位可以通过单点提升做适量调整.3 维护为了保证升降脚手架的正常使用,避免事故隐患,应定期对升降脚手架进行维护和保养.1)对固定导向座内的防坠摆针复位弹簧经常进行检查,发现问题应及时更换,确保防坠装置可靠.2)定期对电动葫芦进行维护保养,加注润滑油,检查电动葫芦自锁装置,链条情况等.3)检查构件焊接情况,悬挂端下沉情况,扣件松紧情况等.4)检查吊挂件、钢丝绳及钢丝绳夹的松紧情况等.5)每次升降后应用模板或编织袋等物体保护好固定导向座,避免水泥砂浆及灰尘杂物等进入导向件防坠装置内,以保护防坠摆阵能灵活动作.6)及时清理升降脚手架架体内的建筑垃圾.·5.2.9 架体的拆除根据工程使用需要,导座式外爬升脚手架可以在提升到顶或下降到组装起始位置时予以拆除.1 导座式外爬升脚手架拆除应遵循以下原则:1)先拆上后拆下、严禁上下同时拆;2)先拆外侧后拆内侧,严禁内外同时拆;3)先拆钢管后拆爬架升降设备;4)先拆两提升点中间后拆提升点.2 导座式外爬升脚手架的拆除1)脚手架提升到顶或下降到组装起始位置后,按正常升降程序将架子固定好,定位承载扣件安装到位.2)按升降脚手架组装的逆程序拆除所有提升系统的:电器控制线路、提升设备、上下吊挂件等构件,然后分类吊到地面并堆放整齐或及时运离进行维护保养.3)按升降脚手架组装的逆程序,从分组处开始拆除升降脚手架的钢管架体,拆除顺序为:架体顶部几步架外层防护安全网→拆除几步架外侧剪刀撑杆→拆除顶步架内踢脚板、脚手板→拆除栏杆、小横杆、大横杆→拆除可拆之立杆,重复上述步骤,逐步往下拆除架体.3 导座式外爬升脚手架拆除注意事项1)整个拆除过程中,操作人员应严格遵守“安全第一,预防为主”的方针和普通钢管脚手架的有关规定,穿好防滑鞋,系好安全带,所有架体严禁抛扔.2)架子拆除后所有架料严禁集中堆放在架子上,必须及时将设备、构配件及架子材料吊离,及时运走或分类堆放整齐.3)架子拆除中,应注意配合装修作业,及时将螺栓预留孔处的装修完成.5.3劳动力组织以1栋楼为例,劳动力组织情况见表5.3.表5.3 劳动力组织情况表注:表中为单栋楼的劳动力.6材料与设备6.1材料6.1.1 本工法采用的主要材料见表6.1.1.表6.1.1 主要材料表6.2设备6.2.1 本工法采用的主要机具设备详见表6.2.1.表6.2.1 主要机具设备表6.2.2 智能安全监控系统技术参数7 质量控制7.1 工程质量控制标准导座式外爬升脚手架的施工遵照《建筑施工工具式脚手架安全技术规范》JGJ20XX20XX、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20XX执行.架体安装时的允许偏差见表7.1.表7.1 导座式外爬升脚手架安装允许偏差项次项目技术要求允许偏差△(mm)示意图检查方法与工具1相邻竖向主框架的高差—不大于20XXm—钢尺检查2 主框架和防倾导向装置—不大于5‰,且不—钢尺检查3 预留穿墙螺栓孔和预埋—小于15mm—钢尺检查4 立杆垂直度最后验收垂直度20XX0m—±100用经纬仪或吊线和卷尺下列脚手架允许水平偏差(mm)搭设中检查偏差的高度(m)总高度20XXH=2H=10H=20±7±50±100中间档次用插入法5 间距布距纵距横距—±20XX50±20—钢板尺6 纵向一根杆的两端—±20水平仪或水平尺水平杆高差同跨内两根纵向水平杆高差—±107 双排脚手架横向水平杆外伸长度偏差外伸500mm-50 —钢板尺项次项目技术要求允许偏差△(mm)示意图检查方法与工具8 扣件安装主节点处各扣件中心点相互距离a≤150mm—钢板尺同步立杆上两个相隔对接扣件的高差a≥500 mm—钢卷尺立杆上的对接扣件至主节点的距离a≤h/3纵向水平杆上的对接扣件至主节点的距离a≤l a/3 —钢卷尺扣件螺栓拧紧扭力矩40~65N.m ——扭力扳手9 剪刀撑斜杆与地面的倾斜45°~60°——角尺10 脚手板外伸长度对接a=130~150mml≤300mm—卷尺搭接a≥100 mml≥20XXmm—卷尺7.2 质量保证措施7.2 .1 导座式外爬升脚手架工程应严格按照《建筑施工工具式脚手架安全技术规范》JGJ20XX20XX、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20XX等规范进行施工,保证导座式外爬升脚手架工程的质量.7.2.2 架体悬臂高度不得大于架体高度的2/5,且不得大于6m.7.2.3 当水平支承桁架不能连续设置时,局部可采用脚手架杆件进行连接,但其长度不得大于2.0m.并且必须采取加强措施,确保其强度和刚度不得低于原有的桁架.7.2.4 当架体遇到塔吊、施工电梯、物料平台需断开或开洞时,断开处应加设栏杆和封闭,开口处应有可靠的防止人员及物料坠落的措施.7.2.5 架体外立面应沿全高连续设置剪刀撑,并应将竖向主框架、水平支承桁架和架体连成一体,剪刀撑的水平夹角应为45º~60º;应与所覆盖架体构架上每个主节点的立杆或或横向水平杆伸出端扣紧;悬挑端应以竖向主框架为中心成对设置对称斜拉杆,其水平夹角应不应小于45º.7.2.6 架体结构应在以下部位采取可靠的加强构造措施:1 与附墙支座的连接处;2 架体上提升机构的设置处;3 架体上防坠、防倾装置的设置处;4 架体吊拉点设置处;5 架体平面的转角处;6 架体因碰到塔吊、施工电梯、物料平台等设施而需要断开或开洞处;7 其它有加强要求的部位.7.2.7 在升降脚手架的组装、使用中,有针对性的实行各级、各阶段的检查、验收制度,架子在使用中在以下三个阶段进行控制验收:1 升降架的升降前验收,验收合格后,下达升降许可证.2 升降过程的控制,升降架的每次升降,必须设置现场总指挥,并记录升降过程.3 升降完成后,必须对架体再进行一次全面的检查,合格后下达准用证.8安全措施8.0.1 升降脚手架操作人员必须是经过现行国家标准《特种作业人员安全技术考核管理规则》(GB5036)考核合格的专业架子工.8.0.2 操作人员必须戴安全帽、系安全带、穿防滑鞋.8.0.3作业层上的施工荷载须符合设计要求,不得超载;荷载必须均匀堆放.不得将模板支架、缆风绳、卸料平台等固定或连接在升降脚手架上;架子升降时架体上活荷载必须卸掉和与架体需要解除的约束必须提前拆开等.8.0.4升降脚手架在升降及使用阶段,严禁拆除下列部件:1 防坠、防倾装置;2 双管吊点上抗滑扣件及导座上的定位扣件;3 主节点处的纵、横向水平杆.8.0.5 附墙导向座在使用和升降过程中均不得少于2个;直线布置的架体的支承跨度不应大于7.2m,折线或曲线布置的架体支承跨度不应大于5.4m;上下两导座之间距离必须大于2.6m;端部架体的悬挑长度必须小于2.0m,悬挑端应以导轨主框架为中心成对称设置斜拉杆,其水平夹角应大于45°.8.0.6 每次升降前应严格检查并办理好“升降脚手架每次升降申请及升降许可证”、“升降过程异常情况报告”、“升降脚手架每次升降后使用申请及准许使用证”,才允许升降、使用.8.0.7加强提升、下降过程中的检查,以保证架体的顺利提升、下降,发现障碍应及时鸣哨发出信号停止架体提升,待障碍清除后再继续提升.8.0.8每次提升、下降前应对架体及周边进行全面检查,清除一切可能的障碍,防止架体在提升或下降过程中由于局部受力过大导致的不同步.8.0.9 架体底层的密封板必须铺设严密;且应用平网及密目安全网兜底;翻板必须将离墙空隙封严,防止物料坠落.8.0.10 由于导轨主框架内立杆结构尺寸过大,导致架体离墙体过大,存在安全隐患,在导轨主框架内立杆左右两侧每隔1.5米加一道小横杆,再铺设脚手板,保证脚手板内侧边缘离墙体距离符合安全规范要求.8.0.11升降脚手架在安装、升降及拆除时应在地面设立围栏和警戒标志,并派专人把守,严禁一切人员入内.8.0.12 当附着式升降脚手架停用超过三个月时,应提前采取加固措施.8.0.13 当附着式升降脚手架停用超过一个月或遇六级及以上大风后复工时,应进行检查,确认合格后方可使用.9 环保措施9.0.1 本工法应执行以下环保法规和规范:《建筑与施工现场环境与卫生标准》(JGJ146-20XX)、《建筑施工场界噪声限制》(GB12523-90)、《建设项目环境保护管理条例》.9.0.2 应对施工作业人员进行环保教育,增强环保意识,减少材料的浪费.9.0.3 应对导座式外爬升脚手架施工现场各种材料分类堆放、码放整齐并悬挂标志牌,严禁乱堆乱放,不得占用临时道路和施工通道.10 效益分析10.1 经济效益10.1.1 与双排钢管扣件式悬挑脚手架相比导座式外爬升脚手架只需搭设三层半高,不需要随着施工进展二次搭架,具有施工方便、快捷、操作简单等优势,大大减少了工程材料和人工的投入.在未来面临劳动力资源短缺,劳动力成本大幅提升,城市环境和低碳建设的大环境下,导座式外爬升脚手架的优势将会更加的明显,将会成为发展的趋势.10.1.2 以龙悦居三期5—6#楼工程项目为例,采用导座式外爬升脚手架与传统双排钢管扣件式悬挑脚手架的经济效益分析见表10.1.2.表10.1.2 经济效益分析本工程外架使用时间为一年,按365天计算,导座式外爬升脚手架的专业分包合同价为20XX元.外墙综合脚手架工程量为36522 m2,按悬挑两次计.综上表,采用导座式外爬升脚手架较传统双排钢管扣件式悬挑脚手架可节约费。
外挂架施工工艺

本工程特殊节点处说明:1.外挂架(见附图)外挂架上设有挂钩,利用下层已浇混凝土外墙的上排穿墙孔(每次墙体浇注时需下套管υ≥32mm),孔内穿直径为ø28mm的外挂架钩栓,外挂架挂在此钩栓上以支撑外墙模板的施工。
外挂架施工说明:A.外挂架的配置间距必须控制在1500mm以内,不可随意增大间距。
外挂架必须设有护栏,并设安全网,护栏用υ48管。
外挂架平台起吊前必须把平台上的各种物料清除干净,必须先系好吊车吊钩,再松动挂钩螺母,并认真检查是否全部松动,确认后方可起吊,平台上严禁站人。
B.外挂架平台起吊时吊钩吊点必须合适,连接牢固。
C.外挂架平台就位前必须先把挂架钩栓装齐装牢、未装牢时外挂架平台不得就位。
外挂架钩栓丝扣端必须配装垫片及双母。
并认真检查挂架钩栓周围的砼是否坚硬牢固,若发现砼有松散或不密实,应立即采取加固措施。
D.外挂架平台就位后,先紧固外挂架钩栓螺母,紧固后再摘吊钩。
外挂架平台每平方米施工活荷载不得超过300kg且不允许堆放砼、钢筋等。
未尽事宜,请安全员遵照国家有关安全操作规范、规程严格要求施工。
所有使用承重部件须经安全检查同意后使用。
外挂架计算书:已知条件:外挂架宽度按1.4m计算,外挂架最大间距按1.8m计算,挂钩螺栓采用υ28圆钢,外挂架材料水平杆、斜杆为υ48×3.5钢管,竖杆为10#槽钢,采用焊缝成型外挂架。
一、荷载计算:以每榀外挂架承重1.8m范围荷载计算:1、模板自重:以外模高度按2800mm计算,模板重量按1350N/m2,荷载为2.8×1.8×1350=6804N=6.8KN。
2、操作人员荷载:1.8m间距内最多允许3人同时操作,每人按750N 计,总计2.25KN。
3、自重及工具荷载:外挂架自重、脚手板、护栏钢管、零星材料等,最大重量按3KN计。
二、计算简图:1、模板自重考虑为主要分布于脚手架内侧荷载,将均布荷载化为节点集中荷载:F1=2.8×1.8×1.35/2=3.4KN2、操作人员及工具荷载视为在外挂架宽度方向均匀分布荷载,化为节点集中荷载:F2=(2.25+3)/3=1.75KN计算简图如下图所示:即:FA=F1+F2=5.15KN,FB=5.15KN,FC=1.75KN3、内力计算:按桁架进行计算,各杆件内力值:N1=F c tg32°=1.09KNN2= N1=1.09KNR BH=(F B×0.7+F C×1.4)/2.2=2.75N4=R BH/sin32º=5.19 KNN3= N4Cos32º=4.40KNN5=F c/ cos32º=2.06 KNN6= F B=5.15 KNN7=F1/cos32º=4 KNR A V= F B +N3+ N7 Cos32º=12.94KNR AH= N2+ N7 Sin32º=3.21KNR BH= N4 Sin32º=2.75 KN4、截面验算:(1)、杆件①②③⑦皆为拉杆,最大内力N3=4.40KN,允许应力乘以0.9折减系数。
施工外架施工方案

施工外架施工方案外架是指悬挂在高空中用于施工作业的钢架结构,主要用于楼宇外墙装修、玻璃幕墙施工、石材安装等高空作业。
下面是一份施工外架施工方案,包括施工前准备、安装施工、施工结束后的拆除等内容。
一、施工前准备1.成立专门的外架施工组织机构,明确各个岗位职责和任务分工;2.拟定详细的施工方案和施工计划,包括工作内容、时间进度等;3.制定施工安全规章制度,并组织施工人员进行安全教育培训;4.确定所需的外架和材料,并进行核对和准备;5.与相关监管部门进行沟通,申请施工许可证和安全验收等手续;6.现场勘察和测量,确保外架的结构和尺寸符合施工要求。
二、安装施工1.按照施工方案,进行外架的组装和安装;2.在安装过程中,严格按照安全规章制度要求,确保施工人员的安全;3.外架的基础支撑点要设置牢固,以免发生倾倒或失稳等安全事故;4.根据外墙结构的特点,合理安排和选择外架的横向和纵向支撑点;5.进行外架的调试和试验,确保安装质量和稳定性;6.外架的固定要牢固可靠,以免施工中出现脱落或坠落等意外情况。
三、施工结束后的拆除1.施工结束后,及时进行外架的拆除工作;2.在拆除过程中,先解除外架的固定,然后逐个拆除各个组件;3.拆除过程中,要注意保护外墙的表面,避免划伤或损坏;4.拆除后的外架和材料要进行分类和清点,可回收的材料要进行整理和储存;5.清理施工现场,确保不留下任何垃圾和隐患。
外架施工方案的具体内容和细节根据具体的工程要求和实际情况而定,因此在编写施工方案时需要充分考虑工程特点和技术要求。
同时,施工现场的安全管理和质量控制也是外架施工中非常重要的一环,所以在施工过程中要不断加强对施工过程的监督和管理,确保施工质量和安全。
外挂架承载能力计算书

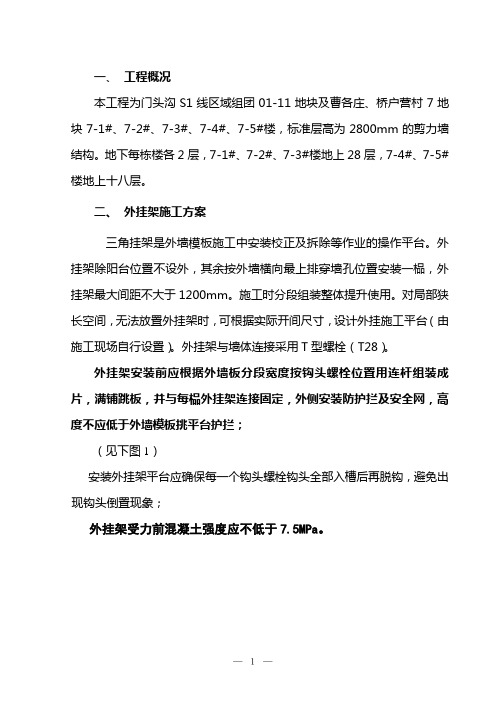

一、工程概况本工程为门头沟S1线区域组团01-11地块及曹各庄、桥户营村7地块7-1#、7-2#、7-3#、7-4#、7-5#楼,标准层高为2800mm的剪力墙结构。
地下每栋楼各2层,7-1#、7-2#、7-3#楼地上28层,7-4#、7-5#楼地上十八层。
二、外挂架施工方案三角挂架是外墙模板施工中安装校正及拆除等作业的操作平台。
外挂架除阳台位置不设外,其余按外墙横向最上排穿墙孔位置安装一榀,外挂架最大间距不大于1200mm。
施工时分段组装整体提升使用。
对局部狭长空间,无法放置外挂架时,可根据实际开间尺寸,设计外挂施工平台(由施工现场自行设置)。
外挂架与墙体连接采用T型螺栓(T28)。
外挂架安装前应根据外墙板分段宽度按钩头螺栓位置用连杆组装成片,满铺跳板,并与每榀外挂架连接固定,外侧安装防护拦及安全网,高度不应低于外墙模板挑平台护拦;(见下图1)安装外挂架平台应确保每一个钩头螺栓钩头全部入槽后再脱钩,避免出现钩头倒置现象;外挂架受力前混凝土强度应不低于7.5MPa。
(图1)三、外挂架安全使用及保证措施作业前应做好安全交底和安全教育工作,大模板吊环、外挂架挂点及其钩栓为重点防护部位。
吊装前应严格检查吊装绳索、卡具及每块模板上的吊环是否完整有效,严禁吊装有隐患吊环的模板;外挂架应严格检查挂点部位是否开焊,钩头螺栓是否有开裂现象,应检查各杆件间的焊点及连接螺栓有无开焊或松动。
严禁有隐患的外挂架上墙。
吊装时应设专人指挥,统一信号,密切配合。
指挥、拆除和挂钩人员必须站在安全可靠的地方方可操作,严禁人员随大模板起吊。
四、外挂架受力计算外挂架用于支撑外墙模板,同时也作为施工操作平台用。
外挂架之间用φ48×3.5mm的架子管连接,上面铺上δ=50mm的木脚手板,外侧安装防护栏杆。
其侧视图如图1。
外挂架的计算,以单榀为计算单元,按铰接式桁架进行计算。
1、外挂架结构简图:图1图21.杆件号⑥、⑧选用[10#槽钢,其余杆件全部选用φ48×3.5mm钢管。
架子施工方案
一、工程概况:层为联体车库及人防,占地面316层均为
住宅;地下地上XX22室内m, 5252987m.20,建筑总高度是积12079m。本工程总建筑面积。结构类型为.563m00m标高相当绝对标高是50.外高差1.2m, ±0耐火等级为一级,度,抗震设防烈度为钢筋混凝土框支剪力墙结构。8##楼建筑单位是中国人民银行,、8建筑类别为Ⅰ类。康乐里危改小区7施监理单位是北京银建监理公司,设计单位是中国建筑技术研究院, 工单位是中国新兴建设开发总公司二公司。根据本工程特点,我们在地上部分施工时外墙部分选择外挂架, 凹槽部分采用“之”字形斜道。施工准备: 二、 2.1 施工前组织安全员和架子工仔细审图,熟悉图纸,掌握工程对脚手架的构造要求,根据工程结构的实际情况制定详细的有针对性和可操作性的技术交底。重点部位要进行现场交底,现场确定施工方法。同时对施工队提出工程质量要求,工程进度要求。 2.2 向搭架子的施工队提供专用材料堆放场地,位置在。 2.3由于施工现场狭小,仔细计算好每段搭架子所需材料(如:架子管、密目网、安全网、彩条布等)的数量,随用随进场。尽量保证现场少堆放架子材料。符合要求的在专用仓库中临时堆放,并用木方垫起。 2.4架子管等材进场后,现场仔细检查质量,对不符合要求的材 料立即退货。. 三、主要构件的搭设形式和技术措施: 3.1 “之”字形斜道: 脚手架斜道是作为施工人员上下通行的通道,宽度为1200mm,坡度为1:3,休息平台宽度为2700mm。在斜道板上每30cm钉一条防滑条。(见图3-1) 10501500150015001500150015003501 表面 坚实平整
水 积 水 不排 地基 基础 向 纵 上 平 水 杆 的对 接 距 的 节 主 距 件 扣 尺 卷 钢 L/3 〈 安 离 1 动 垫板 不晃 立杆 观 ( mm ) 偏 许 差 吊 或 仪 纬 经 用 尺 卷 和 尺 卷 钢 平 水 水 或 仪 平平 水 或 仪 平 水 尺 卷 钢 尺 卷 钢 合 格判 定 0 1 1 2 3 5 1 2 3 察
1、2#楼挂架施工及防护方案
(3)外挂架采用配套螺栓安装,吊挂螺栓直径 30 圆钢,长度 400mm,一 端为 T 形钢板,另一端为 T30×4 螺纹,每套配备一个 10×120×160 垫片 和两个螺母,螺栓必须保证伸出螺母外≥20mm。
(4)在墙体混凝土强度达到 7.5Mpa 后,提升外挂架,砼强度根据同条 件养护试块结果确定,并严格按照拆模申请制度执行。提升前解开承架间 的接缝板、上网等连接物,操作员进入下层平台拆除下挂钩并清理杂物, 塔吊起吊时。不得碰撞墙面和其他设施;摘除支撑架时,要从角部开始, 逐个按顺序进行。 2、水平安全网的搭设
5
与横向水平杆可靠连接,以防止滑动,水平安全网与钢管应连接牢固。 5)在护头棚两侧满挂用大眼密目网。
200×50mm木板
200×50mm木板
4、电梯井筒模施工及安全防护 电梯井筒模要责成专人操作;每次使用前,应检查中心轴头锁母是否紧
固,以防松动、脱落造成轴承等零部件损坏;使用后再次支模时,要注意 筒模各接缝部位的水泥清理工作,保证其合缝严密;井筒模必须设吊环, 采取四点形式进行吊运作业;绝对不准直接吊中心调节机构。电梯井内侧 每隔三层设置一道水平安全网,用钢管在外侧锁紧,铅丝绑在钢管上,穿 过螺栓孔将安全网绑紧。
墙体内侧用横 纵向钢管锁紧
均采用48mm钢管
390 240
390 240
500
施工缝
次龙骨间距300mm
主次龙骨均 用100X100mm木方
次龙骨间距500mm
此处墙体模板采用短支腿
2600
卡扣锁紧
500 施工缝
防护架采用48mm钢 管,满挂密目安全网
中间采用25mm木板找平 均采用48mm钢管,间距≤800mm
卡扣锁紧
空调板二次施工模板支设示意图
2外挂架搭设方案
外挂防护架组装搭设方案本工程主体结构施工阶段采用在外墙外侧安装塔设外挂防护架来满足大模板的施工工艺需要,阳台外则在其外边缘垂直搭设单排钢管脚手架,其两端与外挂防护架用短钢管连接为一整体。
一、施工准备1、外挂防护架的塔设原则:即安全可靠,方便提升,便于搭设。
2、三角挂架采用原利建模板体系成品三角挂架,其进场后必须经质检人员逐一检查验收合格后方可使用。
3、依据大模板施工方案画出大模板外挂三角架平面布置示意图,外墙大模板穿墙螺栓在需安装外挂三角架处加$ 40塑料套管。
二、组装、搭设程序及施工方法1、安装三角架:依据外挂三角架平面布置示意图,在预留穿墙螺栓孔内穿入 $ 30 成品穿墙螺栓,将三角架挂在钩头螺栓的勾头上,拧紧螺母三角挂架下端槽钢支撑面紧贴外墙面。
2、将每个外挂防护架下面的三角挂架(2榀〜4榀)用$ 50钢管连接成为整体,然后在其上部表面满铺50 厚木脚手板,脚手板与三角架用8 号铅丝绑扎牢固。
3、在三角外挂架外侧搭设单排钢管防护架,其立杆间距为1.5M 〜 1.8M ,水平横杆间距为1.2M ,防护架设十字盖,其内侧表面贴挂密目安全网,安全网用8 号铅丝与防护架钢管绑扎牢固。
4、按外挂三角架平面布置示意图,在阳台板表面预埋 $ 16U型锚环,在锚环内垂直防护架平面穿入1.5M 长钢管,钢管的一端与防护架用十字扣件连接,另一端用十字扣件与锚环固定,防护架高度与其他外挂防护架相同且两端与外挂架用短管连接成为整体。
阳台外防护挂架超出阳台板宽度部分必须满铺脚手板。
所有外挂防护架均在外边缘设200MM 高挡脚板。
5、外挂防护架及阳台防护架提升时,必须将架子上的杂物清理干净,并且拆掉连接短杆,经安全员检查已具备提升条件后方可提升,提升就位后重新将防护架用短杆连接成为整体。
三、质量标准1 、三角挂架进场后必须有安全员对其外观质量进行逐一检查,反锈蚀严重,扭曲变形的严禁使用,凡有裂缝、开焊处必须重新焊接牢固后方可使用。
外架外挂架施工方案
一、工程概况本工程为XX 工程,位于海淀区高梁桥路西南侧,建设方是钢铁研究总院,由XX 建筑设计研究院,工程总面积13352.72平方米,标准层面积778.12平方米,平面呈蝶形(如下图),东西长28.20米,南北长28.8米,建筑檐高为44.66米,室内±0.000与室外自然地坪高差1.5米。
二、施工部署1、根据结构情况,二层以上外墙模板施工均采用外挂架配合作业。
2、施工安装时根据图纸布置采用Ф48钢管连接,并搭设防护栏杆及绑扎安全网。
详见附图。
3、外挂架按每层周转使用,采用塔吊提升。
三、操作工艺1、外挂架进场后,依据设计计算书,检查每片架子各部尺寸、焊缝高度、有无漏焊等达不到设计要求的缺陷,特别是勾头螺栓的挂勾盒,开槽尺寸,焊缝质量要重点检查,发现问题及时解决。
2、依据大模板平面布置,外挂架设计的墙身剖面图绘制外挂架平面布置图,挂架间距1.2米。
3、依据外挂架平面布置图,在每层结构顶板砼浇筑完,且墙体砼强度达到≥7.5Mpa后进行外挂架安装,并采用ф48钢管连接成桁架。
4、根据外挂架墙身剖面,做好作业面脚手板铺设,立面安全防护,经技术部门、安全部门共同验收后方可使用。
5、外墙模板就位时,信号工与塔吊司机要密切配合,尽量减少大模对外挂架的冲击荷载。
外墙模板要随吊随就位,及时用穿墙螺栓将内外模连接入位。
6、外挂架提升时,必须待上层顶板砼浇筑完毕后方可提升。
7、提升外挂架时,先松开勾头螺栓、螺母,待外挂架挂好卡环并绷紧钢丝绳后,方可卸掉螺母、垫片,取下勾头螺栓。
8、外挂架提升就位时,将勾头螺栓带好,垫片、螺母下降外挂架、挂勾盒挂住螺栓,但不得放松钢丝绳,待上紧螺母后方可放松吊环,摘钩。
9、标准层挂架勾头螺栓使用大模板最上一层螺栓孔。
设备层使用大模板中间一层螺栓孔。
四、安全措施1、满挂立网封闭,作业面满铺脚手板(见附图)。
2、相邻两组挂架间距不得大于15厘米。
3、每层挂架提升就位后必须由安全部门检查签字合格后方可施工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
青建集团股份公司施工方案 韩洼社区农民经济适用房项目 外挂架施工方案
批准: 审核: 编制:
青建集团股份公司 2016年03月 韩洼社区农民经济适用房项目 施工方案 1 目录 一、设计依据 .......................................... 2 二、工程概况 .......................................... 2 2.1工程信息 ...................................... 2 2.2外防护架结构 .................................. 2 三、外防护架搭设方法 .................................. 3 3.1工艺流程 ...................................... 3 3.2预留孔清理 .................................... 3 3.3外防护架与主体结构连接 ........................ 3 3.4脚手架构造要求 ................................ 5 3.5操作平台安装 .................................. 5 3.6外防护架提升 .................................. 5 3.7搭设标准 ...................................... 6 四、 使用要求及安全防护 ............................... 6 4.1使用要求 .......................................... 6 4.2安全防护 ...................................... 7 五、安全注意事项 ...................................... 7 韩洼社区农民经济适用房项目 施工方案
2 一、设计依据 1、《建筑施工高处作业安全技术规范》(JGJ80-2011); 2、《建筑施工安全检查标准》(JGJ59-2011); 3、《钢结构设计规范》(GB50017); 4、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011); 5、《建筑施工工具式脚手架安全技术规范》(JGJ202-2010) 二、工程概况 2.1工程信息 韩洼社区农民经济适用房工程位于青岛市城阳区定园路南侧,双万路西侧。工程总建筑面积15969m2,包括三个单体。其中,1#楼为网点,地下一层,地上二层,建筑高度7.55m。2#、3#楼为住宅地上十一层(带阁楼),建筑高度分别为35.10m,36.10m。建设单位:棘洪滩街道韩洼社区居民委员会,设计单位:青岛市建筑设计研究院,监理单位:青岛恒生源建设监理有限公司。 2.2外防护架结构 外防护架采用L50*5的角钢进行架体的焊接,三角形架体采用5号槽钢;设置钢管防护采用φ48.3×3.6钢管,扣件采用普通直角扣件。还需准备模板、密目网等一般脚手架所用的材料。 脚手架操作平台设置,在相邻每榀三脚架间采用L50*5角钢焊接成骨架,骨架之间采用每隔30cm设置HRB400Φ18的级钢筋与角钢骨架焊接如(图1),上部满铺15mm厚模板脚手板;外挂架上安装安全铁网(图2)。 韩洼社区农民经济适用房项目 施工方案
3
图1 过程施工 图2(完成后外架)
三、外防护架搭设方法 3.1工艺流程 预制墙板预留M28通孔清理→本层墙体安装完毕→外防护架安装 3.2预留孔清理 在搭设外防护架前先对照图纸对墙体预制构件的预留孔洞进行清理,保证其通顺、位置正确;检查无误后方可进行外防护架搭设。 3.3外防护架与主体结构连接 三角挂架靠墙处采用4.8级M28螺母与预制墙体进行连接。三角挂架靠墙处下部直接支顶在结构外墙上。安装时首先将外防护架用螺母与预制墙体进行连接,使用钢板垫片与螺帽进行连接并拧紧。 韩洼社区农民经济适用房项目 施工方案
4
螺栓与墙体固定节点图 韩洼社区农民经济适用房项目 施工方案
5
挂墙点剖面图 3.4脚手架构造要求 外防护架防护采用钢管进行维护:在临边处搭设高度为1.2m的钢管防护,设置2m(按最大墙体算)一个立杆,水平杆设置三道,并悬挂安全密目网;立杆与外防护架体采用焊接的方式进行连接。在离操作平台20cm范围内设置挡脚板。 3.5操作平台安装 铺设15mm模板,用12#铁镀锌铅丝与钢筋骨架绑扎牢固。离墙不应有缝隙。模板应对接铺设,对接接头处设置钢筋骨架加强,两步架体水平间距不大于5cm。两步架体外防护处应用钢管进行封闭。 挂架分组安装完毕后,应检查每个挂架连接件是否锁紧,检查组确认相交处连接钢管是否交叉,确认无误后方可进行下步施工。 3.6外防护架提升 操作人员在穿钢丝绳挂钩过程中需要挂好安全带,在提升过程中外防护架上严禁站人。 第3、4层外架提升时应在地上组装好外架(按图纸长度组装),检查外架是否韩洼社区农民经济适用房项目 施工方案 6 与图纸有偏差、吊点和外架焊接是否牢固。如发现有问题及时处理、处理好后再进行提升外架作业。挂架提升时,外墙上预留洞口必须先清理完毕。 第3、4层外防护架提升前,必须先挂好吊钩,然后提升架体,提升时设一道“安全绳”,确保操作人员安全,当架体吊到相应外墙预留穿墙孔洞时停稳后,在用穿墙螺母拧紧,确认固定后在取钢绳。坠落范围内设警戒区专人警戒。 当5~21层外防护架提升前,必须先挂好吊钩,然后提升架体,最后拧出穿墙螺母。提升时设一道“安全绳”,确保操作人员安全,坠落范围内设警戒区专人警戒。 严格控制各组挂架的同步性,不能同步时必须在外防护架楼层设置防护栏杆、挂安全网进行封闭。 外防护架提升前必须进行安全交底。 3.7搭设标准 立杆垂直度偏差:纵向偏差≤H/400;横向偏差H≤H/600,且≤50mm; 纵向水平杆水平偏差不应大于总长度的1/300,且≤20mm;横向水平杆偏差≤10mm。 脚手架的步距、立杆横距偏差≤20mm;立杆纵距偏差≤50mm。 与结构连接数量、位置正确,连接牢固、无松动现象。 四、使用要求及安全防护 4.1使用要求 4.1.1脚手架搭设好后,由工长组织,经安全、技术部门验收合格后使用;每提升一层挂架后应有安全人员验收合格后方能使用。 4.1.2在主体结构施工时,外防护架为操作人员提供操作面,禁止堆放其他质量相对较大的材料和施工机具。 4.1.3挂架安装过程中,当连接件未与挂架固定好时,吊索不允许脱钩。 4.1.4施工人员不得在架子上集中停留或跑跳嬉戏、攀登架子上下。 4.1.5外架经验收投入使用后,任何人不得擅自拆改,确因施工需要改动应经施工负责人批准,架子工负责操作。 4.1.6动力线和照明线不得直接搭在架子上,应设置木支架。 4.17六级以上大风、大雾、大雨和大雪天气应暂停在挂架上作业。 韩洼社区农民经济适用房项目 施工方案 7 4.1.8使用过程中随时检查,发现问题及时解决。 4.2安全防护 4.2.1建筑物楼层临边四周无维护结构时。必须设置高1.2m的两道防护栏杆。 4.2.2挂架外侧和下口均用安全网封严,与结构外墙留缝隙。 4.2.3建筑外立面门窗洞口低于1.2m的均应设置1.2米高的防护栏。 4.2.4所有外侧模板拆除时必须在有防护架方可作业,并且在外架拆除前将所有模板及支撑拆除干净。 4.2.5跳板铺设不得有探头板、单跳板。高处作业严禁抛掷物料。 五、安全注意事项 1把好材料质量关,加强对架设工具的管理和维修保养工作,避免使用质量不合格的架设工具和材料。 2脚手架使用的钢管、卡扣、三角架及穿墙螺栓等必须符合施工技术规定的要求。 3三角挂架之间用钢管扣件链接牢固,避免挂架转动,保证挂架的稳定性。 4加强对架设工具材料的统一管理,严格执行发放和入库制度。避免或减少在搭、拆、运输和存放过程中造成的损坏。及时进行维修保养,剔除不合格品(不能保证安全使用者)。 5严格按照施工方案规定的尺寸进行搭设,并确保节点连接达到要求。 6操作平台要铺满、铺平脚手板,并用12#铅丝绑牢,不得有探头板。 7搭设完毕后应进行检查验收,检查合格后才能使用,每次外防护架提升后应认真进行检查,验收合格后方可继续使用。 8外防护架允许负荷最大不得超过2.22KN/m²,脚手架上严禁堆放物料,严禁将模板支设在脚手架上,人员不得集中停留。 9要有可靠的安全防护措施,其中包括:两道护身栏,作业层的外侧面应设密目安全网,安全网应用铅丝与脚手架绑扎牢固,架子外侧应设档脚板,挡脚板高度应不低于18cm。 10设专人负责28螺栓的定期检查:垫铁是否齐全、螺丝是否拧紧。 11应严格避免以下违章作业:利用脚手架吊运重物;非架子工的其它作业人员攀登架子上下;推车在架子上跑动;在脚手架上拉结吊装缆绳;随意拆除脚手架部韩洼社区农民经济适用房项目 施工方案 8 件和连墙杆件;起吊构件和器材时碰撞或扯动外防护架;提升时架子上站人。 12六级以上大风、大雾、大雨和大雪天气应暂停外防护架作业面施工。雨雪过后上外防护架平台操作要采取防滑措施。 13吊装就位要平稳、准确、不碰撞、不兜挂。 14在吊装时必须使用满足荷载的吊具。 15经常检查穿墙拉杆,安全网,外架吊具是否损坏,松动时必须及时更换。 16外防护架在提升过程中加防脱钩装置,安装必须牢固,架工在每次提升前要进行检查。
