目录一、工程基本情况二、监理工作依据三、监理人员及仪器配置四、施工测量监理的过程控制点及主要措施施工测量是决定工程质量的关键工作,为有效实施监理质量监控工作,并加强对工程地基基础、结构、装修等实体质量验收的实测工作,特编制本监理实施细则,与本工程其它监理实施细则配套使用。
一、工程基本情况1.工程概况2.工程施工测量监理工作的特点与难点:⏹本工程施工场区面积大,施工测量精度要求高;⏹本工程主体结构复杂;基础标高变化多;主体结构内有错层、夹层;存在斜向、异型构件及空间曲面;预留洞口及埋设件多。
⏹变形监测项目多,直接涉及施工及结构安全;⏹实施总承包及专业分包,测量的统一管理极为重要;⏹大跨度、高大空间的测量有一定作业难度及安全隐患;二、监理工作依据1.《中华人民共和国计量法》2.《工程建设标准强制性条文》3.经审批的设计文件4.测量起始依据文件⏹钉桩成果单编号:----;⏹工程定位图类别:----,编号:----,版号:----,出图日期:----;⏹设计变更编号:----;5.监理合同文件6.《建设工程监理规程》(DBJ01-41-2002)7.《建筑工程资料管理规程》(DB11/T695-2009)8.《建筑工程施工技术管理规程》(DBJ01-80-2003)9.《混凝土结构工程施工质量验收规范》(GB50204-2002)10.《建筑基坑工程监测技术规范》(GB50497-2009)11.《工程测量规范》(GB50026-2007)12.《建筑变形测量规范》(JGJ8-2007)13.《建筑施工测量技术规程》(DB11/T446-2007)三、监理人员及仪器配置1.人员配置为保证本工程施工测量监理工作的水平、充分发挥监理单位专职测量监理机构—测量检测部的作用,监理单位测量检测部的专业测量人员常驻项目监理机构。
由专业测量人员及项目土建监理工程师共同协助项目总监理工程师实施施工测量监理。
需使用测量仪器实测的测量监理项目,由专业测量人员完成操作及记录、或指导项目土建监理人员完成操作及记录。
工程测量监理细则

工程测量监理细则一、前言工程测量是工程建设中的重要环节,能够直接影响工程的质量和安全。
测量监理是为了保障工程测量质量,认真执行测量规范和标准,及时发现和纠正测量中存在的问题,最终保证工程测量结果的准确性和可靠性。
二、监理职责测量监理应该依据测量规范、标准以及合同要求,具体职责如下:1.为工程测量的实施提供技术指导,对测量方案、方法和数据进行审核,并对关键环节和重大问题进行监督检查。
2.对测量人员的组织和管理进行监督及现场监督,监管测量工作的实施过程,负责测量数据审核、处理、校核和审核。
3.及时发现问题并提出解决方案,对需要调整的内容进行督促和指导,在过程中协助被检单位改正偏差,监督整改情况。
4.报告工程测量实施情况及质量管理,提出建议。
三、工程测量质量控制工程测量质量控制应该包括测量前、测量中、测量后,具体内容如下:3.1、测量前1.学习测量任务的规定,掌握测量任务的有关技术资料。
2.根据测量任务和现场环境的要求,选择合适的工具、仪器和设备。
3.了解现场地形、地貌、地物分布等情况,编制测量方案,并向施工单位和其他相关单位宣传和发放测量方案、测量安排等资料。
4.在施工前,对现场进行全面勘测,绘制现场平面图、立面图和剖面图,并进行坐标设置和测量点划分。
5.进行基础平整度检查,对不平整的地面进行预处理,尤其是对于特殊工程地面的处理,要严谨负责地检查。
3.2、测量中1.严格按照测量方案和测量规范进行测量,并注意记录每一个测量过程中的偏差、误差和改正结果。
2.在测量过程中,要注意保障各项测量工作的精度和稳定性,计算每次测量数据并及时与现场进行比较,发现问题及时解决。
3.向相关人员进行计量解释,防止二次资料录入错误。
3.3、测量后1.对测量数据进行整理和分析,形成专业的测量报告,并及时提交验收部门进行审核。
2.送往专业单位进行数据归档和印刷出版。
3.将数据进行备份,保存备份资料。
四、工程测量软件及工具1.外业测量:锂电池电子全站仪、自动水准仪、RTK-GPS。
工程测量施工规定技术要求监理细则

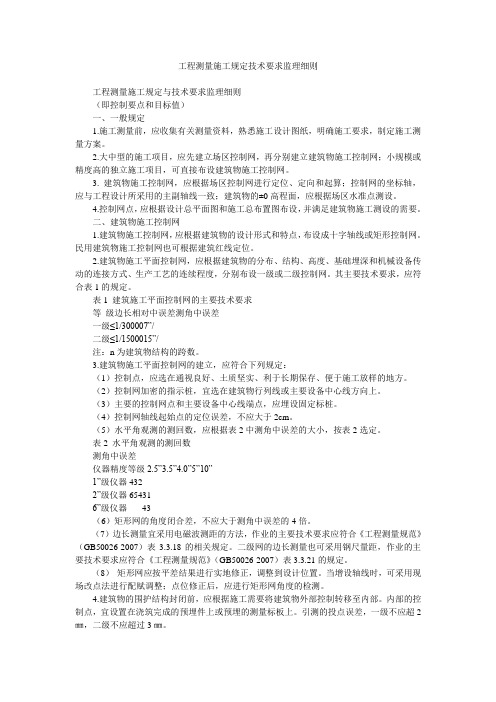

工程测量施工规定技术要求监理细则工程测量施工规定与技术要求监理细则(即控制要点和目标值)一、一般规定1.施工测量前,应收集有关测量资料,熟悉施工设计图纸,明确施工要求,制定施工测量方案。
2.大中型的施工项目,应先建立场区控制网,再分别建立建筑物施工控制网;小规模或精度高的独立施工项目,可直接布设建筑物施工控制网。
3. 建筑物施工控制网,应根据场区控制网进行定位、定向和起算;控制网的坐标轴,应与工程设计所采用的主副轴线一致;建筑物的±0高程面,应根据场区水准点测设。
4.控制网点,应根据设计总平面图和施工总布置图布设,并满足建筑物施工测设的需要。
二、建筑物施工控制网1.建筑物施工控制网,应根据建筑物的设计形式和特点,布设成十字轴线或矩形控制网。
民用建筑物施工控制网也可根据建筑红线定位。
2.建筑物施工平面控制网,应根据建筑物的分布、结构、高度、基础埋深和机械设备传动的连接方式、生产工艺的连续程度,分别布设一级或二级控制网。
其主要技术要求,应符合表1的规定。
表1 建筑施工平面控制网的主要技术要求等级边长相对中误差测角中误差一级≤1/300007”/二级≤1/1500015”/注:n为建筑物结构的跨数。
3.建筑物施工平面控制网的建立,应符合下列规定:(1)控制点,应选在通视良好、土质坚实、利于长期保存、便于施工放样的地方。
(2)控制网加密的指示桩,宜选在建筑物行列线或主要设备中心线方向上。
(3)主要的控制网点和主要设备中心线端点,应埋设固定标桩。
(4)控制网轴线起始点的定位误差,不应大于2cm。
(5)水平角观测的测回数,应根据表2中测角中误差的大小,按表2选定。
表2 水平角观测的测回数测角中误差仪器精度等级2.5”3.5”4.0”5”10”1”级仪器432- -2”级仪器654316”级仪器- - - 43(6)矩形网的角度闭合差,不应大于测角中误差的4倍。
(7)边长测量宜采用电磁波测距的方法,作业的主要技术要求应符合《工程测量规范》(GB50026-2007)表3.3.18的相关规定。
(完整版)工程测量监理实施细则

(完整版)工程测量监理实施细则范本1:1.引言1.1 目的本文档旨在规范和指导工程测量监理的实施过程,确保监测和测量工作按照相关规范和标准进行,达到项目的质量和安全要求。
1.2 适用范围本文档适用于所有需要进行工程测量监理的项目。
2.术语和定义2.1 工程测量监理工程测量监理是指对工程项目进行测量和监测的工作,包括测量仪器的选择、校正和使用,数据的采集、处理和分析等。
2.2 测量现场测量现场是指进行测量工作的实际施工场地。
3.测量设备和仪器3.1 选择原则选择测量设备和仪器时,应根据项目的具体要求,考虑精度、可靠性、适用性等因素。
3.2 校正和保养测量设备和仪器应定期进行校正和保养,以保证其准确度和可靠性。
4.测量方法和技术4.1 测量点的确定根据项目的设计要求,确定测量点位,并进行标记。
4.2 测量方法根据项目的具体要求,选择合适的测量方法,如全站仪测量、水准仪测量等。
4.3 数据采集和处理测量数据应及时、准确地进行采集,并进行合理的处理和分析,以得出可靠的测量结果。
5.测量报告测量报告应包括以下内容:5.1 测量点位的基本信息5.2 测量结果和误差分析5.3 测量数据的图表展示5.4 其他需要说明的事项6.附件本文档涉及的附件包括测量设备和仪器的校正记录、测量报告范本等。
7.法律名词及注释7.1 工程测量监理根据《中华人民共和国建设工程监理条例》,工程测量监理是指对工程项目进行测量和监测的工作。
8.结束语本文档详细介绍了工程测量监理的实施细则,包括测量设备和仪器的选择、校正和使用,测量方法和技术的应用,以及测量报告的编制等。
通过遵循本文档的要求,可以确保工程测量监理的工作按照规范进行,达到项目的质量和安全要求。
附件:1.测量设备和仪器校正记录2.测量报告范本3.其他相关附件法律名词及注释:1.工程测量监理:根据《中华人民共和国建设工程监理条例》,工程测量监理是指对工程项目进行测量和监测的工作。
测量监理细则范文

测量监理细则范文
一、背景和定义
1、背景
施工测量是施工现场的一项重要工作,由施工负责人和监理人员进行。
通过施工测量,可以对施工过程中使用的材料进行统计,并依据施工过程
中所取得的测量结果,对施工单位测量的结果进行复查、审核,确保施工
完成后,施工项目的数量、质量问题得到充分的保障。
2、定义
施工测量是施工过程中的一项重要的管理工作,主要是为了核实原有
设计或实际施工情况,以获取施工完工后的实测量数据。
施工测量是根据
测量原则、测量标准、规程及施工设计文件的要求,进行的测量结果确认,以保证满足施工设计文件规定的施工质量及数量约束条件。
二、主要监理工作内容
1、测量原则
施工测量的原则是根据施工设计文件、规定、标准等进行测量,根据
施工实际情况,确定施工单位测量的结果,并以实际测量结果为准,将其
作为该工程的施工量。
2、测量标准
依据各项施工技术标准、规范以及施工设计文件的要求,采用室外视
景测量、室外横断面测量和室内测量等方法,对施工中使用的材料进行测量,确定施工量。
3、质量检查
对施工过程中参与测量的有关人员进行质量检查,确保测量及统计结果准确可靠,符合施工设计文件的要求。
施工测量监理实施细则模板

施工测量监理实施细则模板施工测量是为工程施工服务的,因此必须与施工组织计划相协调。
测量人员需要了解设计的内容、性质及其对测量工作的精度要求,随时掌握工程进度及现场变动,以满足施工的需要。
相比普通测量工作,施工测量具有不同的特点。
首先,目的不同,施工测量多是将图纸上设计的建筑物或构筑物测设到实地,需要对图纸和工序熟悉了解。
其次,根据具体的项目精度要求不同,要参照工程有关测量规范,结合工程实际,制定合理的施测方案,做到既要确保精度,又要经济合理。
第三,施工测量工序与工程施工工序密切相关,测量人员必须了解设计的内容、性质及其对测量工作的精度要求,熟悉图纸上的设计数据,了解施工的全过程,并掌握施工现场的变动情况,及时做好测量前准备工作,使施工测量工作能够与施工密切配合。
最后,施工用测量标志易受到施工影响,因此测量标志从形式、选点到埋设均应考虑便于使用、保管和检查,如有破坏,及时恢复。
在施工测量准备阶段,监理工程师需要把控以下工序。
首先,对施工单位人员资格进行查验,看测量负责人是否有类似工作经历,各测量技术人员是否具备测量资格证。
其次,对施工单位测量设备进行查验,检查仪器的精度和数量是否满足测量要求,是否按照规定定期进行过鉴定。
第三,监理工程师和施工单位测量人员参与图纸会审,了解建筑物总体布局和设计意图,掌握结构特点及工艺流程,对点位坐标、轴线尺寸、高程关系进行复核,发现问题及时找设计单位沟通。
最后,要求施工单位报审施工测量专项方案,并对施工测量专项方案进行审核,对其不合理的地方要求改正,对符合施工要求的测量方案进行批准,并监督其按照批准后的方案进行施工测量。
施工单位应根据工程特点、规模、难易程度编制施工测量专项方案。
该方案应涵盖土方开挖、桩基、地下室施工、主体施工、二次结构施工等内容,并报监理单位审查。
测量监理工程师在审查时需注意测量方式、方法是否符合设计及相关规范的要求,实际操作的可行性以及测量保证措施的可靠性。
测量工程监理细则
施工测量监理实施细则编制人:审核人:目录一、工程概况 (2)二、监理依据 (3)三、测量前的准备工作 (4)四、过程控制 (5)五、成品保护 (8)六、施工质量体系控制 (9)一、工程概况金茂天津河东一热电项目二期包括:4栋30层住宅,高度约为99.95m;2栋26层住宅,高度约为87.8m;1栋2层商业,高度约11.30m;2栋7层住宅,最高高度为23.85m;1座燃气调压站。
总建筑面积136800.13m²(其中地上:95305m²;地下:41495.13m²)。
1号楼~5号楼设计标高±0.000相当于绝对高程4.100m,,6号楼、7号楼设计标高±0.000相当于绝对高程3.900m。
3号楼、4号楼号楼基础筏板厚度为1000mm,1号楼、2号楼、5号楼基础筏板厚度为1100mm,基础筏板混凝土强度等级为C35P6,基础垫层采用C20混凝土,100mm厚,伸出基础边100mm。
二、监理依据1.《中华人民共和国建筑法》2.《建设工程质量管理条例》(国务院令第279号令)3.建设部和北京市强制性规范,政府有关政策、法令、监理法规等。
4.根据业主方和监理方签订的监理合同或协议;业主方与施工方签订的施工承包合同或协议等。
5.由设计院提供,完整的、有效的项目施工图纸及技术说明(包括设计交底,会审记录)。
6.施工单位编制的经总工程师批准并经业主、监理单位审查同意的《施工组织设计方案》(含施工技术方案)。
7.与业主签订的监理合同和由业主批准的《监理规划》。
8.业主和监理单位以书面形式确认的其他决议、工作联系业务单等。
12.监理单位与施工单位在工程实施过程中有关会议记录、函电及其他有效的文字记录及项目监理机构发出的有关通知书和指令等。
13.执行技术规范及标准A .《工程测量规范》 GB50026-2007B.《建筑变形测量规范》 JGJ8-2016C.《地基基础设计规范》 GB50007-2011D、《城市测量规范》 CJJ/T8-2011E、《建筑施工手册》(第五版)F、《工程建设监理实用手册》G.《建筑工程文件档案归档规范》 GB/T50328--2014H.《建设工程监理规范》 GB/T50319--2013三、测量前的准备工作1.项目监理部进场后需收集以下有关资料:●建筑工程设计总平面图;●建设单位委托法定单位如测绘院、规土局测定的平面控制点(红线点 )、高程控制点及相应的点位、成果表;●有关建筑物定位的设计说明以及城市规划部门有关书面文件;●环境监测(周边建筑物、道路、管线的水平和沉降位移)方案、围护结构监测方案、主体、结构工程或其他特殊结构监测方案及相应的监测报告、总结、警报。
施工测量监理细则
施工测量监理细则监理工作综合管理工程施工测量监理工作实施细则项目管理部121.编制依据(1)施工监理规范;(2)建设监理合同和施工承包合同标准范本;(3)《水利水电工程施工测量规范》,SL52-93。
2.施工测量的监理工作(1)在开工前,项目监理机构必须对业主提供的测量成果全面熟悉、复核、检查,发现问题及时与业主单位联系,要求给予核实,修正或补充。
(2)项目监理机构应在工程承建单位进场后7天内,邀请业主给工程承建单位进行现场交桩,并办理正式移交手续,同时要求和监督工程承建单位对这些测量标桩进行保护。
(3)在测量工作开始前,必须完成对工程承建单位报送的“测量工作大纲”的审查。
若发现工程承建单位在测量技术力量、仪器配备及施测进度安排等方面不能满足测量质量和进度要求时,应通知承建单位采取补充措施,待符合要求后,方可进行测量作业。
(4)对于在合同项目范围内布设的控制网点测量,重要断面测量,重要部位的放样测量等,监理机构可采取“旁站监理”方式,或由监理机构的测量工程师对测量成果进行抽查复测。
若发现任一测点不符合规范或设计要求,则应责成工程承建单位进行检查校核或复测。
监理机构并进行复核检查。
(5)对工程承建单位提交的原始断面测量成果,要进行100%的内业核查,并应在现场进行抽查复测。
复测的点数不少于总测点数的5%。
还要把所有的断面与1/500地形图进行对照检查,若有矛盾,则应会同工程承建单位测量人员实地核查,若地形图有问题时,应对经核实的断面测量成果予以认可,并将核实成果报告业主单位。
(6)对工程承建单位的收方测量,可采取100%的“旁站监理”,也可采用部分旁站监理和抽查复测相结合的方法。
复测点数不应少于测点总数的30%。
对于每月工程量的计算,要进行100%的内业复核,并核算累计完成工程量和剩余工程量。
(7)监理机构应会同或指示工程承建单位,配合地质人员对施工中发现地质条件有较大变化的部位和地质缺陷部位进行测绘,并将测绘成果及时报监理机构。
测量工程监理细则
测量工程监理细则一、监理前准备1.在建设单位和承包人签订的监理合同生效后,监理人应立即组织开展测量工程监理工作。
2.监理人应认真研究《工程测量规范》、《建筑工程测量技术规程》等相关标准和规范,以及该工程施工图纸、设计文件、施工组织设计等资料,逐一查看涉及测量工程的技术要求。
3.在监理合同中约定标准、规范等方面的关键条款,以便在监理过程中可以通过检查、测试等方式验证合同履行情况。
二、资料审查1.对建设单位选派的工程测量检验工程师到现场施工的情况进行审查。
审查内容包括对其资格、经验、现场工作计划、工作任务等方面的逐一了解。
2.组织对施工图纸、技术文件等监理资料的审查,重点审查其中涉及测量的部分,比如产品图纸、工程交底书等。
3.按照设计文件的要求,对施工现场各测区的控制点进行布设,并要求建设单位及施工单位在建立现场基本信息台账中反映。
三、施工前期测量监理1.在施工前期进行测量工程的监理,重点关注测量点的设置及坐标准确性的测量。
对施工现场各测区的控制点进行复核和调整,并要求建设单位及施工单位在现场基本信息台账中及时更新记录。
2.通过大量实际操作,合理设置施工布点计划、排查施工过程中存在的问题及时发现和解决,避免后期施工过程中的不必要的测量误差。
3.进行施工现场的定位及结构索校监理,严格要求施工单位在施工现场进行架空线、墙柱切线等方面的测量工作,及时发现并协助施工单位解决存在的问题。
四、施工中期测量监理1.通过对测量数据的监理,重点关注测量点的设置及坐标准确性的测量。
对施工现场实时监督,遇到大风、暴雨等气象条件时及时做好安全预警,并对施工单位的紧急救助方案进行监督检查。
2.制定合理的监理计划,逐一检查安全措施,重点关注施工期间人员伤亡及事故的发生情况,研究并制订对策,要求承包人做到安全生产措施落实到位。
3.对施工现场各种竖直结构物的实时状态进行监控,确保施工单位正常施工及安全生产,对存在的问题及时进行记录并尽快协助施工单位解决。
隧道工程施工测量监理细则
一、前言为确保隧道工程施工质量,保证隧道工程的顺利实施,特制定本测量监理细则。
本细则适用于隧道工程施工过程中的测量监理工作。
二、监理依据1. 国家及地方相关法律法规、规范和标准;2. 隧道工程设计文件、施工图纸、岩土工程勘察报告等;3. 隧道工程施工合同及监理合同。
三、监理范围及目标1. 监理范围:隧道工程施工过程中的测量工作,包括地面控制测量、洞内导线测量、中线测量、高程控制测量等;2. 监理目标:确保隧道工程施工测量精度符合设计要求,为隧道工程施工提供准确、可靠的测量数据。
四、监理实施控制方法1. 地面控制测量(1)平面控制测量:采用直接定线法、导线测量法、三角网法和GPS法等,测定各洞口控制点的平面位置,确保隧道开挖方向正确。
(2)高程控制测量:按照设计精度施测两相向开挖洞口附近水准点之间的高差,引入隧道工程的统一高程系统,保证隧道工程在高程方面正确贯通。
2. 洞内导线测量与进洞点的标定(1)施工导线:沿中线布设,边长一般为25~50m,为方便进行放样和指导开挖面布设。
(2)进洞点标定:利用设计坐标和洞口点坐标,采用全站仪或经纬仪通过极坐标法标定,确保进洞点准确。
3. 中线测量(1)根据施工方法、开挖宽度和曲线设计半径等因素,采用不同的中线测量方法。
(2)中线测量应保证隧道按设计要求施工,确保隧道中线偏差在允许范围内。
4. 高程控制测量(1)按照设计精度施测两相向开挖洞口附近水准点之间的高差,引入隧道工程的统一高程系统。
(2)高程控制测量应保证隧道工程在高程方面正确贯通,确保隧道工程的质量。
五、施工准备阶段的控制1. 对施工单位提交的测量方案进行审核,确保其符合设计要求;2. 对施工单位提交的测量仪器进行检验,确保其性能满足施工要求;3. 对施工单位的测量人员进行培训,提高其测量技能。
六、施工阶段监理控制1. 对施工单位施工过程中的测量工作进行监督检查,确保其符合本细则要求;2. 对施工单位提交的测量数据进行审核,确保其准确可靠;3. 对施工单位提交的测量成果进行验收,确保其符合设计要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
01施工测量监理细则 精品资料 仅供学习与交流,如有侵权请联系网站删除 谢谢1 厦门象屿工程咨询监管理有限公司 XIAMEN XIANGYU PROJECT CONSULTING & MANAGE CO.,LTD 作 业 指 导 书
文件名称 测量工程 监理细则 文件编号 XS-QI-PS-01
版 本 3.0 生效日期 2010年8月1日 编制部门 总工办 页 码 第1页 共10页
版权声明 *本程序文件为厦门象屿工程咨询管理有限公司之资产,非经本公司总经理或管理者代表的书面同意不得复制、外传。 *当本公司要求收回时应归还本公司。
副本分发 受控类型: 持有部门: 更 改 记 录 修订次 实施 日期 页 码 对应 条款 更 改 内 容 文件更改依据
1 2010.8.1 全部 全部 根据新标准换版
编制 审核 批准 精品资料
仅供学习与交流,如有侵权请联系网站删除 谢谢2 一、 施工测量监理的意义 施工测量是建设工程产品由设计转化为实物的第一步,其质量的好坏直接影响工程产品的综合质量,并制约着施工过程中有关工序的质量,施工测量的质量控制是施工前事先质量控制的一项基础工作,因此,在实施工程建设监理的过程中,为保证建设工程的质量,加强对施工测量质量的监理是十分重要的工作。 二、 施工测量监理工作的依据 1、 有关工程的合同 2、 设计图纸文件 3、 工程测量规范(GB50026—2007) 4、 计量法实施细则 5、 建筑工程施工质量验收统一标准(GB50300—2001) 6、 其它与测量有关的工程施工及验收规范 7、 工程建设监理规划 三、 监控要点 (一)、施工准备阶段 1、 熟悉设计图纸、文件。了解工程的全貌和主要设计意图,并复核与测量有关的建筑总平面图、建筑施工图、轴线图和结构施工图中的总尺寸与各部分的详细尺寸之和是否一致,对各单体建筑物的位置、坐标点、轴线尺寸、层数、标高及相应的海拔高程等应全面考虑。 2、 审查施工单位的施工测量方案: 2、1、测量方案技术上必须可行,符合现场的条件,不会在实际操作中因遇到难题而改变测量方案; 2、2、测量方案在操作上必须遵循“从整体到局部,先控制后细部”的原则,拟采取的测量方法科学,措施得力,操作方便,有利于提高测量质量; 精品资料 仅供学习与交流,如有侵权请联系网站删除 谢谢3 2、3、测量方案要有可靠的检查复核手段,及时发现问题并作出改正; 2、4、审核其测量放线的数据和测量计算书是否正确,绘制的测量放线简图与总平面图和建筑基础平面图是否符合; 2、5、测量工作的人员配备要能满足测量工作的需要,负责人必须是专职人员,具有测量工作的岗位证书和一定专业工作经验,与之配合的操作工人必须是经过培训的技术工人; 2、6、测量拟选用的仪器(性能参数、型号、数量)、工具恰当,能满足测量质量要求的精度,所有测量的仪器设备使用前必须送法定的计量器具检定部门进行检校,检定合格方可使用,施工单位应向监理工程师提交检定合格证的复印件。 全站仪检定周期是1年,经纬仪的检定周期是1—3年,水准仪的检定周期是1—2年,钢尺的检定周期是1年。 3、测量仪器的使用操作应实行“人机固定”原则,操作人员必须认真按程序操作,并经常检查仪器的性能、偏差等,发现问题及时送检校单位检校。 4、测量尽量避免在烈日暴晒、大风天气、强光或光线昏暗的环境下作业,以免发生错视,保证测量的精度。 5、参加或检查由业主主持的测量控制桩位、水准基点及测量大队所放样的建筑角点的移交工作: 5、1、现场逐点转交各控制点的坐标、高程、建筑角点等资料; 5、2、会同施工单位在14天内对所有移交的控制点进行复测、计算,发现错误后,由业主通知原测量单位与各方人员共同复查,确认错误后作出纠正; 5、3、交接桩位和水准基点工作结束、复核完毕,确认无误后施工单位方可开始现场的测量工作; 5、4、督促施工单位做好各控制点的保护工作,直至工程竣工验收。 6、审查复核施工单位建立的施工控制网 6、1、平面控制网的控制要点: 精品资料 仅供学习与交流,如有侵权请联系网站删除 谢谢4 6、1、1、平面控制网的确定应与设计总平面相一致。 6、1、2、地形起伏较大的山区或丘陵地区,可采用三角网、测边网或边角网;地形平坦而通视较困难的地区或建筑物的布置很不规则时可采用导线网;地势平坦建筑物众多且布置较规则的场地,可采用建筑方格网;地面平坦而简单的小型施工场地则可布置成一条或几条建筑基线。 6、1、3、场区平面控制网等级、精度的有关规定: ◆ 建筑场地大于1km2或重要工业区,宜建立相当于一级导线精度的平面控制网; ◆ 建筑场地小于1km2或一般性建筑区,可根据需要建立相当于二、三级导线精度的平面控制网; ◆ 当原有控制网作为场区控制网时,应进行复测。 一般工程总平面布局较为规整时,应采用建筑方格网,精度为二级,方格网的设置要根据建筑总平面图上的建(构)筑物、道路、管线等的分布,结合施工平面图和场区的地形因素先确定方格网的主轴线再全面布设建筑方格网。 6、1、4、建筑方格网的主要技术要求 等级 边长(m) 测角中误差(″) 边长相对中误差 Ⅰ 100~300 5
≤1/30000
Ⅱ 100~300 8
≤1/20000
角度观测的主要技术要求 方格网等级 经纬仪型号 测角中误差(″) 测回数 测微器两次读数差(″) 半测回归零差(″) 一测回中两倍照准差变动范围(″) 各测回方向较差(″)
Ⅰ DJ1 5 2 ≤1 ≤6 ≤9 ≤6 DJ2 5 3 ≤3 ≤8 ≤13 ≤9 Ⅱ DJ2 8 2 —— ≤12 ≤18 ≤12
6、1、5、建筑方格网的布设控制 精品资料 仅供学习与交流,如有侵权请联系网站删除 谢谢5 ◆ 主轴线宜位于场地的中央,与主要建筑物平行,长轴线上的定位点不少于3个,轴线点的点位中误差≤5cm,主轴线点应接近精度要求高的工程。 ◆ 方格网的轴线应彼此严格垂直,放样后的主轴线点位应进行角度测量,检查直线度;测定交角的测角中误差≤2.5″,直线度的限差应在1800±5″以内。 ◆ 方格网点之间应通视良好、易丈量和长期保存,轴交点应在长轴线上丈量全长后根据建筑物的布局而定,短轴线应根据长轴线定向后测定,其精度与长轴线相同,交角的限差应在900±5″以内。 6、2、高程控制网的控制要点 6、2、1、高程控制网应布设成闭合路线、附合路线或结点网形。 6、2、2、高程测量的精度不低于三等水准的精度。 6、2、3、场地水准点的间距宜小于1km,一般以600m为宜,可在400——800 m之间变动,其点位距离建(构)筑物≥25 m,应在振动范围以外不小于5 m,距回填土边线≥15 m。 6、2、4、建筑物高程控制点间距应在200 m左右,其埋设应便于长久保存,各水准点之间应成闭合线便于闭合校核。 6、2、5、高程控制网水准测量的主要技术要求
等 级 每千米高差全中误差(mm) 路 线 长度(km) 水准仪的型号 水
准 尺 观测次数
往返较差、附合或
环线闭合差
平地(mm) 山地(mm)
二等 2 —— DS1 因瓦 与已知点联测往返各一次 附合或环线往返各一次 4√L ——
三等 6 ≤50 DS1 因瓦 往返各一次 往一次
12√L 4√n DS3 双面 往返各一次
四10 ≤16 DS3 单面 往返各一次 往一次 20√L 6√n 精品资料 仅供学习与交流,如有侵权请联系网站删除 谢谢6 等 五等 15 —— DS3 双面 往返各一次 往一次 30√L ——
注:①结点之间或结点与高级点之间,其路线的长度不应大于表中规定的0.7倍。 ②L为往返测段:附合或环线的水准路线长度(km)。 ③n为测站数或导线边数。 (二)、施工阶段 各类建筑安装工程施工测量,监理工程师复核的主要内容 民用建筑 测量复核 建筑物定位测量、基础施工测量、墙体皮数杆检测、楼层轴线检测、墙体位置尺寸检测、楼层间高程传递检测等 工业建筑 测量复核 厂房控制网测量、柱基施工测量、柱模轴线与方正检测、厂房结构安装定位检测、动力设备基础与预埋件定位、预留孔洞中心线的检测等 高层建筑 测量复核 建筑场地控制测量、基础以上的平面与高程控制、建筑物中垂准检测、建筑物沉降变形观测等 管线工程 测量复核 管网或输配电线路的定位测量、地下管线的施工测量、架空管线的施工检测、多管线交汇点的高程控制等
1、 建筑物定位测量的质量控制 1、1、施工单位应根据建(构)筑物的平面特点进行定位、定向和计算,确定建筑物的控制线,主要控制点和主要设备的中心线端点应埋设混凝土固定的标桩,之后据控制线详细测出建筑物各轴线的中心桩,并撒出基槽(坑)的开挖边界线,自检合格后书面报监理工程师进行验线。 1、2、验线时首先检查施工单位定位依据的正确性和定位的几何尺寸,再检查建筑物轮廓尺寸及轴线间距,做好相对误差值的记录,最后检查各细分轴线及主轴线的间距,同时应注意引桩的正确与稳固,验线合格后签证认可。 1、3、建筑物定位测量的有关技术要求
