榆垡钢筋方案修改 - 03
钢筋工程专项施工方案修改完的样本

钢筋工程专项施工方案第一节、编制依据1.《施工组织设计》、《施工图纸》2.《混凝土结构施工及验收规范》( GB 50204 —) 3.《混凝土结构施工图平面整体表示方法制图规则和构造详图》( 03G101)4.《建筑物抗震构造详图》( )5.《钢筋混凝土用热扎带肋钢筋》( GB1499—)6.《钢筋焊接及验收规范》( JGJ 18 —)第二节、工程概况工程名称: 悦景福邸住宅小区3# 、6# 楼建设地点: 海州区海连西路南侧, 江化北路东侧。
建设单位: 连云港市嘉鸿置业有限公司。
设计单位: 苏州六度设计院有限公司监理单位: 连云港市正方建设监理有限公司施工单位: 连云港市朝阳建设工程有限公司项目设计规模等级:二类高层住宅楼,地上18层、地下二层。
建筑耐火等级: 二级; 地下室耐火:一级。
屋面防水等级:I级;地下室防水等级:二级。
结构类型: 剪力墙结构, 合理设计使用年限为50 年;建筑面积:3#楼:地上面积13460.58平方米. 地下面积1672.46平方米; 6# 楼:地上面积14094.02平方米.地下面积:1747.32 平方米。
本期施工总建筑面积为30974.38 平方米.建筑层数、高度:地下2层, 地上18层, 标准层层高 2.8米。
室内外高差0.3m, 建筑高度50.7m。
第三节、施工准备( 一) 技术准备1、对照建筑图和结构图认真读图和审图, 全面领会设计图的设计意图, 找出设计图中的差错和遗漏, 做到融会贯通。
2、认真学习钢筋工程专业规范和验收标准, 熟练运用规范、掌握钢筋工程的有关构3、制定有关钢筋工程的新技术、新工艺运用的方案。
4、根据设计图,结合有关规范编制钢筋制作单,经审核无误后作为下料、加工制作的依据。
5、钢筋工程施工前,对钢筋班组进行技术交底。
(二)机具准备钢筋加工设备型号、数量见表3-1。
(三)材料准备1、本工程所用钢筋最好为一个厂家的产品,若使用两个或两个以上厂家的钢筋,则不同厂家的钢筋应分别堆放,并挂牌标识。
榆垡雨季施工方案已批

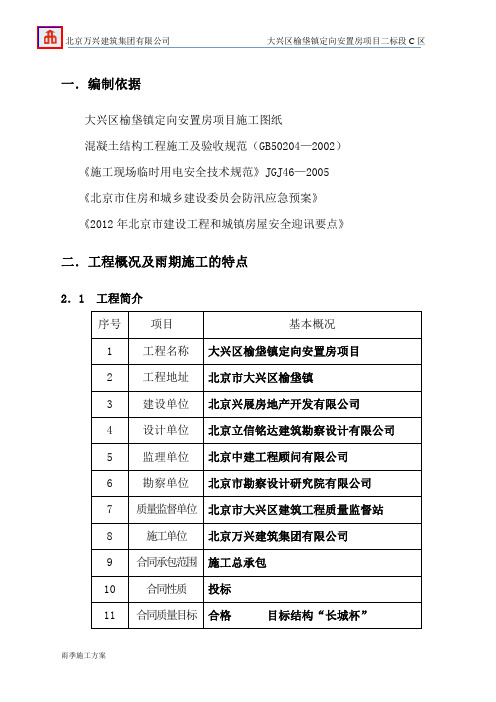

一.编制依据大兴区榆垡镇定向安置房项目施工图纸混凝土结构工程施工及验收规范(GB50204—2002)《施工现场临时用电安全技术规范》JGJ46—2005《北京市住房和城乡建设委员会防汛应急预案》《2012年北京市建设工程和城镇房屋安全迎讯要点》二.工程概况及雨期施工的特点2.1 工程简介2.2建筑结构2。
3雨季施工特点北京地区降水主要集中在夏季6月15日至9月15日三个月,给施工带来了很多不利因素。
我项目部承接的大兴区榆垡镇定向安置房项目正处于结构施工阶段,为保证今年雨期施工的顺利进行,要对施工组织及主要技术措施进行有针对性的安排.三。
组织领导机构为保障施工过程的顺利进行,根据国家施工规范及北京市有关防讯规定精神,实行“预防为主、防汛结合”的方针,特成立现场雨期施工领导小组。
建立一定规模的应急抢救队,认真检查雨前、雨后的施工情况,按情况及时处理。
设立专人负责的值班制度,设专线电话,做好专项记录,以保证险情情况及时传递,达到迅速解决的目的。
实施雨季施工现场24小时值班制度,每天有专人值班,密切注意雨情讯情,值班人员每天注意收听天气预报,作好值班记录,加强巡逻,到了暴雨天气,防洪抢险人员要严阵以待,发现险情及时抢救,并上报有关领导。
3。
1雨施防汛小组成员如下:组长:赵士学副组长:马和平张喜组员:李志东史磊何卫军周占勇秦瑞友李章兴抢险小分队: 1#、2#何宝林队:50人队长:何宝林3#、4#金本生队:50人队长:金本生3.2雨施防汛小组职责划分:马和平负责领导雨施全面工作;秦瑞友、李章兴负责领导现场雨施工作的组织与实施;史磊负责领导雨施工作中的后勤保障工作;何卫军负责雨施技术措施的制定;李志东负责组织1#、2#楼现场雨施工作的实施;周占勇负责组织3#、4#楼现场雨施工作的实施;秦瑞友负责雨施工作中的安全工作;李明竹负责雨施工作中的机械工作;卢洪奎负责雨施工作中的临时用电工作;四.雨季施工计划六月份:首层——-二层(含部分基础回填土)七月份:三层-—-五层结构八月份:六层——-八层结构九月份:九层---坡屋面五.雨期施工准备5。
钢筋施工方案(改好)

钢筋工程施工方案一、工程概况:本工程为龙池新城S—02地块B标工程,位于广西横县横州镇茉莉花大道南侧,设计单位为广州智海建筑工程技术有限公司。
1、本工程结构形式为框剪结构,基础形式为筏板、独立柱基础。
地下一层,地上十七层,总建筑高度60.3米。
建筑层数及各层层高:地下一层,地下室层高5.0米(其中副楼层高4.20米,6#楼6-G轴~6-B轴/6-1轴~6-42轴为4.8米),4#楼地上十七层,一~二层为层高5.0米的酒楼,三~十七层为层高3.0米的住宅楼;5#楼地上十七层,一层为层高5.0米商铺局部架空,二层为层高5.0米酒楼,三~十七层为层高3.0米住宅楼;6#楼地上十七层,一层为层高5.5米物业管理用房、商铺及局部架空,二层为层高5.0米商铺及住宅楼,三~十七层为层高3.0米住宅楼。
2、本工程采用的钢筋为;○1、圆钢:Ф6.5、Ф8、Ф10○2、螺纹钢:Ф12、Ф14、Ф16、Ф18、Ф20、Ф22、Ф253、本工程水平钢筋及纵向受力钢筋Ф16以下的采用绑扎搭接接长,Ф16及Ф16以上的竖向钢筋采用单面焊接及电渣压力焊。
二、编制依据:本施工方案的编制依据是《混凝土工程施工质量验收规范》(GB50204-2002)、《钢筋焊接及验收规程》(JGJ18-96),施工组织设计、施工图纸。
三、施工准备:(一)技术准备:上道施工工序完成;放线完成;办好放线预检,并报监理核查。
(二)材料准备:1. 按设计图纸及翻样单配置成型钢筋及钢筋加工,钢筋原材出厂合格证和复试报告,要符合设计及规范要求。
2. 20#~22#火烧丝,钢筋马凳,钢丝刷,粉笔等材料备齐。
(三)机具准备:1. 塔吊、施工电梯要正常运转,保证垂直运输;2. 现场备电焊机4 台,钢筋调直机2 台,钢筋弯曲机2 台,钢筋切断机2 台。
(四)劳动力准备:钢筋加工、绑扎、焊接等各工种人员根据施工进度计划,合理安排。
四、施工方法:(一)钢筋加工工程1、钢筋冷拉(1)控制应力法:采用该法时其冷拉控制应力及最大冷拉率应符合下表规定:(2)不论哪种冷拉方法,均按有关规定执行,不得自行决定。
钢筋专项施工方案(改)

XX ・ XXXB1、B2、B5、B7#楼工程 主体结构钢筋工程
专 项 施 工 方 案 编制: 审核: 审批:
重庆XX建设有限公司 2010 年09月5日 一、工程概况 工程名称:XX- XXXB1 B2、B5、B7#楼工程 建设单位:重庆市XX地产开发有限公司 设计单位:中煤国际工程集团重庆设计研究院 工程地点:重庆市江北区石子山大竹林片区 质量等级:合格 本工程住宅B1栋士 0.000标高相当于绝对标高330.00m,建筑总高 度95.7m。住宅B2#士 0.000标高相当于绝对标高 330.00m。建筑总高度 98.6m。住宅 B5#士 0.000标高相当于绝对标高 326.50m。建筑总高度 98.9m。 二、编制依据 1、 XX- XXXB1 B2、B5、B7#楼工程施工图纸。 2、 现行国家颁布的有关规范、标准、规程和相关法律、法规、规章制 度。 3、 主要施工及验收规范及规程: 3.1 《工程测量规范》 GB 50026-93 3.2 《混凝土结构工程施工质量验收规范》 GB 50204-2002 3.3 《建筑工程施工质量验收统一标准》 GB 50300-2001 3.4 《钢筋焊接及验收规范》 JGJ 18-2003 3.5 《钢筋机械连接通用技术规程》 JGJ 107-2003 4、 重庆市颁布的地方法规及其他施工技术、 质量安全检查、 监督等相关 规定 三、施工准备 3.1场区安排 3.1.1根据施工现场总体安排,设两个班组分楼号加工;钢筋加工分三 个部分,即
钢筋原材区、钢筋调直加工区和成品堆放区。 3.1.2钢筋原材区:堆放场地靠近加工棚处,钢筋分型号码放整齐并挂 标识牌。 3.1.3钢筋调直加工区:所有钢筋加工机械统一标识,并注明其使用状 态、操作规程,机械作好防护,固定机械操作人员,作好机械维护及检 查,下班及离开时必须对机械进行断电,确保安全。 3.1.4成品堆放区:堆放竖向钢筋、各种箍筋成品、板筋及梁钢筋成品。 所有钢筋必须分类码放,按部位作好标识及钢筋编号,并作好防潮防防 水措施。 3.3施工组织准备 3.3.1钢筋工长按图纸进行放样,并形成最终放样单,由项目进行审核, 根据工程进度情况,提供出钢筋计划。 3.3.2钢筋加工人员根据放样单要求的尺寸进行加工,滚压直螺纹加工 人员需有厂家技术指导,并取得上岗证才能进行滚轧直螺纹的加工。 3.3.3要求钢筋工绑扎熟练,每人需配备卷尺,并配有线坠,用于现场 控制钢筋间距、搭接、锚固等,钢筋垂直度控制。 3.3.4电焊工是特殊工种必须持证上岗,电焊工在每次施工前到项目安 全管理处开具动火证,配有水桶、灭火器,设置看火人等。 3.3.5施工劳动力计划表: 质检、工长 钢筋加工 钢筋绑扎 滚轧直螺纹连接 运料及清理 2人 6人 18人 4人 8人 3.4技术准备 341钢筋放样 3.4.1.1技术员必须详细阅读结构总说明、梁柱板说明、图纸会审记录 及变更洽商,详细了解图纸中的各项要求,如发现问题,及时上报项目 总工以利于问题的及时解决。 3.4.1.2对于绑扎钢筋,受拉区钢筋接头按 25%错开,受压区钢筋接头 按50%错开,同时同截面钢筋接头的数量不得大于 50%;对于滚轧直 螺纹连接,钢筋接头位置按50%进行接头,接头错开35d,且大于500mm 同时同一截面接头数量不超过 50%。 3.4.1.3所有放样料单均须符合设计及施工规范要求,对设计中没有确 定的部分,征求设计同意后,以设计为准或以《混凝土结构工程施工及 验收规范》(GB50204-2002)及《混凝上结构施工图平面整体表示方法制 图规则和结构详
3层钢筋专项施工方案

3层钢筋专项施工方案钢筋专项施工方案是针对建筑施工过程中的钢筋工程进行的一项专项方案,主要涉及到钢筋的加工、布置、安装等工作。
下面是一个以三层楼建筑为例的钢筋专项施工方案,详细介绍了各个工作环节的具体步骤和注意事项,供参考。
1.方案背景本方案是针对三层楼建筑的钢筋工程进行设计的,建筑面积为1200平方米,包括地下一层和地上两层。
施工周期为90天,要求保证钢筋质量和施工进度。
2.施工准备2.1施工设备:采用钢筋剪切机、钢筋弯曲机、焊接机等辅助设备;2.2施工材料:按照设计要求准备好各类钢筋、钢筋连接件、焊条等材料;2.3人员组织:组织经验丰富的钢筋工人,配备足够的施工人员和班组长。
3.钢筋加工3.1钢筋尺寸:根据设计图纸确定各个构件的钢筋尺寸,包括直径、长度、弯曲角度等;3.2加工设备:使用专业的钢筋加工设备进行加工,确保加工质量;3.3检验标准:根据施工图纸进行钢筋尺寸的检验,确保与设计要求相符。
4.钢筋布置4.1布置方式:根据设计图纸确定各个构件的钢筋布置方式,包括主筋、箍筋的位置和间距;4.2布置要求:钢筋的水平、垂直位置和间距要满足设计要求,确保构件的抗震性能和承载力;4.3布置检验:在施工过程中进行布置质量的检验,保证布置的准确性和质量。
5.钢筋连接5.1连接技术:采用搭接连接、焊接连接等方式进行钢筋连接,保证连接的稳固性;5.2连接质量:连接后的钢筋要经过检验,确保连接质量满足设计要求;5.3连接验收:连接完成后进行验收,保证连接的可靠性和牢固性。
6.钢筋安装6.1安装要求:根据设计图纸确定各构件的安装位置和方法,确保施工质量;6.2安装过程:按照施工图纸要求进行钢筋的安装工作,注意安装的顺序和方式;6.3安装检验:在安装过程中进行质量检验,确保安装的准确性和稳固性。
7.安全措施7.1安全警示:在施工现场设置相应的警示标志和安全提示,保证施工人员的安全意识;7.2安全培训:对施工人员进行安全培训,提高他们的安全意识和操作技能;7.3安全监控:采用闭路电视监控等手段,对施工现场进行实时监控,及时发现安全隐患。
钢筋施工方案修订稿

钢筋施工方案WEIHUA system office room 【WEIHUA 16H-WEIHUA WEIHUA8Q8-滨湖卓越城文化园一期项目钢筋专项施工方案安徽三建工程有限公司滨湖卓越城文化园一期项目2017年06月16日安徽三建工程有限公司施工组织设计(方案)审查表专项施工方案审批表目录一、编制依据1、编制目的明确本工程钢筋分项工程的施工方法、工程投入的主要钢筋施工机械设备、劳动力安排,确保工程质量、安全生产、工期以及文明施工的技术组织措施。
2、编制依据合同部分:①施工合同;②施工图纸;③国家现行建筑工程施工质量验收规范。
标准规范:、企业内部质量体系文件、管理制度。
二、工程概况本工程位于合肥市花园大道以南、泰山路以东、吉林路以西、西安路以北。
总建筑面积约20万平方米,其中,地上11栋单体(1#-5#、8#-11#为多层建筑,6#和7#为高层建筑),总建筑面积万平方米,地下万平方米。
主要包括科研办公、规划展示、公寓、地下车库、配套设施等,具体内容见图纸清单。
基础为筏形基础(柱底设下柱墩),基础设计等级为丙级,主体为框架结构,抗震设防烈度为七度;设计使用年限50年。
建设单位为合肥包河文广产业投资有限公司监理单位为勘察单位为合肥建材地质勘察院设计单位为雅克设计有限公司施工单位安徽三建工程有限公司。
三、施工准备1、准备范围○1、施工现场规划布置:现场分区分段施工划分与部署。
○2、人员、机械、物资调配;○3、现场交接:现场测量点位及标高的交接;○4、施工技术准备;○5、施工计划准备:包括劳动力计划、主要设备物资计划、图纸计划、方案编制计划等;○6、主要物资材料及机具准备。
2、工作职责分工3、施工队伍准备根据工程需要,提前组织有关劳动力进场,办好有关人员入驻教育手续。
4、施工机械准备主要施工机械计划表5、物资材料准备6、钢筋原材料的验收及堆放对进场钢筋严把质量关,每批进场的钢材必须具有出厂质量证明书,按批号和直径大小分批现场抽样(试验及监理人员参加),进行力学试验合格后,方可使用到工程中。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、编制依据1.1主要规范、规程序号名称编号1 北京市大兴区榆垡镇农民培训中心施工图纸2012-0022 北京市大兴区榆垡镇农民培训中心施工组织设计3 混凝土结构工程施工质量验收规范GB50204-20024 混凝土结构施工图平面整体表示方法制图规则和结构详图11G101-1、11G101-35 建筑安装分项工程施工工艺规程DBJ/T01-26-2003 6《混凝土结构工程施工质量验收规程》DBJ01-82-20057 建筑物抗震构造详图11G329-28 钢筋机械连接通用技术规程JGJ107-20039《中华人民共和国建筑工业行业标准》JG163-200410 本公司有关施工、施工质量、安全生产、技术管理等文件二、工程概况2.1工程概况:北京市大兴区榆垡镇农民培训中心为框剪结构,建筑面积14942.31㎡,室内外高差 1.35米.地下一层,地上九层,檐高37.45米,抗震设防烈度为8度.序号项目内容1 工程名称北京市大兴区榆垡镇农民技能培训中心2 建设地点大兴区榆垡镇。
3 设计单位北京市卓美建筑设计有限公司4 建设单位榆垡镇农业发展办公室5 监理单位北京华远工程监理有限公司6 施工单位北京拓翌建筑工程有限责任公司7 建筑面积14942.31㎡8 建筑功能办公用房9 开工日期2013年4月30日三、施工安排3.1劳动组织及责任分工施工时组建2个组,分别为后场下料成型班组;钢筋绑扎班组。
3.2.1管理层(工长)负责人整个钢筋工程具体由钢筋工长负责。
3.2.2劳务层负责人:由负责各组间的人员调配、进度及钢筋工程质量、安全文明施工等。
3.2.3工人数量及分工基础底板施工时钢筋工投入人数约:70人;结构施工阶段钢筋施工时钢筋工投入人数约:50人;装修施工阶段钢筋工投入人数约:18人;四、施工准备4.1技术准备4.1.1组织有关人员学习施工规范和工艺标准,熟悉施工图纸。
针对工程特点,编写技术交底,提出材料计划,做好钢筋翻样工作,并通过审核。
4.1.2培训直螺纹连接技术人员4名,确保操作人员取得合格证后上岗,为确保质量、工期打下基础。
4.2机具准备序号机械名称机械型号机械数量(台)1 钢筋调直机93211 1 2013.42 钢筋切断机VN2-150 22013.4 3 钢筋弯曲机GW40-1 22013.44 钢筋直螺纹套丝机SZ-50A 22013.45 无齿锯Y100L-2 42013.4 6 电焊机BX1-400 22013.44.3材料准备(未改)序号规格种类原料长度数量(t)备注1 6 HPB235 线材22.74 根据不同规格的数量确定试验次数及见证试验次数2 8 HPB235 线材12.353 10 HPB235 线材9.79 分批进场4 12 HPB235 线材15.7 分批进场5 16 HRB335 12米468.95 分批进场6 18 HRB335 12米63.8 分批进场7 20 HRB335 12米81 分批进场8 22 HRB335 12米78 分批进场9 25 HRB335 12米37 分批进场五、主要施工方法及措施五、主要施工方法及措施5-1、钢筋复试与存放5-1-1、钢筋加工及存放场地要高出地面,地面要进行硬化处理,钢筋原材应存放在用砖砌起高出地面300距离的条形砖埂上或用100³100木方垫起,钢筋不准直接接触地面,钢筋加工要设加工棚,原材存放要有标识,标明产地、级别、规格、进场日期、数量等,雨天应对钢筋原材加以覆盖,防止钢筋生锈腐蚀。
5-1-2、钢筋进场后,根据试验计划批量,对钢筋进行取样复试或见证取样,钢筋试验取样批量,每种规格、型号的钢筋不能大于60吨,每批钢筋中的任意两根钢筋取一组,每组试件从每根钢筋端头截取500mm不要,然后再从每根钢筋上截取试件两根,一根做抗拉试验,另一根做冷弯试验,HPB300钢筋从未拉直钢筋上截取,当复试合格后,进场钢筋允许使用,否则进行退货离场不准使用。
5-1-3、钢筋进场要建立钢筋使用档案,对钢筋进场规格、级别、数量、日期及加工后使用部位,数量进行完整的记录,对进场时的材质检验单、钢筋标牌、发票要完整保存,使钢筋有追溯性,确保钢筋使用安全,对不合格钢筋进行退场,要履行退场手续,要在监理监督下进行退场,现场不准存留不合格钢筋,防止错用。
5-2、钢筋加工5-2-1、钢筋放样与提料:钢筋放样前,必须熟知图纸和钢筋现行的施工规范,正确理解钢筋在构造中所处的位置及相邻钢筋的关系,保护层,搭接方法,搭接长度,搭接位置,锚固长度等才能正确确定每根下料钢筋的长度及数量,此项是钢筋工程关键环节,万万不可粗心大意。
5-2-2、推广使用《平法制图的钢筋加工下料计算》先进下料方法,精确计算,节约原材,降低成本。
5-2-3、钢筋下料一般要求(1)、每根原材钢筋要长短搭配下料,先下长筋后下短筋,节约原材。
(2)、盘条加工要先调直,拉伸率控制在4%以下。
(3)、生锈钢筋预先进行除锈处理,锈蚀严重的钢筋禁止下料使用。
(4)、直螺纹对接钢筋,用于电渣压力焊对接钢筋及箍筋,用砂轮锯切割,保持端头不变形有利加工,其余钢筋可用切断机进行切断。
5-2-4、钢筋下料制作具体要求(1)、箍筋:箍筋加工成型要满足构件截面尺寸和保护层的要求,箍筋的弯钩平直段长度要大于或等于10d且大于75mm取其最大值,箍筋弯钩每个要保证135º,弯钩直径大于2.5d且大于纵向主筋直径,矩形箍筋,每个角保持90º并在一个平面内,成型箍筋不扭曲,不变形,方方正正。
(2)、直条钢筋:钢筋原材要直,不能弯曲,HRB400钢筋无特殊需要时,两端不加弯钩,HPB-300钢筋无论使用任何部位或长短均在钢筋两端加工成180º弯钩,弯钩直径2.5d平直段长度大于3d钢筋直径。
(3)、HRB400钢筋加工要求:HRB400钢筋弯钩为90º,弯钩半径小于直径25mm的钢筋,半径为4d,大于25mm的钢筋弯钩半径为6d平直段长度视其端点部位按设计、图集、规范要求而定。
5-2-5、直螺纹对接钢筋,用砂轮切割机切割,钢筋端部丝扣不能乱丝,保证与套管紧密配合,对接好的钢筋接头外露不大于2扣,加工好的钢筋两端丝头要用防护帽给予保护,防止破坏丝扣。
5-2-6、钢筋连接方式:(1)、大于或等于Φ16钢筋用直螺纹丝扣连接(2)、小于Φ16以下钢筋直接绑扎搭接,按规范及设计要求进行(3)、钢筋加工成型后,要进行标识,标明长度、规格、型号、数量、使用部位,用绑丝绑扎成束,分类进行离地进行码放,雨天进行覆盖,防止生锈。
5-3、钢筋绑扎成型5-3-1、筏板钢筋绑扎(1)、筏板钢筋:筏板上下铁双向Φ16,附加筋Φ18。
(2)、钢筋接头对接方式,大于等于20㎜的用直螺纹套筒连接,小于20㎜的搭接。
(3)、筏板钢筋及梁筋接头位置:筏板下铁及梁筋下铁,接头放在跨中或跨中1/3范围内,相邻接头应相互错开,错开距离应为大于或等于钢筋搭接长度1.3倍的距离。
筏板上层铁及梁筋上铁接头放在支座或支座两侧净跨1/4范围内。
(4)钢筋形状:在中跨钢筋为条形筋,两端套丝,边跨钢筋端头弯成90º弯钩,底铁端部弯钩长度与上铁弯钩长度满足相互搭接长度150mm,另一端套反丝与其它钢筋对接,绑扎搭接时,搭接长度37d*1.4,接头错开1.3倍,搭接长度位置。
(未改)(5)、钢筋排列顺序:筏板下铁第一皮钢筋以短跨为主方向进行摆放,下铁第二皮铁按另一方向与第一层垂直进行摆放,筏板上铁第三皮铁按进第二层铁方向摆放,第四皮铁按第一层铁方向摆放,(梁同筏板筋)摆放钢筋时注意图纸中附加筋的位置、型号、规格、数量不得遗漏,附加筋与主筋同步进行。
(6)、筏板绑扎程序:绑基础梁筋绑筏板底铁钢筋跨中放上铁支铁(马蹬铁)绑筏板上铁钢筋绑拉钢筋(7)、钢筋绑扎,钢筋摆放前应在防水保护层上按图纸设计钢筋间距弹出钢筋位置线,按线进行摆放,同时进行对接。
绑扎时,采用双丝正反扣进行绑扎,绑扣不能遗漏,筏板绑扎成型后对边缘竖向拐子钢筋按水平方向放2根构造筋与拐子筋进行绑扎,规格同墙体。
(8)、整体检查,垫好垫块每600³600放一垫块,梅花布置,清理杂物申报验收,做好隐检工作。
(10)按400*400间距绑扎筏板拉结筋。
5-3-2、框架柱钢筋:(1)、框架柱钢筋:HRB400 Φ20-Φ25箍筋HPB300 Φ10-Φ12,间距100、100/200。
(2)、钢筋搭接形式:大于或等于Φ16以上钢筋采用直螺纹对接,小于Φ16以下钢筋采用绑扎接头方式。
(3)、框架柱纵筋搭接位置:a、当暗柱上层钢筋直径等于或小于下一层钢筋时,采用直螺纹对接时,钢筋第一个接头放在距顶板板面500mm位置,第二个接头位置放在距钢筋第一个接头上面35d的位置,暗柱内钢筋接头应相互错开50%,当采用绑扎接头时,钢筋第一个接头从顶板顶面开始进行搭接,搭接长度为1.2倍的,抗震锚固长度,钢筋第二个接头位置距第一个接头上端500mm距离开始搭接,搭接长度仍为1.2倍抗震锚固长度,与此同时搭接部位箍筋要加密,如图:b、当上层暗柱变截面或钢筋增加时,变位或增加钢筋锚固在顶板和梁内,从顶板上皮计锚固长度等于或大于规定锚固长度。
HRB335钢筋34d,HRB400钢筋41d,增加端柱将钢筋生根于下层顶板上。
(5)钢筋的绑扎:在没绑扎筏板钢筋之前,将柱位线画在筏板面层上,用红漆圈好柱位形状,标出纵筋位置规格及根数,在绑完筏板筋后,再按柱位线生根框架柱筋,框架柱筋的水平段一律朝外或放射状长度为12d,柱筋与筏板筋上下绑扎结实牢固,筏板内放2个箍筋,出筏板部位临时绑扎几个固定套箍给予定位,防止位移。
框架柱纵筋出筏板后,搭接时采用直螺纹对接,在框架柱上投射500线,按纵筋加密区和非加密区,在框架柱柱纵筋上画出箍筋位置线,箍筋开口螺旋放置与主筋进行绑扎,当柱筋采用搭接绑扎时,每根柱筋搭接部位,应在搭接部位上中下绑扎三道绑丝,箍筋绑丝不在其内,暗柱第一个起步箍筋距板面50mm,绑扎时绑扎要牢固,绑扣不能松动,箍筋要垂直纵筋,纵筋要到位,最后绑扎拉筋,箍筋加密区为:基础部位,加密区为柱净高的1/3,主体部位顶板上下同时加密,加密区为500,柱净高的1/6,柱高取三者最大值,间距以最小纵筋35d。
(6)支模前采取限位固定措施,支模后用钢筋限位卡卡着模板上口纵筋。
5-3-3、板墙钢筋绑扎。
(1)、板墙主要钢筋规格型号外墙竖向钢筋HRB400 Φ14-16间距150mm双排。
(2)、钢筋接头形式:直螺纹套筒连接。
(3)、板墙筋搭接位置:如图:搭接长度为HRB400钢筋34d*1.2,满足规范锚固长度,另外每行之间相邻两个接头应相互错开50%,两排相对应的墙筋相互错开接头。
