【完整升级版】15万吨年双甘磷工程食堂、公共厕所施工组织设计

合集下载

新建公厕工程施工组织设计方案

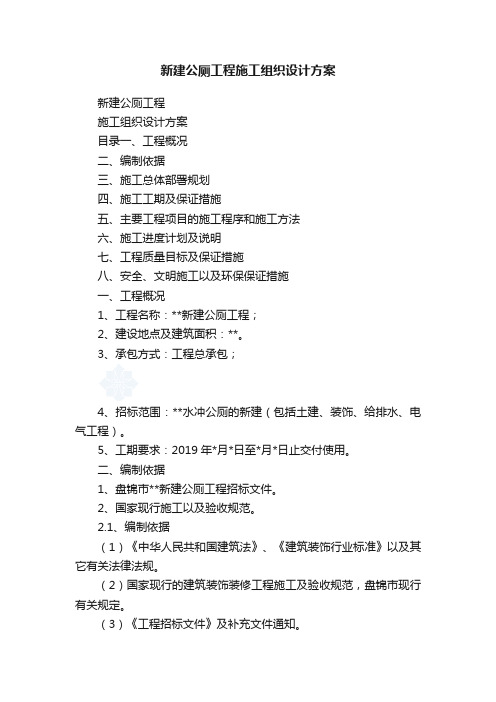

新建公厕工程施工组织设计方案

新建公厕工程施工组织设计方案新建公厕工程施工组织设计方案目录一、工程概况二、编制依据三、施工总体部署规划四、施工工期及保证措施五、主要工程项目的施工程序和施工方法六、施工进度计划及说明七、工程质量目标及保证措施八、安全、文明施工以及环保保证措施一、工程概况1、工程名称:**新建公厕工程;2、建设地点及建筑面积:**。

3、承包方式:工程总承包;4、招标范围:**水冲公厕的新建(包括土建、装饰、给排水、电气工程)。

5、工期要求:2019年*月*日至*月*日止交付使用。

二、编制依据1、盘锦市**新建公厕工程招标文件。

2、国家现行施工以及验收规范。

2.1、编制依据(1)《中华人民共和国建筑法》、《建筑装饰行业标准》以及其它有关法律法规。

(2)国家现行的建筑装饰装修工程施工及验收规范,盘锦市现行有关规定。

(3)《工程招标文件》及补充文件通知。

(4)本公司企业标准和质量保证体系。

(5)本公司现有的施工力量、技术装备、施工经验及施工管理能力。

(6)本公司在其它类似工程施工中总结的经验。

(7)甲方提供的设计图纸和相关的资料。

2.2、编制原则(1)科学部署,统筹安排,主次分明,难易结合。

(2)强化组织指挥,加强管理,保证质量,保证安全,保证工期,保护环境,力争创优。

(3)合理组织,平行、交叉、流水作业,确保均衡生产。

(4)加强地质预报和灾害预报,保证工程施工和人身机械安全。

(5)优化资源配置,实行动态管理。

(6)精打细算,降低工程成本。

(7)节约用水、用电、用地。

(8)协调各方关系,搞好文明施工。

(9)作好现场保护,最大限度地降低对周边环境的污染。

2.3、施工工艺规范及技术标准编制依据第一条《建筑工程施工质量验收统一标准》(GB50300-2001);第二条《砌体工程施工质量验收规范》(GB50203-2002);第三条《建筑地面工程施工质量验收规范》 GB50209-2002;第四条《建筑装饰装修工程施工质量验收规范》GB50210-2001;第五条《建筑给排水及采暖工程施工质量验收规范》GB50242-2002;第六条《建筑工程质量管理条例》(中华人民共和国国务院令第279号);第七条《施工现场临时用电安全技术规范》(JGJ46-88);第八条《电气装置安装工程费工安全及验收规范》(GB50254-96);第九条《建筑施工组织与管理》;第十条《装饰工程施工手册》;第十一条国家及盘锦市有关施工现场管理的基本标准和条例;第十二条该工程现场实际状况及周边环境以及《建筑工程施工强制性条文》等国家颁布的其他规范及标准。

食堂装修工程施工组织设计方案

食堂装修工程施工组织设计方案

食堂装修工程施工组织设计方案Word文档下载可编辑目录第一章编制总说明第二章工程概况第三章本项目管理机构第四章施工现场工作协调第五章施工大纲及施工程序第六章主要工程项目施工技术措施一、测量放线二、玻璃工程三、吊顶四、铝塑板施工五、花岗岩地面六、地砖七、双飞粉、乳胶漆八、木作工程九、电气安装工程第七章关键工序技术措施第八章质量保证措施第九章工期保证措施第十章安全文明施工保证措施第十一章成品及半成品保护措施第十二章管线及地上地下设施的加固措施第十三章环境污染和噪音控制措施第十四章材料管理第十五章工程资料管理第十六章降低成本控制措施第十七章治安保卫措施第十八章售后服务保证体系第十九章、施工组织设计附表第一章:编制总说明1.招标文件。

2.设计的施工图及其说明、补充说明。

3.。

4.现行的部分中华人民共和国国家标准、规范、规定。

一、施工指导思想以“培育精品意识,从严从细管理,营造最优最美环境,博得顾客舒心满意”的质量方针,建立工程质量保证体系,配置经验丰富、高素质项目管理班子。

施工中要求按下列思想指导施工:1、完整、准确的实现设计意图,把设计精品变为施工精品。

2、以业主为中心,以业主的需求为我们行动的目标,交给业主一个满意的精品工程,博得顾客舒心满意。

3、按绿色、环保的要求进行施工。

4、公平、诚心、合作、以人为本。

我们将充分发挥公司优势和成熟先进的装饰工程技术,科学地组织交叉作业,精心施工,严格履行合同,以一流的工程质量,一流的文明施工,一流的安全施工。

一流的工作效率,一流的服务水平建设昭通卷烟厂打叶复烤片区职工食堂维修工程。

在工程施工过程中严格要求、严格制度、严格管理、严格责任,真正作到每项工作质量达标,每道工序质量受控,每个分项工程质量创优,每项服务业务满意,以过程精品铸精品工程。

我们对工程质量有终生责任,我们有信心,有能力将昭通卷烟厂打叶复烤片区职工食堂维修工程做好。

二、我公司的施工优势1、完整规范的管理制度、管理经验。

餐厅施工组织设计

餐厅施工组织设计

施工组织设计工程概况:该项目为山东百川农业科技有限公司的职工餐厅、公共卫生间,位于邹平县雪花山脚下,南外环路以北,雪花山路以南,西普路以东,中轴线以西.其建筑面积为2497。

57㎡,质量要求合格争创市优.第一章、工程主要施工方法、各分部分项工程的主要施工方案第一节、施工组织与部署针对该工程的特点,我公司把该工程列为重点工程,设立重点工程项目部,组织精干的创优能力强的管理人员组成项目经理部;并选派素质好、创优能力强的劳务队伍承担劳务作业;调入装备优良的施工机械设备,采用先进的施工工艺,实行两班制作业,根据标段的中标情况可按单个建筑物为一个流水段,组织流水施工,以确保该工程的工期、质量及安全文明施工目标的实现。

一、项目组织管理结构见下图:二、工作流程见下图:工 作 流 程 图2、施工原则控制(1)基础工程测量放线→土方开挖、护坡→钎探、验槽→混凝土垫层→底板钢筋绑扎、柱墙体插筋→底板导墙模板→底板混凝土→墙柱放线→墙柱钢筋→水电预留、预埋→墙柱模板→墙柱混凝土→拆模养护→标高放线→梁板模板→梁板钢筋→水电预留、预埋→梁板混凝土→基础土方回填(2)主体工程测量放线→墙柱钢筋→水电预留、预埋→墙柱模板→墙柱混凝土→拆模养护→标高放线→梁板模板→梁板钢筋→水电预留、预埋→梁板混凝土→养护(3)装修工程测量放线→二次结构砌筑屋面防水完成立门窗口→内墙抹灰→楼地面→设备安装→门窗扇安装→墙面踢脚→吊顶→涂料→地面面层→油漆3、工期部署总工期:山东天地缘酒业有限公司办公区域及公共设施工程计划290 天(日历天数)第二节、主要分部分项工程的施工方法一、基础工程1、基础土方开挖总施工顺序:施工定位放线→土方开挖→石方开挖→设计基坑底标高→人工清槽→结束1。

1、作业条件(1)、土方开挖前应摸清施工区域内地下管线等障碍物,根据有关管理部门的书面同意将地下、地上敷设的管线等障碍物清除和处理完毕。

(2)、建筑物的位置、定位控制线(桩)、标准水平桩和基础土方开挖灰线尺寸均经过有关部门和监理工程师检验合格,并办完预检手续。

餐厅装修改造工程施工组织设计

餐厅装修改造工程施工组织设计

.医专餐厅改造工程(一层)施工组织设计.目录第一章、编制说明第一节、编制依据第二节、编制范围及内容第二章、工程概况第三章、施工组织措施第一节、施工进度计划第二节、施工平面布置图设置重点第二节、施工方案及技术措施第四章、质量通病及防治措施第五章、安全文明措施第一节、安全生产措施第二节、文明施工措施及管理制度第三节、消防保卫措施第六章、成品保护措施.第一节 装饰抹灰工程对成品保护控制措施 第二节 装饰门窗工程对成品保护控制措施 第三节 装饰玻璃工程成品保护措施第四节 装饰吊顶工程成品保护措施第五节 装饰饰面工程成品保护措施第六节 装饰地面工程成品保护措施第七节 装饰涂料工程成品保护措施第八节 装饰花饰工程成品保护措施第九节 装饰裱糊工程成品保护措施..第一章编制说明第一节编制依据一、施工图纸二、我公司目前的企业规范、技术管理力量及机械设备装备情况。

三、国家和行业现行施工验收规范、规程、标准关于建筑装饰施工管理等方面的有关规定。

四、现场踏勘情况。

五、G B/T19002-ISO9002、1994标准《质量体系认证标准》。

六、GB 50210—2001 《建筑装饰装修工程质量验收规范》。

第二节编制范围及内容一、本工程施工组织设计是严格按照甲方提供的工程施工图及要求进行质量策划后编制的,在人员、机械、材料供应、平衡调配、施工方案、质量要求、进度安排等方面统一部署的原则下,编写而成的。

二、我公司能承接到本工程的装修,倍感荣幸,但同时也深感责任重大,所以高度重视本工程施工组织设计的编制工作,对本工程的重点及特殊部位的施工技术,力求本方案重点突出,具有呼应性、针对性和可操作性。

三、本着对业主负责和资金的合理使用,对工程质量的高度责任感,针对本工程设计特点和使用功能要求,我们编制原则是:“确保工程质量优、速度快、造价低、操作性强,使用功能发挥好”。

同时保证周边和.施工现场的良好环境。

第二章工程概况工程名称:**医专餐厅改造工程(一层)建设单位:设计单位:施工单位:开工日期:年月日竣工日期:年月日(共天)第三章施工组织措施第一节施工进度计划一、根据工程的总工期目标,各工种主要施工工序如下:1、拆除2、基础3、吊顶4、电气管线敷设、给排水管安装5、地砖粘贴6、电气安装7、系统调试二、保证措施.具体的内容如下:(一)组织保证措施为了早日完成**医专餐厅一层改造工程,我公司将以公司项目经理为工程总负责人,总工程师为技术总负责人的高效、精干的项目管理机构,采取行之有效的科学模式来达到预期目标。

学校餐厅及厕所修建工程施工方案

学校餐厅及厕所修建工程施工方案

学校餐厅及厕所修建工程施工方案目录一、工程概况 (2)二、工程施工总目标 (3)三、施工准备工作及各项资源计划 (5)四、主要工程施工方法 (7)1、施工测量与沉降观测 (7)2、钢筋砼基础 (8)3、主体结构工程 (9)4、框架填充墙 (18)5、门窗工程 (21)6、楼地面工程 (25)7、屋面工程 (26)8、室内装修 (28)9、外墙保温工程 (31)10、水电安装 (39)五、工期保证措施 (49)六、安全生产保证措施 (53)七、季节性施工措施 (57)八、文明施工措施 (58)九、工程应急措施 (61)十、工程施工质量的监理 (62)一、工程概况1、建筑概况工程名称:XXX,工程位于XXX。

工期:XX。

总工期:XXX工程概况:2、结构概况本工程地震设防烈度为七度,耐火等级为二级。

本工程基础形式采用柱下钢筋混凝土独立基础。

砌体:墙体外墙200厚混凝土加气块,内墙200厚空心砖墙。

混凝土材料设计,基础垫层采用C20砼,独立基础为C35砼和C30砼,框架结构为C30、C35砼,附属构件为C25。

钢筋:热轧钢筋采用HPB300级,HRB400级。

3、安装概况给排水:本工程给水管采用衬塑复合钢管和PPR稳态管。

管道阀门,DN50以上采用闸阀,DN50以下采用截止阀。

室内排水管道采用硬质聚氯乙烯PVC-U管,管道连接为承插胶圈连接。

雨管采用静音型硬聚氯乙烯管承插密封圈连接。

本工程电气:照明、防雷与接地等。

导线采用铜芯电力电缆,敷设方式为桥架内敷设和配管敷设。

二、工程施工总目标1、工程质量目标本工程质量管理按国际标准《ISO-9001-2000质量保证体系》实行工程质量管理。

我公司为ISO-9001-2000国际标准认证通过单位,已建立健全质量保证体系,经多年来的有效运行,已达到强化质量过程控制,本工程施工管理将采用我公司认证通过ISO-9001-2000国际标准进行全过程管理,形成横向由土建、安装到协作单位,纵向由项目经理到施工人组全面覆盖的质量管理网络。

最新版学校食堂改造建设项目施工组织设计方案

最新版学校食堂改造建设项目施工组织设计方案

学校食堂改造建设项目施工组织设计方案目录1、工程概况及特点2、分部工程的施工方法3、关键施工技术、工艺、重点、难点分析和解决方案4、确保质量目标的技术组织措施5、确保工期目标的技术组织措施6、确保安全生产的技术组织措施7、确保文明施工的技术组织措施8、环境保护措施和节能施工方法9、确保报价完成工程建设的技术和管理措施除采用文字表述外,同时附下列图表:(1)劳动力计划表(2)拟投入的主要施工机械设备表(3)拟投入的主要物资表(4)资金使用计划表(5)施工总进度表或施工网络图(6)施工总平面图和临时设施布置方案(一)工程概况及特点1.1工程概况:本工程为**市**等8所学校食堂改造建设项目第一标段—**市第五、第六初级中学餐厅改造,业主为**市中小学校舍安全工程领导小组办公室。

**市第五初级中学餐厅改造主要内容包括辅房北边走廊封闭、增加售饭间、屋面更换、新建排水沟、贴地板砖、门窗更换、内墙刷888仿瓷涂料、新建二间二层职工宿舍、水电重新布置等;**市第六初级中学餐厅改造主要内容包括路面硬化、新建排水沟、贴地板砖、回填土、屋面防水、更换门窗、10T无塔供水设施等;1.2工程特点:1、该标段工程位于**市第五初级中学和第六初级中学院内。

场地宽敞,交通方便。

2、本工程施工要求一般,时间紧,任务重。

(二)分部工程的施工方法2.1新建二间职工宿舍(一)土方开挖:本工程土方开挖,根据设计图纸及工程特点,采用人工与机械相结合的挖土的方法。

根据地质报告,结合现场情况与设计图纸,施工时应清除浮土,局部超挖时应用粗砂或碎石回填,压实系数不小于0.96,当需做换土垫层时,用碎石回填,回填系数不小于0.96,换土厚度不大于0.5M时,垫层每边外扩0.2M,换土厚度大于0.5M时,垫层每边按23度外扩。

(二)验槽:基坑开挖完成后,邀请勘察、设计、监理和建设单位共同验槽。

其内容包括平面尺寸、标高、边坡坡度及地基土等情况,并进行拍底、钎探。

学校食堂工程施工组织设计

本工程根据招标文件,安排施工工期为 120 个日历天,本项目将运用科学的 施工方法和合理的施工进度计划,抓住优化施工方案是保证各种目标实现的关 键,确保按期完成施工任务。 3、工程质量:
招标文件中要求本工程质量确保合格,本项目将严格管理,加强程序、过 程控制,确保达到建设方要求。 4. 主要施工段划分; 4.1 进场后首先进行静压桩施工、检测合格后进行上部施工。 4.2 一边进行桩基施工,另一边进行餐厅基础施工。 4.3 有作业条件时宿舍、餐厅施工段同时作业。 5、主要施工技术概述:
-----中心小学学生宿舍、餐厅食堂建设工程
施工组织设计方案
------建 设 工 程 有 限 公 司 二 0------年 月 日


一、工程概况
二、施工布署(总体设想、针对性方案、施工段划分)
三、施工现场管理班子人员配备素质及管理经验
四、主要施工机械设备的投入计划
五、劳动力投入计划
六、施工现场主要周转材料及工程主要材料的安排
规格型号 J2 J2-JDA S6 50m 100m 2m 5kg 1000kg
1m
单位 数量 备注

1

1

1

2

2

4

1

1

1

1

2

2

3

1
五、劳动力投入计划 根据本工程的工期要求,我公司将充分发挥资源优势调动整个公司的人力、 财力,对劳动力进行合理调度和安排,在施工中劳动力根据工程的实施施工进度 和总施工进度计划相比较进行调整,实行动态管理,正常施工人员 55 人,高峰 施工人员 65 人,精心组织,精心施工,保质保量完成施工任务。计划投入劳动 力如下:

最新版市政公厕工程施工组织设计方案

市政公厕工程施工组织设计方案目录第一章、工程概况 (02)第二章、总体施工思路 (04)第三章、主要施工方案和施工方法 (12)第四章、主要施工管理措施 (19)第五章、安全、文明施工保证措施 (27)第六章、其他应说明事项 (39)第七章、附图 (30)第一章工程概况(一)、工程建设概况、范围及工程特点1、项目名称:**经济技术开发区合作区中心绿带**街公厕工程。

2、工程地址:**经济技术开发区合作区纬十一路。

3、建设单位:**经济开发区市政环保局。

4、工程范围:该工程为一层:由男卫生间、女卫生间、残卫和管理间组成,总面积65.87m2。

5、工程特点:工程的完成对服务合作区区居民、提高合作区区居民的生活质量将起到积极作用。

6、工程计划工期50天,人员进场日期为9月20日,竣工日期10月29日。

(二)、工程项目结构设计概况及特点本工程为单层砖混结构,抗震等级为8度,建筑等级三级,建筑耐火等级二级。

(三)、参与建设单位建设单位:**经济开发区市政环保局监理单位:**兴盛建设监理有限公司施工单位:新疆维泰开发建设(集团)股份有限公司养护管理分公司设计勘查单位:**建筑设计研究院有限公司勘测单位:新疆建材设计研究院编制依据:1、公厕工程招标文件。

2、工程施工图。

3、建设部颁制的《建筑工程质量检验评定标准》GB50210—2001。

4、《建筑工程施工技术规范》及有关施工技术、材料、试验规范:(1)、《工程测量规范》(2)、《建筑地基与基础工程质量验收规范》(3)、《建筑抗震设计规范》(4)、《钢筋混凝土结构工程施工及验收规范》(5)、《钢筋焊接及验收规程》(6)、《砌体工程施工及验收规程》(7)、《屋面工程质量验收规范》(8)、《建筑地面工程施工质量验收规范》(9)、《建筑装饰装修工程质量验收规范》(10)、《混凝土结构工程施工及验收规范》(11)、《混凝土强度检验评定标准》(12)、《建筑安装工程质量检验评定统一标准》(13).《建筑施工安全检验评分标准》(14).《城市公共厕所设计标准》(15).《建筑机械使用安全技术规范》第二章总体施工思路(一)、项目组织机构详见附图:项目组织机构图。

厕所施工组织设计26782

新沟镇街道办事处2016—公共厕所改造工程施工组织设计编制人:审核人:审批人:湖北万泉建设工程有限公司年月日目录1 概述2 施工方法、施工工艺3 主要设备计划4 主要材料及构件用量计划5 劳动力计划安排6 施工总进度计划(总体工程及各分项工程施工进度横道图、网络图)7 基础、主体、装修施工平面布置图及道路平面图8 针对不同施工阶段特点的技术措施9 质量管理体系10保证优质工程措施11降低成本措施12冬季、风季、雨季施工措施13保证总工期和分部工程工期的措施14 安全生产措施15 文明施工措施16 施工工地防火管理措施17 针对本工程结构特点的技术措施18 环境保护措施1.概述1。

1编制说明我公司对本工程施工组织设计的编制高度重视,按照建设单位招标会通知精神和内容要求,召集了参加过类似工程施工、有丰富管理及施工经验的人员,在仔细研究图纸,明确工程特点、充分了解施工环境、准确把握业主要求的前提下,成立编制专题小组,经公司专题会议研究后,进行了认真而详细的编制,力求本方案切合工程实际,思路先进,可操作性强.本工程分布于东西湖区新沟镇,我们一定做到文明施工,树立良好的企业形象,处理好施工噪音与周边工厂生产、居民正常生活的关系。

我们依据目前国家对建设工程质量、工期、安全生产、文明施工、降低噪声、保护环境等一系列的具体化要求,依照《中华人民共和国建筑法》、《建设工程质量管理条例》、《国家现行建筑工程施工质量验收规范》、《新沟镇街道办事处2016—公共厕所改造工程招标文件》、《新沟镇街道办事处2016—公共厕所改造工程答疑会纪要》以及根据政府建设行政主管部门制定的现行工程等有关配套文件,结合本工程实际,对施工方案进行了全面而细致的编制.根据本工程设计特点、功能要求,本着对业主资金合理利用,对工程质量的终身负责,在人员、机械、材料调配、质量要求、进度安排等方面统一部署,以“科学、经济、优质、高效" 的原则下 ,由土建、安装二大专业组成。

食堂改造工程施工组织设计83038

食堂改造工程施工组织设计83038第一章工程概况及特点一、工程根本概况:工程名称: xx 中学食堂改造工程建设单位: xxxxxx 公共事业局设计单位 :xxxx 学院规划建筑设计研究院监理单位: xxxx 建设监理施工单位: xx 硕 xx 建筑安装工程建设地点: xxxxxx 中学工期: 60 日历天,以 xx 生态保护和 xx 建设局下达开工批复为准。

本工程质量标准:符合设计及标准的标准要求及 xx 行业现行验收标准合格标准的要求。

主要工程内容:改造一层厨房及餐厅、内部装饰改造。

㈠、撤除局部砖砌体撤除、木门窗撤除、楼地面铲 ( 拆) 除、内墙及内墙面、天棚铲( 拆) 除、室内水暖、电照。

㈡、 xxxx 局部1、地基与根底:开挖沟槽土方、回填夯实及深层搅拌桩。

2、地面:铺地砖及踢脚线。

2、墙面:贴墙砖及刷乳胶漆3、天棚:做铝扣板吊顶吊顶、刷乳胶漆。

4、门窗:金属窗、实木门、防盗门、钢质防火门。

5、屋面及防水:涂膜防水、聚氨酯防水涂料。

6、墙体:钢筋混凝土构造柱、实心砖墙。

7、其他:砖地沟、 xx、混凝土散水砖砌暗沟、石材台面、隔油池及雨棚。

㈢、水暖 xx新安装给、排水管道及卫生洁具。

㈣、室内电气xx 局部⑴、安装总配电箱、分配电箱。

⑵、重新布线;安装灯具、开并和插座。

二、工程特点:1、本工程位于学校内,工期紧,如果我们施工单位管理不到位,将会直接影响到人员的平安,所以现场平安管理是此次工程的重中之重。

2、为了不影响正常生产,所以在施工进度安排上,要抢前抓早,速战速决,交叉作业,要制定好施工措施,才能确保工程的顺利完成。

三、质量目标:合格四、平安目标:本工程平安目标方案为平安事故为零。

第二章施工部署根据该工程工程的有关设计要求及其工程的特点。

经现场实地勘察了解,为确保该工程工程保质保量的完成施工任务。

特部署如下;一、方案施工工期:该工程方案工期2021____年__月__日至 2021____年__月__日。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1 15万吨年双甘磷工程·食堂、公共厕所 施 工 组 织 设 计 第 2 页 共 54 页

目 录 第一章、 编制依据 ............................................................................................................................................ 3 第二章、工程概况 .............................................................................................................................................. 4 2.1、建设项目规模及概况: .................................................................................................................... 4 2.2、工程特点 ............................................................................................................................................ 4 第三章、 项目组织管理机构 ............................................................................................................................ 7 3.1、施工组织管理 .................................................................................................................................... 7 3.2、施工协调管理 .................................................................................................................................... 9 第四章、施工现场布置 ..................................................................................................................................... 11 4.1、现场施工准备 ................................................................................................................................... 11 4.2、施工临时用水、用电 ....................................................................................................................... 11 第五章、施工工艺及措施 ................................................................................................................................ 13 5.1、主要工程施工方案 .......................................................................................................................... 13 5.2、技术准备 .......................................................................................................................................... 14 5.3、施工现场测量放线 .......................................................................................... 错误!未定义书签。 5.4、机械开挖土方 .................................................................................................. 错误!未定义书签。 5.5、防水混凝土施工要点 ...................................................................................... 错误!未定义书签。 5.6、土方回填 .......................................................................................................................................... 19 5.7、主体工程 .......................................................................................................................................... 19 5.8、模板工程 .......................................................................................................................................... 25 5.9、混凝土工程 ...................................................................................................................................... 26 5.10、脚手架工程 .................................................................................................................................... 29 5.11、砌体工程 ........................................................................................................................................ 29 5.12、屋面工程 ........................................................................................................................................ 30 5.13、水电安装工程 ................................................................................................................................ 31 第六章、质量控制措施 .................................................................................................................................... 34 6.1、质量目标管理 .................................................................................................................................. 34 6.2、技术、质量管理制度 ...................................................................................................................... 34 6.3、质量控制措施: .............................................................................................................................. 37 第七章、工期及施工进度计划 ........................................................................................................................ 43 7.1、施工顺序及流水施工段的划分 ...................................................................................................... 43 7.2、保证工期措施 .................................................................................................................................. 43 第八章、成品保护及后期养护措施 ................................................................................................................ 45 第九章、 安全文明施工措施 .......................................................................................................................... 46

相关文档
最新文档
