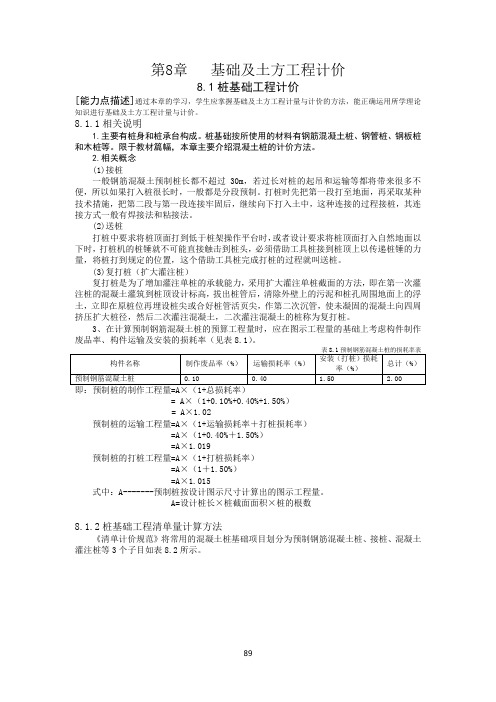

第8章 基础及土方工程计价

第8章  基础及土方工程计价

第8章基础及土方工程计价8.1桩基础工程计价[能力点描述]通过本章的学习,学生应掌握基础及土方工程计量与计价的方法,能正确运用所学理论知识进行基础及土方工程计量与计价。

8.1.1相关说明1.主要有桩身和桩承台构成。

桩基础按所使用的材料有钢筋混凝土桩、钢管桩、钢板桩和木桩等。

限于教材篇幅,本章主要介绍混凝土桩的计价方法。

2.相关概念(1)接桩一般钢筋混凝土预制桩长都不超过30m,若过长对桩的起吊和运输等都将带来很多不便,所以如果打入桩很长时,一般都是分段预制。

打桩时先把第一段打至地面,再采取某种技术措施,把第二段与第一段连接牢固后,继续向下打入土中,这种连接的过程接桩,其连接方式一般有焊接法和粘接法。

(2)送桩打桩中要求将桩顶面打到低于桩架操作平台时,或者设计要求将桩顶面打入自然地面以下时,打桩机的桩锤就不可能直接触击到桩头,必须借助工具桩接到桩顶上以传递桩锤的力量,将桩打到规定的位置,这个借助工具桩完成打桩的过程就叫送桩。

(3)复打桩(扩大灌注桩)复打桩是为了增加灌注单桩的承载能力,采用扩大灌注单桩截面的方法,即在第一次灌注桩的混凝土灌筑到桩顶设计标高,拔出桩管后,清除外壁上的污泥和桩孔周围地面上的浮土,立即在原桩位再埋设桩尖或合好桩管活页尖,作第二次沉管,使未凝固的混凝土向四周挤压扩大桩径,然后二次灌注混凝土,二次灌注混凝土的桩称为复打桩。

3、在计算预制钢筋混凝土桩的预算工程量时,应在图示工程量的基础上考虑构件制作废品率、构件运输及安装的损耗率(见表8.1)。

= A×(1+0.10%+0.40%+1.50%)= A×1.02预制桩的运输工程量=A×(1+运输损耗率+打桩损耗率)=A×(1+0.40%+1.50%)=A×1.019预制桩的打桩工程量=A×(1+打桩损耗率)=A×(1+1.50%)=A×1.015式中:A-------预制桩按设计图示尺寸计算出的图示工程量。

《工程量清单计价》练习题及答案

《工程量清单计价》练习题及答案

答案一、单项选择题1.C2.A3.A4.D5.A6.C7.C8.C9.B 10.B 11.C 12.B13.B 14.B 15.A 16.C 17.D 18.A 19.C 20.B 21.D 22.D 23.B24.C 25.B 26.D 27.D 28.B 29.B 30.A 31.B 32.A 33.B 34.C 35.A 36.C 37.D 38.A 39.D 40.D 41.B 42.D 43.C 44.C 45.D 46.D 47.C 48.D 49.C 50.B 51.B 52.C 53.A 54.D 55.B 56.D 57.D 58.C 59.D 60.A 61.C 62.B 63.A 64.C 65.D 66.C 67.C 68.D 69.D 70.B 71.B 72.D 73.C 74.B 75.D 76.B 77.C 78.A 79.A 80.D 81.B 82.D 83.B 84.C 85.C 86.C 87.C 88.B 89.C 90.C 91.B 92.D 93.C94.B 95.B 96.B 97.B 98.A 99.C 100.D 101.C 102.D 103.B 104.D 105.D 106.B 107.B 108.A 109.B 110.A 111.A 112.B 113.D 122.A 114.A 115.A 116.B 123.B 124.C 125.C117.A 126.C 118.A 119.D 120.B 121.D 127.C一、单项选择题1. 按〈〈建筑安装工程费用项目组成》 (建标[2013]44号)的规定,建筑安装工程费用的组成按费用构成要素组成划分为( )。

A.人工费、材料费和机械使用费 B.直接费、间接费、利润和税金C. 人工费、材料费、施工机具使用费、企业管理费、利润、规费和税金D. 分部分项工程费、措施项目费、其他项目费、规费和税金2. 现行〈〈建筑安装工程费用项目组成》 (建标[2013]44号)中,脚手架费用应计人( )。

桩与地基基础工程工程量清单计价方法

桩与地基基础工程工程量清单计价方法

桩与地基基础工程工程量清单计价方法1、预制混凝土桩清单项目(1)预制混凝土桩的计价不分土壤级别、单桩长度和根数、桩倾斜度、打桩方式(锤击或静压等)、接桩方法、管桩填充材料等综合考虑。

计价中应包括桩制作、运输、打(或压)桩、试桩、试桩与打桩之间间歇时间(即打桩机械在现场的停滞时间)、送桩、接桩(综合考虑接桩材料和接头个数)、桩尖、桩头插筋及铁件、截桩头包括剔打混凝土、钢筋清理、调直弯钩及弃渣刷防护材料、排障及因承包人原因发生断桩时均不另行计量,承包人为发包人委托的第三方检测机构进行检测时所需要的条件(包括挖出桩头、桩检测机械进场、检测平台搭拆等)、为桩机移动铺筑临时道路、试验及一切检验费用(业主委托第三方检测的费用除外)等一切相关费用均含在预制混凝土桩清单项目内。

(2)预制混凝土桩以不同桩径和不同壁厚(若为方桩则为不同桩身截面)按结算长度以米计量,结算长度=桩顶标高-桩底标高,其中桩顶标高按桩承台底标高加0.1米计算,桩底标高为实际打桩的桩底标高(包含桩尖的长度)。

当发生符合规定的设计变更改变桩径且在合同清单内又无相同桩径的情况时则按合同外新增项目处理。

2、钻(冲)孔混凝土桩清单项目(1)钻(冲)孔混凝土桩的计价包括钻(冲)孔桩成孔(含入岩增加费,桩基入岩部分无论岩层类别及深度如何,不另行单独计量)、清孔、凿桩头、泥浆池砌筑与拆除、泥浆制作和清运、安设和拆除护筒等所需的全部材料供应、加工制作、试验、设备、劳力、工具、场地清理、试验及一切检验费用(业主委托第三方检测的费用除外,但包含用于检测用埋设钢管费用)等一切相关费用。

钻(冲)孔灌注桩可能发生的塌孔、流砂、泉涌、搭设支架和平台、浮浆不另行计量,混凝土制作、运输、灌注、振捣及混凝土扩散系数综合考虑在综合单价中。

(2)有缺陷并报废的桩不计量,有缺陷并没有报废的桩,若采取补救措施,并经发包人、监理工程师及相关质检部门检验合格后,则予以计量。

(3)钻(冲)孔灌注桩的桩钢筋笼按钢筋混凝土中的钢筋计量规则以吨另行计量。

2021年造价员《基础知识》:工程量清单计价文件的编制练习题

2021年造价员《基础知识》:工程量清单计价文件的编制练习题

2021年造价员《基础知识》:工程量清单计价文件的编制练习题1.施工机构迁移费应计入()。

A.建筑安装工程费B.建设工程管理费C.工程承包费D.与项目建设相关的其他直接费用2.联合运转费是指按照设计规定的工程质量标准,实行整个车间的有负荷和无负荷联合试运转时发生的()。

A.试运转费用支出B.试运转收入C.试运转费用大于试运转收入的亏损部分D.施工单位参加试运转人员的工资3.下列选项中,工程造价计价依据必须满足的要求不准确的是()。

A.准确可靠,符合实际B.可信度高,有权威性C.数据化表达,便于计算D.定量描述清晰,便于准确利用4.下列选项中,不属于建筑安装工程直接费的是()。

A.夜间施工费B.二次搬运费C.施工企业管理费D.施工单位搭建的临时设施费5.在工程量清单计价过程中,起核心作用的是()。

A.工程量清单的标准格式B.综合单价构成C.统一的工程量计算规则D.工程造价信息6.下列项目中不属于项目决策阶段影响工程造价因素的是()。

A.项目规模合理性B.项目造价标准水平C.厂址选择D.建筑结构选择7.关于招标文件中提供的工程量清单,下列说法中不准确的是()。

A.工程数量以“吨”为单位的,保留小数点后三位B.工程量清单应包括项目编码、项目名称、项目特征、计量单位和工程数量五个部分C.其他项目清单招标人部分包括预留金、材料购置费等D.其他项目清单招标人部分包括总承包服务费、零星工作费等8.建筑安装企业计取的教育费附加,计费基础是()。

A.教育培训费B.营业税C.城乡维护建设税D.印花税9.工程量清单计价制度要求采用的合同计价方式为()。

A.总价合同B.单价合同C.可调价格合同D.固定价格合同10.工程量清单编制计价文件的程序中,紧接“划分工程项目和计算工程量”之后的步骤是()。

A.汇总工程量B.按定额计价C.工料机分析D.编制基价直接费计算表11.下列阶段中工程量清单计价法的程序和方法与定额计价法相同的阶段的是()。

智慧树知道网课《工程量清单计价》课后章节测试满分答案

智慧树知道网课《工程量清单计价》课后章节测试满分答案

第一章测试1【单选题】(10分)土方体积应按()计算。

A.天然密实体积B.虚方体积C.夯实后体积D.松填体积2【判断题】(10分)桩间挖土不扣除桩的体积。

A.对B.错3【单选题】(10分)下列关于挖基坑土方工程量清单在编制过程中阐述是正确的()A.项目编码后三位无需从001开始编制B.项目特征描述不能结合具体工程拟定C.计量单位可为mD.项目名称可结合具体工程拟定4【单选题】(10分)招标人编制招标控制价,企业管理费和利润分别按()计取?A.16.56%;8.1%B.16.57;8%C.16.57%;8.1%D.16.56%;8%5【多选题】(10分)带形基础混凝土清单项目特征包括()A.带形基础深度B.混凝土强度等级C.混凝土种类D.建筑物檐高6【多选题】(10分)13清单描述中关于独立基础工程量清单要描述的项目特征()A.钢筋规格型号B.混凝土种类C.垫层厚度D.混凝土强度等级7【判断题】(10分)砖基础与墙身使用同一种材料时,以设计室内地面为界(有地下室者,以地下室室内设计地面为界),以下为基础,以上为墙身。

A.对B.错8【单选题】(10分)砖基础的项目特征:()A.砖品种、规格、强度等级;基础类型;砂浆强度等级;防潮层材料种类B.砖品种、规格、强度等级;基础类型;砂浆强度等级C.砖品种、规格、强度等级;基础类型;砂浆强度等级、配合比D.砖品种、规格、强度等级;基础类型9【单选题】(10分)预制钢筋混凝土管桩的计量单位()A.m、m³B.m、m³、根C.m³D.m10【单选题】(10分)《计算规范》中泥浆护壁成孔灌注桩的项目编码是()A.010302002B.010302001C.010301002D.010301001第二章测试1【判断题】(10分)砖品种、规格、强度等级,砂浆强度等级、配合比均相同,墙厚不同的砖墙,按墙厚分别列清单项目。

A.对B.错2【单选题】(10分) 1½砖墙厚度是()A.365B.490C.370D.2403【单选题】(10分)矩形柱的清单编码()A. 010502002B. 010503001C. 010502001D. 0117020014【单选题】(10分)某砖混结构房屋,有4根构造柱,设置在T形墙角处,断面尺寸240mm×240mm,柱高3. 5m,其砼工程量为()m3。

某多层厂房桩基础独立基础与条形基础三种基础形式的造价对比

某多层厂房桩基础独立基础与条形基础三种基础形式的造价对比

某多层厂房桩基础\独立基础与条形基础三种基础形式的造价对比作者:张汝翊来源:《科学之友》2010年第14期摘要:全过程造价控制关键是对各阶段建设费用的准确估计,变传统的“按图计价”(对已设计好的图纸进行造价计算)为“按价出图”(在造价控制的框架内进行设计)。

要实现在未有设计图之前即能对费用进行准确估算,需要有大量的各种造价指标作为支持,本文就某多层厂房三种基础形式的造价进行了测算,供同行参考。

关键词:基础;造价;对比中图分类号:TU723.3 文献标识码:A 文章编号:1000-8136(2010)21-0127-031项目概况及作对比的原因某电机车间5层,总建筑面积约20 000 m2,设计采用冲孔灌注桩基础,但实施过程中发现地质勘察报告与实际地质情况相差较大,桩基础施工过程中发现大量厚度达(3 m~6 m),埋深在0.5 m~5 m以内的岩石层,设计认为该岩石层虽然厚度较大,但埋深较浅,把桩打入该岩石层中一定深度后收桩风险很大,桩应穿过该层岩石到下方持力层才可收桩。

但现有的桩基础施工设备要打穿为数众多的岩石层工效很低,无法满足工期要求,甚至无法完成。

经建设单位、设计单位、监理单位及施工单位协商,确定把该车间孤石现象较严重的1~6轴交C~H轴间(4~6轴交D~E轴间除外)桩基础修改为浅基础,修改部分建筑面积约为5 500 m2。

设计单位在修改基础的过程中,又分别设计了独立基础及条形基础两个浅基础方案,供建设单位比选。

本人受建设单位委托,对以上两浅基础方案及原有的桩基础方案从经济角度进行对比分析,现将有关分析结果整理成文,供同行在设计方案比选、优化设计等工作过程中参考。

2分析方法2.1工程量计算2.1.1工程量计算依据三个基础方案各自的图纸见图1、图2、图3。

2.1.2工程量计算范围包括土石方工程、桩基础工程及钢筋混凝土工程等,详见表1。

2.2费用计算(1)综合单价依据《××建设工程施工总承包施工合同》附件工程量清单计价书取定。

工程量计算

目录1.土、石方工程量计算........................... 错误!未指定书签。

1.1《计价表》........................................................................................................... 错误!未指定书签。

1.2清单计价.............................................................................................................. 错误!未指定书签。

1.3《计价表》与《计价规范》土石方工程量计算举例..................................... 错误!未指定书签。

2.垫层与桩基础工程计量......................... 错误!未指定书签。

2.1《计价表》........................................................................................................... 错误!未指定书签。

2.2《计价规范》....................................................................................................... 错误!未指定书签。

2.3打桩及基础垫层工程工程量计算举例.............................................................. 错误!未指定书签。

3.砌筑工程..................................... 错误!未指定书签。

计量与计价选择题

单选题2014.77、按《计价表》计算现浇混凝土柱工程量时,无梁板的柱高,应从柱基上表面(或楼板上表面)算至( C、柱帽的下表面)。

10.按《计价表》计算打预制管桩工程量时,下列( D.按设计桩长(包括桩尖)乘以桩身截面积,并扣除空心部分的体积以立方米计算)说法是正确的。

9.按《计价表》的规定:计算沉管灌注桩的工程量时,下列哪一种说法是正确的。

( B.按设计桩长(包括桩尖)另加250mm乘以标准管径,以立方米计算。

)9.不属于同一分项工程分布在不同部位时的计算顺序的是( D 、按施工顺序计算)8、不是建设工程定额特点的是( C、法令性特点)1.编制土石方工程量清单,土石方体积应按( A.挖掘前的天然密实体积)计算。

10.厂库房大门的工程量按(A、门扇)的面积计算。

4.除另有说明外,所有清单项目的工程量应以实体工程量为准,并以完成后的( D.实际量)计算。

6.采光天棚和天棚设保温隔热吸音层时,应按( A.防腐、隔热、保温工程)相关编码列项。

9.垂直运输费包含___________。

( C.在定额工期内完成单位工程全部工程项目的垂直运输机械台班)9.采用工程量清单计价时,要求投标报价根据(B.业主提供的工程量,结合企业自身所掌握的各种信息、资料及企业定额编制得出)7.多层建筑坡屋顶内和场馆看台下,当设计加以利用时净高超过( B.2.10 m )的部位应计算全面积。

2.打孔灌注桩工程量按设计规定的桩长乘以打入钢管( A.管箍外径截面)面积,以“平方米”计算。

3.分部分项工程量清单中,项目编码的第三位、第四位表示( D.专业工程顺序码)。

2.分部分项工程费不包括一下哪项?(B )A.人工费B.税金C.机械费D.利润1.关于工程量清单,说法不正确的是( C. )。

A.工程量清单中的工程量是结算工程量的依据B.工程量清单中的工程量是投标报价的依据C.工程量清单一个最基本的功能是作为信息的载体D.工程量清单表是工程量清单的重要组成部分8.高低联跨的建筑物,应以( A、高跨结构外边线)为界分别计算建筑面积;其高低跨内部连通时,其变形缝应计算在低跨面积内。

2013年10月《清单计价》真题及参考答案

机密★启用前广西壮族自治区2013年10月高等教育自学考试(04228号) 建设工程工程量清单计价实务试卷(考试时间150分钟)一、单项选择题(本大题共20小题,每小题1分,共20分)在每小题列出的四个备选项中只有一个是最符合题目要求的,请将其代码填写在题后的括号内。

错选、多选或未选均无分。

1.工程估价的特点不包括...【 】A .单件性B .社会性C .多次性D .组合性2.在项目技术设计阶段,工程估价的依据及造价文件是 【 】 A .概算指标和设计总概算B .预算定额和施工图预算C .估算指标和设计总概算D .概算定额和修正总算3.根据建标[2003]206号文规定,下列费用应列入直接工程费中人工费的是 【 】 A .绑扎钢筋工人的工资 B .机械驾驶人员的工资 C .项目经理的基本工资 D .仓库保管员的工资 4.根据建标[2003]206号文规定,不列费用不属于...措施费的是 【 】 A .夜间施工增加费 B .材料二次搬运费 C .工程排污费 D .施工排水降水费5.某周转材料一次使用量为15万元,周转次数为10次,损耗率为10%,回收折价率为50%。

则该周转材料的摊销量为 【 】 A .2.10万元 B .2.18万元 C .2.85万元 D .3.53万元6.某实心砖墙的工程量为100m 3,已知直接费为37.2万元,间接费费率为12%,利润率5.5%,税率3.41%。

根据建标[2003]206号文规定,以直接费为计算基础时,则该分项工程的利润为 【 】A .2.046万元B .2.240万元C .2.292万元D .2.432万元7.根据建标[2003]206号文规定,下列税费应列入建筑安装工程费的税金中的是【】A.企业所得税B.银行财务费C.城市维护建设税D.增值税8.下列定额不属于...计价性定额的是【】A.概算定额B.预算定额C.取费定额D.施工定额9.建筑工程定额是由各种内容结合而成的有机整体,有鲜明的层次和明确的目标,表现为定额的【】A.统一性B.科学性C.稳定性D.系统性10.根据统一劳动定额已知,砌1m31砖厚双面清水墙的劳动定额为:砌砖0.726,调砂浆0.101,运输0.652。

14定额桩基工程计价及计量

任务8桩基工程计量与计价8.1桩基工程清单工程量计算8.1.1桩基工程清单工程量计算要点一、2013《房屋建筑与装饰工程工程量计算规范》主要清单项目打桩清单项目及计算规则灌注桩清单项目及计算规则二、工程量计算规则及要点1.预制钢筋混凝土方桩、预制钢筋混凝土管桩等项目计量单位为“米”时,工程量按图示桩长(包括桩尖)计算;计量单位为立方米时,按截面积乘以图示桩长(包括桩尖)计算;计量单位为“根”时,工程量以根数计算。

预制钢筋混凝土方桩、预制钢筋混凝土管桩项目以成品桩编制,应包括成品桩购置费,如果用现场预制,应包括现场预制桩的所有费用。

预制钢筋混凝土方桩、预制钢筋混凝土管桩工程内容有:工作平台搭拆、桩机竖拆、移位、沉桩、接桩、送桩、桩尖制作安装、填充材料、刷防护材料等。

2. 截(凿)桩头项目适用于规范附录B 和C 所列桩的截(凿)。

3.打试验桩和打斜桩应按相应项目单独列项,并在项目特征中注明试验桩或斜桩(斜率)。

4.项目特征中的桩长应包括桩尖,空桩长度=孔深-桩长,孔深为自然地面到设计桩底的深度。

5.项目特征中的桩截面(桩径)、混凝土强度等级、桩类型等可以直接用标准图代号或设计桩型进行描述。

8.1.2桩基工程清单工程量计算举例例8.1.1 某单独招标打桩工程,断面及示意如图所示,设计静力压预应力圆形管桩75根,设计桩长18m(9+9m),桩外径400mm ,壁厚35mm ,自然地面标高-0.45m ,桩顶标高-2.1m ,螺栓加焊接接桩,管桩接桩接点周边设计用钢板,根据当地地质条件不需要使用桩尖,成品管桩市场信息价为2500元/m3。

本工程人工单价、除成品管桩外其他材料单价、机械台班单价、企业管理费费率11%,利润费率6%,按《计价定额》执行不调整,机械进退场费为6500元,检验试验费费率0.2%,临时设施费费率1.0%,安全文明施工措施费按1.8%,工程排污费费率1‰,社会保障费费率1.2%,公积金费率0.22%,税金费率3.477%,其他未列项目暂不计取,应建设单位要求管桩场内运输按定额考虑。
