桩基础习题答案桩基础习题答案桩基础是建筑工程中常见的一种基础形式,它承受建筑物的重力和水平荷载,并将其传递到地下的稳定土层中。

在桩基础设计和施工过程中,经常会遇到一些习题,下面将给出一些常见的桩基础习题及其答案。

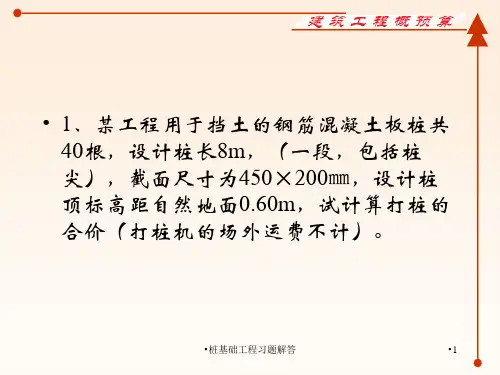

1. 某建筑物的设计荷载为800kN,根据设计要求,需要采用直径为600mm的灌注桩作为基础。

如果土层的承载力为150kPa,根据承载力计算方法,计算该灌注桩的长度。

解答:根据承载力计算方法,桩的长度可以通过设计荷载除以土层的承载力得到。

所以,灌注桩的长度为800kN/150kPa=5.33m。

2. 某建筑物的设计荷载为1200kN,根据设计要求,需要采用直径为800mm的钻孔灌注桩作为基础。

如果土层的承载力为200kPa,根据承载力计算方法,计算该钻孔灌注桩的长度。

解答:同样地,根据承载力计算方法,钻孔灌注桩的长度为1200kN/200kPa=6m。

3. 某建筑物的设计荷载为600kN,根据设计要求,需要采用直径为400mm的预制桩作为基础。

如果土层的承载力为100kPa,根据承载力计算方法,计算该预制桩的长度。

解答:预制桩的长度为600kN/100kPa=6m。

4. 某建筑物的设计荷载为1000kN,根据设计要求,需要采用直径为600mm的钢筋混凝土灌注桩作为基础。

如果土层的承载力为150kPa,根据承载力计算方法,计算该钢筋混凝土灌注桩的长度。

解答:钢筋混凝土灌注桩的长度为1000kN/150kPa=6.67m。

5. 某建筑物的设计荷载为800kN,根据设计要求,需要采用直径为500mm的钻孔灌注桩作为基础。

如果土层的承载力为200kPa,根据承载力计算方法,计算该钻孔灌注桩的长度。

解答:钻孔灌注桩的长度为800kN/200kPa=4m。

通过以上几个习题的解答,我们可以看出,在桩基础设计中,基于承载力计算方法可以快速计算出桩的长度。

这样的计算方法简单直观,适用于大多数桩基础设计情况。

土木施工习题与答案

土木施工习题与答案

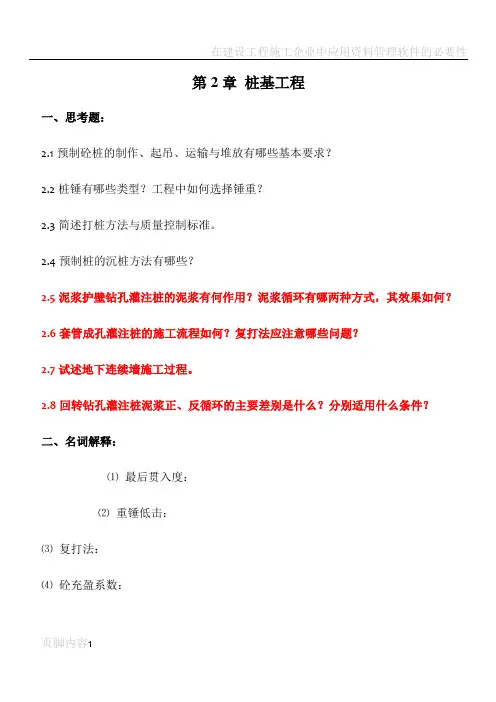

第2章桩基工程一、思考题:2.1预制砼桩的制作、起吊、运输与堆放有哪些基本要求?2.2桩锤有哪些类型?工程中如何选择锤重?2.3简述打桩方法与质量控制标准。

2.4预制桩的沉桩方法有哪些?2.5泥浆护壁钻孔灌注桩的泥浆有何作用?泥浆循环有哪两种方式,其效果如何?2.6套管成孔灌注桩的施工流程如何?复打法应注意哪些问题?2.7试述地下连续墙施工过程。

2.8回转钻孔灌注桩泥浆正、反循环的主要差别是什么?分别适用什么条件?二、名词解释:⑴最后贯入度:⑵重锤低击:⑶复打法:⑷砼充盈系数:⑸正循环回转钻机成孔:三、选择题:1.单项选择题(每题的备选答案中,只有一个最符合题意)⑴当砼预制桩的设计间距大于4倍桩直径(或边长)时,宜采用的打桩顺序为()。

A.逐排打设B.自中间向四周打设C.自四周向中间打设D.ABC均可⑵摩擦桩型的预制桩在沉桩时,主要质量控制指标是()。

A.最后贯入度B.设计标高C.垂直度D.平面位置⑶在周围建筑物密集的狭窄场地施工大直径砼灌注桩,较宜采用()。

A.钻孔灌注桩B.沉管灌注桩C.人工挖孔灌注桩D.爆扩灌注桩⑷砼灌注桩按成孔方法可分为以下四类:①钻孔灌注桩;②沉管灌注桩;③人工挖孔灌注桩;④爆扩灌注桩。

其中,属于挤土成孔的为()。

A.①和②B.③和④C.①和③D.②和④⑸以下关于振动灌注桩的说法,正确的是()。

A.适用范围广,除软土和新填土,其他各种土层均可适用B.单打法、反插法和复打法三种方法产生的桩承载能力依次上升C.振动灌注桩的承载能力比同样条件的钻孔灌注桩高D.其施工方法是用落锤将桩管打入土中成孔,然后放入钢筋骨架,灌注混凝土,拔出桩管成桩。

⑹桥梁墩台基础遇到砂夹卵石层的地层时,其桩体的施工方法有()。

A.射水沉桩B.锤击沉桩C.振动沉桩D.静力压桩⑺地下连续墙施工技术所具有的优点是()。

A.土方量小B.施工技术要求低C.接头质量较易控制D.墙面较平整⑻主要用于砂土、砂质粘土、亚粘土层,在含水砂层中效果更为显著的是()。

桩基工程施工题库

桩基工程施工题库

桩基工程施工题库一、桩基工程概述1. 什么是桩基工程?2. 桩基工程的分类有哪些?3. 桩基工程的作用是什么?4. 桩基工程的施工过程包括哪些主要步骤?5. 桩基工程的施工注意事项有哪些?二、桩基施工前的准备工作1. 桩基施工前需要进行哪些勘察工作?2. 桩基施工前需要提前准备好哪些设备和材料?3. 桩基施工前需要制定哪些施工方案和技术要求?4. 桩基施工前需要制定哪些安全措施和应急预案?三、常见的桩基施工方法1. 钻孔灌注桩的施工过程及注意事项是什么?2. 预制桩的施工过程及注意事项是什么?3. 微桩的施工过程及注意事项是什么?4. 钢板桩的施工过程及注意事项是什么?5. 大型钻孔灌注桩的施工过程及注意事项是什么?四、桩基工程质量控制1. 桩基工程的质量控制包括哪些方面?2. 如何进行桩基工程的质量检测?3. 桩基工程质量不合格时应该如何处理?4. 桩基工程质量验收标准是什么?五、桩基工程施工中的安全管理1. 桩基工程施工中的安全风险有哪些?2. 如何制定桩基工程施工的安全管理制度?3. 桩基工程施工中的安全事故处理应该怎么做?4. 如何提高桩基工程施工的安全意识?六、常见问题解决1. 桩基工程中常见的问题及解决方法有哪些?2. 桩基工程施工中遇到的困难应该怎样应对?3. 桩基工程中施工质量不达标的原因及处理方法是什么?4. 如何避免桩基工程施工中的常见错误?七、案例分析1. 某桩基工程施工中发生了质量问题,如何进行案例分析并解决问题?2. 某桩基工程施工中发生了安全事故,如何进行案例分析并提出改进建议?3. 某桩基工程施工中遇到了特殊困难,如何进行案例分析并找到解决方法?4. 某桩基工程施工中取得了成功的经验,如何进行案例分析并总结经验教训?八、其他1. 桩基工程施工中的经验分享2. 桩基工程施工中的技术创新3. 桩基工程施工中的环境保护问题4. 桩基工程施工中的未来发展趋势以上是桩基工程施工题库的内容,希望能够对从事桩基工程施工的工程师和技术人员有所帮助,提高工作水平和质量。

桩基础工程习题解答课件

桩基础工程习题解答课件

•桩基础工程习题解答
•10
• 注:①灌注桩子目未考虑翻浆因素。灌注工程桩考虑 翻浆因素时,钻孔桩单桩的翻浆工程量可按翻浆高度 0.8m乘以设计截面面积计算;灌注工程桩执行相应子 目时,可将翻浆因素考虑在综合单价内。
• ②单位工程打(灌)桩工程量在表1规定数量以内时,其 人工、机械量按相应定额子目乘以系数1.25计算。沉管 灌注混凝土桩为60m3。因工程工期要求,需用多台桩 机施工的,每台桩机完成的工程量低于上表者,可与 业主先行签证,按本条规定执行。
•桩基础工程习题解答
•6
1.列项
•桩基础工程习题解答
•7
2.工程量计算
•桩基础工程习题解答
•8
3.单价换算
合价:
89611.56
•桩基础工程习题解答
•9
• 3、某工程桩基为钻孔灌注桩,使用潜水 钻机2台,泥浆运距2km,混凝土搅拌站1 座,共48根桩,每根桩长20m,桩径1m, 砼为现场搅拌水下碎石混凝土,C30粒径 ≤40(42.5水泥),每根桩钢筋笼设计重 量为450㎏,每四根桩上设置一个尺寸为 8×8×0.8的独立桩承台,每个独立桩承 台Ⅰ级钢φ10以内0.90t,Ⅱ级钢2.45t,砼 为现场搅拌碎石混凝土,C20粒径≤40 (32.5水泥),试计算桩及承台的综合单 价。(考虑翻浆高度,计取措施项目费)
• 换后基价 = 原基价 + (换入砼单价-换出砼单价)× 砼定额含量
• 砼的单价可查定额附录。查表时应注意: • a、分清预制,还是现浇;b、分清碎石,还是砾石;c、
注意石子粒径;d、注意水泥强度等级。 • ⑤使用非商品混凝土需泵送时,除混凝土配比和价格
• ⑥如采用现场搅拌混凝土, 应按相应子目计算现场搅拌 加工费用。 • ⑦如考虑翻浆高度,需凿截,凿截沉管灌注桩按钻孔 灌注桩子目乘以系数0.5。

基础工程-桩基础习题及参考答案

基础工程-桩基础习题及参考答案

桩基础习题及参考答案习题4— 1截面边长为400mm 勺钢筋混凝土实心方桩,打入 10m 深的淤泥和 淤泥质土后,支承在中风化的硬质岩石上。

已知作用在桩顶的竖向压力为800k N,桩身的弹性模量为3X 104N/mH 试估算该桩的沉降量。

〔解〕该桩属于端承桩,桩侧阻力可忽略不计,桩端为中风化的硬质岩石, 其变形亦可忽略不计。

因此,桩身压缩量即为该桩的沉降量,即习题4— 2某场区从天然地面起往下的土层分布是:粉质粘土,厚度 I i =3mqm=24kPa ;粉土,厚度 12=6m q s2a =20kPa ;中密的中砂,q s3a =30kPa, q pa =2600k Pa 。

现采用截面边长为350m 材350mn t 勺预制桩,承台底面在天然地面以下 1.0 m 桩端进入中密中砂的深度为1.0m ,试确定单桩承载力特征值。

〔解〕 二f 七:心=2600 K O .35 x 0 35 + 4 x 0 35 x (24 x 2 + 20 x 6 + 30 x 1)=595 7kN习题4— 3某场地土层情况(自上而下)为:第一层杂填土,厚度 1.0m ;第 二层为淤泥,软塑状态,厚度 6.5m, q sa =6kPa ;第三层为粉质粘土,厚度较大, q sa =40kPa ; q pa =1800kPa 。

现需设计一框架内柱(截面为 300m 材450mm 的预制 桩基础。

柱底在地面处的荷载为:竖向力 F k =1850kN,弯矩M=135kN ・m 水平 力H=75kN,初选预制桩截面为350m 材350mm 试设计该桩基础。

〔解〕(1)确定单桩竖向承载力特征值NI &恥10 034x0.4x3x107 0.00167^ = 1.67m设承台埋深1.0m,桩端进入粉质粘土层4.0m,则血=如為+ u忆g詁=1800 x 0.35 xO.35 + 4x0.35 x(6x 6.5 + 40 x4)=499 bW结合当地经验,取R a=500kN。

桩基工程施工题库答案大全

桩基工程施工题库答案大全

桩基工程施工题库答案大全1. 什么是桩基工程?答:桩基工程是指利用桩(包括钻孔灌注桩、锤击桩、螺旋桩等)作为地基承载层的支护体系,以改善地基土的承载性能和抗侧力能力的一种地基工程方法。

2. 桩基工程的分类有哪些?答:桩基工程主要分为静力荷载试验桩和施工桩两大类。

施工桩又分为桩基础、桩墙和地锚等多种形式。

3. 桩基工程的优点是什么?答:桩基工程具有承载力大、承受水平荷载能力强、抗震性好、易于控制施工质量等优点。

4. 桩基工程的施工步骤有哪些?答:桩基工程的施工步骤包括桩基工程设计、现场勘探、桩基施工准备、桩基施工、桩基质量检验等。

5. 桩基施工中常用的桩基础有哪些?答:桩基施工中常用的桩基础有钻孔灌注桩、锤击桩、螺旋桩等类型。

6. 钻孔灌注桩的施工步骤是什么?答:钻孔灌注桩的施工步骤一般包括桩位布置、钻孔施工、套管安装、钢筋笼的制作和安装、灌浆浇筑等。

7. 钻孔灌注桩的灌浆浇筑要求是什么?答:钻孔灌注桩的灌浆浇筑要求材料应符合规范要求,浇筑时要控制浇筑速度、浇注高度和浇筑方式,确保整体质量。

8. 锤击桩的施工现场要求是什么?答:锤击桩的施工现场要求平整、无积水、无坡度,要保证施工桩基础的水平度和稳定性。

9. 螺旋桩的施工工艺有哪些?答:螺旋桩的施工工艺主要包括洗孔、螺旋钻孔、下设螺旋桩、加固锚固等步骤。

10. 桩基工程中常见的质量问题有哪些?答:桩基工程中常见的质量问题包括桩身强度不足、桩基础变形、桩头锚固不牢等。

11. 桩基工程中的安全注意事项有哪些?答:桩基工程施工中要注意防止坠落、碰伤、火灾等事故,保障工人的安全。

12. 桩基工程的质量验收标准有哪些?答:桩基工程的质量验收标准主要包括桩基质量指标、抗压、抗拉、抗剪强度等指标。

13. 桩基工程的施工环境要求是什么?答:桩基工程的施工环境要求无噪音、无尘土、无积水,保证施工环境的整洁和安全。

14. 桩基工程施工中常见的设备有哪些?答:桩基工程施工中常见的设备有挖掘机、起重机、桩基设备等。

造价员考试习题-桩基础工程

造价员考试习题-桩基础工程

(7)钢筋调整
G=(0.25×40×1.01+0.5×10) ×(1+4%) -(0.396+0.967) ×72.72/10-(0.27+0.141+0.329) ×46.08/10
=2.382t (5-220)=3142.35元/t 综合基价费(7)=2.382 ×3142.35=7485.10元 )×(1.25-1)=491.50元/m3
综合基价费( 综合基价费(1)=26008.21元 =26008.21元
(2) 钢筋笼制作(2-148) 钢筋笼制作( ) 工程量=0.110×22=2.420t 工程量 × 基价( 基价(2-148)=3868.50元/t ) 元 综合基价费( ) 综合基价费(2)=9361.77元 元 (3) 合计 综合基价费合计=35369.98元 综合基价费合计 元
6
某工程采用喷粉桩进行地基加固,设计桩顶距自然地面1.5m, 某工程采用喷粉桩进行地基加固,设计桩顶距自然地面1.5m, 1.5m 基础垫层距自然地面2.0m 桩径0.5m 桩长12m 2.0m, 0.5m, 12m, 基础垫层距自然地面2.0m,桩径0.5m,桩长12m,水泥掺量为每 米桩长加水泥50kg,共2000根桩。试计算喷粉桩工程的综合基价 米桩长加水泥50kg,共2000根桩。 50kg, 根桩 费。 解: 确定水泥掺入百分比 π 每米桩的体积 V = 4 ×(0.5)2×1.0 = 0.196m3 每米桩的重量 G = 2000×V = 392kg η =12.8% ,可以近似按 水泥掺入的重量百分比为: 水泥掺入的重量百分比为:= 50 392 13%计算 13%计算 喷粉桩( 136) 1 喷粉桩(2-136) 工程量= 工程量= π ×(0.5)2×12× 2000 = 4712.40m3 >100m3 4 (2 −136)′ =1102.76 + 44.62 =1147.38元 /10m3 综合基价费( 综合基价费(1)=540691.35元 =540691.35元

第2章 桩基础工程习题

第2章 桩基础工程习题

第二章桩基础工程习题一、判断题:1、主要靠桩身侧面与土之间的摩擦力承受上部荷载的桩属于摩擦型桩。

()2、主要靠桩端达到坚硬土体以承受上部荷载的桩属于端承型桩。

()3、预制桩采用叠浇制作时,重叠层数不应超过四层。

()4、预制桩沉桩速率越快,场地土体隆起量也越大。

()5、锤击预制桩,对于摩擦桩,桩入土深度的控制原则以贯入度控制为主,桩端标高作为参考。

()6、锤击预制桩,对于端承桩,桩入土深度的控制原则控以贯入度为主,桩端标高为参考。

()7、当桩规格、埋深、长度不同时,宜先大后小、先深后浅、先长后短施打。

()8、预制桩锤击施工中,当桩头高出地面,则宜采用往后退打。

()9、预制桩施工时,当一侧毗邻建筑物,则打桩顺序宜由毗邻建筑物一侧向另一方向施打。

()10、静压沉桩特别适用于软土地基中施工。

()11、锤垫在预制桩锤击中主要是起均匀传递应力作用。

()12、锤击预制桩时,锤重越大、落距越高,对沉桩效果越明显。

()13、预制桩采用锤击法施工时,宜选择重锤低击。

()14、柴油锤适用于松软土层中预制桩锤击施工。

()15、振动锤在砂土中打桩最有效。

()16、预制桩的桩尖处于硬持力层中时可接桩。

()17、预应力砼管桩接头数量不宜超过4个。

()18、浆锚法用于接桩时,不适合用于坚硬土层中。

()19、预制桩采用焊接法接桩时,应由两个人对角同时对称施焊。

()20、对土体有挤密作用的沉管灌注桩,若一个承台下桩数在五根以上,施工时宜先施工承台外围桩,后施工承台中间桩。

()21、泥浆护壁灌注桩成桩顺序可不考虑挤土的影响。

()22、正循环回转钻孔泥浆的上返速度快,排渣能力强。

()23、反循环回转钻孔泥浆的上返速度快,排渣能力强。

()24、冲击钻成孔法适用于风化岩层施工。

()25、沉管灌注桩复打施工必须在第一次灌注的砼初凝之前进行。

()二、单项选择题:1、在极限承载力状态下,桩顶荷载由桩侧承受的桩是。

A、端承摩擦桩B、摩擦桩C、摩擦端承桩D、端承桩2、在极限承载力状态下,桩顶荷载主要由桩侧阻力承受的桩是。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第二章桩基础工程习题一、判断题:1、主要靠桩身侧面与土之间的摩擦力承受上部荷载的桩属于摩擦型桩。

()2、主要靠桩端达到坚硬土体以承受上部荷载的桩属于端承型桩。

()3、预制桩采用叠浇制作时,重叠层数不应超过四层。

()4、预制桩沉桩速率越快,场地土体隆起量也越大。

()5、锤击预制桩,对于摩擦桩,桩入土深度的控制原则以贯入度控制为主,桩端标高作为参考。

()6、锤击预制桩,对于端承桩,桩入土深度的控制原则控以贯入度为主,桩端标高为参考。

()7、当桩规格、埋深、长度不同时,宜先大后小、先深后浅、先长后短施打。

()8、预制桩锤击施工中,当桩头高出地面,则宜采用往后退打。

()9、预制桩施工时,当一侧毗邻建筑物,则打桩顺序宜由毗邻建筑物一侧向另一方向施打。

()10、静压沉桩特别适用于软土地基中施工。

()11、锤垫在预制桩锤击中主要是起均匀传递应力作用。

()12、锤击预制桩时,锤重越大、落距越高,对沉桩效果越明显。

()13、预制桩采用锤击法施工时,宜选择重锤低击。

()14、柴油锤适用于松软土层中预制桩锤击施工。

()15、振动锤在砂土中打桩最有效。

()16、预制桩的桩尖处于硬持力层中时可接桩。

()17、预应力砼管桩接头数量不宜超过4个。

()18、浆锚法用于接桩时,不适合用于坚硬土层中。

()19、预制桩采用焊接法接桩时,应由两个人对角同时对称施焊。

()20、对土体有挤密作用的沉管灌注桩,若一个承台下桩数在五根以上,施工时宜先施工承台外围桩,后施工承台中间桩。

()21、泥浆护壁灌注桩成桩顺序可不考虑挤土的影响。

()22、正循环回转钻孔泥浆的上返速度快,排渣能力强。

()23、反循环回转钻孔泥浆的上返速度快,排渣能力强。

()24、冲击钻成孔法适用于风化岩层施工。

()25、沉管灌注桩复打施工必须在第一次灌注的砼初凝之前进行。

()二、单项选择题:1、在极限承载力状态下,桩顶荷载由桩侧承受的桩是。

A、端承摩擦桩B、摩擦桩C、摩擦端承桩D、端承桩2、在极限承载力状态下,桩顶荷载主要由桩侧阻力承受的桩是。

A、端承桩B、端承摩擦桩C、摩擦桩D、摩擦端承桩3、钻孔灌注桩属于。

A、挤土桩 B、部分挤土桩 C、非挤土桩 D、预制桩4.现场采用重叠法制作预制桩时,重叠层数不宜超过____ 。

A、1 B、2 C、3 D、45.现场采用重叠法制作预制桩时,上层桩或邻桩的灌筑应在下层桩或邻桩砼达到设计强度的_____才能进行。

A、30%B、50%C、75%D、100%6.预制桩的砼强度等级不得低于______。

A、C15 B、C20 C、C30 D、C407.钢筋砼预制桩达到设计强度的______后才可起吊。

A、30% B、50% C、70% D、100%8.钢筋砼预制桩达到设计强度的______后才可运输。

A、30% B、50% C、75% D、100%9.预制桩在起吊和搬运时,吊点位置应符合_____的原则。

A、拉力最小B、弯矩最小C、剪力最小D、轴力最小10.一般情况下,钢筋砼预制桩的桩顶钢筋网片的砼保护层厚度为_____mm。

A、25 B、100 C、40 D、5011.现场钢筋砼预制桩在堆放时,堆放层数不宜超过_____层。

A、1 B、2 C、3 D、412.采用浆锚法连接预制桩时,其使用时间不得超过______min。

A、1 B、2 C、3 D、413.以下桩锤能用于水下打桩、打斜桩和拔桩的有:。

A、落锤B、单动汽锤C、双动汽锤D、柴油锤14.预制桩采用锤击打设时,关于桩锤选择,正确的方法应是:。

A、轻锤低击B、重锤高击C、重锤低击D、轻锤高击15.预制砼方桩制作时,砼浇筑顺序为_A、由桩顶向桩尖浇筑B、由桩尖向桩顶浇筑C、由中间向两端浇筑D、由两端向中间浇筑16.预制桩接头数量不宜超过。

A、2个B、3个C、4个D、5个17.预应力管桩堆放时,堆放层数不宜超过_ 。

A、2层B、3层C、4层D、5层18.预制桩打桩时,土层为松软土层,下列桩锤不适用于打桩。

A、液压锤B、落锤C、柴油锤D、汽锤19.砼预制方桩单桩承载力高,长细比大,桩须穿过较硬土层时,则桩的接桩方法宜优先选用。

A、焊接法B、浆锚法C、法兰连接D、以上三种均可20.预制桩的表面应平整密实.掉角深度不应超过 mm混凝土收缩裂缝不得大于 mm。

A、10,30B、15,20C、15,30D、10,2021.预制桩在运输和打桩时,其混凝土强度必须达到设计强度的。

A、50%B、75%C、100%D、25%22.当桩尖碰到孤石时,最大落距不宜超过。

A、0.5m B、0.8 m C、1 m D、2.0m23.在沉桩前、现场定位放线时,需设置的最少水准点是。

A、1个B、2个C、3个D、4个24.根据基础标高,打桩顺序不正确的是。

A、先浅后深B、先大后小C、先长后短D、都正确25.对打桩桩锤重的选择影响最大的因素是。

A、地质条件B、桩的类型C、桩的密集程度D、单桩极限承载力26.采用桩尖设计标高控制为主时,标尖应处于的土层是。

A、坚硬的粘土B、碎石土C、风化岩D、软土层27.静力压桩施工适用的土层是。

A、软弱土层B、厚度大于2m的砂夹层C、碎石土层D、风化岩28.有可能使建筑物产生不均匀沉降的打桩顺序是。

A、逐排打设B、自中间向四周打C、分段打设D、都是29.有关预制桩的制作不正确的说法是。

A、主筋顶部必须齐平B、主筋位置必须正确C、桩尖用短钢筋制作D、桩的主筋宜采用搭接焊30.可用于打各种桩,也可拔桩的桩锤是。

A、双动汽锤B、简式柴油锤C、杆式柴油锤D、单动汽锤31.法兰法接桩适用于接桩。

A、预制砼方桩B、预应力管桩C、沉管桩D、钢管桩32.施工时无噪音,无振动,对周围环境干扰小.适合城市中施工的是。

A、锤击沉桩B、振动沉桩C、射水沉桩D、静力压桩33.沉管灌注桩施工开始时,桩管偏斜应小于。

34. A、1% B、1‰C、5% D、5‰35.沉管灌注桩在施工时,拔管时应保证桩管内保持不少于 m高度的砼。

36. A、1 B、2 C、3 D、437.沉管灌注桩施工,在软弱土层及软硬土层交界处拔管时,其速度不得大于 m/s。

A、0.5B、0.8C、1.0D、1.238.在振动沉管灌注桩施工中.桩径可扩大80%,适用于饱和土层的施工方法是。

A、反插法B、单打法C、复打法D、 ABC都可39.冲钻孔灌注桩清孔后要求端承桩孔底沉渣厚度不应大于。

A、300mmB、200mmC、100mmD、50mm40.在泥桨护璧成孔灌注桩施工中确保成桩质量的关键工序是。

A、吊放钢筋笼B、吊放导管C、泥浆护壁成孔D、灌注水下混凝土41.泥浆护壁成孔灌注桩清孔和孔底沉渣厚度对于纯摩擦桩不应大于。

42. A、50mm B、100 mm C、150 mm D、300 mm43.泥浆护壁成孔灌注桩中所用泥浆最主要作用是。

44. A、固壁B、携砂C、润滑D、冷却45.在泥桨护壁成孔灌注桩施工中埋设护筒时,护筒中心与桩位中心的偏差不得超过。

A、10 mmB、20mn C.30 mm D、50 mm46.能在硬质岩中进行钻孔的机具是。

47. A、潜水钻B、冲抓钻C、冲击钻D、回转钻48.人工挖孔桩的护壁砼达到__ _MPa方可拆除模板。

49. A、0.5 B、1.0 C、1.2 D、2.550.在人工挖孔灌注桩施工中,井圈中心线与设计轴线的偏差不得大于 D 。

51. A、10 mm B、 20mm C、30mm D、50mn52.在人工挖孔桩施工中浇筑桩身时,混凝土的自由倾倒最大高度为。

53.A、 1 m B、 3 m C、2m D、25m54.人工挖孔桩不适合的范围是地下水位以上的。

55. A、粘性土B、强风化岩C、粉土D、人工填土56.在人工挖孔灌注桩施工中,护壁应。

57.A、与地面平齐B、低于地面100 mm C.高于地面150-200 mm D、高于地面300 mm58.最适用于在狭窄的现场施工的成孔方式是。

A、沉管成孔B、泥浆护壁钻孔C、人工挖孔D、振动沉管成孔59.适用于地下水位以上的粘性土,填土及中密以上砂土及风化岩层的成孔方法是。

A、干作业成孔B、沉管成孔C、人工挖孔D、泥浆护壁成孔60.若流动性淤泥土层中的桩发现有颈缩现象时,一般可采用的处理方法是。

A、反插法B、复打法C、单打法D、A和B都可61.干作业成孔灌注桩采用的钻孔机具是。

A、螺旋钻B、潜水钻C、回转钻D、冲击钻三、多项选择题:1、以下属于非挤土施工方法的桩基有:。

A、泥浆护壁冲钻孔灌注桩B、人工挖孔桩C、沉管灌注桩D、静压桩2、按承载下桩、土相互作用特点分类的桩有。

A、摩擦桩B、端承桩C、端承摩擦桩D、灌注桩E、摩擦端承桩3、打桩过程中,以贯入度控制为主的条件是端承桩桩尖所在的土是。

A、软土层B、坚硬硬塑的粘性土C、碎石土D、中密以上的砂土E、淤泥土4.以下可以预防预制桩在打设时挤土的措施主要有:。

A、预钻孔打桩B、控制沉桩速率C、开挖防震沟D、袋装井点排水5.预制桩在沉桩时,常用的接桩方法有:。

A、焊接B、法兰连接C、浆锚D、绑扎6.预制桩的常用的吊点布置方法有。

一点吊装B、二点吊装C、五点吊装D、三点吊装 E、四点吊装7.根据桩的密集程度,打桩顺序一般有。

A、逐一排打B、自四周向中间打C、自中间向四周打D、分段打E、自两侧向中间打8.预制桩在沉桩时,根据沉桩设备和沉桩方法不同一般有。

A、锤击沉桩B、夯扩桩C、振动沉桩D、静力沉桩E、射水沉桩9.桩架的作用是。

A、桩锤和桩的导向B、吊桩就位C、固定桩的打设位置D、承受桩锤的重量E、承受桩的重量10.有关桩的制作方法,正确的说法是。

A、多采用重叠间隔制作B、重叠层数不超过四层C、第一层桩第一批桩拆摸后即可制作第二批D、桩与桩之间应刷隔离剂E、桩身应连续浇筑11.有关桩的运输和堆放.正确的是。

A、短距离时,用卷扬机拖运B、长距离用汽车运输C、桩堆放时垫木与吊点位置应相互错开D、堆放层数不宜超过四层E、不同规格的桩可同垛堆放12.根据桩的规格,打桩的顺序应是。

A、先深后浅B、逐排打C、先大后小D、分段打E、先长后短13.桩锤的种类有。

A、夯锤B、落锤C、蒸汽锤D、柴油锤E、液压锤14.在选择桩锤锤重时应考虑的因素是。

A、地质条件B、桩型C、桩的密集程度D、单桩极限承载力E、现场施工条件15.打桩质量控制主要包括。

A、贯入度控制B、桩尖标高控制C、桩锤落距控制D、打桩后的偏差控制E、打桩前的位置控制16.重锤低击的优点有。

17. A、回弹小B、桩易打入土中C、桩头不易损坏 D、效率高18.采用静力压桩时,不正确的做法是。

A、压桩时,桩帽桩身和送桩的中心线重合B、桩尖遇上夹砂层时,可增加配重C、接桩中途停息时,应停在硬土中D、初压时,桩身发生较大幅度移位.应继续压桩E、摩擦桩压桩,以压桩阻力控制19.下列对静力压桩特点的描述正确的有。
