土木工程施工技术第2章:桩基础工程
土木工程施工知识点总结

⼟⽊⼯程施⼯知识点总结第1章⼟⽅⼯程1、1 ⼟⽅⼯程概述(选择判断题)⼀、⼟⽅⼯程主要内容⼟⽅的开挖(爆破)、运输、填筑、压实等⼯程;⼟⽅的边坡、⼟壁⽀护、基坑排⽔与降⽔等准备与辅助⼯程。
常见的⼟⽅⼯程有:场地平整、基坑基槽开挖、⼟⽅回填、景观填⼟/开挖、路基填筑等等。
⼆、⼟⽅⼯程施⼯特点⼯程量⼤,成本⾼;施⼯周期长;施⼯条件复杂;受天⽓影响⼤;对运输道路路⾯存在污染。
三、⼟的⼯程分类按照⼟的开挖难易程度的不同(⼋类):松软⼟、普通⼟、坚⼟、砂砾坚⼟、软⽯、次坚⽯、坚⽯、特坚⽯。
总结:⼀⼆锹,三四镐;五类棍锤余三爆四、⼟的⼯程性质1、⼟的密度;1)天然密度ρ:天然状态下单位体积⼟的质量,与密实程度与含⽔量有关;⼀般 =16-20 KG/m3。
2)⼲密度ρd :单位体积⼟中固体颗粒的质量,就是检测填⼟密实程度的指标;105℃,烘⼲3-4h 。
2、⼟的含⽔量;1)天然含⽔量2)最佳含⽔量--可使填⼟获得最⼤密实度的含⽔量)。
3、⼟的可松性(简答题);最初可松性系数KS 最后可松性系数KS'V1----⼟在天然状态下的体积; V2----⼟经开挖后的松散体积; V3----⼟经回填压实后的体积。
4、⼟的渗透性。
⼟体的透⽔机能,⽤渗透系数K 表⽰。
K 的意义:⽔⼒坡度(i=ΔH/L)为1时,单位时间内⽔穿透⼟体的速度(V=Ki)。
1、2 场地标⾼设计与⼟⽅调配⼀、场地设计标⾼的确定1、按挖填平衡原则确定设计标⾼;计算原则:场地内的⼟⽅在平整前与平整后相等,从⽽达到挖⽅与填⽅平衡,即挖⽅总量等于填⽅总量(挖填平衡,不考虑场地标⾼要求)。
计算步骤:划分⽅格⽹;确定各⽅格⾓点的⾃然标⾼z;计算初步设计标⾼z0 。
2、场地设计标⾼的调整;1)考虑⼟的可松性;2)考虑场地泄⽔坡度。
⼆、⼟⽅⼯程量计算及⼟⽅调配(论述题)1、计算各⽅格⾓点施⼯⾼度Hi;2、确定零线(挖填的分界线)位置;3、挖⽅区、填⽅区⼟⽅量计算;四⽅棱柱体法: 1)⾓点全挖或全填情况 2)⾓点部分挖填情况 hT 、hW 分别为⽅格⾓点中填⽅、挖⽅施⼯⾼度的总与; h 为⽅格四⾓点施⼯⾼度的总与、4、⼟⽅调配。
土木工程施工——第2章 地基与基础工程

2. 换填材料和施工方法
换填材料要求使用砂和砂石换填应选用级配良好、质地 坚硬的中砂或粗砂、角(圆)砾、碎(卵)石、石屑等, 并应除去植物残体、垃圾等杂质。若用粉细砂或石粉, 应掺入30%的碎石或卵石,砂石最大粒径不宜大于50mm。 人工级配的砂砾石,应先将砂、卵石拌合均匀后再铺设。 使用粉质粘土时,土料中有机质含量不得超过5%,亦不 得含有冻土或膨胀土。使用灰土时,体积配合比宜为2: 8或3:7。由分层铺设的土工合成材料与地基土构成加筋 垫层时,作为加筋的土工合成材料应采用抗拉强度较高、 受力时伸长率不大于4%~5%、耐久性好、抗腐蚀的土 工格栅、土工格室、土工垫或土工织物等土工合成材料。
根据加压系统的不同,可分为堆载预压法和真空 预压法两大类。排水系统,主要在于改变地基原 来的排水边界条件,增加孔隙水排出的途径,缩 短排水距离。排水系统由水平排水体和竖向排水 体构成。水平排水体一般采用砂垫层;竖向排水 体一般采用普通砂井、袋装砂井或塑料排水板等。
1. 袋装砂井堆载预压
袋装砂井堆载预压法是以袋装砂井为竖向排水体、砂垫 层作为水平排水体构成排水系统,在砂垫层上部堆载作 为加压系统的预压法。典型的袋装砂井堆载预压地基剖 面如图2-6所示。
开挖软弱土方法主要有挖掘机挖除法、推土机挖 除法、人工挖除法等。当土质过于软弱而挖掘机 和推土机无法作业时,可采用水力挖塘机组挖除, 即用高压水流对软粘土进行切割并冲成泥浆,然 后用泥浆泵输送到指定地点沉淀后再处理。开挖 的深度和宽度应根据换填垫层的设计要求确定。
换填垫层施工应分层铺设,分遍压(振)实,填 料的含水量应控制在最优施工含水量范围。换填 施工过程应注意防止基坑灌水或雨水下渗。坑槽 开挖时应避免坑底土层扰动,可保留200mm厚土 层暂不挖去,待铺设垫层前再挖至设计标高,如 有浮土必须清除。当坑底为饱和软土时,须在与 土面接触处铺一层细砂起反滤作用,其厚度不计 入地基垫层设计厚度内。

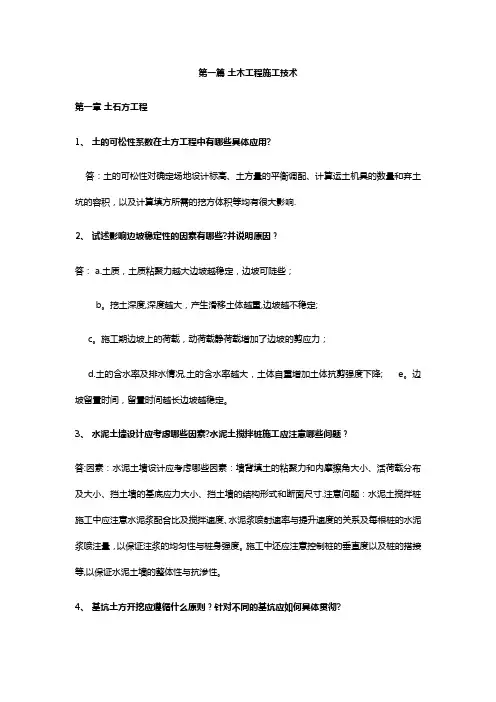

土木工程施工第四版-考点总结(题目附答案)

第一篇土木工程施工技术第一章土石方工程1、土的可松性系数在土方工程中有哪些具体应用?答:土的可松性对确定场地设计标高、土方量的平衡调配、计算运土机具的数量和弃土坑的容积,以及计算填方所需的挖方体积等均有很大影响.2、试述影响边坡稳定性的因素有哪些?并说明原因?答: a.土质,土质粘聚力越大边坡越稳定,边坡可陡些;b。
挖土深度,深度越大,产生滑移土体越重,边坡越不稳定;c。
施工期边坡上的荷载,动荷载静荷载增加了边坡的剪应力;d.土的含水率及排水情况,土的含水率越大,土体自重增加土体抗剪强度下降; e。
边坡留置时间,留置时间越长边坡越稳定。
3、水泥土墙设计应考虑哪些因素?水泥土搅拌桩施工应注意哪些问题?答:因素:水泥土墙设计应考虑哪些因素:墙背填土的粘聚力和内摩擦角大小、活荷载分布及大小、挡土墙的基底应力大小、挡土墙的结构形式和断面尺寸.注意问题:水泥土搅拌桩施工中应注意水泥浆配合比及搅拌速度、水泥浆喷射速率与提升速度的关系及每根桩的水泥浆喷注量,以保证注浆的均匀性与桩身强度。
施工中还应注意控制桩的垂直度以及桩的搭接等,以保证水泥土墙的整体性与抗渗性。
4、基坑土方开挖应遵循什么原则?针对不同的基坑应如何具体贯彻?答:原则;开槽支撑,先撑后挖,分层开挖,严禁超挖。
开挖到坑底后垫层应随挖随浇。
(1)对于放坡和坑内无内支撑的基坑开挖:应严格分层开挖,当基坑面积较大时,应采取分块开挖,基坑分块开挖应尽可能利用后浇带,按后浇带设置分区,尽量避免基础结构因分块开挖而增设施工缝。
对于重力式水泥土墙,在平面上可采取盆式开挖。
对于土钉墙或桩锚结构,宜采用岛式开挖方法。
土方开挖后不应将土方堆放在坑边.(2)对于由内支撑的基坑开挖:其土方开挖需要与支撑施工相协调,此外,为便于挖土作业,一般需在第一道支撑上设置栈桥,在支撑下布置小型挖土机。
在土质较好的基坑中,可根据条件设置临时坡道,但临时坡道必须稳定可靠,必要时对坡道下的土体进行加固或设置结构性坡道。
土木工程施工技术第二章练习

第二章桩基础工程一、填空题1.桩基础是由和共同组成。
桩按荷载传方式分为和。
2.预制桩制作时,主筋宜采用连接;桩尖用短钢筋制作,且应伸出混凝土外 mm,以利于在沉桩过程中起穿透和导向作用。
3.预制桩混凝土的强度应达到设计强度的以上方可起吊,达到设计强度的才能运输和打桩。
4.预制桩的吊点位置,可按与相等的原则来确定。
5.桩的堆放场地应平整坚实,堆放层数不宜超过层,不同规格的应堆放。
6.常用的打桩桩锤类型有落锤、、和液压锤等。
7.根据预制桩基础设计标高,打桩顺序宜先后。
8.根据预制桩的规格,其打桩顺序宜为先后,先后。
9.为了保护邻近建筑物,群桩沉设宜按的顺序进行。
10.最后贯入度是指打桩时最后每击,桩的平均人土深度。
11.打预制桩时,应在桩侧或桩架上设置,以便记录桩每沉入1 m的锤击数。
12.打桩过程中,如出现贯入度骤减、桩锤弹回量增大,说明桩下有障碍物,应,研究处理。
13.在打桩过程中若贯人度突然增大,则可能是或遭到破坏,或是遇到或等,应暂停锤击。
14.压桩的施工程序中,“静压沉桩”的紧前工序为。
15.静力压桩机分为和。
16.钢筋混凝土桩常用的接桩方法有法和法。
17.打桩质量控制主要包括两个方面:一是或是否满足设计要求;一是打桩后的是否在施工规范允许范围内。
18.对端承桩,停锤条件应以满足要求为主,以作为参考。
(贯入度;桩尖标高)19.预制桩施工时,其垂直偏差应控制在之内,平面位置偏差一般应控制在桩径或边长。
20.当钻孔灌注桩的桩位处于地下水位以上时,可采用成孔方法;若处于地下水位以下,则可采用成孔方法进行施工。
21.泥浆护壁成孔灌注桩成孔的主要施工过程包括:测定桩位、、钻机就位、灌注泥浆、钻进和清孔。
22.沉管灌注桩的施工过程包括:机械就位、、下钢筋骨架、、振动拔管成桩。
23.动测法是应用波在混凝土介质内的、和,用来检验、判定桩身是否存在、夹层、、空洞等质量缺陷。
24.人工挖孔桩最小直径,每节高度,挖出土方不得放在孔口四周以内。

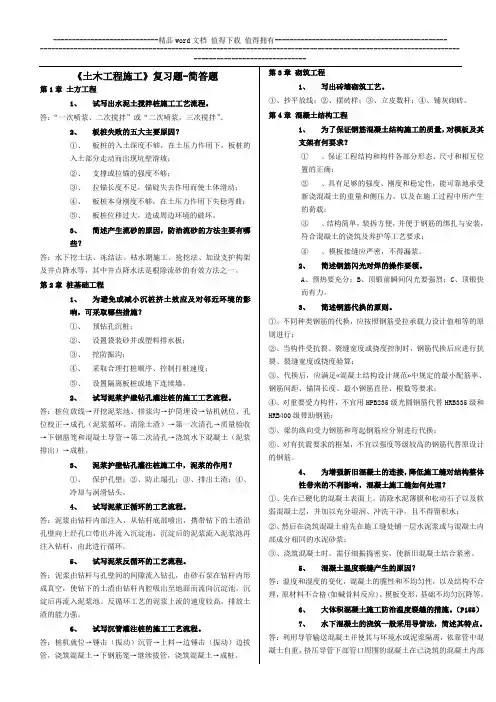

土木工程施工复习题

《土木工程施工》复习题-简答题第1章土方工程1、试写出水泥土搅拌桩施工工艺流程。
答:“一次喷浆、二次搅拌”或“二次喷浆,三次搅拌”。
2、板桩失败的五大主要原因?①、板桩的入土深度不够,在土压力作用下,板桩的入土部分走动而出现坑壁滑坡;②、支撑或拉锚的强度不够;③、拉锚长度不足,锚碇失去作用而使土体滑动;④、板桩本身刚度不够,在土压力作用下失稳弯曲;⑤、板桩位移过大,造成周边环境的破坏。
3、简述产生流砂的原因,防治流砂的方法主要有哪些?答:水下挖土法、冻结法、枯水期施工、抢挖法、加设支护构架及井点降水等,其中井点降水法是根除流砂的有效方法之一。
第2章桩基础工程1、为避免或减小沉桩挤土效应及对邻近环境的影响,可采取哪些措施?①、预钻孔沉桩;②、设置袋装砂井或塑料排水板;③、挖防振沟;④、采取合理打桩顺序、控制打桩速度;⑤、设置隔离板桩或地下连续墙。
2、试写泥浆护壁钻孔灌注桩的施工工艺流程。
答:桩位放线→开挖泥浆池、排浆沟→护筒埋设→钻机就位、孔位校正→成孔(泥浆循环、清除土渣)→第一次清孔→质量验收→下钢筋笼和混凝土导管→第二次清孔→浇筑水下混凝土(泥浆排出)→成桩。
3、泥浆护壁钻孔灌注桩施工中,泥浆的作用?①、保护孔壁;②、防止塌孔;③、排出土渣;④、冷却与润滑钻头。
4、试写泥浆正循环的工艺流程。
答:泥浆由钻杆内部注入,从钻杆底部喷出,携带钻下的土渣沿孔壁向上经孔口带出并流入沉淀池,沉淀后的泥浆流入泥浆池再注入钻杆,由此进行循环。
5、试写泥浆反循环的工艺流程。
答:泥浆由钻杆与孔壁间的间隙流入钻孔,由砂石泵在钻杆内形成真空,使钻下的土渣由钻杆内腔吸出至地面而流向沉淀池,沉淀后再流入泥浆池。
反循环工艺的泥浆上流的速度较高,排放土渣的能力强。
6、试写沉管灌注桩的施工工艺流程。
答:桩机就位→锤击(振动)沉管→上料→边锤击(振动)边拔管,浇筑混凝土→下钢筋笼→继续拔管,浇筑混凝土→成桩。
第3章砌筑工程1、写出砖墙砌筑工艺。
应惠清《土木工程施工(上册)》(第2版)配套题库【课后习题+章节题库(含考研真题)+模拟试题】(章节

第二章桩基础工程一、名词解释1.端承桩[后勤工程学院2014年]答:端承型桩是指在竖向极限荷载作用下,桩顶荷载全部或主要由桩端阻力承受,桩侧阻力相对桩端阻力而言较小,或可忽略不计的桩。
2.最后贯入度[后勤工程学院2012年]答:最后贯入度(最小贯入度)是指锤击沉桩时最后一击桩的入土深度。
3.套管成孔灌注桩[后勤工程学院2011年]答:套管成孔灌注桩是指利用锤击打桩法或振动打桩法,将带有活瓣式桩靴或带有预制混凝土桩靴的钢管套沉入土中,然后边拔套管边注浆而成的桩。
4.正循环答:泥浆由钻杆内部注入,并从钻杆底部喷出,携带钻下的土渣沿孔壁向上流动,由孔口将土渣带出流入沉淀池,经沉淀的泥浆流入泥浆池再注入钻杆,由此进行循环。
5.复打夯扩灌注桩答:首次灌注桩施工完毕,拔出套管,清除管壁上污泥和浮土,立即在原桩位再埋预制桩靴,使未凝固的混凝士向四周挤压扩大桩径,第二次灌筑混凝土,再次进行锤击施工。
二、填空题1.端承桩的打桩控制,应以控制为主,桩尖标高作参考。
[后勤工程学院2013年] 【答案】贯入度【解析】对于桩尖位于坚硬土层的端承型桩,以贯入度控制为主,桩尖进入持力层深度或桩尖标高可作参考。
桩尖位于软土层的摩擦型桩,应以桩尖设计标高控制为主,贯入度可作参考。
2.确定打桩顺序应考虑的因素有、。
[后勤工程学院2013、2011年]【答案】桩的规格;基础标高【解析】打桩时对不同基础标高的桩,宜先深后浅,对不同规格的桩,宜先大后小,先长后短,宜防止桩的位移或偏斜。
3.振动灌注桩可采用、或施工。
[后勤工程学院2013年]【答案】单打法;反插法;复打法【解析】振动灌注桩可采用单打法、反插法或复打法施工。
单打施工时,在沉入土中的套管内灌满混凝土,开动激振器,振动5~10s,开始拔管,边振边拔。
每拔0.5~1m,停拔振动5~10s,如此反复,直到套管全部拔出。
反插法施工时,在套管内灌满混凝土后,先振动再开始拔管,每次拔管高度0.5~1.0m,向下反插深度0.3~0.5m。
土木工程施工02地基处理与桩基工程(2013)

(5)叠制层数不超过4层,上下隔离,下层混凝土强 度达到设计强度30%时方能浇筑上层混凝土;
(6)较长的桩在施工现场预制,所用混凝土强度等级 不宜低于C30。
桩的起吊
(1)混凝土强度:钢筋混凝土预制桩应在混凝土达 到设计强度的70%方可起吊移位;达到设计强度的 100%才能运输和打桩。
(2)吊点位置:吊(支)点位置的选择随桩长而异,
压、挤、拌”七个字。
“挖”
就是挖去软土层,把基础埋置在承载力大的基 岩或坚硬的土层中。此种方法当软土层不厚时,利 用坚硬的土层作天然地基,甚为经济。
“填”
当软土层很厚,而又需大面积对地基进行加固 处理时,则可在软土层上直接回填一层一定厚度的 好土,以提高地基的承载力,减小软土层的承压力。
“换”
(一)钻孔灌注桩施工
(二)挖孔灌注桩 (三)套管成孔灌注桩 (四)爆扩成孔灌注桩
干作业成孔灌注桩
泥浆护壁成孔灌注桩
干作业成孔灌注桩适用于成孔深度内没有
地下水的情况,成孔时不必采取护壁措施而直接取
土成孔。 (1)成孔机械:干作业成孔一般采用螺旋钻机。 螺旋钻机利用动力旋转钻杆,使钻头的螺旋叶 片旋转削土,土块沿螺旋叶片上升排出孔外。
桩基础工程概述
将钢筋混凝土、钢管或H型钢等材料作为受力的 支撑杆件打入土中,成为基桩。
桩基础,就是利用承台或基础梁将沉入土中的
基桩联系起来,以便承受整个上部结构重量的一种基 础。
采用一根基桩(通常为大直径基桩)承受和传递 上部荷载的独立基础称为单桩基础; 由两根以上基桩组成的桩基础称为群桩基础。
桩的分类
钢筋混凝土预制打入桩施工
(一)钢筋混凝土预制桩的制作、运输和堆放
(1)桩的制作 (2)桩的起吊
桩基础工程-土木工程施工课件

案例二:复杂地质条件下的桩基工程
总结词
地质条件多变、技术难度大
详细描述
在复杂地质条件下,如软土、岩溶、山区等地区,桩基工程面临着诸多挑战。需 要采取相应的技术措施,如地基处理、桩基选型、施工方法等,以确保桩基的稳 定性和安全性。同时,还需要加强监测和检测,及时发现和处理问题。
案例三:历史建筑保护中的桩基工程
随着建筑高度的增加,对桩基的 承载力要求也越来越高,因此需 要研发更高强度的桩基材料以满
足需求。
复合桩基材料
利用多种材料的优点,研发出具 有更好性能的复合桩基材料,以
提高桩基的承载力和耐久性。
环保桩基材料
考虑到环保因素,需要研发出低 能耗、低污染的桩基材料,以减
少对环境的影响。
复杂环境下的桩基设计优化
整体稳定性
综合考虑横向和纵向稳定性,分析 桩基在各种工况下的整体稳定性。
04
桩基础工程案例分析
案例一:高层建筑桩基工程
总结词
大型复杂、技术要求高
详细描述
高层建筑由于其高度和荷载较大,对桩基工程的要求也更加严格。需要考虑的因素包括桩基承载力、沉降量、稳 定性等,同时还需要进行详细的结构设计和计算。在施工过程中,需要采用大型机械和先进的施工技术,确保施 工质量和安全。
桩基础的类型与选择
预制桩
预制桩是在工厂或施工现场预先制作 好的桩,其优点是制作速度快、承载 能力强、耐久性好等。
灌注桩
选择合适的桩基础类型
根据工程地质条件、建筑物荷载、施 工条件等因素综合考虑,选择合适的 桩基础类型。同时,还需要考虑桩基 的经济性、环保性等因素。
灌注桩是通过在地基中钻孔,然后向 孔内灌注混凝土形成的桩。其优点是 适应性强、施工方便等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第2章桩基础工程
一、填空题
1.管桩按混凝土强度等级分为预应力混凝土管桩和预应力高强混凝土管桩。
预应力混
凝土管桩代号为PC,预应力高强混凝土管桩的代号为PHC。
2.预制管桩混凝土按有效预压应力值分为A型,AB型,B型和C型。
其有效预压应
力值分别为4.0N/mm2,6.0N/mm2,8.0N/mm2,10.0N/mm2。
3.预应力混凝土管桩用混凝土强度等级不得低于C60,预应力高强混凝土管桩用混凝
土强度等级不得低于C80。
4.桩基础工程中,桩施工完毕后需要进行桩的施工质量检验,即承载力检验与桩身完
整性检测。
5.工程桩完成并达到休止时间后应进行承载力检验,承载力检测优先考虑采用静载荷
试验,也可采用高应变动测法进行检测。
6.桩施工完毕后的承载力检验中,其检测数量应按下列规定:在同一条件下检测桩数
不得少于总桩数的1%,且不得少于3根。
总桩数在50根以内时不得少于2根。
7.管桩的桩身完整性检测应采用低应变动测法,PC、PHC桩抽检数量不应少于总桩
数的20%,且不得少10根。
二、单选题(每题的备选项中,只有1个最符合题意答案)
1.高强预应力混凝土管桩按其()分为A型,AB型,B型和C型。
A、混凝土有效预压应力值;
B、混凝土强度;
C、配筋的强度;
D、直径与壁厚。
2.预应力管桩预制时,为满足管桩静压施工或锤击施工的需要,管桩的端头需设置管箍,在管桩端部一定长度范围内的箍筋间距还应加密,具体要求是:管桩两端()长度范围的螺旋筋螺距为45mm,其它位置的螺距为80mm,螺距允许偏差为±5mm。
A、1m;
B、2m;
C、3m;
D、4m。
3.高强预应力混凝土管桩的端板最小厚度为()mm。
4.桩基础施工时,通常首先做试桩,即按设计规定施工方法和指定位置将桩沉入设计深度,
然后采用一定的试验方法对单桩承载力进行检验。
试桩的目的是()。
A、确定单桩承载力;
B、验证单桩承载力并确定施工工艺;
C、确定单桩承载力或验证单桩承载力并确定施工工艺;
D、试验桩的强度。
5.某工程采用高强预应力混凝土管桩,桩的设计有效长度为17m,桩基施工方在订购桩时,对单根桩而言,应选用()的配桩方法。
A、15m+2m;
B、14m+3m;
C、13m+4m;
D、12m+5m。
6.预制桩施工时,应保持桩身的垂直度,第一节桩下压时垂直度偏差不应大于桩长的()。
A、1%;
B、0.5%;
C、0.4%;
D、0.2%。
7.预制桩施工时,承台桩数为2~4根的桩,其平面位置允许偏差为()。
A、50mm;
B、100mm;
C、150mm;
D、200mm。
8.泥浆护壁成孔灌注桩施工工艺流程是()。
A、测定桩位→埋设护筒→制备泥浆→钻孔→清孔→下钢筋笼→二次清孔→浇筑水下混凝土;
B、测定桩位→埋设护筒→制备泥浆→钻孔→下钢筋笼→清孔→浇筑水下混凝土;
C、测定桩位→埋设护筒→制备泥浆→钻孔→清孔→下钢筋笼→浇筑水下混凝土;
D、测定桩位→埋设护筒→制备泥浆→钻孔→下钢筋笼→浇筑水下混凝土。
9.泥浆护壁成孔灌注桩施工时,钢筋笼吊装就位后混凝土灌注前,需利用灌注导管和砂石
泵组进行第二次清孔换浆。
清孔后应立即检查孔底沉渣厚度,对端承型桩,孔底沉渣厚度应()。
A、≤50mm;
B、≤100mm;
C、≤150mm;
D、≤200mm。
10.泥浆护壁成孔灌注桩施工时,混凝土的浇筑采用导管法,为保证混凝土的浇筑质量,
应充分保证导管埋入混凝土的深度,特别是第一盘混凝土,第一盘混凝土的储备量应满足导管一次埋入混凝土灌注面以下应不少于()。
11.某泥浆护壁成孔灌注桩,钻孔孔径为800mm,开始浇筑水下混凝土时,导管距离孔底350mm,则,第一盘混凝土的储备量应满足()。
A、≥0.43m3;
B、≥0.47m3;
C、≥0.52m3;
D、≥0.58m3。
12.泥浆护壁成孔灌注桩施工时,在第一盘混凝土灌注完毕后继续灌注混凝土时,导管埋
入混凝土中的长度不应小于(),并严禁将导管提出混凝土灌注面。
A、1000mm;
B、1500mm;
C、2000mm;
D、2500mm。
13.泥浆护壁成孔灌注桩混凝土灌注时,应控制最后一次灌注量,超灌高度宜为(),其
目的是保证凿除泛浆高度后桩顶混凝土强度达到设计等级。
A、0.8~1.0m;
B、0.6~0.7m;
C、0.5~0.6m;
D、0.5~0.8m。
14.预制安装施工完毕后应进行承载力检验,沉桩完成至桩进行承载力检测需要经过一段
时间,该时间称为“休止时间”。
对砂土中的预制桩,其休止时间()。
A、≥7d;
B、≥6d;
C、≥5d;
D、≥4d。
15.反映混凝土灌注桩桩身截面尺寸相对变化、桩身材料密实性和连续性的综合定性指标
是()。
A、桩身缺陷性;
B、桩身完整性;
C、桩身饱满性;
D、桩身静载试验。
10
三、简答题
1、简述桩采取静压施工时,桩机终止施加压力的条件。
【答】①终压力标准应根据现场试压桩的试验结果确定;②终压连续复压次数应根据桩长及地质条件等因素确定,对于入土深度大于或等于8m的桩,复压次数可为2 ~3次;对于入土深度小于8m的桩,复压次数可为3~5次;③终压稳压压桩力不得小于终压力;④终压稳定压桩时间宜为5~10s。
三、综合题
某高层建筑基础采用高强预应力管桩基础,设计桩长16米,桩径450mm,设计单桩竖向极限承载力标准值为1830kN,试桩3根;施工机械选用ZYJ-600B型静力压桩机。
试桩时,沉桩深度与压桩力关系见下表。
试验桩的静载试验合格。
1)简述预制桩施工工序;
2)什么是试桩?试桩的作用是什么?
3)预制桩采用静力压桩法施工时,其压桩顺序应遵循什么规律?
4)讲述该工程桩施工的终压条件。
5)该工程在沉桩施工时需接桩,如采用焊接连接,则有哪些施工质量要求?
6)讲述预制桩静压施工的质量检验内容。
【答案】
1)预制桩施工工序为:试桩→工程桩→工程桩质量检验。
2)试桩分为设计试桩与施工试桩,设计试桩就是按设计施工方法将规定直径的桩沉入设
计深度,并采用一定的试验方法确定单桩承载力标准值;施工试桩就是按设计规定的施工方法和规范的施工工艺,按设计位置将设计规定直径的桩沉入设计深度,并进行单桩承载力进行检验,在检验结果满足设计要求的前提下,确定工程桩的施工工艺。
3)静力压桩的压桩顺序规律为:先深后浅;先中间后周边;先密集区域后稀疏区域;先近已有建筑物后远已有建筑物。
4)工程桩静压施工的终压条件为:①该工程桩采取静压施工法,根据题中沉桩深度与压桩力关系可知,终压力为1.55~1.65倍单桩竖向极限承载力标准值;②终压连续复压次数可为2 ~3次;③终压稳定压桩力为1.55~1.65倍单桩竖向极限承载力标准值,终压稳定压桩的时间宜为5~10s。
5)①采用长短桩对接焊接,接桩长度为11m+5m或10m+6m,短的在上;②接桩时上下节桩段应保持顺直,错位偏差不宜大于2mm;③桩对接前,上下端板表面应采用铁刷子清刷干净,坡口处应刷至露出金属光泽;④焊条宜采用E43,先点焊,后连续焊,焊接层数不得少于2层,焊缝应连续、饱满;⑤焊缝自然冷却后方可继续施压,严禁采用水冷却或焊好即施压。
6)①桩施工的质量检验包括施工前质量检验、施工过程质量检验、施工后质量检验;②
施工前质量检验内容为:桩身质量、桩位、接桩用焊条、压力表等;③施工过程的质量检验内容为:桩位、桩身垂直度、接桩质量、终压条件(压桩深度、终压力、终压复压次数、终压稳定压桩力及稳定压桩时间);④施工后质量检验内容为:桩顶标高、成桩桩位;单桩承载力检测;桩身完整性检测。
