安全、文明施工措施、消防及环保措施本工程为下马岭电站电缆沟工程,要求带电作业,故对安全施工要求很高,为此我公司针对本工程具体情况更加把安全施工作为的重点内容来抓,从而保证工程施工安全。

第一节施工安全管理组织机构1.1组织管理一、成立由项目经理为首,安全生产负责人参加的专项安全管理组织领导施工现场的安全工作。

二、项目经理部主要负责人与劳务施工单位主要负责人须签订安全各项责任状,使得安全生产工作责任到人,层层负责。

三、项目经理部设立专职安全员承担工程的安全管理和协调,负责本项目上述工作信息的收集整理和传递。

四、分包项目经理根据分包工程实际情况成立管理组织,建立管理体系,设立专职安全员承担工程的职业安全管理工作,以及信息的收集和向总承包单位项目部传递。

五、劳务分承包方根据情况设立专兼职安全员。

六、安全员必须具备满足本岗位要求的素质和当地劳动部门颁发的上岗证书,并有丰富管理经验、管理能力的人员承担,其他人员(带电作业人员)都必须经过培训取得内部培训合格的责任心强的管理人员。

所有上述人员及特殊作业人员的资格能力由本单位进行控制,总承包单位进行备案存档并进行监督检查。

七、在施单位必须编制项目的安全生产责任制,明确各部门、各岗位的安全生产职责。

1.2基本要求一、工程劳务分包招标文件和分包合同签订的同时,项目经理部同时与劳务分承包方和分包项目经理部签订《施工安全协议书》,协议中要根据该项工程的具体情况,填写补充条款,明确双方的义务、责任和管理范围。

二、项目经理部定期组织召开分包项目经理部、劳务分承包方召开安全例会,及时向分包项目经理部传达公司安全管理方针、目标,明确管理要求,总结近期工作情况,交流有关安全生产的管理信息,传达上级有关要求,布置相关工作重点。

三、为加强宣传教育,在工程施工现场设立足够的标志、宣传画、标语、指示牌、警告牌、火警、匪警和急救电话牌等标识;现场张贴应急程序及安全规则的相关海报;各种设备的安全保护、接地装置和操作说明、使用制度、用火管理制度等宣传资料。

带电作业的安全措施和工作流程

带电作业的安全措施和工作流程

带电作业的安全措施和工作流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。

文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!一、带电作业的安全措施和工作流程1.1 安全措施1.1.1 个人防护工作人员必须穿戴符合标准的个人防护装备,如绝缘手套、绝缘鞋、防护眼镜等。

停电作业、带电作业安全技术措施

停电作业、带电作业安全技术措施

停电作业、带电作业安全技术措施(一)停电作业安全技术措施(1)停电作业前,施工单位技术负责人应根据线路施工设计图中交叉跨越点断面图,会同运行人员对交叉跨越处现场进行实地勘察,核对需停电电力线路的名称、电压等级、跨越处两侧的起止杆塔号、有无分支线及同杆塔架设的多回电力线。

根据现场勘察的结果,确定停电作业安全技术措施方案。

(2)施工单位应向运行单位提交书面停电申请(包括工作任务、人员状况和安全措施要求)和施工安全技术措施。

经运行单位审查同意后,应由所在运行单位严格按《电业安全工作规程(电力线路部分)》规定签发“电力线路第一种工作票”并履行工作许可手续。

(3)停电、送电工作必须指定专人负责。

严禁采用口头或约时停电、送电。

(4)参加停电作业的人员应使用近电报警装置。

(5)在未接到停电许可工作命令前,严禁任何人接近带电体。

(6)工作负责人在接到已停电许可工作命令后,必须首先安排人员进行验电,验电必须使用相应电压等级的合格的验电器或绝缘棒。

验电时必须戴绝缘手套并逐相进行;验电必须设专人监护。

同杆塔架设多层电力线时,应先验低压、后验高压,先验下层、后验上层。

(7)装设接地装置应遵守下列规定:①各种设备及作业人员的保安线接地的截面均不得小于16mm2,停电线路的工作接地截面不得小于25mm2。

②接地线应采用编织软铜线,不得使用其他导线。

③接地线不得用缠绕法连接,应使用专用夹具,连接应可靠。

④接地棒宜镀锌,截面不应小于6mm2,插入地下的长度应大于0.6m。

⑤装设接地线时,必须先接接地端,后接导线或地线端;拆除时的顺序相反。

⑥挂接地线或拆接地线时必须设监护人;操作人员应使用绝缘棒(绳)或戴绝缘手套,并穿绝缘鞋。

(8)挂拆工作接地线应遵守下列规定:①验明线路确无电压后,工作人员必须立即在作业范围的两端挂工作接地线,同时将三相短路;凡有可能送电到停电线路的分支线也必须挂工作接地线。

②同杆塔架设有多层电力线时,应先挂低压、后挂高压,先挂下层、后挂上层。

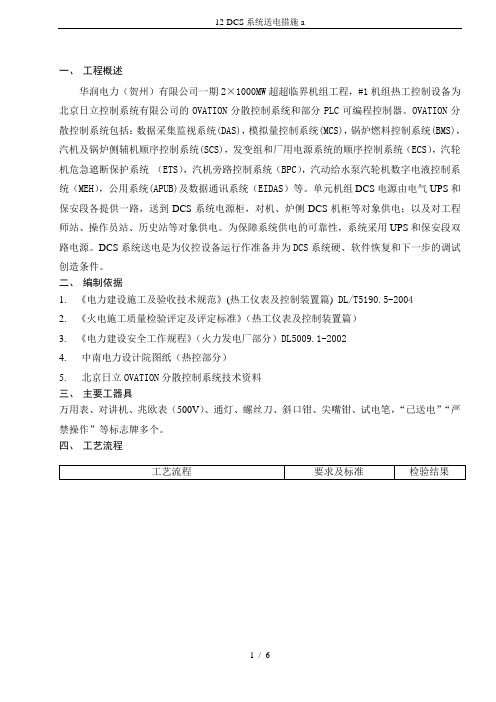

12-DCS系统送电措施a

12-DCS系统送电措施a

一、工程概述华润电力(贺州)有限公司一期2×1000MW超超临界机组工程,#1机组热工控制设备为北京日立控制系统有限公司的OVATION分散控制系统和部分PLC可编程控制器。

OVATION分散控制系统包括:数据采集监视系统(DAS),模拟量控制系统(MCS),锅炉燃料控制系统(BMS),汽机及锅炉侧辅机顺序控制系统(SCS),发变组和厂用电源系统的顺序控制系统(ECS),汽轮机危急遮断保护系统(ETS),汽机旁路控制系统(BPC),汽动给水泵汽轮机数字电液控制系统(MEH),公用系统(APUB)及数据通讯系统(EIDAS)等。

单元机组DCS电源由电气UPS和保安段各提供一路,送到DCS系统电源柜,对机、炉侧DCS机柜等对象供电;以及对工程师站、操作员站、历史站等对象供电。

为保障系统供电的可靠性,系统采用UPS和保安段双路电源。

DCS系统送电是为仪控设备运行作准备并为DCS系统硬、软件恢复和下一步的调试创造条件。

二、编制依据1.《电力建设施工及验收技术规范》(热工仪表及控制装置篇) DL/T5190.5-20042. 《火电施工质量检验评定及评定标准》(热工仪表及控制装置篇)3. 《电力建设安全工作规程》(火力发电厂部分)DL5009.1-20024. 中南电力设计院图纸(热控部分)5. 北京日立OVATION分散控制系统技术资料三、主要工器具万用表、对讲机、兆欧表(500V)、通灯、螺丝刀、斜口钳、尖嘴钳、试电笔,“已送电”“严禁操作”等标志牌多个。

四、工艺流程五、施工注意事项1.在系统送电期间的所有操作应在相关各方监督下进行,具体操作按会议纪要分工进行。

2.依据必要的指导和图纸。

3.遵守所有电器操作规定。

送电要两人同时进行,一人操作,一人监护。

受电侧也要设专人监护。

4.禁止任何非授权人员操作。

参加送电的人员身体健康,头脑清晰,熟悉送电设备及图纸。

5.集控室、电子间、工程师站清扫干净,无尘、水和腐蚀性的液体和气体,照明良好,通道畅通。

热控DCS上电调试安全技术交底

热控DCS上电调试安全技术交底
7)在DCS送电过程中,调试人员应切实注意对DCS供电电压等级、极性的确认,确保其符合设计及DCS设备技术要求;注意DCS接地电阻和方式符合要求。
8)有关分项校验安全事项见有关附表:
参加“一对一”交底人员签字:
交底人:――接底人:年月日
交底人:――接底人:年月日
交底人:――接底人:年月日
注:分部/分项工程安全技术交底与各工种交底(分盒目录第四盒中除第8项外)均用此表。
2)对DCS控制室环境条件进行复核,看是否符合上电要求。
3)调试人员必须对DCS接地系统进行复核,具体做法为:
1、检查DCS各控制柜至DCS接地母排分支接地线径是否符合设计要求,接地线与DCS机柜连接是否牢固。
2、在DCS接地汇流母排处断开与DCS机柜各连线,用接地摇表测量DCS接地系统接地电阻是否满足设计或DCS生产厂家要求。
3、接地电阻符合要求后,牢固连接各DCS机柜与DCS接地汇流母排连接线。
4)调试人员应在DCS厂家技术人员的配合下用500V摇表检查DCS机柜和DCS机柜底座支架间的绝缘是否满足要求。
5)以上工作完成后,调试人员应根据设计图纸和设备厂家要求,协助UPS设备厂家对进行UPS功能测试,待UPS运行参数符合要求后,逐路给DCS供电。

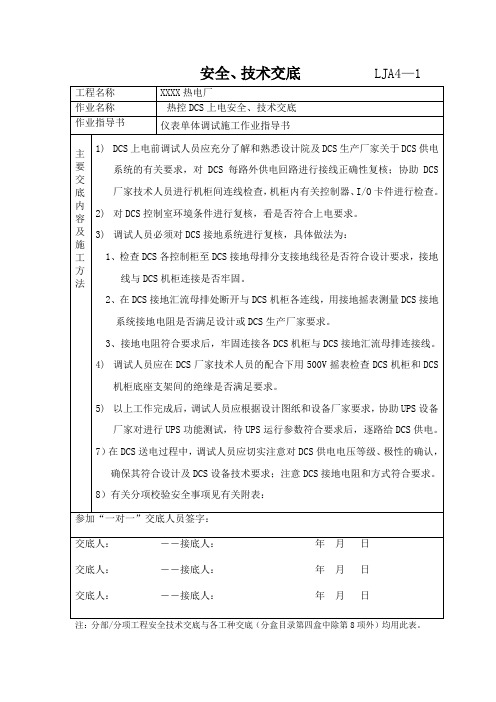

安全、技术交底LJA4—1
工程名称
XXX安全、技术交底
作业指导书
仪表单体调试施工作业指导书
主要交底内容及施工方法
1)DCS上电前调试人员应充分了解和熟悉设计院及DCS生产厂家关于DCS供电系统的有关要求,对DCS每路外供电回路进行接线正确性复核;协助DCS厂家技术人员进行机柜间连线检查,机柜内有关控制器、I/O卡件进行检查。

带电作业三大措施

带电作业三大措施

带电作业三大措施姓名:XXX部门:XXX日期:XXX带电作业三大措施电是国民经济中的一项重要能源。

电网内不管是计划停电还是临时停电,都对国民经济造成很大的损失,所以能够进行停电工作的机会也就不断减少,因此为了适应市场经济条件下的需要,在安全可靠的基础上推动带电作业技术的进步和发展,特制订以下带电作业三大措施。

一、安全措施1.严格执行《带电作业操作规程》。

2.办理带电作业第二种工作票。

3.等电位工作必须穿屏蔽服(手套、鞋袜)等,保证其连接部分接触良好,当工作人员头部距离接地体较近时,应带均压帽与屏蔽服可靠连接。

4.带电作业现场严禁外人接近或逗留。

5.进行带电作业,现场周围地面人员应带安全帽,市区内应注意来往行人、车辆,杆下无关人员不得停留。

6.杆上工作人员,安全带应系在电杆或牢固的架构上,不许拢在杆尖上和要拆卸的横担及物体上,安全带扣环必须扣牢。

6.1弓子线如妨碍工作时,可临时用引流弓子线改好。

6.2杆上杆下工作人员要协调一致,做好配合。

6.3杆上人员操作时要注意安全距离。

7.繁华街道和人口集中地作业时,必须设安全围拦。

二、组织措施带电作业除紧急抢修或确切掌握现场设备状况外,所有计划内带电作业,均应现场检查,查明线路运行方式,杆塔线路状况,交叉跨越、第 2 页共 6 页临近线路、周围环境等情况。

2.根据现场检查情况,填写带电作业工作票,提出安全措施,向全体工作人员交底,方可开始工作。

3.工作票由生产单位工程领导或技术负责人签发,有权签发工作票人员,应经上一级领导批准。

4.工作票签发人应对系统熟悉,并对下列事项负责;4.1所进行的工作是否符合安全规程;4.2工作票上所填写的安全技术措施是否正确完善;4.3所派工作负责人和工作人员是否合适;5.带电工作负责人的职责。

5.1制定带电作业安全措施;5.2正确地组织全班人员进行工作;5.3指导工作人员严格执行规程;5.4监督带电工具的使用和保管。

6.带电作业监护人应由具有带电作业实践经验并熟悉现场情况的技术工人担任,监护人不得兼做其他工作,以保证对带电工作人员进行不间断的监护,监护人员因故必须离开现场时,应指定具有监护能力的人员代替监护。

带电作业管理措施

带电作业管理措施1. 简介带电作业是指在带电条件下进行的电气设备检修、检测、运行和维护等工作。

由于带电作业具有一定的危险性,需要采取一系列的管理措施来确保作业人员的安全。

本文档将详细介绍带电作业管理的相关措施。

2. 带电作业人员的要求和培训带电作业人员必须具备一定的技术和操作经验,且需要经过相关的培训和考核。

具体要求如下:•具备相关的电气知识和技能,熟悉带电作业操作规程;•具备操作带电工具和设备的技能,能够熟练使用绝缘工具;•具备应急处理突发情况的能力,能够正确灭火和紧急疏散;•掌握带电作业过程中的安全注意事项和常见风险;•了解相关法律法规和标准,严格遵守作业规范。

带电作业人员需要进行定期的培训和考核,以便及时了解最新的安全要求和操作规程。

同时,应建立培训档案,对培训内容、培训时间和培训人员进行记录,确保培训工作的有效进行。

3. 带电作业前的准备工作在进行带电作业之前,需要进行详细的准备工作,以确保作业的安全进行。

具体措施如下:3.1 安全评估和风险分析在带电作业前,应进行安全评估和风险分析,识别潜在的安全风险和可能发生的事故。

包括评估作业区域的环境条件、设备状态和作业流程等,以确定相应的安全措施和防护措施。

3.2 作业许可证的申请和批准带电作业前,需要向相关部门提出作业许可证的申请,并经相关部门批准后方可进行作业。

作业许可证中需包含作业时间、作业地点、作业人员和作业内容等信息,以确保作业的合规性和安全性。

3.3 作业人员的安全装备和工具准备带电作业人员需要配备安全装备和专业工具,包括绝缘手套、绝缘靴子、安全帽、防护眼镜等。

同时,需要对这些装备和工具进行定期检测和维护,确保其正常运行和使用。

3.4 作业区域的隔离和警示措施在带电作业区域周围设置隔离栅栏和警示标识,防止无关人员进入作业区域。

对于电气设备和线路等带电部分,应设置明显的警示标志,警示工作人员注意危险。

4. 带电作业的操作要求在带电作业过程中,作业人员需要遵循以下操作要求:•严格按照作业规程和安全操作规范进行作业,不得违反相关规定;•使用绝缘工具,并确保其完好无损,且与带电部分保持足够的安全距离;•注意作业环境的温度、湿度和通风等因素,避免造成附加的安全隐患;•积极配合作业人员间的沟通和协调,确保作业过程的顺利进行;•如果发现异常情况或安全隐患,应立即停止作业,并向相关负责人报告。

带电作业项目控制措施

带电作业项目控制措施1. 概述带电作业是指在带有电压的设备或装置上进行的维修、检查、操作等工作。

对于电力行业来说,带电作业已成为业务范畴内一项日益重要的工作。

带电作业的开展虽然可以节省大量的停电工作时间,但也带来了巨大的安全风险,因为一些未能切断电源线路,带电作业人员将面临严重的触电危险,因此,带电作业人员必须严格掌握带电作业项目控制措施。

2. 带电作业安全措施2.1 带电作业的危险带电作业有着特别的危险性,有可能导致严重事故的发生。

因此,在带电作业前必须对作业场所进行全面评估,并采取相应的安全措施,来确保带电作业的安全。

以下是几种常见的带电作业危险:•直接触电:在带电作业过程中,人员可能会接触到不安全的带电部分,从而导致触电事故,尤其是在湿度、温度等因素影响下,加重了触电的危险。

•火灾、爆炸:由于在带电作业过程中可能会有携带易燃或易爆物质,因此如果处理不当就会导致火灾或爆炸等意外事故的发生。

•烧伤:由于带电作业时触电电流经过人体的局部区域,可能引发烧伤的情况。

2.2 带电作业的安全措施带电作业需要严格掌握带电作业控制措施,必须在状态评估和准备工作之后展开。

在带电作业过程中,必须严格实行工作流程要求,按照固定的操作步骤进行,才能确保带电作业的安全。

以下是一些常见的带电作业安全措施:2.2.1 坚守带电作业现场安全原则在带电作业过程中,必须坚守原则性,严格按照安全技术标准进行操作。

特别是在电压高、环境复杂的场所,在不同的带电设备和带电部位进行带电操作时,要严格遵守相关的规定,避免误操作或红杠事故的发生。

2.2.2 保障带电操作人员安全保障带电作业人员的安全是带电作业的重点工作,操作人员需要有专门的技能,必须经过培训和指导等专业的培训和指导,才能熟练掌握相关的操作技能。

2.2.3 坚持标准化操作流程在带电操作现场,操作流程要在所有环节进行标准化操作,确保严谨的现场操作和安全。

2.2.4 全面保障带电作业现场消防安全在带电作业中,必须严格掌握消防安全措施,确保带电作业现场消防安全,尽可能减少火灾和爆炸的发生,确保施工安全。

带电施工方案

带电施工方案带电施工方案一、施工项目及施工范围:施工项目:安装电气设备、铺设电线电缆、连接电源等。

施工范围:施工区域内所有需要电力供应的设备和区域。

二、施工条件:1. 施工区域必须满足电工施工的安全要求,有充足的安全通道和安全防护设施。

2. 确保施工区域的电力供应已经准备就绪,电源正常。

3. 施工人员必须穿戴符合安全要求的电工装备,包括绝缘鞋、绝缘手套等。

4. 施工人员必须具备相关电工施工资质和操作证书。

三、施工步骤:1. 施工前的准备工作:a. 确定施工区域的电源位置和电线布线方案。

b. 检查施工区域的线路负荷情况,确保电源供应能够满足所需电力。

c. 配备施工所需的电工工具、设备和材料。

d. 对施工区域进行安全检查,确保没有人员和设备待施工区域。

2. 施工过程:a. 根据电气设计方案,进行电线电缆的布线和连接,确保接线正确可靠。

b. 安装电气设备,按照设备说明书进行安装和调试。

c. 进行电力接入,连接电源,进行电气设备的开通测试。

d. 对施工过程中出现的问题进行及时处理和维修,确保施工质量。

3. 施工后的整理工作:a. 测试施工区域的电气设备和线路的运行情况,确保正常工作。

b. 清理施工现场,整理工具和材料,确保安全整洁。

四、施工安全措施:1. 施工区域设置明显的警示标志和隔离带,警示施工现场的危险性。

2. 严格执行施工现场的安全管理制度,保证施工人员的安全。

3. 施工人员必须按照操作规程进行施工,避免操作错误造成危险。

4. 施工区域必须设置安全通道和紧急疏散通道,确保施工现场的安全疏散。

5. 施工人员必须定期进行安全教育和培训,提高安全意识和应急处理能力。

以上为带电施工方案,施工单位必须严格按照施工方案进行施工作业,确保施工过程的安全性和施工质量。

同时,施工单位必须配备合格的电工人员和必要的电工设备,确保施工的顺利进行。

带电施工是一项高风险的工作,任何不符合安全要求和规定的行为都是禁止的。

施工单位应加强对施工人员的培训和监督,定期进行安全检查和整改。

带电作业三大措施

带电作业三大措施在工业生产中,带电作业是一项危险、复杂的任务。

带电作业人员必须具备丰富的经验和技能,同时还需要遵循一系列的安全措施,以保障自己和现场人员的安全。

本文将介绍带电作业的三大措施,并详细介绍如何落实这些措施。

一、带电作业前准备措施在进行带电作业前,必须进行充分准备,以确保现场人员的安全。

以下是带电作业前准备措施的主要步骤:1.确定作业风险在作业前,必须对现场的电气设备和环境进行详细的评估和分析,确定作业的风险等级和危险源。

对于高风险作业,必须采取更为严格的安全措施。

2.评估带电作业技能作业前,必须对带电作业人员的技能进行评估,确保其掌握了必要的带电作业技能。

对于没有经验的作业人员,必须进行充分的训练和指导,确保其安全进行带电作业。

3.预防操作操作措施在作业前,必须落实预防操作措施,以减少作业风险。

例如,对于需要进行维修的设备,必须先切断电源,并进行放电操作。

在放电完成后,必须对设备进行防误操作处理,确保作业人员的安全。

二、带电作业中的安全措施在进行带电作业时,必须采取一系列的安全措施,以确保作业人员的安全。

以下是带电作业中的安全措施:1.着装防护在进行带电作业时,必须穿戴符合安全要求的特殊防护服、防静电鞋、绝缘手套、面罩等防护装备,并进行必要的防护漏电测试。

确保带电作业人员的全身都得到有效的防护。

2.现场标识在进行带电作业时,必须对现场进行明确的标识,设置相应的警示标志和安全控制区域,提醒其他人员注意,避免误入危险作业区。

3.现场监控在进行带电作业时,必须配备专业的监控人员,对带电作业进行全程监控和指导,确保作业过程的安全和稳定。

同时,必须建立应急救援预案,以便在发生异常情况时,能够及时处置。

三、带电作业后的安全措施在带电作业完成后,必须采取一系列的安全措施,保障作业人员的安全。

以下是带电作业后的安全措施:1.设备恢复在带电作业完成后,必须对设备进行放电、去除绝缘等操作,将设备恢复到正常的状态。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

山西兆光发电厂2X600MW机组建设工程热控施工技术措施
DCS系统带电施工技术措施
1、工程概况:
1.1、工程简介
兆光二期工程#4机组采用分散控制系统(DCS)进行监控,在单元控制室内以LCD和键盘、鼠标作为监视和控制中心,在少量的就地人员巡回检测和少量操作的配合下,实现机组的启动、停止、正常运行及事故处理,确保机组的安全经济运行。

1.2、#4单元机组DCS 系统大体构成如下:
机组数据采集和处理系统(DAS),主要模拟量控制系统(MCS),顺序控制系
统(SCS),炉膛安全监视系统(FSSS),人机接口系统,直流电源系统和UPS电源系统监测,发电机-主变压器组和厂用电源控制系统,汽机数字电调控制系统(DEH),锅炉给水泵汽机监控系统(MEH),汽机安全监控系统(TSI),汽机紧急
跳闸系统(ETS),热工信号报警系统及常规监控设备等。

2、编制依据:
2.1北京国电华北电力工程有限公司提供的有关I/O清册、机柜接线图、电源分配图、接地网络图等技术资料。

2.2《火电施工质量检验及评定标准》热工仪表及控制装置篇。

(1998年版)
2.3《电力建设施工及验收技术规范》热工仪表及控制装置篇。

2.4《电力建设安全工作规程》DL5009.1-2002版。

3、施工准备:
3.1、人员准备
参加作业人员由班长、班组技术员、专职技工。

3.2、带电前应具备的条件:
3.2.1、带电系统内的所有一次设备均已安装完毕,并经过有关质检部门检验合格。

3.2.2、带电设备场所已清扫干净;通道及出口畅通;隔离设施完善;孔洞堵严;屋面无渗漏情况。

3.2.3、照明设施完善、充足、有适合的灭火消防设施。

3.2.4、消防报警系统应完善、且动作可靠。

3.2.5、通信联络设施足够、可靠。

山西兆光发电厂2X600MW机组建设工程热控施工技术措施3.2.6、所有的开关处于断开位置。

3.2.7、房门、盘门应锁好,警告标志明显齐全。

3.2.8、带电区域的通信联络设施必须完善可靠。

3.2.9、人员组织配备完善,操作保护用品齐备。

3.2.10、所有的高低压盘后必须铺绝缘胶垫。

3.3带电前应检查项目:
3.3.1、所有带电设施、设备清洁、无遗留杂物。

3.3.2、所有带电设备有明显良好的接地。

3.3.3、当双回路供电时,提前对电源的相序检查是否正确。

3.3.4、外观检查带电系统所有一次设备相序及相色应一致。

3.3.5、电气设备的相间及对地距离应符合规程要求。

3.3.6、摇测所有电气设备、母线及其电缆绝缘电阻不小于1兆欧。

3.3.7、DCS总接地直接接到电厂电气接地网上,接地电阻不大于2Ω。

3.4、带电前的安全措施:
3.4.1、各项检查工作完毕后,要向指挥人员写出书面报告,并经指挥人员批准后方可进行下一步工作。

3.4.2、所有人员应离开要带电的设备和系统,非经指挥人员许可登记不得擅自进行任何检查、检修和安装工作。

3.4.3、带电条件齐全后,应由指挥人员按要求指挥操作,操作应按《电业安全工作规程》有关规定执行。

3.4.4、在配电设备及母线送电前,应将该段母线的所有回路断开,然后在接通所需回路,防止窜至其它设备。

3.4.5、盘柜带电时,监护人员应避开设备发生意外情况时可能造成的伤害。

3.4.6、各设备带电时,如发生意外应立即断电。

断电后查明其原因。

并上报指挥人员。

3.4.7、电气设施灭火时,必须先切断电源。

4、主要工序施工技术措施:
4.1、DCS硬件系统受电前检查步骤:
4.1.1、对DCS的硬件进行外观检查,所有设备及按钮、指示灯、保险等附件均应安装就位,完好无缺;对DCS的硬件数量进行清点,检查是否符合合同和技术规范书要求。

对所发现的问题,相关各方及时解决。

4.1.2、对DCS机柜的接地电阻进行测量,确认其满足生产厂家要求(<2Ω)。


所发现的问题,相关各方及时解决。

4.1.3、根据DCS系统原理图,硬件配置图,检查连接终端网、厂网的通讯电缆是否正确,检查各控制机柜的预制电缆连接是否正确,各插头的连接是否牢固可靠。

对所发现的问题,相关各方及时解决。

4.1.4、检查PD柜与操作员站、工程师站、控制柜、扩展柜及打印机与主机电缆
连接是否正确可靠,检查SW柜的电源及数据线连接是否正确可靠。

对所发现的问题,相关各方及时解决。

4.2 、DCS上电步骤:DCS机柜的首次送电,生产厂家现场代表必须在场。

4.2.1、确认各控制柜、扩展柜、继电器柜和电源柜的电源开关均处于“断开”位置,确认各控制柜内的I/O卡件及控制器卡件均已拔离插槽。

4.2.2、确认电气供电装置至DCS电源柜的电缆接线正确无误。

4.2.3、施工单位应先将一路UPS电源送至DCS电源柜,待机组倒送厂用电完成后,再将另一路保安段电源送至DCS电源柜。

检查输入的220VAC电源品质是否满足设计要求。

4.2.4、对照DCS电源柜的内部端子出线图,逐一检查DCS电源柜内的端子出线至各DCS受电部件的连接是否正确无误,以及各空气开关、继电器、断路器、直流
电源模块连线是否正确无误。

发现问题,相关各方及时解决。

4.2.5、在确认DCS电源柜内接线完全正确之后,分别对网络柜、操作员站、工程师站送电,检查它们工作是否正常。

发现问题,应及时停电,待生产厂家及相关
各方处理好故障或缺陷后方能再次送电。

4.2.6、在确认网络柜、操作员站、工程师站工作正常后,进行2路电源的冗余切换试验。

如发现问题,应及时停电,待相关各方处理好故障或缺陷后方能再次送电。

4.2.7、分别对根交换机、单元扩展交换机、IP交换机送电,检查它们工作是否正常。

发现问题,应及时停电,待生产厂家及相关各方处理好故障或缺陷后方能再
次送电。

4.2.8、在确认根交换机、单元扩展交换机、IP交换机工作正常后,进行冗余切换试验(停掉工作设备的电源,备用设备应能无扰切换至工作状态。

对停电设备再
次送电后,该设备应能恢复至备用状态),检查切换过程中根交换机、单元扩展交换机、IP交换机的工作是否正常,冗余切换时间是否符合合同和技术规范书的要
求。

对所发现的问题,生产厂家及相关各方应及时解决。

4.2.9、逐一对各控制柜、扩展柜送电,检查各个柜内卡件工作是否正常。

发现问题,应及时停电,待生产厂家及相关各方处理好故障或缺陷后方能再次送电。

4.2.10、在确认各控制柜、扩展柜工作正常后,在工程师站上检查DCS系统网络工作是否正常,系统软件、应用软件工作是否正常,软件上装、下装是否正常。

对所发现的问题,生产厂家及相关各方应及时解决。

4.2.11、在确认各控制柜、扩展柜工作正常后,对各控制柜内进行冗余切换试验(停掉控制柜工作的电源,控制柜备用电源应能无扰切换至工作状态。

对停电的控制柜电源再次送电后,该设备应能恢复至备用状态),检查切换过程中控制柜的工作是否正常,控制柜的冗余切换时间是否符合合同和技术规范书的要求。

对所发现的问题,生产厂家及相关各方应及时解决。

4.3、带电后的安全措施:
4.3.1、设备带电后,应在带电盘柜外罩上、配电间门上悬挂“盘柜带电、小心触电”的标志牌。

4.3.2、机组DCS在带电后,应在设备的附近设置临时遮栏和标志牌。

4.3.3、所有配电间钥匙,程序锁、电磁锁的钥匙必须经指挥人员批准,并由值班人员登记方可借用。

任何人不得私自将钥匙借出。

4.3.4、进入带电区域工作时,必须由带电指挥按其工作内容签发工作票后,方可进行工作。

4.3.5、严禁在已带电的设备上乱接电源,非电工人员不得从事电气作业。

4.3.6、带电区域严禁明火作业,必须使用喷灯、割把、焊把时,要办理明火作业票,准备好灭火器材。

检查周围有无易燃物品,并采取安全措施,并经监护人员确认后方可实施。

5、安全保证措施:
5.1、安监人员必须深入施工现场,检查作业点的安全设施,发现事故隐患,纠正违章作业。

5.2、班组长必须对施工人员在施工过程中和安全和健康负责。

5.3、危险点的设置(见附录)
5.4、调试人员进入现场必须穿工作服,戴安全帽,带电作业时还应穿绝缘性能好的鞋。

5.5、现场照明不充足,通道不畅,工作场所缺乏必要防护装置时,调试人员应
山西兆光发电厂2X600MW机组建设工程热控施工技术措施暂停调试工作。

5.6、调试人员在断电工作时,电源开关处应挂有警告牌,以防有人误合电源。

5.7、未经现场调试人员许可,任何人员不得擅动DCS设备及开关、按钮等附属设备。

DCS机柜送电后,应挂有明显的警示标志。

5.8、严格执行DCS卡件投入的操作程序,以防强电窜入或感应电损坏卡件。

对已调试好的就地设备须注意防护,以防因进水、电缆砸断等造成短路、接地而使卡件损坏。

拔插卡件时,应消除手上、身上的静电后方可进行,不要直接用手触摸卡件上的电子元器件。

5.9、严格执行上级颁发的安全规程以及反事故措施规定。
