低压三相电能表安装作业指导书
低压配电盘安装作业指导书共12页

0.4kV开关柜编制:综合部二O O二年三月目录一、概述: (3)二、运输与检查: (3)三、配电盘、柜的安装 (4)四、配电装置的检查: (6)五、资料整理 (7)一、概述:低压配电屏主要分固定式和抽屉式两种。
固定式低压配电屏又分靠墙和离墙安装两种,靠墙安装固定式低压配电屏由于检修不便,不受用户欢迎,主管部门也不推荐使用。
抽屉式低压配电屏具有馈电回路多,体积少,占地少,恢复供电迅速等优点。
目前,从国外引进项目的配套工程中,使用抽屉式配电较多。
二、运输与检查:1、搬运配电屏应在天气较好的情况下进行,最好用汽车与吊车配合,集合装卸与运输。
2、运输时,配电屏应立放在汽车上,不得侧放和倒放,并用绳子将配电屏拴住,防止倾倒,绳索与盘面间应垫以麻袋片等。
3、电屏的门应关闭锁好,精密的表计或较重的表计可单独运输。
4、汽车行驶时,速度要慢,以保证配电屏的平稳。
5、搬运配电屏、柜前,应该对装箱号、型号。
当运抵安装地点附近,应邀集有关技术人员开箱检查,并作好记录:5.1、制造厂的技术文件应该齐备,包括合格证、制造厂图纸(元件布置图、盘内接线图、盘内电路原理图)、说明书等有关资料。
5.2、型号、规格应符合设计要求,附件备件齐全,元件无损坏情况。
5.3、检查盘柜垂直度、水平度、应无变形。
5.4、盘柜内母线及配线颜色应符合现行规范的要求。
5.5、盘柜内母线间距应符合规范要求,对于10KV母线,相线与相线间距及相线对地(外壳)间距应>=125mm;对于0.4KV低压母线,相间距及相线对地(外壳)间距应>=20mm。
5.6、查完毕后,应收存好各合格证及有关资料。
6、运输装卸过程中要尽量避免损害邻近花草树木;开关柜搬运过程中,如必须经过绿化带时,要采用装支承架的方法或其它有效的方法以防压伤绿化带。
三、配电盘、柜的安装1、配电盘、柜的就位1.1、当室内已清理干净,环境无尘时,就开始对盘、柜就位。
先按图纸规定的顺序将配电盘编号作好标记,然后用人工将其搬运到安装位置,前后排列整齐、美观,盘与盘间无明显缝隙。
乡镇供电所新装三相直接接入式电能表作业标准

《供用电营业规则》
《电业安全工作规程》(发电厂和变电所电气部分)DL 408-91
《农村低压电力技术规程》DL/T499-2001
《农村低压电气安全工作规程》DL/T477-2001
《电能计量装置技术管理规程》DL/T448-2000
《电能计量装置安装接线规则》DL/T825-2002
2.9搭火时必须戴绝缘手套;
2.10搭火后,由工作负责人对相序进行核对,检查相序是否正确,并合上刀闸后检查用户是否有电,电能表运行是否正常;
2.11加装封铅,打上封钳印号,记录电能表厂名、厂号、填好装表凭单,并请客户签字认可。
3.自检验收
工作负责人应随时检查施工质量,发现问题及时纠正,施工作业结束后,应组织人员进行验收。
2.3装表前应先用膨胀螺丝把表箱固定在墙上,并检查表箱是否牢固(使用电钻时严禁戴手套);
2.4将新三相电能表用螺丝在表箱内安装固定;
2.5揭开三相电能表尾盖,根据接线图,按要求进行接线;
2.6检查三相电能表进出线端子螺丝是否牢固;
2.7工作人员采取绝缘措施后,才能进行搭火;
2.8搭火前必须先进行验电,再用相序表确定相序后方可进行搭火,必须按照先搭零线后搭火线的顺序进行搭火;
1.1到达工作现场后由工作负责人向工作班人员宣读工作票,交代安全措施及注意事项,核实杆号、户名及安装地址无误;
1.2明确专责监护人员、装表人员、辅助工作人员;
1.3布置现场安全措施,登梯前对梯子进行细致关规定,电能表型号、规格是否与装表工作凭证相符;
2.2搭接临时电源时,应由两人进行,一人操作,一人监护;
4.拆除安全措施,办理工作终结手续
工作负责人认真检查工具材料等是否遗留在设备上,对照工作票检查工作是否全部完成,无问题后,宣布作业结束,命令拆除所做的安全措施,办理工作终结手续,撤离工作现场。
低压盘安装施工作业指导书005

低压配电盘柜安装施工作业指导书1、编制依据1。
1邯郸华北冶建工程设计有限公司设计图纸。
1。
2 厂家资料。
1.3《电气装置安装工程施工及验收规范》。
1.4《电气装置安装工程质量检验及评定规程》(DL/T5161。
1~5161.17—2002).1.5《电力建设安全工作规程》(火力发电厂部分DL5009。
1-2002)。
1。
6《电气装置安装工程盘、柜及二次回路结线施工及验收规范》 GB50171-1992 2、施工条件2.1 土建已施工完,场地清理干净,且在墙上标出地面标高。
2.2 作业指导书已编制,并经审批通过.2。
3 由技术人员组织施工人员熟悉施工图纸和技术资料,并进行技术交底和安全交底。
2.4 会同有关部门进行开箱检查验收,并做好记录.2。
5 低压盘已到场。
2。
6 施工人员配备:3、施工内容低压配电盘柜安装、带电试运行等.4、工艺流程5、施工程序和方法5.1 施工顺序:施工准备→基础槽钢安装→设备开箱检查→低压盘二次运输→低压盘就位→母线桥安装→母线连接→低压盘安装后检查5.2基础型钢制作5。
2。
1按设计规格领取基础型钢。
5.2.2将槽钢放在水平台板上用大锤校正平直,不平度、不直度每米均小于1。
0mm。
5。
2.3按设计尺寸用无齿锯下料,并用磨光机或锉刀清理锯口处毛刺,使之光滑.5.2.4拼装型钢框架,用钢卷尺检测型钢框架对角线误差不大于3mm,点焊在一起,再次复检,合格后焊牢。
5.2。
5用铁刷消除型钢上锈迹,露出金属光泽后刷一道红丹漆防腐,然后再刷一遍和设备颜色一致或相近的面漆.5。
3 基础型钢安装5.3。
1 联系土建清理出预埋件,同时标出室内最终地坪标高,以设计院布置图为准,安装基础型钢。
5.3.2以建筑物中心线为平行线,找正基础型钢安装基准线(误差不大于5mm),以土建所标室内最终地坪标高加上3mm作为基础型钢上平面基准,用水平仪或U型管水平法校正合格后焊牢。
有母线桥的两段盘基础,应注意相互间槽钢间距、平行度.基础槽钢埋设应符合规定。
电能表安装方案

电能表安装方案(总2页)本页仅作为文档封面,使用时可以删除
This document is for reference only-rar21year.March
安装方案
一、收集数据并整理数据
收集现场照明系统图,负载总功率,变压器容量及相关电流互感器变比。
常用电源应急电源
原照明箱内照明控制图
二、确认使用工具
使用工具:剥线钳、尖嘴钳、蝎口钳、十(一)字螺丝刀、四个平方的黄红绿黑或黄绿相间的导线、万用表、绝缘胶带、梯子、三相40A电能表、电能表箱、手推车、电锤及钻头、手电筒、扎带、膨胀螺丝。
三、安装方案
1、电表箱安装位置
安装于照明配电箱外,并与其平齐
2、电表安装方法
于照明箱内转换开关出线和车位照明总控开之间处串接三相电能表。
3、电能表接线方法
注:负载电流小于100A,故不需要另接电流互感器。
四、注意事项:(一)、注意安全,安全用电。
(二)、在工作之前先断电,后验电,电表接线完毕使用万用表量通断。
(三)、正确合理使用工器具,合理保管。
五、危险点分析及措施
1、触电工作前先断电,验电,检查工具绝缘是否正常
2、误动设备工作前认清照明箱标示牌,正确断电
3、正确使用工器具,防止误伤。
装表接电作业指导书

本标准是以2008 年10 月20 日湖州电力局发布的Q/HD3481021-2008 电能计量现场装接指导书基础,根据湖州电力局封印管理办法、2009 版国网营销系统业务管理等规定。
在技术内容上与之等效,编写规则上与之等同。
本标准仅适用于南浔供电分局;本标准由南浔供电分局起草;本标准主要起草人:楼小波、王俊杰、温晓康本标准由南浔供电分局客服分中心负责解释。
2电能计量现场装接作业指导书1 范围本标准规范了南浔供电分局电能表计量现场装接作业人员的工作程序,确保电能计量现场装接操作正确和规范。
适用于本分局电能表计量现场装接工作。
2 规范性引用文件下列文件中的条款通过本标准的引用而成为本标准的条款。
凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于标准;凡是不注日期的引用文件,其最新版本适用于标准。
中华人民共和国电力法国家电网公司电力安全工作规定(发电厂和变电所电气部分)DL/T448——2000 电能计量装置技术管理规程Q/HDJG 020320—2002《电能计量管理》Q/HD3481021-2008《电能计量现场装接指导书》《供电营业规则》《湖州电力局封印管理办法》《湖州电力局电能计量装置标准接线图》浙电营字[2007]6号《电能表带电作业指导书(试行)》《一日安全监察工作制度》3 职责和权限3.1 工作负责人职责工作负责人严格执行《电力安全工作规程》,负责装接工作的现场安全,正确地组织安排装接工作,工作前对工作班人员进行安全交底,认真做好“五提前” (提前勘察、提前分工、提前协同、提前开票、提前备料)安全保障工作,终结后进行安全小结并负责和其它班组的协调工作。
严格执行本指导书工作程序,正确完成装接任务,工作负责人督促工作班人员安全作业,确保计量装接的正确性,完成相关系统数据、信息的录入以及流程环节的流转。
3.2 工作班成员职责工作班成员严格遵守《电力安全工作规程》,认真做好有关安全措施,相互监督现场安全措施的实施。
低压更换电流互感器和电能表作业指导卡

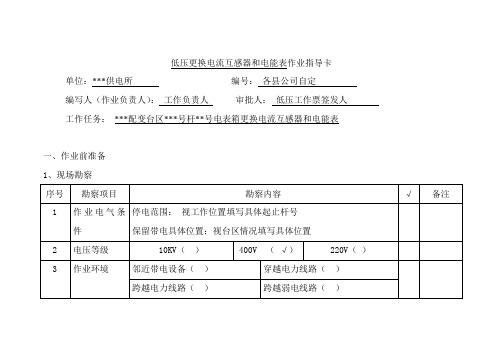

低压更换电流互感器和电能表作业指导卡单位:***供电所编号:各县公司自定编写人(作业负责人):工作负责人审批人:低压工作票签发人工作任务:***配变台区***号杆**号电表箱更换电流互感器和电能表一、作业前准备1、现场勘察序号勘察项目勘察内容√备注1 作业电气条件停电范围:视工作位置填写具体起止杆号保留带电具体位置:视台区情况填写具体位置2 电压等级10KV()400V (√)220V()3 作业环境邻近带电设备()穿越电力线路()跨越电力线路()跨越弱电线路()多回同杆()具体位置4 地域环境交通道路或人口密集区(√)起伏山地()泥洼地带()沿墙敷设()跨越公路()跨越铁路()跨越河流()临近地下管线()运输(途中)道路障碍()具体位置:具体杆号5 勘察情况简析及应采取的措施防触电伤害(防返送电)、倒断杆伤害、高空坠落伤害、高空坠物、交通伤害采取的措施:1、停电、验电、在工作地段两端装设接地线;2、在梯子上工作要有专人扶守;3、登高前检查杆跟、杆身、拉线,全程使用安全带;4、公路、街道两侧安装电能表时注意来往车辆,设专人看守。
以上勘察项目于年月日勘察完毕。
主要勘察人员(签字):2、人员分工序号分工项目工作班人员√备注更换电流互感器和电1视工作量填写能表3、工器具准备工器具准备人: XXXX年 XX月XX日工器具收回人: XXXX年XX月XX日序号工器具名称规格单位准备数量实领数量回收数量√备注(领用审核人)1 个人手持工具套2 脚扣付3 安全带条4 梯子架5 验电器支6 接地线组7 标识牌块8 双向警示牌块9 绝缘手套付10 拉闸杆付11 绝缘鞋双12 安全帽顶4、材料准备材料准备人:年月日材料回收人:年月日序号材料名称规格单位准备数量实领数量回收数量备注√确认“作业前准备”1-4项已完成,工作负责人(签字):XXX二、作业程序及危险点控制措施计划工作时间:XXXX年 XX月XX日XX时XX分至XXXX年 XX月XX日XX时XX分1、开工序号开工内容要求项目√备注1检查安全措施是否符合现场实际、是否与工作票相符;2召开班前会:宣读工作票、措施票、指导书,交待工作任务、危险点、安全措施;3交待人员分工、履行签字确认手续;4 履行工作许可手续确定以下2-4项危险点及安全措施、现场补充安全措施、关键作业步骤已进行讲解。
电能表拆装作业指导书
天津天保电力有限公司营销管理体系文件文件编号:Q/TBH DL050—2014-11702 文件名称: 电能表拆装作业指导书发布日期:版本号:2014天津天保电力有限公司发布第一章总则第一条为规范天津天保电力有限公司电能表拆装工作,特制定本作业指导书。
第二条本作业指导书适用于天津天保电力有限公司营销中心。
第二章工作内容及工作要求第三条电能表拆装作业是指本公司电力营销业务中电力增容、小用户增容、减容,复容、改压、迁址、分户、并户、移表等流程中涉及电能计量装置装拆的有关作业,以及电能计量装置轮换的有关电能表拆装的作业。
第四条电能表拆装作业主要涉及拆装作业的装置、辅材及工器具及其安装准备、现场安装、系统信息录入等。
第五条此工作由计量管理员负责发起。
第三章作业程序实用文档换表流程图实用文档拆表流程图实用文档装表流程图第六条装置、辅材及工器具及其安装准备(一)计量管理员联系用户和装拆表人员,确定安装地点、时间相关手续。
(二)根据工作要求,计量管理员领用相关电能表装置、辅材及工器具。
第七条现场安装、拆除作业(一)根据工作要求,计量管理员确认现场是否停电;需要停电的,待停电后方可作业。
(二)计量管理员抄录相关拆除前电表数据。
(三)根据《电能计量装置安装接线规则》(DL/T825-2002),计量管理员和装拆表人员实用文档进行相关拆装作业。
(四)计量管理员抄录相关安装后电表数据。
(五)计量管理员要求用户根据安装情况,核对抄表数据并确认签字。
(六)计量管理员返还领用工具。
第八条系统操作(一)根据工作需求,计量管理员开启相应系统流程。
(二)计量管理员录入相关数据并审核。
第四章作业方法第九条系统操作(一)登陆系统,点击装表接电/换表/拆表,选择按钮,点击“确定”,生成相应的工作流程。
实用文档(二)根据工作传票上抄录的数据进行录入,核对无误后,可转交系统审核员。
第五章附则第十条本指导书自颁布之日起执行。
第十一条本指导书由天津天保电力有限公司营销中心负责解释。
低压配电柜安装作业指导书
配电柜安装作业指导书1.系统简介本工程由电所引四路低压电源220/380V(一路动力、三路照明)至一层配电室,采用放射式与树干式相结合的配电方式,大容量动力负荷采用放射式供电,住宅用电采用树干式供电。
2.使用的主要材料及材质要求2.1成套配电柜等应根据设计要求的型号、规格选用合格产品。
并有产品的合格证、生产厂家应具备与产品要求相一致的资质(质量体系认证证书、强制性产品认证(CCC)证书)。
2.2槽钢表面无严重锈蚀,无过度扭曲、弯折变形;镀锌扁钢应为热浸镀锌产品且每批均应有合格证或镀锌厂出具的镀锌质量证明书;外观检查时镀锌层覆盖完整、表面无锈斑。
2.3镀锌材料有:螺栓、螺母、机螺丝、平光垫、弹簧垫、膨胀螺栓,有合格证或镀锌质量证明书。
2.4母线应根据设计要求截面进行选择,应使用合格产品。
外观检查时应包装完好,裸母线平直,表面无明显划痕,测量厚度和宽度符合制造标准。
2.5其他材料如压线端子、塑料带、塑料胶布、电缆终端头套、防锈漆、灰油漆、电焊条、焊锡、焊剂等均应符合质量要求。
2.6 导线电缆的规格型号必须符合设计要求,有产品合格证。
3.主要机具3.1吊装机具:吊链、钢丝绳、麻绳索具等。
3.2安装工具:台钻、手电钻、电锤、砂轮、电焊机具、气焊机具、台钳、案子、锉刀、钢锯、扳手、榔头、电工刀、该锥、克丝钳、压接钳、电炉、喷灯、锡锅、锡勺等。
3.3测试检验工具:兆欧表、万用表、水平板、试电笔、钢卷尺、方尺、水平尺、钢板尺、线坠、力矩扳手。
3.4 防护用具:高压绝缘靴、绝缘手套、粉末灭火器等。
3.5其他工具:桶、刷子、灰铲、工具箱、高凳等。
4.操作工艺4.1配电柜安装的工艺流程:试运验收配电柜的安装要按工艺流程进行,应注意施工的先后顺序,按现场条件和作业情况,各过程也适当的分解或合并进行。
4.2设备开箱检查4.2.1设备开箱检查由安装施工单位执行,供货单位、监理单位(建设单位)参加,并做好检查记录。
4.2.2按设计图纸、设备清单核对设备件数。
电力安装作业指导书
电力安装作业指导书一、前言电力安装作业是一项重要的工程任务,需要严格的注意事项和操作流程。
本指导书旨在为电力安装作业人员提供详尽的指导和要点,确保作业的安全和高效进行。
二、准备工作1. 阅读工程设计图纸和相关文件,了解工作目标和要求。
2. 检查所需工具和设备,确保其完好无损并且符合操作要求。
3. 确认施工场地的环境和安全条件,采取必要的防护措施。
三、安全操作1. 穿戴合适的个人防护装备,包括安全帽、防护眼镜、防护手套等。
2. 在作业前对电源进行断电处理,并通过合适的标识和警示措施提醒他人。
3. 在进行电缆铺设时,确保线路通道的平整和无障碍,并避免与其他设备或管道相冲突。
4. 在安装电气设备时,确保设备的稳固性和牢固性,同时注意设备的重量和尺寸要求。
5. 在进行接线和连接时,确保操作正确、牢固可靠,并使用适当的接线工具和材料。
6. 在使用电器工具时,注意安全操作和正确的使用方法,防止事故发生。
四、施工规范1. 根据工程设计图纸和要求,按照电力安装标准进行施工,确保符合相关法规和规范。
2. 使用合适的电缆和线材,并按照正确的方法进行剥皮、连接和绝缘处理。
3. 安装电气设备时,注意设备的位置和布线要求,并留出足够的操作空间和维护空间。
4. 接线时,注意导线的规格和截面积要求,并按照正确的接线图进行操作。
5. 检查和测试安装的电路和设备,确保电力供应正常、可靠,并消除潜在的故障隐患。
6. 清理施工现场,将废弃物和杂物妥善处理,确保施工区域整洁有序。
五、注意事项1. 遵循工作安全规范和操作程序,严禁违章操作和擅自更改设计要求。
2. 注意电力设备的额定功率和负荷要求,确保供电系统的稳定性和安全性。
3. 在作业过程中,及时与工程监理和其他相关人员沟通,解决问题并协调工作进展。
4. 注意环境保护和能源节约,减少浪费和污染,遵守相关法规和要求。
5. 定期检查和维护安装的电力设备和线路,确保其正常运行和安全使用。
六、总结本指导书涵盖了电力安装作业的基本要点和操作流程,希望能为电力安装作业人员提供有价值的指导和帮助。
电能计量装置装拆作业指导书
电能计量装置装拆作业指导书
1范围
适用于本公司电力营销业务中电力增容、小用户增容、减容,复容、改压、迁址、分户、并户、移表、通用杂项(既有安装,又有拆除工作)流程中涉及电能计量装置装拆的有关作业,以及电能计量装置轮换的有关作业。
2职责
2.1装表接电班班长根据电力营销信息系统中的各类工作传票负责分配装拆表任务。
2.2装表接电员负责与客户联系,现场工作,现场客户确认,装拆表录入,机内传票传递。
2.3资产管理员负责领发表、接收退表、核对装拆工单与电表示数。
3质量要求
3.1按电力营销信息管理系统规定的考核时限完成电能计量装置装拆工作。
3.2电能计量装置装拆工艺符合专业规程要求,整齐美观、连接固定牢靠。
工作差错率为零、故障率为零。
3.3现场不发生安全事故。
4作业顺序。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
文档来源为:从网络收集整理.word版本可编辑.欢迎下载支持. 低压三相电能表安装作业指导书 年 月 1 适应范围 本作业指导书适用于低压三相电能表安装、更换作业。 2 引用的标准和规程 下列文件中的条款通过本标准的引用而成为本标准,凡注明日期的文件,其随后的修订版均不适用本标准,凡不注明的引用文件,其最新版本适用于本标准。) 国家电网安监[2005]83 号《国家电网公司电力安全工作规程》(变电站和发电厂电气部分、电力线路部分) DL/T448-2000 电能计量装置技术管理规程 DL/T825-2002 电能计量装置安装接线规则电力供应与使用条例(中华人民共和国国务院令第 196 号 1995 年 4 月 17 日) 供电营业规则(中华人民共和国电力工业部令第 8 号 1996 年 10 月 8 日) 3 安装前准备工作安排 3.1 准备工作安排 序号 内 容 标 准 责任人签字 备 注
1 根据工作任务要求,确定工作内容。组织工作人员学习作业指导书,使全体工作人员熟悉工作内容、进度要求、作业标准、安全注意事项。由工作负责人监督检查。 不缺项、漏项 2 了解现场作业环境条件,分析可能遇到的问题,提出有效的预防措施。
3 测量仪表和安全工机具经过定期检验且合格。 仪器良好
4 携带的工具和材料能够满足安装作业的需求。
5 填写工作票或派工单,内容清楚、工作任务和工作范围明确。 工作票填写正确 3.2 人员要求 序号 内容 责任人签字 备 注
1 现场作业人员应身体健康、精神状态良好
2 现场工作负责人必须具备相关工作经验,且熟悉电气设备安全知识。 3 工作班成员不得少于 2 人。 4 工作人员必须具备必要的电气专业(或电工基础)知识,掌握本专业作业技能,必须持有上岗证。 5 工作班人员必须熟悉《国家电网公司电 文档来源为:从网络收集整理.word版本可编辑.欢迎下载支持. 力安全工作规程》(以下简称《安规》)的相关知识,熟悉现场安全作业要求,并经安规考试合格。 3.3 主要仪器仪表和工具 序号 名称 型号及编号 单 位 数 量 备 注
1 绝缘手套 双 2 绝缘鞋 双 3 验电笔 只 4 接地线 组 5 低压短路环 不小于 4mm2硬质塑料铜芯线 组 3 短接二次电流回路专用
6 登高板 付 7 绝缘梯 把 8 低压短接线 组 9 钳形电流表 只 10 相序表 只 11 低压验电笔 只
12 平口螺丝刀 把 (螺丝刀金属裸露部分用绝缘胶带缠绕、螺丝刀口带磁)
13 十字螺丝刀 把 (螺丝刀金属裸露部分用绝缘胶带缠绕、螺丝刀口带磁) 14 平口钳 把 15 尖嘴钳 把 16 斜口钳 把 17 电工刀 把 刀把需进行绝缘处理 18 剥线钳 把 19 安全带 付 20 安全帽 个 21 常用接线工具 套 若干 22 记号笔 支 23 护目镜 付 3.4 危险点分析 序号 内容 后果
1 工作人员进入作业现场不戴安全帽 可能会发生人员伤害事故 2 工作现场不挂标示牌或不装设遮栏或围栏 工作人员可能会发生走错间隔及操作其他运行设备 3 二次电流回路开路或失去接地点 易引起人员伤亡及设备损坏 4 电压回路操作 有可能造成交流电压回路短路、接地
5 在高处安装计量装置时 可能造成高空坠落或高空坠物,引起人员伤亡及设备损坏 6 设备的标示不清楚 易发生误接线,造成运行设备事故 7 未使用绝缘工具 易引起人身触电及设备损坏 文档来源为:从网络收集整理.word版本可编辑.欢迎下载支持. 8 使用电钻时 可能碰及带电体 9 没有明显的电源断开点 易引起人身触电伤亡事故
10 低压搭(拆)头时不按先零(火)后火(零)顺序进行 容易引起人身触电伤亡事故
3.5安全措施 序号 内容
1 进入工作现场,工作人员必须戴安全帽,穿工作服,正确使用劳动保护用品。 2 现场作业必须执行派工单制度,工作票制度、工作许可制度、工作监护制度、工作间断、转移和终结制度
3 开工前,工作负责人应对工作人员详细交代在工作区内的安全注意事项,进行危险点分析。 4 工作现场应装设遮拦或围拦或标示牌或设置临时工作区等,操作必须有专人监护。
5 检查实际接线与现场、要求、图纸是否一致,实际安装位是否与派工内容一致,如发现不一致,应及时进行报告、更正,确认无误后方可进行安装作业。
6 在进行停电安装作业前,必须用试电笔验电,应确定表前(或低压电流互感器)、表后线(或低压电流互感器)是否带电,或者是否有明显的断开点,在确认无电、无误情况下方可进行安装工作。 7 使用绝缘工具,做好安全防范措施。
8 为防止震动引起保护误动,客户变电站作业,要采取与信号、控制、保护回路有效的隔离措施,防止误碰、误动。必要时可以暂停保护压板。 9 严禁相线(电压)短接、接地,严禁二次电流回路开路。 10 使用梯子或登杆作业时,应采取可靠防滑措施,并注意保持与带电设备的安全距离。
11 安装作业结束后,工作人员应对安装设备及电压、电流回路连接情况进行检查,并清理现场。 4 安装程序 4.1 开工 序号 内 容 责任人签字
1 工作负责人检查派工单上所列安全措施是否正确完备,经核查无误后,方可安排工作。
2 工作票负责人会同工作票许可人检查工作票上所列安全措施是否正确完备,经核查无误后,与工作票许可人办理工作票许可手续。
3 开工前,工作负责人应检查所有工作人员是否携带并正确使用劳动保护用具,并带领所有工作人员进入作业现场,详细交代作业任务、安全措施和安全注意事项、设备状态及人员分工。全体工作人员应明确作业范围、进度要求等内容,并在作业人员签字栏内分别签名。 4.2直接接入式低压三相电能表新安装作业步骤及标准 序号 作业步骤及标准 安全措施注意事项 责任人签字
1 工作负责人向工作班成员交待工作内容、工作环境、工作安全要点,并按照 文档来源为:从网络收集整理.word版本可编辑.欢迎下载支持. 工作票(派工单)上所列危险点进行分析并布置预控措施。
2 排列进户线导线,垂直、水平方向的相对距离达到安装标准,固定良好,要求固定后外形横平竖直。导线加装 PVC 管 (或槽板),进出线不能同管。
3 检查导线外观无松股,绝缘无破损,导线连接头、分流线夹无金属面裸露。 4 安装固定电能表箱,电能表安装高度 1.8m-2.2m,表箱成垂直、四方固定。将电能表固定于计量箱内,(配电计量屏或楼层竖井表计安装处),要求垂直牢固。
5 从电能表端纽盒(火门)施放相线至表后空开上端(空开处于分位),零线接入电能表(计量)箱内零线母排或直接与负荷侧零线接通。
6 按照先零线后相线的顺序穿(槽板)管施放入计量箱,并依次接入电能表端纽盒(火门)内,拧紧固定。
7 检查电能表接线正确无误后,按照先零线、后相线的顺序依次搭接。 搭火按照线路作业规程规定执行
8 安装接电正常,确认无误后,抄录电能表相关参数,对电能表及端子盒实施铅封,确认铅封完好。请客户在工作单上履行确认签字手续 。
4.3低压带电流互感器三相电能表新安装作业步骤及标准 序号 作业步骤及标准 安全措施注意事项 责任人签字
1 工作负责人向工作班成员交待工作内容、工作环境、工作安全要点,并按照工作票(派工单)上所列危险点进行分析并布置预控措施。
2 排列进户线导线,垂直、水平方向的相对距离达到安装标准,良好固定,要求固定后外形横平竖直。导线加装 PVC 管 (或槽板),进出线不能同管。 3 检查导线外观无松股,绝缘无破损,导线连接头、分流线夹无金属面裸露。 4 安装低压带电流互感器的计量装置,必须在互感器前端有明显的断开点(刀闸或保险),要求所有互感器安装排列极性方向一致,且便于维护,螺栓连接齐全紧固。 文档来源为:从网络收集整理.word版本可编辑.欢迎下载支持. 5 施工前,必须对安装互感器的前、后端进行停电、验电,做好安全防范措施。将进相线接入低压电流互感器一次侧,电流进出方向应与电流互感器极性方向一致;如低压电流互感器为穿心式,则一次侧绕越匝数应一致,极性方向一致。
6 安装固定电能计量箱(或计量屏),计量箱内电能表安装高度 1.8m-2.2m,计量屏内电能表安装高度不低于 0.8m,表箱成垂直、四方固定。将电能表固定于计量表箱(或计量屏)内,要求垂直牢固。
7 从电流互感器施放二次导线至计量箱(或计量屏)内的二次接线端子盒,要求接线正确。从二次接线端子盒施放二次导线至电能表端纽盒(火门),要求接线正确。严禁电压回路短路、接地,电流二次回路开路;相色标志正确、连接可靠,接触良好,配线整齐美观,导线无损伤绝缘良好。 严禁电压回路短路、接地,电流二次回路开路。
8 检查电能表接线正确无误后,进行通电测量电压及相序,观察电表运转是否正常。
9 安装接电正常,抄录电能表相关参数,确认无误后,对电能表、互感器二次端子盖及计量箱(或计量屏)实施铅封,确认铅封完好。请客户在工作单上履行确认签字手续 。 4.4现场带电装(换)直接接入式三相电能表作业步骤及标准 序号 作业步骤及标准 安全措施注意事项 责任人签字
1 工作负责人向工作班成员交待工作内容、工作环境、工作安全要点,并按照工作票(派工单)上所列危险点进行分析并布置预控措施。
2 监护人到位,工作人员查找并核对应装(换)电能表的位置及所对应的表前、表后线(下户线、进户线)。用万用表测试换表前的电压、电流值,同时用秒表测算出换表前的瞬时功率。
3 启动秒表记录换表时间,将应换表的电量止数抄录正确。
4 先断开负荷,用试电笔验证电能表端纽盒处(火门)进出相零线,拆除电能表端纽盒(火门)处的进出相零线,用绝
