低压配电柜安装作业指导书[最新]
低压配电柜作业指导书

宜昌南玻硅材料有限公司Yichang CSG Polysilicon Co.,Ltd上广电、泰豪低压设备作业规程试行版编制:审核:批准宜昌南玻110KV变电站我公司低压配电室设备采用上海通用电气广电股份有限公司和泰豪科技(深圳)电力技术有限公司生产的MLS-5.0型和GCK(L)型低压配电设备。
MLS-5.0型低压配电设备框架结构采用进口敷铝锌钢板经特殊模具加工而成,用自攻螺丝或六角螺丝连接、组装成各种矩形结构和功能单元。
柜内区域划分成:水平母线室、垂直母线室、功能单元室、出线端子室,达到IP2X的防护要求。
GCK(L)型低压配电设备框架结构采用进口敷铝锌钢板加工而成,柜内各功能室严格分开,其隔室主要分为功能单元室、母线室、出线端子室。
现针对公司生产用电性质与变电站维修人员配制情况,对我司低压配电室电气设备的巡视、维护、及试验做出以下规定。
低压配电装置的巡视检查要求:正常运行时,要求值班人员每8小时对设备全面巡视一次,巡视检查项目如下:1、查看低压配电装置外壳表面是否出现局部漆膜颜色加深、焦黑起泡;2、用红外测温仪测试母线连接处是否发热、接触是否可靠。
3、查看是否从配电柜内部发出异常的声响,是否有烧焦的气味或痕迹;;4、查看低压配电柜上开关分、合指示灯指示是否正确,到位;5、查看装置上的卡圈或开口销是否脱落;紧固件有无松懈;6、查看配电柜门、盖是否关闭严密。
7、查看电缆出线及二次布线是否有烧焦的痕迹;线头是否脱落;低压配电设备的操作规定:1、一般情况下,低压配电柜各独立单元采用DCS遥控操作,现场操作柱上的选择开关均应切至“DCS”控制方式,仅在事故处理、应急操作时将选择开关置于“现场”控制,再通过就地分合闸按钮进行操作。
这些操作必须由检修人员进行。
2、抽屉功能单元有可靠的机械联锁装置,防止误操作和带负荷拔插,并通过操作手柄控制批示出功能单元的合闸、分闸、试验、抽插、连接、隔离位置。
联锁开关位置:⑴合闸位置—手柄上红色箭头垂直向上,抽屉锁定。
GGD安装作业指导书

表1
标记处数更改文件号签字日期标记处数更改文件号签字日期
图1 图2 处数 更改文件号 签字 日期 更改文件号 签字 日期绝缘支撑间距
表2
5.4二次接线作
5.4.1 准备工作:
5.4.1.1 看清图纸要求和图上设备符号是否与实物符合,并按电器元件的安装位置的接点,考虑适当线路的行法。
图3 图4
5.5标牌、铭牌安装
装配前准备,根据配置清单要求选择标牌、铭牌数量及规格。
5.5.1铭牌用4*12抽芯铆钉下图所示尺寸铆装。
5.5.2按规范《铭牌和标识加工、安装工艺守则》制作。
眉头粘贴要平,齐;铭牌用4*12抽芯铆钉铆接,如图5,6。
自检:铭牌内容与有效的“中国强制性产品认证印刷
图5
铭牌字迹要清晰
图6
处数更改文件号签字日期标记处数更改文件号签字。
高、低压开关柜安装作业指导书

1. 危险辩识1.1搬运及安装过程中小心砸伤、压伤人;1.2安装小组负责人根据开关柜重量,现场施工环境,制定简易吊装方案,吊装时避免交叉作业;1.3设备安装时必须选择合适的吊装点,掌握平衡,小心轻放,作业人员服从统一指挥,避免造成设备的损坏。
2.物资到货检查2.1开关柜到现场以后由项目负责人会同送货人员对物资进行开箱检查,收集装箱单;2.2检查开关柜外观有无损坏,附件有无缺损,不符合项进行记录;3.安装物资准备物资:验收合格的开关柜、槽钢、扁铁、铜铝排、电焊机、氧割、薄垫片、连接螺栓、∮20钢管五根长度﹥开关柜底边、撬棍4根、制作简易室内吊装架、1T手板葫芦一个、8T吊车一部。
4.安装步骤4.1配电柜基础安装4.1.1项目负责人根据配电房基建完工情况及物资到货后,组织维修人员开始安装开关柜基础,按设计图纸施工,一般采用100槽钢、50角铁和60扁铁等材料;4.1.2槽钢校直后焊接,易在内侧施焊,接头处焊好后应用手砂轮打磨,保证平整;4.1.3运用水平仪测量水平度,通过垫片进行调校,使基础水平相差小于2MM;4.1.4槽钢基础底部用镀锌扁铁与室外接地体贴面焊接,基础完成后进行除锈防腐处理。
4.2开关柜转移到配电室4.2.1项目负责人联系吊车就位,观察周围环境,确定吊装地点;4.2.2安排人员拆卸包装,栓挂吊绳,指定专人负责对吊车进行联络指挥;4.2.3吊装过程中应小心轻放,防止将面板上的元器件损坏,擦伤等,室内人员利用钢管、撬棍等平移开关柜到基础上按图纸序号落位;4.3配电柜的安装4.3.1首先以进线柜为基准柜,进线有母排的,应找准中心点位置,利用薄垫片将开关柜调到水平,并与地面保持垂直,垂直度允许偏差不大于1.5‰,其余开关柜利用连接螺栓与进线柜逐个连接,柜间接缝不大于2㎜;4.3.2 开关柜柜体组装完成后,在每面柜体内侧的对角点焊接两处固定;4.3.3 项目负责人组织安装人员安装主母线铜排、铝排,同一配电室内母线相色排列一致,主母线、分支母线与设备间的连接应可靠,连接表面涂上导电膏,坚固螺栓采用镀锌产品,均带有两个平垫及一个弹垫,拧紧后至少露出2-3圈丝扣,连接螺栓不超出30㎜,10KV高压柜的相间及对地保证大于150㎜的安全距离;4.3.4母线安装完成,装母线夹时应考虑涡流的影响,凡能形成涡流的连接部分采用绝缘处理,对于穿墙套管及其安装固定板应采用非铁磁材料或开缝防涡流处理;4.3.5低压柜零母线用80×8铜母线与变压器地排可靠连接。
低压柜安装作业指导书

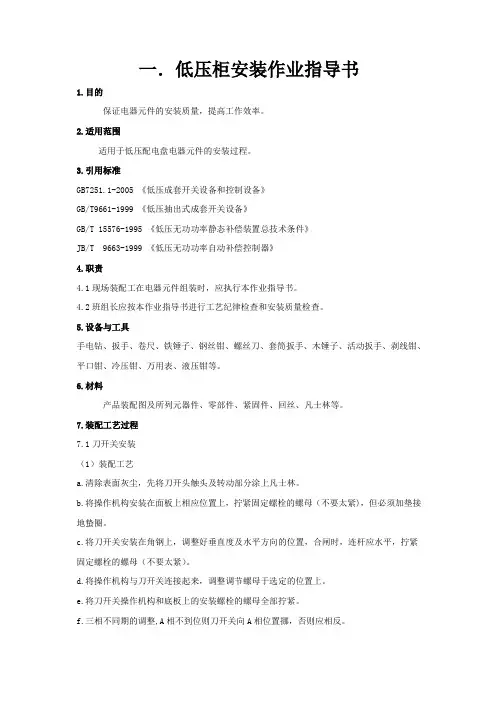

一.低压柜安装作业指导书1.目的保证电器元件的安装质量,提高工作效率。
2.适用范围适用于低压配电盘电器元件的安装过程。
3.引用标准GB7251.1-2005 《低压成套开关设备和控制设备》GB/T9661-1999 《低压抽出式成套开关设备》GB/T 15576-1995 《低压无功功率静态补偿装置总技术条件》JB/T 9663-1999 《低压无功功率自动补偿控制器》4.职责4.1现场装配工在电器元件组装时,应执行本作业指导书。
4.2班组长应按本作业指导书进行工艺纪律检查和安装质量检查。
5.设备与工具手电钻、扳手、卷尺、铁锤子、钢丝钳、螺丝刀、套筒扳手、木锤子、活动扳手、剥线钳、平口钳、冷压钳、万用表、液压钳等。
6.材料产品装配图及所列元器件、零部件、紧固件、回丝、凡士林等。
7.装配工艺过程7.1刀开关安装(1)装配工艺a.清除表面灰尘,先将刀开头触头及转动部分涂上凡士林。
b.将操作机构安装在面板上相应位置上,拧紧固定螺栓的螺母(不要太紧),但必须加垫接地蛰圈。
c.将刀开关安装在角钢上,调整好垂直度及水平方向的位置,合闸时,连杆应水平,拧紧固定螺栓的螺母(不要太紧)。
d.将操作机构与刀开关连接起来,调整调节螺母于选定的位置上。
e.将刀幵关操作机构和底板上的安装螺栓的螺母全部拧紧。
f.三相不同期的调整,A相不到位则刀开关向A相位置挪,否则应相反。
g.有灭弧罩的最后要将灭弧罩上好,不得碰到触头。
(2)质量要求a.刀开关应垂直安装,倾斜度不大于5度。
b.动、静触头为直线接触,不应歪斜、保持接触良好。
c.合、分闸操作顺利,不应有可感觉的卡阻现象。
d.刀开关合闸不同期性应小于2mm。
e.刀开关底板绝缘应良好,必要时底板背面垫3~4mm厚绝缘衬垫后固定。
f.刀开关合闸时手柄在上,分闸时手柄在下。
g.双投刀开关应保证在上下合闸时到位。
7.2框架式断路器的安装。
(1)安装工艺a.安装断路器的安装板或角钢必须平整或平直。
低压配电柜及控制柜安装作业指导书

M16
78.5~98.1
M18
98.0~127.4
M20
柜安装位置的先后次序搬运到室内,其搬运方向应与安装方向一致。
2.3.2 为了保证盘柜在搬运期间损坏室内地面,在盘柜进入室内时,必须铺设
δ10mm 胶皮及-10mm 厚钢板。
施工技术要领
2.3.3 凡是开箱后的盘柜,必须及时搬运到室内,无适当措施不允许在外面过 夜。
3. 盘柜的开箱清点及检查
3.1 盘柜的开箱检查应有厂家、有限公司、监理、施工单位等有关人员参加, 认真做好开箱检查记录,各单位应在验收单上签字。 3.2 盘柜开箱时应尽量使用专用工具,应特别小心,防止损坏盘面油漆或盘 内其它设备。 3.3 清点盘、柜内设备、元件规格、数量是否与定货相符,产品的技术文件 是否齐全,并做好记录。
5. 盘柜内小母线安装
5.1 根据图纸进行盘柜内小母线安装。 5.2 小母线采用的铜棒,安装前应平直。 5.3 小母线两侧应有标志牌,标明其代号或名称,并应清晰不易脱落。 5.4 屏顶上部小母线不同相或不同极的裸露载流部分之间,裸露载流体部分 与未经绝缘的金属体之间,电气间隙不得小于 12mm;爬电距离不得小于 20mm。
蒲电二期四号机组安装工程低压配电柜及控制柜安装作业指导书主要设备材料技术要求一览表序号名称技术数据数量重量备注80435340矩形铜母线689盘内小母线铜圆400蒲电二期四号机组安装工程低压配电柜及控制柜安装作业指导书盘柜到达现场后应在规定期限内做验收检查开箱检查应有厂家业主监理施工单位等有关人员参加认真做好开箱检查记录各单位应在签证书上签字并应符合下列要求
弯制好的母线应在设备上比照好以后再切去端头多余的部分。
施工技术要领
6.3 矩形母线应进行冷弯,不得进行热弯并应符合下列规定: 6.3.1 母线开始弯曲处距最近绝缘子的母线支持夹板边缘不应大于 0.25L(L
配电柜 低压配电柜作业指导书

配电柜低压配电柜作业指导书配电柜低压配电柜作业指导书配电柜1目的规范MNS低压配电柜的操作、维护和保养。
2适用范围为了保证对低压配电柜进行正确、安全操作与维护保养,制定本文件。
本文规定了MNS低压配电柜的操作、维护和保养步骤。
本文件适用于兰州输气分公司压缩机站场使用的低压配电柜操作、维护保养。
3职责3.1输气站负责对本站所管辖的低压配电柜进行日常操作。
3.2维抢修中心负责对低压配电柜定期进行维护保养。
3.3供应站负责购买维护保养低压配电柜所需的专用工具及备品备件,消防检测宾馆饭店消防要求。
3.4生产科负责安排、指导电气春检工作。
4工作程序配电柜注:以下内容涉及的操作必须由操作人和监护人两人进行,且必须持有进网电工作业许可证。
4.1MasterpactMT断路器操作4.1.1站内低压进线有两个回路,分别是发电机进线和市电进线(涩北站为两路发电机进线),采用MasterpactMT断路器进行分合闸操作。
4.1.2MasterpactMT断路器为弹簧储能开关,操作人站在绝缘板上,在监护人的监护下,按下黑色合闸按钮,即可将断路器合上,按下红色分闸按钮即可将断路器断开。
4.1.3断路器有两种储能方式,分别是手动储能:拉下手柄6次直到听到"啪嗒"声和自动储能:断路器在每次合闸后弹簧自动再储能。
断路器是否储能可观察柜子上储能指示黄灯是否亮起,亮起说明弹簧储能已完毕。
4.1.4Micrologic6.0A是MasterpactMT断路器的控制单元,用来设定断路一般出厂已设定好),并可用来观察断路器三相电流值等。
器的一些重要参数(4.2MNS抽屉式开关操作配电柜4.2.1合闸:向里压下黑色旋转按扭并顺时针旋转至箭头指向开关连接位置。
4.2.2分闸:逆时针旋转黑色按扭至箭头指向开关断开位置。
4.2.3开关有连接位置(电源和负载接通)、分断位置(电源和负载断开)、试验位置(主回路断开,只接通控制回路)、移动位置(可将抽屉拉出)等。
低压配电柜安装作业指导书

配电柜安装作业指导书1.系统简介本工程由电所引四路低压电源220/380V(一路动力、三路照明)至一层配电室,采用放射式与树干式相结合的配电方式,大容量动力负荷采用放射式供电,住宅用电采用树干式供电。
2.使用的主要材料及材质要求2.1成套配电柜等应根据设计要求的型号、规格选用合格产品。
并有产品的合格证、生产厂家应具备与产品要求相一致的资质(质量体系认证证书、强制性产品认证(CCC)证书)。
2.2槽钢表面无严重锈蚀,无过度扭曲、弯折变形;镀锌扁钢应为热浸镀锌产品且每批均应有合格证或镀锌厂出具的镀锌质量证明书;外观检查时镀锌层覆盖完整、表面无锈斑。
2.3镀锌材料有:螺栓、螺母、机螺丝、平光垫、弹簧垫、膨胀螺栓,有合格证或镀锌质量证明书。
2.4母线应根据设计要求截面进行选择,应使用合格产品。
外观检查时应包装完好,裸母线平直,表面无明显划痕,测量厚度和宽度符合制造标准。
2.5其他材料如压线端子、塑料带、塑料胶布、电缆终端头套、防锈漆、灰油漆、电焊条、焊锡、焊剂等均应符合质量要求。
2.6 导线电缆的规格型号必须符合设计要求,有产品合格证。
3.主要机具3.1吊装机具:吊链、钢丝绳、麻绳索具等。
3.2安装工具:台钻、手电钻、电锤、砂轮、电焊机具、气焊机具、台钳、案子、锉刀、钢锯、扳手、榔头、电工刀、该锥、克丝钳、压接钳、电炉、喷灯、锡锅、锡勺等。
3.3测试检验工具:兆欧表、万用表、水平板、试电笔、钢卷尺、方尺、水平尺、钢板尺、线坠、力矩扳手。
3.4 防护用具:高压绝缘靴、绝缘手套、粉末灭火器等。
3.5其他工具:桶、刷子、灰铲、工具箱、高凳等。
4.操作工艺4.1配电柜安装的工艺流程:试运验收配电柜的安装要按工艺流程进行,应注意施工的先后顺序,按现场条件和作业情况,各过程也适当的分解或合并进行。
4.2设备开箱检查4.2.1设备开箱检查由安装施工单位执行,供货单位、监理单位(建设单位)参加,并做好检查记录。
4.2.2按设计图纸、设备清单核对设备件数。
低压配电柜安装作业指导书

低压配电柜安装作业指导书1000字一、前言低压配电柜是电力供应的重要部件,其安装与检修工作严谨而复杂。
为了提高工作安全性、减小安装成本,必须加强方案设计、制定合理的计划和严格执行安全标准。
本作业指导书主要是针对低压配电柜的安装汇编起来,以供安装作业人员参考。
二、安装要求1.选址。
低压配电柜的选址位置应达到以下要求:(1) 远离火源、爆炸源和热源;(2) 不受阳光直射及水淹;(3) 周围应留有足够的空间便于通风、检修和维护;(4)周围环境应整洁干燥,闲杂物不得堆积。
2.安装要求(1) 安装前检验安装位置的基础是否坚实,底座是否平整。
(2) 根据低压配电柜的接线图安装电缆,松紧适当、方向清晰、标识鲜明。
(3) 安装时严格执行规定的安装尺寸与间距。
配电柜间的间距应符合安全生产的要求。
(4) 严格遵守电气安装规范的各项要求并如期验收。
(5) 安装时必须配备安全的工具与人员,必须戴好工作用品,迟缓和疲劳状态下的作业均应避免。
三、安装步骤1.测量与确定安装位置首先测量低压配电柜安装位置的长、宽、高。
然后,根据制造商的要求用水平仪检查地面是否水平、地面是否平整,以便于调整低压配电柜的水平度。
另外,要求该位置不受阳光直射、水淹、火源、爆炸源和热源。
2.设置安装基础根据低压配电柜的尺寸确定基础安装的位置和大小,然后要求基础材料符合标准(如混凝土等),以保证低压配电柜固定的稳定性和稳定的支撑。
3.设置和校准低压配电柜的参数根据低压配电柜的使用需要,设置和校准低压配电柜的参数。
设置的方法与过程必须遵守厂家的要求。
此步骤完成后,应对调整参数进行验证。
4.调整低压配电柜固定度根据低压配电柜外框的尺寸,调整低压配电柜固定的水平度,以及高度。
要求低压配电柜的固定牢固,不会因震动而移动。
5.准确楼固低压配电柜的位置用水平仪检测低压配电柜的位置是否水平,要求低压配电柜的漏缝尺寸小于0.1mm。
6.气压实验安装完成后,应立即对低压配电柜进行气压实验,根据安装角度和使用压力的不同,进行相应的压力测试。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
低压配电柜安装作业指导书[最新] 配电柜安装作业指导书1.系统简介本工程住宅由小区变电所引四路低压电源220/380V(一路动力、三路照明)至地下一层接室,采用放射式与树干式相结合的配电方式,大容量动力负荷采用放射式供电,住宅用电采用树干式供电。
2.使用的主要材料及材质要求2.1成套配电柜等应根据设计要求的型号、规格选用合格产品。
并有产品的合格证、生产厂家应具备与产品要求相一致的资质(质量体系认证证书、强制性产品认证(CCC)证书)。
2.2槽钢表面无严重锈蚀,无过度扭曲、弯折变形;镀锌扁钢应为热浸镀锌产品且每批均应有合格证或镀锌厂出具的镀锌质量证明书;外观检查时镀锌层覆盖完整、表面无锈斑。
2.3镀锌材料有:螺栓、螺母、机螺丝、平光垫、弹簧垫、膨胀螺栓,有合格证或镀锌质量证明书。
2.4母线应根据设计要求截面进行选择,应使用合格产品。
外观检查时应包装完好,裸母线平直,表面无明显划痕,测量厚度和宽度符合制造标准。
2.5其他材料如压线端子、塑料带、塑料胶布、电缆终端头套、防锈漆、灰油漆、电焊条、焊锡、焊剂等均应符合质量要求。
2.6 导线电缆的规格型号必须符合设计要求,有产品合格证。
3.主要机具3.1吊装机具:吊链、钢丝绳、麻绳索具等。
3.2安装工具:台钻、手电钻、电锤、砂轮、电焊机具、气焊机具、台钳、案子、锉刀、钢锯、扳手、榔头、电工刀、该锥、克丝钳、压接钳、电炉、喷灯、锡锅、锡勺等。
3.3测试检验工具:兆欧表、万用表、水平板、试电笔、钢卷尺、方尺、水平尺、钢板尺、线坠、力矩扳手。
3.4 防护用具:高压绝缘靴、绝缘手套、粉末灭火器等。
3.5其他工具:桶、刷子、灰铲、工具箱、高凳等。
4.操作工艺4.1配电柜安装的工艺流程:基础型钢制作安装配电柜搬运吊装母线电缆压接柜内配线校线柜盘调试试运验收配电柜的安装要按工艺流程进行,应注意施工的先后顺序,按现场条件和作业情况,各过程也适当的分解或合并进行。
4.2设备开箱检查4.2.1设备开箱检查由安装施工单位执行,供货单位、监理单位(建设单位)参加,并做好检查记录。
4.2.2按设计图纸、设备清单核对设备件数。
按设备装箱单核对设备本体及附件,备件的规格、型号。
核对产品的合格证及使用说明书等技术资料。
4.2.3柜体外观检查应无损伤及变形,油漆完整,色泽一致。
4.2.4柜内电器装置及元件齐全,安装牢固,无损伤无缺失。
4.2.5开箱检查应配合施工进度计划,结合现场条件,吊装手段和设备到货时间的长短灵活安排。
设备开箱后应尽快就位,缩短现场存放时间和开箱后的保管时间。
可先作外观检查,柜内检查待就位后进行。
4.3设备搬运4.3.1配电柜搬运,吊装由起重工作业,电工配合。
4.3.2 设备吊点,柜顶设吊点者,吊索应利用柜顶吊点,未设有吊点者,吊索应挂在四角承力结构处,吊装时宜保留并利用包装箱底排,避免索具直接接触柜体。
4.3.3 配电柜室内搬运,位移应采用手动插车,卷扬机滚杠和简易马登式吊装架配吊链吊装,不应采用人力撬动方式。
4.3.4设备进货时间按计划安排,成套配电柜到货时间宜相对集中,尽量减少现场库存和二次搬运。
如需库存和二次搬运时,应保证库存和运输安全。
4.4柜安装4.4.1基础型钢安装4.4.1.1基础型钢安装宜由安装施工单位承担。
如由土建单位承担,设备安装前应做好交接。
4.4.1.2调直型钢。
4.4.1.3基础型钢架可预制或现场组装。
按施工图纸所标位置,将预制好的基础型钢或型钢焊牢在基础预埋铁上。
用水准仪及水平尺找平、校正。
需用垫片的地方,须按钢结构施工规范要求。
垫片最多不超过三片,焊后清理,打磨补刷防锈漆。
4.4.1.4基础型钢尺寸按设计要求,安装允许偏差见下表允许偏页项目差检验方法次(mm)顶部平直每米 11基础型度全长 5 拉线,尺量检钢查侧面平直每米 12度全长 5吊线,尺量检3 垂直度每米查柜(盘)盘顶平直相邻两2 直尺,塞尺检安装4 度盘5 查成排两1 挂线,尺量检盘 5 查盘面平直相邻两直尺,塞尺检5 度盘查成排两拉线,尺量检盘查6 盘间接缝 2 塞尺检查4.4.1.5基础型钢与接地线连接,将接地扁钢引入并与基础型钢两端焊牢。
焊缝长度为接地扁钢宽度的2倍。
4.4.2柜(屏、台)稳装4.4.2.1柜(屏、台)安装应按施工图纸布置,事先编设备编号、位号,按顺序将柜(屏、台)按放在基础型钢上。
4.4.2.2单独柜(屏、台)只找正面板与侧面的垂直度。
成列柜(屏、台)顺序就位后先找正两端的,然后挂小线逐台找正,以柜(屏、台)面为准。
找正时采用0.5mm铁片调整,每处垫片最多不超过3片。
4.4.2.3按柜底固定螺孔尺寸在基础型钢上定位钻孔,无特殊要求时,低压柜用M12,高压柜用M16镀锌螺栓固定。
4.4.2.4柜(屏、台)就位找正找平后,柜体与基础型钢固定,柜体与柜体、柜体与挡板均应用镀锌螺栓连接。
4.4.2.5每台柜(屏、台)单独与接地母线连接。
柜本体应由可靠、明显的接地装置,装有电器的可开启柜门应用裸铜软导线与接地金属构件做可靠连接。
4.4.2.6柜(屏、台)漆层应完整无损、色泽一致。
固定电器的支架均应刷漆。
4.4.2.7负责柜(屏、台)安装的技术人员应了解相关设计规范,知道柜(屏、台)布置、通道、柜间距离等设计要求。
4.4.2.8不间断电源柜及蓄电池组安装及充放电指标均应符合产品技术条件及施工规范。
电池组母线对地绝缘电阻值应符合下列规定:110V蓄电池不小于0.1MΩ、220V蓄电池不小于0.2MΩ4.5 配电柜的二次连线及校线4.5.1按原理图逐台检查柜上的全部的电器元件是否相符,其额定电压和控制操作电源必须一致。
4.5.2按图敷设柜与柜之间的控制电缆连接线。
电缆敷设要求按电缆敷设工艺要求进行。
4.5.3控制线校线后,将每根芯线煨成圆圈,用镀锌螺丝、平垫圈、弹簧垫连接在每个端子板上。
端子板每侧一般一个端子压一根线,最多不能超过两根,并且两根线间加平垫圈。
多股线应涮锡,不准有断股,不留毛刺。
4.6配电柜试验调整4.6.1高压试验应由当地供电部门许可的试验单位进行,试验标准符合国家规范、当地供电部门的规定及产品技术资料的要求。
4.6.2试验内容包括高压柜、母线、避雷器、高压瓷瓶、电压互感器、电流互感器、高压开关等。
4.6.3调整内容包括过流继电器调整、时间继电器调整、信号继电器调整及机械连锁调整。
4.6.4二次控制线调整及模拟试验(1) 将所有的接线端子螺丝再检查紧固一次。
(2)绝缘摇测:用750V摇表,端子板处测试每条回路的绝缘电阻,绝缘电阻必须大于0.5MΩ。
(3)二次小线回路如有晶体管、集成电路、电子元件时,该部位的检查不准使用摇表测试,应使用万用表测试回路是否接通。
(4)接通临时的控制电源和操作电源:将柜内的控制、操作电源回路熔断器上端相线摘掉,接上临时电源。
(5)模拟试验:按图纸要求,分别模拟试验控制,联锁、操作、继电保护和信号动作。
试验动作正确无误,灵敏可靠。
(6)拆除临时电源,将摘下的电源线复位。
4.6.5带漏电保护的断路器的调整及模拟试验 (1)接通临时电源:将带漏电开关的照明柜内的控制、操作电源总断路器(或隔离开关)进线拆掉,接上临时电源。
(2)检查回路上器具接线的正确性:特别是户内的带漏电开关的插座回路,应用接线检测器全数检查。
(3)使用漏电开关测试仪测试每个漏电保护装置的动作电流和动作时间,必须符合设计要求。
同时应重点检验不同级别漏电开关动作的协调性。
(4)拆除临时电源,将正式电源线复位。
4.7送电运行验收4.7.1送电前的准备工作:安装作业全部完毕,质量检查部门检验完全合格后着手组织试运行工作。
明确试运行指挥者、操作者和监护人。
明确职责和各项操作制度。
由建设单位备齐试验合格的验电器、绝缘靴、绝缘手套、临时接地编织铜线、绝缘胶垫、粉末灭火器等。
彻底清扫全部设备和变配电室、控制室的灰尘。
用吸尘器清扫电器、仪表元件。
清除室内杂物,检查母线上、设备上有无遗留下的工具、金属材料及其他物件,查验试验报告单,试验项目全部合格,继电保护动作灵敏可靠,控制、连锁、信号等动作准确无误。
4.7.2送电:由供电部门检查合格后,将电源送进配电室,经过验电校相无误。
安装单位合进线柜开关送电,检查PT柜上电压表三相是否电压正常。
并按以下步骤给其他柜送电: 合进线柜开关合变压器柜开关合低压柜进线开关合低压柜进线开每次合闸后均要查看电压表三相是否电压正常。
(1)校相:在低压联络柜内,在开关的上下侧(开关未合状态)进行同相校核。
用电压表或万用表电压档500V,用表的两个测针分别接触两路的同相,此时电压表无读数,表示两路电同一相。
用相同的方法检查其它两相。
(2)验收:送电空载运行24小时,用远红外测温仪测量各接点温升正常,无异常现象后方可办理验收手续,交建设单位使用。
同时提交产品的合格证、说明书、变更洽商记录、试验报告单等技术资料。
工业项目在配电室交验后,经双方协商,由安装单位进行一段时间的保运。
5.质量标准5.1主控项目5.1.1柜(盘)的试验调整结果必须符合施工规范规定。
(1)配电柜的金属框架及基础型钢必须接地(PE)或接零(PEN)可靠;装有电器的可开启门与框架的接地端子间应用裸编织铜线连接,做好标识。
(2)低压成套配电柜、应有可靠的电击保护。
柜内的保护导体应有裸露的连接外部保护导体的端子,内部保护导体的最小截面积不应小于下表的规定相线的截面积S 相应保护导体的最小截面积SPS?16 3S16,S?35 1635,S?400 S/2400,S?800 200S,800 S/4注:相线为柜电源进线相线,S、S材质相同。
P(3)盘面标志牌,标志框齐全、正确、清晰。
(4)小车、抽屉式柜推拉灵活,无卡阻碰撞现象;接地触头接触紧密,调整适当,投入时先于主触头,退出时迟于主触头脱开。
(5)小车、抽屉式柜动。
静触头中心线调整一致。
二次回路的切换接头或机械电气连锁装置的动作正确、可靠。
小车、抽屉有较好的互换性。
5.1.2高压成套配电柜必须按现行国家标准《电气装置安装工程电气设备交接试验标准》GB50150的规定交接试验合格且应符合下列规定:(1)继电保护原器件、逻辑元件、变送器和控制用计算机等单独校验合格,正组试验动作正确,整定参数符合设计要求。
(2)凡经法定程序批准,进入市场投入使用的新型高压电气设备和继电保护装置,按产品技术文件要求交接试验。
(3)低压成套配电柜交接试验,交流工频耐压必须大于1KV,当绝缘电阻值大于10 MΩ时,用2500V兆欧表摇测1分钟后,无闪络击穿现象。
(4)配电柜间线路的线间、线地绝缘电阻值,馈电线路必须大于0.5MΩ二次回路必须大于1MΩ。
(5)直流屏试验应将屏内电子器件从线路上退出,检测主回路电阻值应大于0.5MΩ,蓄电池组充放电,整流器的控制调整及输出特性试验应符合产品技术文件的要求。
