填充墙施工方案(精选、)
框架填充墙施工方案

***一期三标段框架填充墙施工方案编制:审核:批准:***建设有限公司二零一五年八月一、工程概况由我公司承建的***一期三标段工程位于许**镇,***镇政府对面,东邻中心大道,西边花园路。
与云锦温泉酒店毗邻。
本工程为三层别墅,共计29栋,均为框架结构。
框架填充墙墙体采用加气混凝土砌块及灰砂砖,M7.5混合砂浆,填充墙的砌筑质量由材料控制,作业条件,工序质量标准控制,技术要求、管理人员和操作责职五个方面实施控制。
二、砌体材料准备1.材料要求1.1、加气混凝土砌块:强度等级A3.5,规格分600*250*200、600*250*100尺寸应一致。
出厂质量证明书、型式检验报告单。
核对出厂合格证,施工时所用的砌块的产品龄期宜不少于28天。
1.2、水泥:1)采用32.5级的普通硅酸盐水泥;2)水泥进场使用前,已对其强度、凝结时间、安定性进行复验合格;1.3、砂:用中砂,砂含泥量不超过5%,不得含有草根等杂物,使用前用5mm孔径的筛子过筛。
石子:20mm连续级配的碎卵。
1.4、拉结钢筋和构造柱钢筋均为复试合格。
1.5、卫生间、泡池间墙根混凝土反沿带,构造柱,抱框柱,过梁,现浇带均按图示尺寸预拼固定部位周转模板检查合格。
2.砌筑多孔砖提前1-2天浇水湿润,以免过于吸走砂浆中的水分而影响粘结力,并可除去砖表面的粉尘,但浇水过多则会产生跑浆现象,使砌体走样或滑动。
本工序质量员向泥工班组交底,并督促班组做好本工作,不允许干砖上墙。
3.砌筑用砂浆采用M7.5混合砂浆,根据砂浆配合比配料,配料准确度控制在:水泥为±2%以内,砂、水及石灰膏为±5%以内,砂浆随拌随用,拌好后3小时内使用完。
三、作业条件1、主体分部中混凝土结构已施工完毕,已经有关部门验收合格。
2、弹出轴线、墙边线、门窗洞口线,经复核,办理预检手续。
3、立皮数杆:宜用30mm*40mm木料制作,皮数杆上注明门洞口、拉结筋、过梁等的尺寸标高。
填充墙砌体施工方案

筑。所有砌体必须有关于抗渗,抗裂的质量保证。图中门窗墙垛除注明者外均为
100mm 或者紧靠混凝土构造柱。
1
构造柱、过梁、圈梁均采用 C20 混凝土。 2、结构要求 (1)框架填充墙 ①填充墙的厚度、平面位置、门窗洞口尺寸及定位均见建筑图,未经设计 人员同意,不得随意增加或移位。 (2)后砌填充墙拉结构造: ①填充墙应沿框架柱或剪力墙全高设 2 6 拉结筋,伸入墙体中长度为沿墙 全长贯通,拉结筋沿墙体高度方向的间距、框架柱或剪力墙预留拉结筋做法如下:
6、株洲市中心医院田心院区提质改造项目住院楼新建工程施工图纸
二、工程总体概况
工程名称
株洲市中心医院田心院区提 地理位置 株洲市石峰区田东路 289 号
质改造项目住院楼新建工程
建设单位
株洲市中心医院
设计单位 株洲市建筑设计院有限公司
勘察单位
湖南建材地质工程勘察院
监理单位 株洲南方项目管理有限公司
监督单位
1、材料要求...............................................................................................................................1 2、结构要求...............................................................................................................................2 四、施工准备..................................................................................................................................... 6 (1)技术准备及现场准备...........................................................................................................6 (2)材料准备...............................................................................................................................6 (3)劳动力准备...........................................................................................................................6 (4)施工机具准备...................................................................................................................7 五、施工部署..................................................................................................................................... 7 六、施工方法..................................................................................................................................... 7 (1)砌筑前准备.......................................................................................................................7 (2)填充墙砌筑.......................................................................................................................9 (3)构造柱施工.....................................................................................................................10 (4)专业配合问题.................................................................................................................11 七、质量要求及保证措施...............................................................................................................12 (1)质量要求.........................................................................................................................12 (2)材料试验控制.................................................................................................................13 (3)质量保证措施.................................................................................................................13 八、成品保护...................................................................................................................................14 九、安全施工管理...........................................................................................................................14 十、文明施工管理...........................................................................................................................15
填充墙施工方案

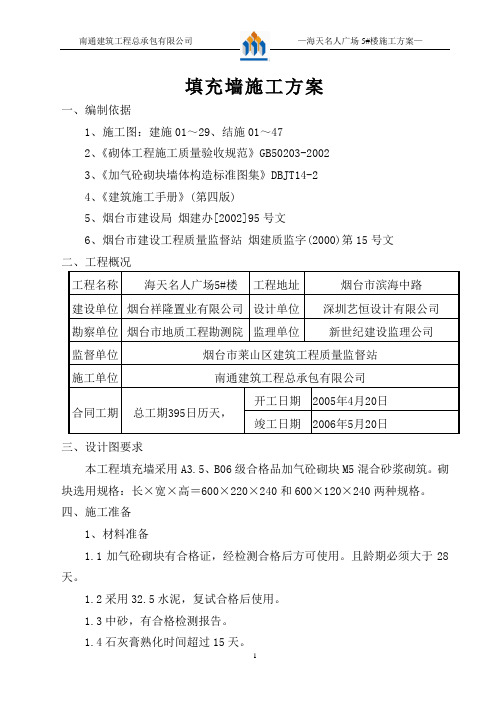

填充墙施工方案一、编制依据1、施工图:建施01~29、结施01~472、《砌体工程施工质量验收规范》GB50203-20023、《加气砼砌块墙体构造标准图集》DBJT14-24、《建筑施工手册》(第四版)5、烟台市建设局烟建办[2002]95号文6、烟台市建设工程质量监督站烟建质监字(2000)第15号文二、工程概况三、设计图要求本工程填充墙采用A3.5、B06级合格品加气砼砌块M5混合砂浆砌筑。
砌块选用规格:长×宽×高=600×220×240和600×120×240两种规格。
四、施工准备1、材料准备1.1加气砼砌块有合格证,经检测合格后方可使用。
且龄期必须大于28天。
1.2采用32.5水泥,复试合格后使用。
1.3中砂,有合格检测报告。
1.4石灰膏熟化时间超过15天。
1.5 M5混合砂浆配合比由试验室提供。
2、人员准备:瓦工2个班组共计24人。
3、机具准备:施工电梯1台、砂浆搅拌机1台、手推车8辆、皮桶、靠尺、皮数杆若干。
五、加气砼砌块施工要点1、砌块堆放场地应平坦、坚实、干燥、并有防雨、排水措施。
码垛时应按不同规格分类、码放整齐,堆放高度以2米左右为宜。
装卸过程中严禁抛掷和倾倒。
2、砌筑前天应将砌块浇水湿润,砌筑当天再浇一次,以水浸入砌块面内深度8-10mm为宜。
3、砌筑砂浆3.1砌筑砂浆采用砂浆搅拌机现场拌制,各种材料采用重量计量,每盘过磅。
3.2砌筑砂浆每盘搅拌时间不小于2min,砂浆稠度为70-100mm。
3.3砌筑砂浆必须拌合均匀,随拌随用,并应在4h内使用完毕。
3.4每一层砌筑砂浆留置标养试块1组。
4、墙体砌筑前应先在现场进行试排块,排块的原则是上下错缝,砌块搭接长度不宜小于砌块长度的1/3adk若砌块长度≤300mm,其搭接长度不小于块长的1/2(搭接长度不足时,设置拉结钢筋)。
5、砌块的垂直灰缝宽度以15mm为宜,不得大于20mm水平灰缝厚度可根据墙体高度与砌块高度确定,但不得大于15mm,亦不应小于10mm。
加气块填充墙施工方案

武汉保利上城一期二标段工程加气块砌体施工方案编制:审核:审批:湖北华盛建设工程有限公司武汉保利上城项目部2015年11月20日目录第一章工程概况 (1)第二章编制依据 (1)第三章施工部署 (2)3.1施工布置原则 (2)3.2工程任务划分 (3)3.3施工组织于管理机构 (4)第四章材料、设备等供应计划 (4)4.1材料要求: (4)4.2主要机具: (4)4.3作业条件: (5)第五章施工方法 (5)5.1工艺流程: (5)5.2施工要点: (5)第六章质量标准及保证措施 (15)6.1主控项目: (15)6.2一般项目: (15)6.3允许偏差: (16)6.4冬季施工 (17)6.4保障措施 (17)第七章安全防护和保护环境措施 (18)7.1安全施工措施 (18)7.2临时用电安全 (18)7.3施工现场的料具 (18)7.4施工现场的环境、卫生保护 (19)7.5施工现场的消防保卫措施 (19)第一章、工程概况:1、工程名称:武汉保利上城一期二标段工程2、工程地点:武汉市洪山区烽火村,白沙洲大道东侧、江国路南侧3、建设单位:武汉常阳润力房地产开发有限公司4、设计单位:上海天华建筑设计有限公司5、监理单位:武汉宏宇建设工程咨询有限公司6、施工单位:湖北华盛建设工程有限公司7、设计概况:本工程墙体采用B06级加气混凝土砌块和蒸压灰砂砖,加气混凝土砌块干密度625kg/m³,强度为A3.5;蒸压灰砂砖强度为MU20。
砌筑砂浆采用DMM5.0干混砌筑砂浆。
外围护墙、分户墙墙体为200mm厚,厨房、卫生间、内隔墙等建筑图中未注明的墙体均为100mm厚。
第二章、编制依据1、业主提供的武汉保利上城一期二标段施工图2、《砌体结构设计规范》GB50003-20113、《混凝土结构工程施工规范》GB50666-20114、《砌体填充墙结构构造》(12SG614-2)5、《蒸压加气混凝土砌块》GB/T11968-20066、中南标《12ZG003》、《12ZG313》7、《预拌砂浆》(GB/T25181-2010)8、《混凝土结构施工质量验收规范》GB50204-20119、《建筑施工安全检查标准》JGJ59-201110、《建筑工程施工质量验收统一标准》GB50300-201311、《建筑工程冬期施工规程》JGJl04-201112、《武汉市政府令第217号文件》第三章、施工部署3.1施工布置原则1、贯彻执行各项建设方针、政策、法规和规程,尤其是公司和保利置业制订的程序文件和贯标文件,遵照合理的施工顺序,分别编制各项专项方案,做好施工准备、协调工作,尽量减少施工过程中不必要的损害。
填充墙施工方案

目录一、编制依据 (3)二、工程概况 (3)2.1工程概述 (3)2.2砌体设计说明: (5)三、施工准备 (6)3.1技术准备 (6)3.2 人员安排 (6)3.3主要机具设备 (7)3.4材料准备 (7)四、主要施工方法 (8)4.1工艺流程 (8)4.2主要技术要求 (9)4.3主要施工方法: (12)五、主要施工管理措施 (19)5.1质量保证措施 (19)5.2安全管理措施 (21)5.3文明施工措施 (22)5.4环境保护措施 (23)5.5消防措施 (24)5.6成品保护措施 (24)5.7 降低成本措施 (25)5.8现场料具管理措施 (25)5.9子分部工程验收 (26)一、编制依据1、施工图纸及施工合同;2、本工程建设审批单位对可行性研究报告的批复。
3、《砌体工程施工质量验收规范》(GB50203-2011);4、《砌体填充墙的结构构造》(06SG61;5、《建筑施工高处作业安全技术规范》(J G J80-91);;6、《蒸压加气混凝土砌体工程施工工艺标准》7、《城市居住区规划设计规范》GB50180-93二、工程概况2.1工程简介1、建设地点:xx厂区内2、工程名称:xx综合楼3、参评项目名称:综合楼4、建筑物建筑面积、层数、结构形式及建筑高度:总建筑面积5942.65㎡,地上5层,框架结构,总建筑高度23.5米。
5、设计使用年限50年,抗震设防烈度6度。
2.2砌体设计说明1、±0.00以上未标明的为加气混凝土砌块,250厚,除注明外均为轴线外100,内墙除注明外均为200厚轴线居中。
±0.00以下为页岩实心砖,厚度见结构图,2、100厚的轻质隔墙为水泥轻质隔墙板。
3、所有室内填充墙的阳角和洞口部位做20厚的水泥砂浆护角每边不小于50,高度齐洞口齐。
三、施工准备3.1技术准备3.1.1 项目部组织施工及技术人员熟悉施工图纸,掌握各分项工程具体做法,绘制排砖图,并做好技术交底。
填充墙砌体施工方案

填充墙砌体施工方案一、引言填充墙是建筑领域中常见的一种墙体结构形式,通过填充材料充填而成。
填充墙的施工方案对于墙体的稳定性和质量具有重要作用。
本文将介绍填充墙砌体施工的步骤、注意事项和施工工具的选择,以确保施工质量和工程安全。
二、施工步骤1. 准备工作在施工填充墙之前,需要进行以下准备工作: - 清理施工现场,确保墙体基底平整清洁; - 检查建筑设计图纸,了解墙体的位置和尺寸; - 准备施工所需的材料和工具。
2. 布置基准线根据设计要求,使用水平仪和垂直仪在墙体基底上布置好水平基准线和垂直基准线。
基准线的准确布置对后续的砌体施工有重要影响。
3. 混凝土底层施工在墙体基底上铺设混凝土底层,厚度一般为10-15厘米。
混凝土的配合比需根据设计要求进行控制,施工时应确保混凝土均匀铺平,并使用振动棒进行均匀震实。
4. 围墙柱施工根据建筑设计要求,在墙体基底上设置围墙柱。
首先在基底上标出围墙柱位置,然后按照设计要求进行砼浇筑。
5. 填充墙施工在围墙柱之间进行填充墙的施工。
先拿取一定数量的填充材料,如砖块、砌块等,在墙体的一侧逐层叠放并使用水泥砂浆粘结。
填充时要注意墙体的垂直度和水平度,使用水平仪和垂直仪进行检测和调整。
6. 砂浆填充填充墙的砌体完成后,需要进行砂浆填充以增强墙体的稳定性和抗震性能。
使用砂浆进行墙体的填缝和涂抹,使填充墙与围墙柱之间形成整体结构。
7. 砌面处理待砂浆干燥后,用刮板等工具对墙面进行修整,并进行光滑处理。
8. 施工验收对填充墙砌体进行验收,检查墙体的垂直度、水平度和表面平整度等指标,确保施工质量符合设计要求。
三、注意事项•确保施工现场安全,配备必要的安全设施和施工人员防护用品;•严格按照设计要求进行施工,确保墙体尺寸和平整度的符合性;•使用优质建筑材料,避免使用劣质或过期材料;•施工时注意施工工具的使用和保养,确保工具正常并符合施工要求;•按照规范要求进行施工记录和检查,确保施工过程的可追溯性。
填充墙砌筑施工方案
1、工程概况2、编制依据《建筑工程施工质量验收统一标准》 GB 50300-2001《砌体工程施工质量验收规范》 GB 50203-2011设计文件及施工图纸3、施工工艺标准3.1 原材料3.1.1本工程±0.000以上墙体为加气混凝土砌块,墙体厚度除特殊注明外均为200厚,轴线居墙中,±0.000以下外围护墙体为250厚钢筋混凝土墙,钢筋砼柱、墙的尺寸均以结施为准。
预留洞的封堵:砌筑墙留洞用C15细石混凝土填实;有防水要求的房间楼地面应在四周除门洞外做200高C20细石混凝土翻边宽度同墙厚。
3.1.2蒸压加气混凝土砌块应符合《建筑材料放射性核素限量》(GB 6566-2011)的规定。
3.1.3施工用水泥采用强度等级为32.5级的普通硅酸盐水泥,需新鲜、无结块。
3.1.4施工用砂宜采用中砂,砂中泥土含量不应超过5%,并过5mm的密目网筛。
3.1.5砌筑砂浆用水必须符合国家现行标准《混凝土拌合用水标准》(JGJ63)的规定。
3.2机具设备配置3.3 工艺流程及质量控制要点3.3.1 作业条件①砌筑前,将楼、地面基层水泥浮浆及施工垃圾清理干净。
②弹出楼层轴线及墙身边线。
③根据标高控制线及窗台、窗顶标高,预排出砖砌块的皮数线,皮数线可划在框架柱上,并标明拉结筋、圈梁、过梁、墙梁的尺寸、标高。
④构造柱钢筋绑扎,隐检验收完毕。
⑤砌筑砂浆配合比经试验室试配确定,有书面配合比试配单。
⑥做好水电管线的预留预埋工作。
3.3.2砌体、过梁、构造柱、圈梁工艺要求:①不得在截面长边小于500mm的墙体、独立柱内埋设管线,不得在墙体中水平或斜向埋设管线。
②填充墙砌至接近梁底、板底时,应留30mm~50mm的空隙,待填充墙砌筑完并至少间隔7d后,用C20微膨胀细石混凝土镶填密实,防止上部砌体因砂浆收缩而开裂。
③过梁长度每边超过洞口净宽不小于240。
④填充墙内沿墙高每隔400/600设26通长拉结钢筋,并与框架柱、剪力墙或构造柱拉结。
填充墙砌体施工方案
泗县城市之光安置房工程填充墙砌体施工方案中国十七冶集团泗县城市之光安置房工程项目经理部2017年6月10日目录一、编制依据 ..................................................................................... - 1 -二、工程概况 ..................................................................................... - 1 -三、施工要求 ..................................................................................... - 2 -四、施工准备 ..................................................................................... - 7 -五、施工部署 ..................................................................................... - 9 -六、施工方案 ................................................................................... - 10 -七、质量要求及保证措施................................................................ - 15 -八、成品保护 ................................................................................... - 18 -九、安全施工管理 ........................................................................... - 18 -十、文明施工管理 ........................................................................... - 19 -一、编制依据1、泗县城市之光安置房工程施工组织设计及图纸2、《砌体工程施工质量验收规范》GB50203-20113、《建筑工程施工质量验收统一标准》GB50300-20014、《混凝土结构工程施工质量验收规范》(GB50204-2015)5、《建筑抗震设计规范》(GB50011-2010)6、《砌体结构设计规范》GB50003-20117、12G614-1《砌体填充墙结构构造》二、工程概况1、工程名称:泗县城市之光安置房工程2、工程建设地点:安徽省宿州市泗县花园路与虹乡路交口3、概况:泗县城市之光安置房工程总建筑面积约26.7万平方米,地上建筑为1-27#栋楼,其中1、2、5、6、7、8、9、10、11、13、14、15、19、20、21、22、24#楼为18层住宅楼,3、4、17、18#楼为22层住宅楼,12、16、23、25#楼为15层住宅楼,住宅楼地基为CFG桩复合地基,剪力墙结构,26#楼为6层商业用房,框架结构,27#楼为3层幼儿园,框架结构。
冬季施工方案填充墙
冬季施工方案填充墙 引言
在冬季施工填充墙面时,由于低温和湿度较高的环境条件,施工会面临一些独特的挑战。本文将介绍一些适用于冬季施工填充墙的方案,帮助施工人员在寒冷的季节中保证施工质量和进度。 1. 环境准备 在冬季施工填充墙面之前,需要做好环境准备工作。首先,要确保施工地点的温度在施工材料要求的范围内。如果温度过低,施工材料的流动性和粘结性都会受到影响,影响施工质量。其次,要保持施工现场的通风良好,以防止室内湿度过高,影响施工过程和墙面干燥速度。 2. 施工材料选择 在冬季施工填充墙面时,应选择适用于低温环境的施工材料。常用的填充墙面材料如石膏板、水泥板和轻质隔墙板等在低温下可能变得脆弱,影响施工质量。因此,可以选择适用于低温环境的特殊材料,例如针对冬季施工设计的高分子聚合物填充墙材料。 3. 施工工艺 在施工填充墙面时,需要采取一些特殊的工艺措施,以适应冬季的环境条件。 3.1 温度控制 在冬季施工填充墙面时,需要控制好施工现场的温度。一方面,施工现场的温度不能过低,以免影响施工材料的流动性和粘结性。另一方面,施工现场的温度也不能过高,以免影响材料的干燥和固化速度。因此,可以利用暖风机等加热设备来保持施工现场的适宜温度。 3.2 湿度控制 在冬季施工填充墙面时,由于空气湿度较高,墙面干燥的速度可能受到影响。为了加快墙面的干燥速度,可以采用以下措施: • 加强通风:通过开启门窗、设置通风设备等方式增加室内空气流动,减少湿气积聚。 • 使用除湿机:在施工现场使用除湿机将空气中的湿气抽出,加快墙面干燥速度。 • 控制水泥砂浆的配合比例:在施工过程中,可以调整水泥砂浆的配合比例,减少其含水量,加快干燥速度。 3.3 施工时间安排 在冬季施工填充墙面时,由于温度低和干燥时间较长,施工周期可能需要延长。因此,需要合理安排施工工期,确保施工质量和进度的同时,充分考虑冬季施工的特殊情况。 4. 室内温度与湿度的维护 在冬季施工填充墙面后,应注意维护室内的温度和湿度,以促进墙面的干燥和固化。 4.1 控制室内温度 在施工完成后,应保持室内温度适宜,避免过高或过低的温度。过高的温度可能会导致施工材料变软,影响墙面的稳定性;过低的温度可能会影响材料的干燥速度,延长施工周期。 4.2 控制室内湿度 在施工完成后,室内湿度也需要得到控制。过高的湿度可能导致墙面湿润,甚至发生漏水现象;而过低的湿度则可能导致墙面干燥过快,影响墙面的质量。因此,可以使用除湿设备或加湿设备来调节室内湿度。 5. 结论 冬季施工填充墙面需要面对低温和高湿度的特殊环境条件。通过合理的环境准备、适用的施工材料选择以及特殊的施工工艺措施,可以保证施工质量和进度。同时,施工后要注意维护室内的温度和湿度,促进墙面的干燥和固化。只有综合考虑这些因素,才能在冬季施工填充墙面时取得良好的效果。
填充墙施工方案
填充墙砌体施工方案(幸福公馆幼儿园6~7栋工程)编制人:审核人:审批人:一、编制依据:1、幸福公馆幼儿园6~7栋工程施工组织设计2、《砌体工程施工质量验收规范》GB 50203-20023、《建筑工程施工质量验收统一标准》GB50300-20014、《框架轻质填充墙构造图集》中南05G701(四)5、《混凝土结构工程施工质量验收规范》(GB50204-2002)6、幸福公馆住宅工程施工图纸二、工程概况:1、工程名称:幸福公馆幼儿园6~7栋工程2、工程地址:东莞市南城区宏图板块,五环路与东莞大道交汇处3、结构类型:混凝土框架结构,地下0层,地上4层,本工程建筑设计使用年限:一类、50年,抗震设防类别为:乙类,抗震设防烈度为:7度,建筑耐火等级为:二级。
4、建设单位:东莞市东方世纪投资有限公司5、设计单位:6、监理单位:7、施工单位:三、施工图纸设计要求1、材料要求(1)本工程所用材料为200厚或100厚A5.0加气砼砌块,Mb5.0专用配套砂浆砌筑;找平层采用45厚蒸压灰砂砖,M5.0水泥砂浆砌筑。
(2)填充墙厚度为:100mm、200mm。
(3)构造柱、过梁、圈梁、采用C20混凝土。
2、结构要求(1)构造柱①内外墙交接处及外墙转角处,间距不大于 2倍层高。
②墙长或相邻横墙之间的间距大于 2倍层高时,墙段内增设构造柱,间距应小于 2倍层高;墙长大于墙高且端部处及外墙长度大于 1000且端部无柱(墙)处。
③宽度 >2100的洞口两侧;电梯井筒四角。
④窗洞≥3000的窗下墙中部及窗洞口两侧,间距≤2000。
构造柱截面尺寸为墙厚×200mm,其配筋为主筋4φ10,箍筋φ6@250,详构造柱断面图。
纵向钢筋采用植筋,植筋孔深入结构混凝土≥100mm,混凝土强度等级为C20。
砌体在构造柱部位应留成马牙槎,上下皮错开马牙槎宽度为≥60mm,从根部按先退后进的原则留置,间隔两皮加气混凝土砌块的高度错槎。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
填充墙砌体工程施工方案一、编制依据1、现行建筑施工规范和抗震规范2、武汉广武建设工程有限公司质量手册、程序文件、工法。
3、湖北省……..施工图纸;4、湖北省……..施工图纸《施工组织设计》;二、概况本工程由七栋四层别墅楼组成,剪力墙结构,一层层高3.6米、二~四层层高3.4米,,总高13.2米;本工程±0.00以下MU10灰砂砖,M5.0水泥砂浆砌筑;±0.00以上外墙,梯间墙、分户墙200厚,采用加气混凝土砌块采用,M5.0混合砂浆砌筑。
三、施工准备1、技术准备1.1砌筑前,应认真熟悉图纸,核实门窗洞口位置及洞口尺寸,明确预埋、预留位置,算出窗台及过梁顶部标高,熟悉相关构造及材料要求。
1.2已审核完建筑施工图纸,并确保填充墙、门窗洞口的位置、轴线尺寸准确无误,确保圈梁、过梁的标高正确。
1.3使用经过效验合格的监视和测量工具。
1.4施工前,工程技术人员应结合设计图纸及实际情况,编制出专项施工技术交底和作业指导书等技术性文件。
2、材料要求2.1蒸压加气混凝土砌块干密度为300 ~ 800 kg / m3,选择砌块时必须具有出场合格证,其强度等级及干表观密度必须符合设计要求及施工规范的规定。
2.2施工用水泥采用强度等级为27.5或32.5的普通硅酸盐水泥,无结块,出厂时间不的超过三个月。
2.3砂采用中砂,过筛,砂中含泥量不超过5%,并过5mm的密目网筛。
3、主要机具3.1机械:施工电梯、切割机、砂浆机3.2工具:瓦刀、夹具、手锯、小推车、灰斗、铁锹、线坠、皮数杆等。
4、作业条件4.1砌筑前,将楼、地面基层水泥浮浆及施工垃圾清理干净。
4.2弹出楼层轴线及墙身边线,经复核,办理相关手续。
4.3根据标高控制线及窗台、窗顶标高,预排出砖砌块的皮线数,皮线数可划在框架柱上,并标明拉接筋、圈梁、过梁的尺寸、标高,皮数线经技术质检部门复核,办理相关手续。
4.4根据最下面第一皮砖的标高,拉通线检查,如水平灰缝厚度超过20mm,先用C15以上细石混凝土找平。
严禁用砂浆或砂浆包碎砖找平,中间填芯找平。
4.5构造柱钢筋绑扎,隐检验收完毕。
4.6砌筑砂浆配合比经有资质的试验部门试配确定,有书面配合比试配单。
在施工现场根据砌体方量准备好取样砂浆试模。
4.7做好水电管线的预埋、预留工作。
4.8“三宝”配备齐全,“四口”和临边做好防护。
4.9框架外墙施工时,外防护脚手架应随楼层搭设完毕,墙体距外架间的间隙应水平防护,防止高空坠物。
内墙已准备好工具式脚手架。
5、施工组织和人员准备5.1加气混凝土砌块填充墙的施工质量控制为A级,对管理人员和技术工人的组织形式的要求;制度基本健全,并能执行。
5.2施工方有关专业技术管理人员并持证上岗;中级工以上,其中高级工不少于20%。
6、质量、安全与环境保护控制要点6.1材料的关键要求6.1.1蒸压加气混凝土砌块砌筑时加气混凝土砌块砌筑时的产品龄期应超过28d。
6.1.2水泥进场使用前,应分堆对强度、安定性进行检验。
当在使用中对水泥质量有怀疑或水泥出场时间超过3个月时,应进行复查试验,并按其结果使用。
6.1.3钢筋材质应有出厂合格证和质量证明单及复试报告。
6.2技术的关键要求6.2.1砌筑前,墙底部应砌灰砂砖,或混凝土坎台,其高度不宜小于200mm。
6.2.2框架柱、剪力墙侧面等结构部位应预埋φ6的拉墙筋和构造柱的插筋,或者施工后植上钢筋。
6.2.3蒸压加气混凝土砌块填充墙砌体施工过程中,严格按设计要求留设构造柱,构造柱置于墙的端部、墙角和T型交叉处。
构造柱马牙槎应先退后进,进退尺寸为120mm,进退高度为1层砖的高度,且在300mm左右。
6.2.4加气混凝土砌块填充墙与构造柱之间以φ6拉结筋连接,拉结筋按墙厚每120mm放置一根,120mm厚墙放置两根拉结筋。
拉结筋埋于砌体的水平灰缝中,埋于每边墙的长度不应小于500mm。
末端应做成90度弯钩。
6.2.5加气混凝土砌体填充墙每天的砌筑高度不宜超过1.8m,并且填充墙上不得留设脚手眼,搭设脚手架。
6.2.6蒸压混凝土砌体填充墙砌筑前应进行排砖、截砖、达到节能降耗、减少环境污染的目的。
6.3质量的关键要求6.3.1加气混凝土砌块填充墙砌体的灰缝砂浆饱满度应符合施工规范≥80%的要求,尤其是外墙,防止因砂浆不饱满、假缝、透明缝等引起墙体渗漏,内墙的抗剪切强度不足引起质量通病。
6.3.2填充墙砌至接近梁底、板底时、应留一定的空隙,待填充墙砌筑完成并至少间隔7d后,再将其补砌挤紧,防止上部砌体因砂浆收缩而开裂。
方法为:当上部空隙小于等于20mm时,用1:2水泥砂浆嵌填密实;稍大的空隙用细石混凝土嵌填密实;大空隙用灰砂砖宜成60度角斜砌挤紧,但砌筑砂浆必须密实,不允许出现平砌、生摆等现象。
6.3.3砌筑时,应向砌筑面适量浇水湿润,砌筑砂浆有良好的保水性,并且砌筑砂浆铺设长度不应大于2m,避免因砂浆失水过快引起灰缝开裂。
6.3.4砌筑过程中,应经常检查墙体的垂直度、平整度,并应在砂浆初凝前用小木槌或撬杠轻轻进行修正,防止因砂浆初凝造成灰缝开裂。
6.3.5砌体施工应严格按施工规范的要求进行错缝搭砌,避免因墙体形成通缝销弱其稳定性。
6.4职业健康安全关键要求6.4.1工人进入工地必须佩戴经安检合格的安全帽。
6.4.2电工和机械工必须经过安全培训,并持证上岗。
6.4.3工人高空作业之前须例行体检,防止高血压病人或有恐高症者进行高空作业,高空作业时必须佩戴安全带。
6.4.4工人作业前,须检查临时脚手架的稳定性、可靠性。
6.5环境关键要求6.5.1遵守当地有关环卫、市容管理的有关规定,现场出口应设洗车池、机动车辆进出场时对其轮胎进行冲洗,防止汽车轮胎带土,污染市容。
6.5.2砌体施工时,必须做到工完场清。
6.5.3施工作业面应不间断地洒水湿润,最大限度的减少粉尘污染。
6.5.4砌筑后,及时清理的垃圾应堆放在施工平面规定位置,并进行封闭,防止粉尘扩散、污染环境。
6.5.5机械切割蒸压加气混凝土砌块时应向砌筑面适量浇水,并采取防风措施,切割锯粉应及时清理。
6.5.6宜制定非标准砌块,以减少切割,防治环境污染。
四、施工工艺(一)、工艺流程(二)、操作工艺1.结构验收合格后,把砌筑基层楼地面的浮浆清理干净并进行弹线,填充墙的边线、门窗洞口位置线尽可能准确,偏差控制在规范允许的范围内,皮数杆尽可能立在填充墙的两端或转角处,并拉通线。
2.蒸压加气混凝土砌块砌筑时,墙底部应砌200mm高灰砂砖,或浇200mm高墙厚混凝土坎台,混凝土强度等级为C20。
3. 灰砂砖使用前,提前1-2d进行浇水,灰砂砖砖含水率控制在10-15%。
加气混凝土砌块提前1-2d充分浇水,浇水时把砌块上的浮尘冲洗干净。
4.砌筑时应预先试排砌块,并优先使用整体砌块。
不得已需断开砌块时,应使用手锯、切割机等工具锯裁整齐,并保护好砌块的棱角,锯裁砌块的长度不应小于砌块总长度的1/3。
长度等于150mm的砌块不得上墙。
砌筑最底层砌块时,当灰缝厚度大于20mm时应使用细石混凝土铺密实,上下皮灰缝应错开搭砌,搭砌长度不应小于砌块总长度的1/3。
当搭接长度小于150mm时,即形成所为的通缝,竖向通缝不应大于2皮砌块,否则应配φ4钢筋网片或2φ6钢筋,长度宜为700mm。
5.砌块墙的转角处,应隔皮纵、横墙砌块相互搭砌。
砌块墙的T字交接处,应使横墙砌块隔皮断面露头。
6.蒸压加气混凝土砌体的竖向灰缝宽度和水平灰缝厚度宜分别为20mm和15mm。
灰缝应横平竖直、砂浆饱满,正、反手墙采取平缝,不允许勾缝,砂浆的饱满度不得小于80%,横向灰缝的一次铺灰长度不应大于2m,竖向灰缝应采取临时内外夹板夹紧后灌缝。
7.蒸压加气混凝土砌体填充墙与构造柱连接的部位,应预埋2φ6的拉结筋,拉结筋的竖向间距为500 ~ 1000 mm ,当有抗震要求时,拉结筋的末端应做40mm长90°弯。
8.蒸压加气混凝土砌体与结构连接部位设置拉结筋,墙体拉结筋采用植筋胶泥进行植筋。
砌体转角和交接处均应沿墙高0.6米左右设置拉接钢筋,拉接钢筋为2Φ6,钢筋伸入墙内不小于1000mm。
竖向位置偏差不应超过一皮砌块的高度。
9.砌体预埋和拉结筋应作防腐处理。
拉结筋方位根据建筑平面图所示相关位置决定,并沿墙全长设置。
10.砌块墙墙高净高超过4米时,在墙柱上设置通长水平拉梁,拉梁高180。
当砌块墙墙长大于5米时,墙中部设置构造柱。
砌筑加气混凝土砌块墙中洞口及予留洞,宽度在1200以上时,应在洞边设置C25的混凝柱子,柱宽同墙厚,柱子厚120,主筋2Φ12,每500高用2Φ6钢筋伸入加气混凝土砌块墙中1000mm,柱子高同门窗洞口高,并根据门窗详图在柱子内予埋铁件固定门樘。
11.蒸压加气混凝土砌块填充墙砌体与后塞口门窗的连接:后塞口门窗与砌体间通过木砖与门窗框连接,具体可用100mm长的铁钉把门框与木砖钉牢。
预埋木砖应经过防腐处理,埋在混凝土砌块中,随加砌块一起砌筑,预制混凝土砌块应大小符合砌体模数。
12.加气混凝土砌块填充墙砌体在转角处及纵横墙交接处,应同时砌筑,当不能同时施工时,应留成斜槎。
13.加气混凝土砌块墙的洞口上部应设置拉接钢筋拉接钢筋为2Φ6,钢筋伸过洞口两边应不小于500mm。
14.不同干密度和强度等级的加气混凝土砌块不应混砌。
15砌体的平整度、垂直度校正在砂浆终凝前进行修正,尽量做到随砌随正,不返修。
五、质量标准(一)、一般规定1、蒸压加气混凝土砌块施工前,其产品龄期不应少于28天。
2、蒸压加气混凝土砌块在运输、装卸过程中,严禁抛掷和倾倒。
进场后应按品种、规格分别堆放整齐,堆置高度不应超过2m,并应采取措施,防止雨淋。
3、蒸压加砌块砌筑时,应向砌筑面适量浇水。
4、蒸压加气混凝土砌块砌筑墙体时,墙体底部应砌灰砂砖或现浇混凝土坎台,其高度不得小于200mm。
(二)、主控项目1、蒸压加气混凝土砌块砂浆的强度等级应符合设计要求。
2、砌块的抗冻性能、强度等级损失≤20%,表观密度损失≤5% 。
3、检查方法:检查砌块的产品合格证、产品性能检测报告和砂浆试验报告。
(三)、一般项目1、加气混凝土砌块一般尺寸允许偏差(四)、观感检查1、砌体墙面应整洁,砌体灰缝横平竖直,厚薄均匀。
2、砌体组砌方法正确,上下错缝,转角、丁字接头部位搭砌正确。
3、砌体顶面与梁板接触面组砌紧密无裂缝。
六、成品保护1、蒸压加气混凝土砌块在运输、装卸过程中,严禁抛掷和倾倒,防止损坏棱角。
2、搭、拆脚手架时,不得碰撞已砌墙体和门窗边角。
3、在加气混凝墙上开洞、开槽时,应弹线切割,并保持块体完整;如有活动或损坏,应进行补强处理。
七、安全环保措施1、砌体施工脚手架要搭设牢固。
2、外墙施工时,必须有外墙防护或施工脚手架,墙与脚手架间的间隙应封闭防高空坠物伤人。
