「通风与空调系统调试施工工艺标准」

通风与空调系统调试施工工艺标准1.依据标准《建筑工程施工质量验收统一标准》GB50300-2001《通风与空调工程施工质量验收规范》GB50243-20022.施工准备2.1仪器仪表要求及主要仪表工具:2.1.1通风与空调系统调试所使用的仪器仪表应有出厂合格证明书和鉴定文件。
2.1.2严格执行计量法,不准在调试工作岗位上使用无检定合格印、证或超过检定周期以及经检定不合格的计量仪器仪表。
2.1.3必须了解各种常用测试仪表的构造原理和性能,严格掌握它们的使用和校验方法,按规定的操作步骤进行测试。
2.1.4综合效果测定时,所使用的仪表精度级别应高于被测对象的级别。
2.1.5搬运和使用仪器仪表要轻拿轻放,防止震动和撞击,不使用仪表时应放在专用工具仪表箱内,防潮湿防污秽等。
2.1.6测量温度的仪表;测量湿度的仪表;测量风速的计仪表;测量风压的仪表;其它常用的电工仪表、转数表、粒子计数器、声级仪、钢卷尺、手电钻、活扳子、改锥、克丝钳子、铁锤、高凳、手电筒、对讲机、计算器、测杆等。
2.2作业条件2.2.1通风空调系统必须安装完毕,运转调试之前会同建设单位进行全面检查,全部符合设计、施工及验收规范和工程质量检验评定标准的要求,才能进行运转和调试。
2.2.2通风空调系统运转所需用的水、电、汽及压缩空气等,应具备使用条件,现场清理干净。
2.2.3运转调试之前做好下列工作准备:2.2.3.1应有运转调试方案,内容包括调试目的要求,时间进度计划,调试项目,程序和采取的方法等;2.2.3.2按运转调试方案,备好仪表和工具及调试记录表格;2.2.3.3熟悉通风空调系统的全部设计资料,计算的状态参数,领会设计意图,掌握风管系统、冷源和热源系统、电系统的工作原理。
2.2.3.4风道系统的调节阀、防火阀、排烟囱、送风口和回风口内的阀板、叶片应在开启的工作状态位置。
2.2.4通风空调系统风量调试之前,先应对风机单机试运转,设备完好符合设计要求后,方可进行调试工作。
通风空调工程系统调试技术论述

通风空调工程系统的调试技术论述【摘要】:通风与空调系统的测定和调整(简称调试),是实现通风与空调功能、保证工程质量的重要环节,本文主要论述了现在常用的通风与空调工程系统的调试技术,以供同行参考。
【关键词】:通风;空调;调试技术中图分类号:k826.16 文献标识码:a 文章编号:1、前言通风空调工程是现代建筑中一个必不可少和十分重要的系统,它包括冷热源、水系统、风系统、机械通风和防排烟等系统。
系统调试是通风空调工程施工中的关键工序,是检验工程设计质量和施工质量的重要环节,其优劣会直接影响到建筑的使用功能和使用效果。
本文根据多年调试经验,简要阐述通风空调工程系统调试的技术要点。
2、设备单机的调试不管是关键的组成还是一些次要的零件,我们都应该对其开展实验活动,确保它们可以符合相关的各项标准规定。
为了保证各设备单机试运转和联合运转及系统调试工作的连续性,在各设备单机试运转前,相关专业调试人员应对各电气设备的性能和主回路及控制回路进行试验,并模拟动作无误后才能试车,所有设备在调试前应确保接入与机组铭牌匹配的电源(包括电压、相位、频率等)。
确保对冷水等进行的冲洗力度合理,而且还要抽取样本测试,一直到性能符合我们的规定即可停止工作,我们发现在实际工作中,很多单位并没有将这项活动放到应有的高度上去看待,导致出现各种不利局面。
针对规模较为庞大的系统为防止出现不合理的现象,我们最好是对它设定一套计划进行工作。
水系统的冲洗可先进行开式冲洗, 将主管中较大颗粒的杂质先清除掉。
冷水管的冲洗可通过膨胀水箱或快速补水管将系统灌满水, 然后通过各管网最低处的排水阀和分水缸与集水缸的排污阀等将水排放, 反复多次即能清除大部分管道内的焊渣等杂质。
冷却水系统由于本身为开式系统, 可先将冷却塔底盘内的杂质清扫干净,然后通过冷却塔将管网中注满水, 在主机房内最低点处将水放掉, 再清除过滤器中的杂质, 反复多次, 可以将部分管道内的杂物清除。
通风专业工程计量标准答案

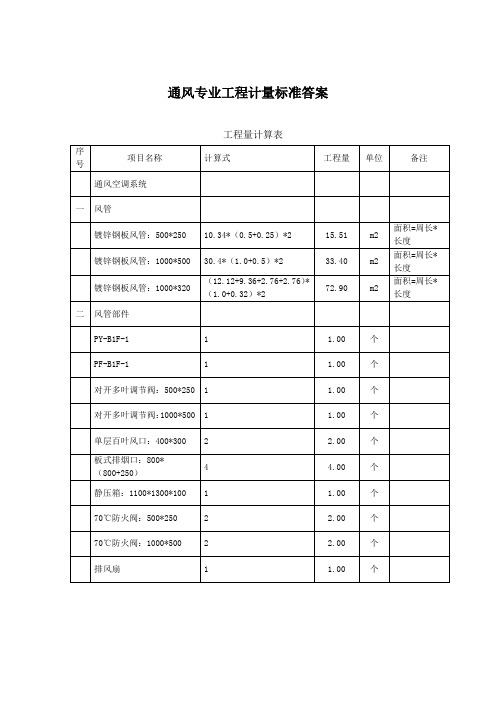

通风专业工程计量标准答案工程量计算表序号项目名称计算式工程量单位备注通风空调系统一风管镀锌钢板风管:500*250 10.34*(0.5+0.25)*2 15.51 m2 面积=周长*长度镀锌钢板风管:1000*500 30.4*(1.0+0.5)*2 33.40 m2 面积=周长*长度镀锌钢板风管:1000*320 (12.12+9.36+2.76+2.76)*(1.0+0.32)*272.90 m2面积=周长*长度二风管部件PY-B1F-1 1 1.00 个 PF-B1F-1 1 1.00 个对开多叶调节阀:500*250 1 1.00 个对开多叶调节阀:1000*500 1 1.00 个单层百叶风口:400*300 2 2.00 个板式排烟口:800*(800+250)4 4.00 个静压箱:1100*1300*100 1 1.00 个 70℃防火阀:500*250 2 2.00 个 70℃防火阀:1000*500 2 2.00 个排风扇 1 1.00 个序号项目编码项目名称项目特征计量单位工程量1 030108003001 轴流通风机 1.名称:PY-B1F-1 轴流风机台 12 030108003002 轴流通风机 1.名称:PF-B1F-1 轴流风机台 13 030404031001 小电器 1.名称:排气扇台 14 030702001001 碳钢通风管道1.名称:钢板通风管道2.材质:镀锌3.形状:矩形4.规格:500*2505.板材厚度:δ0.66.接口形式:法兰咬口连接m2 15.515 030702001002 碳钢通风管道1.名称:钢板通风管道2.材质:镀锌3.形状:矩形4.规格:1000*3205.板材厚度:δ1.26.接口形式:法兰咬口连接m2 72.96 030702001003 碳钢通风管道1.名称:钢板通风管道2.材质:镀锌3.形状:矩形4.规格:1000*5005.板材厚度:δ1.26.接口形式:法兰咬口连接m2 33.47 030703001001 碳钢阀门1.名称:对开多叶调节阀2.规格:500*250个 18 030703001002 碳钢阀门1.名称:对开多叶调节阀2.规格:1000*500个 1序号项目编码项目名称项目特征计量单位工程量9 030703001003 碳钢阀门1.名称:70℃防火阀2.规格:500*250个 210 030703001004 碳钢阀门1.名称:70℃防火阀2.规格:1000*500个 211 030703011001 铝及铝合金风口、散流器1.名称:单层百叶风口2.规格:400*300个 212 030703011002 铝及铝合金风口、散流器1.名称:板式排烟口2.规格:800*(800+250)个 413 030703021001 静压箱1.名称:静压箱2.规格:1100*1300*100个 114 030704001001 通风工程检测、调试 1.通风工程检测、调试系统 1。
通风空调工程验收规范【最新版】

(3) 风口表面应平整,颜色一致,安装位置正确,风口的可调节部件应能正常动作。
(4) 管道、阀门及仪表安装位置应正确,无水、气渗漏。
(5) 通风机、制冷机、水泵安装的精度,其偏差应符合有关条规定。
(6) 风管、部件及管道的支、吊架型式、位置及间距应符合要求。
(7) 除尘器、集尘室安装应牢固,接口严密。
(8) 组合式空调机组外表平整,接缝严密,组装顺序正确,喷水室无渗漏。
(9) 风管、部件、管道及支架的油漆应附着牢固,漆膜厚度均匀,油漆颜色与标志符合设计要求。
(10) 绝热层的材料、厚度应符合设计要求。表面平整、无断裂和松弛。室外防潮层或保护壳顺水搭接、无渗漏。
通风空调工程验收规范
通风空调
评定标准与评定等级:
1.中央空调的工程质量检验评定标准
1.1中央空调的工程质量评定应遵循国家的有关标准执行。这些标准有:
(1)《建筑安装工程质量检验评定统一标准》GB50300-2013
(2)《建筑给水排水及采暖工程施工质量验收规范》GB50242
(3)《通风与空调工程施工质量验收规范》GB50243
1.2工程质量检查的依据有:
(1)《建筑给排水及采暖工程施工质量验收规范》GB50242。
(2)《通风与空调工程施工质量验收规范》GB50243。
(3)工程设计图纸及设计文件、设计变更通知单、工程会议纪要及工程洽商。
(4)国家及地方有关的施工规范、规程、工艺标准。
(5)企业标准、工法、施工方案、技术交底等。
c.允许偏差项目抽检的点数中,有90%及其以上的实测值应在相应质量检验评定标准的允许偏差范围内。
通风工施工完工验收详细标准

通风工施工完工验收详细标准一、前言通风工程作为建筑工程的重要组成部分,其施工检验验收质量直接关系到建筑物的质量和使用效果。
本文档旨在明确通风工程施工验收标准,以便质检部门或用户在验收中能够明确要求和检查重点,确保通风工程的质量。
二、施工验收标准1. 工程质量标准1.1 施工图纸和技术文件•通风工程施工必须在给定的设计、施工图纸和技术文件的规范要求下进行;•施工前必须审查技术文件及施工图纸,确保进行正确的操作;•如需变更施工图纸和技术文件,必须经过相关审批和核准。
1.2 材料及配件•所使用的材料和配件必须符合通风工程所规定的标准;•必须严格控制材料及配件的数量、规格和质量,防止偷工减料;•施工材料必须符合现行国家标准,其检测报告、合格证、产品质保书等应与材料相符;•施工材料进场前必须检验,检验合格后方可使用。
1.3 设备安装及调试•通风设备的制造、安装及调试必须符合现行国家标准及规范;•通风设备安装前,必须进行仔细检查和清洗,防止污垢或杂物进入通风管道;•通风设备的调试必须按照现行国家标准进行,确保设备运行良好。
2. 工程安装标准2.1 材料搬运进场•材料必须在施工前检查,防止出现质量问题;•搬运通风工程所需材料应就近就便地存放,防止材料丢失、损坏或混淆;•搬运工作应按照现行国家标准进行,防止因搬运不当引起事故。
2.2 设备骨架制作•通风工程骨架制作时,必须按照现行国家标准进行,防止骨架松动垮塌,导致通风系统无法正常工作;•通风骨架材料和配件必须与设计图纸一致,尺寸精准符合实际情况需求;•安装骨架时必须牢固靠实,且安装位置符合设计要求。
2.3 管道安装•通风管道铺设应符合设计图纸,长度、位置等均符合规范;•通风管道连接时必须严格按照现行国家标准的要求进行密封处理;•通风管道连接部位应采用合适的密封材料,确保密封良好,防止漏风。
3. 工程验收标准3.1 前验收工作•通风工程完成后应检查设备骨架制作、管道铺设、配件连接、接地是否符合设计和现行国家标准规范;•对开挖等施工造成的污染必须进行清理和处理,确保通风管道清洁;•清除施工现场的建筑垃圾、废弃材料和设备以及其他多余物品。
通风工程施工验收规范

通风工程施工验收规范一、概述通风工程是建筑工程中非常重要的一部分,它负责提供室内空气的流通,保证室内空气质量的同时,也能有效控制室内环境的温度和湿度,保证室内空气的清新和舒适。
通风工程的施工验收是确保通风系统安全可靠,运行稳定的重要环节。
只有经过严格的施工验收,确保通风系统的质量合格,才能保证室内环境的舒适和安全。
二、施工前的准备工作1.施工单位应根据设计要求和规范要求准备施工材料及工具,并按要求对施工人员进行技术培训。
2.施工前应对现场进行勘测,确定通风系统的布局、通风口和排风口的位置,以及相关管道的布置情况。
3.施工单位应根据设计图纸和规范要求对通风系统的材料、设备进行检查,确保质量符合要求。
三、施工过程中的验收1.安装前验收(1)根据设计要求对通风系统的布置进行检查,确认通风口和排风口的位置是否准确。
(2)检查通风管道的连接是否牢固,管道之间是否有错接或漏风现象。
(3)检查通风系统的附件设备如风机、风口、调节阀等是否符合要求。
2.机电设备的验收(1)检查通风系统的风机转向是否正确,转速是否稳定,运行是否正常。
(2)检查风口、调节阀等附件设备的安装是否牢固,功能是否正常。
(3)检查风机的噪音和振动是否在规定范围内。
3.通风管道的验收(1)检查通风管道的连接是否牢固,无明显漏气现象。
(2)检查通风管道的管道是否平整,无变形、压扁等现象。
(3)检查通风管道的防护层是否完好,是否符合规范要求。
4.系统调试验收(1)启动通风系统,检查风机、风口、调节阀等设备的运行情况是否正常。
四、施工后的验收1.系统性能验收(1)检查通风系统的风量是否符合设计要求,并调整到位。
(2)检查通风系统的静压、动压等指标是否符合规范要求。
(3)检查通风系统的风速、温度、湿度等指标是否符合设计要求。
2.安全性验收(1)检查通风系统的安全附属设备如消防阀、排烟阀等是否有效。
(2)检查通风系统的漏水情况,确保系统的密封性。
3.功能性验收(1)进行空气净化检测,检查室内空气质量是否符合规范要求。
关于空调与通风系统的调试方案
关于空调与通风系统的调试方案一、调试说明1二、工程概况11、空调负荷12、空调冷源、热源23、各单位工程需调试系统三、调试依据四、调试目标参数1、室内设计参数2、通风与防排烟调试目标五、总体调试安排1、调试顺序2、调试人员安排3、调试用检测设备清单4、调试前的准备工作六、设备单机试车1、准备工作工作2、风机试车3、空气处理机试车4、风机盘管试车5、风量调节阀(电动调节阀)的单体动作试验6、防火阀单体调试7、循环水泵单体调试8、冷却塔单体调试9、单机调试设备清单(见附表)23334555567778999101011七、空调系统并无负荷联手试车的测量与调试111、2、空调水系统联合调试11空调风系统联合调试13八、系统效果测量17九、竣工验收程序18十、调试中常突遇问题化解方法181、风机柜风量过大2、个别风口噪音过大十一、系统故障排除1、风柜系统2、风机盘管系统十二、成品维护十三、文明安全注意事项十四、调试工作应急预案1、调试进度2、不合格品质量处置规定3、1919292021222222231、本调试方案仅适用于*****工程空调与通风系统调试工作。
2、本调试方案根据本项目的通风空调系统结构、施工进度和现场条件而制订。
3、本调试方案所用的仪表均为经***市计量监测所检验合格的仪表,均在非常有限期内采用。
4、调试中,有关的配合电工为持证电工(相关单位),并按规程进行所有操作。
***********************************************************************************************************************************************************************************************************************************************************************************************************************************************************我公司承揽工程为通风系统、空调水系统及其相配套的电气系统安装工程。
工程量计算规则通风.
说明一、本章包括通风及空调设备及部件制作安装,通风管道制作安装,通风管道部件制作安装,通风工程检测、调试等 4节;共 42个工程量清单项目, 449条基价子目。
二、本章适用于新建、扩建工程中的通风空调工程。
三、本章通风设备、除尘设备专供为通风工程配套的各种风机及除尘设备。
其他工业用风机 (如热力设备用风机及除尘设备应参照 C.1和 C.3的相关清单项目编码列项。
四、本章以国家和有关工业部门发布现行的产品标准、设计规范、施工及验收技术规范,技术操作规程, 质量评定标准和安全操作规程为依据。
五、本章基价内容中不包括管道及支架的除锈、油漆,管道的防腐蚀、绝热等内容,应根据设计要求参照 C.31 刷油、防腐蚀、绝热工程中各有关项目规定执行。
1.薄钢板风管刷油按其工程量套用相关基价子目, 仅外 (或内面刷油者基价乘以系数 1.2, 内外均刷油者基价乘以系数 1.1(其法兰加固框、吊托支架已包括在此系数内。
2.薄钢板部件刷油按其工程量套用金属结构刷油子目基价乘以系数 1.15。
3.不包括在风管工程量内而单独列项的各种支架 (不锈钢吊托支架除外的刷油工程按其工程量套用相关基价子目。
4.薄钢板风管、部件以及单独列项的支架,其除锈不分锈蚀程度,一律按其第一遍刷油的工程量套用 C.31中除轻锈的子目。
5.风管及部件在加工厂预制的,其场外运费另计。
六、本章基价是按高度在 6层或檐高 20m 以内的工业与民用建筑中的通风、空调工程考虑的。
七、本章基价的操作物高度是按距离楼地面 6m 考虑的。
工程量计算规则一、工程量清单项目的工程量计算规则1.通风及空调设备及部件制作安装(1空气加热器 (冷却器除尘设备安装依据不同的规格、重量,按设计图示数量计算,以台为计量单位。
(2通风机安装依据不同的形式、规格,按设计图示数量计算,以台为计量单位。
(3空调器安装依据不同形式、重量、安装位置,按设计图示数量计算,以台为计量单位;其中分段组装式空调器按设计图示所示重量以千克为计量单位。
完整版 通风与空调系统调试方案
通风与空调系统测定与调试方案XX工程公司年月日目录一、编制依据二、项目质量管理目标三、工程概况四、施工部署五、作业条件及施工部署六、空调水系统调试七、空调风系统调试八、联合调试九、成品保护十、安全文明施工通风与空调系统测定与调试方案一、编制依据1.********设计顾问有限公司的设计图纸及其说明。
2.通风与空调工程施工及验收规范.3.北京市建筑设备安装分项工程施工工艺标准(第二版)二、项目质量管理目标1.质量目标:此分项工程为优.2.施工现场安全文明消防管理目标:此分项工程施工安装符合北京市文明消防安全各项管理规定.3.工期目标:本会所空调专业分部工程6月30日调试完毕.三、工程概况1.本会所空调工程空调水系统在地下二层设有螺杆式冷水机组,总制冷量为580KW,冷水出入口温度为7/12摄氏度。
冷水循环泵2台,冷却循环水泵2台,会所二层屋顶设冷却塔一台,流量为150M3/H(冷却塔由厂家负责安装并到现场配合调试)。
空调水系统采两管制,冬季采暖由城市集中供暖,热媒管接至地下二层冷冻机房空调管系统进行冷热水切换,热媒管出入口温度为50/65摄氏度。
2.通风系统分为空调系统、送排风系统、排烟系统。
空调机组设置在地下一层空调机房,HS-X3-B1-01、HS-X3-B1-02空调机组风量为2X4000立方米/小时,功率2X0.8KW,冷量2X24KW,热量2X30KW,共2台,主要负责游泳池区域。
HS-X1-B1-01空调机组风量为15000立方米/小时,功率3.3KW,冷量150KW,热量200KW,共1台,主要负责会所的地下一层、夹层的西边区域。
HS-X1-B1-01空调机组风量为8000立方米/小时,功率1.6KW,冷量48KW,热量60KW,共1台,主要负责会所的地下一层、夹层的东边区域、会所一层、二层。
空调新风作为补充每个局部区域的新风,局部区域内设置风机盘管或卡式风机。
3.各区域的送排风、排烟、排风兼排烟系统具体见图纸设计。
通风空调调试方案
通风空调系统调试方案编制人:审核人:审批人:编制日期:编制单位:目录第一章编制依据及系统概况-------------------------------3 第二章系统调试方案 ------------------------------------4 第三章通风空调系统调试工艺要求-------------------------7 第四章防排烟系统调试工艺要求--------------------------14 第五章系统联合调试及注意事项--------------------------16第一章编制依据及系统概况1.编制依据《通风与空调工程施工质量验收规范》(GB50243-2002)《压缩机、风机、泵安装工程施工及验收规范》(GB50275-98)《组合式空调机组》GB/T14294《暖通施工图纸设施》2.工程简介:\\工程,位于\\,总建筑面积约为\\平方米。
本工程地下二层,每层均有部分为人防避难场所,首层为报告厅及贵宾室;二层以上为办公区。
3.通风空调系统概况:根据施工总体进度安排,本工程将于2013年5月正式竣工交验,以上部位的通风空调系统应在此之前完成安装调试工作。
本次调试所涵盖的通风与空调系统具体设置如下:3.1.空调水系统:冷热源位于地下二层冷冻机房,共设1台668KW冷水机组(夏季制冷)及2台420KW 水水板式换热器。
空调水系统主要含冷冻、冷却水、冷凝水系统,其中冷冻及冷却水系统介质均为自来水,其水质保证分别由设于冷冻机房的全程水处理器及自动加药装置系统水质进行全程自动监控处理。
冷冻机房内设有囊式定压补水装置在系统缺水时及时进行补水。
系统运行方式:本系统夏季由1台冷水机组提供7~12℃冷冻水;冬季利用市政高温一次水通过设于机房的2台水-水板式换热器对系统提供58~48℃空调热水。
系统冷冻及冷却循环泵各设1台,冬季采用3台采暖循环泵(2用1备),冷却塔设于五层屋面。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1、工业有害物的种类:粉尘、有害气体、蒸气、余热余湿
页脚内容
6
2.6、通风工程检测、调试
1.应有运转调试方案,内容包括调试目的要求,时间进度计划、
调试项目,程序和采取的方法等;
2.按运转调试方案,准备好仪表和工具及调试记录表格,
3.熟悉通风系统的全部资料,计算的状态参数,领会设计意图,
掌握风管系统、电系统的工作原理;
4.风道系统的调节阀、防火阀、排烟阀、送风口和回风口内的阀
板、叶片应在开启的工作态位置。
5.通风系统风量调试之前,先应对风机单机试运转,设计完好符
合设计要求后,方可进行调试工作。
调试工艺程序:
自动调节系统及检测仪表联动校验
通风系统风量测试与调整
调节器检测仪单体性能校验
通风系统运转调试前的检查
准备工作
1、工业有害物的种类:粉尘、有害气体、蒸气、余热余湿
页脚内容
6
1、准备工作
⑴绘制通风空调系统的透视示意图。
⑵备好调试所需的仪器仪表和必须工具,消除缺陷明细表中的各
种毛病。电源准备就绪后即可按计划进行运转和调试。
2.通风空调系统运转前的检查
⑴核对通风机、电动机的型号、规格是否与设计相符。
⑵检查地脚螺栓是否拧紧、减振台座是否平,皮带轮或联轴器是
否找正。
⑶检查轴承处是否有足够的润滑油,加注润滑油的种类和数量应
符合设备技术文件的规定。
⑷检查电动机及有接地要求的风机、风管接地线连接是否可靠。
⑸检查风机调节阀门,开启应灵活、定位装置可靠。
资料整理编制交工调试报告
1、工业有害物的种类:粉尘、有害气体、蒸气、余热余湿
页脚内容
6
⑹风机启动可连续运转,运转应不少于2小时。
3.通风系统的风量测定与调整
⑴按工程实际情况,绘制系统单线透视图、应标明风管尺寸,测
点截面位置,送(回)风口的位置,同时标明设计风量、风速、截面
面积及风口外框面积。
⑵开风机之前,风道和风口本身的调节阀门,放在全开的位置,
三通阀门放在中间位置,空气处理室中的各种调节门也应放在实际运
行的位置。
⑶开启风机进行风量测定与调整,先粗测总风量是否满足设计风
量要求,做到心中有数,有利于下步调试工作。
⑷系统风量测定与调整,干管和支管的风量可用皮托管、微压计
仪器进行测试。对送、回风系统调整采用“流量等比分配法”或“基
准风口调整法”等,从系统的最远最不利的环路开始,逐步调向通风
机。
⑸风口风量测试可用热电风速仪、叶轮风速仪或转杯风速仪,作
定点法或匀速移动法测出
平均风速,计算出风量,测试次数不少于3—5次
⑹系统风量调整平行后,应达到:
①风口的风量、新风量、排风量,回风量的实测值与设计的风量
1、工业有害物的种类:粉尘、有害气体、蒸气、余热余湿
页脚内容
6
的允许值不大于10%。
②新风量与回风量之和应近似等于总的送风量或各送风量之和。
③总的送风量应略大于回风量与排风量之和。
⑺系统风量测试调整时应注意的问题
①测定点截面位置选择应在气流比较均匀的地方,一般选在产生
局部阻力之后4—5倍管径的直风管段上。
②在矩形风管内测定平均风速时,应将风管测定面划分为若干个
相等的小截面使其尽可能接近于正方形;在圆形风管内测定平均风
速,应根据管径大小,将截面分成若干个面积相等的同心圆环,每个
圆环应测量4个点。
③没有调节阀的风道,如果要调节风量,可在风道法兰处加临时
插板进行调节,风量调整后插板留在其中并密封处理。
4、资料整理编制交工调试报告。
将测定和调整后的大量原始数据进行计算和整理,就应包括以下
内容,
⑴通风工程概况。
⑵电气设备及自动调节系统的单体试验及检测、信号,联锁保护
装置的试验和调整数据。
1、工业有害物的种类:粉尘、有害气体、蒸气、余热余湿
页脚内容
6
⑶系统风量调整结果。
⑷房间气流组织调试结果。
⑸综合效果测定结果。
5、质量标准
(一)主控项目
1.通风工程安装完毕,必须进行系统的测定与调整(简称调试).
系统调试应包手括下列项目:
⑴设备单机试运转及调试。
⑵系统无生产负荷下的联合试运转与调试。
2.设备单机试运转及调试应符合下列规定:
⑴通风机的风机,叶轮旋转方向正确、运转平稳、无异常振动与
声音。其电机运行功率值符合设备技术文件规定。在额定转速下连续
运转2小时后,滑动轴承外壳最高温度不超过70℃;滚动轴承不得
超过80℃;
⑵远控多叶防排烟风阀(口)的手动,电动操作应灵活、可靠,
信号输出正确。
3.系统无生产负荷的联合试运转及调试应符合下列规定:
⑴系统总风量调试结果与设计风量的偏差不应大于10%;
1、工业有害物的种类:粉尘、有害气体、蒸气、余热余湿
页脚内容
6
⑵防排烟系统联合试运行的调试结果(风量及正压),必须符合
设计与消防的规定。
4.通风工程系统无生产负荷联动试运转及调试应符合下列规定:
⑴系统联动试运转中,设备及主要部件的联动必须符合设计要
求,动作协调、正常、无异常现象;
⑵系统经过平行调整,各风口或吸风罩的风量与设计风量的允许
偏差不应大于15%;
5.通风工程的控制和鉴测设备,应能与系统的检测元件和执行机
构正常沟通,系统的状态参数应能正确表示,设备联锁、自动调节、
自动保护应能正常工作。
