10 KV电缆余缆长度规范
10KV电力电缆敷设施工方案

10Kv电力电缆敷设施工方案编制:审核:批准:1概述此次敷设的电缆主要是施工用电系统的10KV电力电缆,主要包括:地下厂房安装间箱变至锦屏东U0KV变电站967开关、金楠木施工区(2#营地对面)至金楠木隧道上面10KV联楠一回输电线路等的10KV电力电缆。
电缆的型规格号和数量:① 地下厂房安装间箱变至锦屏东110KV变电站967开关:ZR-YJV22-8.7/15KV-3*70mm2 /1450m (810m+640m)②金楠木施工区(2#营地对面)至10KV联楠一回输电线路:ZR-YJV22-8.7/15KV-3*25mm2/80m2施工依据2.1国家相关标准及规程规范《电气装置安装工程电缆线路施工及验收规范》GB50168-92《电气装置安装工程盘、柜及二次回路结线施工及验收规范》GB50171-92《电气装置安装工程电气设备交接试验标准》GB50150-20062.2本工程机电设备安装工程合同2.3业主的用电管理办法及其它相关规定3电缆的敷设路由:3.1地下厂房安装间至锦屏东110KV变电站:地下厂房安装间箱变一>进厂交通洞上游侧墙面一►进厂交通洞口顶部平台计量装置一►约450m长山坡一►大水沟隧道东端口顶部平台一►锦屏东110KV变电站。
3.2金楠木施工区(2#营地对面)至10KV联楠一回输电线路:金楠木施工区(2#营地对面)——►约60m长山坡——►金楠木隧道上方10KV联楠一回输电线路。
4 电缆敷设方式4.1电缆敷设采取人工进行敷设,每3-4m一人(山坡地段的人员布置需根据具体的地形条件合理安排)。
4.2地下厂房安装间至锦屏东110KV变电站967开关的电缆敷设4.2.1地下厂房安装间至锦屏东110KV变电站的电缆,在进厂交通洞洞口顶部平台设有一个断口,断口部位安装高压计量装置。
4.2.2先将1450m、ZR-YJV22-8.7/15KV-3*70mm2电缆运至进厂交通洞洞口,敷设进厂交通洞洞口顶部平台至地下厂房安装间的电缆,敷设方向为由进厂交通洞洞口向地下厂房安装间进行敷设。
10kV线路 设计 规范

· 2 10kV架空配电线路总体说明2.1 总体说明2.1.1规划原则2.1. 1.1、供电区分类根据《中国南方电网公司110kV及以下配电网规划指导原则》,按行政级别、城市重要性、经济地位和负荷密度等条件将供电地区划分为四级、供电分区划分为六类。
配电网设备按照不同地区级别、不同供电分区装备技术要求有所差异,满足不同负荷密度下、不同供电分区的需要。
表2.1.1.1-1 地区级别划分表表2.1.1.1-2 地区级别与供电分区分类对照表2.1. 1.2、中压配电网安全准则及电网结构表2.1. 1.2-1 中压配电网安全准则及网络结线方式(1)10kV配电线路的长度应满足末端电压质量的要求,各类供电区线路长度宜控制在以下范围内:A类3km,B类4km,C、D类6km,E类10km,F类15km,E、F类供电区的线路长度根据实际情况综合考虑。
(2)A、B、C、D类供电区10kV线路应实现绝缘化,E类宜实现绝缘化。
(3)同一地区同类供电区中压配电网的结线方式应尽量减少并标准化。
电缆环网结线方式每回线路主回路的环网节点不宜过多。
架空线路应合理设置分段点,减少故障停电范围。
在配电网络规划与建设改造中,应根据规划导则,结合地区配电网络的实际情况,通过对供电区域的用电性质、负荷密度的分析与研究,确定安全可靠、经济实用的配电网络接线方式。

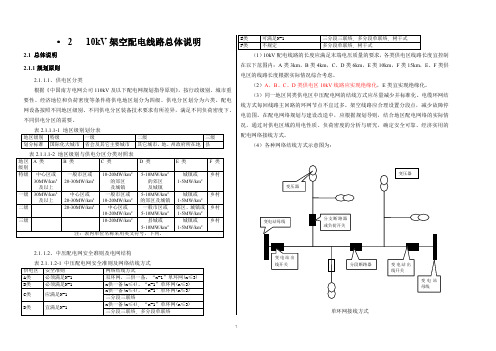

(4)各种网络结线方式示意图为:单环网接线方式多分段单联络接线方式单环网、多分段单联络都是通过主干线路末端之间的直接联络,实行环网接线,开环运行。
这种接线具有运行方便、结线简单、投资省、建设快等特点;对于架空线路,只要在主干线路上安装若干台杆上开关即能实现。
当主干线路任一段线路或环网设备故障、检修时,可通过分段开关切换,确保非故障段(非检修段)正常供电,大大提高了系统供电可靠性。
但该接线方式要求每条线路具有50%的备供能力,即正常最大供电负荷只能达到该线路安全载流量的1/2,以满足配电网络N-1安全准则要求;一般每条线路配变装接容量不超过10MV A。
10KV电缆说明书

10KV电缆说明书第一章总论一、设计依据本工程系根据XX投资计划的通知》、《XX初步设计审查的意见》而进行设计的。
二、设计范围及设计规模本工程设计范围为XXX电缆配电线路工程部分。
1、10kV电缆配电线路工程部分:采用地下埋管方式敷设电缆,10kV主干电缆线路采用YJV22-8.7/10kV-3×300mm2型电缆敷设,路径长度为3926米,电缆长为4201米。
分支电缆线路共出线10条,采用地下埋管方式敷设电缆。
(一)、从1#分支箱T接一回线路至1号路架空线P16#柱上开关,电缆线路采用YJV22-8.7/10kV-3×150mm2型电缆敷设,路径长度为93米,电缆长为100米;(二)、7#分支箱T接一回线路至XX路架空线P12#柱上开关,电缆线路采用YJV22-8.7/10kV-3×150mm2型电缆敷设,路径长度为93米,电缆长为100米;(三)、从XX#环网柜T接一回线路至XX路架空线上,电缆线路采用YJV22-8.7/10kV-3×150mm2型电缆敷设,路径长度为93米,电缆长为100米;(四)、从9#分支箱T接一回线路至36号路架空线P10#柱上开关,电缆线路采用YJV22-8.7/10kV-3×150mm2型电缆敷设,路径长度为93米,电缆长为100米;(五)、从2#分支箱T接一回线路至28号路架空线,电缆线路采用YJV22-8.7/10kV-3×185mm2型电缆敷设,路径长度为93米,电缆长为100米;(六)、从4#分支箱T接一回线路至29号路架空线P13#柱上开关,电缆线路采用YJV22-8.7/10kV-3×240mm2型电缆敷设,路径长度为93米,电缆长为100米。
(七)、从2#分支箱T接1#箱变,电缆线路采用YJV22-8.7/10kV-3×95mm2型电缆敷设,路径长度为85米,电缆长为91米。
10kV电力电缆专用技术规范

xxxxxx物流中心10kV临时过渡工程10kV电力电缆(专变)技术规范书2019年6月批准:审核:校对:编写:会签:目录1技术参数和性能要求 (2)1.18.7/15kV电缆结构及技术参数 (2)1.2电缆非电气技术参数 (6)2项目需求部分 (7)2.1货物需求及供货范围一览表 (7)2.2必备的备品备件、专用工具和仪器仪表供货表 (7)2.3投标人应提供的有关资料 (8)2.4工程概况 (8)2.5使用条件 (9)2.6项目单位技术差异表 (10)3投标人响应部分 (10)3.1技术偏差 (10)3.2投标产品的销售及运行业绩表 (10)3.3主要原材料产地表 (10)3.4推荐的备品备件、专用工具和仪器仪表供货表 (11)1技术参数和性能要求投标人应认真填写表1~表3中投标人保证值,不能空格,也不能以“响应”两字代替。
不允许改动招标人要求值。
如有偏差,请填写表9 技术偏差表。
1.18.7/15kV电缆结构及技术参数8.7/15kV电缆结构及技术参数见表1、表2。
1.2电缆非电气技术参数电缆非电气技术参数见表3。
表18.7/15kV电缆结构参数表序号项目单位标准参数值投标人保证值备注1 电缆型号2 铜导体材料铜铜材料生产厂及牌号(投标人提供)芯数×标称截面积芯×mm23×703×953×2403×3003×4001×1600结构形式圆形紧压对应400截面以及以下分割导体对应1600截面最少单线根数根12 对应70截面18 对应95截面34 对应240截面34 对应300截面53 对应400截面170 对应1600截面单线直径mm\ 对应70截面\ 对应95截面\ 对应240截面\ 对应300截面\ 对应400截面\ 对应1600截面导体外径mm\ 对应70截面\ 对应95截面\ 对应240截面表1(续)序号项目单位标准参数值投标人保证值备注导体外径mm \ 对应300截面\ 对应400截面\ 对应1600截面紧压系数≥0.93 铝导体材料铝材料生产厂及牌号(投标人提供)芯数×标称截面积芯×mm23×703×953×2403×3003×400结构形式圆形紧压最少单线根数根12 对应70截面15 对应95截面30 对应240截面30 对应300截面53 对应400截面单线直径mm\对应70截面\对应95截面\对应240截面\对应300截面\对应400截面导体外径mm\对应70截面\对应95截面\对应240截面\对应300截面\对应400截面紧压系数≥0.94 挤包导体屏蔽层材料、生产厂及牌号半导电料平均厚度mm 0.8最小厚度mm 0.7外径mm (项目单位填写)5 绝缘材料、生产厂及牌号XLPE 平均厚度不小于标称厚度t mm 4.5 最薄点厚度不小于mm 4.1表1(续)7偏心度% 10挤包绝缘屏蔽层标称厚度mm 0.8最小厚度mm 0.6外径mm (项目单位填写)金属屏蔽铜带层数 1铜带厚度mm 0.10搭盖率不小于% 2020℃时最大直流电阻Ω/km8 填充层填充材料非吸湿性聚丙烯撕裂薄膜9 隔离套挤包材料(项目单位填写)最小厚度不小于mm 80%t10 内衬层材料(项目单位填写)厚度mm (项目单位填写)11 铠装层材料镀锌钢带钢带厚度/钢丝直径mm(项目单位填写)(项目单位填写)钢带层数层 2钢带宽度mm (项目单位填写)12 外护套材料PVC/PE材料生产厂及牌号投标人提供颜色黑色/红色标称厚度t mm3.2 对应70截面3.4 对应95截面4.0 对应240截面4.0 对应300截面4.0 对应400截面5.0 对应1600截面最薄点厚度不小于mm 90%t13 电缆外径D mm (项目单位填写)表28.7/15kV电缆电气技术参数表序号项目单位标准参数值投标人保证值备注1 20℃时铜导体最大直流电阻Ω/km 0.268 对应70截面0.153 对应95截面表2(续)0.0754 对应240截面0.0601 对应300截面0.0470 对应400截面0.0113 对应1600截面2 20℃时铝导体最大直流电阻0.443 对应70截面0.253 对应95截面0.125 对应240截面0.100 对应300截面0.0778 对应400截面3 90℃时铜导体最大交流电阻Ω/km \对应70截面\对应95截面\对应240截面\对应300截面\对应400截面\对应1600截面4 90℃时铝导体最大交流电阻Ω/km \对应70截面\对应95截面\对应240截面\对应300截面\对应400截面5 导体允许短路电流(250 ℃)kA/5s \6 允许屏蔽短路电流kA/5s (项目单位填写)7 电缆电容值μF/km\8 电缆电感值μH/km\9 电缆长期允许载流量 A \10 导体温度℃90正常运行时最高允许温度250短路时最高允许温度11 局部放电(试验灵敏度10pC或更优,15kV下)pC 无可检测放电12雷电冲击试验(导体温度95℃~100℃下)kV/次±95/各1013 tanδ(导体温度95 ℃~100 ℃下)/ ≤8×10-414 导体屏蔽层老化前后90 ℃时电阻率Ω·m ≤100015 绝缘屏蔽层老化前后90 ℃时电阻率Ω·m ≤50016 出厂工频电压试验kV/min 30.5/5表2(续)17 安装后工频电压试验kV/min 15/5 15/518 电缆盘尺寸mm (项目单位填写)19 电缆敷设时的最小弯曲半径m 10D20 电缆运行时的最小弯曲半径m \21 电缆敷设时的最大牵引力N/mm270 铜芯,牵引头40 铝芯,牵引头22 电缆敷设时的最大侧压力N/m \23 电缆质量kg/m \24 电缆敷设时允许环境温度℃\25 电缆在正常使用条件下的寿命年≥3026 最大卤素含量(低毒电缆)mg/g\(采用阻燃电缆时填写)27 最大烟密度(低烟)\(采用阻燃电缆时填写)28 电缆阻燃级别\(采用阻燃电缆时填写)表3电缆非电气技术参数表序号项目单位标准参数值(投标人保证值)备注1 绝缘老化前抗张强度不小于MPa 12.5老化前断裂伸长率不小于% 200 老化后抗张强度变化率不超过% ±25 老化后断裂伸长率变化率不超过% ±25电缆段老化后抗张强度变化率不超过% ±25电缆段老化后断裂伸长率变化率不超过% ±25 绝缘收缩试验不大于% 4 热延伸负荷下伸长率不大于% 175冷却后永久伸长率不大于% 152 外护套PE PVC 老化前抗张强度不小于MPa 12.5 12.5老化前断裂伸长率不小于% 300 150老化后抗张强度不小于MPa / 12.5老化后断裂伸长率不小于% 300 150老化后抗张强度变化率不超过% / ±25老化后断裂伸长率变化率不超过% / ±25表3(续表)序号项目单位标准参数值(投标人保证值)备注电缆段老化后抗张强度变化率不超过% / ±25电缆段老化后断裂伸长率变化率不超过% / ±25 高温压力试验,压痕深度不大于% 50 50 热冲击试验/ 不开裂低温冲击试验/ 不开裂低温拉伸,断裂伸长率不小于% / 20 热失重,最大允许失重mg/cm2/ 1.5碳黑含量% 2.0~3.0/3 剥离力半导电屏蔽剥离力N 8~402 项目需求部分2.1 货物需求及供货范围一览表表4货物需求及供货范围一览表序号材料名称单位项目单位要求投标人响应备注型号规格数量型号规格数量1 10kV交联聚乙烯电缆kmZC-YJV22-8.7/15kV-3x4001.492 10kV交联聚乙烯电缆kmZC-YJV22-8.7/15kV-3x3000.353 10kV交联聚乙烯电缆kmZC-YJV22-8.7/15kV-3x1200.354 10kV交联聚乙烯电缆kmZC-YJV22-8.7/15kV-3x701.782.2必备的备品备件、专用工具和仪器仪表供货表表5必备的备品备件、专用工具和仪器仪表供货表序号名称单位项目单位要求投标人响应备注型号和规格数量型号和规格数量1234562.3投标人应提供的有关资料2.3.1 电缆的有关设计资料:1)电缆截面图及说明。
10kV电力电缆技术规范

10电力电缆技术规范1 规范性引用文件下列文件对于本文件的应用是必不可少的。
凡是注日期的引用文件,仅注日期的版本适用于本文件。
凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。
311.1高压输变电设备的绝缘配合2951电缆和光缆绝缘和护套材料通用试验方法2952电缆外护层3048.10电线电缆电性能试验方法第10部分:挤出护套火花试验3048.12电线电缆电性能试验方法第12部分:局部放电试验3956电缆的导体6995电线电缆识别标志方法11019电缆用铝带12706.2额定电压1(1.2)到35(40.5)挤包绝缘电力电缆及其附件第2部分:额定电压6(7.2)到30(36)电缆14315电力电缆导体用压接型铜、铝接线端子和连接管19001 质量管理体系要求19666阻燃和耐火电线电缆通则8137 电线电缆交货盘2 技术参数和性能要求2.1 电缆结构2.1.1 导体导体表面应光洁、无油污、无损伤屏蔽及绝缘的毛刺、锐边,无凸起或断裂的单线。
导体应为圆形并绞合紧压,紧压系数不小于0.9,其他应符合 3956的规定。
8002以下导体应采用紧压圆形导体结构;8002的导体可任选紧压导体或分割导体结构,10002及以上应采用分割导体结构。
2.1.2 挤出交联工艺导体屏蔽、绝缘、绝缘屏蔽应采用三层共挤工艺,全封闭化学交联。
绝缘料采用交联聚乙烯料,半导电屏蔽料采用交联型材料,绝缘料和半导电料从生产之日到使用不应超过半年。
生产厂家提供对产品工艺制造水平的描述,包括干式交联流水线方式,生产设备中的测偏装置、干式交联,冷却装置的描述等。
2.1.3 导体屏蔽导体屏蔽应为挤包的半导电层,电阻率不大于100Ω·。
半导电层应均匀地包覆在导体上,并与绝缘紧密结合,表面光滑,无明显绞线凸纹,不应有尖角、颗粒、烧焦或擦伤的痕迹。
标称截面积为5002及以上电缆导体屏蔽应由半导电带和挤包半导电层复合组成。
电缆电线预留长度

按盘面尺寸
8
高压开关柜及低压配电盘、箱
盘下进出线
9
电缆至电动机
从电机接线盒算起
10
常用变压器
从地坪算起
11
电缆绕过梁柱等增加长度
按实计算
按被绕物的断面情况计算增加长度
12
电梯电缆与电缆架固定点
每处
规范最小值
配线进入箱、柜、板的预留线(每一根线)
序号
项目
预留长度说明Leabharlann 1各种开关、柜、板
宽+高
盘面尺寸
2
单独安装(无箱、盘)的铁壳开关、闸刀开关、启动器、线槽进出线盒等
从安装对象中心算起
3
由地面管子出口引致动力接线箱
从管口计算
4
电源与管内导线连接(管内穿线与软、硬母线接点)
从管口计算
5
出户线
从管口计算
电缆电线预留长度
电缆敷设的附加长度
序号
项目
预留长度(附加)
说明
1
电缆敷设尺度、波形弯度、交叉
%
按电缆全场计算
2
电缆进出建筑物
规范规定最小值
3
电缆进入沟内或吊架时引上引下的预留
规范规定最小值
4
变电所进线、出线
规范规定最小值
5
电力电缆终端头
检修余量最小值
6
电缆中间接头盒
两端各留
检修余量最小值
7
电缆进控制、保护屏及模拟盘等
电缆电线预留长度知识分享

序号
项目
预留长度
说明
1
各种开关、柜、板
宽+高
盘面尺寸
2
单独安装(无箱、盘)的铁壳开关、闸 刀开关、启动器、线槽进出线盒等
0.3m
从安装对象中心算起
3
由地面管子出口引致动力接线箱
1.0m
从管口计算
4
电源与管内导线连接(管内穿线与软、 硬母线接点)
1.5m
从管口计算
电缆电线预留长度
电缆敷设的附加长度
序 号
项 目
预留长度(附 加)
说明
1
电缆敷设尺度、波形弯度、交叉
2.5%
按电缆全场计算
2
电缆进出建筑物
2.0m
规范规定最小值
3
电缆进入沟内或吊架时引上引下的 预留
1.5m
规范规定最小值
4
变电所进线、出线
1.5m
规范规定最小值
5
电力电缆终端头
1.5m
检修余量最小值
6
电缆中间接头盒
两端各留2.0m
检修余量最小值
7
电缆进控制、保护屏及模拟盘等
咼+宽
按盘面尺寸
8
高压开关柜及低压配电盘、箱
2.0m
盘下进出线
9
电缆至电动机
0.5m
从电机接线盒算
起
10
常用变压器
3.0m
从地坪算起
11
电缆绕过梁柱等增加长度
按实计算
按被绕物的断面 情况计算增加长 度
12
电梯电缆与电缆架固定点
每处0.5m
规范最小值5出户线Fra bibliotek1.5m
从管口计算
(完整版)10kV电力电缆技术规范全解

10kV电力电缆技术规范目录1规范性引用文件 (1)2技术参数和性能要求 (1)3标准技术参数 (3)4使用环境条件表 (7)5试验 (7)6产品标志、包装、运输和保管 (8)10kV电力电缆技术规范1规范性引用文件下列文件对于本文件的应用是必不可少的。
凡是注日期的引用文件,仅注日期的版本适用于本文件。
凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。
GB 311.1高压输变电设备的绝缘配合GB/T 2951电缆和光缆绝缘和护套材料通用试验方法GB/T 2952电缆外护层GB/T 3048.10电线电缆电性能试验方法第10部分:挤出护套火花试验GB/T 3048.12电线电缆电性能试验方法第12部分:局部放电试验GB/T 3956电缆的导体GB/T 6995电线电缆识别标志方法GB/T 11019电缆用铝带GB/T 12706.2额定电压1kV(U m=1.2kV)到35kV(U m=40.5kV)挤包绝缘电力电缆及其附件第2部分:额定电压6kV(U m=7.2kV)到30kV(U m=36kV)电缆GB/T 14315电力电缆导体用压接型铜、铝接线端子和连接管GB/T 19001 质量管理体系要求GB/T 19666阻燃和耐火电线电缆通则JB/T 8137 电线电缆交货盘2技术参数和性能要求2.1 电缆结构2.1.1 导体导体表面应光洁、无油污、无损伤屏蔽及绝缘的毛刺、锐边,无凸起或断裂的单线。
导体应为圆形并绞合紧压,紧压系数不小于0.9,其他应符合GB/T 3956的规定。
800mm2以下导体应采用紧压圆形导体结构;800mm2的导体可任选紧压导体或分割导体结构,1000mm2及以上应采用分割导体结构。
2.1.2 挤出交联工艺导体屏蔽、绝缘、绝缘屏蔽应采用三层共挤工艺,全封闭化学交联。
绝缘料采用交联聚乙烯料,半导电屏蔽料采用交联型材料,绝缘料和半导电料从生产之日到使用不应超过半年。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
电缆预留长度计算和电缆总长度计算规则电缆总长度计算依据《电力工厂电缆设计标准》GB50217-2018进行,其中电缆预留长度计算直接关系电缆总长度计算是否准确。
如何计算电缆预留长度和电缆总长度的方法和国家规范的具体要求。
电缆长度计算规则
线缆在敷设的过程,不管是穿管敷设还是桥架内敷设,电缆都不是以一种完全绷直的状态,它的敷设有一定的松弛度,波形弯度交叉等,那么我们在计算电缆长度的时候需要把这个长度也算进去,按照计算规则,敷设系数为2.5%。
注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
也就是说电缆敷设弛度、波形弯度、交叉的附加长度应按设计图示水平和垂直敷设长度加各预留长度之和为计算基础。
那么:电缆总长度=(线缆总长+预留长度)×1.025
如何计算电缆预留长度?
1、电缆松弛度、波形弧度、交叉
电缆敷设驰度,波形弯度等是需要附加电缆总长度的2.5%的系数的。
2、电缆进入建筑物
主要是在市政道路的外线(或是交安工程电缆)进入场地内时,就必须考虑他的预留的最小值2m(2m为规范规定最小值)。
3、电缆进入沟内或吊架
电缆进入沟内或吊架是引上(下)预留最小值1.5m(1.5m为规范规定最小值)。
4、变电所进线、出线
考虑预留最小值1.5m(1.5m为规范规定最小值)。
5、电缆终端头
电力电缆终端头,为检修预留最小值1.5m。
6、电缆中间头
电缆中间接头盒两端各为检修预留最小值2.0m。
7、电缆进控制、保护屏及模拟盘、配电箱等
电缆进控制、保护屏及模拟盘、配电箱等。
按盘面(或箱面的):高+宽,也就是我们常用的电脑半周长。
8、高压开关柜及低压配电盘、箱
高压开关柜及低压配电盘、箱,考虑盘下进出线2m。
9、电缆至电动机
电缆至电动机。
从电动机接线盒开始+0.5m。
10、厂用变压器
厂用变压器。
从地坪算+3m预留
11、电缆绕过梁柱等
电缆绕过梁柱等增加长度,按被绕物的断面情况计算增加长度。
12、电梯电缆与电缆架固定点
电梯电缆与电缆架固定点,每处0.5m。
