锅炉主厂房基础施工方案
主要施工技术方案方案

大唐林州热电工程#1机组施工组织设计第八章主要施工技术方案第八章主要施工技术方案8.1土建工程施工方案8.1.1锅炉基础施工方案锅炉基础的施工顺序:先浇筑基础砼,待锅炉基础短柱预埋螺栓安装完毕,经隐蔽验收合格后方可浇筑短柱砼.锅炉基础施工流程:土方开挖→破桩→截桩→验槽→垫层施工→螺栓架以下部分基础施工→螺栓架安装→螺栓安装→锅炉基础短柱砼施工→回填土→交安锅炉基础模板施工:基础垫层浇筑后,根据锅炉的定位桩放出承台的边线及上部短柱的位置边线,并弹出墨线,报验合格后方可进行下一道工序的施工。
锅炉基础模板选用15mm厚胶合大模板,模板接缝处加设双面胶以确保不漏浆,模板的加固选用50×100木方和φ48×3.5的钢管及φ12对拉螺栓,对拉螺栓间距600m m,模板后背竖向木方,木方间距为200mm,水平及竖向钢管间距为300mm.斜支撑钢管双向间距为400mm,与锚入地下的地锚连接牢固,地锚钢管锚入地下不少于1m。
相邻的承台应连为整体,增加模板的整体性.基础柱模板支设前在短柱根部用1:3水泥砂浆进行找平,并在其上粘贴双面胶,防止柱根部漏浆.短柱模板采用15mm厚胶合大模板,加固采用φ12对拉螺栓,高度方向间距600mm,宽度方向间距600mm,胶合板背面背50×100木方,间距200mm,钢管围檩间距为300mm。
钢管围檩与脚手架应牢固连接.相邻的短柱支撑应连为整体,增加模板的整体性。
模板的拆除,在混凝土强度能保证基础表面及棱角不因拆除模板而受损坏后,方可拆除.基础混凝土施工:锅炉基础为大体积砼,浇筑时采用分层对称浇筑法,以防止不平衡引起的砼的不同侧压产生变形.混凝土浇筑采用泵车浇筑,并根据所选用的振动棒的型号严格控制浇筑层厚度,以保证砼浇筑连续进行,确保质量。
大唐林州热电工程#1机组施工组织设计第八章主要施工技术方案地脚螺栓的预埋流程图如下:螺栓架各杆件的加工制作短柱固定螺栓架的预埋件找平弹出螺栓中心线及控制标高螺栓架组装、就位、临时固定精确调整螺栓架的位置、标高、垂直度达到要求螺栓的安装与螺栓架的临时固定精确调整螺栓的偏差,标高及垂直度检查全部螺栓并调整螺栓至符合要求全部螺栓及螺栓的固定复查所有螺栓的位置、标高并调整至符合要求组织验收检查全部螺栓的位置关系、标高、垂直度浇筑混凝土交安螺栓架确定螺栓安装施工要点如下:基础混凝土施工到指定标高后,开始埋设固定钢架的预埋件,首先在基础砼上预埋4块T2020A的预埋件,作为固定螺栓架时用。
燃气蒸汽锅炉安装施工方案

可口可乐饮料有限公司全自动燃油(气)蒸汽锅炉施工方案编制:审核:批准:WNS6-1.25-QT全自动燃油(气)蒸汽锅炉安装工程施工方案锅炉资料:壹台全自动燃油(气)蒸汽锅炉产品名称:全自动燃油(气)蒸汽锅炉制造厂:江苏双良锅炉有限公司1、产品型号:WNS6-1.25-QT锅炉蒸发量:6.0t/h产品编号:WNL120007额定蒸汽压力:1.25 Mpa 锅炉给水温度:104C°设计热效率:100.7%适用燃料:天然气燃烧设备:燃烧器锅炉本体水压试验压力:1.65 Mpa制造日期2011.07 额定蒸汽温度:194℃锅炉房至分气缸、除氧器管道规格及数量:1、管道材质:GB3087-2008低中压锅炉用无缝钢管;2、¢133*5.03、¢45*3.5工业锅炉安装质量的优劣,关系到人民的生命和财产的安全,同时也直接影响锅炉的使用寿命和用户的经济效益。
为确保锅炉的安装质量,使安装工作有计划、有步骤的顺利进行,特制定以下施工方案。
一、施工方案的编制依据1、《蒸汽锅炉安全技术监察规程》;2、《热水锅炉安全技术监察规程》;3、《压力管道安全管理与监察规定》;4、JB/T10094《工业锅炉通用技术条件》;5、GB50235-97《工业金属管道工程施工及验收规范》;6、GB50236-98《现场设备工业管道焊接工程施工及验收规范》;7、GB50275-98《压缩机、风机、泵安装工程及验收规范》;8、锅炉制造厂《安装使用说明书》及其它随机技术资料,包括:⑴锅炉总图(盖上有效“省级锅炉设计审查批准专用章” );⑵锅炉质量证明书;⑶蒸汽锅炉强度计算书;9、本公司的安装施工图;10、对接接头的射线探伤应按GB3323-87《钢熔化焊对接接头射线照相和质量分级》的规定执行;11、粤劳锅炉函[1997]393号文件要求;12、工程安装合同书。
二、施工程序及监检1、安装前锅炉安装工艺责任人向施工队长及队质检员进行工程项目交底,并移交图纸、技术性文件和现场施工方案、记录表格、安装标准、规范要求等,做好技术移交登记。
锅炉房施工组织设计方案

目录第一章工程概况一、本工程为白羊线业锅炉房,主体为钢筋混凝土框架,建筑结构平安等级为二级,建筑结构设计使用年限为50年,抗震设防烈度为6度,建筑物耐火等级为二级。
相对标高±0.000相关于原5#厂房标高于100。
根底为独立根底,根底坐落在原状土上。
二、工程特点本工程施工工作量不大,但施工工期较为紧张,需要大量的人力物力。
这就要求施工前要充分研究本工程的特点,编制一套切实可行的施工组织设计方案,采纳先进、科学的施工方法,合理地安排施工,确保本工程优质如期竣工,到达业主满足。
第二章施工组织一、施工组织机构的建立我公司在本工程施工中严格实行“工程法〞施工,由公司优秀的工程经理组建的工程经理部来负责此工程工程的具体施工治理。
同时向业主郑重承诺:针对该工程工程,我公司推选的工程班子一律持证上岗。
实行工程经理责任制,工程经理将对质量、工期、平安、本钞票及文明施工全面负责。
各施工治理职能部门在工程经理部的指导下做到有方案的组织施工,确保本工程质量、工期、平安等方面到达目标要求。
二、施工组织机构的启动与高效运作1、依据本工程的情况及特点,有针对性的组建工程班子,未进场之前,可依据设计要求积极为本工程做好开工前的预备工作〔材料、机械、技术等预备工作与筹划工作〕,同时以无条件满足本工程需要为前提.2、依据工程经理部的工作实际,具体明确每个工程治理人员的责、权、利,使全体治理人员有条不紊、忙而有绪地开展工作,从而较大幅度地提高工程经理部的工作效率,有效促进整体治理实力的强化,使工程经理部治理体系有更多的精力和时刻来分析运筹各种复杂的治理局面,做到工程整体下活一盘棋,充分发扬每个棋子的作用,同时决策有的放矢,成竹在胸,不打无把握之仗。
3、以已制定的各项治理制度来指导、督促、标准每个治理人员的工作质量、效率。
变“人治理人〞、“人盯人〞为“制度治理人〞,做到工程治理“有章可循、执法必严、违章必纠〞,如此形成赏罚清晰的先进治理模式。
燃气锅炉安装施工方案

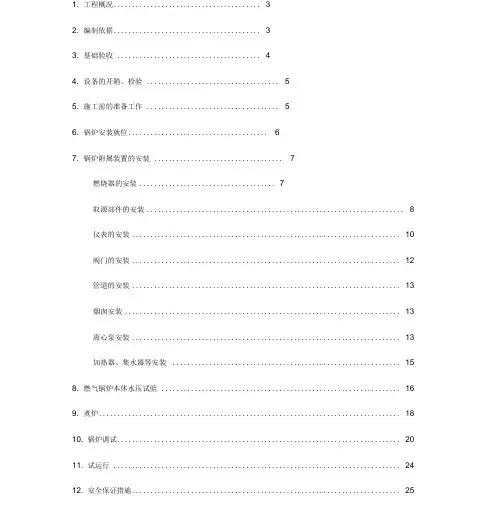

1. 工程概况 (3)2. 编制依据 (3)3. 基础验收 (4)4. 设备的开箱、检验 (5)5. 施工前的准备工作 (5)6. 锅炉安装就位 (6)7. 锅炉附属装置的安装 (7)燃烧器的安装 (7)取源部件的安装 (8)仪表的安装 (10)阀门的安装 (12)管道的安装 (13)烟囱安装 (13)离心泵安装 (13)加热器、集水器等安装 (15)8. 燃气锅炉本体水压试验 (16)9. 煮炉 (18)10. 锅炉调试 (20)11. 试运行 (24)12. 安全保证措施 (25)13. 质虽保证措施 (32)14. 施工机具一览表 (33)15. 施工人员一览表 (34)16. 施工进度 (35)燃气热水锅炉安装施工方案1. 工程概况工程名称为盐城金红达分布式能源站项目,业主方盐城新奥能源发展有限公司,施工方位******* ,监理方为********** 施工地点为*********** 。
工程规模燃气内燃机1*800k (土5貌配套烟气热水型漠化锂机组,燃气热水锅炉2 t/h一台、1t/h 一台及辅助设施,螺杆式制冷机2*1044kW(土5貌辅助设施。
针对两台卧式内燃三回程燃气(油)热水锅炉的安装调试,两台锅炉型号为:特编制此方案。
2. 编制依据《锅炉安全技术监察规程》TSG G0001-2012《锅炉安装工程施工及验收规范》GB50273-2009《建筑给排水及采暖工程施工质虽验收规范》GB50242《锅炉房设计规范》GB50041《建筑设计防火规范》GB50016《高层民用建筑设计防火规范》GB50045《工业金属管道工程施工规程》GB50235-2005《现场设备、工业管道焊接工程施工规范》GB50236-2005《锅炉受压元件焊接技术条件》JB/T1613《锅炉受压元件焊接接头力学性能试验方法》JB/T1614南京南锅动力设备公司提供的出场资料及设备图纸;金红达分布式能源站的现场施工条件;廊坊新奥节能服务有限公司提供的施工图纸3. 基础验收锅炉的安装位置和锅炉房应满足《锅炉房设计规范》GB50041«建筑设计防火规范》GB50016《高层民用建筑设计防火规范》GB50045的有关规定锅炉及其附属设备就位前,其基础位置和尺寸应按照下表进行复查:.锅炉安装前应,应划定纵向、横向安装基准线和标高基准点;锅炉基础方向应符合下列要求:纵向和横向中心线,应互相垂直2mm 相应两柱子(预埋板、地脚螺栓孔)定位中心线的间距允许偏差为土各组对称4根柱子(预埋板、地脚螺栓孔)定位中心线的两对角线长度只差应不大于5mm4. 设备的开箱、检验检查燃气锅炉设备与随机资料是否相符;燃气锅炉本体阀件有无弯曲变形,法兰有无损伤;燃烧设备及相关调节装置有无损坏卡死现象。
锅炉房施工组织设计方案

丹东元宝区金山镇供热工程锅炉房施工组织设计编制:审核:施工单位:施工组织设计审批表第一章编制依据及说明一、编制依据1、丹东元宝区金山镇供热工程招标文件。
2、建设部沈阳煤气热力研究设计研究院的《丹东元宝区金山镇供热工程》施工图纸。
3、施工图要求的施工标准规范、国家和行业现行施工验收标准规范以及与工程有关的法律、法规、图集等。
4、本次招标的有关说明及文件。
5、施工现场实际勘察情况。
6、公司实际施工技术装备能力。
7、同类工程施工经验等。
二、编制说明1、本施工组织设计是根据招标文件和施工图的工程范围以及该工程的特点,结合我项目部的施工能力及技术装备情况,并与有关人员反复讨论,研究而进行编制的。
2、在编制过程中,注重于:主要部位施工方法;工期计划;主要管理人员及劳动力安排计划;主要机具安排计划;保证工期、质量、安全和文明施工的主要措施等。
其他只作简要说明。
3、人员组织机具投入及目标制定等是根据我公司的综合能力及现实状况编制的。
第二章工程概况及特点一、工程概况1、建设单位:辽宁宗裕房地产开发有限公司丹东项目部2、设计单位:建设部沈阳煤气热力研究设计院3、地质单位:辽宁省地质矿产局辽东勘察院4、监理单位:丹东通达建设监理有限责任公司5、施工单位:丹东市隆宇建筑工程有限公司6、本工程设计为 5 台46MW共计230MV热水锅炉房。
包括主厂房区域、电气设施、输煤系统、除灰及除尘设施、供热及辅助(附属)生产建(构)筑物等。
7、本工程建筑占地面积为6825.39㎡,总建筑面积为11470.53㎡,结构形式为框架结构,结构安全等级为二级,设计使用年限50年,耐火等级二级。
8、本工程基础为螺旋钻孔桩基础,桩径D=600mm,桩长不小于10m,桩端持力层为强风化花岗岩层,桩端进入持力层不小于1m,单桩竖向承载力特征值为1000KN。
屋面为钢结构(钢梁、钢屋架),屋面板为岩棉夹芯彩钢板。
2、建筑结构概况1)型钢、钢板:Q235、Q235-B。
余热锅炉施工方案

湖北某水泥有限公司S P余热锅炉AQC余热锅炉安装施工方案编制:审核:批准:江西某工程设备安装有限公司二○一○年六月十日目录一:工程概况及锅炉简介二:编制依据及引用标准三:施工程序及施工准备四:施工工艺五:施工组织及形象进度计划六:质量技术措施七:文明施工及安全技术措施八:焊接工艺卡九:安装检验工艺卡1.工程概况和锅炉简介1.1 工程概况湖北某水泥有限公司位于湖北省武汉市新洲区某大道66号,随着企业的生产需要建设一套余热发电机组,即窑头AQC锅炉、窑尾SP锅炉,由江西省某工业设备安装有限公司负责安装。
1.2 锅炉简介1.2.1 本系统锅炉由日本JFE设计,杭州锅炉厂生产。
SP锅炉为卧式管群组锅炉,AQC锅炉为立式管群组锅炉,充分利用水泥生产多余的热量过流热交换达到生产目的。
本锅炉为单汽鼓,由两组并列管群组布置在封闭式的烟道中.给水进入管群循环热交换,蒸汽由集箱输出。
1.2.2 SP型锅炉主要技术参数表表1AQC型锅炉主要参数表AQC锅炉座落在旋窑头冷却机旁,主要受热面由杭州锅炉厂生产。
充分利用窑头部的余热达到锅炉的生产目的。
本锅炉为单气鼓,由并列两组管群组卧置在封闭式的烟道中,经热交换产生蒸汽,蒸汽由集箱输出。
2.编制依据及引用标准2.1锅炉设备图纸及随机文件2.2由业主提供安装施工工艺图2.3 DL5007-92《电力建设施工及验收技术规范(火力发电厂焊接篇)》2.4 DL/T5047-95《电力建设施工及验收技术规范(锅炉机组篇)》2.5劳人锅(1996)《蒸汽锅炉安全技术监安规程》2.6必须接受当地技术监督局的技术指导及质量监管2.7接受甲方监理工程师的指导和质量监督3. 施工程序及施工准备3.1该锅炉管群为整件进厂、钢构散件进厂。
施工现场拼装工序复杂繁多,为了加快施工进度保证工程安装质量,必须合理安排和组织施工。
本锅炉的施工工艺编制应与实际相符合3.2施工准备3.2.1工程开工前,由质保工程师召集有关专业技术人员及施工班组对锅炉设备图纸及技术文件进行图纸会审及技术交底工作3.2.1.1熟悉图纸、了解并掌握锅炉的结构特点和技术参数,明确所有工程相关的质量验收标准3.2.1.2了解关键施工工序及技术要求,编制有效的控制方法和措施,特别是钢架与管群吊装,焊接等工艺.3.2.2及时编制该工程安装的施工组织设计,并在正式开工之前到当地质量技术监督部门办理锅炉安装申报审批手续3.2.3考察施工现场,是否具备开工前的“三通一平”及相关工作,选定设备堆放及拼装场地4.施工工艺4.1基础检查划线4.1.1锅炉基础养护期满后,正式开工之前应请示业主召集土建及相关单位共同进行基础交验等工作。
燃气蒸汽锅炉安装施工方案
燃气蒸汽锅炉安装施工方案XXX(Q)施工方案XXX全自动燃油(气)蒸汽锅炉安装工程施工方案锅炉资料:XXX全自动燃油(气)蒸汽锅炉,产品名称为WNS6-1.25-QT,制造厂为XXX。
该锅炉的设计热效率为100.7%,适用燃料为天然气,燃烧设备为燃烧器。
锅炉本体水压试验压力为1.65 Mpa,制造日期为2011.07.额定蒸汽压力为1.25 Mpa,给水温度为104℃,额定蒸汽温度为194℃。
锅炉蒸发量为XXX。
为确保XXX(Q)全自动燃油(气)蒸汽锅炉的安装质量,特制定以下施工方案。
该方案的编制依据包括《蒸汽锅炉安全技术监察规程》、《热水锅炉安全技术监察规程》、《压力管道安全管理与监察规定》、XXX《工业锅炉通用技术条件》、GB-97《工业金属管道工程施工及验收规范》、GB-98《现场设备工业管道焊接工程施工及验收规范》、GB-98《压缩机、风机、泵安装工程及验收规范》、锅炉制造厂《安装使用说明书》及其它随机技术资料。
同时,对接接头的射线探伤应按照GB3323-87《钢熔化焊对接接头射线照相和质量分级》的规定执行,遵循粤劳锅炉函[1997]393号文件要求,以及工程安装合同书。
安装前,锅炉安装工艺责任人应向施工队长及队质检员进行工程项目交底,并移交图纸、技术性文件和现场施工方案、记录表格、安装标准、规范要求等,做好技术移交登记。
施工程序及监检应按照以上规定执行。
2、在安装之前,安装队长和队质检员需要组织全体施工人员熟悉图纸资料、安装工艺流程以及施工方案等。
3、在安装之前,安装队长需要组织现场施工人员对使用单位提供的设备进行全面清点。
对锅炉本体及部件进行详细检查,并做好记录。
队质检员参加监督检查,如发现缺陷应做好现场记录并及时报告甲方。
并与有关单位商讨处理方法,确保安装工作的质量。
4、根据设备平面布置图、建设单位提供土建的基础施工图及锅炉、附机土建基础验收合格报告等对土建施工质量进行全面的实地测量、复检,做好记录。
锅炉钢结构施工方案
锅炉钢结构施工方案方案名称:锅炉钢结构施工方案1.编制依据:1.1 《电力建设施工及验收技术规范》(锅炉机组篇)DL/T5047-95;1.2 《电力建设施工及验收技术规范》(火力发电厂焊接篇) DL/T869-2004;1.3 《钢结构工程施工质量验收规范》GB50205-2001;1.4 《电力建设安全工作规程》(火力发电厂部分)DL5009.1—2002;1.5 《火电工程施工质量检验及评定标准》(锅炉篇)建质(1996)111号;1.6 《电力工程建设标准强制性条文》2007版;1.7 《КС50-42B龙门式起重机说明书》;1.8 《FZQ1800型附着塔式起重机说明书》;1.9 《120吨汽车吊工况表》;1.10 《LS-368RH-5型履带式起重机工况表》;1.11 《施工现场临时用电安全规范》(JGJ46-88);1.12 《职业安全健康/环境管理体系文件》;1.13 厂家图纸哈尔滨锅炉厂有限责任公司;1.14 《混凝土结构工程施工及验收规范》(GB50204-2002);1.15 《火力发电工程测量技术规程》(DL5001-91);1.16 《钢结构高强度螺栓连接的设计、施工及验收规程》JGJ-91;2.工程概况:本工程为电厂2×330MW机组新建工程,锅炉为哈尔滨锅炉厂有限责任公司制造,锅炉型号为HG-1180/17.5-L.MN1。
本锅炉钢架为双排柱布置、扭剪型高强螺栓连接,沿锅炉宽度方向布置五列钢架立柱,构架总宽度为44.0m。
主柱间距为12.0m,主柱与副柱间距10.0m;沿炉膛深度方向布置五排钢架立柱,从前至后依次为K-A、K-B、K-C、K-D、K-E排柱,各柱间距从前到后依次为13.5m、12.95m、12.0 m、10.0m,构架总深度为48.45m;钢结构分为三层五段,柱顶标高从下到上分别是13.85m,26.05m,39.025m,55.6m,65.91;大板梁共分10件供货, K-A、K-C(下件)板梁上平面标高约54.4m,K-C(上件)、K-E板梁上平面标高69.7m,分别为2段供货;K-B板梁上平面标高约55.9m, K-D板梁上平面标高71.2m,K-B和 K-D 单件供货;板梁最重约110T。
350MW锅炉机组钢架施工技术方案
1工程概况1.1工程概述内蒙古呼和浩特热电厂扩建工程2×350MW机组,其锅炉为哈尔滨锅炉厂设计、制造的1140 t/h超临界强制循环,本期工程装设2台350MW燃煤汽轮发电机组,锅炉为超临界压力、螺旋管圈、前后墙对冲旋流燃烧器、一次中间再热、单炉膛平衡通风、固态排渣、全钢构架的变压本生直流炉。
锅炉以最大连续负荷(B-MCR)工况为设计参数,最大连续蒸发量1100T/H,过热器蒸汽出口温度为571℃,再热器蒸汽出口温度为569℃,给水温度282.3℃。
锅炉呈“П”型布置方式,设计有固定的膨胀中心,受热面采用全悬吊结构。
主要构件在工地采用磨擦型扭剪型高强螺栓连接,螺栓直径(除叠梁连接处为M24和M30外)均为M22,锅炉为全钢结构构架,采用高强螺栓连接,距高强螺栓孔外排孔中心线75mm区域内要求表面喷砂处理,其摩擦系数不小于0.4。
构架宽度为37.4m(B0~B37.4),深度43.222m(BE~BK),大板梁上表面标高71.65m,构架共分五层八节,设九层水平支撑,零米处共布置32根柱子。
锅炉钢结构的安装采用分层吊装法,吊装顺序是待每层高强螺栓全部终紧并验收合格后,才能进行下一层钢结构的安装。
安装时要注意所有杆件必须按设计要求就位,不允许缓装或随便预留开口,施工单位在编制施工组织设计时对此要给予充分考虑。
锅炉钢架第总重约3000t。
本锅炉钢结构的梁、柱均为嵌入式结构,安装时要注意先后顺序和方式,锅炉钢柱靠柱与柱之间的顶紧面传递受力,安装时应采取措施确保顶紧面的相互紧贴,以保证钢柱传力有效,安装时要注意所有杆件必须按设计要求就位。
锅炉主扶梯集中布置在锅炉两侧,靠近炉前,它与平台组成一个供锅炉维护监督和检修用的通道系统。
1.2 作业范围柱底板安装、钢架柱划线,五层钢架安装,顶板梁安装,全炉扶梯、平台安装。
1.3 主要技术特点1.3.1 钢结构材质所有柱底板材质为Q345-B,大型的H型钢采用Q345B钢,柱底通过柱底板与基础连接,柱底板由预埋地脚螺栓进行标高调整和固定。
锅炉运转层结构施工方案
1工程概况及特点1.1 工程概况本工程为河北大唐王滩发电厂1#机组锅炉上部结构锅炉运转层平台施工。
锅炉运转层平台为U-688压型钢板做底模的现浇钢筋混凝土平台,平台厚度为120mm,混凝土强度等级为C30。
锅炉运转层平台位于主厂房D列柱南侧边至锅炉K6列,主厂房2轴至8轴,长60.0m,宽为54.3m,平台平台标高为17.35m。
锅炉运转层平台工程量为:压型钢板(U-688,δ=1.2mm),铺设面积为1550㎡, 混凝土量:180m3 ,钢筋量为41t,剪力钉数量为6000个。
1.2.工程特点1.2.1施工区域在锅炉钢结构的17.5m层上,钢结构安装、焊接、起重等各专业施工人员多,属于平面立体交叉施工范围,安全工作必须做到位,做好。
1.2.2平台施工的时间处于王滩的冬季,冬季施工的材料、措施等工作要准备充足。
1.2.3平台上的预留空洞,预埋件较多,施工难度大。
2编制依据1.《火电施工质量检验及评定标准》土建工程篇。
2.《工程建筑标准强制性条文》房屋建筑部分3.《电力建设消除施工质量通病守则》4.《电力建设施工及验收规范》SDJ69-875.《电力建设安全工作规程》第一部分:火电发电厂,DL5009-20026.《电力建设安全健康与环境管理工作规定》国电电源[2002]49号7.《混凝土结构工程施工质量验收规范》GB50204-20028.《钢结构工程施工质量验收规范》GB50205-20019.《锅炉运转层平台施工图》图号F038S-T02603施工应具备的条件3.1锅炉17.5m层钢结构安装完成,已交付土建进行下一步施工。
3.2施工现场场地平整,道路畅通,水、电源引至使用地点,经测试后满足施工要求。
3.3施工机具、设备等根据施工要求进场,其性能、数量、质量满足施工要求。
3.4压型钢板、剪力钉、钢筋、水泥、砂、石、外加剂及保温材料等施工材料按计划准备充足,同时已完成必要的复试和检验。
人员组织完善,特殊工种持证上岗。
