电动吊篮安全施工方案
zld500电动吊篮

zld500电动吊篮吊篮施工方案一、工程概况zld500电动吊篮施工方案适用于高层建筑外墙施工、装修、清洁等作业。
本工程为某城市商业综合体,建筑高度为300米,共计60层,外墙面积为20000平方米。
工程要求使用zld500电动吊篮完成外墙施工任务。
二、准备工作1. 熟悉工程图纸,了解工程结构、施工要求及施工难点。
2. 对施工现场进行实地勘察,了解现场环境、设备布置、电源及排水等情况。
3. 准备施工所需材料、设备、工具等,并确保其质量合格。
4. 组织施工人员进行安全技术培训,掌握zld500电动吊篮的操作、维护及安全知识。
5. 准备必要的施工图纸和技术文件。
6. 办理施工许可证及安全监督手续。
三、吊篮参数及组成部件1. 吊篮型号:zld5002. 最大工作高度:300米3. 额定载重量:500kg4. 额定电压:380V5. 额定功率:2.2kW6. 吊篮速度:8-10m/min7. 吊篮组成部件:(1)悬挂机构:包括支架、悬挂梁、钢丝绳、滑轮组等。
(2)吊篮:包括篮体、安全装置、电气系统、控制系统等。
(3)电气设备:包括电源箱、控制箱、电缆、接线盒等。
(4)安全防护装置:包括限位器、超载保护器、安全锁、急停开关等。
后续内容请按照给定格式继续补充。
希望以上内容对您有所帮助。
四、吊篮的安装、移位和拆除方案1、吊篮搭设方案(1)根据施工要求,选择合适的悬挂点,确保吊篮在工作过程中的稳定性。
(2)在悬挂点处安装支架,并检查支架的稳固性。
(3)安装悬挂梁,调整悬挂梁的水平度,确保吊篮的平稳运行。
(4)将钢丝绳穿过滑轮组,并与悬挂梁连接,调整钢丝绳的松紧度,使其满足工作要求。
(5)将吊篮篮体与钢丝绳连接,确保连接可靠。
(6)安装安全防护装置,包括限位器、超载保护器、安全锁等,并进行调试。
2、吊篮的自检和互检(1)安装完成后,由安装人员进行自检,检查各部件是否齐全、完好,连接是否牢固。
(2)互检由其他施工人员进行,相互检查吊篮的安装质量,确保吊篮安全可靠。
电动吊篮专项施工方案最新版

电动吊篮专项施工方案最新版一、项目背景电动吊篮是一种高空作业设备,广泛用于建筑施工、维修、装饰等领域。
为保证电动吊篮的安全施工,提高施工效率和质量,需要编制电动吊篮专项施工方案,明确工程的施工组织、安全措施、质量要求和工期安排等内容。
二、施工组织1.成立项目管理小组,负责协调、组织和监督电动吊篮施工工作。
2.确定各个施工节点,明确责任人,并制定施工进度计划。
3.合理安排施工人员,根据工期和工作量确定施工人员的数量和岗位职责。
4.编制施工图纸,包括电动吊篮的搭建、拆卸和操作流程等内容。
三、安全措施1.制定完善的施工安全管理制度和操作规程,确保人员的安全操作。
2.配备专职安全人员,负责监督现场作业的安全情况,并组织安全培训。
3.保证电动吊篮的设备完好,按时维护和检修设备,确保设备的正常运行。
4.设置警示标识和告示牌,提醒人员注意安全事项。
5.组织定期的安全演习和应急演练,提高应急处理和逃生能力。
四、质量要求1.制定质量控制计划和质量验收标准,明确各个施工环节的质量要求。
2.合理安排施工工序,确保施工的质量和效率。
3.严格按照设计要求进行施工,杜绝违规行为和质量瑕疵。
4.加强材料采购管理,确保采购到符合质量要求的材料和设备。
五、工期安排1.根据施工图纸和作业量,合理安排施工工期,并确定各个施工节点。
2.严格控制施工工期,确保按时完成工程。
3.配合主体结构和外装修的施工进度,做好进度协调工作。
六、施工流程1.搭建电动吊篮:(1)确定搭建位置,保证基础平整牢固。
(2)按照搭建图纸,组织人员进行吊篮的安装。
(3)进行调试和试运行,确保吊篮的正常工作。
2.操作电动吊篮:(1)组织操作人员进行培训,熟悉电动吊篮的操作要领。
(2)配备专职监控人员,负责监督和指导电动吊篮的操作。
(3)定期进行设备维护和检修,保证设备的正常运行。
3.拆卸电动吊篮:(1)制定拆卸作业方案,确保拆卸作业的安全和高效。
(2)按照拆卸图纸,组织人员进行吊篮的拆卸。
电动吊篮施工方案(附五计算书)

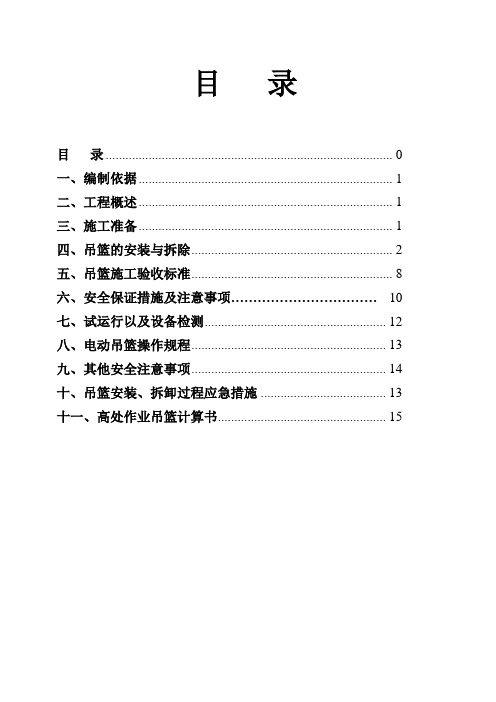

目录目录 0一、编制依据 (1)二、工程概述 (1)三、施工准备 (1)四、吊篮的安装与拆除 (2)五、吊篮施工验收标准 (8)六、安全保证措施及注意事项 (10)七、试运行以及设备检测 (12)八、电动吊篮操作规程 (13)九、其他安全注意事项 (14)十、吊篮安装、拆卸过程应急措施 (13)十一、高处作业吊篮计算书 (15)一、编制依据国家和行业颁布的有关现行设计和施工规范及标准兰州市建筑工程施工安全操作规程中华人民共和国高处吊篮作业标准GB19155-2003装饰施工图纸和施工组织设计吊篮脚手架的设计制作应符合JG/T5032-93《高处作业吊篮》及《编制建筑施工脚手架安全技术标准的统一规定》并经企业技术负责人审核批准。
二、工程概述该工程外立面抹灰工程拟采用电动吊篮施工。
电动吊篮性能先进,安全升降,拆装方便,高效是外墙装饰工程的理想设备。
预计此项目安装电动吊篮约台,每台吊篮设置独立安全救生绳,专人进行维护、维修和日常安全检查。
根据现场施工的实际需要使用载荷为630kg。
篮筐外型尺寸:宽700mm×高1100mm,单元长度有1米、1.5米、2米三种尺寸,然后按需要进行拼装,最大长度为6米,最小长度为1米。
电动吊篮主要技术参数具体见厂家资料说明。
三、施工准备1、人员准备:吊篮进场可根据场地大小,分批进场。
要求现场预备380V电源。
根据现场施工准备,我们抹灰前组织准备好吊篮机具装置运至现场,组织现场安装、移位人员。
操作人员必须有二人,但不准超过二人,必须系好安全带。
搬运组四人,现场技术指导一人,安全警示一人,电工一人。
操作人员必须身体健康,掌握吊篮操作的有关规定。
操作人员严禁酒后操作吊篮。
操作人员严禁穿拖鞋上吊篮。
操作人员必须熟知《吊篮安装使用规程》。
严禁操作人员违章操作。
人员每天必须清扫吊篮篮体杂物,减轻吊篮自重,以保证安全施工。
2、吊篮的布置考虑到本工程吊篮安装的实际情况,在屋面适当位置布置悬臂机构。
电动吊篮室内安装施工方案

一、工程概况本工程为室内电动吊篮安装工程,位于XX大厦XX层。
电动吊篮主要用于室内高空作业,如装修、清洁、维护等。
为确保施工安全和工程质量,特制定本施工方案。
二、施工准备1. 技术准备:熟悉电动吊篮的安装说明书,了解其技术参数和操作流程。
2. 材料准备:电动吊篮设备、安全绳、钢丝绳、连接件、工具等。
3. 人员准备:施工人员需具备高空作业资格,并经过专业培训。
4. 施工现场准备:清理施工现场,确保施工环境安全。
三、施工步骤1. 安装基础(1)根据设计图纸,确定吊篮安装位置。
(2)在安装位置进行钻孔,确保钻孔深度、直径符合要求。
(3)将预埋螺栓固定在孔内,并进行焊接。
(4)在预埋螺栓上安装吊篮基础,确保水平。
2. 安装吊篮(1)将吊篮设备运至施工现场,按照说明书进行组装。
(2)将吊篮组装件与基础连接,确保连接牢固。
(3)调整吊篮位置,使其与设计要求相符。
(4)检查吊篮各部件是否完好,安全绳、钢丝绳是否正确连接。
3. 安全措施(1)在施工过程中,施工人员必须佩戴安全帽、安全带等防护用品。
(2)设置警示标志,提醒行人注意施工区域。
(3)定期检查吊篮设备,确保其运行正常。
四、施工注意事项1. 施工过程中,严禁无关人员进入施工现场。
2. 严禁在吊篮上超载作业,确保吊篮运行安全。
3. 施工人员必须遵守操作规程,不得擅自改动吊篮设备。
4. 施工结束后,对施工现场进行清理,确保无安全隐患。
五、施工进度安排1. 施工准备:2天2. 吊篮安装:3天3. 安全措施及检查:1天4. 整理施工现场:1天总计:7天六、施工验收1. 施工完成后,由相关部门对施工现场进行验收。
2. 验收合格后,吊篮设备方可投入使用。
3. 定期对吊篮设备进行检查和维护,确保其正常运行。
本施工方案旨在确保电动吊篮室内安装工程的顺利进行,确保施工安全和工程质量。
施工过程中,请严格按照本方案执行,如有特殊情况,应及时调整方案。
电动吊篮安全专项施工方案

新郑片烟醇化库区建设项目二标段电动吊篮安全专项施工方案编制:审核:审批:二〇一七年二月目录一、工程概况 (2)二、现场准备和人员准备工作 (2)三、编制依据 (3)四、电动吊篮性能介绍及施工过程 (5)五、安全施工管理及相关安全措施 (6)六、吊篮施工对成品保护工作 (13)一、工程概况1.1工程简介新郑片烟醇化库区建造设项目二标段,位于新郑市新港产业集聚区中兴大道和新孟路(庆安路)交叉口东南角。
具体包括4、5、9、10、14、15#库及大门2等建筑物。
本工程为框架结构,库房地下一层夹层,地上三层。
总建筑高度16.5 m,建筑东西向长93.6 m,南北向宽58.4 m,建筑面积均17360㎡。
1.2安装情况:考虑到本工程三层最大高度16.9M,吊篮悬臂机构需要布置在屋面如果部分有特殊造型,造成安装条件复杂,需要在安装时根据实际情况在提前预留孔洞,(用于吊篮支架安装)。
具体位置和高度参考吊篮布置图。
可将吊篮的前支架支于砼女儿墙上,要求屋面女儿墙混凝土强度必须大100%,宽度必须大于等于200mm,下方垫方木,横向加以固定。
二、现场准备和人员准备工作2.1吊篮进场可根据场地大小,实际工程需求数量分批次进场(根据施工进度考虑每个楼不能少于10组吊篮)。
2.2施工现场安全接入380V电源。
2.3为了减少往楼顶搬运吊篮配件的强度,提高安装速度,塔吊或者升降机等辅助运输设备的,应予以配合。
2.4建筑物顶部具备基本平整条件(斜屋面如有需要应预埋构件),杂物需清扫并清运。
已做防水保护层,需准备木板若干,以加强成品的保护。
2.5建筑物顶部及外挑吊篮层临边如有其它杂物应清理干净,便于吊篮安装或移动安全。
2.6吊篮公司派吊篮技术人员负责指导安装,施工队工人负责搬运、协助吊篮的安装、拆卸。
2.7搬运:水平搬运包括平台、绳坠锤、电器系统;垂直搬运钢丝绳时轻拿轻放,避免钢丝绳断丝、弯曲和变形。
2.8操作人员必须戴好安全帽、系好安全带(安全带挂于安全绳上)。
电动吊篮安装拆卸施工方案(1)

电动吊篮安装拆卸施工方案(1)一、前言电动吊篮是在施工作业中常用的设备之一,它能够提高施工效率,减少人力成本,保障工程安全。
本文将重点介绍电动吊篮的安装、拆卸和施工方案。
二、电动吊篮的安装2.1 现场准备在进行电动吊篮的安装前,需要对施工现场进行准备。
首先要确保施工现场平整,没有障碍物影响安装作业。
2.2 安装步骤1.搭设支架:根据施工需要,在建筑物上搭设吊篮支架。
2.安装吊篮:将吊篮按照说明书的要求安装到支架上,确保安全牢固。
3.安装电源:将电动吊篮的电源线接入电源插座。
2.3 安全检查在安装完成后,需要进行安全检查,确保电动吊篮的各项功能正常运转,保证施工安全。
三、电动吊篮的拆卸3.1 拆卸前准备在拆卸电动吊篮前,需要做好相关准备工作,包括停止使用吊篮、切断电源等。
3.2 拆卸步骤1.断开电源:首先需要切断电动吊篮的电源。
2.拆除吊篮:按照逆序操作,将吊篮从支架上拆卸下来。
3.清理现场:将拆卸下来的吊篮和支架进行清理,确保施工现场整洁。
3.3 安全注意事项在拆卸电动吊篮时,要注意避免人员伤害和设备损坏,确保施工安全。
四、施工方案4.1 施工准备在使用电动吊篮进行施工前,需要做好充分的施工准备工作,包括人员培训、设备检查等。
4.2 施工流程1.上吊篮作业人员:将作业人员佩戴好安全装备,上吊篮进行相关作业。
2.吊篮操作:操作吊篮进行上升、下降等作业。
3.安全监控:施工过程中要随时监控吊篮的运行情况,确保施工安全。
4.3 施工结束施工结束后,需要对电动吊篮进行清洁、维护等工作,确保设备的正常使用和延长使用寿命。
五、结语通过本文我们了解了电动吊篮的安装、拆卸和施工方案,在实际作业中应根据实际情况做好施工准备,严格按照操作规程操作设备,确保施工安全和效率。
外墙电动吊篮施工方案
-施工人员进入吊篮前,必须佩戴好个人防护装备,如安全带、防尘口罩等。
-启动电动吊篮,进行外墙施工作业,施工过程中应严格遵守操作规程。
-定期对吊篮进行检查和维护,确保设备处于良好状态。
3.施工结束
-施工完成后,及时清理施工现场,确保环境整洁。
-拆卸电动吊篮,进行设备保养,以便下次使用。
-提交施工总结报告,办理施工结束手续。
3.定期对电动吊篮进行检查、维护,确保设备安全运行。
4.施工人员应具备相应的资质,掌握安全操作技能,服从现场管理。
5.建立应急预案,应对突发情况,确保人员安全。
六、质量保证
1.施工过程中,严格把控施工质量,Байду номын сангаас保外墙装饰效果。
2.定期对施工人员进行技能培训,提高施工水平。
3.采用优质材料,确保施工质量。
3.设备选型:根据建筑物高度、外墙结构及施工要求,选用符合国家标准的电动吊篮设备。
4.现场勘查:对施工现场进行勘查,评估施工环境,排除安全隐患。
四、施工工艺
1.吊篮安装
-根据建筑物的结构特点,确定吊篮安装位置,确保吊篮安装稳固、安全。
-按照设备说明书及施工图纸,进行吊篮的组装和安装。
-安装完成后,进行空载试验,检查吊篮的运行状态,确保其正常运行。
2.合法合规:严格遵守国家相关法律法规,办理相应施工手续。
3.高效施工:采用先进的电动吊篮设备,提高施工效率,缩短施工周期。
4.质量保障:严格控制施工质量,确保外墙装饰效果满足设计要求。
三、施工准备
1.手续办理:依法取得施工许可、安全许可等相关手续。
2.人员培训:对施工人员进行电动吊篮操作、安全防护等方面的培训,确保施工人员具备必要的操作技能和安全意识。
外墙施工用电动吊篮施工方案
外墙施工用电动吊篮施工方案一、引言外墙施工是建筑施工过程中不可或缺的一部分,而电动吊篮作为一种高效、便捷的施工工具,在外墙施工过程中扮演着重要角色。
本文将探讨外墙施工用电动吊篮的施工方案,介绍其使用方法、安全注意事项和施工流程。
二、设备选择在选择外墙施工用电动吊篮时,需要考虑以下几个因素: - 承载能力:根据施工需要确定所需吊篮的承载能力,确保其能够承载施工人员和材料的重量。
- 高度范围:根据建筑物的高度确定所需吊篮的升降范围,确保其能够覆盖整个外墙。
-操作方式:选择适合施工环境的操作方式,如遥控、手动等,以提高工作效率。
三、施工流程1. 准备工作在进行外墙施工前,需要进行以下准备工作:- 检查吊篮及相关设备是否完好,确保可以正常使用。
- 安装吊篮,固定好各部件,做好准备工作。
2. 施工操作在进行外墙施工时,需要按以下步骤进行操作: - 将吊篮移动到施工位置,调整高度和位置。
- 确保吊篮平稳,安全固定在建筑物上。
- 施工人员进入吊篮,进行外墙施工作业。
3. 安全注意事项在外墙施工过程中,需要注意以下安全事项: - 定期检查吊篮及相关设备,确保其完好无损。
- 施工人员必须佩戴安全带,以防意外摔落。
- 施工现场需设置警示标识,避免他人靠近施工区域。
四、施工效果通过使用外墙施工用电动吊篮,可以提高施工效率,减少人力成本,同时保证施工质量和安全。
合理选择吊篮设备,并遵循施工操作流程和安全注意事项,可以实现外墙施工的顺利进行和高质量完成。
五、总结外墙施工用电动吊篮在建筑施工中扮演着重要角色,其使用方案需合理设计,操作规范,以保证施工效果和安全。
通过本文的介绍,希望读者对外墙施工用电动吊篮的施工方案有更深入的了解,为施工实践提供参考和指导。
吊篮专项施工方案(完整版)
吊篮专项施工方案(完整版)一、工程概况本工程为某高层建筑外墙装饰及维修工程,工程地点位于XX市XX区,建筑高度为280米,共68层。
工程内容包括外墙清洗、粉刷、保温及部分玻璃幕墙的更换。
为确保施工安全和提高工作效率,拟采用电动吊篮作为施工的主要设备。
二、准备工作1. 技术准备:熟悉施工图纸、设计文件、施工方案及相关规范,组织技术人员进行技术交底。
2. 材料准备:根据工程需要,提前采购符合国家标准的吊篮设备、配件及工具。
3. 人员准备:组织具备相关资质的施工人员,进行吊篮操作培训,确保每位施工人员熟悉吊篮的操作、维护及安全知识。
4. 施工场地准备:确保施工场地平整、宽敞,满足吊篮设备的安装、调试及施工需求。
5. 施工现场安全防护:按照国家相关法律法规,设置安全防护设施,包括安全围挡、警示标志、夜间照明等。
三、吊篮参数及组成部件1. 吊篮型号:根据工程需要,选用XX牌电动吊篮,其主要技术参数如下:- 额定载重量:200kg- 提升速度:8-10m/min- 下降速度:6-8m/min- 电源电压:380V- 工作温度:-20℃至50℃2. 吊篮组成部件:- 悬挂机构:包括支架、导轨、滑轮等,用于支撑吊篮的运行。
- 吊篮:包括篮体、提升机构、安全锁、电气控制系统等,用于承载施工人员及物料。
- 电气系统:包括电源箱、控制箱、电缆等,为吊篮提供动力及控制信号。
- 安全防护装置:包括安全锁、限位器、急停开关等,确保吊篮运行安全。
四、吊篮的安装、移位和拆除方案1、吊篮搭设方案- 在搭设吊篮前,先对建筑物进行测量,确定吊篮的安装位置和悬挂点。
- 根据吊篮的型号和技术参数,选择合适的悬挂机构,确保悬挂机构的稳定性和承载能力。
- 按照施工图纸和说明书,进行悬挂机构的安装,包括支架、导轨、滑轮等部件的安装,并确保安装牢固。
- 安装吊篮篮体,连接提升机构、安全锁、电气控制系统等,确保所有连接部件紧固可靠。
- 进行电气系统的接线,包括电源箱、控制箱的安装和电缆的敷设,确保电气连接正确无误。
10、电动吊篮施工方案(范本)
目录一、工程简介及施工方案的选择二、对应于重大危险源的目标三、为实现目标各有关人员的职责和权限四、施工准备五、施工方案和安全技术措施六、完成各项工作的进度七、材料计划和安全经费计划八、施工过程中的安全要求九、相关计算书电动吊篮脚手架搭拆方案一、分项工程概况和施工方案的选择1.1分项工程概况业主单位:设计单位:监理单位:施工单位:勘测单位:工程地址:本工程建筑物结构为剪力墙结构,总建筑面积7.9万平方米,具体详见施工图纸。
本工程基础为筏板基础,上部为剪力墙结构,地下1层, 地上25层,地下室层高5.72m,标准层层高均为3.0m。
1.2施工方案的选择我项目准备在该项目的外墙装修工程中,根据不同需要分别设置不同长度的电动吊篮,下面将吊篮的型号及相关资料作必要介绍:型号:ZLD50、ZLD63/ZLP630、ZLD80/ZLP800长度:1.5米、3米(特殊情况可进行组合)ZLD50型吊篮后支架安装32块配重(800kg),ZLD63/ZLP630及ZLD80/ZLP800型吊篮后支架安装40块配重(1000kg)。
额定载重为:ZLD50为500kg;ZLD63/ZLP630为630kg;ZLD80/ZLP800为800kg。
ZLD50、ZLD63/ZLP630、ZLD80/ZLP800型吊篮组成部件:提升机(LTD5B,LTD6.3,LTD8B)2台;安全锁(LS20/LS30)2把;电控箱1套;屋顶吊架2付;工作平台1套;钢丝绳(直径8.3毫米/直径8.6毫米)4根;极限开关(JLXK1-111)2个;手控手柄(COBB1)1只;电缆(3×2.5 + 2×1.5)1根;安全绳1根;自锁器1把。
二、对应于重大危险源的目标针对吊篮搭设使用的过程中存在着高处坠落、物体打击等重大危险源,本着“安全第一、预防为主、综合治理”的方针,项目应做好安全教育和安全交底,班组施工操作人员按操作规程使用,均应严格遵守公司制定的施工现场安全防护设施的管理程序,使重大危险源降至最低,杜绝重伤、轻伤事故的发生。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
长春建设集团有限公司 电动吊篮脚手架工程 安全专项施工方案
工程名称:伟业富强天玺项目二期(A、B、C区)工程 施工单位:长春建设集团有限公司 项目经理: 项目技术负责人: 编制单位:伟业富强天玺二期目部 编制人: 审核人: 编制时间: 长春建设集团有限公司
目 录 一、编制依据 二、现场准备工作 三、人员准备 四、外墙施工用电动吊篮的型号及说明 五、施工方案 六、电动吊篮的安装和拆除 七、安全保证措施 八、试运转 九、安全操作规程及注意事项 十、季节性施工措施 十一、吊篮的布置 十二、验算、验收 十三、培训 十四、维护、保养 十五、施工过程中的安全管理措施 十六、附《高处作业吊篮安全技术培训交底书》 长春建设集团有限公司
电动吊篮安全施工方案 一、编制依据: 1、工程图纸; 2、JGT 5032-1993高处作业吊篮; 3、中华人民共和国高处作业吊篮标准GB19155-2003; 4、机械设计手册(第四版)。 二、现场准备工作: 1、吊篮进场可根据场地大小,实际工程需求数量分批次进场。 2、在建筑物屋面预备380V电源。 3、为了减少往楼顶搬运吊篮配件的强度,提高安装速度,塔吊或者升降机等辅助运输设备的,应予以配合。 4、建筑物顶部具备基本平整条件(不需要预埋任何件)。已做防水保护层,需准备木板若干,以加强成品的保护。 5、建筑物顶部如有其它杂物,应清理干净,便于吊篮安装或移动。由于电动吊篮移动方便、灵活、使用效率高,没有其它特殊要求。 6、吊篮公司派吊篮技术人员负责指导安装,施工队工人负责搬运、协助吊篮的安装、拆卸。 7、搬运:水平搬运包括平台、绳坠锤、电器系统;垂直搬运钢丝绳时轻拿轻放,避免钢丝绳断丝、弯曲和变形。 三、人员准备 1、操作人员必须系好安全带。 2、操作人员必须身体健康,18岁以上人员能适应高空作业,经过培训,掌握吊篮操作的有关规定。 3、操作人员必须熟知《吊篮安装使用规程》。 4、严禁操作人员违章操作。 5、人员每天必须清扫吊篮篮体杂物,减轻吊篮自重,以保证安全施工。 四、外墙施工用电动吊篮的型号及说明 长春建设集团有限公司
伟业富强天玺二期项目工程高2#、3# 共24层。该楼外墙外保温工程由我公司采用电动吊篮施工。我公司采用吉林省长春市***建筑机械厂ZLP—800型号的电动吊篮。此电动吊篮性能先进,安全升降,拆装方便,高效是外墙装饰工程的理想设备。每台电动吊蓝由吊篮、双提升机、双安全锁、钢丝绳、电缆线、双收绳器、电器箱、悬挂机构等组成。 在该项目的外墙保温工程中,根据不同需要,分别设置不同长度的电动吊篮,下面将吊篮的型号及相关资料作必要介绍: 型号:ZLP800 长度:1米、1.5米、2米、2.5米、3米、4米(1至6.0米可任意组合长度) 载重为:ZLP800为826公斤。 ZLP800型吊篮组成部件: 提升机(ITD8.0)2台; 安全锁(LS20)2把; 电控箱1套; 屋顶吊架2付; 工作平台1套; 钢丝绳(直径8.6毫米)4根; 电箱1套 电缆(3×2.5+2×1.5)1根; 安全绳1根;自锁器1把。 五、施工方案 根据本工程实际情况,计划进场约 60 台吊篮,吊篮布置在房顶楼面相应位置上,并将吊篮电源箱设置在屋面。 吊篮安装请参见后面电动吊篮的安装和拆除示意图:附(图一)具体使用吊篮数量可根据施工进度进行调节,并根据吊篮的进场数量而加设电箱(要符合一机一闸要求)。 长春建设集团有限公司
在安装移位作业区附近,应划出安全区,并设置护栏或警示标志。移位前,必须做好成品保护,移位人员必须戴好安全带、安全帽,具体细节参见后面安全操作规程及注意事项。 六、电动吊篮的安装和拆除 1、吊篮运抵施工现场后,将支架、钢丝绳和配重用施工电梯或塔吊分别运到楼面。将篮体部分搬运至相应位置的地面; 2、安装方法一:悬挂机构的安装、调试: ⑴安装地面选择水平面,遇有斜面时,应该修整铺平。 ⑵将插杆插入三角形的前支架内,根据女儿墙(或其它障碍物)的高度调整插杆的高度,用螺栓固定。将插杆插入后支架套管内,插杆的高度与前支架高度等高,用螺栓固定,前、后支架完成安装。 ⑶将前梁、后梁分别装入前、后支架的插杆内,用中梁连接,前、后座间距离在场地的允许下,尽量调整至最大距离。将上支柱安装在前支架插杆上。 ⑷安装加强钢丝绳,调节螺旋扣的螺杆,使加强钢丝绳绷紧,使前梁略微上翘3-5厘米,产生预应力,提高前梁刚度。再将工作钢丝绳、安全钢丝绳分别固定在前梁的悬挂机构架上,在安全钢丝绳适当处安装上限位块。 ⑸检查上述各部件安装是否正确,确认无误后,将悬挂机构安放在工作位置,前梁伸出端悬伸长度为1.5米。两套悬挂机构内侧之间的距离应等于悬吊平台的长度。配重均匀放置在后支架底座上,上紧防盗螺栓,将工作钢丝绳、安全钢丝绳从端部放下,此过程中注意钢丝绳的缠绕现象。 3、安装方法二:悬挑梁采用长度6m的脚手架钢管,搭设成网格状整体联挑架。(高层2#、3#)
安装图示: 长春建设集团有限公司
悬挂机构安装图 每个支架配重:25㎏×20=500㎏ 配重布置图 每个吊篮配重:25㎏×40=1000㎏
3、悬吊平台的安装、调试: ⑴将底板垫高200m以上平放,各基本节对接处对齐,装上篮片放于工作面一侧,用螺栓联接,预紧后保证整个平台框架平直。 长春建设集团有限公司
⑵将提升机安装在侧篮两端,安装时注意使安全锁支架朝向平台外侧。 ⑶装成后均匀紧固全部联接螺栓。 安装图示:
悬吊平台安装图 4、提升机、安全锁、电器箱的安装: ⑴将提升机安装在悬吊平台的安装架上,用手柄、锁销、螺栓固定。 ⑵将安全锁安装在安装架的安全锁安装板上,用螺栓紧固(安全锁滚轮朝平台内侧)。 ⑶拧下安全锁上的六角螺母,将提升机的上限位行程开关安装在该处。 ⑷将电器箱挂在工作平台后篮片的中间空档处,将电动机插头、手握开关插头分别插入电器箱下部相应的插座内(下限位行程开关安装在提升机安装架下部的安装板上)。 长春建设集团有限公司
⑸各航空插头分别插入电器箱下面对应的插座内,所有航空插头在接插过程中必须对准槽口,保证插接到位,以防止虚接损坏。确认无误后连接电源。 5、穿绳检查: 将电器箱面板上的转换开关拨至待穿钢丝绳的提升机一侧,工作钢丝绳从安全绳的限位轮与档环中穿过后插入提升机上端孔内,启动上行按钮,提升机即可自动卷绕完成工作钢丝绳的穿绳进位(穿绳过程中要密切注意有无异常现象,若有异常,应立即停止穿绳)。工作钢丝绳到位后,将自动打开安全锁,然后安全钢丝绳从安全锁的上端孔插入。(另一侧提升机操作过程相同) 注意:必须先将工作钢丝绳和安全钢丝绳理顺后才能分别插入提升机的安全锁,以免钢丝绳产生扭曲。 6、重锤的安装: 重锤是固定在钢丝绳下端用来拉紧和稳定钢丝绳,防止悬吊平台在提升机时将钢丝绳随同拉起而影响悬吊平台正常运行。安装时,将两个重锤上的拉环用钢丝卡子捆绑在主付钢丝绳上离开地面15cm,且钢丝绳垂直绷紧。 7、安全绳和绳卡的安装: 在吊篮安装完毕使用以前,必须从屋面垂下一根独立的安全绳,安全绳在楼顶的攀挂点必须牢固,切不可将安全绳攀挂在悬挂机构上面,顶部挂完后安全绳放置于吊篮的中间,自锁器直接安装在安全绳上面,施工人员在施工中必须将安全带挂在安全绳上的自锁器上。 8、通电、检查: ⑴通电前检查: ①电源是380V三相接地电源,电源电缆接出处可靠固定。 ②顶面悬挂机构安放平稳,固定可靠,连接螺栓无松动,平衡配重块安装可靠。 ③钢丝绳连接处的绳扣装夹正确,螺母拧紧可靠。 ④悬垂钢丝绳应分开,无绞结、缠绕和折弯。 ⑤提升机、安全锁及悬吊平台安装正确、连接可靠,连接螺栓无松动或虚紧,连接处构件无变形或开裂现象。 长春建设集团有限公司
⑥电缆接插件正确无松动,保险锁扣可靠锁紧。 ⑦电缆施工立面上无明显突出物或其它障碍物。 ⑵通电后检查及要求: ①闭合电箱内开关,电气系统通电。 ②将转换开关置于左位置,分别点动电箱门及操纵开关的上升和下降按钮,左提升机电机正反运转。 ③将转换开关置于右位置,分别点动电箱门及操纵开关的上升和下降按钮,右提升机电机正反运转。 ④将转换开关置于中间位置,分别点动电箱门及操纵开关的上升和下降按钮,左、右提升机同时正反运转。 ⑤将转换开关置于中间位置,启动左右提升机电机后,按下电箱内上紧停按纽(红色),电机停止转动。旋动紧停按钮使其复位后,可继续启动。 ⑥将转换开关置于中间位置,启动左右提升机电机后,分别按下各行程开关触头,电机停止运转。放开触头后,可继续启动。 ⑦然后上下运动吊篮3-5次,每次的升高高度约为3米。最后再次检查各连接点的安装情况。 注意: ⑴吊篮安装过程中,必须注意工作中的自检和互检,并重点检查与吊臂连接处每根钢丝绳有3个卡扣,要特别注意各连接点的螺栓和弹垫及平垫是否齐全和牢固。 ⑵在施工完毕后必须断开电源总开关。 9.验收、交接: 安装完毕后,组织有关人员进行验收检查,双方确认,签置验收确认单,由相关人员签字方可投入使用。 10.移位:将支架、钢丝绳和配重移动到所需的位置,并相应移动吊篮篮体; 11.拆除: ⑴拆除前对吊篮进行全面检查,记录损坏情况。 ⑵吊篮的拆除步骤:
