双回输电线路架线工程监理实施细则

合集下载

_架空线路的导线架设监理实施细则

_架空线路的导线架设监理实施细则

_架空线路的导线架设监理实施细则一、总则架空线路导线架设是电力工程建设中的重要环节之一,其质量直接关系到线路的可靠运行和安全稳定。

为了确保架空线路的导线架设工作按照规范和标准进行,特制定本监理实施细则。

二、监理任务1.根据设计文件和规范,制定监理计划,明确监理工作的时间节点和具体内容。

2.对导线架设工程进行现场监督,检查导线架设工作是否符合设计要求和施工规范。

3.定期召开工程例会,及时沟通解决施工中遇到的问题。

4.对重要工程节点进行检测验收,确保质量合格。

5.审查施工单位的施工材料、设备和工艺方案,确保符合相关标准和规范。

三、监理要求1.施工前,监理工程师应对施工单位的人员进行培训,确保施工人员掌握相关技能和操作规范。

2.导线架设开始前,必须对导线的材质、规格、型号等进行检查,并对其进行编号,确保无误。

3.导线架设过程中,必须按照设计和规范要求进行,遵循层次低到高、技术上递增的顺序进行架设。

4.导线架设过程中,必须注意导线的保护,防止损坏。

如发现导线有损坏或其它质量问题,必须及时停止施工,并进行处理。

5.架设过程中,应注意施工现场的安全,做好封闭、防护措施,确保施工人员的人身安全。

6.架设结束后,必须对导线进行测试和检测,确保导线的电气性能符合要求。

7.监理工程师应及时编制监理报告,记录施工过程中的问题和不合格情况,并提出整改措施。

四、监理报告1.监理报告应包括以下内容:-施工单位的名称、负责人等基本信息;-施工期间的监理工作计划和实施情况;-施工质量检查和验收情况;-施工过程中发现的问题和整改情况;-对施工单位和相关人员的评价和建议;-其他需要补充说明的事项。

2.监理报告应及时提交,确保施工单位能及时整改和改进。

五、监督检查1.监督检查应包括现场巡查和设备检测两部分。

2.现场巡查应定期进行,特别是在施工关键节点和施工完成后,应进行全面检查和验收。

3.设备检测应按照相关标准和规范进行,检测结果应保留备查。

220kv输电线路工程建设监理实施细则

220kv输电线路工程建设监理实施细则

220kv输电线路工程建设监理实施细则
1. 监理范围:220kv输电线路工程建设监理工作应包括工程的全过程监理,从工程前期准备、设计、招投标、施工,到竣工验收阶段的监理工作。

2. 监理资质:监理单位应具备相应的监理资质,并按照相关法律法规进行备案和注册。

监理人员应具备相应的专业背景和经验,并持有监理人员资格证书。

3. 监理任务:监理单位应根据工程的合同和施工图纸,对施工进行全程监理。

监理任务包括但不限于:施工进度控制、质量控制、安全控制、合同管理、变更管理等。

4. 监理计划:监理单位应根据施工进度和施工计划,制定详细的监理计划,明确监理阶段、监理内容、监理工作重点和监理人员安排等。

5. 监理报告:监理单位应根据实际情况,定期编写监理报告,包括工程进展情况、质量情况、安全情况、变更情况等,并及时向建设单位和设计单位汇报。

6. 现场检查:监理单位应定期进行现场检查,对施工过程中的关键工序、重要材料和设备进行抽查和验收,确保施工质量符合规范要求。

7. 竣工验收:监理单位应对工程的竣工文件、竣工图纸、竣工报告等进行审核和验收,并参与竣工验收会议的组织和评审工作。

8. 监理费用:监理单位的费用应根据合同约定进行支付,费用应包括监理人员的工资和福利、监理设备的使用费用等。

9. 风险防控:监理单位应加强风险防控工作,及时发现和处理工程中的各种问题和风险,并提出相应的解决方案和措施。

10. 合作配合:监理单位应与建设单位、设计单位和施工单位保持密切的合作配合,共同推动工程的顺利进行和高质量完成。

输电线路工程专业监理实施细则(立塔工程)

输电线路工程专业监理实施细则(立塔工程)

1 工程概况及特点1.1 工程概况1.1.1 建设规模和工作范围黑山线路起于110kV河东里变,终于35kV黑山变。

新建架空线路全长64.072公里,电缆线路全长0.209公里,全线单回路架线。

平均档距248米,全线转角7次,直线耐张19次。

沿线地形比例为平地97%、河网3%。

导线采用JL/G1A-240/30钢芯铝绞线,其中B相采用相导线光缆,地线采用1×19-9.0-1270-B镀锌钢绞线,地线架线长度河东里变侧1.955公里、黑山变侧2.052公里,双地线。

设计风速30m/s、导线覆冰5mm(地线覆冰10mm校验)。

污秽等级采用d级,泄露比距3.2cm/kV。

杆塔型式、绝缘子串和接地选用《甘肃省电力公司35kV及以下农网工程典型设计35kV 送电线路分册》典型设计图。

其中:混凝土杆选用GS35A03模块,共246基,铁塔选用GS35B02模块, 共13基,铁塔基础选用GS35D01模块,主要为板式基础。

跨黑河铁塔基础采用灌注桩基础。

全线采用合成绝缘子,强度等级70kN级。

绝缘子串设计选用GS35G01模块,接地设计选用GS35H01模块。

1.1.2架空线路径架空线基本按初设已经批准的路径走线,局部优化。

从电缆终端塔开始(JI),架空线向北偏东走约1.9公里至J2,右转向东北方向走至麻莲井子西(J4),左转后跨黑河,至沙门子(J5),然后线路左转向西北方向直线走约28公里至Jg7,左转避开山地向西北走至Jg8,右转后继续向西北至黑山矿区(Jgg9),左转向西直达黑山变止。

架空线长度64.072公里,航空距离54公里,线路曲折系数1.185。

1.2工程特点本工程导线采用JL/G1A-240/30,设计风速30m/s,覆冰5mm,设计水平荷载10.5N/m、垂直荷载13.8N/m,最高海拔高度1560米。

杆塔选用《甘肃省电力公司35kV及以下农网工程典型设计35kV送电线路分册》典型设计,其中:混凝土杆选用GS35A03模块,共246基,铁塔选用GS35B02模块, 共13基。

输变电工程监理实施细则

输变电工程监理实施细则

一、前言为确保输变电工程的安全、质量、进度和投资效益,依据《建设工程监理规范》(GB 50319-2000)和《输变电工程监理规范》(DL/T 5031-2006),结合本工程实际情况,特制定本监理实施细则。

二、监理范围本监理实施细则适用于本输变电工程的全过程监理工作,包括但不限于以下内容:1. 施工准备阶段:施工图纸会审、施工组织设计审查、施工许可证办理、设备材料采购、施工人员资质审查等。

2. 施工阶段:施工质量、进度、安全、合同管理、资料管理、验收等。

3. 竣工验收阶段:工程竣工验收、保修期管理、工程档案管理等。

三、监理组织机构及职责1. 监理机构:设立总监理工程师、专业监理工程师、监理员等岗位。

2. 监理职责:(1)总监理工程师:全面负责监理工作的组织、协调、指挥和监督,对监理工作进行决策。

(2)专业监理工程师:负责所负责专业的监理工作,对专业监理工作进行实施、协调和控制。

(3)监理员:负责所负责专业的具体监理工作,执行专业监理工程师的指令。

四、监理工作内容1. 施工准备阶段:(1)审查施工图纸,确保设计合理、符合规范要求。

(2)审查施工组织设计,确保施工方案可行、安全可靠。

(3)审查施工许可证,确保施工条件具备。

(4)审查设备材料采购,确保设备材料质量合格、符合规范要求。

(5)审查施工人员资质,确保施工人员具备相应资质。

2. 施工阶段:(1)监督检查施工质量,确保施工质量符合设计要求和国家标准。

(2)监督检查施工进度,确保工程按期完成。

(3)监督检查施工安全,确保施工安全无事故。

(4)监督检查合同管理,确保合同履行到位。

(5)监督检查资料管理,确保工程资料完整、准确。

(6)监督检查验收工作,确保工程验收合格。

3. 竣工验收阶段:(1)组织工程竣工验收,确保工程符合设计要求和国家标准。

(2)监督保修期管理工作,确保工程质量问题得到及时解决。

(3)监督工程档案管理工作,确保工程档案完整、准确。

架线工程专业监理实施细则

架线工程专业监理实施细则

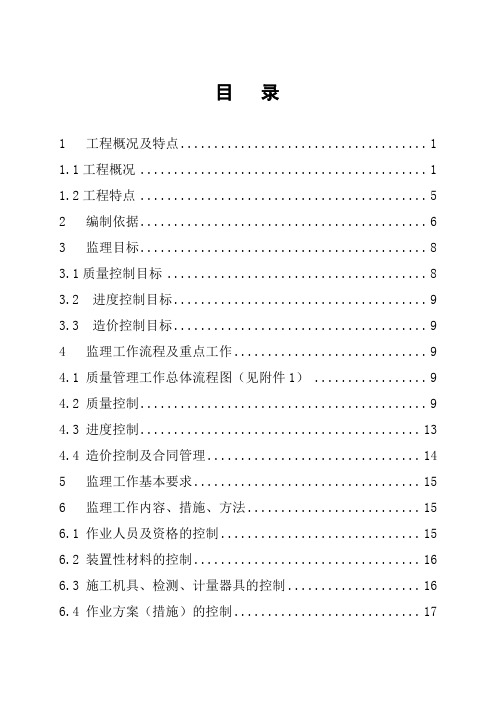

目录1 工程概况及特点 (1)1.1工程概况 (1)1.2工程特点 (5)2 编制依据 (6)3 监理目标 (8)3.1质量控制目标 (8)3.2 进度控制目标 (9)3.3 造价控制目标 (9)4 监理工作流程及重点工作 (9)4.1 质量管理工作总体流程图(见附件1) (9)4.2 质量控制 (9)4.3 进度控制 (13)4.4 造价控制及合同管理 (14)5 监理工作基本要求 (15)6 监理工作内容、措施、方法 (15)6.1 作业人员及资格的控制 (15)6.2 装置性材料的控制 (16)6.3 施工机具、检测、计量器具的控制 (16)6.4 作业方案(措施)的控制 (17)6.5 作业过程的控制 (17)6.7 作业环境的控制 (36)7 质量通病防治措施 (37)7.1 质量通病内容及预控措施 (37)7.2 通病防治控制卡 (39)8 环保、水保过程控制 (46)8.1 环保作业过程控制 (46)8.2 水保工作控制的主要内容 (47)9 标准工艺的推广及应用 (49)10 数码照片采集要点 (51)附件1:质量控制流程表 (54)附件2:有关监理过程控制、检查、记录表 (56)1 工程概况及特点兴县—吕梁500千伏线路工程线路全长270.505公里,其中同塔双回路165.658公里,西侧单回长50.619公里,东侧单回长54.228公里。

全线使用铁塔409基。

导线采用4×JL/G1A-400/35钢芯铝绞线;双回路段和东侧单回一根采用OPGW 光缆,一根采用良导体和GJ-100镀锌钢绞线,西侧单回两根采用良导体和GJ-100镀锌钢绞线。

全线采用自立式铁塔,采用四个铁塔模块:5C1、5A2、5C3、5EG;全线共32种塔型,单回路直线塔11种,单回路转角塔8种,双回路直线塔5种,双回路转角塔6种,终端塔1种,分歧塔1种基础型式采用掏挖式基础、钢筋混凝土板式基础、、斜柱式基础、岩石嵌固基础、锚杆基础、板式中型桩复合基础等。

220kv输电线路工程建设监理实施细则

220kv输电线路工程建设监理实施细则

220kv输电线路工程建设监理实施细则实施细则是指对220kv输电线路工程建设监理的具体实施步骤和要求。

以下是220kv输电线路工程建设监理的实施细则:1. 监理人员的组织- 监理人员应具备相关的工程技术和管理经验,必须是注册监理工程师。

- 监理人员的人员构成应符合工程监理相关规定,包括主监理工程师、监理工程师和监理助理。

2. 施工前准备工作- 监理人员应与施工单位进行沟通,了解工程的施工准备情况。

- 监理人员应检查施工单位是否具备必要的施工许可证和资质。

3. 施工过程监理- 监理人员应按照工程设计和施工合同要求,对施工过程进行全程监理。

- 监理人员应检查施工单位的施工方案、施工图纸和材料等是否符合要求。

- 监理人员应每日对施工现场进行巡视,检查施工质量和安全生产情况。

4. 施工质量检查- 监理人员应按照施工图纸和规范要求,对施工质量进行检查。

- 监理人员应对施工单位的关键节点进行抽检,确保施工质量符合要求。

5. 安全生产监管- 监理人员应参与施工单位的安全生产管理,并监督施工单位履行安全生产责任。

- 监理人员应及时发现和纠正存在的安全隐患,并提出相应处理措施。

6. 施工变更管理- 监理人员应及时处理施工单位提出的施工变更申请,确保变更符合相关规定。

- 监理人员应核实施工变更对工程质量和安全的影响,并提出相应意见和建议。

7. 施工验收- 监理人员应参与施工单位的施工验收工作,并核实工程的合格性。

- 监理人员应编制施工记录和验收报告,并提出工程问题的处理意见。

8. 工程竣工管理- 监理人员应参与工程的竣工验收工作,并核实工程的竣工质量。

- 监理人员应协助施工单位编制工程竣工报告,并提出竣工验收意见。

以上是220kv输电线路工程建设监理的实施细则,通过严格遵守以上要求,可以确保工程的质量和安全。

输电线路监理实施细则

输电线路监理细则,供参考。

××××项目10千伏线路安装工程监理实施细则编制:批准:×××监理公司×××工程项目监理部年月日一、工程概况建设单位:设计单位:质监单位:监理单位:施工单位:工程名称:(略)……二、设计要求:×××146m直埋电缆传DN100穿管敷设,。

2、架空线架空段10千伏电缆采用JKLYJ-10KV-150架空绝缘电缆。

3、终端杆采用装JW4-12GY/630A断路器两组一台,HY5WS-17/50氧化锌避雷器一组。

4、基础采用C 20混凝土,Ⅰ、Ⅱ级钢筋。

基础底板与立柱必须一次浇筑完成,严禁预留施工缝。

分解组塔时,混凝土强度不小于设计强度的70%,整体立塔时,混凝土强度必须达到设计强度。

5、塔脚板采用Q235的钢材。

埋入混凝土的螺栓长度为30d,底部焊接三根钢筋。

6、基础开挖达到设计深度时,每个基坑敷设¢10的圆钢设成一个四方环形闭合环,接地联板应为热浸镀锌件,铁塔接地孔间用4×40接地板双面焊接,搭接长度不小于100mm,所有的焊接缝涂完底漆再刷黄底漆、两道沥青漆。

接地装置埋设深度:耕地为0.8m,非耕地为:0.6m。

各塔基接地电阻不大于4欧姆。

7、 Y90Z重型铁塔制作铁塔及组立时应按构件明细表安装组立,地脚制造件按设计图纸《Y90Z重型铁塔加工图》、《地脚制造图制作》。

其地脚杆件为1670mm,埋入基础部分不小于1.8m,露出基础板为:150mm,地脚螺栓预埋时其误差不应超过±2mm;铁塔所有构件均电焊连接,焊接的高度不小于焊接构件的厚度。

并采用T-42型的厚涂料焊条。

8、转角塔制作安装应按输电线路铁塔通用制作设计图集制作,铁塔的焊接部分采用了焊接T-42型的厚涂料焊条,铁塔的组立安装应详细对照构件明细表,注意按编号逐节、逐段安装。

输电线路工程建设监理细则

千伏输电线路工程建设监理实施细则XX公司一九九九年十一月目录1 监理依据······························2 监理范围······························3 监理目标······························4 监理措施······························5 监理方法······························附表附图附件1 监理依据1.1 本工程建设监理规划1.2 国家和地方政府的法律、法规及电力行业的有关政策规定及技术规范、标准、规程、验评标准等。

输电线路工程监理细则

中建卓越建设管理有限公司雷山县苗岭风电场项目线路工程监理细则批准人:审核人:编制人:中建卓越建设管理有限公司雷山县苗岭风电场项目监理部二零一七年六月目录1 监理依据 (3)2 监理范围 (3)3 监理目标 (3)4 监理措施 (4)5 监理工作方法 (13)附表:工程项目质量检查验收分级项目表架空线路架线监理质量检查纪录附图:线路工程施工网络图附件:输电线路分部工程施工监理质量检查内容及要求1 监理依据1、1 本工程建设监理规划1、2 国家与地方政府的法律、法规及电力行业的有关政策规定及技术规范、标准、规程、验评标准等。

1、3 项目法人与各承包商签订的工程建设合同。

1、4 已批准的工程初步设计、施工图设计及设计修改通知单等有关设计技术文件与工程协调1、5 政府批准的工程建设文件。

1、6 制造厂提供的产品说明书及安装工作指导书。

1、7 项目法人及上级单位对工程提出的要求。

2 监理范围输电工程建设的材料采购、施工、调试及保修过程的质量、进度、投资及安全控制,工程建设合同管理、信息管理,协调各有关单位间的工作关系。

3 监理目标3、1 质量目标:a、土建部分:分项工程合格率100%,单位工程优良率100%,观感得分率不小于90%。

安装部分:分项工程合格率100%,单位工程优良率100%。

b、满足《110~500kV架空输电线路施工及验收规范(GB50233--2005)》要求,按照达标投产与国家电网公司优质工程标准建设,创精品示范工程,争创国家级优质工程。

c、工程施工质量满足国家电网基建〔2008〕288号文件“关于印发《国家电网公司输变电优质工程评选办法(2008年版)》的通知”中的要求。

3、2 安全目标:a、不发生人身重伤及以上事故,控制人身轻伤事故与重大未遂事故;不发生一般及以上机械、设备事故;不发生一般及以上火灾、爆炸事故;不发生负有责任的一般交通事故;不发生环境污染事故与跨(坍)塌事故;不发生倒塔与因基建引起的电网运行事故。

架空电力线路工程监理实施细则

架空电力线路工程监理实施细则架空电力线路工程监理实施细则一、项目概述本项目为某省电力公司的架空电力线路工程,重要包括设计、施工、监理和验收等环节。

本项目旨在确保工程质量符合相关国家和行业标准,以保障电力供应的稳定性和牢靠性。

二、监理总体要求1.监理应依据施工单位提交的相关资料和工程计划进行监督,核对工程的质量、进度、安全和合规性等方面,适时发觉并指出存在的问题,并适时提出整改措施。

2.监理应依照建设单位订立的施工方案及工程监理规划,全程陪审监管,在工程各项质量检验、试验及验收之前,对施工质量全程跟踪、检查、验收。

3.监理应向建设和施工单位供给专业咨询及技术支持,并在工程行进中引导施工单位进行现场质量管理。

三、监理任务1.前期准备阶段的监理:施工单位在前期准备过程中应供给相应的资料及文件,监理应对其进行审核,并对其技术报告、技术标准、施工方案、质量管理计划、安全生产计划等提出有关看法。

2.施工监理:监理应在施工过程中进场检查,对施工现场、物资管理、材料使用等进行全面监督,适时发觉问题并要求进行整改。

3.验收监理:监理应对完成工程的质量、安全、环保及监理排出的问题进行全面验收,并编制相应的监理报告。

四、监理人员要求1.监理人员应具有从事电力工程监理工作必备的专业学问和技能,具有较强的现场管理和技术本领。

2.监理人员应依照公司和行业规定进行集中培训,并通过公司及行业主管部门的认证,获得监理资格证书。

3.监理人员应具有坚固结实的专业学问和丰富的工作阅历,能够娴熟把握电力工程的相关规定和规范。

五、监理活动流程1.项目准备施工单位供给工程计划、技术标准、施工方案等资料,监理审核资料,组织前期筹备会议,协商工作布置,明确双方职责。

2.设备采购施工单位开始采购需要用到的设备,监理对设备的质量要求进行审核并提出看法。

3.材料验收施工单位完成基础施工后,监理对所使用材料进行验收,是否符合规范和标准。

4.施工现场监理监理人员担负着现场工作检查、察看进度及健全安全措施的责任。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

架线工程监理实施细则目录1.编制依据 (2)2.编制目的及适用范围 (2)3.架线工程概况 (3)4.监理工作流程 (4)4.1架线工程监理流程 (4)4.2架线工程验收监理流程 (4)5.监理工作的控制点 (5)5.1架线工程质量及施工安全控制点 (5)5.2架线施工准备 (5)5.3导地线损伤处理 (7)5.4导地线连接控制要点 (8)5.5紧线施工控制要点 (8)5.6附件安装监控要点 (9)5.7跨越架搭设施工安全 (10)6.监理工作的方法及措施 (10)7.架线施工阶段监理 (11)8.架线施工安全监理 (12)9.竣工预验收 (13)10.架线工序施工安全监理工作重点(危险点) (14)11.附图及附表 (15)架线工程监理实施细则1.编制依据1.1本工程设计图纸、文件、设计变更及洽商记录。

1.2项目法人及上级有关部门对工程所发的各项技术要求文件。

1.3本工程《监理规划》。

1.4盘形悬式绝缘子技术条件 GB1001-19861.5高压线路用有机复合绝缘子技术条件 JB5892-911.6高压架空线路绝缘地线用盘形悬式绝缘子 JB96801.7园线同心绞架空导线 GB1179-19991.8 镀锌钢绞线 YB/T5004-20011.9光纤复合架空地线 DL/T832-20031.10电力金具通用技术条件 GB/T2314-19971.11电力金具制造质量 DL/T768.1-7-20021.12放线滑轮基本要求、检验规定及测试方法 DL/T685-19991.13架空送电线路导线及避雷线液压施工工艺规程 SDJ226-19871.14《输变电工程达标投产考核评定标准》(2005年版)1.15 《国家电网公司电力建设安全健康与环境管理工作的规定》(国家电网工[2003]168号)1.16《110kV—500kV架空电力线路工程施工质量检验及评定标准实施办法》(河北省电力建设工程质量监督中心站2001年7月)1.17《110kV—500kV架空送电线路施工及验收规范》GB50233-20051.18《电力建设安全工作规程(第二部分:架空电力线路)》 DL5009.2-2004 1.19 《建设工程监理规范》GB50319-20001.20《工程建设标准强制性条文》(电力工程部分)建标(2000)241号2.编制目的及适用范围2.1编制目的为对西柏坡—石北变电所500kV双回输电线路工程建设工程质量、施工安全进行有效的监理,确保工程质量符合工程设计文件和技术规范,确保施工安全监理目标的实现,满足《监理规划》的要求,为业主提供满意的服务,特制定本细则。

2.2适用范围:本细则适用于西柏坡—石北变电所500kV双回输电线路架线工程施工全过程的监理工作。

3.架线工程概况3.1本线路为单塔双回路,线路全长32.236千米,有铁塔77基,其中18基耐张塔,塔高50.5m—86.5m。

主要交叉跨越:220kV电力线5处、110kV电力线6处、35kV电力线5处、10kV电力线31处、380V电力线41处、县级公路7处、通讯线及通讯电缆32处及大量的树木和果园。

3.2导线3.2.1导线采用4×LGJ400/35钢芯铝绞线,四分裂正方形排列,分裂间距为450mm,中间用间隔棒支撑。

3.2.2导线的安全系数为2.5,最大使用应力为92.85N/mm²。

(导地线及光缆主要机械与物理参数见架线工程监理控制程序)3.3地线3.3.1地线采用JLB4-185铝包钢绞线(N66-石北站架构)和JLB4-120铝包钢绞线(电厂架构-N66右侧),另一根地线采用OPGW复合光缆(左侧)。

3.3.2地线安全系数JLB4-120铝包钢绞线最大使用张力21.2kN,用JLB4-185铝包钢绞线最大使用张力31.96kN,安全系数3.5。

3.4 导地线防振3.4.1导线防振锤型号:FF-5(安装个数/档距)1个/>500m。

3.4.2地线防振锤型号:FD-3(JLB4-185和JLB4-120)(安装个数/档距)1个/≤350m ,2个/350m-700m。

3.5绝缘配合3.5.1线路所经地区污秽为Ⅲ级。

3.5.2绝缘配置3.5.2.1 悬垂串泄漏比距不小于3.6cm/kv,耐张串泄漏比距不小于3.0 cm/kv。

3.5.2.2悬垂串采用160kN合成绝缘子;跳线串采用100kN合成绝缘子;耐张串采用双联210kN瓷绝缘子;变电站进线档耐张串采用双联160kN瓷绝缘子。

(绝缘子型号、片数见架线工程监理控制程序)3.6金具和金具组装3.6.1金具的强度设计安全系数:运行情况为2.5,断线情况为1.5(主要金具选择见架线工程监理控制程序)4.监理工作流程4.1架线工程监理流程(见图一)。

4.1.1承包单位在架线工程施工前,将施工技术措施、安全保证措施及材质证明资料,按《监理规范》附录A2和A9表的内容填报监理部审核签认。

施工技术措施应包括质量、安全方面的内容:主要包括架线工程作业指导书、特殊跨越施工措施(110kV、220kV)、导地线液压施工、跨越一级公路、跨河流施工等措施;材料报验包括:导、地线、绝缘子及金具的产品合格证、质量保证资料、导地线用耐张线夹、接续管压接拉力试验报告。

同时监理部对施工用的主要机械设备如:牵、张机、液压设备进行检查,对液压工、牵张机手、登高架设人员的资质进行审查验证。

4.1.2架线施工过程中,监理人员对以下6个过程进行巡视、见证、旁站监控:施工准备阶段;导地线展放;导地线连接;紧线施工;附件安装;重要跨越。

附件安装包括:平衡挂线、防振锤安装、间隔棒安装、跳线安装。

重点对导地线压接进行旁站监理。

导地线连接隐蔽工程,经监理员旁站监理液压全过程,检查压接前、后尺寸合格,方可进行下道工序。

填写“导地线压接管施工记录”签字认可。

对其他工序加强巡回监督检查。

4.2架线工程验收监理流程(见图二)。

4.2.1架线施工完成后,监理部督促施工单位按建设单位规定的资料整理内容进行移交资料的整理。

4.2.2监理部对施工单位报送的资料,按规定进行审核,并对资料中存在的问题以书面形式通知施工单位,施工单位按规定进行整改后报监理部复查确认。

4.2.3监理部按照有关的规程规范及强制性条文对架线工程的质量进行实物抽验,对抽验中发现的质量缺陷,以“监理通知”形式通知施工单位限期整改,复验完毕后,由总监理工程师在报验单上签署审查意见,写出工程质量评估报告及监理总结,报建设单位组织架线工程竣工验收,参加由建设单位组织的架线及竣工验收。

5.监理工作的控制点及目标值5.1.架线工程质量、施工安全控制点:5.1.1控制点是指工程质量及施工安全为控制重点,选择重点部位、关键工序作为控制点,使工程质量及施工安全得到有效的控制。

5.1.2架线工程质量及施工安全控制点见表15.2架线施工准备阶段控制:施工过程中的工程质量及施工安全控制就是工序质量、安全控制,监理人员从以下5个方面对影响工程项目质量、安全的因素进行监理活动,并审查施工单位报送的有关资料。

5.2.1人员资质能力的审查;⑴审查施工单位专职管理人员和特殊作业人员(机械操作手、液压工、高处作业、测工)资格证书、上岗证,确保其有效。

并将资质复印件保留监理部被查。

⑵检查施工单位进场的机械使用情况,并做好检查记录。

5.2.2工程原材料的报验;⑴专业监理工程师对承包单位进场的导线、地线、绝缘子及金具报验表及其质量证明资料(产品的合格证、说明书、检验/试验报告)进行审核签认。

⑵专业监理工程师督促施工单位,在架线工程施工前,对导地线及相应的液压管、接续管、耐张线夹同配套的钢管进行制作检验性试件,每一种型式的试件不得少于三组(允许耐张管与直线管作为一组试件)试件的握着力均不小于导线和避雷线保证计算拉断力的95%。

⑶未经监理人员验收或验收不合格的工程材料,监理人员拒绝签认,并以“监理工程师通知单”的形式通知承包单位限期将不合格的工程材料撤出现场。

5.2.3措施文件的审核:架线工程开工前,监理工程师审查施工单位报送的架线工程开工报告申请和有关重要施工技术措施及内容是否符合要求。

⑴架线施工作业指导书⑵导、地线压接施工技术措施。

⑶跨越110kV、220kV电力线路跨越架搭设施工安全技术措施。

⑷架线施工安全技术措施。

⑸张力放线施工计划。

⑹“绕牵法”导引绳张力展放施工工艺守则。

5.2.4施工机械检查:架线工程施工主要机械设备进场使用前,施工单位应按《监理规范》附录A9表报监理审查。

未经监理审查的机械设备不得进行架线施工。

⑴工程使用的牵、张机及配套设备的履历表及运转记录。

⑵液压机及压钳、模具的的使用记录。

⑶工程使用的吊车检定使用证。

⑷检测用具的检验合格证。

⑸张力架线其它特种受力工器具,如连接网套、牵引板、平衡锤、不旋转连接器、旋转连接器、卡线器、链式葫芦等均按出厂允许承载能力选用,并注意与导线规格和主要机具相匹配,使用中经常检查完好性。

⑹放线滑车与牵放方式相配合。

牵引绳通过滑车中心轮,同时牵放的各子导线与滑车中心轮严格对称。

牵引板与放线滑车相配合,保证牵引板的通过性,滑轮转动应灵活、可靠。

5.2.5施工场地的选择:一般情况下牵引场应顺线路布置,监理人员对施工单位报送的施工区段划分方案进行现场考察,确定其施工区段的划分与场地布置是否符合规范要求。

⑴施工段的长度不宜超过20个放线滑轮的线路长度。

当不能满足规定时,必须采取有效的防止导线在展放中受压损伤及接续管出口处导线损伤的特殊施工措施。

⑵张力放线通过重要跨越地段时,宜适当缩短张力放线区段长度。

下列情况不宜选作牵、张场:⑴档内有重要交叉跨越或交叉跨越次数较多时;⑵邻塔悬挂点与牵张机出口高差较大时;⑶档内不准有导、地线接头时。

5.3导地线损伤处理:5.3.1监理员对进场的导、地线的规格、型号、包装外观质量、生产厂家、生产日期进行外观检查,符合设计要求后,方可在工程上使用,并做好记录《监理日志》。

5.3.2张力放线时导线的磨损应按下列规定处理:a、轻度损伤:外层导线磨损深度不超过单丝直径的1/4;损伤不超过铝线截面积的2%时,用0#细纱纸磨光表面棱刺。

b、中度损伤:同一处损伤的强度不超过总拉断力的8.5%;且损伤面积不超过导电部分截面积的12.5%为中度损伤,应采用补修管补修。

c、严重损伤:达到下列情况之一者为严重损伤时,将损伤部分锯掉,重新接续。

⑴损伤强度超过保证计算拉断力的8.5% 。

⑵截面积损伤超过导电部分截面积的12.5%。

⑶损伤范围超过一个补修管的允许补修范围。

⑷钢芯断股。

⑸金钩、破股已使钢芯或内层线股形成无法修复的永久变形。

5.4导地线连接控制要点:5.4.1不同规格、不同金属、不同绞制方向、不同生产厂家的导线或避雷线严禁在同一耐张段内连接使用。
