雅山路二标--水稳基层施工方案
水稳层施工方案(2)

水稳层施工方案(2)一、前言水稳层是道路工程中一个重要的施工环节,其质量直接影响到道路的使用寿命和运行质量。
本文将详细介绍水稳层的施工方案,包括施工准备、施工工艺、施工方法等内容,旨在为相关领域的从业人员提供指导和参考。
二、施工准备在进行水稳层施工之前,需要做好以下准备工作:1.材料准备:准备所需的水泥、碎石、石灰等材料,确保质量符合标准要求。
2.设备准备:保证施工所需的设备完好,如铲车、碾压机等。
3.人员准备:组织施工人员,确保具备相关的技术和经验。
4.施工图纸:按照设计要求准备相关的施工图纸和方案。
三、施工工艺水稳层施工的基本工艺包括以下几个步骤:1.基底处理:对道路基底进行清理和修整,确保平整干净。
2.配合比:按照设计要求确定水泥、碎石、石灰等材料的配合比例。
3.混合:将水泥、碎石、石灰等材料按配合比混合均匀。
4.铺设:将混合好的水稳料铺设在基底上,并进行密实处理。
5.碾压:利用碾压机对水稳层进行均匀、密实的碾压。
四、施工方法水稳层的施工方法主要包括以下几种:1.冷铺法:即将冷拌的水泥碎石料直接铺设在道路基底上,并进行碾压。
2.热拌法:将预先加热的水泥碎石料铺设在基底上,然后进行碾压。
3.半热拌法:将部分冷拌的材料与烘热后的材料混合后铺设在基底上,再进行碾压。
五、施工注意事项在进行水稳层施工时,需要注意以下几个事项:1.施工环境:避免在雨雪天气或者大风天气进行施工。
2.施工质量:保证施工过程中质量控制和检验的严谨。
3.施工周期:根据设计要求和天气条件,合理安排施工周期。
结语水稳层施工是道路建设中至关重要的一环,施工质量的好坏直接影响到道路的使用寿命和安全性。
通过正确的施工准备、工艺和方法来保证水稳层的质量,是每个施工人员应该重视的问题。
希望本文对相关从业人员有所启发和帮助。
水稳层专项施工方案

水稳层专项施工方案一、前言水稳层是道路工程中的重要部分,其质量直接关系到道路的使用寿命和安全性。
本文将针对水稳层的专项施工方案进行详细介绍,包括施工准备、施工工艺、施工质量控制等内容。
二、施工准备在进行水稳层的施工前,需要做好以下准备工作:1.场地清理:清除施工区域内的杂草、石块等障碍物。
2.设备准备:确保施工所需的设备完好,并按照操作规范进行检查和维护。
3.材料准备:准备好水稳层施工所需的石子、矿粉、水泥等材料,并做好储存和保管工作。
三、施工工艺水稳层的施工工艺包括以下步骤:1.基层处理:对待铺水稳层的路基进行整平和压实处理,确保基层平整。
2.涂布底涂:在基层上涂布防水底涂,以提高水稳层的附着力。
3.铺筑水稳层:将拌合好的水稳料均匀铺设在基层上,并采取合适的压实机械进行压实。
4.成型铺装:在水稳层基础上再铺设一层砂浆,并进行表面修整和压实,形成最终铺装层。
四、施工质量控制为保证水稳层的质量,需要进行严格的施工质量控制:1.材料检验:对使用的石子、矿粉、水泥等材料进行质量检验,确保符合规范要求。
2.施工现场检查:定期对施工现场进行检查,及时发现和纠正问题。
3.质量监控:通过密实度、强度等指标对水稳层的质量进行监控,确保达到设计要求。
4.施工记录:做好施工过程中的记录和台账,以备日后查证。
五、总结水稳层的专项施工方案是保证道路工程质量的重要环节,只有严格按照规范要求进行施工,才能确保道路的使用寿命和安全性。
在实际施工中,应严格执行施工准备、工艺、质量控制等方面的要求,不断提高水稳层施工质量,为公路建设贡献力量。
水稳基层施工方案与技术措施

水稳基层施工方案与技术措施4。
4。

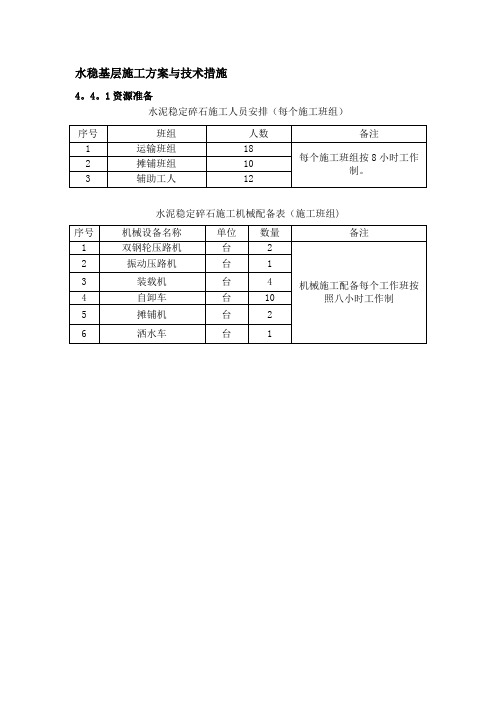

1资源准备水泥稳定碎石施工人员安排(每个施工班组)水泥稳定碎石施工机械配备表(施工班组)4.4.2施工工艺水泥稳定碎石施工工艺流程图4。
4.3主要技术措施1)施工准备➢按照施工进度计划安排进行备料,材料储备能够满足7天的施工;➢检测下承层各项指标达到设计要求;➢测设控制点,每个10米放样出道路中心桩和边桩,在设定位置钉设钢钎,放样出高程,拉好施工线;➢对各种施工机械进行施工前检查、调试,确保机械良好运转;➢调好施工配合比;➢试验段施工,确定水泥稳定碎石施工的压实系数、机械配备、施工方法、人员搭配等,为大面积施工提供理论依据.2)材料要求➢水泥采用普通硅酸盐水泥、矿渣硅酸盐水泥和火山灰质硅酸盐水泥,但应选用初凝时间3h以上和终凝时间较长(宜在6h以上)的水泥。
不应选用快硬水泥、早强水泥以及已受潮变质的水泥,宜采用强度等级42。
5的水泥。
➢水泥稳定碎石中集料级配采用部颁《公路沥青路面设计规范》(JTG50—2006)表6.1。
6—1的要求,集料的最大粒径不大于31.5mm,压碎值不大于30%,其7天无侧限抗压强度不小于3。
5 MPa.水泥稳定碎石中水泥含量不超过5%。
骨架密实型水泥稳定碎石集料参考级配,通过下列方筛孔(mm)的质量百分率(%)3)拌和:拌和站自带电子计量系统,各种材料分级进料且计量准确.根据实验数据及试验段总结,提前作好拌和机调试和人员的准备工作。
配料必须准确、偏差不超过规范要求。
拌好混合料后,存入储料斗,待储满后,再放入运输车箱,以减轻或避免混合料发生离析。
定期对原材料及混合料各项指标进行检验,频率不小于规范要求。
4)运输:采用自卸汽车进行运输。
5)摊铺及整形采用摊铺机摊铺,该摊铺机具有自动调平、双夯实的功能,摊铺宽度满足规范要求,摊铺机位于摊铺起点,按松铺厚度垫好整平板,整平板下两边靠中部垫宽20cm以上,长60cm的硬质木板,高度与松铺高度一致.运料车在摊铺机前20~30cm处停下,空档等候,由摊铺机接住,推向前挡前进,运料车向摊铺机受料斗卸料,在摊铺过程中,边摊铺边卸料,卸完料后运输车即离去,另一辆运输车再倒向摊铺机。
水稳底基层试验路施工方案

水稳底基层试验路施工方案一、前言水稳底基层试验路是在路面施工前进行的一项重要工程,其质量直接影响到路面的使用寿命和使用效果。
在实际施工中,合理的施工方案对于水稳底基层试验路的建设至关重要。
二、施工前准备1. 工地准备•清理施工现场,确保施工区域干净整洁;•安排好施工人员和设备,做好施工组织工作。
2. 材料准备•准备水稳底基层试验路所需的各类材料,包括砂、碎石、水泥等;•检查材料质量,确保达到施工要求。
3. 设备准备•准备好挖掘机、压路机等必要施工设备;•检查设备状态,确保正常运转。
三、施工步骤1. 地面准备•利用挖掘机清理施工区域,确保地面平整;•根据设计要求,进行地面的整体勘测和调研。
2. 基层铺设•将砂、碎石等材料按一定比例混合,形成稳定的基层;•利用压路机对基层进行均匀夯实,确保坚实平整。
3. 材料浇筑•在基层铺设完成后,逐层将水泥等材料浇筑在基层上;•控制浇筑厚度和密度,确保施工质量。
4. 压实处理•利用压路机对浇筑的材料进行压实处理,确保整体坚固耐久;•注意在施工过程中进行湿压和干压,以提高基层的密实度。
四、验收和保养1. 验收•完成施工后,进行基层试验路的验收工作;•检查施工质量和工程效果,确保符合要求。
2. 保养•完成基层试验路的验收后,进行相应的保养工作;•定期检查基层状况,进行必要的维护和修补。
五、总结水稳底基层试验路施工方案的制定和实施至关重要,需要严格按照规范要求进行操作。
只有通过科学合理的施工步骤和严格的质量把控,才能确保基层试验路的使用寿命和稳定性。
希望本文提供的施工方案能对水稳底基层试验路的建设提供一定的参考和帮助。
水稳层施工方案 (2)

水稳层施工方案(2)水稳层是路面结构中重要的一部分,对路面的稳定性和耐久性起着至关重要的作用。
本文将从水稳层的施工方案出发,介绍水稳层的施工工艺及关键要点。
1. 施工前准备在进行水稳层施工之前,必须做好充分的准备工作,包括但不限于以下几个方面:•材料准备:根据设计要求,准备好石料、水泥、沥青等材料,并进行质量检测确保符合要求。
•设备准备:准备好摊铺机、压路机、水泥搅拌机等专业设备,确保设备运转正常。
•人员配备:保障施工人员的数量和素质,确保施工过程中顺利进行。
•施工现场准备:清理施工现场,确保施工区域干净整洁,以便施工顺利进行。
2. 施工工艺2.1 铺设基层在进行水稳层施工之前,首先需要进行基层的铺设。
基层的平整度和密实度对水稳层的性能有着直接的影响,因此在铺设基层时必须注意以下几点:•调整基层:根据设计要求,对基层进行必要的调整和修整,确保其平整度和坡度符合要求。
•湿润基层:在基层铺设之前,要保持基层的湿润状态,以便后续的施工作业进行。
•压实基层:使用压路机对基层进行适当的压实,确保基层的密实度符合要求。
2.2 施工水稳层水稳层施工是整个路面工程中最关键的环节之一。
在进行水稳层施工时,需要注意以下几个关键点:•拌和:将石料、水泥、沥青等原材料按照一定的比例进入搅拌机进行拌和,确保混合均匀。
•摊铺:使用摊铺机将拌和好的水稳层材料均匀摊铺在基层上,保持均匀的厚度。
•压实:使用压路机对水稳层进行适当的压实,提高水稳层的密实度和稳定性。
2.3 表面处理水稳层施工完成后,还需要进行一定的表面处理,以提高水稳层的抗渗性和耐久性。
表面处理的关键步骤包括:•切割缝隙:在水稳层表面切割出一定的缝隙,以减小温度变化和水分渗透对水稳层的影响。
•灌浆:在水稳层表面进行灌浆处理,填充缝隙和细孔,提高水稳层的抗渗性。
•涂覆防护层:在水稳层表面涂覆一定厚度的防护层,增强水稳层的耐久性和抗冲击性。
3. 施工验收施工完成后,需要进行严格的验收工作,确保水稳层质量符合设计要求。
水稳底基层施工技术方案

水稳底基层施工技术方案一、工程概况该工程主要是在地区砂土基础上设置水稳底基层,作为场地基础,主要用于停车场、公路、铁路、工业和民用建筑物等基础层处理。
二、基础处理在施工前,必须使用机械设备进行原状土表面的平整和割平。
如果基础砂土太软,应使用插钉打网处理,以增加板面的整体性和承载力。
基础土的前期处理还包括碾压,然后在表层上撒上5mm左右的干沙或其他沙子。
在基础表面压制后,确保其平整度和密实性。
三、选材水稳石材质应符合JTG E42-2005标准的18.5-31.5mm级配要求。
石材类型应根据实际情况选择,可以是花岗岩、灰岩或其他适宜的石材。
在选择石材时,应注意正确的配合,并做好石材供货统计表和试验数据。
四、材料存储水稳石应在采购后及时运输、卸载和存放。
在存放时,应将其覆盖好,防止暴晒和雨淋。
存放的场地必须平整、通风和干燥,不得因原有的坡度、孔隙、砂土和各种垃圾物质影响原石材的质量。
五、材料加工为了保证石材的质量和供应量,并减少材料的浪费,石材加工应尽量控制材料的各项参数。
在石材加工中应保持加工垃圾的清理,推不合格成品外出加工,保证石材加工的环保和比例控制。
六、施工步骤1、基础处理对场地基础进行处理,保证基础平整度和密实性,必要时使用插钉打网,使其增加整体性和承载力。
2、水稳石铺设前期准备将水稳石材料从料场运输到施工现场,进行分类和统计。
将石材用选石机进行选石,去除不合格石材。
根据设计要求进行混凝土州沉降试验,确保材料比例的准确性。
3、水稳石铺设在基础层上铺设排好石材,保证填充均匀、密实,石材可以紧密连接。
在铺设过程中,及时清理杂物,确保石材表面平整。
4、压实确定合适的压实方法和压实强度,在石材铺好后及时进行压实,保证铺设的石材牢固而稳定。
使用压路机进行压实,压路机的振动和碾压分区压实在水稳层压实后根据深度顺序进行。
5、检验在水稳石铺设完成后,需要对其进行检查。
检查水稳石表面的整体性和质量,必要时对表面进行滚动式检验,保证表面平整度。
道路水稳层施工方案
道路水稳层施工方案在道路工程中,水稳层是道路结构中的一个重要组成部分,其负责承受车辆荷载并分散到下层基础,同时保证道路平整、耐久。
水稳层的施工关系到道路使用寿命和性能稳定性,因此施工方案的制定非常重要。
本文将就道路水稳层施工方案进行探讨。
1. 材料准备在施工道路水稳层之前,首先需要准备必要材料,包括: - 沥青 - 碎石 - 沥青稳定剂 - 石灰 - 混凝土搅拌机 - 摊铺机 - 压路机2. 施工步骤2.1 基层处理在进行水稳层施工之前,需要对基层进行处理,保证基层平整、坚固。
首先清理基层表面的杂物和积水,然后进行碾压、修整,确保基层均匀、无孔洞。
2.2 沥青拌合料的制备在这一步骤中,首先将碎石和沥青稳定剂按比例添加到混凝土搅拌机中进行搅拌,直至混合均匀。
然后再根据需要适量添加石灰进行调节,以保证沥青混合料的质量。
2.3 水稳层的摊铺通过摊铺机将沥青拌合料均匀地铺设在基层上,然后用压路机进行压实,确保水稳层的密实度和平整度。
2.4 完工验收最后对水稳层施工完成后进行验收,检查水稳层的厚度、密实度、平整度等指标,确保符合设计要求。
3. 施工注意事项•施工过程中要保持施工现场的干净整洁,及时清理碾压机辊面和摊铺机等设备。
•在施工过程中要注意调节摊铺机和压路机的速度和振动频率,确保施工的质量稳定。
•施工过程中要随时根据环境温度和湿度等因素调整沥青拌合料的配比和制备方式。
•在水稳层施工完成后,需进行养护保养,防止因外界因素引起的破坏,延长水稳层的使用寿命。
结语道路水稳层施工方案的制定直接影响到道路使用的性能和寿命,因此在实际施工中需要严格按照施工方案进行操作,确保施工质量和道路的耐久性。
只有在施工中严格执行每一步骤,保证施工质量,才能确保道路的安全和舒适性。
希望本文的介绍对道路水稳层施工提供一定的参考和帮助。
道路水稳基层施工方案
道路水稳基层施工方案一、施工准备:1、测量放样:施工前,恢复中桩、边桩。
所有测量成果均报监理工程师的审批。
2、材料试验及配合比:对用于水稳的碎石进行取样,进行集料的筛分、压碎值、液限、塑性指数、击实试验等试验工作,并完成施工配合比的设计工作。
试验成果报监理工程师的审批。
3、施工场地准备:对下承层顶面用人工对其表面进行清理修整。
二、水稳铺筑:1、混合料的拌和在拌和楼进行集中拌和,装载机供料,严格按施工配合比进行拌料。
出料后,后场试验员随机抽检混合料的含水量,控制混合料含水量比最佳含水量略大0.5~1%,控制混合料拌和时的水泥剂量应比试验确定的剂量增加0.3~0.5%。
严格控制拌和楼的出料质量,不合格的混合料严禁运至施工前场铺筑。
2、混合料采用15t自卸汽车运输至施工现场,汽车性能良好。
运输时,开车速度适宜、匀速,以免混合料离析、泌水。
运输汽车数量根据拌和楼出料速度、摊铺机施工速度和运距综合计算而定,保证施工连续正常。
汽车运至现场后有专人指挥卸料。
3、混合料的摊铺采用摊铺机呈摊铺施工。
摊铺机的标高控制采用在前进过程中根据感应两侧导线高度来控制熨平板高度,从而控制基层顶面标高。
摊铺机施工时,派专人跟在摊铺机后随时按导线高度拉线检测摊铺后的基层顶面标高,及时铲低或补料,消除离析现象,并及时向摊铺机操作员反映,及时调整摊铺机。
摊铺过程中,保证摊铺机连续、匀速作业,供料与摊铺机的行走速度密切协调,尽可能减少摊铺机停机次数。
摊铺机的螺旋布料器要布料均匀,以免影响基层顶面平整度。
4、水稳摊铺整幅长度达到30~50m后,开始对水稳进行碾压施工。
碾压遵循由(静压→小振→大振→静压收面)的原则进行,碾压方向与路中心线平行,由边到中依次连续均匀碾压。
水稳的碾压施工采用两台振动压路机完成。
先由振动压路机进行静压一遍,再进行小振一遍,然后进行大振碾压,然后再进行静压一遍。
碾压时后轮重叠1/2轮宽,压实后的水稳表面应平整、无轮迹或隆起。
水稳层施工施工方案
水稳层施工施工方案水稳层施工是指在道路、桥梁、机场跑道等基础工程中,为了提高路面的稳定性和承载能力,采用一定的材料和工艺,在基层上构筑一层结构坚固、密实的层次,以增加路面的稳定性和承载能力。
下面是一份关于水稳层施工的施工方案,具体内容如下:一、施工前准备1. 施工前应进行现场勘察和测量,了解地基情况、水平标高等信息,以便合理安排施工方案。
2. 准备所需的施工材料和设备,包括水泥、砂子、级配料、碎石等。
3. 安排施工队伍和指定专人负责施工计划的制定和施工进度的控制。
二、施工工艺1. 地表清理:首先清理施工区域的杂物,以确保施工的顺利进行。
2. 填筑基层:根据设计要求,进行基层填筑,用于作为水稳层的基础。
填筑前应浇水湿润基层,确保基层的密实程度。
3. 碾压基层:利用碾压机对基层进行碾压,使其更加密实。
4. 加铺水泥砂浆:将水泥和砂子按一定比例加水拌匀,将混凝土砂浆均匀地铺在基层上。
5. 级配料铺设:将级配料均匀地铺在砂浆上,厚度根据设计要求而定。
6. 平整、均匀:用刮平机将级配料均匀地刮平,以保证水稳层的平整度和均匀度。
7. 紧实压实:利用压路机对水稳层进行紧实压实,通过振动和压实力,使水稳层更加密实。
压实过程中需根据材料的特性和厚度,调整振动频率和压实次数。
8. 表面处理:对水稳层的表面进行修整,确保表面平整、无明显凸起或凹陷。
三、施工注意事项1. 施工过程中应加强施工现场的管理,确保施工质量和安全。
2. 施工过程中要加强与监理单位的沟通,及时汇报施工进度和存在的问题。
3. 施工过程中,应根据现场情况和设计要求,及时调整施工方案和工艺。
4. 施工后,要及时进行验收,对施工质量进行检查和评估。
道路水稳基层施工方案.
道路水稳基层施工方案一、前言道路的基层施工对于道路的稳定和耐久性至关重要。
在道路水稳基层施工中,施工方案的合理性和执行力将直接影响道路的使用寿命和质量。
本文将详细介绍道路水稳基层的施工方案,以期为相关从业者提供参考。
二、工程准备在进行道路水稳基层施工前,需进行充分的工程准备工作:1.材料准备:确保水稳基层施工所需的各类材料充足,并且符合相关标准要求。
2.设备准备:检查施工所需设备的完好度,包括压路机、振动碾压机等,确保能够顺利进行施工作业。
3.人员准备:组建施工队伍,明确每位施工人员的职责和任务,确保施工过程中的有序性和高效性。
三、施工步骤道路水稳基层的施工步骤主要包括以下几个方面:1.工程测量:根据设计要求,测量道路水稳基层的标高和坡度等参数,为后续施工提供准确的参考数据。
2.路基处理:对道路路基进行整平、压实等处理,确保路基的平整度和稳定性。
3.基层铺设:铺设水稳基层材料,根据设计要求和施工工艺进行层压和整平,确保基层厚度和密实度达标。
4.碾压施工:利用振动碾压机进行碾压作业,逐层对水稳基层进行压实,确保基层的密实度和平整度。
5.养护处理:在水稳基层施工完成后,进行养护处理,保护基层不受外界环境侵害,确保基层的稳定性和耐久性。
四、施工质量控制在道路水稳基层施工中,施工质量的控制至关重要,可以通过以下几个方面进行控制:1.材料质量控制:严格按照相关标准对水稳基层材料进行检测和验收,确保材料的质量达标。
2.施工工艺控制:严格按照设计要求和施工方案进行施工,保证施工工艺的合理性和有效性。
3.现场监督检查:对施工现场进行定期监督检查,发现问题及时纠正,确保施工质量符合要求。
五、总结与展望道路水稳基层的施工是道路建设中的重要环节,只有做好基层施工工作,才能确保道路的使用寿命和质量。
希望本文介绍的道路水稳基层施工方案能够为相关从业者提供一定的参考,进一步促进道路建设的发展和进步。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
新疆城建(集团)股份有限公司 乌鲁木齐市克拉玛依西路西延二期道路新建工程(第一、二标段)水泥稳定级配砂砾基层施工方案 第 1 页 共 15 页
目 录 一、工程概况........................................................................................................ 2 二、施工安排........................................................................................................ 3 (一) 总体施工部署 ....................................................................................... 3 (二) 项目管理组织机构形式 ....................................................................... 3 (三) 劳动力安排 ........................................................................................... 4 (四) 施工工艺流程 ....................................................................................... 4 三、施工进度计划 ............................................................................................... 5 四、施工准备与资源配置设置计划 ................................................................... 5 (一)技术准备 ............................................................................................. 5 (二)现场准备 ............................................................................................. 5 (三)资金准备 ............................................................................................. 6 (四)物资配置计划 ..................................................................................... 6 五、施工方法及工艺要求 ................................................................................... 6 六、质量计划......................................................................................................12 (一)质量目标 ...............................................................................................12 (二)质量保证措施 .......................................................................................12 七、安全生产、文明施工 .................................................................................13 附表1:主要工程量一览表 ..............................................................................14 附表2:现场机械设备配置一览表 ............................................................ 14-15 附表3:主要材料设备配置一览表 ..................................................................15 附表4:安全防护用品一览表 ..........................................................................15 新疆城建(集团)股份有限公司 乌鲁木齐市克拉玛依西路西延二期道路新建工程(第一、二标段)水泥稳定级配砂砾基层施工方案
第 2 页 共 15 页
乌鲁木齐市雅山路(燕南—仓房沟路)道路改建工程(第二标段K1+600—K3+300)水泥稳定级配砂砾基层施工方案 一、工程概况
1.雅山路规划为城市主干路,设计速度50km/h。道路总宽34m,其中机动车道宽24m,两侧分设3m宽绿化带,2m宽人行道。第二标段南起中兆通货运,北至天山筑友混凝土公司,路线长1700m。因受道路东侧和平渠限制,设计横断面设计分为以下四段: (1)K1+600-K2+125段、K2+450-K3+150段设计横断面为:机动车道24m,两侧对称布置3m宽绿化带,2m宽人行道,道路总宽34m。 (2)K2+125-K2+450段设计横断面为:机动车道24m,西侧设置3m宽绿化带,2m宽人行道;东侧仅设置2m宽人行道,道路总宽31m。 (3)K3+150-K3+300段设计横断面为:机动车道24m,西侧设置3m绿化带,2m宽人行道;东侧设置2m宽绿化带,2m宽人行道,道路总宽33m。 第二标段工程范围内仅与卫民街1条道路相交,设1个平面交叉口 2.道路结构层做法 机动车道的道路结构层是: 上面层:5cm SMA-16沥青玛蹄脂碎石(添加木质纤维0.3%,聚酯纤维0.1%)。 中面层:7cm AC-20C中粒式沥青混凝土。 下面层:8cm ATB-25沥青稳定碎石。 新疆城建(集团)股份有限公司 乌鲁木齐市克拉玛依西路西延二期道路新建工程(第一、二标段)水泥稳定级配砂砾基层施工方案 第 3 页 共 15 页
下封层:1cm 改性沥青表处。 基层:36cm 4.0MP水泥稳定砂砾。 3.施工现场环境特点 现施工情况是;施工范围周圈为住宅区及2个混凝土拌合站,来往车辆较多,在进行道路水稳及面层的施工中应做好道路的疏导及安全防范工作。 4.工期特点 因改建的原因,水稳要进行全断面施工不符合实际。为保证最终工期的顺利完成,因根据路基施工的情况做好分段施工准备工作,只要满足铺筑的施工要求及工作长度,我项目会争分夺秒的予以完成。 二、施工安排 (一)总体施工部署 本工程均为4.0MP水泥稳定级配砂砾 。机动车道采用2台摊铺机阶梯式摊铺,在公交港湾加宽处与平交路口处采用人工配合挖掘机摊铺。2台20吨三轮振动压路机进行压实。水稳料采用集中(厂)拌和法,大吨位翻斗车运输至施工现场,保证至少20m3 自卸车 20辆。 (二)项目管理组织机构形式 1、机构组织 项目经理部经营管理体系及人员分工
项 目 经 理
项目副经理 主任(总)工程师 新疆城建(集团)股份有限公司 乌鲁木齐市克拉玛依西路西延二期道路新建工程(第一、二标段)水泥稳定级配砂砾基层施工方案 第 4 页 共 15 页
项目经理部:乌鲁木齐市雅山路(燕南–仓房沟路)道路改建工程 (第二标段K1+600–K3+300)项目经理部 项 目 经 理:孙钦冰 项目副总经理:王文利 技 术 总 工:牛学民 技术负责人 :杜玉峻
(三)劳动力安排 计划安排一个30人的道路施工队伍。人工跟机摊铺20人,配合放线、测量3人。立缘石施工7人 (四)施工工艺流程 定位放线、高程测量→清理打扫→洒水湿润→水稳摊铺→压实→养护。
技术员 机械员
保管员
测量 员 资 料 员 试 验 员 材 料 员 预 算 员
安全员 质检员
各 施 工 班 组 新疆城建(集团)股份有限公司 乌鲁木齐市克拉玛依西路西延二期道路新建工程(第一、二标段)水泥稳定级配砂砾基层施工方案
第 5 页 共 15 页
三、施工进度计划 第二标段1天施工准备,19天施工工期(注:工作面充足且具备我方施工条件下可按以上日期实施完成,如遇不具备工作面及不可抗因素情况下工期将适当顺延)。 四、施工准备与资源配置设置计划 (一)技术准备 1、根据现场情况,正式施工之前,选择200m试验路段,编制详细可行的水泥稳定级配砂砾基层施工计划和施工方案,并经监理审批后组织交底。 2、成立施工组织机构,使施工准备、摊铺、压实、质检、后勤和设备保障等全过程处于受控状态。 3、制定出详细的摊铺、碾压方案、质量保证措施和预防措施,对参施人员进行技术交底,并据此制定正式的施工程序,以确保良好的施工质量和基层施工顺利进行。 4、对各种计量仪器、设备进行调试、标定。 (二)现场准备 1、建立测量控制系统:按施工要求加密坐标点、水准点控制网,按照设计位置、宽度和高程测设出边线、桩位,调整好摊铺机熨平板横坡、虚铺厚度 2、清除可能有的松散表层、石块、土块或其他杂物等不适材料,并适当洒水。
3、由测量人员根据已交验的路两侧路缘石的宽度和高程,控制
