相约河畔冬施方案
冬施方案方案

冬施方案攻略寒冬已至,工程项目却不能按下暂停键。
如何确保冬季施工的安全和质量,成了我们不得不面对的课题。
下面,我就结合自己多年的经验,为大家梳理一份实用的冬施方案。
一、施工前准备1.技术交底在施工前,组织一次全体施工人员参加的技术交底会,明确冬季施工的技术要求、安全措施和注意事项。
让大家了解冬季施工的特殊性,增强安全意识。
2.施工材料准备提前备足冬季施工所需的材料,如防冻剂、保温材料、加热设备等。
确保材料的质量,避免因材料不合格导致施工质量问题。
3.施工设备检查对施工设备进行全面检查,确保设备性能良好,满足冬季施工需求。
特别是加热设备、保温设备等,要确保其安全可靠。
二、施工现场管理1.施工现场保温冬季施工,保温是关键。
对施工现场进行保温处理,如搭建保温棚、使用保温材料等,确保施工现场温度满足施工要求。
2.施工现场照明冬季施工,光照不足。
要加强施工现场的照明,确保施工人员能够看清楚施工部位,提高施工质量。
3.施工现场安全冬季施工,安全风险较大。
要加强对施工现场的安全管理,如设置安全警示标志、配备安全防护用品等,确保施工人员的人身安全。
三、施工工艺调整1.混凝土施工冬季施工,混凝土施工是重点。
要调整混凝土配合比,加入适量的防冻剂,确保混凝土在低温条件下正常硬化。
2.钢筋施工冬季施工,钢筋施工要注意防锈。
对钢筋进行除锈处理,确保钢筋与混凝土的粘结强度。
3.砌体施工冬季施工,砌体施工要注意保温。
对砌体进行保温处理,防止砌体受冻,影响施工质量。
四、施工进度安排1.合理安排施工进度冬季施工,施工进度要合理。
根据天气情况,合理安排施工计划,确保施工进度不受影响。
2.确保关键节点施工冬季施工,要确保关键节点施工顺利进行。
对关键节点进行重点监控,确保施工质量。
五、施工质量控制1.施工过程控制冬季施工,施工过程控制要严格。
加强对施工过程的监督检查,确保施工质量。
2.施工成果验收冬季施工,施工成果验收要细致。
对施工成果进行全面验收,确保施工质量满足要求。
冬季施工方案冬季施工进度控制方案

冬季施工方案冬季施工进度控制方案 冬季施工方案及施工进度控制方案 一、前言 随着现代建筑业发展的不断壮大,冬季施工已经成为不可避免的问题。本文旨在研究冬季施工方案及施工进度控制方案,帮助项目团队在寒冷季节中高效地进行施工工作。
二、冬季施工方案 1. 环境准备 在冬季施工前,必须对施工现场进行合适的环境准备。这包括清理场地上的积雪和冰块,确保施工区域的安全性和施工的顺利进行。
2. 保温措施 冬季施工需要采取一系列保温措施,确保施工区域的温度在合适的范围内。可以使用临时加热设备,如大型加热器和电暖气等,为施工人员提供良好的工作环境。
3. 设备选择 冬季施工中,需要特别选用适合低温环境的设备。例如,在寒冷的环境下,需要选择适应低温工作的混凝土搅拌机和吊机等设备,以确保施工的顺利进行。
4. 施工材料调整 在冬季施工中,一些材料的性能可能会受到影响。为了保证建筑质量,必须根据低温环境调整施工材料的配方。适当增加添加剂或调整材料比例,可以使其适应低温环境下的施工需求。
三、施工进度控制方案 1.阶段目标 明确冬季施工的阶段目标,确保施工进度的合理控制。根据项目特点,将整个施工过程分解为多个阶段,确定每个阶段的关键工作和时间节点。
2.资源调配 合理调配施工资源,确保在冬季施工中的高效作业。根据施工进度计划,精确安排人员、设备和材料等资源,确保施工工作的流程顺畅,缩短工期。
3.监控与反馈 建立施工进度的监控与反馈机制,及时掌握施工进度的情况,并进行有效的沟通与协调。定期进行进度检查,发现问题及时解决,并根据实际情况调整施工进度计划。
4.风险管理 冬季施工中存在一定的风险,如天气变化、设备故障等。建立风险管理机制,制定相应的应急预案,以应对可能出现的问题,降低风险对施工进度的影响。 四、总结 冬季施工方案及施工进度控制方案对项目的顺利进行起到重要作用。通过合理的环境准备、保温措施和设备选择,可以为施工提供良好的工作条件。同时,通过明确的阶段目标、资源调配、监控与反馈以及风险管理,可以有效控制施工进度。在冬季施工中,项目团队应密切关注环境变化,灵活应对,并及时调整方案,保证施工质量和工期。
景观工程冬季施工方案(3篇)

第1篇一、概述冬季施工是指在我国北方地区,气温低于0℃期间进行的建筑施工活动。
由于冬季施工环境恶劣,给施工带来了诸多困难和挑战。
为了确保景观工程冬季施工的顺利进行,提高工程质量,降低成本,现将景观工程冬季施工方案制定如下。
一、工程概况本景观工程位于我国北方某城市,占地面积约为50000平方米。
主要包括绿化、硬化、小品、水景、照明等景观工程。
工程总投资约2000万元,工期为6个月。
冬季施工时间为3个月。
二、冬季施工准备1. 技术准备(1)施工技术方案:根据工程特点,制定详细的冬季施工技术方案,包括施工部署、施工程序、施工方法、材料设备调配、施工人员培训、保温材料与外加剂材料计划、操作要点、质量控制要点、检测项目等方面。
(2)施工图设计:对施工图纸进行审查,确保图纸的准确性和可行性,针对冬季施工特点,对图纸进行必要的修改和补充。
2. 生产准备(1)施工任务安排:根据冬季施工进度计划,合理安排施工任务,确保施工进度。
(2)现场准备:做好现场供水管道的保温防冻、搅拌机棚的保温、场地整平及临时道路的设置、装修工程的门窗洞口封闭及保温等工作。
3. 资源准备(1)材料准备:提前采购保温材料、外加剂材料、施工仪表、职工劳动保护用品等。
(2)设备准备:提前检查、维护、保养施工机械设备,确保设备正常运行。
(3)人员准备:对施工人员进行冬季施工技术培训,提高施工人员的冬季施工技能和安全意识。
三、冬季施工技术措施1. 土方工程(1)基础土方工程:尽量避免在冬季施工,如需施工,应制定详细的施工计划、合理的施工方案及切实可行的技术措施。
(2)施工现场道路:保持畅通,增设必要的防滑措施,如沿路覆盖草袋等。
(3)相邻建筑侧边开挖土方:采取对旧建筑物地基土免受冻害的措施,施工时尽量做到快挖快填,防止地基受冻。
2. 绿化工程(1)苗木采购:选择抗寒性强的苗木,确保苗木成活率。
(2)栽植时间:尽量选择气温相对较高的时段进行栽植。
(3)栽植方法:采用覆盖保温材料、使用生根剂等方法提高苗木成活率。
冬季施工计划方案5篇

冬季施工计划方案冬季施工计划方案5篇时光飞逝,时间在慢慢推演,我们的工作同时也在不断更新迭代中,请一起努力,写一份计划吧。
好的计划是什么样的呢?下面是小编精心整理的冬季施工计划方案,供大家参考借鉴,希望可以帮助到有需要的朋友。
冬季施工计划方案1一、指导项目:如何开展中班表演游戏?二、指导对象:xxx三、起止时间:20xx年xx月——20xx年xx月四、具体计划安排:1、和xxx老师一起商讨,确定指导项目。
2、学习《纲要》、《指南》以及其他有关指导性刊物,分析中班幼儿的年龄特点和班级幼儿的实际发展水平。
3、制定指导计划:确定表演游戏主题:《三只小猪》、《小兔乖乖》、《三中蝴蝶》、《萝卜回来了》等,制定表演游戏学年计划。
收集表演材料,制做表演道具。
通过多种形式对游戏活动进行指导,共同反思在游戏活动中教师的恰当行为和不当行为以及幼儿的表现。
针对问题寻找解决方案,调整组织指导方式,提高幼儿玩表演游戏的水平。
4、整理有关资料,进行老带新总结。
冬季施工计划方案2本工程工期有限,整个工程要历经秋季、冬季,为确保工程的施工质量,特编制以下冬季季节性施工方案。
(一)、雨季施工方案1、管理措施(1)雨期施工前认真组织有关人员分析雨期施工生产计划,根据雨期施工项目编制雨期施工措施,编制施工措施时,要根据雨期施工的特点,不宜在雨期施工的分项工程提前或拖后安排。
对必须在雨期施工的工程制定有效的措施。
所需材料要在雨期施工前准备好。
(2)夜间设专职的值班人员,保证昼夜有人值班并做好值班记录,同时要设置天气预报员,负责收听和发布天气情况。
(3)组织相关人员进行一次全面检查施工现场的准备工作,包括临时设施、临电、机械设备防雨、防护等各项工作。
(4)原材料、成品、半成品的防雨。
水泥应放在室内按“先收先发”“后收后发”的原则,避免久存受潮而影响水泥的活性。
(5)备足排水需用的水泵及有关器材,准备适量的塑料布,油毡等防雨材料。
2、分部(分项)措施(1)混凝土施工a、砼施工应尽量避免在雨天进行。
冬季施工专项施工方案优秀6篇

冬季施工专项施工方案优秀6篇为确保事情或工作顺利开展,我们需要事先制定方案,方案是在案前得出的方法计划。
方案应该怎么制定才好呢?下面是白话文整理的冬季施工专项施工方案优秀6篇,希望可以启发、帮助到大家。
冬季施工方案篇一根据《关于开展秋冬季基建安全大检查暨输变电工程安全管理交叉互查活动的通知》(基建安全〔20xx〕328号)文件要求,对本次活动制定工作方案如下。
一、检查重点(一)检查各级安全管理人员到位情况,基建安全主题活动开展情况,各单位编制的主题活动实施方案和年初基建安全策划方案落实执行情况。
(二)检查基建安全综合评价中的各项工作开展情况,施工现场业主、监理、施工项目部标准化工作手册内容执行情况。
(三)检查“基建安全管理规定”、“建设工程施工分包安全管理规定”、“输变电工程安全文明施工标准”、“输变电工程安全管理通病防治措施”等制度、标准及工作要求的学习落实情况,检查输变电工程施工安全常识及标准化作业培训材料应用情况。
(四)检查工程现场日常安全管理工作开展情况,人员入场培训、进场(包括各类设备)、施工措施方案审核和强制性条文执行情况,施工班组安全管理队伍建设情况,基建管控安全管理实用化工作开展情况。
(五)检查各工程在冬季施工及年底投产高峰期间的基建安全管理工作部署情况,检查工程现场在应对可能出现的冬季极端恶劣天气及针对年底前施工投产高峰的安全方案编制和重点措施落实情况。
(六)检查安全费用投入和台帐管理,工程现场安全设施的规范使用和健康状态,施工用电、各类机械和工器具、消防器械、脚手架及模板支护系统、重要作业(起重和架线张牵场)现场设施安全可靠性和标准化管理水平。
检查大纲见附件3(各建设管理单位应按项目汇总填报检查结果,于11月15日上午下班前上报德通处)。
二、有关要求(一)秋冬季基建安全大检查1、各单位要对本次活动进行认真组织,确保本次大检查活动覆盖公司所有在建工程现场和相关单位。
已经在秋季提前开展了类似工作的单位,要对照本次检查重点进行必要的补充检查。
冬施方案

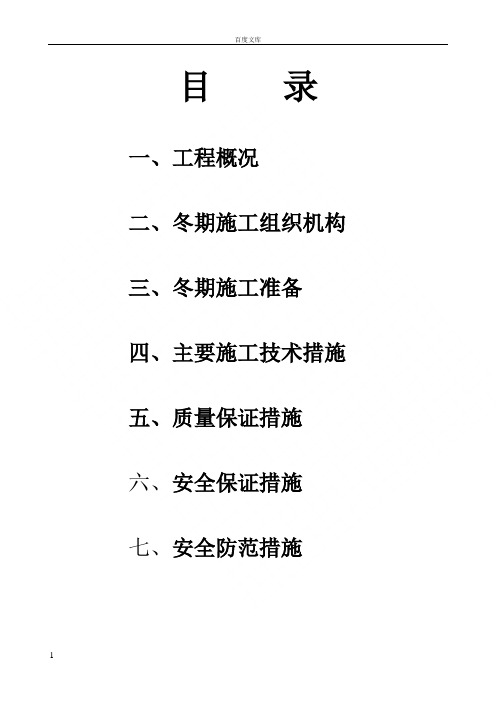

目录一、工程概况二、冬期施工组织机构三、冬期施工准备四、主要施工技术措施五、质量保证措施六、安全保证措施七、安全防范措施一、工程概况本工程为**********。
二、冬期施工组织机构为了确保冬期施工任务的落实,高质量完成施工任务,项目部成立冬期施工领导小组:组长:副组长:成员:设专人测温,明确责任,落实到人。
做到冬季施工提前计划好。
劳动力材料落实到位、及时。
现场施工按方案实施。
三、冬期施工准备对本工程特点,冬期施工按三个阶段进行:计划、准备、落实→到位、检查、实施→施工总结。
(一)技术准备由项目经理组织施工管理人员学习冬施的规范,在施工中贯彻执行。
组织施工班组工人进行培训,主要学习有关冬期施工的规范、规定和冬期的施工方法、措施、安全和质量要求。
(二)冬施的生产准备根据本工程冬期施工内容,平衡各工种冬期劳动力的配置,安排大中型机械的使用计划。
掌握冬期施工所需各项物资供应情况,作好物资的及时供应,做好现场用于施工、维护、保温等设施的维护和保管工作,防止发生冻害,备好冬期防寒服、防寒帽、防寒手套,保证工人必须的劳保用品,以安全度过冬期。
(三)冬施的现场准备清理场区道路,排除积水,作好场地积雪的清扫准备,现场周边及宿舍区上水管、阀门、消防管井等用岩棉作好保温工作,砼罐车打完砼后及时清扫地面,防止结冰,施工道路要保持畅通。
(四)冬期施工的主要物资准备围护用五彩布:2000m混凝土表面覆盖保温材料:草垫子:3500个塑料薄膜:4000m2加热保温材料:焦碳10吨火炉:20个测温材料:温度计20个四、主要施工技术措施(一)混凝土工程1、钢筋工程冬期钢筋的焊接,其最低气温不宜低于-20℃。
钢筋焊接前必须根据施工条件进行试焊,合格后方可施焊。
风力超过四级,应采取挡风措施(用架子管做围护架,外挂阻燃草帘被)。
焊后未冷却的接头应避免碰到冰雪,雪天不得进行焊接作业。
在负温条件下使用的钢筋在运输和加工过程中防止撞击和刻痕。
冬季施工方案及措施7篇
冬季施工方案及措施7篇写范文网 > 工作范文 > 方案策划 >冬季施工方案及措施|金成>推荐文章最新的2022冬季施工方案热度:冬季施工方案最新完整版热度:关于冬季施工方案热度:冬季施工方案范文热度:冬季如何预防火灾心得体会热度:冬季施工方案及措施7篇为了确保工作事情顺利进行,通常需要预先制定一份完整的方案,方案具有可操作性和可行性的特点。
那么什么样的方案才是好的呢?下面小编带来冬季施工方案及措施7篇,希望大家喜欢。
冬季施工方案及措施篇1一、总体构思1、根据工程设计的要求,首先要充分体会设计意图和构思,然后根据施工现场的实际情况及业主、监理工程师的具体要求,对施工设计方案作出充分的组织安排,做到因地制宜,抓质量、赶进度、创效益。
2、根据本工程的特点,为绿化工程,考虑进场先进行土建施工,放样定位。
同时对土方合理调配,再对绿化地进行划线定点、种植。
3、遇到因交叉施工,设计方案变更或其他特殊情况致使该段不能继续作业时,及时与业主单位和监理工程师协商解决方案,协调解决各班组的交替穿插,对工程质量工程工期需很抓把关。
二、施工特点1、本工程为单独绿化工程,线路长,施工难度大,质量要求高,设计风格要求把握准确。
2、种植的苗木品种多,种植的技术要求高,专业性强,工程施工穿插性强。
因此,本公司拟集中专业施工技术骨干,采用相应技术措施,有步骤,有计划地结合实施和完成施工任务。
三、施工顺序为保证按期竣工,工程按不同地块和内容采用流水作业,合理组织人员、机具,并保证材料及时到场。
施工地块:绿化种植候车亭草坪铺设主要施工内容:1、土方工程:基础土方、种植土;2、绿化种植整体施工采取流水作业,详细见施工进度表。
四、施工方法1、土方工程:挖除废土、加种植土、夯实。
2、绿化种植:划分为种植环境处理,绿化放样,选苗和种植,养护四个部分。
(1)、种植环境处理:先进行垃圾、杂草的清理,种植土应耙细整平,排水良好;并应进行土壤消毒,杀灭病菌和害虫后,施适量的基肥。
园林冬季施工方案通用9篇
园林冬季施工方案园林冬季施工方案通用9篇为了保障事情或工作顺利、圆满进行,预先制定方案是必不可少的,方案是解决一个问题或者一项工程,一个课题的详细过程。
那要怎么制定科学的方案呢?下面是小编整理的园林冬季施工方案,供大家参考借鉴,希望可以帮助到有需要的朋友。
园林冬季施工方案1一、总体构思1、根据工程设计的要求,首先要充分体会设计意图和构思,然后根据施工现场的实际情况及业主、监理工程师的具体要求,对施工设计方案作出充分的组织安排,做到因地制宜,抓质量、赶进度、创效益。
2、根据本工程的特点,为绿化工程,考虑进场先进行土建施工,放样定位。
同时对土方合理调配,再对绿化地进行划线定点、种植。
3、遇到因交叉施工,设计方案变更或其他特殊情况致使该段不能继续作业时,及时与业主单位和监理工程师协商解决方案,协调解决各班组的交替穿插,对工程质量工程工期需很抓把关。
二、施工特点1、本工程为单独绿化工程,线路长,施工难度大,质量要求高,设计风格要求把握准确。
2、种植的苗木品种多,种植的技术要求高,专业性强,工程施工穿插性强。
因此,本公司拟集中专业施工技术骨干,采用相应技术措施,有步骤,有计划地结合实施和完成施工任务。
三、施工顺序为保证按期竣工,工程按不同地块和内容采用流水作业,合理组织人员、机具,并保证材料及时到场。
施工地块:绿化种植候车亭草坪铺设主要施工内容:1、土方工程:基础土方、种植土;2、绿化种植整体施工采取流水作业,详细见施工进度表。
四、施工方法1、土方工程:挖除废土、加种植土、夯实。
2、绿化种植:划分为种植环境处理,绿化放样,选苗和种植,养护四个部分。
(1)、种植环境处理:先进行垃圾、杂草的清理,种植土应耙细整平,排水良好;并应进行土壤消毒,杀灭病菌和害虫后,施适量的基肥。
(2)绿化放样:以设计为依据,先放毛样,如平面布置与现场不利,应及时报告监理工程师,以便设计单位作变更设计。
试放样经认可后,正式定点放线。
冬施方案冬季施工方案
冬施方案冬季施工方案冬季施工由于施工条件及环境不利,是工程质量事故的多发季节,尤以混凝土工程、钢结构工程居多。
质量事故出现的隐蔽性、滞后性,即工程是冬天干的,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,轻者进行修补,重者重来,不仅给工程带来损失,而且影响工程的使用寿命。
因此,在工程即将进入冬季施工前,要提前做好冬季施工的准备工作,编制冬季施工方案,以确保冬季施工的质量和安全。
一、工程概况首先,需要对工程项目进行简要的介绍,包括工程名称、地点、规模、结构形式等。
同时,要明确冬季施工的范围和主要施工内容,例如混凝土浇筑、砌体工程、钢结构安装等。
二、编制依据列出冬季施工方案所依据的相关规范、标准和文件,如《建筑工程冬期施工规程》(JGJ104-2011)、施工图纸、施工合同等。
三、冬季施工特点1、冬季施工由于气温低,混凝土、砂浆等材料的凝结时间延长,强度增长缓慢。
2、冬季施工中,防寒保温工作至关重要,否则容易出现混凝土受冻、砌体砂浆冻结等质量问题。
3、冬季施工中,施工人员的工作效率会受到一定影响,同时施工机械的性能也可能会下降。
四、施工准备1、技术准备组织相关人员学习冬季施工的规范和标准,熟悉冬季施工的技术要求和质量控制要点。
针对冬季施工的特点,制定详细的施工技术方案和质量保证措施。
2、物资准备根据冬季施工的需要,提前准备好防寒保温材料,如棉被、草帘、塑料薄膜、火炉等;准备好加热设备,如热水锅炉、电暖器等;准备好外加剂,如防冻剂、早强剂等。
3、现场准备对施工现场进行清理,排除积水,做好防滑措施。
对施工道路进行硬化处理,保证道路畅通。
对临时用水、用电线路进行检查和维护,确保其安全可靠。
五、冬季施工措施1、钢筋工程在负温条件下,钢筋的力学性能会发生变化,因此在钢筋加工和安装过程中,要采取相应的措施。
例如,在钢筋冷拉时,控制冷拉率;在钢筋焊接时,采用预热、保温等措施,保证焊接质量。
2、混凝土工程(1)混凝土的配合比设计根据冬季施工的要求,调整混凝土的配合比,适当增加水泥用量,提高混凝土的早期强度。
冬季疏浚工程施工方案
一、工程概况本工程位于我国某地区,主要针对河道进行疏浚,以恢复河道原有排水能力,保障周边居民的生活用水和农业生产。
冬季施工期间,气温较低,给施工带来了诸多挑战。
为确保工程顺利进行,特制定本冬季疏浚工程施工方案。
二、施工准备1. 组织准备(1)成立冬季疏浚工程指挥部,负责工程的组织、协调和指挥工作。
(2)制定详细的施工计划,明确各阶段的工作内容和时间节点。
2. 技术准备(1)组织技术人员对冬季疏浚施工技术进行研究和讨论,确保施工方案的合理性和可行性。
(2)对施工人员进行冬季施工技术培训,提高施工人员的安全意识和操作技能。
3. 物资准备(1)根据工程需要,提前采购足够的施工材料,如挖掘机、铲车、自卸车等。
(2)准备冬季施工所需的防寒、保暖物资,如棉衣、手套、帽子等。
4. 安全准备(1)制定冬季施工安全措施,确保施工人员的人身安全。
(2)对施工现场进行安全检查,排除安全隐患。
三、施工方法1. 河道清淤(1)采用挖掘机进行河道清淤,将淤泥、杂物等清理干净。
(2)在河道两侧设置围堰,防止施工过程中泥沙流入河道。
2. 河道疏浚(1)根据设计要求,采用挖掘机、铲车等设备对河道进行疏浚。
(2)在疏浚过程中,注意保持河道底坡稳定,防止塌方。
3. 河道加固(1)对疏浚后的河道进行加固,采用石笼、土工布等材料进行护坡。
(2)在河道两侧设置排水沟,确保雨水能够顺利排出。
四、冬季施工措施1. 保暖措施(1)施工现场设置临时取暖设施,如炉子、暖风机等。
(2)施工人员穿着保暖衣物,防止感冒。
2. 防冻措施(1)对施工设备进行防冻处理,如加温、涂油等。
(2)在施工过程中,注意观察河道水位,防止因结冰导致河道水位上涨。
3. 防滑措施(1)对施工现场进行防滑处理,如铺设草垫、撒沙等。
(2)施工人员穿着防滑鞋,防止滑倒。
五、施工进度安排1. 第一阶段:施工准备(1个月)2. 第二阶段:河道清淤(2个月)3. 第三阶段:河道疏浚(2个月)4. 第四阶段:河道加固(1个月)5. 第五阶段:工程验收(1个月)六、质量保证措施1. 严格执行施工规范,确保工程质量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
冬季施工方案 一、工程概况 工 程 名 称: 腾逸·相约河畔A1、A2、A3#楼及裙楼商铺 工 程 地 点: 安徽、舒城 建 设 单 位: 舒城锐达置业有限公司 施 工 单 位:安徽京东建筑工程有限公司 设 计 单 位: 上海申联建筑设计有限公司 监 理 单 位: 安徽盛世建设项目管理有限公司 腾逸·相约河畔A1、A2、A3#楼位于舒城县梅河西路与万佛路交口,结构体系为:混凝
土框架结构。层高:26层,抗震设防烈度为7度。建筑物耐火等级为一级。屋面防水等级二级。建筑物设计使用年限50年。 二、编制依据
1.施工组织设计 2、《本工程施工图纸》 3、《建筑工程施工质量验收规范》 4、质量、环境、职业健康安全管理体系 5、《建筑工程冬期施工规程(JGJ104-97)》 6、《施工合同》及施工进度计划 三、编制目的 1、加强冬季施工技术管理,提高技术管理水平。 2、确保施工质量,避免由于技术措施不当引起不必要的返工、返修、资源浪费。 3、确保施工安全,达到国家、地方、公司及业主规定的目标。 4、采取正确的冬期施工技术措施,有效降低工程成本,提高经济效益。 四、施工部署 1、冬期施工判定条件 以连续5天的日平均气温在5℃以下,则此5天里的第一天为冬季施工的开始;当次年初春天气变热时,如果连续5天的日平均气温在5℃以上,则这5天里的最后一天为冬季施工的结束。 2、施工部位及工程量 (1)我方施工部位具体见后面的施工进度计划 混凝土,抹灰,地面,屋面 (2)、主体工程材料计划 砼 、防冻剂、塑料布 、海绵、棉布等材料进行施工。 附材,见影像资料 3、工程施工要结合施工现场所在地方具体情况,因地、因时、因工程而宜。坚持质量第一、节约能源、注重安全生产的方针。冬施按温度划分为初冬、严冬、冬末三个阶段,则要按不同的温度阶段,采用不同的施工方法,及合理有效的冬施措施,做到初冬和冬末多干,严冬少干或不干,以确保降低成本,提高工程质量。 4、施工的具体措施、方法要体现技术上先进性,经济上的合理性,质量安全上的可靠性。 5、加强冬季施工的组织领导,建立健全各项管理制度和岗位责任制,确保全面完成冬季施工任务。 6、冬期施工领导小组,技术部门制定切合实际的冬季施工技术措施,并负责监督检查计划和方案的实现。 7、没有可靠的保温措施,冬期施工准备工作、工人保暖工作未做好,不得开工;对砼工程宜选择气候条件较好的天气进行浇筑,气温在-15℃以下严禁施工。 五、冬期施工技术质量管理 项目经理负责冬期施工的全面协调和资金的落实工作;施工员负责施工现场总体组织协调工作,工长专门负责冬施措施的指挥和落实工作, a、负责砼施工前的保温、报验及其它准备工作的落实和检查,准备工作未完不得进混凝土。 b、负责砼进场的测温及施工过程中的测温领导工作。 C、负责砼浇筑后的测温工作布置及检查工作。 d、负责指挥同条件试块的制作工作,根据试压结果书面通知施工班组进行下道工序,并请监理认可,以保证冬施计划的实施。 六、冬期施工的组织管理及准备工作 1、组织管理:建立以项目经理为领导、项目总工程师为组长的冬期施工质量保证体系。要有组织,有考核,有反馈。 2、冬施测温的准备:冬施测温工作并及时做好同条件试块。 3、技术及其他准备 4、材料准备:(进场时间可以考虑分批进场) 名称 数量 用途 防冻剂 30袋 楼层保温 棉布 20裹 楼层保温 海绵 100m2 维护挡风 高低温度计 1个 生活区、泵房、办公区等 细麻绳或包装用塑料绳 3卷 固定草帘 高低温度计 1个 测温
七、主要施工措施及重要部位处理方案
7.1混凝土工程 1、基本要求 (1)混凝土工程的冬期施工,要从施工期间的气温情况、工程特点和施工条件出发,在保证质量、加快进度、节约能源、降低成本的前提下,选择适宜的冬期施工措施。 (2)新浇筑的混凝土如果遭冻,拌合水冻结成冰,水结成冰后的体积增加约9%,同时水泥的水化作用也停止进行。在恢复正温养护以后,会使水泥浆体中的孔隙率比正常凝结的混凝土显著增加,从而使混凝土的各项物理力学性能全面下降。 (3)混凝土的温度降至0℃前,其抗压强度不得低于抗冻临界强度。 (4)冬期施工的混凝土,为了缩短养护时间,一般应选用硅酸盐水泥或普通硅酸盐水泥,用蒸汽直接养护混凝土时,应选用矿渣硅酸盐水泥。水泥的强度等级不宜低于P.O 42.5,每立方米混凝土中的水泥用量不宜少于300kg,水灰比不应大于0.60并加入早强剂。 (5)为了减少冻害,应将配合比中的用水量降低至最低限度。办法是:控制坍落度,加入减水剂,优先选用高效减水剂。 (6)模板和保温层,应在混凝土冷却到5℃后方可拆除。当混凝土与外界温差大于20℃时,拆模后的混凝土表面,应临时覆盖,使其缓慢冷却。 (7)未完全冷却的混凝土有较高的脆性,所以结构在冷却前不得遭受冲击荷载或动力荷载的作用。 (8)冬期施工期间,施工单位应与气象部门保持密切联系,随时掌握天气预报和寒潮、大风警报,以便及时采取防护措施。 2、砼的浇筑 (1)在混凝土浇筑之前,要及时清除钢筋及模板上的冰雪冻块和污垢,对于脚手架,作业平台上的冰块及时清除,以防滑倒坠落。 (2) 混凝土要充分搅拌后再卸车,每盘搅拌时间不少于180秒,不要任意加水。 (3) 砼在浇筑前,应清除模板和钢筋上的积雪和污垢。 (4) 混凝土泵管用岩棉管包裹,外缠塑料布保温,以减少热量损失。泵送开始前先用热水冲洗泵管,使之预热,以减少砼输送热量损失。 (5) 浇注竖向结构混凝土前先检查墙、柱模板的保温是否包裹严密,以防混凝土局部受冻,竖向混凝土施工时除采用直接在模板外阻燃草纤被保温外,利用外脚手架安全网加棚布挡风,防止冷风直接贯击施工混凝土接触面。 (6) 墙体混凝土的浇筑要连续施工,间隔时间不超过2h,不留施工缝。 (7) 剪力墙墙体混凝土浇筑后,模板上口架设钢管,每5m设一根,满铺脚手板并覆盖双层防火草帘,下设煤火炉升温加热,直至拆模。 (8) 严格控制楼板上的上料时间及荷载。 3、混凝土养护 (1) 墙体拆摸后立即用塑料布覆盖,外挂阻燃草纤被保温,顶板混凝土浇注初凝后铺一
层塑料薄膜,上加阻燃草纤被覆盖保温。 (2) 顶板模板使用多层板配制,混凝土浇筑完成后应立即覆盖塑料布,上覆盖50㎜厚的草帘被两层。为保证顶板混凝土不受冻,在外墙拆模板后,及时用临时木框加塑料薄膜将门窗洞口封闭。 (3) 门洞口须用彩条布加木方封闭,防止产生穿堂风产生,保证保温加热的效果。要有专人负责煤炉的生火、添加燃料、防火工作。但注意必须有遮挡措施并配备灭火器材,要有专人看管,防止火灾。 (4) 墙板混凝土应分层浇筑,每层浇筑厚度为50㎝,泵送混凝土布料点应均匀布置,应准备好测量厚度的标尺杆及照明灯。 (5) 混凝土的养护:冬施期间混凝土不得洒水养护,改为保温养护。顶板混凝土浇筑后,上表面应用棉布覆盖,墙体均使用棉布覆盖保温,墙体混凝土拆模后表面涂刷养护液。 (6) 混凝土的模板拆模:墙体及顶板模板的拆除均以同条件养护试件为依据,墙体混凝土达到1.2Mpa时,先松动螺栓,达到受冻临界强度4Mpa时才可拆除。顶板模板必须等到同条件试块混凝土强度达到设计强度的75%以上时才可拆除。模板的拆除,除了要考虑设计要求外,还要考虑混凝土浇筑的特点、环境温度和混凝土达到的强度再确定。 4、冬期施工混凝土试件留置 (1) 应按规定留置龄期为28d标准养护试件和相应数量同工程条件养护试件及相应数量的600℃·d试件 (2) 留置600℃·d所对应的养护试件,等效养护龄期可取按日平均温度逐日累计达到600℃·d时所对应的龄期, 0℃及以下的龄期不计入;等效养护龄期不应小于14d,也不宜大于60d。 7.2抹灰施工
1、材料要求 (1)水泥:选用水泥厂生产的普通硅酸盐水泥,水泥应符合国家规范《硅酸盐水泥、普通硅酸盐水泥》的要求。进场水泥要有出厂合格证,并经复试合格后再使用。 (2)砂:采用中砂,不得含有直径大于1CM的冻结块和冰块。 (3)拌合水:用自来水。 (4)外加剂:外加剂必须有出厂合格证,按国家规定取样检验。 (5)保温材料:覆盖保温材料选用棉布。 2、砂浆搅拌:原材料的加热:在自然环境温度不低于-5℃时,只考虑加热拌和用水。 (1)骨料的保温防冻:入冬即应对砂用塑料薄膜或防雨布覆盖或搭设暖棚,防止出现冻块。 (2)投料顺序:首先将砂和加热后的拌合水混合,充分搅拌后,再加水泥搅拌,严禁将热水直接与水泥接触拌和,防水泥出现“假凝”现象。投料时水泥的允许偏差不大于1%,骨料偏差不大于3%。本工程使用的外加机为粉剂,正确计量后直接加在水泥上投入搅拌机搅拌即可,不需要单独配置溶液。 3、砂浆运输: 砂浆自搅拌机出料后,尽快运送到使用地点,运输用的手推车应采取保温措施,上面加木盖板覆盖,储存砂浆的灰槽也应采取保温措施。 4、抹灰施工: 抹灰前首先清除混凝土或砌体表面的霜雪。外墙抹灰时采用编织布对脚手架全部进行密闭围挡,围挡设置高度为两步脚手架高,即施工层一步脚手架层和施工层下一步脚手架,封闭时应将彩条布悬挂在脚手架外排架的安全网内侧,悬挂严密牢固。室内抹灰前应将门窗口封好并安装好玻璃,施工洞口、运料口、楼梯间等处用保温被封闭保温。 7.3地面施工 1、材料要求: (1)地暖地面混凝土采用新城建混凝土有限公司生产的商品混凝土。 (2)保温材料:砼保温材料选用塑料薄膜、棉布。 2、商砼施工:
