施工临时用水计算计算书
施工现场用水量计算

(1)定额用水
序号
用水对象单位
耗水量
备注
1
施工用水
(5)
ห้องสมุดไป่ตู้砌体用水
L/m3
500
养护砼用水
L/m3
250
抹灰工程用水
L/m2
50
计算略—
搅拌机用水
L/m2
300
2
机械用水q2
对焊机
L/台.h
300
空压机
80m/mi n.
台.班
60
3
施工现场生活用水量(q3)
L/人.班
40
4
消防用水(q5)
L/S
10
(2)用水量计算
施工现场总用水量(Q)分别为工程用水量(q1)、施工机械用水量(q2)、施 工现场生活用水量(q3)和消防用水量(q4)。
(1)施工用水量(q1)按下式计算:
q仁KE〔(Q1XN1)/(T1Xt)X〔K2/(8X3600)〕
=1.15X1000X1100X1.5/85/1.5/8/3600
(4)消防用水量:
按火灾同时发生次数为1次,选用消防用水量为10L/s。
q4=10L/s
(5)施工总用水量(Q的计算:
Tq1+ q2+q3=0.52+0.026+0.104=0.65vq4=10
••• Q= q5+1/2(q1+ q2+ q3+ q4)=10+0.548/2=10.325L/s.
【此文档部分内容来源于网络,如有侵权请告知删除,本文 档可自行编辑和修改内容,感谢您的支持!】
=0.52(L/S)
(2)施工机械用水量

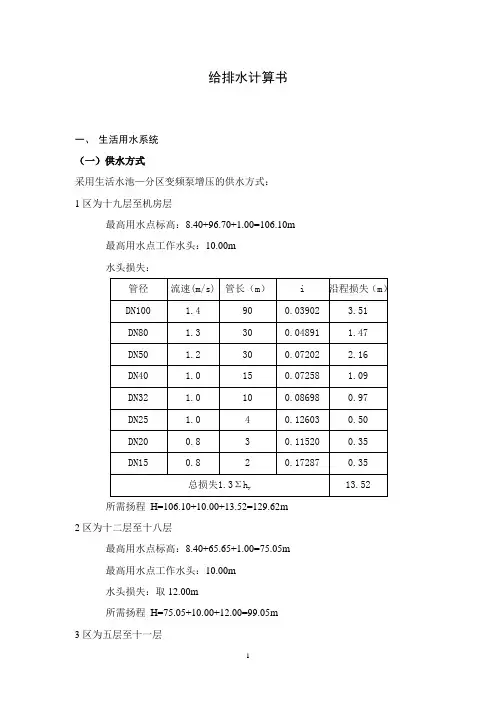

建筑给排水计算书

给排水计算书一、生活用水系统(一)供水方式采用生活水池—分区变频泵增压的供水方式:1区为十九层至机房层最高用水点标高:8.40+96.70+1.00=106.10m最高用水点工作水头:10.00m水头损失:所需扬程H=106.10+10.00+13.52=129.62m 2区为十二层至十八层最高用水点标高:8.40+65.65+1.00=75.05m最高用水点工作水头:10.00m水头损失:取12.00m所需扬程H=75.05+10.00+12.00=99.05m3区为五层至十一层最高用水点标高:8.40+41.50+1.00=50.90m最高用水点工作水头:10.00m水头损失:取12.00m所需扬程H=50.90+10.00+10.00=72.90m4区为地下二层至调度楼五层最高用水点标高:8.40+22.80+1.20=32.40m最高用水点工作水头:5.00m水头损失:取10.00m所需扬程H=32.40+5.00+8.00=47.40m(二)用水量(三)给水管管径(一)接一个客房卫生间的给水支管1.一个客房的给水当量总数确定(只计算冷水)给水当量数为2.52.设计秒流量确定q=0.2a (N g)1/2 =0.2×2.5×(2.5)1/2 =0.79 l/s3.管径选择查给水钢管水力计算表得:D=DN25,v=1.49m/s(二)给水干管(以1区为例)1区总给水当量数为2.5×130=325q=0.2a (N g)1/2 =0.2×2.5×(325)1/2 =9.01 l/s查给水钢管水力计算表得:D=DN100,v=1.04m/s(四)设备选择生活水池容量为:25% Qd=173.5m3,取200 m3变频成套供水设备:1区一用一备:Q=35 m3/h,H=135m,N=18.5kw2区一用一备:Q=35 m3/h,H=105m,N=15kw3区一用一备:Q=35 m3/h,H=75m,N=11kw4区二用一备:成套Q=50.0 m3/h,H=50m,N=11kw单泵Q=25.0 m3/h,H=50m,N=5.5kw二、热水系统(一)供水方式分区同冷水。
施工现场临时消防用水方案分开

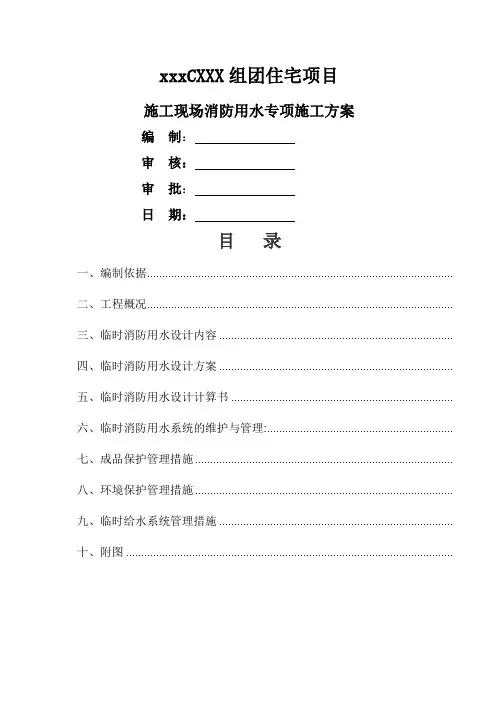

xxxCXXX组团住宅项目施工现场消防用水专项施工方案编制:审核:审批:日期:目录一、编制依据......................................................................................................二、工程概况......................................................................................................三、临时消防用水设计内容 ..............................................................................四、临时消防用水设计方案 ..............................................................................五、临时消防用水设计计算书 ..........................................................................六、临时消防用水系统的维护与管理: ..............................................................七、成品保护管理措施 ......................................................................................八、环境保护管理措施 ......................................................................................九、临时给水系统管理措施 ..............................................................................十、附图 .............................................................................................................施工现场临时用水专项施工方案一、编制依据1.《建筑给水排水设计规范》(GB50015一2003,2009)2.《建筑给水排水设计手册》3.《建筑设计防火规范》4.《高层民用建筑设计防火规范》(GB50045一95)5.《建筑工程施工现场安全防护、场容卫生、环境保护及保卫消防标准》6.《施工现场消防安全技术规范》(GB50720-2011)7. 施工现场平面布置图二、工程概况该工程位于天府新区华阳地区麓山大道附近麓湖社区,本项目东北,西北面临市政道路,城市供水管和雨,污水排水管已建成。
临时水计算书通用版

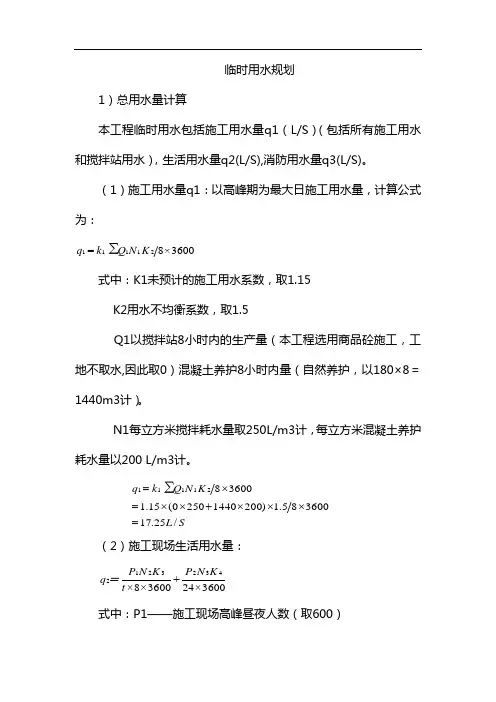

临时用水规划1)总用水量计算本工程临时用水包括施工用水量q1(L/S )(包括所有施工用水和搅拌站用水),生活用水量q2(L/S),消防用水量q3(L/S)。
(1)施工用水量q1:以高峰期为最大日施工用水量,计算公式为:∑3600×8=21111K N Q k q式中:K1未预计的施工用水系数,取1.15K2用水不均衡系数,取1.5Q1以搅拌站8小时内的生产量(本工程选用商品砼施工,工地不取水,因此取0)混凝土养护8小时内量(自然养护,以180×8=1440m3计)。
N1每立方米搅拌耗水量取250L/m3计,每立方米混凝土养护耗水量以200 L/m3计。
SL K N Q k q /25.1736005.1)20014402500(15.13600∑21111=⨯⨯⨯+⨯⨯=⨯=(2)施工现场生活用水量:3600×24+3600×8×4323212K N P t K N P =q式中:P1——施工现场高峰昼夜人数(取600)N2——施工现场生活用水定额(取30l/s)K3——施工现场用水不均衡系数(取1.5)t ——每天工作班数,按2班计算P2——居住区高峰人数(居住区在施工现场外,故P2取0) N3——居住区生活用水定额(取100l/s)K4——居住区用水不均衡系数(取2.5)S L K N P t K N P =q /47.03600245.210003600825.130600360024360084323212=⨯⨯⨯+⨯⨯⨯⨯=⨯+⨯⨯ (3)消防用水量:消防用水量q3:根据规定,现场面积247234M2,消防用水定额按20L/S 考虑。
(4)总用水量计算:321q q q 〈+ Q=3q =20L/S总用水量Q=20L/S 考虑增加10%,以补偿水管漏水等不可避免的损失,故总水量:Q 总=1.1×Q=1.1×20=22L/S2)供水管径:施工及生活用水管径的计算:m V Q =D 105.010005.214.3224100041=⨯⨯⨯=⨯⨯⨯π总式中:V——水管内的流速,取2.5m/s确定临时给水管径选用DN100,可以满足临时用水的需要。
施工用水用电计算

现场施工用水计算1、现场施工用水量计算:q1=K1*(∑Q1*N1)/(T1*b)*K2/(8*3600)式中:q1——施工工程用水量(L/s);K1—-未预计的施工用水系数,取1.10;Q1——年(季)度工程量(以实物计量单位表示),取值列下表;N1-—施工用水定额,取值列下表;T1——年(季)度有效工作日(d),取1d;b——每天工作班数(班)取1;K2—-用水不均匀系数,取1.50;工程施工用水定额列表如下:q1=1.1×(250×900+200×750+5×7500+150×750+30×15000+200二、施工机械用水量计算施工机械用水量计算公式:q2= K2*(∑Q2*N2)*K2/(8*3600)式中:q2——施工机械用水量(L/s);K1——未预计的施工用水系数,取1.10;Q2-—同一种机械台数(台),取值列下表;N2—-施工机械台班用水定额,取值列下表;K3——施工机械用水不均匀系数,取1.50;施工机械用水定额列表如下:三、工地生活用水量计算施工工地用水量计算公式:q3= (p1*N3*K4)/(b*8*3600)式中:q3—-施工工地生活用水量(L/s);p1——施工现场高峰期生活人数,取1人;N3——施工工地生活用水定额,取10L/人;K4—-施工工地生活用水不均匀系数,取1.30;b——每天工作班数(班),取1。
四、生活区生活用水量计算生活区生活用水量计算公式:q4= (p2*N4*K5)/(24*3600)式中:q4——生活区生活用水量(L/s);P2—-生活居住人数,取0人;N4—-生活区昼夜全部生活用水定额,取100L/人;K5——生活区生活用水不均匀系数,取2.00;五、消防用水量计算根据消防范围确定消防用水量q5。
消防用水量q5定额列表如下:六、施工工地总用水量计算施工工地总用水量Q按照下面组合(判定选择大的)q5+(q1+ q2+q3+ q4)/2 (q1+ q2+q3+ q4≤q5)Q={q1+q2+ q3+q4 (q1+ q2+ q3+q4>q5)拟建小区15层6幢(68558平方),18层5幢(58614平方),同时施工1.施工用水ﻫ按高峰期最大日施工用水量计算:ﻫQ1=k1∑q1N1k2/8*3600ﻫ其中:k1为未预计的施工用水量系数,取1。
工地用水计算

工地用水计算 Updated by Jack on December 25,2020 at 10:00 am工地临时供水计算书建筑工地临时供水主要包括:生产用水、生活用水和消防用水三种。
生产用水包括工程施工用水、施工机械用水。
生活用水包括施工现场生活用水和生活区生活用水。
一、工程用水量计算:工地施工工程用水量q1计算公式:K1 = (未预见的施工用水系数) ;K2 = (用水不均匀系数);T1 = (年度有效工作日(d));b = (每天工作班数(班))Q1 ──年(季)度工程量 (以实物计量单位表示),取值列下表;N1 ──施工用水定额,取值列下表;工程施工用水定额列表如下:序号用水名称用水额定工程量Q1N11 混凝土自然养护2 模板浇水湿润3 砌筑工程全部用水4 抹灰工程全部用水5 楼面抹砂浆经过计算得到 q1 = ×× ) × (8 × 3600)) = L/S。
二、施工机械用水量计算:施工机械用水量计算公式:其中 q2 ──施工机械用水量 (L/s);K2 ── (未预见的施工用水系数);Q2 ──同一种机械台数(台),取值列下表; N2 ──施工机械台班用水定额,取值列下表; K3 ── (施工机械用水不均匀系数)。
施工机械用水定额列表如下:序号机械名称用水额定N1 机械台数Q21 内燃挖土机2 内燃起重机经过计算得到 q2 = × 0 × /(8 × 3600)) = 0L/S。
三、工地生活用水量计算:施工工地用水量计算公式:其中 q3 ──施工工地生活用水量;P1 ── (施工现场高峰期生活人数);N3 ──施工工地生活用水定额,取;K4 ── (施工工地生活用水不均匀系数);b ── (每天工作班数(班))。
施工工地用水定额列表如下:序号用水名称用水量L 用水人数1 盥洗、饮用用水2 食堂03 沐浴带大池4 洗衣房05 施工现场生活用水经过计算得到 q3 = × / × 8 × 3600) = S。
临时用电计算书

第十八章. 临时施工水电计算书19.1施工用水计算现场施工面积为<5公顷,且施工用水q1+现场生活用水q3+施工机械用水q2<消防用水q4所以,总用水量Q取消防用水量q4=10 v/s供水管 d =92mm选用Φ100镀锌钢管作为总供水管,其余支管选用Φ50镀锌钢管。
19.2施工用电计算(1)、施工用电根据施工用电设备总功率选择主干线。
固定物料提升机1台1*18=18KW蛙式打夯机1台1*5.5=5.5KW350搅拌机1台1*7.5=7.5KW震动棒4台(2台备用)2*1.1=2.2KW平板震动器2台2*1.5=3.0KW圆盘锯1台2*5.5=11KW交流电焊机1台1*30=30KW钢筋切断机 1 台1*5.5=5.5 KW钢筋弯曲机1台1*5.5=5.5 KW临时用电10KW合计92.7KW(82.7KW)临网电路电压:380V/220V 平均功率因数取0.75则主干线电流: P=1.05*(0.6*82.7/0.75+1.0*10)=76.16KV A查表,导线选择:铜芯电缆线S=50㎜2(2)施工临时用电布置本工程临时用电高峰期负荷总容量为128.59KV A。
临时用电线路为TN-S系统三相五线制,供电主十线为BLV(3×50+2×25),由工地现场供电电源引接,采用二级配电。
现场设总配电箱和发电机,详见施-电图。
施工机械用电线路首端接漏电保护器,保证安全用电。
为保证外电中断时有些工种能连续施工,工地设备用发电机1台。
(3)施工用电安全措施施工用电应用设计布置图,有审核批准手续,确定供电设备及电线规格,各种电箱、开关箱、漏电保护器等。
电工必须经过地市级专门培训考核合格发证上岗,并按照《施工现场临时用电安全技术规范》进行安装操作,严禁违章操作。
现场临时用电的线路必须采用"三相五线制",所有用电设备必须做统一接地保护或接零保护,不准一部份接地一部份接零。
流水施工计算范文

流水施工计算范文流水施工是一种常见的施工方式,适用于各种大小的工程,包括道路、桥梁、水利设施等。
流水施工计算是指对流水施工的各项工作进行综合计算,确保施工按照计划顺利进行。
本文将从流水施工计划的编制、材料计算、人工计算和机械设备计算等方面进行分析和探讨。
一、流水施工计划的编制1.分析工程特点:包括工程的性质、规模、施工条件、环境要求等方面的特点。
2.制定工期计划:根据工程的实际情况和要求,确定合理的工期计划,并根据施工进度安排流水工序。
3.确定施工方法:根据工程的具体情况,选择合适的施工方法,并考虑工艺流程、材料、人力和机具的需求,分工安排。
二、材料计算在流水施工中,材料的计算是流水施工计算的重要组成部分。
材料计算的准确性将直接影响到施工过程中材料需求的合理性。
材料计算的注意事项包括以下几点:1.准确掌握材料信息:对使用的材料进行详细的了解,包括所需的种类、品牌、规格、数量、单价等。
2.考虑材料的损耗:在进行材料计算时,需要考虑到在运输、施工过程中材料的损耗情况,合理评估材料的使用量。
3.考虑施工的顺序和工艺:在计算材料需求时,需要根据施工的顺序和工艺流程,合理评估各个工序所需的材料量。
4.参照相关规范和标准:在进行材料计算时,需要参照相关规范和标准,确保计算结果的准确性和合理性。
三、人工计算人工计算是流水施工计算中的另一个重要方面,它涉及到施工人员的需求和合理配置。
在进行人工计算时,需要考虑以下几个方面:1.确定施工各个工序的人员需求:根据施工计划和工艺流程,确定各个工序所需的人员数量,包括工人、技术人员和管理人员等。
2.考虑人员的工作时间和工作负荷:在进行人工计算时,需要考虑到施工人员的工作时间和工作负荷,以确保合理配置人力资源。
3.考虑人员的技术水平和工作效率:在人工计算中,需要考虑到施工人员的技术水平和工作效率,合理评估人员的工作能力,确保施工进度和质量。
四、机械设备计算在流水施工中,机械设备的使用是提高施工效率和质量的关键。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工临时用水计算计算书
一、工程概况
滨河新城教育中心工程;工程建设地点:江苏省淮安市涟水县机场路与郑梁梅路交叉口东北角处;属于框架于结构;地上1~6层;图书馆地下1层;总建筑面积:135570平方米;总工期:730天。
本工程由涟水县教育局投资建设,南京大学建筑规划设计研究院有限公司设计,涟水县建筑设计院有限公司及淮安东大勘测设计有限公司地质勘察,南通正元工程项目管理有限公司监理,深圳中海建筑有限公司组织施工;由刘国辉担任项目经理,宋增坤担任技术负责人。
建筑工地临时供水主要包括:生产用水、生活用水和消防用水三种。
生产用水包括工程施工用水、施工机械用水。
生活用水包括施工现场生活用水和生活区生活用水。
本工程根据建设单位交底,现场共设5个进水口,每个进水口,管径不小于200mm,分别设置在高中部、初中部、党校、图书馆以及小学部,为了减少给水管过长及交叉施工影响,故工程取水接入点分设在高中、初中、图书馆及小学四个。
二、工程管道选用
1、用水量计算:
工地施工工程用水量可按下式计算:
q1 = K1·ΣQ1·N1·K2/(T1·b·8·3600)
其中 q1──施工工程用水量 (L/s);
K1──未预见的施工用水系数,取1.05;
Q1──年(季)度工程量 (以实物计量单位表示),取值如下表;
N1──施工用水定额,取值如下表;
T1──年(季)度有效工作日(d),取300天;
b ──每天工作班数(班),取6;
K2──用水不均匀系数,取1.5。
工程施工用水定额列表如下:
-------------------------------------------------------------
序号用水名称用水定额N1 工程量Q1 单位
1 混凝土自然养护 200 54400 M3
2 模板浇水湿润 10 380800 M2
3 砌筑工程全部用水 150 95200 M3
4 抹灰工程全部用水 30 280000 M2
5 浇砖 200 14000000 千块
6 楼地面抹砂浆 190 136000 M2
7 上水管道工程 98 3000 M
8 下水管道工程 1130 15000 M
9 原土地坪、路基 0.2 160000 M2
-------------------------------------------------------------
经过计算得到 q1 =1.05×2880484000×1.5/(300×6×8×3600)=87.51L/S。
2、机械用水量计算:
施工机械用水量计算公式:
q2 = K1·ΣQ2·N2·K3/(8·3600)
其中 q2──施工机械用水量 (L/s);
K1──未预见的施工用水系数,取1.05;
Q2──同一种机械台数(台),取值如下表;
N2──施工机械台班用水定额,取值如下表;
K3──施工机械用水不均匀系数,取2。
施工机械用水定额列表如下:
----------------------------------------------------------------------
-----------
序号机械名称型号单位耗水量N1(L) 机械台数
Q2
1 内燃挖土机 m3·台班 200 1
2 内燃压路机 t·台班 12 1
3 木工场台·台班 20 1
4 空压机 M3/min·台40 1
5 拖拉机台·昼夜 200 1
6 汽车台·昼夜 400 1
7 点焊机50型台·h 150 1
8 点焊机75型台·h 250 1
----------------------------------------------------------------------
-----------
经过计算得到 q2 =1.05×3671.8×2/(8×3600)=0.27L/S。
3、生活用水量计算:
施工工地用水量计算公式:
q3 = P1·N3·K4/(b·8·3600)
其中 q3──施工工地生活用水量 (L/s);
P1──施工现场高峰期生活人数,取100人;
N3──施工工地生活用水定额,取值如下表;
K4──施工工地生活用水不均匀系数,取1.3;
b ──每天工作班数(班),取1。
施工工地用水定额列表如下:
----------------------------------------------------
序号用水名称单位耗水量N1(L)
1 施工现场生活用水 L/人 20
2 盥洗、饮用水 L/人 25
----------------------------------------------------
经过计算得到 q3 = 100×45×1.3/(1×8×3600)=0.2031L/S。
4、生活区用水量计算:
本工程生活区用水与施工区域完全分开,单独设置一根d=100的水管,能够满职工
生活需要,故不在计算范围内。
5、消防用水量计算:
根据消防范围确定消防用水量 q5 =10L/S。
6、施工工地总用水量计算:
施工工地总用水量Q可按以下组合公式计算:
当工地面积大于5万平方米,
当(q1+q2+q3+q4)≤q5时:Q= q5+(q1+q2+q3+q4)/2
当(q1+q2+q3+q4)>q5时:Q=(q1+q2+q3+q4)
在此计算中得:Q =q1+q2+q3+q4 =87.51+0.27+0.2+0=87.98L/S;
最后计算出的总用水量,还应增加10%,以补偿不可避免的水管漏水损失。
最后Q还应增加10%,得出 Q =87.98+8.8=96.78L/S;
7、供水管径计算:
工地临时网路需用管径,可按下式计算:
d = (4Q/1000πν)1/2
其中: d ──配水管直径(m);
Q ──施工工地用水量(L/S);
ν──管网中水流速度(m/s),取V=1(m/s);
供水管径由计算公式:d=[4×96.78/(3.14×1×1000)]0.5=0.351m=351mm
得临时网路需用内径为351mm的供水管。
结合本工程实际进水口数量351/4=88 mm
得临时网路需用内径为主管为100mm。
(后附临时用水布置图)
七、施工
1、管材及施工方法
给水系统管材室内选用PPR塑料管材,室外选用镀锌钢管,室外埋地1.0米,室内沿墙和利用合理部位敷设,横穿道路的室外埋地管道设保护钢套管。
2、管道预制加工
按照图纸画出管道分路、管径、变径、预留管口及其它附件位置等施工草图。
在实际安装位置作出标记,按照标记量出实际安装的准确尺寸,然后按照草图及测得尺寸对管道及附件进行预制加工。
3、保温
为了保证冬季管道内水不结冰,室外明装及室内非采暖房间管道及阀门外露部分采用30厚橡塑保温管进行保温。
4、管道安装坡度
所有管道坡度除图中注明者外均按照施工及验收规范要求进行。
5、水压试验
所有给排水管应在硬化路面浇注前试压完,给水管试水压力按照工作压力的1.5倍进行,注水30分钟不渗漏为合格。
八、临水系统的维护与管理
1、正式施工时应注意保护管道,有重车碾过时要做好防护。
2、现场采取有效的阀门、水嘴保护措施,对于有渗漏的管道及阀门应及时进行维修。
3、冬季时应作好管道防冻工作,尽量保证管道内水不间断流动。
4、各个用水点作到人走水关,杜绝长流水现象发生。
5、定期检查临水管道,特别要做好水源处的水表和阀门的保护工作。
6、明确总包方临水系统管理的责任分工(特别是日常维护、维修人员)。
