如何做好安装工程预留预埋
安装预埋预留施工方案

一、方案概述安装预埋预留施工方案是在建筑工程施工过程中,针对水电、通风、空调、消防等机电安装工程,为满足设备安装、管道敷设、线路布线等要求,对预留孔洞、预埋管道、预埋设备基础等进行施工的技术方案。
二、施工流程1. 设计阶段:根据工程图纸,确定预留预埋的位置、尺寸、数量及要求。
2. 施工准备:准备施工工具、材料、设备,组织施工人员,进行技术交底。
3. 预埋管道施工:(1)根据设计要求,确定预埋管道的位置、尺寸、坡度及标高。
(2)在土建施工过程中,按照设计要求预留孔洞,并确保孔洞位置、尺寸、标高符合要求。
(3)在孔洞中安装管道,进行管道连接、试压、防腐等工序。
4. 预埋设备基础施工:(1)根据设计要求,确定设备基础的位置、尺寸、标高。
(2)在土建施工过程中,按照设计要求预留设备基础孔洞,并确保孔洞位置、尺寸、标高符合要求。
(3)在孔洞中安装设备基础,进行基础连接、验收等工序。
5. 预留孔洞施工:(1)根据设计要求,确定预留孔洞的位置、尺寸、标高。
(2)在土建施工过程中,按照设计要求预留孔洞,并确保孔洞位置、尺寸、标高符合要求。
(3)在预留孔洞周围进行加固处理,防止孔洞变形。
6. 施工验收:对预埋管道、预埋设备基础、预留孔洞等进行验收,确保符合设计要求。
三、施工要点1. 预埋管道施工要点:(1)确保管道位置、尺寸、坡度、标高符合设计要求。
(2)管道连接牢固,无泄漏。
(3)管道防腐处理符合规范要求。
2. 预埋设备基础施工要点:(1)确保设备基础位置、尺寸、标高符合设计要求。
(2)设备基础连接牢固,无变形。
(3)设备基础防腐处理符合规范要求。
3. 预留孔洞施工要点:(1)确保预留孔洞位置、尺寸、标高符合设计要求。
(2)预留孔洞周围加固处理,防止孔洞变形。
(3)预留孔洞四周进行封堵,防止杂物进入。
四、质量保证措施1. 严格执行施工规范和质量标准,确保工程质量。
2. 加强施工过程中的质量控制,及时发现并解决质量问题。

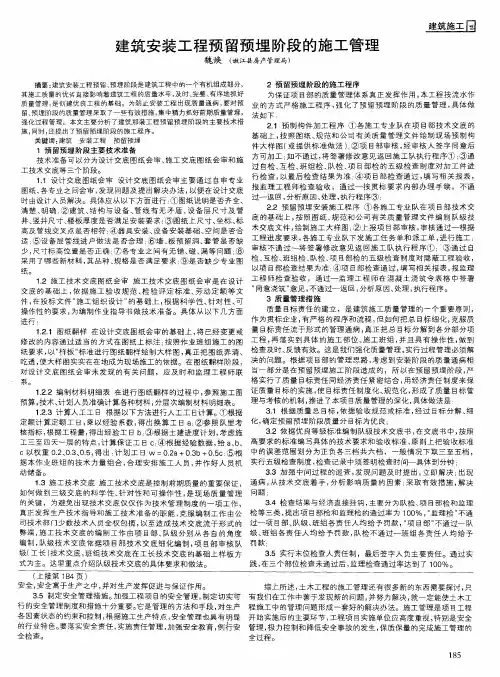

建筑安装工程预留预埋阶段的施工管理

魏焕预 埋 阶 段 的 施 工 程序 为保 证项 目部 的质量管理体 系真正发挥作 用 , 本工程按流水作 质 量 管理 , 创 建 优 良工 程 的基 础 。 为 防 止 安 装 工 程 出现 质 量 通 病 , 对 预 业 的 方式 严 格 施 工 程 序 , 化 了 预 留 预 埋 阶 段 的质 量 管 理 , 体 做 是 要 强 具 留、 埋阶段 的质量管理采取 了一些有效措施 , 预 集中精力抓好前期质 量管理 , 法如 下 : 强 化 过 程 管 理 。 本 文 主 要 分析 了 建筑 那 装 工 程 预 留 预 埋 阶 段 的 主 要 技 术 措 21预 制构件加工程序 ① 各施工专业 队在 项 目部技 术交底 的 . 施 , 时 , 提 出 了预 留 预 埋 阶 段 的 施 工 程 序 。 同 还 基 础 上 , 照 图 纸 、 范 和 公 司 有 关 质 量 管 理 文 件 绘 制 现 场 预 制 构 按 规 关 键 词 : 筑 安 装 工 程 预 留 预 埋 建 件大样 图( 或提供标; 法 )② 项 目部 审核 , 隹做 ; 经审核 人签 字同意后 1 预 留预 埋 阶段 主 要 技 术 准 备 方 可 加 工 不 通 过 , 签 署 修 改 意 见 返 回施 工 队 执 行 程 序 ① ; 通 如 将 ③ 技术准 备可以分为设计 交底图纸会 审、 施工 交底图纸会审和 施 过 自检 、 互检 、 组检 、 班 队检 、 目部检 的五 级检查 制度对加工 件进 项 工 技术 交 底 等 三 个 阶 段 。
摘要 : 建筑安装工程预留 、 预埋阶段是建筑工程中的一个有机组成部分 , 其 施 工质 量 的优 劣 直 接 影 响 着 建 筑 工 程 的 质 量 水 平 , 时 、 整 、 序地 抓 好 及 完 有
预埋预留施工方案

预埋预留施工方案本工程设备安装工程不在本标段招标内容之中,但本标段范围内的设备安装预留、预埋包括在标价范围内。
1 安装预留预埋工程概况本工程施工总承包单位的机电安装预留预埋工程的范围为招标文件及图纸相关施工阶段预留预埋部分,具体内容招标图没有明确。
2 预留预埋工艺流程及施工准备预埋件、预留孔洞是本工程中不可缺少的重要部分。
其留置位置的准确性将直接影响到后续施工和工程的施工和质量,在施工中应该分阶段采取措施保证预埋件、预留孔洞不漏设、不错设,位置、数量、尺寸大小符合设计要求。
1 工艺流程预埋、预留工艺流程见图3.5.5-1。
2 图纸会审对土建结构设计图与下道工序相关的设备安装、建筑装饰等图纸进行对照审核,对图纸中反映的预埋件、预留孔洞作详细的会审,确定预留埋件、预留孔洞的位置、大小、规格、数量、材质等是否相互吻合,编制预埋件、预留孔埋设计划。
并将预埋件、预留孔洞绘制成图,由专人负责技术指导、检查,作好技术交底工作。
发现预埋件不吻合时,及时向监理及设计院以书面形式进行汇报,经设计院的变更设计或监理正式批复书后,将预埋件、预留孔洞绘制成图,由专人负责技术指导、检查,作好技术交底工作。
3 测量放线根据设计要求,分段对预埋件、预留孔洞进行测量放线,测量放线执行测量绘制预留预埋图深化设计熟悉图纸 复核检查确定预留预埋件点加工制作预留预埋件材料准备预留预埋施工图3.5.5-1 预留预埋工艺流程图“三级”复核制。
对板的预埋件、预留孔洞在基础垫层、模板上用红油漆标出预埋件、预留孔洞的位置或预留孔洞形状、大小。
3 电气工程预留、预埋1 电气暗配管(1) 主要工艺流程,见图3.5.5-2。
图3.5.5-2 电气暗配管工艺流程图(2) 材料进场检验电线管进场检查验收,检查项目见表3.5.5-1。
(3) 预制加工1) 钢管煨弯:管径为20mm及以下时,用手扳煨弯器。
管径为25mm及其以上时,使用液压煨弯器。
2) 管子切断:用钢锯、割管器、砂轮锯进行切管,将需要切断的管子量好尺寸,放在钳口内卡牢固进行切割。
机电安装预埋预留施工方案

机电安装预埋预留施工方案一、项目背景机电安装预埋预留是建筑工程中机电设备的重要部分。
通过预先设置好的预留空间,能够方便后续机电设备的布置和安装,提高工程的效率和质量。
本文档旨在提供一种机电安装预埋预留的施工方案,以确保预留空间的准确性和合理性。
二、施工准备2.1 设计文件准备施工方案的制定前需要收集和准备以下设计文件:•机电设备布置图纸•设备尺寸和要求清单•建筑结构图纸2.2 材料和工具准备机电安装预留施工需要准备以下材料和工具:•预留用的金属管道或塑料管道•水平仪•测量工具(尺子、量角器等)•施工标识物(胶带、颜色标志等)2.3 人员组织为了高效完成机电安装预留施工,需要组织以下人员:•项目经理:负责整个施工的组织和协调•工程师:负责施工方案的制定和技术支持•施工人员:负责具体的施工操作三、施工步骤3.1 确定预留的位置和尺寸根据设计文件和设备尺寸要求,确定机电安装预留的位置和尺寸。
可以通过测量工具进行精确的测量,并在建筑结构上做出标记。
3.2 开孔和预留根据确定的位置和尺寸,在建筑结构上进行开孔和预留。
可以使用钻孔机或其他适当的工具进行钻孔,然后将预留用的金属管道或塑料管道固定在开孔处。
在完成施工后,需要进行验收并记录预留的位置和尺寸情况。
可以使用水平仪和测量工具进行验收,并在相关文件上进行详细的记录。
3.4 施工标识为了方便后续的机电设备布置和安装,可以在预留位置和尺寸上进行施工标识,如使用胶带或颜色标志,以便施工人员能够清晰地识别和使用。
四、施工注意事项4.1 安全第一在进行机电安装预留施工时,必须严格按照安全操作规程进行,保证施工人员的安全。
4.2 准确测量施工过程中要准确测量预留位置和尺寸,避免误差的发生。
4.3 保护施工区域在施工过程中,要保护好施工区域周围的建筑结构和设备,避免造成损坏。
在施工完成后,要及时进行验收并记录预留的位置和尺寸情况,以备后续使用。
五、施工验收施工的最后一步是进行验收。
建筑安装工程预留预埋阶段质量管理常见问题及解决办法

Engineering management 工程管理215建筑安装工程预留预埋阶段质量管理常见问题及解决办法温 娟(山西省工业设备安装集团有限公司, 山西 030032)中图分类号:TQ172 文献标识码:B 文章编号1007-6344(2018)08-0215-02摘要:建筑安装工程预留预埋施工作为建筑工程施工过程中一个重要阶段,其普遍存在的问题如:漏留孔洞、漏埋套管或者预留预埋位置不准确等将直接影响后期安装工作顺利进行,造成设备安装过程中需要凿墙穿洞对结构造成不必要的破坏。
为防止安装工程预埋预留出现质量通病、从根源解决问题,必须对预留、预埋阶段的施工质量管理采取有效措施,抓好前期质量管理,强化过程管理,为后期设备安装施工提供保证,也是创建优良工程的基础。
关键词:建筑安装工程;预留预埋;施工技术;质量管理;0 概述建筑工程主体施工中安装工程预埋预留作业与后期装修阶段相比内容较少产值较低,所以部分施工单位为了节约管理成本在主体预埋阶段往往没有配备专业的安装施工员及质检员。
仅仅安排几个安装工人配合主体结构进行预留预埋,而这些工人往往只懂简单的下料预埋管工作,缺乏专业知识不能完全看懂及理解图纸中的要求。
容易造成预埋预留工作多处不合格,再加上缺乏专业施工员验收指导,不合格问题不能及时解决为后期装修安装阶段留下隐患。
本文将结合自己施工现场实际工作经验,对预留、预埋阶段的施工质量管理可能出现的问题及解决办法进行简单的探讨,减少不必要投入从而降低建筑工程施工成本。
1 预埋阶段施工过程常见质量问题及解决办法:1.1 电线导管浇筑完成后发生堵塞或者重叠交叉高度超出楼板浇筑面不合理做法:产生原因:施工单位或者安装分包劳务队没有配备专业技术人员进行现场技术指导;安装工人不认真熟悉图纸规范就进行预留预埋作业。
由于电气预埋管存在多个回路同时预埋,安装工人在预埋过程中每人单独负责一个回路相互之间往往不沟通商量各干各的于是容易发生多个回路互相交错,又由于焊接钢管本身操作不灵活,一旦发生交错就会造成交错部位两线管距离过大浇筑完成后保护层厚度不符合规范要求,甚至影响楼板钢筋保护层不符合规范要求,拆模后存在露筋现象。
2024版水电安装工程预留预埋施工工艺图文非常全的

施工工艺流程简介
熟悉图纸
认真阅读施工图纸,了解预留预埋的位置、尺 寸、数量等要求。
施工准备
准备好所需的材料、工具和设备,做好施工前的 准备工作。
定位放线
根据图纸要求,在施工现场进行定位放线,确定预 留预埋的准确位置。 2024/1/28
加工制作
按照图纸和规范要求,加工制作预留预埋所需的构件 和配件。
若发现管道堵塞,可使用专业疏通工具进行疏通,严重 时可拆除部分管道进行清理。
2024/1/28
17
套管偏移或损坏原因探讨及纠正方法
套管材质不符合要求或管 壁过薄,容易损坏。
预留孔洞位置不准确,导 致套管安装偏移。
套管偏移或损坏原因分析
01
2024/1/28
03 02
18
套管偏移或损坏原因探讨及纠正方法
套管安装
将套管套在管道上,调整至合适位置后,使用专用卡箍或紧固件进行固定,确保套管牢固不 松动。
套管固定
对于需要固定的套管,可采用焊接、膨胀螺丝等方式进行固定。焊接时应确保焊缝饱满、无 夹渣等缺陷;使用膨胀螺丝固定时应选择合适的螺丝规格和长度,确保固定牢固可靠。
14
04 预留预埋施工中 常见问题及解决 方案
对于混凝土密实度不足、存在蜂窝 麻面等缺陷的情况,应采用相应的 修补措施进行整改,如局部凿除、 重新浇筑等;
在整改过程中,施工单位应严格按 照监理单位的整改意见进行施工, 并在规定时间内完成整改任务;
对于尺寸、位置或数量不符合设计 要求的预留孔洞和预埋件,应重新 施工或进行局部修补,确保满足设 计要求;
明确施工队伍的职责 和任务,建立有效的 沟通和协调机制。
2024/1/28
对施工队伍进行必要 的培训,提高他们的 技能水平和安全意识。
机电安装工程预留预埋施工工艺图文-完整版本

1、预留预埋施工流程1.1预留预埋施工流程图2、套管安装工艺2.1套管制作根据机电管线综合图,由专业工程师对刚性防水套管、柔性防水套管、一般填料套管进行逐层、逐部位数量统计,同时根据结构墙体的厚度确定预埋套管的长度,列出详细各种类型套管清单;预留孔洞的位置及位移偏差符合规范要求及允许偏差值内,套管要求见下表:项目具体要求序号1 套管型号制作套管的管径,比穿越的管道大1至2号墙厚+两面抹灰厚2 过墙套管的长度3 过楼板套楼板厚度+两面抹灰厚+20mm(卫生间50mm)管长度4 其他套管应两端平齐,打掉毛刺,除锈防腐,在混凝土中套管预留应位置准确,过墙两端与饰面平,过楼板下端与楼板饰面平。
2.1套管制作实物2.2套管选型2.3套管安装主体结构钢筋绑扎好后,按照深化设计图标高几何尺寸找准位置,然后将刚性防水套管置于钢筋中进行加固。
楼板套管二次结构墙体套管使用结构钢筋或附加钢筋采取“#”型对套管进行加固,“#”型钢筋的交叉点、套管与钢筋交叉点进行焊接,使套管牢固的固定在钢筋网中。
柔性防水套管对法兰的螺栓孔做好防护工作,防止混凝土将螺栓孔堵塞,不利于后期柔性防水套管的法兰压盖的安装。
一般填料套管安装一般填料套管安装3、混凝土墙内线盒安装现浇混凝土墙柱上的电盒预埋施工时要控制好标高及与墙面的距离。
在埋设时为了防止位置偏移,在预埋管和线盒用4根附加钢筋箍起来,再与主筋绑扎牢固。
限位筋紧贴线盒,与主筋用粗铁丝绑扎,不允许点焊主筋。
1-主筋2-12#铅丝绑扎3-线盒4-电焊5-附加钢筋线盒安装:安装位置,标高准确4、预埋线管要点4.1预埋线管安装要点A、管线的排列不能紧靠在一起,至少间隙不小于20mm以上,管道交叉不能重叠三层或以上,避免影响楼板面标高。
PVC线管敷设线路必须走最短路径,不能饶管。
B、直线管每隔1m用扎丝固定绑扎一处,线盒、灯头盒接头处左右50mm固定绑扎。
C、PVC线管管口由下往上预留的长度控制在80mm以内,方便以后做成品保护,管口由上往下预留的长度应控制在100mm以内,避免以后砌体施工弯断线管,二次配管时无法接驳.D、线管在墙体中间最大管径不宜超过50mm,在楼板中不宜超过25mm,线管与建筑物、构筑物表面距离不应小于15mm,线管转角角度应大于90度。
浅析高层建筑安装工程中如何做好预留预埋工作

N0
10
建 筑 科 学
C E S I NCE & T〔 阎 《〕 1 a 0 ) 丫 丽百丽 万 花 1 芹不
浅析高层建筑安装工程中如何做好预留预埋工作
陈绪学
( 中南控股集团公司 重要性,以及如何做好预留预埋工作。 关键词: 高层建筑 安装工程 预留 预埋 中图分类号:T U24 文献标识码: A 随着国家改革开放和现代化建设速度的 加快, 人民生活水平的提高。近十年来高层 建筑开发量越来越大,改善了人们的办公和 居住条件。然而,随着大批高层建筑的交付 使用,因其质量问题而导致的投诉也越来越 多,虽然这些缺陷没有直接发生在建筑主体 施工阶段,可是许多问题的产生与建筑主体 施工阶段承包商不重视预留预埋工程有着必 然的联系。预留预埋工作是建筑安装工程中 的一个有机组成部分,其施工质量的优劣直 接影响建筑工程的质量水平,及时完整、有 序地抓好质量管理,是做好安装工程施工的 基础。如何做好预留预埋工作下面谈谈几点
ห้องสมุดไป่ตู้江苏海门
226 124 )
摘 要: 高层建 筑安装工 程预留 预埋阶 是 段 建筑工程中 一个有机 的 组成部分,本文 工程的实际 结合 经验浅 析安装工 预留 程中 预埋工 作的
文章编号: 1672一 3791(2007)04(a卜D 095一 01 否满足预埋安装要求。图纸尺寸、预留预埋 物体坐标、 标高及管线交叉点是否相符。 器 具安装、设备基础安装、空间是否合适 。 管线进户做法是否合理。墙板预留洞套是否 缺少, 尺寸标高位置是否正确; 各专业之间 有无错 、碰 、漏等问题 。
梁、 碰, 柱相 设计中一般考虑不够仔细,管
道的敷设较难解决,这时给排水、通风专业 监理工程师应综合考虑各种利弊,拿出切实 可行的方案, 会同设计单位各专业及时解决 给排水管道套管及洞口的埋设,以便工程的 顺利进行。第三个重点是标准层头两层。做 好了标准层的头两层的预留预埋,整个主体 3 在高层建筑主 体施工阶段做好预留 预埋 施工就顺利了,这时,根据选用的卫生洁 具、灯具等,准确留好各种洞口可以起到事 协调、监督管理工作 高层建筑主体施工阶段,预留预埋施工 半功倍的效果。 (4 尽量避免高层主体施工过程中预留预 ) 工程量极少, 但涉及的专业工种多,预留预 埋施工常见的错误与通病,这些错误与通病 埋本身有时也涉及多个施工单位,这时要求 专业工程师加强管理,做好组织协调、监督 有: 防水套管: 翼环太小,未双面焊 ,套 看法 : 管理 工作。 管材料不合格,埋设位置不准,大小不合 适; 预留洞: 位置不准,大小不合适 ,外 (1 协调好土建与安装专业的施工 ) 建筑工程的施工是比较复杂的, 它包括土 墙留洞应横对平 ,竖对直。剪力墙埋钢套 1 把好设计关, 详细体现 预留空 和预埋管 洞 建、给排水、采暖通风、电气安装专业等。 管: 一般钢套管固定在钢筋上,位置不易找 线位置 如果某一专业或工种只考虑本身的 淮,而且一但位置不准,不易修凿,宜用 在工程项目 的设计阶段, 由安装专业设计 在施工中, 势必影响其他工种的施工, 而且本专业 盒留洞. 设备基础位置、高度与预埋套管未 人员 对土建设计提出技术要求, 例如电气1 程 工作, 中开关柜的基础型钢预埋。 电气设备和线路的 或工种的工作也难以做好。即使在某个阶 对齐,存在标高差,预留锣栓口不淮; 给 某一个工种受其他工种的影响不大, 而且 水管穿墙、梁、 柱时未留套管. 管道碰撞; 固定件预埋, 这些要求应在土建结构施工图中 段, 但将给整个建筑工程施工带来巨 修改洁具型号,修改后的洁具安装尺寸与原 得到反映。组织好各专业的协调, 对干大型 完成了任务, 设计洁具安装尺寸不符,穿线管堵塞。 这种损失不仅限于工期上, 有时会造 复杂的工程由建筑专业根据各专业的要求出 大损失, 施工中的协 (5 要求承包方各专业技术人员参加工程 ) 预埋套管和预留孔洞图,避免各专业的位置 成经济或质量上的损失。所以, 的重 叠和碰憧。 调配合占有十分重要的位置。工程开工前应 例会,出现问题及时协调, 及时与业主、 设计 单位联系,解决施工过程中发现的有关技术 划分好总承包商与各专业分包商工程承包范 2 进行施工图交 底与会审, 专业工 程师复核 围,将各施工单位的责任落实下来。 问题, 抓好标准层样板房施工, 为安装工程的 (2 做好施工技术交底,严格按预留预埋 全面施工做好准备。 ) 预留预埋施工图 图纸会审是监理工程师、业主、承包商 程序施工 进一步了解工程项 目特征的一个重要过程, 各施工专业队在项目部技术交底的基础 4 建立质量目 标责任制 通过施工图技术交底我们可以了解到设计师 上 , 按照图纸、规范、编制队级技术交底文 质量日 标责任的建立, 是安装工程施工 的设计意图,理解设计中所选用的新技术、 件,绘制预留预埋图. 上报项目 质量管理的一个重要原则,作为惯标企业, 部审核,审 新设备、新材料. 通过会审 ,解决设计中 核通过一一根据工程进度要求,各施工专业 有严格的程序和流程, 但如何把总目 标分解 的缺陷、甚至错误,统一监理、业主、承 队下发施工任务单和派工单; 通过自 到各分部分项工程,再落实到具体的施工部 检、互 包商的意见,了解本工程的难点、重点。总 检、班组检、队检、项 目部的五级检查制 位施工斑组,并且其操作性 ,作到检查及 之, 有效的施工图技术交底与会审是项目施工 度对隐蔽工程验收,总承包商提交混凝土浇 时、反馈有效。这是我们强化质量管理,实 第一个重要环节,参与项目实施的各方均应 灌审批表时,应要求各专业施工队技术负责 施过程控制必须解决的问题。根据项目 部的 管理思路,考虑到安装阶段质量通病的相当 重视,绝不能让施工图技术交底与图纸会审 人在该表上签字。项目 总监签署混凝土浇灌 成为形式或者是走过场。 令时, 先检查各专业监理工程师的签名,核 一部分是在预留预埋阶段造成的,所以在预 留预埋阶段,应严格实行质量目标同经济责 (1 专业工程师仔细审图,理解设计者的 对无误后签发混凝土浇灌令,这样确保预留 ) 任紧密结合,用经济责任制度来保证质量目 设计思路,核查设计单位是否提交了完整的 预埋工程已按图纸、规范完成。 标的实施,使目 标责任制度化,规范化,形 施工图, 特别是检查设计单位是否提交了预 ( 3 抓住重点阶段,重点监督管理 ) 标管理与考核的机制,推进项目质 留预埋施工图,和小区综合管线图,复核图 高层住宅安装工程施工一般有三个重 成质量目 纸中各种管线,孔洞的位置,及时将施工图 点、难点、第一是地下室施工阶段。地下 量管理的深化。 中的有关问题及业主、承包商提交的图纸会 室一般是整栋楼的心脏部分,几乎所有的重 审意见, 整理成文,在图纸会审前提前提交 要设备均设计安装在地下室,设备多、管线 参考文献 设计单位,以便设计单位在图纸会审时有充 多,容易出现碰 、漏 、错 、缺现象 ,这 【 余永祯等. 建筑施工手册. 北京: 中国建筑 ] 1 工业出版社, 1999 . 分 的准 备 。 时各专业工程师应详细核对图纸,图纸无误 (2 在审核预留预埋工程方面具体从以下 后 ,应严格按图施工。第二个重点、难点 ) 几个方面进行: 图纸是否齐全、清楚、明 是高层住宅的转换层。这时住宅裙楼 (地下 确; 建筑、结构与设备、管线有无矛盾 室或架空层) 转换为标准层,建筑结构比较 设备层尺寸及管井、竖井尺寸、楼板厚度是 复杂 ,梁、柱较大 。给排水 、通风管道与
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
如何做好安装工程预留预埋
预留预埋对于机电安装来说,是施工的难点同时又是重点,它和其他工序相辅相成而又相互制约。
控制好预留预埋的质量,不但能缩短工期和节约成本,而且为下一步的安装打好基础。
实例展示某项目部通过对工程经验教训的分析,总结出预留预埋质量的控制要点,用以指导新工程施工,取得了很好的效果。
一、加强与土建工程的配合
1、熟悉图纸,搞好图纸会审
机电安装人员接到施工图纸后应认真熟悉图纸,了解机电安装工程的功能、土建结构、施工进度计划和施工方法,与土建施工人员共同搞好图纸会审。
对图纸上设计不周全的地方、与土建施工矛盾的部位应在会审时向设计人员提出,对需要土建配合的地方也应提出商议,为今后施工作好准备。
2、把握时间,搞好与土建配合
每一项工程都是多工种、多工序、多人员的交叉施工作业。
要做好预埋工作,首先要把握时间,即按机电图和土建图要求了解机电预埋的内容、建筑结构的情况、预埋的位置,根据多工种各工序的性质分析出最佳预埋时间,合理安排、交叉作业。
只有及时准确做好预埋工作,才能保证安装工作的顺利进行,否则,将会造成破坏建筑结构等严重后果。
二、质量控制要点
(一)给排水及采暖工程
1、穿墙、楼板或屋顶的管道均应埋设套管
穿墙套管必须在土建砌体砌筑预留高度或钢筋绑扎到套管高度时预埋。
穿剪力墙的套管周围用钢筋加固,并用电焊固定,防止浇砼时移位。
穿楼板的套管在模板支撑后,绑扎钢筋时埋设,同样其周围用钢筋加固,并用电焊固定,防止浇砼时套管移位。
2、楼板预留洞
淘汰传统的预留法如木盒、铁皮盒、塑料套管,避免跑模、变形等弊端,采用可
提式钢管盒预留法,材料利用废旧钢管,制作时,套管高度为250mm,套管管径比图纸设计的管径大两个等级,在离预留盒上口80mm处焊接一个Φ6圆钢煨成的提手,以备混凝土达到一定强度后便于拔出,同时在预留盒的底口用钢板封堵好。
问题示例1:穿越楼板或墙的管道安装工程
【存在问题】
穿墙管道未按规范要求设置穿墙套管。
【主要原因】
(1)缺乏对相关规范的了解,施工前的各项工作准备中,根本没有考虑到管道穿越楼板或墙体套管设置问题。
(2)土建与安装配合不到位,墙体施工时预留套管出现移位、遗漏情况。
【纠正措施】
(1)认真检查管道穿越楼板或墙体是否漏设套管。
(2)在土建洞口修补前将套管补装完成。
【预防措施】
严格按《建筑给水排水及采暖工程施工质量验收规范》的要求,管道穿越楼板或墙体应设金属或塑料套管。
问题示例2:套管高低不一、偏位
【存在问题】
(1)同部位套管高低参差不齐。
(2)套管设置时没有考虑管道保温。
(3)套管与管道中心偏差较大。
(4)套管与管道之间没有进行封堵。
【主要原因】
(1)管井内管线排布深化不到位。
(2)保温管道套管预埋时,没有考虑管道保温层厚度。
(3)套管安装时定位不准确、固定不牢固、垂直度偏差较大。
(4)套管与管道之间空隙封堵,点多面广,容易遗漏。
【纠正措施】
(1)同一位置管道套管应调整一致。
(2)对有保温的管道提前考虑保温层的厚度,设置套管与之相匹配。
(3)重新调整套管,保证套管高度一致、与管道同心。
(4)查漏补缺,完善封堵。
【预防措施】
(1)严格执行《建筑给水排水及采暖工程施工质量验收规范》要求:安装在楼板内的套管,其顶部应高出装饰地面20mm;安装在卫生间及厨房内的套管,其顶部应高出装饰地面50mm;同部位有多根管道,其套管高出装饰地面的高度应一致。
(2)提前对管井进行管道综合排布,确定套管规格、数量及安装位置。
(3)注意保温管道与不保温管道选用套管的规格,并做好施工技术交底。
(4)套管安装时定位准确、固定牢靠,保证与管道中心一致。
(5)管道安装完毕,管道与套管之间应及时采用不燃材料进行封堵。
示例工程做法:
(1)留洞位置正确,洞口大小符合设计及规范要求。
(2)使用一般钢套管应清理干净,外刷脱模剂。
(3)套管固定应牢固可靠。
(4)控制出模时间(出模时间根据土建要求为准),过早将产生洞口塌陷,过
晚将给出模造成困难,破坏洞口的完整性。
(5)打混凝土时应有专人看护,保证预留、预埋孔洞应无位移、歪斜等现象。
a. 预留洞位置应正确。
b. 预留洞规格尺寸应正确。
c. 预留洞口应光滑完整。
a. 套管外应清理干净并刷脱模剂。
b. 套管位置正确固定牢固。
c. 套管规格符合设计要求。
a. 墙体防水套管安装。
b. 套管内应刷锈漆。
c. 套管应固定牢固,位置正确。
(二)电气工程预埋
1、管线预埋质量控制
(1)下插的电气管线的甩口位置要按各工种的安装配合图确定。
a. 弄清下插部位是否有装潢吊顶;
b. 注意避开梁下风管、水管、桥架、设备;
c. 注意建筑墙体中心线位置,并弄清墙体厚度,确保开关、插座管在墙体保护层内量。
(2)弯曲半径应符合规范要求。
a. 埋地或楼板内管子弯曲半径是管径的10倍,墙内管子弯曲半径是管径的6倍,施工时用弯管机或专用工具施工。
(3)预埋在混凝土内的管线的连接要有切实可行的保证措施。
a. 接口固定牢固不脱节;
b. 严密不漏砂浆的措施;
c. 保证金属管道连接处的接地电气通路。
(4)走道、楼梯的吸顶灯位置的确定。
a. 要居中对称,(灯具边缘)与其相邻的烟感器要相距50cm以上;
b. 同在一条中心平行线上。
(5)地下室集水坑、水泵房、风机、空调、配电屏柜的埋地管线的预埋。
a. 要根据设备的实际数量、管径,甩口位置要到位,不得漏埋;
b. 特别注意出地坪的立管与墙面及基础的尺寸要符合要求;
c. 登高管的下部弯头必须隐蔽在楼板完成面以内。
(6)剪力墙及柱子上的开关、插座盒边的标高、预留位置。
a. 要注意与门边的距离以15cm为宜;
b. 用水平管根据设计要求以土建提供的标高线预测定标高,不准以己浇筑的毛地坪估算。
(7)电气房间、设备机房所有需接地的等电位联结的接地干线。
a. 不管有无没计,都要按规范要求预留供接地线引出的铁板,做到有备无患。
问题示例:电气配管工程
【存在问题】
(1)预埋电管(JDG)进线盒斜插,未用纳子锁死。
(2)电管(JDG)中间接头脱落。
【主要原因】
(1)施工人员自认为施工“便捷”。
(2)项目管理人员现场管控要求不严,没有标准。
【纠正措施】
将未采用专用锁母连接的线管、线盒拆除,必须严格按照施工工艺要求采用专用锁母进行连接。
【预防措施】
(1)在分项施工前做好技术交底,现场加强管控。
(2)预埋线盒应提前预制。
示例工程做法:
a. 同一场所预埋线盒间距、标高一致。
b. 现场做好标高线,预留线盒位置、间距要依据标高线进行预留预埋。
c. 线管按要求进行封堵
2、防雷接地工程
问题示例:
【存在问题】
(1)预留预埋防雷接地使用螺纹钢代替圆钢施工。
(2)焊接处焊渣没有清理,焊接质量差。
(3)圆钢直径、搭接长度不满足规范、设计要求。
【主要原因】
(1)对施工规范、设计要求没有掌握,对使用材料规格、型号不重视,使用土建工程的钢筋废料,认为用螺纹钢等其他材料焊接即可。
(2)焊接工人非专业电焊操作人员,没有做到持证上岗。
(3)现场交底不到位、监控不严格。
【纠正措施】
(1)按规范、设计要求使用圆钢重新进行焊接。
(2)将焊接质量不合格部位重新进行焊接,严格按照施工工艺要求进行施工,焊接完成后要清理焊渣,不应出现漏焊、夹渣、咬肉等质量缺陷,保证搭接长度满足规范要求。
【预防措施】
(1)对焊接施工人员进行证件检查,严格执行持证上岗。
(2)对防雷接地工程施工进行技术交底,坚持“样板先行”制度。
(3)严格加强现场控制。
示例工程做法:
1、防雷接地焊接
防雷接地焊接要求:
(1)双面焊,焊接长度大于 6D。
(2)焊接点光滑平整无咬肉、加渣、漏焊现象,清除药皮。
2、电梯机房、变配电室、强弱电井接地干线
采用搭接焊时,其焊接长度如下:
镀锌扁钢焊接长度不得小于其宽度的2倍,且至少焊三边,惯弯不能太死,直线段不得有明显弯曲,并应立放。
镀锌圆钢焊接长度为其直径的6倍,并应双面施焊。
引下线采用40*4MM镀锌扁钢,圆钢直径不得小于 12MM。
3、防雷引下线直螺纹跨接
镀锌圆钢与底板钢筋焊接,焊接长度为圆钢直径的6倍。
用结构主筋作为防雷接地引下线时:
1、双面施焊,焊接长度为6D。
2、接地引下线为墙体主筋时,要采用内外两主筋。
3、接地引下线为柱子主筋时,要采用对角两主筋。
4、柱内主筋应用不小于Φ12镀锌圆钢与屋顶避雷网焊接。
