二次结构砌体施工方案

合集下载

二次结构砌筑工程施工方案

二次结构砌筑工程施工方案

二次结构砌筑工程施工方案一、施工前准备工作1.编制施工组织设计方案,明确施工任务、施工方法和施工流程。

2.进行现场踏勘,了解工地环境和地质情况,确定施工范围。

3.准备好施工所需的设备、材料和人力资源。

4.制定施工安全措施,进行安全培训和防护设施设置。

二、施工方法选择1.砌筑基础工程首先采用挖土机或人工进行基坑开挖,然后按照设计要求进行基础处理,包括夯实、浇筑等步骤。

2.采用专业施工设备(如起重机、混凝土搅拌车等)进行砌筑工程。

3.根据设计要求和施工实际情况,选择合适的砌筑材料和砌筑方法,如砖砌、石砌或混凝土砌筑等。

4.在砌筑过程中,注意使用水平仪、墙板仪等测量工具,保证砌筑的垂直度、水平度和尺寸精度。

5.结构砌体施工需要注意墙面的光滑度,采用刮平机等工具进行处理。

三、施工流程1.砌体基础工程:包括基坑开挖、基础处理和基础浇筑。

2.砌筑墙体工程:依照设计要求,进行墙体的砌筑。

墙体的砌筑顺序应从下到上,从内到外进行。

3.砌筑梁柱工程:根据设计要求和施工计划,进行梁柱的砌筑。

梁柱的砌筑应注意固定梁柱钢筋骨架,保证其稳定性和强度。

4.房屋二次结构砌筑:包括地板、楼梯、吊顶等二次结构砌筑工程。

地板的砌筑顺序应从下到上,楼梯的砌筑顺序应从下到上,吊顶的砌筑顺序应从上到下。

四、质量控制1.在施工过程中,严格按照设计要求和施工规范进行施工,保证施工质量。

2.定期进行质量检查和验收,发现问题及时整改。

3.采用现代化的施工监控和自动化设备,对施工质量进行实时监控和记录。

4.砌筑工程完工后,进行质量验收和交付,确保符合设计要求和相关法规。

五、安全管理1.制定施工现场安全管理制度,明确责任。

2.设置安全警示标志,保持施工现场的安全秩序。

3.对施工人员进行安全培训,提高安全意识和技能。

4.进行定期安全检查和隐患排查,发现问题及时处理。

5.建立应急预案,做好应急处理措施。

六、环境保护1.严格遵守环境保护法律法规,合理利用资源和能源。

二次结构砌体施工方案

二次结构砌体施工方案

二次结构砌体施工方案1. 背景介绍在建筑施工中,砌体结构是一种常见且重要的施工方式。

而在砌体结构中,二次结构砌体承担着支撑主要负荷、传递力的任务。

因此,设计和施工方案的准确性和可靠性对于确保建筑物结构的安全和稳定性非常重要。

2. 方案目标本施工方案的目标是确保二次结构砌体施工过程中的质量、效率和安全性。

具体目标包括:- 保证砌体墙体结构的垂直度和水平度- 确保砌体墙体结构的强度和稳定性- 提高施工效率和减少成本- 保障工人的安全和劳动环境3. 材料准备为了保证施工的质量和稳定性,我们将使用以下材料:- 砖块:选用符合国家标准的砖块,尺寸一致、无裂缝和明显的缺陷。

- 砂浆:采用水泥、砂和其他添加剂的配比,以确保砌体结构的粘合力和强度。

- 钢筋:按照结构设计要求,使用优质的钢筋,确保砌体的抗震性和承载能力。

4. 施工步骤此施工方案的步骤如下:步骤一:基底处理- 清理基底的灰尘和杂物,确保基底表面干净平整。

- 涂抹底层砂浆,以填补基底表面的凹凸不平。

步骤二:墙体砌筑- 按照图纸要求和标高控制,采用砌筑工艺进行砌体墙体的施工。

- 在墙体中加入钢筋以提高墙体的强度和稳定性。

- 在墙体砌筑过程中,加强对垂直度和水平度的控制,以确保砌体墙体的准确性和稳定性。

步骤三:砌体连接- 在砌体墙体之间,使用砂浆进行连接,以增加墙体的整体强度和稳定性。

- 可根据需要采用金属连接件来加固砌体墙体之间的连接。

步骤四:墙体防水处理- 在二次结构砌体施工完成后,进行墙体防水处理,以保护墙体免受水分和潮气的侵蚀。

5. 施工质量控制为了确保施工质量,我们将采取以下质量控制措施:- 严格按照设计图纸和施工工艺要求进行施工,确保施工的准确性和一致性;- 定期检查施工现场,确保施工过程中质量问题的及时发现和处理;- 对施工材料进行严格的质量检验,确保材料的合格性和适用性;- 对施工现场进行安全检查,确保工人的安全和劳动环境的良好。

6. 施工安全措施在砌体施工过程中,我们将采取以下安全措施:- 提供安全防护设施,如安全帽、安全绳等,确保工人的人身安全;- 定期进行安全教育培训,提高工人的安全意识和技能;- 严禁施工现场吸烟,禁止携带易燃、易爆物品。

二次结构砌体施工方案

二次结构砌体施工方案

二次结构砌体施工方案1. 引言本文档旨在提供一个二次结构砌体施工的详细方案,以确保施工过程高效、安全,并满足设计要求。

本方案包括施工前的准备工作、砌体材料的选择、施工步骤和安全注意事项等内容。

2. 准备工作在施工前,需要进行一系列准备工作,以确保施工能够顺利进行。

以下是准备工作的步骤:•确定施工区域的准确位置,并将其与设计图纸进行核对,确保无误。

•开展土方工作,清除施工区域内的障碍物。

•准备必要的工具和设备,如砌筑批灰工具、搅拌机、脚手架等。

•制定详细的施工计划,包括施工顺序、施工进度等。

3. 砌体材料的选择在二次结构砌体施工中,选择适当的砌体材料对确保工程质量至关重要。

以下是一些常用的砌体材料:•红砖:常用的砌体材料之一,具有较好的抗压强度和耐久性。

•空心砖:常用于墙体内部,减轻自重并提供一定的隔热效果。

•石材:用于特殊要求的建筑物或装饰部分,具有天然美观的特点。

•粘土砖:一种环保的砌体材料,具有良好的吸水性和保温性能。

根据实际情况和设计要求,选择合适的砌体材料。

4. 施工步骤施工步骤是确保施工质量的关键,以下是二次结构砌体施工的主要步骤:4.1 搭设脚手架首先,需要搭建脚手架以便施工人员可以方便地进行砌体工作。

脚手架应该稳固可靠,并按照相关安全规范进行设置。

4.2 粘贴基准线在开始砌体工作前,需要根据设计要求,在墙体表面上粘贴基准线。

基准线的位置应准确无误,并标明墙体的高度和宽度。

4.3 砌墙体根据基准线和设计要求,在墙体的一侧开始砌体工作。

使用砌筑批灰工具将砂浆均匀地涂抹在砖块上,然后将砖块粘贴到墙体上,确保垂直和水平的准确性。

同时,在砌墙的过程中,要随时检查墙体的垂直性和水平性。

4.4 安装墙梁和柱子在墙体的上方,根据设计要求,安装墙梁和柱子。

使用适当的工具和设备将墙梁和柱子与墙体连接在一起,确保其牢固度和准确性。

4.5 完善细节部分在砌墙体和安装墙梁和柱子后,需要对细节部分进行完善。

包括墙体的防水处理、墙体的外部装饰等。

二次结构砌筑施工方案

二次结构砌筑施工方案

贵阳市富源同坐.学府黔城观光电梯二次结构砌筑施工方案目录1、编制依据 (2)1.1土建施工图纸及图纸会审纪要 (2)1.2施工规范、规程、标准、图集 (2)2、工程概况 (2)3、施工安排 (3)3.1施工工期 (3)3.2施工组织及职责分工 (3)4、施工准备 (4)4.1技术准备 (4)4.2材料、机具、劳动力准备 (4)5、施工方法、技术措施 (7)5.1构造要求 (7)5.3施工方法 (10)5.3质量要求 (11)5.5材料二次转运措施 (12)5.6成品保护措施 (13)5.7安全文明施工措施 (13)5.8质量控制及通病预防措施 (14)1、编制依据1.1土建施工图纸及图纸会审纪要1.2施工规范、规程、标准、图集2、工程概况2.1 工程名称:贵阳市富源同坐.学府黔城观光电梯;建设单位:贵州英发房地产开发有限公司;建设地点:本工程位于贵州省贵阳市;设计的主要范围和内容:本工程设计范围包括土建,给排水,电气,防雷;室外环境设计和室内外装饰不在本设计范围内。

2.2 工程总建筑面积:220m2;属于观光电梯。

2.3 建筑层数:地上5层;正负零标高为1116.50;屋顶标高: 1143.80 ;详见建筑施工图剖面。

2.4 本工程耐火等级为一级,屋面防水等级为一级,建筑抗震设防标准为乙类,并按设防烈度提高一度,采取抗震构造措施;结构形式为钢筋混凝土框架结构,设计使用年限为50年。

建筑物防火设计按照《建筑设计防火规范》GB50016-2014执行。

3、施工安排3.1施工工期该工程二次砌筑施工工期:2019年4月1日至2019年4月3日4、施工准备4.1技术准备(1)测量放线:由项目部测量员依据施工图,在楼面放出二次结构墙体的轴线、边线、控制线、构造柱及门洞口位置线,并经项目质检员和监理验线合格。

(2)根据各层层高和不同部位,事先画出各面墙体的砌块排布图,并据此和进场的砌块实际尺寸用30×40的木方制作皮数杆,皮数杆上要标出每皮砌块高度、水平灰缝厚度、洞口标高、过梁高度等相关尺寸。

(整理)二次结构砌筑方案.

(整理)二次结构砌筑方案.

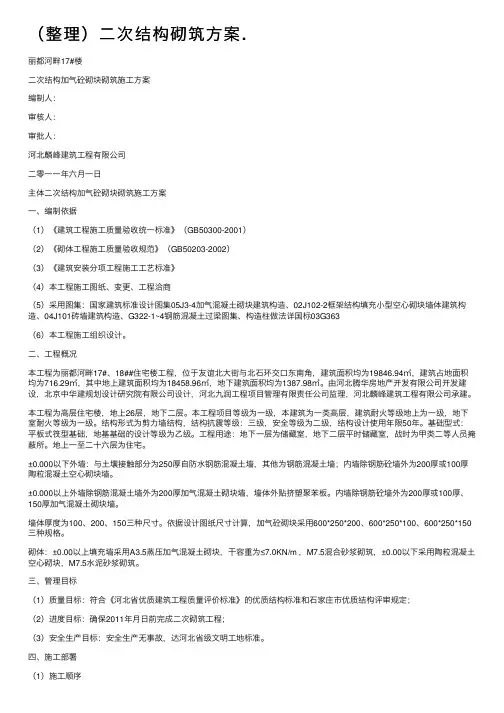

(整理)⼆次结构砌筑⽅案.丽都河畔17#楼⼆次结构加⽓砼砌块砌筑施⼯⽅案编制⼈:审核⼈:审批⼈:河北麟峰建筑⼯程有限公司⼆零⼀⼀年六⽉⼀⽇主体⼆次结构加⽓砼砌块砌筑施⼯⽅案⼀、编制依据(1)《建筑⼯程施⼯质量验收统⼀标准》(GB50300-2001)(2)《砌体⼯程施⼯质量验收规范》(GB50203-2002)(3)《建筑安装分项⼯程施⼯⼯艺标准》(4)本⼯程施⼯图纸、变更、⼯程洽商(5)采⽤图集:国家建筑标准设计图集05J3-4加⽓混凝⼟砌块建筑构造、02J102-2框架结构填充⼩型空⼼砌块墙体建筑构造、04J101砖墙建筑构造、G322-1~4钢筋混凝⼟过梁图集、构造柱做法详国标03G363(6)本⼯程施⼯组织设计。

⼆、⼯程概况本⼯程为丽都河畔17#、18##住宅楼⼯程,位于友谊北⼤街与北⽯环交⼝东南⾓,建筑⾯积均为19846.94㎡,建筑占地⾯积均为716.29㎡,其中地上建筑⾯积均为18458.96㎡,地下建筑⾯积均为1387.98㎡。

由河北腾华房地产开发有限公司开发建设,北京中华建规划设计研究院有限公司设计,河北九润⼯程项⽬管理有限责任公司监理,河北麟峰建筑⼯程有限公司承建。

本⼯程为⾼层住宅楼,地上26层,地下⼆层。

本⼯程项⽬等级为⼀级,本建筑为⼀类⾼层,建筑耐⽕等级地上为⼀级,地下室耐⽕等级为⼀级。

结构形式为剪⼒墙结构,结构抗震等级:三级,安全等级为⼆级,结构设计使⽤年限50年。

基础型式:平板式筏型基础,地基基础的设计等级为⼄级。

⼯程⽤途:地下⼀层为储藏室,地下⼆层平时储藏室,战时为甲类⼆等⼈员掩蔽所。

地上⼀⾄⼆⼗六层为住宅。

±0.000以下外墙:与⼟壤接触部分为250厚⾃防⽔钢筋混凝⼟墙,其他为钢筋混凝⼟墙;内墙除钢筋砼墙外为200厚或100厚陶粒混凝⼟空⼼砌块墙。

±0.000以上外墙除钢筋混凝⼟墙外为200厚加⽓混凝⼟砌块墙,墙体外贴挤塑聚苯板。

内墙除钢筋砼墙外为200厚或100厚、150厚加⽓混凝⼟砌块墙。

二次结构砌筑工程施工方案

二次结构砌筑工程施工方案

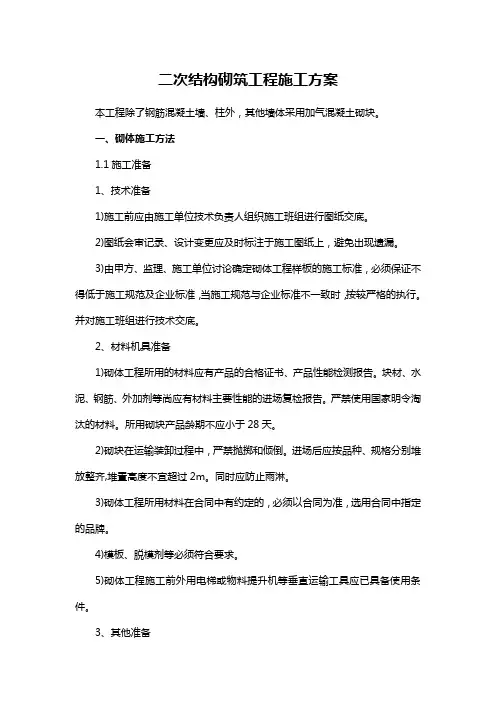

二次结构砌筑工程施工方案本工程除了钢筋混凝土墙、柱外,其他墙体采用加气混凝土砌块。

一、砌体施工方法1.1施工准备1、技术准备1)施工前应由施工单位技术负责人组织施工班组进行图纸交底。

2)图纸会审记录、设计变更应及时标注于施工图纸上,避免出现遗漏。

3)由甲方、监理、施工单位讨论确定砌体工程样板的施工标准,必须保证不得低于施工规范及企业标准,当施工规范与企业标准不一致时,按较严格的执行。

并对施工班组进行技术交底。

2、材料机具准备1)砌体工程所用的材料应有产品的合格证书、产品性能检测报告。

块材、水泥、钢筋、外加剂等尚应有材料主要性能的进场复检报告。

严禁使用国家明令淘汰的材料。

所用砌块产品龄期不应小于28天。

2)砌块在运输装卸过程中,严禁抛掷和倾倒。

进场后应按品种、规格分别堆放整齐,堆置高度不宜超过2m。

同时应防止雨淋。

3)砌体工程所用材料在合同中有约定的,必须以合同为准,选用合同中指定的品牌。

4)模板、脱模剂等必须符合要求。

5)砌体工程施工前外用电梯或物料提升机等垂直运输工具应已具备使用条件。

3、其他准备1)砌体样板最迟于主体结构施工至8层时完成。

2)现场结构施工阶段的周转材料及建筑垃圾清运完毕。

3)结合施工图纸对主体结构复核完成。

4)完成水电预埋施工,检查结构阶段预埋管线是否符合设计和使用功能要求。

5)检查结构阶段预留钢筋位置是否正确。

6)测量放线完成,并完成验收。

1.2砌体工程施工1、测量放线依据建筑施工图及相关设计变更进行现场测量放线,测量放线过程中,应将已确定的相关点位依据相关图纸现场放样。

测量放线完成后应及时进行验线,其中住宅砌体样板验线时,应组织施工单位、监理单位、甲方主要负责人进行现场验线,并对设计不合理的地方进行优化,形成设计变更,待调整完成,并验线合格后方可组织砌体样板施工。

二次结构施工执行样板制,二次结构水电预埋、预留须保证最终的使用功能,特别是精装修工程,必须保证水电预留位置准确、一次到位;砌体施工前必须弹控制线(如下图),严禁随梁或墙直接砌筑,特别是飘窗及空调板等转角部位,并且在距墙边150mm或200mm的位置弹出墙体控制线,作为抹灰时打点套方的控制线。

二次结构砌体施工方案

二次结构砌体施工方案

二次结构砌体施工方案一、工程概况非承重内隔墙、外围护墙全部采用加气混凝土砌块砌筑,填充墙的厚度有250mm、200mm 等规格,其中250mm厚填充墙为外围护墙,200mm厚填充墙为内隔墙。

填充墙依据图集砌筑,砌筑砂浆为M5水泥砂浆,砌块强度等级为MU3.5,密度≤600kg/m3,砌体底部及顶部斜砌使用的烧结页岩砖强度等级为MU10,砌体结构中圈梁、构造柱、配筋带、抱框柱混凝土强度等级为C20。

二、施工部署1. 质量目标本工程质量目标为合格。

二次结构工程的质量目标为:各分项工程合格率100%。

2. 施工顺序根据现场实际情况,二次结构整体施工先后顺序为:从上向下,首先是五层砌筑,之后是四至一层砌筑。

二次结构砌筑前先做样板墙及样板间,经建设、监理、施工单位三方验收合格后方可进行全面施工。

3.施工准备工作任务划分4.劳动力配置劳动力均衡需求量如下:5.机械配置6.材料进场及存放A. 所有材料按计划进场,材料股负责及时供应。

材料进场后由工长、技术员、质检员同时验收,合格后方可使用,有复试要求的经试验合格后方可使用于工程中。

B. 水泥、砂、石、轻集料砌块等材料按现场平面布置图堆放。

7.施工现场平面布置二次结构施工时应根据现场重新按照装修施工需要进行布置,但尽量利用现有的水、电、消防等设施及现场硬化路面。

在主楼西侧中间位置设置一部物料提升架。

三、施工准备1.技术准备工作A. 专业技术人员熟悉图纸,对于图纸有问题的地方及时与设计联系解决。

B. 编制主要材料及机具的需用计划,物资设备部门按计划分批按时组织进场。

C. 专业技术人员编制分项工程技术交底,并及时向工长及施工人员进行图纸及分项工程技术交底。

E. 外管部门做好劳动力计划,并组织评审及选择工作。

2.施工准备工作A. 现场临时用电由甲方提供的变压器接入的现场总配电箱位于现场北侧,本工程采用TN~S三项五线制供电系统,各施工楼层设流动箱,以满足装修用电。

为了保证物料提升机的正常使用,物料提升机用电采用独立电源供电。

二次结构砌体施工方案

二次结构砌体施工方案

施工组织设计(方案)报审表工程名称:茅台镇老街旅游配套工程编号:致:贵州宇建工程管理咨询有限公司(监理单位)仁怀市城市开发建设投资经营有限责任公司(建设单位)我方已根据施工合同的有关规定完成了茅台镇老街旅游配套工程砌体结构施工方案的编制,并经我单位技术负责人审查批准,请予以审查。

附:茅台镇老街旅游配套工程砌体结构施工方案承包单位(章)项目经理日期专业监理工程师审查意见:专业监理工程师日期总监理工程师审查意见:项目监理机构总监理工程师日期建设单位审查意见:建设单位建设单位代表日期本表一式三份,建设单位、承包单位、监理单位各留一份。

茅台镇老街旅游配套工程砌体结构施工方案编制:审核:审批:中铁建工集团有限公司茅台镇老街旅游配套工程项目部2016年月日目录一、编制依据 (1)二、工程概况 (1)三、施工部署 (2)四、施工准备 (3)五、砌体结构施工 (5)六、质量保证措施 (11)七、安全文明施工措施 (12)八、成品保护措施 (13)九、绿色施工措施 (13)一、编制依据《混凝土结构工程施工质量验收规范》GB50204-2002(2011版)《砌体结构工程施工质量验收规范》 GB50203-2011《蒸压加气混凝土砌块建筑构造》03J104《蒸压加气混凝土砌块》GB/T11968-2006《建筑施工扣件式钢管脚手架安全技术规范》 JGJ/130-2011《建筑工程施工质量验收统一标准》 GB50300-2013二、工程概况1、工程简述工程名称:茅台镇老街旅游配套工程建设单位:仁怀市城市开发建设投资经营有限责任公司设计单位:贵州省城乡规划设计研究院监理单位:贵州宇建工程管理咨询有限公司茅台镇老街旅游配套工程位于贵州省遵义仁怀市茅台镇河滨路与杨柳湾路之间。

工程规划用地面积44000㎡,总建筑面积50233㎡,其中规划建筑面积17199㎡,保留建筑面积33034㎡。

项目包括万寿宫、川剧院、茅台镇史博物馆等13个建筑单体。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录一、编制依据 (2)二、工程概况 (2)三、施工部署 (2)四、施工准备 (4)五、砌体结构施工 (5)六、质量保证措施 (13)七、安全文明施工措施 (14)八、成品保护措施 (15)九、绿色施工措施 (15)一、编制依据《混凝土结构工程施工质量验收规范》GB50204-2002(2011版)《砌体结构工程施工质量验收规范》 GB50203-2011《建筑物抗震构造详图》11G329-1《轻集料混凝土小型空心砌块》GB/T15229-2011《建筑施工扣件式钢管脚手架安全技术规范》 JGJ/130-2011《建筑工程施工质量验收统一标准》 GB50300-2013《工程做法》 08BJ1-1《框架填充轻集料砌块》 08BJ2-2二、工程概况1、工程简述工程名称:鸿坤理想湾住宅小区项目1#地库、2#车库北段、30#、31#、36#-48#楼工程建设单位:涿州鸿泰房地产开发有限公司设计单位:悉地(北京)国际建筑设计顾问有限公司监理单位:涿州市工程建设监理有限公司该项目位于河北省涿州市徐里营村,北至恩义路,南至忠义路,东至腾飞大街,西至润禾街。

本工程为鸿坤理想湾住宅小区项目,其中30#、31#、36#、37#、45#-48#均为剪力墙结构,地上25层、地下2层, 38#楼为剪力墙结构,地上8层、地下2层; 39#-44#楼为剪力墙结构,地上7层,地下2层;1、2#车库为现浇混凝土框架结构,地下一层。

2、结构简述本工程建筑结构安全等级为二级;地上建筑耐火等级为二级,地下耐火等级为一级。

建筑设计使用年限为50年,抗震设防烈度为7度。

构形式为住宅-现浇钢筋砼剪力墙结构,车库-现浇混凝土框架结构,建筑抗震设防类别为丙类,抗震等级三级。

三、施工部署1、质量目标二次结构工程的质量目标为:各分项工程合格率100%。

2、安全生产目标2.1有效的控制伤亡事故,杜绝重大恶性事故、一般年负伤率低于4‰。

2.2施工现场安全合格达标率100%。

3、文明施工目标管理方针文明施工是一个系统工程,贯穿于项目施工管理的始终。

我们将依据GB/T24001-2011环境管理标准和我公司管理程序文件和手册,建立环境管理体系,制定环境方针、环境目标和环境指标,配备相应的资源,遵守法规,预防污染,节能减废,力争达到施工与环境的和谐,将以一流的管理、一流的技术、一流的施工、去努力实现环境管理标准的要求,确保施工对环境的影响最小,并最大限度在达到施工环境的美化,选择环保型、节能型的工程材料设备,不仅在施工过程中达到环保要求,而且要确保工程成为使用功能完备的绿色建筑。

4、环境、职业健康安全管理目标对重要环境因素以及与之相关的运行与活动进行控制,以期节约资源,预防和减少对环境的污染。

5、施工顺序根据现场实际情况,二次结构整体施工先后顺序为:从下向上进行砌筑。

二次结构砌筑前先做样板墙及样板间,经建设、监理、施工单位三方验收合格后方可进行全面施工。

6、施工组织各楼栋号长负责本栋号的砌体施工,与劳务队进行对接,做好相关方面的施工现场管理和各工种的协调配合工作,项目部组织技术人员和质量管理人员对砌体施工进行检查、把关。

7、材料进场及存放所有材料按计划进场,材料员负责及时供应。

材料进场后由工长、技术员、质检员同时验收,合格后方可使用,有复试要求的经试验合格后方可使用于工程中。

四、施工准备1、技术准备根据施工进度和深化设计计划,提前做出详细标注墙体位置尺寸、构造柱、过梁位置尺寸和机电预留洞的各层二次结构深化设计图,并经甲方、监理审批通过,并盖有图纸发放章。

认真核对深化图纸与原土建、机电施工图、洽商变更有无出入,明确所用图纸的有效性,查阅与方案相关安全、质量规范、规程和法律法规,了解不同部位的墙体砌块材料种类、砂浆种类和强度等级,构造柱、抱框、板带和过梁的布置及要求,做到施工中重点突出,心中有数,向工人做好书面和口头技术交底。

测量放线:在楼面放出二次结构墙体的轴线、边线、控制线、抱框、构造柱及门洞口位置线,并经项目质检员和监理验线合格。

根据各层层高和不同部位,事先画出各面墙体的砌块排布图,并据此和进场的砌块实际尺寸用30×40的木方制作皮数杆,皮数杆上要标出每皮砌块高度、水平灰缝厚度、洞口标高、过梁高度等相关尺寸。

2、现场准备2.1砌筑前,将楼、地面基层水泥浮浆及施工垃圾清理干净,并将主体结构有缺陷处修补完毕。

2.2砌筑前将主体结构中预埋的拉结筋,构造柱钢筋等剔出并清洗干净,2.3弹出楼层轴线及墙身边线,经复核,办理相关手续。

2.4根据标高控制线及窗台、窗顶标高,预排出砖砌块的皮数线,皮数线可划在剪力墙或柱上,并标明圈梁、过梁、墙梁的尺寸、标高,皮数线经复核,办理相关手续。

2.5根据最下面一皮砖的标高,拉通线检查,如水平灰缝厚度超过20mm,先用C20以上细石混凝土找平。

严禁用砂浆或砂浆包碎砖找平,更不允许采用两侧砌砖,中间填芯找平。

2.6芯柱钢筋绑扎,隐检验收完毕。

2.7砌筑砂浆为成品砌筑胶浆。

2.8做好水电管线的预留预埋工作。

2.9“三宝”(安全帽、安全带、安全网)配备齐全,“四口”(通道口、预留口、电梯井口、楼梯口)和临边做好防护。

2.10内墙已准备好工具式脚手架。

2.11临时供水、供电临时供水、供电均在砌筑工程开始前接至砌筑楼层,保证每层有至少有1个临时用水接口。

2.12机具准备瓦刀、夹具、铁锹、手锯、小推车、灰斗、灰铁锹、灰槽、线坠、皮数杆、拖线板、小白线、靠尺、卷尺、小平尺、切割机、工具袋等。

3、材料准备材料可根据生产计划和施工现场堆场情况由项目物资设备部分批组织进场,材料进场后必须经检验合格后方可使用。

3.1砌块砌体材料要求有出厂合格证、试验报告,边角整齐,几何尺寸符合该材料验收的规范。

3.2本工程采用相应强度的干拌砂浆,干拌砂浆进场要求有合格证、检测报告、企业资质等应符合国家相关规范要求。

3.4其它材料:墙体拉结筋等。

五、砌体结构施工1、工艺流程施工准备(包括放线、立皮数杆、湿润楼地面)→排砖撂底→拌制砂浆→填充墙砌筑→质量验收。

2、施工要求2.1墙体放线:砌体施工前,应根据砌筑图放出砌块的轴线、砌体边线和洞口线。

2.2内墙砌体材料为轻集料连锁砌块,厚度随墙体,干密度≤8KN/m³,强度为MU3.5,砌筑砂浆为M5水泥砂浆;外墙砌体材料为轻集料连锁砌块,强度为MU5.0,砌筑砂浆为M7.5。

连锁砌块砌筑工艺及方法参照图集08BJ2-2。

分户墙采用轻集料密实薄壁砌块,砌块应符合08BJ1-1 C73页G2-1,空气隔声应达到50dB,满足分户墙隔声限值要求。

2.3卫生间、厨房、热力小室、污水泵间等潮湿房间内墙除门洞处,其余部分均设置C20混凝土槛墙,高出楼面300mm,并与墙体等宽,槛墙支模前楼板应做凿毛处理;厨房卫生间的轻集料混凝土空心砌块墙体需做灌实处理。

2.4管道井隔墙一般为180或100厚轻集料混凝土砌块,小于100厚的管井隔墙采用加气混凝土条板(图纸中特殊注明除外),除特殊注明外管井门下用C20混凝土做100mm高门槛,门槛与楼板结合处应做凿毛处理。

2.5凡混凝土墙、柱边门垛尺寸<200时,可与混凝土墙、柱整体浇注,构造配筋见结构施工图。

2.6轻集料混凝土空心砌块墙体留洞待管道设备安装完毕后用C20细石混凝土填实,封堵处应符合相应部位墙体的耐火极限、隔声要求。

2.7填充墙砌筑完成到与承重结构间的空隙处理间隔为14d,以便于主体结构施工质量不合格的处理和减少混凝土收缩对填充墙气体的影响。

2.8凡图中选用防火门对门洞口有企口形式要求时,应按照厂家提供样本的确切尺寸砌筑或浇注。

2.9外墙体采用MU5.0轻集料混凝土空心砌块,砌筑砂浆为M7.5,轻集料混凝土空心砌块墙的技术要求和施工要点同内墙,室内地面200mm高以下做C20混凝土墙垫(除门外)。

2.10填充墙的系梁、芯柱、过梁等钢筋采用植筋,锚入剪力墙或暗柱,深度不小于10d;芯柱、系梁与楼板或墙柱接合面,混凝土应做凿毛处理。

2.11配电箱等≥300的洞口需在顶部加设过梁。

净高<2800的内填充墙需加设水平系梁。

2.12砌砖前应先盘角,新盘的大角及时进行吊、靠,如有偏差要及时修整。

盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小,使水平灰缝均匀一致。

大角盘好后再复查一次,表面平整度和垂直符合要求后,再挂线砌砖。

在楼面圈梁顶砌筑第一皮砌块时,应满铺砂浆。

2.13砌块排列:按砌块排列图在墙体线范围内分块定尺、划线,排列砌块的方法和要求如下:a.砌块排列应从楼地面开始排列,排列时尽可能采用主规格的砌块,砌体中主规格砌块应占总量的75%~80%。

b.砌块排列上、下皮应错缝搭砌,搭砌长度一般为砌块的1/2,如果搭错缝长度满足不了规定的压搭要求,应根据整片砌体的长度排砖,非整砖模数要采用半砖、同材质的小型实心砖调节,错缝合理。

水平缝和竖缝宽5mm,水平缝满铺,竖缝只在砌块两端抹薄缝粘结砂浆挤紧。

2.14内填充墙与框架柱或剪力墙采用软连接,砌块与墙柱之间留20mm宽缝隙,内填模塑聚苯板,两端抹砂浆。

2.15砌筑砖墙厚度超过一砖厚时必须双面挂线,超过10m的长墙,中间应设支线点,小线要拉紧,每层砖都要穿线看平,使水平缝均一致,平直通顺,为下道工序奠定基础。

2.16砌体的表面平整度、垂直度、灰缝厚度及砂浆饱满度等均应随时检查并校正,操作中可采用水平尺检查砌体垂直度及表面平整度。

2.17砌体水平缝和竖向缝宽5mm,水平缝满铺,竖缝只在砌块两端抹薄缝粘结挤紧。

连锁砌块砌筑后比较平整、强度高、密实,可以免抹灰,直接进行粉刷石膏。

2.18内隔墙,墙长大于3m时,应在墙高的中部(有门洞时在门洞上)设置水平系梁,水平系梁与两端框架柱或剪力墙锚固;墙长≤3m的转角墙、丁字墙等,对墙有支撑作用时,门过梁连成整体,不另加水平系梁、构造柱,小于100宽的门垛可现浇混凝土。

2.19无门洞的填充墙均设置设置水平系梁、芯柱、构造柱等拉接措施。

具体位置如图:水平系梁采用U型块做系梁,水平系梁配筋为3φ10,箍筋φ6@250,灌c20混凝土。

设置如图:2.20墙长大于5m时,应在开间的中部设置芯柱,灌C20混凝土。

当墙体≤160厚,芯柱配筋为1根φ12的钢筋;当墙体大于180厚,芯柱配筋为2φ12,混凝土灌一个芯柱孔,配筋应与混凝土楼板和梁锚固,芯柱中心距≤3m。

也可用柱筋4Ø12箍筋Ø6@250的构造柱代替,构造柱必须为马牙槎。

2.21门、窗洞口边均设芯柱,配筋1φ12与门过梁内钢筋连接,一般洞边的芯柱至过梁止,不再向上延伸。

2.22空心砖墙砌至梁或楼板下,可采用下列方法与混凝土楼板(或梁)连接:a.当最上一皮砖距混凝土楼板160-210时采用斜砌实心块;b.最上一皮砌块距梁100mm左右时,可用实心块平砌,用砂浆捻实;c.最上一皮砌块距梁30-50时,可采用C20细石混凝土或砂浆捻实;d.最上一皮砌块距梁不足30时,用干硬性砌筑砂浆捻实。

相关文档
最新文档
