对本工程重点、难点分析及所采取的监理工作方法与措施
市政工程重点、难点分析及解决措施

一、工程重点分析及控制措施(一)工程重点分析1、路内管沟回填、撼砂及填方路段的路基填土施工工艺、施工技术,与道路工程施工质量密切相关。
如果管沟回填撼砂及路基填土密实度达不到设计要求,可导致路面下沉,影响使用功能。
2、道路结构层厚度及压实度,是道路施工的重要环节,结构厚度及压实度如果满足不了设计要求,可降低使用功能。
3、排水管道为无压管道,管道坡度如果不符合设计要求,可导致排水不畅通,甚至倒流水。
4、管道沟槽施工,一般存在槽底超挖、沟槽坡度小等质量通病。
槽底超挖可导致管道下沉、断裂影响使用功能;沟槽坡度小可产生塌方隐患。
5、管道接口是管道安装的重要环节,如果接口不严密,出现渗漏,不仅影响使用功能,甚至会引发重要环境事件。
6、构筑物是主体工程的重要配套项目,砖砌体、混凝土浇筑施工工艺、施工技术,满足不了施工规范要求,可影响主体工程使用功能;砌筑砂浆及混凝土强度如果不符合设计要求,则直接影响构筑物的使用功能和安全性。
7、原材料质量直接影响产品质量及安全性;材料供应又和施工进度密切相关,如果材料供应滞后,会导致停工待料,不仅影响施工进度,而且因为窝工、浪费人力资源,增加工程成本。
(二)工程重点的对应措施1、路内管沟回填、撼砂及路基填土,必须按施工规范要求,分层夯填、碾压,并经检测密实度符合设计要求以后,方可施工下道工序。
2、道路结构层在大面积摊铺前,应进行首段试验,然后根据试验段的虚铺厚度,确定大面积施工的虚铺厚度,确保结构厚度满足设计要求。
道路结构层及路面,在碾压过程中,应严格遵守碾压程序及碾压遍数。
砂石料基础及水稳混合料基层碾压,还应控制含水量;沥青混凝土面层碾压,应控制初压及终压温度。
3、排水管道敷设,必须用水准仪跟踪测量。
管道基础、管底高程测量,要求每5m设一点,复测每10m设一点。
经自检合格后,申报监理工程师验收。
4、机械开槽挖土,应安排人工配合清底。
机械挖土接近槽底标高时,预留200mm~300mm厚土层,用人工开挖。
工程监理重难点分析及措施

工程监理重难点分析及措施一、工程监理重难点分析1、本工程施工任务重、施工周期长,是本工程的特点,同时也是控制的难点之一。
2施工单位项目部主要管理人员严格按招标文件要求到位,是本工程能否在合同规定期限内完工的关键因素。
4、天气因素(下雨、洪水、台汛期)对进度又一定影响,是进度控制难点之一。
5、施工单位混凝土质量缺陷往往擅自处理,达不到处理效果。
混凝土质量缺陷处理既是质量控制重点也是质量控制难点。
6、由于本工程土方开挖工程量较大,因此如何做好土方开挖计量是资金控制重点也是资金控制难点。
7、如何理解合同文件,哪些是合理变更、哪些变更不合理、新增单价的审核等说明变更处理既是资金控制重点也是资金控制难点。
8、近几年物价波动较大,如何处理因物价波动而给工程建设带来的影响已经成为工程建设较大的棘手问题之一。
9、施工期间车辆较多,穿插频繁,会发生车辆碰撞、人员伤亡事故;车辆卸块石等物料时,无专人指挥车辆,易发生车辆滑坡、块石滚落伤人事件。
车辆运输及装卸是安全控制重点之一。
10、施工中存在混凝土等建筑物垃圾不清运、满地乱丢的问题。
是环保控制重点之一。
11、施工中存在生活污水任意排放的问题。
是环保控制难点之一。
二、工程监理重难点解决措施1、监理机构科学管理,重点抓好关键路线上各项施工进度,做好进度控制工作。
2、施工单位加强管理水平,保证足够的人力、物力,有必要的赶工措施。
3、参建单位齐心协力、加强沟通,遇事不推委、不扯皮,确保施工总进度得到实现。
4、严格施工单位项目部主要管理人员必须严格按招标文件要求到位,只有具有责任心强、施工经验丰富等条件管理人员到位,才是实施本工程的根本保证。
监理单位应安排专人对施工项目部主要管理人员进行考勤,严格执行请假制度,保证施工项目部主要管理人员到位时间满足工程需要。
5、认真审查施工单位总进度计划,根据合同结合经验,指出总进度计划不足之处,从而制定出合理的可行的总进度计划。
6、专业监理工程师负责本专业施工进度的跟踪检查与分析,如当月实际进度符合进度计划时,要求承包人编制下一期进度计划;当实际进度滞后于计划进度时,专业监理工程师书面通知承包人采取措施并监督实施。
监理工作重点难点控制措施

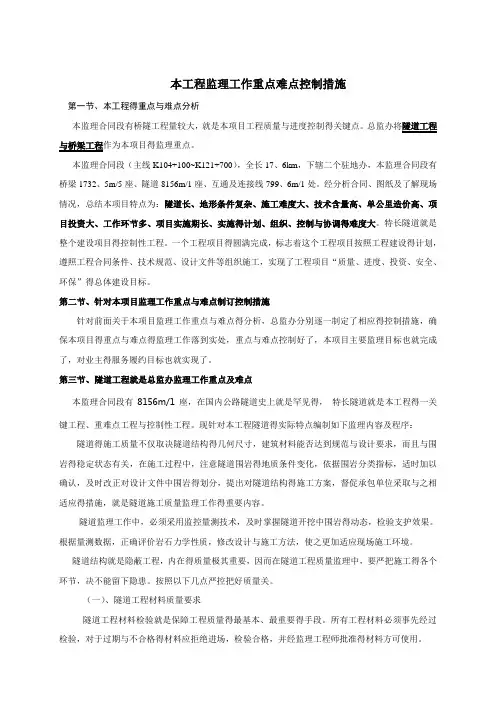

本工程监理工作重点难点控制措施第一节、本工程得重点与难点分析本监理合同段有桥隧工程量较大,就是本项目工程质量与进度控制得关键点。
总监办将隧道工程与桥梁工程作为本项目得监理重点。
本监理合同段(主线K104+100~K121+700),全长17、6km,下辖二个驻地办,本监理合同段有桥梁1732、5m/5座、隧道8156m/1座、互通及连接线799、6m/1处。
经分析合同、图纸及了解现场情况,总结本项目特点为:隧道长、地形条件复杂、施工难度大、技术含量高、单公里造价高、项目投资大、工作环节多、项目实施期长、实施得计划、组织、控制与协调得难度大。
特长隧道就是整个建设项目得控制性工程。
一个工程项目得圆满完成,标志着这个工程项目按照工程建设得计划,遵照工程合同条件、技术规范、设计文件等组织施工,实现了工程项目“质量、进度、投资、安全、环保”得总体建设目标。
第二节、针对本项目监理工作重点与难点制订控制措施针对前面关于本项目监理工作重点与难点得分析,总监办分别逐一制定了相应得控制措施,确保本项目得重点与难点得监理工作落到实处,重点与难点控制好了,本项目主要监理目标也就完成了,对业主得服务履约目标也就实现了。
第三节、隧道工程就是总监办监理工作重点及难点本监理合同段有8156m/1座,在国内公路隧道史上就是罕见得,特长隧道就是本工程得一关键工程、重难点工程与控制性工程。
现针对本工程隧道得实际特点编制如下监理内容及程序:隧道得施工质量不仅取决隧道结构得几何尺寸,建筑材料能否达到规范与设计要求,而且与围岩得稳定状态有关,在施工过程中,注意隧道围岩得地质条件变化,依据围岩分类指标,适时加以确认,及时改正对设计文件中围岩得划分,提出对隧道结构得施工方案,督促承包单位采取与之相适应得措施,就是隧道施工质量监理工作得重要内容。
隧道监理工作中,必须采用监控量测技术,及时掌握隧道开挖中围岩得动态,检验支护效果。
根据量测数据,正确评价岩石力学性质,修改设计与施工方法,使之更加适应现场施工环境。
监理工作重点、难点分析及解决方案

监理工作重点、难点分析及解决方案目录1. 监理工作概述 (3)1.1 监理工作职责 (4)1.1.1 质量监督 (5)1.1.2 进度控制 (7)1.1.3 成本管理 (8)1.2 项目关键利益方 (10)2. 重点工作分析 (11)2.1 质量控制重点 (12)2.1.1 基础施工阶段 (13)2.1.2 结构施工阶段 (15)2.2 进度控制难点 (16)2.2.1 外部因素影响 (18)2.2.2 多专业协调问题 (19)2.3 成本管理策略 (20)2.3.1 材料成本控制 (21)2.3.2 不可预见费用管理 (22)3. 难点分析 (23)3.1 施工规范与标准 (24)3.1.1 地域性规范的适应性 (26)3.1.2 新技术、新材料的应用 (27)3.2 合同管理 (28)3.2.1 合同条款的解释与执行 (30)3.2.2 索赔与争议解决 (31)4. 解决方案 (32)4.1 质量控制问题的解决策略 (33)4.1.1 定期质量检查与抽查 (34)4.1.2 关键工序监控制度 (35)4.2 进度控制难点的应对措施 (36)4.2.1 优化施工计划与调度 (38)4.2.2 强化沟通协调机制 (39)4.3 成本管理方案的实施 (40)4.3.1 材料采购与供应链管理 (41)4.3.2 采用价值工程方法 (43)5. 管理工具实施与评估 (45)5.1 项目管理信息系统(PMS)的应用 (46)5.1.1 信息收集与处理 (48)5.1.2 进度跟踪与调整 (49)5.2 绩效评估与反馈机制 (50)5.2.1 定期评估与报告制度 (52)5.2.2 问题反馈与改进流程 (53)1. 监理工作概述工程质量监理:监理人员需要对施工过程中的各个环节进行严格把关,确保工程质量符合设计要求和相关标准。
这包括对施工材料、施工方法、施工工艺等方面的监督,以及对施工现场的质量检查和验收。
完整版)监理工作重点与难点分析及对策

完整版)监理工作重点与难点分析及对策监理工作的重点和难点分析以及对策在测量工程方面,施工前的准备非常重要。
监理人员需要认真熟悉规划设计图纸,明确控制点的位置和方位,并对施工单位的测量仪器进行检查。
监理人员还需要配备必要的图表,并对实际情况提出具体的监理意见。
在轴线控制测量方面,监理人员需要全方位、全过程进行监测,发现问题及时检测、复测或令其整改。
施工单位必须因地制宜做好首级控制点的埋设及保护工作,并按照工程测量规范进行指导。
轴线控制测量完毕后,监理人员需要对控制网、轴线起始点的测量定位及各轴线的间距作认真检测,并且严格按照工程测量规范进行验收。
施工单位必须绘制轴线控制测量成果图,并注明必要的信息,经监理方检测合格后,由测量监理工程师签字认可。
土方及桩基工程完工后,施工方需要绘制竣工图,并经过审核、会签后存档,以便与土建施工单位顺利交接。
在高程控制测量方面,监理人员需要根据规划院提供的水准点或导线点的位置及高程来控制其标高。
对于土方工程开挖的标高控制,监理工程师必须对开挖深度、长宽度进行检测验收,并签字认可,资料存档。
对于工程+0点的设置,施工单位应将其高程引测至稳固建筑物或构筑物上,并且其精度不应低于原水准点的等级要求,监理人员必须进行检核。
对于各层次标高的控制测量,施工人员需要从+0点用钢尺垂直向上引测丈量至设计标高+50∽100cm处作标志,并用水准仪作全面抄平。
施工人员经自检合格后,将资料向监理报验。
经监理工程师验收合格后签字认可,资料存档,数据上墙实行规范管理。
在沉降观测方面,监理人员需要按照设计要求或工程测量规范进行观测点的布置。
观测点的首要条件是标志稳固、明显、结构合理且不影响建筑美观与使用,并便于观测及长期保存。
监理工程师需要对施工单位设置观测点的实施进行检验及指导。
1.4.2 观测方法和精度要求应根据工程需要采用相应等级规定。
观测次数一般不少于5次,除非是高层建筑。
建筑物第一层完工后必须测得初次沉降观测数据,以后每建一层测一次。
对本工程重点难点分析及所采取的监理工作方法与措施

对本工程重点难点分析及所采取的监理工作方法与措施本工程的重点在于XXX,难点主要集中在XXX。
为了确保工程的顺利进行,我们采取了以下监理工作方法与措施。
首先,针对工程的重点所在,我们制定了详细的工作计划,并将其与施工方进行充分沟通和讨论。
我们要求施工方在工程实施前提供详细的施工方案,并对其进行严格审查和评估。
同时,我们将成立专门的工作小组,负责跟踪工程的重点部分,确保施工进度和质量的控制。
其次,针对工程的难点,我们组织了专业技术人员进行前期调研和技术研讨,确定解决方案和应对策略。
我们与专业院校和研究机构合作,组织技术交流会和座谈会,邀请专家对工程难点进行指导和论证。
我们还与供应商建立了紧密的合作关系,确保所使用的材料和设备符合要求,能够应对工程难点。
此外,我们还加强了对施工现场的监督和检查。
我们派驻了专门的监理人员驻扎在工地上,全面监督施工的过程和质量。
我们要求施工方每日上报施工进度和质量情况,并进行记录和分析。
我们还进行临时性和定期性的检查,以确保施工方按照合同要求进行施工,并对施工过程中发现的问题及时提出整改意见。
在工程的重要节点和关键部位,我们加强了监测和测试工作。
我们要求施工方配备专业的测试设备,并定期进行现场测试和检测。
我们还对测试结果进行评估和分析,确保施工的质量和安全。
另外,我们还注重与业主和设计单位的沟通和协调。
我们定期召开会议,与业主和设计单位就工程进展、技术问题等进行沟通和协商。
我们将业主和设计单位的要求和意见及时传达给施工方,并协助解决工程中出现的问题。
最后,我们在工程完工前进行了全面的验收和评估工作。
我们组织了专家对工程进行验收,对工程的质量、功能和安全进行综合评估。
我们还与业主签订了质量保证协议,确保工程质量符合合同和相关标准。
综上所述,为了应对本工程的重点和难点,我们采取了全面的监理工作方法和措施。
通过充分沟通、技术研讨、监督检查、测试评估等手段,确保工程的顺利进行,保证工程质量和安全性。
监理工作方法和措施

监理工作方法和措施
监理工作是工程建设中至关重要的环节,其质量直接关系到工程的安全和可持
续发展。
因此,建立科学的监理工作方法和措施,对于保障工程质量具有重要意义。
下面将就监理工作的方法和措施进行详细介绍。
首先,监理工作的方法应当包括全程跟踪、全方位监督、全面检查等内容。
全
程跟踪要求监理人员对工程建设的每一个环节都要有所了解,并及时跟进,确保各项工作按照规定进行。
全方位监督要求监理人员对施工现场、材料使用、工艺标准等方面都要进行全面监督,严格把关,杜绝任何违规行为。
全面检查要求监理人员对工程质量、安全生产、环境保护等方面都要进行全面检查,及时发现问题并提出解决方案。
其次,监理工作的措施应当包括定期检查、问题整改、资料归档等内容。
定期
检查要求监理人员对工程建设的各个环节都要进行定期检查,确保施工过程中不存在任何安全隐患和质量问题。
问题整改要求监理人员对发现的问题及时提出整改意见,并跟踪整改情况,确保问题得到及时解决。
资料归档要求监理人员对工程建设的相关资料进行及时归档,以备日后查阅和核对。
最后,监理工作还应当注重与其他相关部门的协调配合,确保监理工作的顺利
进行。
监理人员应当与建设单位、设计单位、施工单位等相关部门保持密切联系,及时沟通,共同解决工程建设中的各种问题,确保工程的顺利进行。
综上所述,建立科学的监理工作方法和措施对于保障工程质量具有重要意义。
监理人员应当严格按照规定进行监理工作,并与相关部门密切配合,共同推动工程建设的顺利进行,确保工程质量和安全。
监理工作重点、难点分析

监理工作重点、难点分析第一节工程质量控制的重难点及监理对策1、施工工序交接检查坚持上道工序不经检查验收不准进行下道工序的原则,上道工序完工后,先由施工单位进行自检,专职检,认为合格后再通知现场监理工程师到现场会同检验,检验合格后签署认可才能进行下道工序。
2、对拟进场的材料、构配件进行审核,采用平行检验或见证取样方式进行抽检。
对不合格的材料、构配件拒绝签认、使用。
3、隐蔽工程检查验收隐蔽工程完工后承包方自检,初验合格后填报隐蔽工程质量验收通知单,报告监理工程师检查验收。
4、按照施工程序和施工监理细则规定进行旁站监理、巡视检查,对每道工序、每个部位进行全过程的检查和监督,使全部工程的质量始终处于受控状态。
对质量符合施工合同规定的部分或全部工程予以签认,对不符合质量要求的工序或工程,有权要求整改以达到规定的技术要求。
5、对承包方的检验、测试工作进行全面监理,建立监理试验、检测工作体系,对工程质量进行检验,运用检测数据对工程质量进行控制,充分利用监理的质量检查签证的控制手段,对工程项目及时进行施工质量认证和质量评定工作;6、工程变更的处理承包方书面提交工程变更书送交监理工程师审核,监理工程师呈报业主。
经业主和设计单位认可后,监理工程师才可签署变更工程计量表,作为业主支付变更工程费用的依据。
7、工程质量事故的处理包括质量事故原因、责任的分析;质量事故处理措施的商定,批准处理工程质量事故的技术措施或方案,处理效果的检查等。
质量事故处理措施,经报总监理工程师和业主代表批准后方可实施。
8、行使质量监督权凡出现下述情况之一者,监理工程师有权令施工方停工整改。
①未经检验即进行下道工序作业者;②工程质量下降经指出后,未采取有效改正措施,或有改正措施效果不佳者。
③擅自采用未经认可或批准使用的工程材料④擅自变更设计图纸⑤无可靠的质量保证措施贸然施工,已出现质量下降征兆者。
9、质量缺陷的处理对施工过程中出现的质量缺陷,应及时下达监理通知,要求承包单位整改,并检查整改结果。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
本工程监理重点与难点分析我们在研究监理招标文件及相关工程初步设计图纸后,结合我司类工程的监理经验分析,我司认为本工程要确保项目的工程建设质量、工期、投资、安全文明施工的各项预定目标的全面实现,有以下监理工作重点及难点必须加以解决。
(1)本工程建筑总面积约16.3万m2(含地下车库及人防),高层住宅为剪力墙结构,多层为框架结构。
本工程属于大型且高层的项目,所以在工程的平面定位放样及竖向高程控制等方面均有较高的技术含量和较大的工作难度。
(2)因未有工程设计图纸,无法定出工程其他的工程特点,待领取工程图纸会,我司会根据图纸内容,分析工程特点,编制详细的《工程监理细则》。
1.针对本工程重点、难点所采取的监理工作方法与措施(1)本工程中测量控制工作的监理工作方法与措施本工程拟建建筑物属于大型且高层建筑设计,均需要有高标准的工程测量监控作保证,方能确保本工程质量目标的完整实现。
因此,在本工程测量监控中,监理工程师将根据工程实施的实际情况,做好以下几个方面的测量控制工作:1)加强对项目业主所提供的城市座标及水准点的复测,在对承包商所报送的测量控制网进行认真审核的同时,监理工程师将另行分布设本工程的测量控制网(高程及方位坐标网),并达到国家工程建设测量规范所规定的精度要求;在工程实施中与承包商所报测量放样数据进行平行检校,以确保本工程测量控制工作万无一失。
2)加强对承包商所上报测量放样数据的检验,并督促承包商对其所使用的测量仪器进行定期检验评定,以确保其所提供的测设数据的准确可靠。
3)针对本工程的平面特点,应督促承包商在本工程的外围建立一个闭合的导线及水准测量控制网,以确保在各个方向、各个建设时期均能提供良好的通视条件,确保其测控精度。
4)对本工程中钢筋砼墙面的位置及高程控制,其重要性在本工程中尤为突出。
对此,监理工程师将在对承包商所报控制方案的基础上进行全面的复测,并采取对预埋件进行逐个检查和在此处砼浇筑中,进行不间断跟踪旁站监理的工作方法,来确保本工程质量。
5)对本工程中的大型设备及工程所用的安装管网水平及高程控制问题,将在设备安装工程中做详细安排,此处不做过多论述。
(2)架空层钢筋砼大面积底板的监理方法及相应措施在实施过程中应注意做好以下几点:1)应在现场建立计量准确的中心搅拌站,充分保证砼的搅拌质量,砼宜采用泵送方式。
2)低收缩砼的质量控制应以原材料及施工工艺等入手。
如水泥选质量可靠的名牌水泥,砂选中砂以上,碎石选2~4石子中的级配较合理的,再适当掺入瓜米石,使期堆积密度能达到1.6~1.7吨/m3。
施工工艺则是选择较大尺寸和大震捣力的平板震动器。
在砼初凝、终凝前分别进行压平和收光。
收光12小时后,对板面进行蓄水养护。
3)尽可能按30m间隔布置后浇带,后浇带封闭时间不少于60天。
对后浇带分隔形成的砼分片不允许再留施工缝,后浇带下部垫层应结合设计要求做好防水处理。
4)上下层钢筋网应用马凳筋架立,且面层抗裂钢筋宜选小直径、小间距布置,结合马凳筋布置,同步布置砼厚度标高控制点。
5)选用外加剂,建议用兼顾泵送、缓凝、引气项能等复合型外加剂。
6)本工程底板尽可能采用地胎模,要求回填土碾压后密实度达到92%以上,承台及地梁侧模用24砖墙砌筑并加批荡。
(3)大面积砼楼板施工中后浇带的监理方法及措施1)由于后浇带有60天内能释放期方可封闭时间要求,对下道工序要有合理的计划安排,避免对总工期构成影响。
2)后浇带的砼标号较高且用量不大,同时还掺有膨胀剂,故对配合比、现场搅拌、材料采购、试块制作均要特别注意。
3)由于后浇带贯通板和地梁,结其下部垫层面的防水宜采用软性防水材料。
4)后浇带处的钢筋规格、间距、焊接应完全满足设计要求。
5)施工后浇带砼时,要准确控制砼的虚铺厚度,使其是终干缩后与两侧地板标高一致。
6)由于后浇带有60天停工时间,期间上部照常施工,要用钢板或模板予以覆盖保护,防止污染两侧砼和钢筋。
7)对两侧砼的凿毛,监理应对钢筋除锈进行认真检查。
(4)主体钢筋砼框架施工质量控制的控制方法及相关监理措施由于本工程平面尺寸较大,实际工程实施中需进行水平及垂直运输的物料繁多,而现场实际可使用位置较为宽松等特点。
监理工程师将在工程实施中采取向业主提出有关改进建议,向承包商提出有关确保质量与安全及进度控制要求等工作方法,以满足主体工程施工质量要求。
1)认真审核承包商的塔吊布置方案以满足本工程水平及垂直方向物料运输作业。
最大限度地提高设备使用效率,加快工程建设的速度。
2)对主体结构外墙,要具备一定的防水能力,以保证建筑物室内的正常使用。
因此,监理工程师将严格要求承包商提供出切实可行的单项施工方案;并严格按照经设计、监理及项目业主确认的方案进行质量控制。
3)室内围护结构墙体的监控方法与措施。
在本工程室内围护结构施工中使用加气混凝土块(暂定)。
为此,监理工程师将依照在类似工程中所积累的工程监理经验采取以下措施,对此加以最有效的控制:有关材料要求如下:1)应符合广东省和地方建设行政主管部门对墙体的有关规定和国家有关施工验收规范的要求。
2)砌筑砂浆用的水泥应有产品出厂检验报告,并经合格证送检合格后,方可使用;不同品种水泥,不得混用。
3)配制砂浆用砂,宜有中砂,并应过筛、不得含草根,废渣等杂物,含泥量<5%,并不得超标。
本分项工程工序施工中监理控制要点:根据本工程建筑及结构设计的特点,在工程实施中应重点加强对以下几个方面的质量监控工作:1)门窗洞边200mm内的砌体用大于M5的砂浆或C15细石砼填实砌块孔洞,窗台下设水平钢筋用M10水泥砂浆抹平至设计标高,门窗顶如有砌体,应加设过梁(钢筋砼过梁),若过梁端部与砼柱、墙直接相接,应设角钢支座支承过梁。
2)砌体内设置的暗管、暗线、暗盒、洞口、沟槽应考虑避免打洞凿槽,宜采取先施工管线盒等,后批管盒埋入砌体的方法,或采取在填充墙上设钢筋砼柱、梁的方式埋入管线;非不得已需在已砌墙体上开槽,应用专和的镂槽工具或用切割机开槽,禁止人工凿打。
3)砌体墙与砼柱应拉结牢固,按柱高度每500(或符合砌块模数)预留2φ6拉结钢筋,伸入墙内>600。
4)砌块堆码高度不超过1.6m,场地平整、不积水,装卸时严禁翻斗倾卸和丢掷,砌筑前按砌块尺寸计算皮数和排数、编制排列图,不得使用龄期不足28天、潮湿、破裂、不规则、表面污染的砌块。
5)砌筑时应控制砌块含水率、砼空心砌块为5~8%,加气砼砌块为适当,雨天施工须防止雨水直接冲淋砌体,不得使用被雨水湿透的砌块,墙体材料宜保持均一性,若需镶砌,宜采用与原砌块物理力学性能相近的砼预制块。
6)砌筑时清扫墙体下楼面,不得有杂物,并湿润满铺底灰,砌块须错缝砌筑,上下皮搭接长度不宜小于90㎜或砌块长度的1/3,否则在灰缝中设拉结筋(网),铺灰宜用铺灰器,一次铺灰长度不超800,铺灰后立即放砌块,可用木锤敲击摆正,如砌后需移动砌块,须铲除原有砂浆重砌,不得随意撬动已砌好的砌块或打洞凿槽,切锯砌块用专用工具,不得用瓦刀砍劈,否则砌块宜缺梭掉角。
7)灰缝应横平竖直,砂浆饱满,水平缝不低于90%,竖缝不低于70%,竖缝宜用内外临时夹板灌缝,严禁干砌再水冲灌缝,边筑边勾缝,不得出现暗缝,严禁有透亮缝,灰缝厚度应均匀,控制在8~12㎜。
8)日砌高度控制在1.8m,最上二皮应隔日砌筑,待下部砌体变形沉实稳定后再砌,最上一皮应用辅助实心小砌块(或红砖)45°斜砌挤紧砼梁板底,空隙用砂浆填实,墙体留槎应留斜槎,如留直搓,沿高度600设置2φ6拉结钢筋伸入墙内600,并留成“马牙槎”。
(5)室内装饰工程的监理控制方法及措施。
根监理工程师将在项目实施中采取下述工作方法来解决以上矛盾:1)严格控制土建工程的各类标高,确保其准确无误,以给装饰工程提供保障。
2)设备管线的安装时,不仅要有平面布置图,而且还要有准确的剖面图,并尽可能的使管线布置紧揍,节省空间、增加净空,为装饰工程创造良好的条件。
3)装修施工与主体工程施工有严密的配合,尽可能的避免二个工种之间的矛盾。
4)装修设计一定要与灯光、音响设计及时沟通,确保工程的整体使用效果。
(6)防雷、接地监理控制方法及措施防雷接地是国家强检项目,根据设计文件所提供的信息分析,在本工程中我们将注重从桩到梁、柱立筋的通长连接,严格检查焊接工艺,使之与屋面金属结构成为一个整体,并达到设计规定的接地电阻小于1Ω,为防感应雷窜入设备,设备房电源入口处须设置防感应雷装置(电漏保护口),同时严格测试幕墙结构、电动门等,使其均有良好防雷接地。
监理工作的重点控制对象是:整体通长连接、焊接、跨接体尺寸规格、工艺,确保整体满足设计要求接地电阻小于1Ω。
优选主动防雷和防感应雷产品。
监理工作的控制方法及控制措施有:1)产品质量、价格通过招标方式控制、优选2)建立工序转序会签制度,在土建工程师签发隐蔽验收之前,必须确认有防雷接地工序验收已合格。
3)隐蔽前及时验收,保证焊接工艺和尺寸要求,对设备的接地线,使用符合要求的线径。
(7)消防自动报警系统监理控制的方法及措施消防自动报警系统,是国家强检项目,在本工程这样的大型公共建筑中显得更加重要;鉴于国产品牌,虽价格较低,但产品质量不稳定,误动,返修率较高,增加了维护人员的工作强度,误报则干扰正常秩序,建议选用进口产品,以提高其稳定性,使之处于良好的运行状态。
监理工程师将对以下方面进行重点控制:优选设备。
安装质量,调试及验收。
主要控制方法及措施如下:1)通过招标优选进口设备,保证产品的稳定性。
2)设备进场确认。
3)设备安装质量控制、设备调试确认。
4)由消防专业部门进行验收,确保设备符合国家强制性标准要求。
(8)电气照明工种监控方法及措施基本控制方法有:1)各种供电器材的选择与使用,均必须符合国家规程规范要求;2)严格安装质量过程控制、严格进行工序质量验收;3)场地照明,建议业主要求请业内权威部门进行测试、验收。
