煤矿井巷工程施工通知单

合集下载

巷道施工的通知单制度

巷道施工的通知单制度

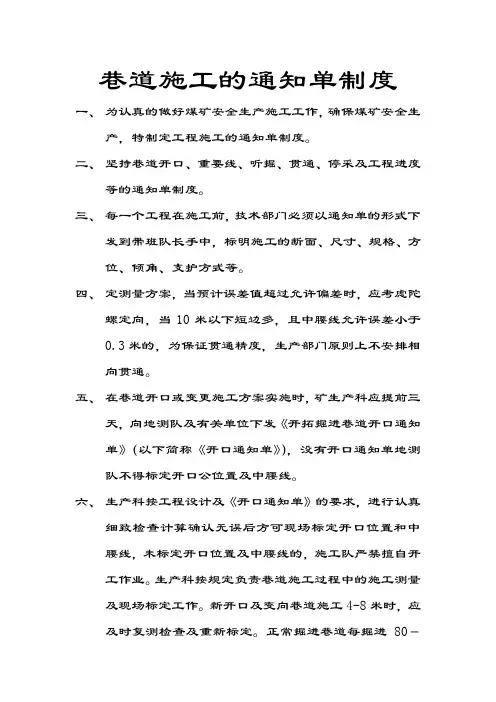

巷道施工的通知单制度一、为认真的做好煤矿安全生产施工工作,确保煤矿安全生产,特制定工程施工的通知单制度。

二、坚持巷道开口、重要线、听掘、贯通、停采及工程进度等的通知单制度。

三、每一个工程在施工前,技术部门必须以通知单的形式下发到带班队长手中,标明施工的断面、尺寸、规格、方位、倾角、支护方式等。

四、定测量方案,当预计误差值超过允许偏差时,应考虑陀螺定向,当10米以下短边多,且中腰线允许误差小于0.3米的,为保证贯通精度,生产部门原则上不安排相向贯通。

五、在巷道开口或变更施工方案实施时,矿生产科应提前三天,向地测队及有关单位下发《开拓掘进巷道开口通知单》(以下简称《开口通知单》),没有开口通知单地测队不得标定开口公位置及中腰线。

六、生产科按工程设计及《开口通知单》的要求,进行认真细致检查计算确认无误后方可现场标定开口位置和中腰线,未标定开口位置及中腰线的,施工队严禁擅自开工作业。

生产科按规定负责巷道施工过程中的施工测量及现场标定工作。

新开口及变向巷道施工4-8米时,应及时复测检查及重新标定。

正常掘进巷道每掘进80-100米时,及时面布设测点并进行检查测量。

七、地测队对施工地点进行测量时,施工技术员负责现场配合与协调工作,确保既不影响生产又能使测量工作安全正常进行。

八、施工队、技术员、验收员,负责巷道施工过程中的中腰线延伸工作。

巷道的中腰点要成组设置,每组不少于3个点,点间距不得小于2米,并用明显标志标记。

最前面的一组中腰线点距掘进工作面的距离一段不超过30-40米,在延设中腰线点时,对所使用和新设的中腰线点均须进行检查。

九、地测队对井下主要巷道的经伟仪、水准仪、罗盘收尺等测量标志点负现场布设与统一管理责任;各采煤掘进开拓、通风、运输等井下作业单位,对自己的生产或管理区域内巷道测量标志,负直接管理和保护负任。

十、班队长必须每天向技术部门提供工程的进度通知单,以便于技术部门制定出切实可行的安全措施。

31211施工通知单

31211施工通知单
7、转载机必须与导轨架完好安装,配合准确,确保运输过程中移动转载机时不掉道。
8、掘进机配套刮板机运输出煤口与转载机搭接高度为300mm,确保运输安全、顺利。
9、转载机与皮带转载口处2m范围内严禁在胶带输送机运行时严禁站人。
10、转载机在运输过程中,转载机司机必须仔细观察设备运行情况,发现异常时必须立即发停车信号给掘进机司机停止掘进机和转载梁: 巷道断面净宽4000mm以下的使用3根前探梁,净宽4000mm及其以上的使用4根前探梁(扩帮不在此列)。金属前探梁使用直径φ54mm(即2吋)无缝钢管制成,长度4000mm,壁厚不小于4.0mm;背木使用长度1600mm、厚度不小于50mm和宽度不小于100mm的实木;吊环采用厚8mm的钢板弯曲而成,上焊M20螺帽,将螺帽与前探梁中心错开60mm的距离,下部为可以上下调动的螺栓。前探梁临时支护最大控顶距离为1200mm,最小控顶距离均为400mm,严禁人员在空顶下作业。
15、其它未写到部分,均按《煤矿安全规程》执行。
开工日期
2021年4月15日早班
周寨煤业公司生产技术部
2021年4月13日
竣工日期
年月日
编制
-
签名
日期
签发人主要指示
总工
抄送
陈付、刘焱磊、冯加荣、张建军、王武存、赵战宁、调度室
2、加强顶板管理,严格执行敲帮问顶制度,严禁空顶作业。
3、严格坚持“有疑必探,先探后掘”的原则。
4、加强通风管理,确保工作面风量充足,严禁无风或微风作业。
5、现场施工人员进入现场后,严格执行先检查后工作制度,对所施工的巷道顶帮和巷道支护情况进行认真检查,严禁盲干,杜绝违章指挥。
6、转载机司机每班接班后,必须仔细检查各部件的完好情况、及周围的支护完好情况,确认安全、无问题后再开动转载机并倾听设备的运行声音。

金属矿山井巷工程施工通知单模板

金属矿山井巷工程施工通知单模板

井巷工程施工通知单2014第02号(1页)内蒙古拜仁矿业有限公司爱人者,人恒爱之;敬人者,人恒敬之;宽以济猛,猛以济宽,政是以和。

将军额上能跑马,宰相肚里能撑船。

最高贵的复仇是宽容。

有时宽容引起的道德震动比惩罚更强烈。

君子贤而能容罢,知而能容愚,博而能容浅,粹而能容杂。

宽容就是忘却,人人都有痛苦,都有伤疤,动辄去揭,便添新创,旧痕新伤难愈合,忘记昨日的是非,忘记别人先前对自己的指责和谩骂,时间是良好的止痛剂,学会忘却,生活才有阳光,才有欢乐。

不要轻易放弃感情,谁都会心疼;不要冲动下做决定,会后悔一生。

也许只一句分手,就再也不见;也许只一次主动,就能挽回遗憾。

世界上没有不争吵的感情,只有不肯包容的心灵;生活中没有不会生气的人,只有不知原谅的心。

感情不是游戏,谁也伤不起;人心不是钢铁,谁也疼不起。

好缘分,凭的就是真心真意;真感情,要的就是不离不弃。

爱你的人,舍不得伤你;伤你的人,并不爱你。

你在别人心里重不重要,自己可以感觉到。

所谓华丽的转身,都有旁人看不懂的情深。

人在旅途,肯陪你一程的人很多,能陪你一生的人却很少。

谁在默默的等待,谁又从未走远,谁能为你一直都在?这世上,别指望人人都对你好,对你好的人一辈子也不会遇到几个。

人心只有一颗,能放在心上的人毕竟不多;感情就那么一块,心里一直装着你其实是难得。

动了真情,情才会最难割;付出真心,心才会最难舍。

你在谁面前最蠢,就是最爱谁。

其实恋爱就这么简单,会让你智商下降,完全变了性格,越来越不果断。

所以啊,不管你有多聪明,多有手段,多富有攻击性,真的爱上人时,就一点也用不上。

这件事情告诉我们。

谁在你面前很聪明,很有手段,谁就真的不爱你呀。

遇到你之前,我以为爱是惊天动地,爱是轰轰烈烈抵死缠绵;我以为爱是荡气回肠,爱是热血沸腾幸福满满。

我以为爱是窒息疯狂,爱是炙热的火炭。

婚姻生活牵手走过酸甜苦辣温馨与艰难,我开始懂得爱是经得起平淡。

爱人者,人恒爱之;敬人者,人恒敬之;宽以济猛,猛以济宽,政是以和。

井巷工程开口通知单

井巷工程开口通知单

井巷工程开口通知单
编号:KKTZ D—001
单位工程
名称
建设单位施工单位
开口位置开口日期
工程概况及开口条件具备情况:
施工单位意见:
(盖章)
年月日建设单位意见:
(盖章)
年月日
监理单位意见:
(盖章)
年月日
编号:KKTZ D—002
单位工程
名称
建设单位施工单位
开口位置开口日期
工程概况及开口条件具备情况:
施工单位意见:
(盖章)
年月日建设单位意见:
(盖章)
年月日
监理单位意见:
(盖章)
年月日
编号:KKTZ D—003
单位工程
名称
建设单位施工单位
开口位置开口日期
工程概况及开口条件具备情况:
施工单位意见:
(盖章)
年月日建设单位意见:
(盖章)
年月日
监理单位意见:
(盖章)
年月日
编号:KKTZ D—004
单位工程
名称
建设单位施工单位
开口位置开口日期
工程概况及开口条件具备情况:
施工单位意见:
(盖章)
年月日建设单位意见:
(盖章)
年月日
监理单位意见:
(盖章)
年月日。

煤矿各类通知单精编WORD版

煤矿各类通知单精编WORD版

煤矿各类通知单精编
W O R D版
IBM system office room 【A0816H-A0912AAAHH-GX8Q8-GNTHHJ8】
旧堡煤矿贯通通知单由掘进队施工的截止
年月日,还剩 m与贯通,请相关办公室做好贯通前的准备工作及安全措施。

旧堡煤矿
年月日
旧堡煤矿巷道停掘通知单
掘进队:
经矿委会研究决定你队掘进的掘进工作面,由于
原因,决定于年月____日停止该掘进工作面作业。

请相关办公室做好停掘前的准备工作及安全措施。

旧堡煤矿
年月日
旧堡煤矿工作面停采通知单
采煤队:
经矿委会研究决定你队回采的工作面,由于
原因,决定于年月____日停止该回采工作面作业。

请相关办公室做好停采前的准备工作及安全措施。

旧堡煤矿
年月日
旧堡煤矿巷道开掘通知单
掘进队:
经矿委会研究决定你队掘进的掘进工作面,由于
原因,决定于年月____日,开始掘进。

请相关办公室做好开掘前的准备工作及安全措施。

旧堡煤矿
年月日
旧堡煤矿放线变更通知单
掘进队:
经矿委会研究决定你队掘进的掘进工作面,由于
原因,决定于年月____日严格按照变更的中线进行施工。

请相关办公室做好放线变更前的准备工作及安全措施。

旧堡煤矿
年月日
旧堡煤矿过断层通知单
队:
你队至米时遇到个断层,断距
,方位,经技术办公室研究决定:。

请相关办公室做好过断层前的准备工作及安全措施。

旧堡煤矿
年月日。

煤矿巷道施工通知单

煤矿巷道施工通知单
工程性断面m2岩石f施工要求朝阳煤矿井巷工程施工通知单巷道名称工程性质开拓巷道施工单位掘进掘进断面861420150260锚杆间距2345832坡度工程数量1432m巷道施工规格图总工签字
朝阳煤矿井巷工程施工通知单
2012 巷道名称 规 格 断面 8.61 13集中大巷 m2 下宽 m 4.20 工程性 质 2.60 年 6月 7 日 施1.5 4.2
2.6
总工签字: 矿长签字: 安全矿长签字 机电矿长签字 制表人: 生产矿长签字 施工单位签字

开拓巷道

起拱线 中高 m 支护类别 锚网+锚喷 1.50 锚杆间距 工程数量 1 m 1432m
巷道含煤率 % 234°58′32" 坡度 巷道施工规格图
掘进断面
施 工 方 向°
施 工 要 求 及 主 要 措 施
1、严格按规格尺寸施工,达到巷道断面要求,跟好中腰线施工前进 。做好 工 程质量达标工作。 2、用局扇供风时,搞好通风管理,无风严禁进入,停风必须撤人。 3、加强炸药管理,做好放炮拦哨工作,注意瞎炮和残炮的正确处理方法 。 4、加强顶板管理,严格执行敲帮问顶制度。 5、此表将作为工程验收的依据。 6、 该巷道采用锚网支护,在掘进期间搞好临时支护。 7、掘进坡度为3°。 8、喷浆厚度不小于10cm。

煤矿各类通知单

煤矿各类通知单

旧堡煤矿贯通通知单
由掘进队施工的截止
年月日,还剩 m与贯通,请相关办公室做好贯通前的准备工作及安全措施。

旧堡煤矿
年月日
旧堡煤矿巷道停掘通知单
掘进队:
经矿委会研究决定你队掘进的掘进工作面,由于
原因,决定于年月____日停止该掘进工作面作业。

请相关办公室做好停掘前的准备工作及安全措施。

年月日
旧堡煤矿工作面停采通知单
采煤队:
经矿委会研究决定你队回采的工作面,由于
原因,决定于年月____日停止该回采工作面作业。

请相关办公室做好停采前的准备工作及安全措施。

旧堡煤矿
年月日
旧堡煤矿巷道开掘通知单
掘进队:
经矿委会研究决定你队掘进的掘进工作面,由于
原因,决定于年月____日,开始掘进。

请相关办公室做好开掘前的准备工作及安全措施。

旧堡煤矿
年月日
旧堡煤矿放线变更通知单
掘进队:
经矿委会研究决定你队掘进的掘进工作面,由于
原因,决定于年月____日严格按照变更的中线进行施工。

请相关办公室做好放线变更前的准备工作及安全措施。

旧堡煤矿
年月日
旧堡煤矿过断层通知单
队:
你队至米时遇到个断层,断距
,方位,经技术办公室研究决定:。

请相关办公室做好过断层前的准备工作及安全措施。

旧堡煤矿
年月日。

掘进通知书

掘进通知书
巷道允许掘进通知单
编号:通知时间: 年 月 日
巷道名称
施工队组Байду номын сангаас
掘进队:
巷道掘进工作面米处已于年月日按照探放水设计要求完成施工,经验收合格。根据规定的探放水距离,现允许你队向前掘进米。在掘进过程中,如发现透水预兆等其他异常现象,要停止施工,立即向安全指挥中心汇报。
平面示意图:(表示巷道名称、掘进方向、探水位置、探放水钻孔深度、允许掘进距离及停掘线、超前距等)
平面示意图:(表示巷道名称、掘进方向、探水位置、探放水钻孔深度、停止掘进位置及停掘线等)
通知单位
审批人签字
接收单位
接收人签字
编制
施工队
地测科
安监科
地质副总
安全指挥中心
……
……
总工程师
生产矿长
探放水钻孔施工管理牌板
开始施工时间: 年 月 日
巷道名称
探放水队组
探放水钻孔设计参数表
孔号
位置
方位角
倾角
深度
孔径
通知单位
审批人签字
接收单位
接收人签字
编制
施工队
地测科
安监科
地质副总
安全指挥中心
……
……
总工程师
生产矿长
巷道停止掘进通知单
编号: 通知时间: 年 月 日
巷道名称
施工队组
掘进队:
巷道掘进工作面已到米处,根据规定的探放水超前距离和停掘线位置,现要求你队停止向前掘进。停止掘进后,做好施工现场设施设备管理工作,为探放水施工提供场地。
与巷道前进方向关系
1
沿中线
2
左偏5°
3
左偏9°
4
右偏5°
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
3、铺网:钢筋网片必须拉紧压实且紧帖岩面,网片搭接不小于100mm,并用16号双股铁丝进行联网,网片绑扎间距不大于300mm。
(二)、允许偏差项目
1、锚杆间距、排距误差:±100mm、锚杆外露长度为10mm~40mm。
2、锚杆角度:锚杆方向与井巷轮廓线或岩层层理角度≥75°。
3、锚索外露长度为150-250mm.锚索抗拔力:最低值不小于120KN。
施工注意事项:
1、10#北胶带大巷,施工断面规格为:毛宽×毛高=4.64×3.42m,净宽×净高=4.4×3.2m,喷浆厚度为120mm、底板硬化厚度为100mm。大巷顶部采用Ø20×2400mm左旋螺纹钢锚杆,间距为850mm、排距800mm,帮部采用Ø18×2000mm左旋螺纹钢锚杆,间距750mm、排距800mm,顶部和帮部均采用Ø6钢筋网片及Ø12钢筋梯子梁;锚杆间排距为850×800mm,顶部加打Ø17.8×8000mm的三根锚索进行加强支护,锚索间距1500mm、排拒1600mm,采用“三三三”方式布置。
煤矿井巷工程施工通知单
工程名称
10#北胶带大巷延伸
施工单位
掘进三队
施工方位
矿井采掘计划的安排现需你队施工10#北胶带大巷。10#北胶带大巷已沿煤层底板掘进423m;现需你队从迎头开始按照水平施工,施工到巷道顶为煤层顶板时沿煤层顶板掘进。掘进762m后与10#北回风大巷贯通形成进风系统,施工断面规格为:毛宽×毛高=4.64×3.42m,净宽×净高=4.4×3.2m。
(2)喷浆前必须清洗煤帮、清理浮矸,保证喷射均匀平整,无裂缝,无“穿裙”、“露脚”现象。
(3)巷道喷浆必须拉线,保证喷浆后巷道成型优良。
后附:1、10#北胶带大巷平面布置示意图 2、断面支护示意图
注意事项:
(一)、基本项目
1、锚杆安装:安装牢固,托板密贴壁面,未接触部位必须楔紧,不得松动。
2、锚杆抗拔力:顶最低值不小于52.2KN(18MP),帮最低值不小于29KN(10MP)。
2、施工队必须严格按照地测科标定的中、腰线施工,遇地质构造时及时与技术科沟通调整坡度。
3、施工队组必须及时编制作业规程,并及时对施工人员进行贯彻。
4、喷浆技术要求:
(1)砼强度为C20,砼料配合比为水泥:黄沙:碎石子=1:2.7:3.1(重量比),水灰比为0.45,速凝剂参入量为4%,水泥选用42.5#硅酸盐水泥,选用粒径为1-2mm的中粗砂骨料,选用粒度为3-5mm的碎石子。初喷后要及时复喷,复喷间隔时间不得超过2小时,否则,要用水重新冲洗受喷面,最后喷浆成巷,永久喷浆厚度为120mm。
日期:2017.2.11编号:
编制人:技术科长: 总 工: 生产矿长:
相关文档
最新文档
