停工报告联系单
永新凯迪生物质发电厂(1×30MW)机组工程
工程联系单
表号:YXSWZ-C-01
编号:SYYJ-JT-T021
主送西北电力建设工程监理有限责任公司永新监理部
性
质一般
抄送永新凯迪绿色能源开发有限公司
重要
事由停工申请
经过近两个多月的施工,我公司已做项目:一、主厂房基础施工完成;二、锅炉基础交安;三、汽轮发电机基础施工完成;四、烟囱施工至10.5米;五、循环水泵房水池钢筋模板工程;六、冷却塔杯口基础砼浇筑、环形基础钢筋模板工程;七、燃料场主干道砼浇筑完成,已完成环场道路路基面积6400㎡;八、输料系统±0.00以下土方开挖完成;九、化学水处理室土方开挖、地基换填完成;十、净水站土方开挖;十一、燃料办公室独基砼浇筑等。
合计节点产值约:450万元。
经统计2012年4~7月我公司已投入资金510万元(详见附录一),但业主到目前为止未支付任何费用包括预付款及进度款,且预付款的支付时间尚未确定。
现阶段资金缺口已对施工造成严重影响,逐渐显露出材料供应不上、工人消极怠工、各项措施难以落实等现象。
前期为确保里程碑节点工期不违约,我公司提交了工期顺延报告,时至今日缺少资金,施工已不能进行,故提出停工申请,待预付款及进度款到位后,我公司组织人员复工,请相关部门批准。
附表一:永新凯迪生物质发电厂(1X30MW)机组工程2012年4~7月施工投入费用明细表
(章):
负责人:经办人:年月日监理意见:
(章):
负责人:经办人:年月日业主意见:
(章):
负责人:经办人:年月日。
停工补偿报告三篇
停工补偿报告三篇篇一:停工补偿报告公司:兹有我司承建...工程》。
于20XX年11月30日,因使用的土地涉及赔偿问题,当地农民到该校建筑施工现场阻拦,不允许施工。
经将此事向主管部门及校方沟通,避免事情闹大,只好停工等待协商解决。
但停工对我司造成经济损失,望贵司核定赔偿停工损失金。
具体索赔项目如下:1、管理人员:4人×200元/天=800元/天5人×160元/天=800元/天5人×100元/天=500元/天2、工人:37人×40元/天=1480元/天3、房屋租金:51人×12元/天=612元/天。
4、水电费:51人×3元/天=153元/天。
5、钢管租金:1337M2×1.2元/天=1604.4元/天。
6、当天停工补偿工人工资:37人×160元/天=5920元/天(此项结算时另补不计入每天补偿金额?)。
7、合计:每天须补偿5949.4元。
公司二〇XX年十一月三十日停工补偿附表1、管理人员工资:4人×160元/天=640元/天5人×120元/天=600元/天5人×80元/天=400元/天2、管理人员生活费:14人×30元/天=420元/天3、工人生活费:37人×30元/天=1110元/天4、房屋租金:51人×12元/天=612元/天。
5、生活水电费:51人×3元/天=153元/天。
6、工地留守水电费:4元/天7、周转材(木方、模板):120元/天8、钢管租金:1337M2×1.2元/天=1604.4元/天。
9、合计:每天须补偿5663.4元。
停工报告XX县城市建设投资有限公司:XX县兴业监理有限公司:自20XX年6月1日开至今,我司承建的XX县职业中等专业学校体育训练馆工程及XX县职业教育中心外配电、给排水、道路、发电机房及配电房工程。
目前体育训练馆在进行钢网架吊装准备的施工;室外变配电在等电缆及设备进场及穿线、设备安装;道路工程等待体育训练馆周围少量路段施工收尾;发电机房及变配电房在砌砖体工程施工及装饰、设备进场安装。
工作联系单工期延期申请
日
期:
年
月
日
工作联系单
GD220238 0 9 6
单位(子单位)工程名称 广州御银自动柜员机技术有限公司厂房工程 :广州御银自动柜员机技术有限公司 致 事由:关于广州御银自动柜员机技术有限公司厂房工程施工工期申请延期的事宜 内容: 为保证该工程优质高效地完成,我公司按照合同条款约定于2012年7月5日接到贵公司的开 工令,配合业主单位对各分包单位进行全面协调管理工作。然而,自我公司项目部进驻贵工地 后,以下问题严重影响了我公司该工程的正常施工进度计划: 一、由于该工程未取得政府部门颁发的施工许可证,就提前进入施工阶段,区质量安全监 督站经常巡查发出停工通知并多次收到广州市城市管理综合执法部门责令限期改正通知和警告 (附件1),也收到监理机构的工程暂停令(附件2),对工程的施工造成不便,一直无法进入 正常施工作业,曾与贵司项目部沟通配合我司促进办理施工许可证事宜(附件4),但办理进程 依然缓慢,直至2012年9月11日取得施工许可证(附件3)后,才能够正常施工,导致工期延误 60天。 二、图纸变更的因素。为配合厂房的生产需要,施工图纸进行了多次深化设计。开工以 来,出现了33次重大图纸变更(附件5),导致我公司施工工期严重延误。比如:为配合办公楼 外形及天面使用需要进行了结构建筑变更,并增加了工程桩;为了生产需要在厂房一至厂房二 间增加连廊3工程及工程桩;为了节能保温需要增加厂区天花吊顶工程;为了办公需要厂房三建 筑修改为厂区及办公区;为了外墙幕墙需要增加大量的构造柱;为生产卸货需要多次修改卸货 平台等重大变更严重影响我公司的施工工期。 三、外界环境因素。由于2013年3月份期间原工地大门前的市政道路(瑞源路)进行封闭施 工,导致我公司的材料无法进入现场。最后通过各单位共同协调(附件6),从工地东侧重新修 建一条临时道路,材料才能运送到现场,期间施工曾一度停滞。 四、材料供应影响因素。当地的地材供应商供应的砖、沙、石、水泥等材料不能按照施工 要求及时送到,使得施工计划不能如期进行。比如:运送过来的砖还在冒烟,不稳定,要放两 三天等其稳定后才能使用。预定的材料,才来了原计划中的50%左右,有时甚至不能来货等。有 时送来的石粉由于存在质量问题,很多时候都不能使用只能退货,要等送来合格的石粉才能使 用。因此导致各流水作业不能正常进行,严重影响了施工进度。 五、不可抗力因素。由于今年三、四月份连续大雨、瀑雨,特别清明前后出现雨天过多(附件 7),耽误了施工现场的正常作业,导致许多室外作业不能进行,严重地延误了施工工期。这时 正值外墙饰面施工作业,出于安全施工考虑,严禁在外墙脚手架上作业;加之建筑物周边藏管 挖土时严重塌方,导致不得不停止铺设各专业管线。 综上所述,对于影响工期的因素根据性质不同分为可定量分析因素和只可定 性分析因素, 如下描述: 1、可定量分析因素: a,施工许可证发放延后,工期延误 60 天; b,增加临时道路施工,工期延误 15 天; c,雨水天对工期的影响:工期顺延 25 天; 因2012年总下暴雨天数为45天,期间考虑到工期紧张,雨量较小的情况下,我司也奋力争抢工 期,为此,我司希望建设单位能考虑2/3的下雨天数为工期延误的天数; 因可定量分析因素的影响,总工期顺延总天数为 100 天。 2、只可定性分析因素: 只可定性分析的因素由于以下几点原因只可定性分析:1、影响时间长 且几个因素对工期的影响为并行关系;2、影响因素的相关记录文件不全,无法定量。 故无法 给出因素对工期的具体影响天数。 只可定性分析的因素包括: a,多次图纸变更与增加造成的工期延误。 b,材料供应的变更与确认造成的影响。 c,施工材料加大了运输时间。 d,其它施工单位对本工程土建结构的影响。 因只可定性分析因素的影响,总工期延误约估天数为 92 天。
工作联系单 (停工后资料核查)
注:本表一式三份,建设单位、项目监理机构、施工总承包单位各一份。
C.0.1

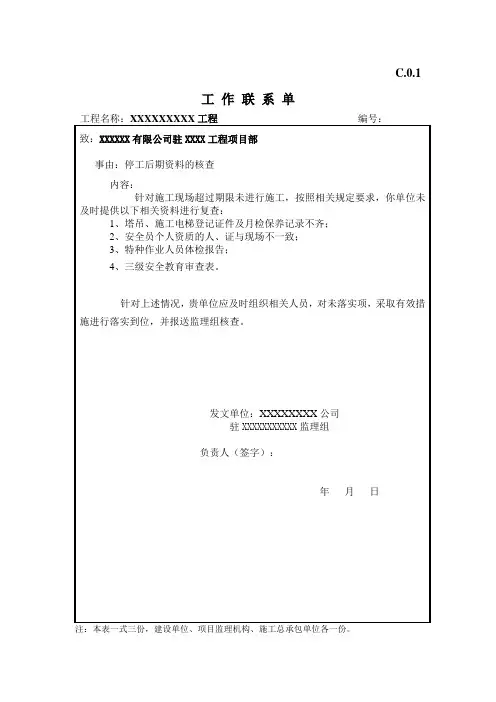

工作联系单
工程名称:XXXXXXXXX工程编号:
致:XXXXXX有限公司驻XXXX工程项目部
事由:停工后期资料的核查
内容:
针对施工现场超过期限未进行施工,按照相关规定要求,你单位未及时提供以下相关资料进行复查:
1、塔吊、施工电梯登记证件及月检保养记录不齐;
2、安全员个人资质的人、证与现场不一致;
3、特种作业人员体检报告;
4、三级安全教育审查表。
针对上述情况,贵单位应及时组织相关人员,对未落实项,采取有效措施进行落实到位,并报送监理组核查。
发文单位:XXXXXXXX公司
驻XXXXXXXXXXX监理组
负责人(签字):
年月日
发文单位:恩施州同欣监理公司
驻恩施龙凤碧桂园项目一标项目监理组
负责人(签字Leabharlann :
监理常用常发的工作联系单
第一次工地会议暨施工监理交底会议议程(参考)一、时间二、地点三、参加人员●建设单位领导及驻现场代表●承包单位项目经理、安全经理、总工程师、质检员、工长及有关职能人员,主要分包单位负责人●监理单位公司领导、项目总监理工程师及全体监理人员四、主持建设单位五、会议主要议程●建设单位负责人宣布项目总监理工程师并向其授权。
●建设单位负责人宣布总承包单位及其驻现场代表(项目经理部经理)。
●建设单位驻现场代表、总监理工程师和总承包方项目经理相互介绍各方组织机构、人员及其专业、职务分工。
●总承包方项目经理汇报施工现场准备的情况。
●会议各方协商确定协调的方式,参加监理例会的人员、时间及安排。
●总监理工程师进行施工监理交底●监理单位公司领导讲话●建设单位领导总结讲话六、其它事项——结束●第一次工地会议后,由监理单位负责整理编印会议纪要,分发有关各方。
注:重要工作联系单应加盖公章,相关单位各存一份。
注:重要工作联系单应加盖单位公章,相关单位各存一份。
监理例会施工单位汇报材料参考格式一、上周计划完成情况:(表格和说明文字)参考表格格式:说明文字内容包括:1、对上述表格内容的必要说明;2、表中不便列出的其它问题。
二、上周存在问题整改情况:文字说明(为了说明清楚可增加图表)。
三、下周工作安排(可参考上边表格自制表格)。
四、下周计划进场工程材料和构配件(列表说明)。
五、近期需要建设单位或者监理单位协助解决的问题。
一般是文字说明,必要时也可增加适当的图表。
注:重要工作联系单应加盖单位公章,相关单位各存一份。
注:重要工作联系单应加盖单位公章,相关单位各存一份。
注:重要工作联系单应加盖单位公章,相关单位各存一份。
混凝土浇筑令(施工队):(工程部位)已具备混凝土浇筑条件,下表中所有栏负责人员签名后方可进行混凝土浇筑施工,否则,该部分工作视为不合格,必须全部返工。
施工单位项目部(负责人签字):接收单位施工班组(负责人签字):。
工程监理工作联系单(范本)
b、隐蔽工程完成后,贵公司应组织有关人员进行认真的自检(我公司人员也将随机检查),在合格的基础上,提前通知我公司,并将隐蔽自检资料以及各项材料出厂合格证、各项材料试验报告、配合比通知单、强度试验报告、分项工程质量检验评定报告等有关资料送交我公司,我公司将及时组织人员复查.对各项分部分项工程质量,我公司有权要求贵公司复测或提供物质和人员帮助,请给予积极配合.
监理工作联系单
工程名称:
ቤተ መጻሕፍቲ ባይዱ致:
事由:
根据“”监理合同,我公司负责该工程的施工阶段质量控制监理.为圆满完成该工程的监理任务,实现合同确定的工期、质量、投资等控制目标,请贵公司组织好施工管理,并积极配合我公司做好监理工作.
内容:
1、请贵公司提供相应资质等级证书副本复印件,并提交该工程施工项目组织机构主要人员分工及其职责,同时提供施工管理人员和特种作业人员的资格证、上岗证等证明文件,并填报《工程开工/复工报审表》.
2、请贵公司及时组织有关技术人员熟悉图纸,做好施工组织设计并填报《施工组织设计(方案)报审表》.
3、如需要分包应征得业主同意并填报《分包单位资格报审表》.
4、工程项目使用各种材料、设备需向我公司进行报验,并及时填报《工程材料/构配件/设备报审表》.报验申请表未经批复之前不得进场使用.
a、施工用到的各类材料、构配件和设备均需在使用前向我公司报送样品、材质证明和材料型式检验报告等有关技术材料.我公司对进场的实物按规定采用平行检验或见证取样方式进行抽检.变更材料时,经建设单位和我公司同意后方可使用.
停工报告联系单模板
停工报告联系单模板一、背景停工报告是指在工程或者生产过程中出现故障、事故、人员伤亡等情况,导致生产或工程的中断或者暂停。
这时需要立即报告相关部门或领导,以便及时处理。
针对这种情况,为了方便联系单的填写,特制定本停工报告联系单模板,帮助相关人员快速、规范地填写停工报告联系单。
二、联系单内容停工报告联系单包含以下内容:1. 停工报告联系单编号用于标识该停工报告的唯一编号,方便后续追溯参考。
例如: TD001。
2. 项目名称填写该停工报告所属的项目名称,例如:铁路桥梁工程。
3. 停工日期和时间填写该停工报告发生的具体日期和时间,如:2022年6月30日 15:00。
4. 停工原因填写该停工报告发生的具体原因,例如:发生了设备故障。
5. 事件描述对停工事件的描述,应当尽可能详细、准确,并指出当前形势对工程或生产的影响。
6. 解决方案对当前形势需要采取的具体措施和解决方案进行说明和阐述。
7. 相关人员填写涉及到该停工事件的相关人员的姓名和职务,例如:设备维修人员、项目经理等。
8. 联系方式填写该停工报告的联系人员的姓名和联系方式,例如:联系人姓名,联系电话。
9. 处理结果填写该停工事件的处理结果,应当介绍具体的处理方式和措施。
10. 审核签名或盖章表示审核的人员已审核该联系单。
三、填写注意点在填写停工报告联系单时,需要注意以下几点,以确保填写的联系单内容符合规范:1. 内容简明扼要停工报告联系单内容要精简、直接,突出重点,便于管理部门快速了解事件的情况。
2. 事实居中填写的内容应当以客观、实事求是为宗旨,不应当含有任何虚假信息或夸大处理效果。
3. 逻辑清晰,排版规范停工报告联系单在填写时,应当从事件的发生、原因、影响、处理等方面进行排版,确保清晰、简明。
同时排版应当符合技术规范、结构简洁明了。
四、总结本文介绍了停工报告联系单模板。
对于相关人员来说,填写规范的停工报告联系单能够确保故障能够及时得到处理、取得更好的处理效果。
工程施工联系单范本完整版(20例)
工程名称联系单编号日期主题联系内容:我司目前已完成组织人员、材料、机械等方面的施工准备工作,为保证施工工期,先提请甲方尽快提供详勘报告1份,地形图1份,周边市政条件1份,我司在收到相关资料后,会尽快安排人员核对。
项目经理:施工单位章:年月日监理单位意见:年月日设计单位意见:年月日勘察单位意见:年月日建设单位意见:年月日工程名称联系单编号日期主题联系内容:目前地基与基础工程正在进行场地移交收尾工作,我司预计可于8月23日正式进场进行施工总承包的施工工作。
截止目前,我司仅收到一套招标施工图的签章版蓝图,为保证工程施工的合法合规,请业主尽快协调设计单位,按照合同要求补充提供7套签章版蓝图,保证项目顺利进行。
项目经理:施工单位章:年月日监理单位意见:年月日设计单位意见:年月日勘察单位意见:年月日建设单位意见:年月日工程名称联系单编号日期主题联系内容:根据电梯采购合同要求,中标人需向招标人提供电梯深化图,并由设计单位确认。
现电梯厂家已中标进场,并已完成井道、机房设计图,如附件1所示,现提请各单位予以确认。
项目经理:施工单位章:年月日监理单位意见:年月日设计单位意见:年月日勘察单位意见:年月日建设单位意见:年月日工程名称联系单编号日期主题联系内容:住院楼病房门MM1建筑施工图大样宽度为1300mm,结构施工图洞口宽度为1200mm,建筑施工图与结构施工图洞口尺寸不一致,是否按照建筑图施工?如按照建筑图施工,请甲方协调设计单位出具结构专业的设计变更。
项目经理:施工单位章:年月日监理单位意见:年月日设计单位意见:年月日勘察单位意见:年月日建设单位意见:年月日工程施工联系单范本5:设计问题(与现场不符)工程名称联系单编号日期主题联系内容:由于受现场施工条件制约,1栋办公楼首层结构梁钢筋及单侧模板已完成施工,原设计的双面钢板预埋件已无法进行现场焊接,现经过我司幕墙分包的计算,单面埋板也能满足原设计的要求,故建议取消原焊接双面钢板的做法,改为单面钢板,具体计算书详见附件1。
材料滞后到场工作联系单发文记录表
总包编排施工进度总计划铝模施作时间 为(爬架与铝模拼装是并排同时推进工
序):2021.06.30~2021.07.13(14 天),详附后一标段施工进度总计划横
2021-07-18GL-001工作
联系单
6 .工作联系单编号: 2021-07-18-GL-001,第 三条催促甲供4号楼负2 层钢筋材料尽快进场;
耽误天数 (天)
3、4号楼钢筋滞后进场记录
发文工作联 系单编号
钢筋滞后进场记录(详 发总包工作联系单)
耽误天 数
(天)
1 .2021-04-21-001,工
2021-04-21001,工作联
作联系单,提交尽快供 应钢筋材料的催告,
系单
工作联系单
2 编号:2021- 第一条第二条催促甲供铝模
07-18-GL-
发文工作联 进场时间记录(详发总包工 耽误天数 发文工作联
系单编号
作联系单)
(天) 系单编号
4号楼铝模进场记录
进场时间记录(详发总包工作联系单)
耽误天数 (天)
3号楼爬架进场记录
发文工作联 进场时间记录(详发总包工作 耽误天数
系单编号
联系单)
(天)
发文工作联 系单编号
4号楼爬架记录
进场时间记录(详发总包 工作联系单)
2021.07.10日第一车铝模延 迟进场,进度滞后,
工作联系单 编号:202110-27-GL-
001,
第2条,4号楼2层1单元铝模首拼层,于 2021.10.08具备施作条件,截止2021.10.27甲供
铝模材料仍没有进场,造成进度滞后;
3号楼爬架进场记录
4号楼爬架记录
耽误天数 发文工作联 进场时间记录(详发总包工作 耽误天数 发文工作联 进场时间记录(详发总包
工作联系单(管井内增设排水管)
工作联系单
编号
021
工程名称
东亚·世纪城文雅苑
日期
2010年3月30日
包头东亚信华置业有限公司
工程技术二部
部门负责人(签字):
2010年7月3日
工作联系单
编号
054
工程名称
东亚·世纪城文雅苑
日期
2010年7月5日
致:内蒙古世纪消防工程有限公司:
贵公司承揽包头市东亚世纪城二期文雅苑消防管道安装工程项目,焊接钢管与镀锌钢管的材料已经到货,经甲方和监理工程师检查镀锌钢管的品牌与封样不符,但至今没有更换材料。现通知贵施工单位与封样不符的材料严禁现场安装。
现通知贵公司接到通知后3日内将上述项目整改完毕,否则贵公司需将承诺确认签字盖章报至工程部,逾期工程部认为贵公司默认该承诺,则工程部将按照合同相关条款进行处罚,并采取相关措施,且由此引起的一切后果有贵施工单位承担。
特此通知
抄送:监理单位
包头东亚信华置业有限公司
工程技术二部
部门负责人(签字):
2010年5月31日
致:江苏兴邦东亚世纪城项目部
为确保工程质量,减少业主入住后的投诉,特将相关做法做如下细化:
1.首层水暖管井地面采取有组织排水。地面施工防水,增加一管径为DN100的地漏,并就近与排水管道相连,采用铸铁材质,管井内地面排水坡度不小于2%。
2.二层以上水暖管井地面亦采取有组织排水,增加一直径50MM泄水孔,地面排水坡度不小于2%。
关于公司停工函的回复 停工函
关于公司停工函的回复_停工函关于浙江梯梯停工函的回复浙江梯梯建设有限公司:对于贵单位所发的停工函我单位已经收到,并且引起项目经理部的高度重视,现就贵单位所提的停工作以下回复:1、贵单位提出生产综合办公楼在10月31日顶层已验收合格且具备砼浇捣条件。
但实际情况是贵单位在没有进行任何自检的情况下口头通知我单位进行验收,我单位质检人员于10月31日对办公楼进行检查时发现如下问题:a、承重架扫地杆未搭设;b、梁柱钢筋紧靠模板,无钢筋保护层厚度;c、垃圾未清理。
因此我单位认为贵单位验收准备工作不足,未达到验收条件。
2、贵单位提出食堂及文体活动中心具备砼浇捣不予验收。
实际情况是我单位并未收到贵单位食堂顶层要验收的通知,并且10月22日我单位已对贵单位下发承重高支模架需在10月30日前按照方案整改完成的联系单(具体内容详见附件),但贵单位迟迟未整改,截至今日贵单位还是未整改,并不具备验收条件。
3、贵单位提出职工宿舍具备砼浇捣不予验收。
实际情况是我单位已在11月10日下午催促贵单位赶紧组织职工宿舍验收,但是由于贵单位因施工人员原因,导致无法安排,直至今日上午才验收,且在验收过程中发现如下质量问题:a、12轴~14轴KL3断面因箍筋过小,导致梁的有效高度不符合设计要求;b、D轴东侧挑梁主筋长度不足;c、部分电线管未按要求进行跨接;d、A轴~B轴板式楼梯上部主筋未按构造要求绑扎。
按程序要求,以上问题应先整改后复检合格后才能浇筑砼,但由于你单位人员、材料等资源已准备好,待实施,经我方与业主等有关方沟通后,同意我方合格部位可先浇筑。
至于需整改的部位,贵单位至今未通知我方复检,但我方已自行复检。
4、对于工期缓慢及质量问题从20__年12月25日至今,我单位已多次给贵单位下发联系单(具体内容详见附件),至今贵单位迟迟未能引起重视。
5、由于贵单位的资料滞后严重,按要求资料应与工程进度同步,为此我单位多次下发联系单要求贵单位资料及时上报,但是效果甚微,并且对贵单位进行了多次考核,目的是希望贵单位能够引起高度重视赶紧上报资料,但是贵单位还是一拖再拖,现场的资料就是无法上报,在不得已的情况下业主方才提出如果贵单位资料不上报就不予验收。
