工作联系单及回复单
监理工作联系回复单

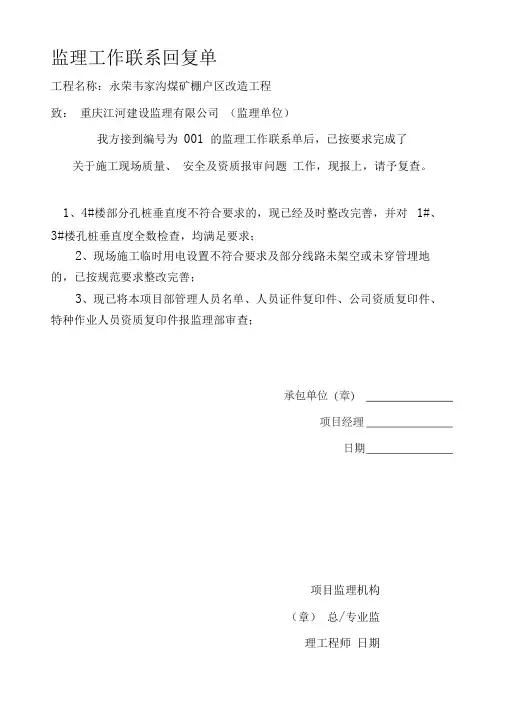

监理工作联系回复单工程名称:永荣韦家沟煤矿棚户区改造工程致:重庆江河建设监理有限公司(监理单位)我方接到编号为001 的监理工作联系单后,已按要求完成了关于施工现场质量、安全及资质报审问题工作,现报上,请予复查。
1、4#楼部分孔桩垂直度不符合要求的,现已经及时整改完善,并对1#、3#楼孔桩垂直度全数检查,均满足要求;2、现场施工临时用电设置不符合要求及部分线路未架空或未穿管埋地的,已按规范要求整改完善;3、现已将本项目部管理人员名单、人员证件复印件、公司资质复印件、特种作业人员资质复印件报监理部审查;项目监理机构(章)总/专业监理工程师日期工程名称:永荣韦家沟煤矿棚户区改造工程致:重庆江河建设监理有限公司(监理单位)项目监理机构(章)总/专业监理工程师日期工程名称:永荣韦家沟煤矿棚户区改造工程致:重庆江河建设监理有限公司(监理单位)我方接到编号为003 的监理工作联系单后,已按要求完成了关于施工现场质量、安全问题工作,现报上,请予复查。
1、对于砼浇筑时值班人员不理想的情况,我单位及时调派人员,确保安全及质量完成;同时对于部分空调板筋不合格情况,我单位及时派人转改完善;2、对于部分工人未佩戴安全帽进入施工现场情况,我单位已及时教育,并要求必须佩带安全帽方可进入施工现场;3、施工现场材料堆码凌乱的,已及时分类堆放;项目监理机构(章)总/专业监理工程师日期监理工作联系回复单工程名称:永荣韦家沟煤矿棚户区改造工程致:重庆江河建设监理有限公司(监理单位)我方接到编号为004 的监理工作联系单后,已按要求完成了关于施工现场质量、安全问题工作,现报上,请予复查。
1、对于1#、2#楼砌体施工质量差,砌体配筋未按要求设置、灰缝过大、通缝等问题我施工单位以及时整改,并能满足施工规范要求;2、钢筋绑扎完毕后我单位已及时安排人员设置钢筋垫块,部分圈梁的箍筋间距过大,也已及时整改完善;3、临边防护不到位的已及时加强;项目监理机构(章)总/专业监理工程师日期监理工作联系回复单工程名称:永荣韦家沟煤矿棚户区改造工程致:重庆江河建设监理有限公司(监理单位)我方接到编号为005 的监理工作联系单后,已按要求完成了关于施工现场质量、安全问题工作,现报上,请予复查。

工作联系单

工程名称 XXXX 公司上煤输送机集控系统
使用方
XXXX 有限公司
施工安装
主要工作 内容
序号
XXXX 有限公司
工程部位
XX 设备检修及上位机系统操作人 员培训
时间
工作内容
主要问题及处理方式
பைடு நூலகம்
XX 输送机系统
2024 年 XX 月 XX 日 至 2024 年 XX 月 XX 日
处理结论
问题 1:7 号卸料口油缸无法收回 处理方式:检查管路,检修电磁阀。
也已沟通解决,并预留了 备品备件(碰头密封件)。
问题 5:电气操作和执行机构动作不一 致 处理方式:检查线路,调整信号线和控 制线线序。
2
人员培训
详见人员培训记录
详见人员培训记录
调试单位现场负责人:XXX 日期: 2024 年 XX 月 XX 日
使用单位现场负责人:XXX 日期:2024 年 XX 月 XX 日
问题 2:24 号卸料口油缸收回不到位
处理方式:检查卸料口舱门与油缸配合
是否有干涉及卡阻;检查管路,检修电
磁阀,油箱补油。
检修后所有问题全部处理
完毕,设备运行正常,动
问题 3:2 号卸料口油缸收回慢
作可靠。
处理方式:检查管路,检修电磁阀,油
1
检修工作
箱补油。
现场人员提出的其他问题
问题 4:喷淋管路漏水 处理方式:增加和更换密封件。
工作联系单回复单

工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
. Word文档。

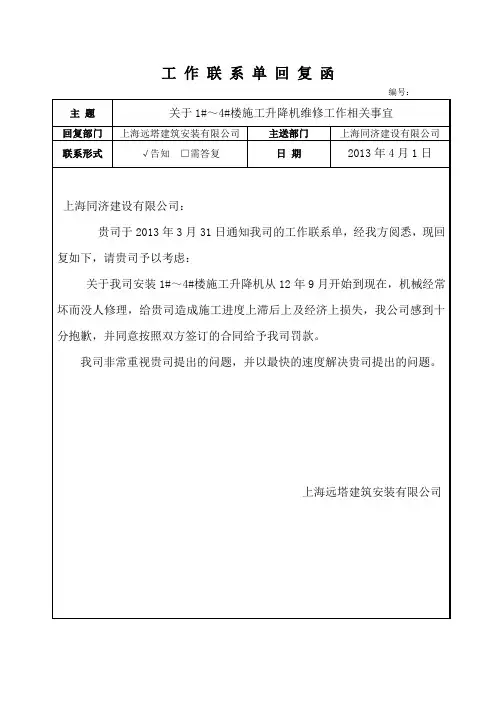

工作联系单回复函

上海远塔建筑安装有限公司
工 作 联 系 单回 复升降机维修工作相关事宜
回复部门
上海远塔建筑安装有限公司
主送部门
上海同济建设有限公司
联系形式
√告知 □需答复
日 期
2013年4月1日
上海同济建设有限公司:
贵司于2013年3月31日通知我司的工作联系单,经我方阅悉,现回复如下,请贵司予以考虑:
关于我司安装1#~4#楼施工升降机从12年9月开始到现在,机械经常坏而没人修理,给贵司造成施工进度上滞后上及经济上损失,我公司感到十分抱歉,并同意按照双方签订的合同给予我司罚款。

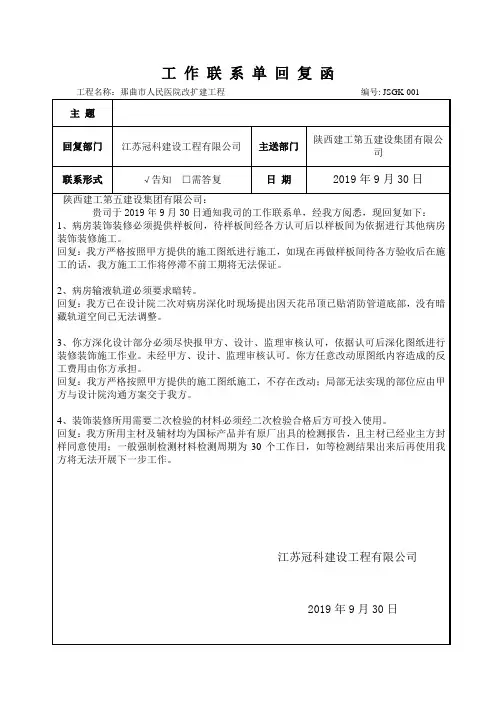

工作联系单回复函

回复:我方所用主材及辅材均为国标产品并有原厂出具的检测报告,且主材已经业主方封样同意使用;一般强制检测材料检测周期为30个工作日,如等检测结果出来后再使用我方将无法开展下一步工作。
江苏冠科建设工程有限公司
2019年9月30日
工 作 联 系 单 回 复 函工程名称:那曲市人民医院改扩建工程编号: JSGK-002
主题
回复部门
江苏冠科建设工程有限公司
主送部门
陕西建工第五建设集团有限公司
联系形式
√告知□需答复
日期
2019年9月30日
陕西建工第五建设集团有限公司:
贵司于2019年9月30日通知我司的工作联系单,经我方阅悉,现回复如下:
个别未安装喷淋头现正在进行安装,预计2019年10月1日前安装完毕。需抹灰及剔凿的地面已经安排作业。防火门只影响局部无法收口,不存在大面积影响装修施工问题(防火门下月中旬进场安装)。走廊天花漏水部位正在处理,不影响装修下一步作业。
工 作 联 系 单 回 复 函工程名称:那曲市人民医院改扩建工程编号: JSGK-001
主题
回复部门江苏ຫໍສະໝຸດ 科建设工程有限公司主送部门
陕西建工第五建设集团有限公司
联系形式
√告知□需答复
日期
2019年9月30日
陕西建工第五建设集团有限公司:
贵司于2019年9月30日通知我司的工作联系单,经我方阅悉,现回复如下:
监理工作联系单回复

监理工作联系单回复1.**单位退场后,你方未按计划完成围挡安装,围挡图纸未提交,提交围挡完成计划,未安装前应先使用安全警示带隔离,现场临时围挡要贴警示牌。
答:已落实现场整改。
2、现场已进抽水泵资料未上报,木工台式锯无防护罩无铭牌,且资料未报验。
答:由现场整改后提交。
3、需提交制定的安保人员岗位职责、管理制度和值班制度,明确工作范围内容。
答:由现场提交。
4、现场人员劳保用品配备答:安全帽已落实,正在配备安全鞋及安全服装。
5、现场人员相关证件、资料(合同、体检表、三级安全教育和交底等)答:已提供项目经理***,安全员****,施工员****证件及合同复印件,三级安全教育和交底由现场提供。
6、项目经理、安全员、电工现场作息时间计划答:具体作息时间由现场制定。
7、提交现场作业区域划分,大门七牌两图和完成时间答:由现场提供。
8、提交现场所有平面图、施工计划和专项方案答:由现场提供。
9、提交所有拟由现场提供进场机械设备检验、报审表格答:由现场提供。
10、提交各种进场人员管理制度答:已交由专人负责编制。
11、如设工地饭堂,需卫生许可证和厨师健康证答:现场不设食堂。
12、分阶段提交已进场的临建驻场人员需提供花名册和联系方式答:按进场班组人员逐步提供。
13、提交办公区域卫生清洁、防火防盗安全管理制度答:由保安公司提交。
14:、提交路口管理提供管理方案答:在东南角及西北角设置可移动桌椅及伞具。
15、提交办公条件完善,空调安装等计划答:按施工进场的人员增加集装箱。
16、提交材料机械设备进场报验,安全防护用品送检方案答:现场做。
17、提交自动冲洗设备、扬尘自动检测及监控,监控视频需连接电脑保存计划答:已着手办理。
18、图纸会审问题7月**日前汇总至我方和代建方。
工作联系单018-设计院回复

6、4#楼结施23中西侧挑板尺寸与建筑不符,以何为准。
回复:应同建筑外边线,注意扣除掉50的保温做法即为结构板边。
7、请给出1、3#楼机房层平面图。
回复:与建筑沟通后利建设集团有限公司
工作联系单018设计院回复工作联系单工作联系单模板施工单位工作联系单工作联系单格式监理工作联系单工程工作联系单部门工作联系单工作联系单范本工程联系单回复
工作联系单
编号
2014-017
工程名称
樊家村危改9号地居住项目
日期
2014-12-06
致:北京懋源房屋开发有限公司
事由: 关于图纸问题相关事
内容:现图纸存在以下问题:
回复:电梯在31.700~32.450标高处理详见下图。1、3#屋面处的女儿墙标高详建筑,女儿墙厚度150,女儿墙做法同结施-2#-02中1-1剖面。结施-1#-07、09、11中取消电井下方的L2,后浇区域照做,详见下图。
3、1、2、3#楼结施1#-11中1-C轴处KL4(2)、1-4轴处梁截面为400*600,5-6轴处梁截面为400*600,其中4轴、5轴处梁底筋无支座,如何处理。
经办人:
签发人:
注:重要工作联系单加盖公章,相关单位各存一份。
回复:在剪力墙内部,400宽的梁收为300宽,梁内侧与墙齐平。
4、4#楼结施09中LL3、LL4梁顶标高是否应改为+0.8;GBZ08a无大样图及配筋。
回复:结施09中LL3、LL4梁顶标高为39.000,GBZ08a按GBZ04大样处理。
5、4#楼结施10中LL7两顶标高H=-0.4,是否应为梁底标高;出屋面墙体无配筋。
1、1、2、3#楼结施1#-02中1-5/1-C---1-D轴处墙上有1000*300的洞口,但7层层高为3.53,洞底标高2.78.改成是否留洞,如留置洞底标高为多少。
工作联系及工作联系单回复要求-党

关于规范工作联系单、工作联系回复单签发和格式的要求
1、工作联系单(安全工作联系单除外)由驻地副总监、专业监理工程师和总监办专业监理工程师以上人员签发;
2、本工作联系回复单适用于监理单位下发项目部有关传递意见、决定、通知、要求和技术质量问题工作联系单的回复(安全工作联系单除外)。
3、工作联系回复单中施工单位的项目主要负责人为项目经理、总工和项目部副经理;
4、工作联系回复单中单位负责人由下发该工作联系单签发人签字。
5、工作联系回复单格式见附件一。
注:本表由施工单位填报,监理单位、施工单位各存一份。
