资料员考试大纲
资料员考试大纲(精选5篇)

资料员考试大纲(精选5篇)第一篇:资料员考试大纲2010年度建筑企业专业技术管理人员岗位资格考试《专业知识及实务》科目考试大纲(资料员)一、专业基础知识(一)建筑施工图识读 1.制图标准的应用;2.建筑施工图及标准图的阅读;3.结构施工图及标准图的阅读;4.建筑CAD软件的简单操作。
(二)建筑构造1.民用建筑构造组成、主要构件作用以及民用建筑的分类与等级;2.基础与地下室的类型及构造;3.墙体的建筑构造;4.楼地面与屋顶建筑构造;5.门与窗建筑构造;6.楼梯与电梯的建筑构造;7.变形缝建筑构造;8.工业建筑的分类、排架结构与门式刚架单层工业厂房建筑构造。
(三)建筑材料1.水泥的种类和使用范围;2.建筑砂、石种类和使用范围;3.普通混凝土强度等级;4.建筑砂浆种类和使用范围;5.建筑钢材种类;6.建筑防水材料种类和使用范围;7.主要建筑装饰材料种类和使用范围;8.给(排)水工程材料的基本性能和使用范围;9.电气照明工程材料的基本性能和使用范围; 10.建筑(含给排水、电气照明)材料、构件等送检取样的有关规定与程序。
(四)建筑施工与项目管理1.工程项目建设基本程序与施工项目管理的基本内容;2.施工组织设计基本内容;3.施工质量验收层次划分,分部、分项、单位工程施工质量验收方法;4.土石方工程、桩基础工程、砌筑工程、钢筋混凝土工程、预应力工程、结构安装工程、防水工程、屋面工程、装饰工程的基本施工工艺过程和方法,工程施工过程中实验、检验有关规定及程序。
5.开工条件审查和工程竣工备案的程序和要求。
二、资料管理相关规范标准1.《建设工程文件归档整理规范》(GB/T50328-2001)相关部分; 2.《建设工程项目管理规范》(GB/T50326-2006)相关部分;3.《建设工程监理规范》(GB50319-2000)相关部分;4.《建筑工程施工质量验收统一标准》(GB50300-2001)相关部分;5.《建设项目工程总承包管理规范》(GB/T50358-2005)相关部分。
资料员考试大纲

资料员复习题一、填空题对按单位工程管理,不属于某个分部、子分部工程的施工资料,其编号中分部、子分部工程代号用1.“00”代替资料编号应填写在资料专用表格右上角的资料编号栏中;无专用表格的资料,应在资料的右上角2.适当位置注明资料编号。
审核签字,并经监理单位技术负责人批准。
总监理工程师监理规划应由3组织交底。
各项交底应有文字记录并有交底双方人员的签字。
分项工程施工方案应由专业工长4.凡国家规范标准规定隐蔽工程检查项目的,应做隐蔽工程检查验收并填写隐蔽工程验收记录,涉及结5隐蔽前的影像资料。
构安全的重要部位应留置混凝土正式浇筑前,应检查各项准备工作,自检合格填写混凝土浇灌申请书,并告知监理单位。
6.拆除现浇混凝土结构板、梁、悬臂构件等底模及冬季施工的柱、墙侧模前,应填写混凝土拆模申请单,7.审批,通过后方可拆模。
项目专业技术负责人报构件吊装记录表。
大型混凝土构件、钢构件安装时应填写8.钢筋机械连接工程开始前及施工过程中,应对每批进场钢筋,在现场条件下进行工艺检验,工艺检9.验合格后方可进行机械连接的施工。
混凝土(砌筑砂浆)未按规定留置试块的或试件强度不满足设计及规范标准要求时,应委托有资质10.的检测机构出具相应的结构检测报告,由设计人员提出处理方案。
报告。
用于承重结构的后置埋件、化学植筋、膨胀螺栓等应有满足设计要求的承载力拉拔试验11.米及以上的公共建筑钢网架结构及设计有要求的,应有焊(螺栓)球40建筑安全等级为一级、跨度12.节点承载力试验报告。
绝缘电阻,配管及管内穿线分项质建筑工程中的主要电气设备和动力、照明线路及其它必须摇测13.量验收前和单位工程质量竣工验收前,应分别按系统回路进行测试,不得遗漏。
完整的工程档案,并办理相关移交手专业承包单位应向总承包单位(或建设单位)移交不少于一套14.续。
平方米以上的大型公建工程,建设单位应将列入城建档案馆保存的工国家和北京市重点工程及五万15.程档案制作成缩微胶片,移交城建档案馆名称案卷封面中案卷题名一栏第一行填写案卷所属专业16.竣工图章日期。
资料员考试大纲

资料员复习题一、填空题1.对按单位工程管理,不属于某个分部、子分部工程的施工资料,其编号中分部、子分部工程代号用“00”代替2.资料编号应填写在资料专用表格右上角的资料编号栏中;无专用表格的资料,应在资料的右上角适当位置注明资料编号。
3监理规划应由总监理工程师审核签字,并经监理单位技术负责人批准。
4.分项工程施工方案应由专业工长组织交底。
各项交底应有文字记录并有交底双方人员的签字。
5 凡国家规范标准规定隐蔽工程检查项目的,应做隐蔽工程检查验收并填写隐蔽工程验收记录,涉及结构安全的重要部位应留置隐蔽前的影像资料。
6.混凝土正式浇筑前,应检查各项准备工作,自检合格填写混凝土浇灌申请书,并告知监理单位。
7.拆除现浇混凝土结构板、梁、悬臂构件等底模及冬季施工的柱、墙侧模前,应填写混凝土拆模申请单,报项目专业技术负责人审批,通过后方可拆模。
8.大型混凝土构件、钢构件安装时应填写构件吊装记录表。
9.钢筋机械连接工程开始前及施工过程中,应对每批进场钢筋,在现场条件下进行工艺__________ 检验,工艺检验合格后方可进行机械连接的施工。
10.混凝土(砌筑砂浆)未按规定留置试块的或试件强度不满足设计及规范标准要求时,应委托_有资质的检测机构岀具相应的结构检测报告,由设计人员提岀处理方案。
11.用于承重结构的后置埋件、化学植筋、膨胀螺栓等应有满足设计要求的承载力拉拔试验报告。
12.建筑安全等级为一级、跨度40_米及以上的公共建筑钢网架结构及设计有要求的,应有焊(螺栓)球节点承载力试验报告。
13.建筑工程中的主要电气设备和动力、照明线路及其它必须摇测绝缘电阻,配管及管内穿线分项质量验收前和单位工程质量竣工验收前,应分别按系统回路进行测试,不得遗漏。
14.专业承包单位应向总承包单位(或建设单位)移交不少于一套完整的工程档案,并办理相关移交手续。
15.国家和北京市重点工程及五_______ 平方米以上的大型公建工程,建设单位应将列入城建档案馆保存的工程档案制作成缩微胶片,移交城建档案馆16.案卷封面中案卷题名一栏第一行填写案卷所属专业名称仃.卷内目录编制日期一栏填写文件资料的形成的起止时间;竣工图卷为竣工图章日期。
资料员考核评价大纲(带答案)

资料员考核评价大纲1水泥熟料中加入石膏的目的2砂按技术要求分为三类3人工砂检验4拌制及养护混凝土宜采用(A)5新拌砂浆的和易性包括6QL代表7土分类8衡量回填土施工质量的重要指标9夯实水泥土桩法处理深度10土方边坡系数符号11抗压强度标准值12混凝土搅拌机标定规格(C)13质量控制的基本方法14楼梯段的净高15体现企业个别成本的劳动消耗文件(D)16钢筋混凝土锥形基础的边缘高度(_B)17标准砖的标准尺寸18现浇板的分布钢筋的间距19混凝土保护层的厚度20楼梯踏步的宽度21砌块的搭接长度22水泥强度等级23混凝土的倾落高度24受力钢筋的间距25无机胶凝材料26建筑行业标准石灰分为27建筑石膏的特性28按照施工方法分类混凝土分为29混凝土的和易性30钢材的主要力学性能31建筑的主要部位32施工成本控制的原则(2)开源与节流相结合的原则(3)目标管理原则(4)责、权、利相结合的原则33 常见的24墙(1砖墙)的组砌方式33数据的整理与分析常用的方法34常用的建筑物的定位方法1.根据与原有建筑物的关系定位2.根据建筑方格网定位3.根据控制点的坐标定位36 建筑抗震设防的目标37 钢结构的连接方法38 地层的组成39 影响工程质量的因素4M是指40 施工成本控制的原则中的三全原则41 钢筋的连接方法42 资料员把握资料收集过程中的基本原则43 施工管理资料44 建设工程资料招投标文件的归档范围45 工程开工备案资料46 建筑施工企业三类人员证书47 监理单位移交给建设单位存档的资料48 设计交底属于49 屋面蓄水检查的蓄水时间(B50 通风与空调工程施工试验记录1、设备单机试运转记录2、系统试运转调试记录3、灌(满)水试验记录4、强度严密性试验记录51 采暖系统调试52 不需要办理隐蔽工程验收的项目(C)53 标准水准点的位置54 配电箱装设55 案卷的高度56 检验批的组织验收(D)57 空调低压风管系统严密性检验的合格标准58 重新绘制的竣工图与原图的比例59 施工单位文件资料60 勘察设计文件61 资料员的工作职责一.负责工程项目资料、图纸等档案的收集、管理二.参加分部分项工程的验收工作三.负责计划、统计的管理工作62 建设单位文件资料(ABE)63 四新”技术64 室内环境检测要求65 基坑验槽检查的内容1.检查基槽的位置、尺寸、深度是否与设计图纸相符。
资料员培训考核大纲

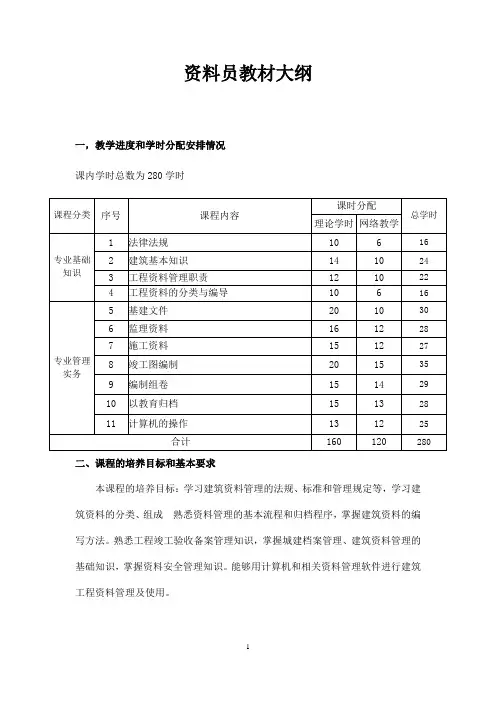

资料员教材大纲一,教学进度和学时分配安排情况课内学时总数为280学时二、课程的培养目标和基本要求本课程的培养目标:学习建筑资料管理的法规、标准和管理规定等,学习建筑资料的分类、组成 熟悉资料管理的基本流程和归档程序,掌握建筑资料的编写方法。
熟悉工程竣工验收备案管理知识,掌握城建档案管理、建筑资料管理的基础知识,掌握资料安全管理知识。
能够用计算机和相关资料管理软件进行建筑工程资料管理及使用。
本课程的基本要求:了解建筑工程资料的组成,熟悉和掌握各类资料的填写,完成与施工进度同步的工程技术资料、安全资料,以及施工过程中完成相关的资料申报工作并配合上级部门的检查。
了解建筑工程施工质量验收规范及相关的质量检测制度。
专业基础知识1、法律法规(1)《建筑法》掌握从业资格的有关规定掌握建筑工程质量管理的有关规定掌握建筑施工许可的有关规定了解建筑施工的法律责任(2)《建设工程质量管理条例》掌握施工单位质量责任和义务的有关规定掌握建设工程质量保修的有关规定掌握违反建设工程质量管理条例的法律责任的有关规定(3)《建筑工程施工质量验收统一标准》掌握建筑工程分部(子分部)工程、分项工程的划分掌握建筑工程质量验收的划分了解建筑工程质量验收程序和组织2、建筑工程基本知识(1)建筑制图基础知识熟悉施工图中的各种文字符号和图形符号熟悉建筑工程施工图的组成掌握施工平面图的识图方法(2)建筑施工工艺掌握建筑结构工程施工工艺熟悉建筑装饰工程施工工艺熟悉建筑机电安装工程施工工艺(3)建筑工程项目管理了解项目进度、计划管理掌握项目质量管理规划了解项目风险管理(4)其他基本知识了解质量、环境和安全体系标准相关知识熟悉质量管理体系文件的构成3、建筑工程参与各方工程资料管理职责(1)了解资料管理的通用职责了解勘察、设计单位职责。
(2)熟悉监理单位职责熟悉建设单位职责熟悉城建档案馆职责(3)掌握施工单位职责掌握资料员职责4、工程资料的分类与编号了解基建文件分类与编号熟悉监理资料分类与编号(2)掌握施工资料分类与编号掌握建筑工程质量验收的划分、单位(子单位)工程划分、分部(子分部)工程划分专业管理实务1、基建文件的内容与要求(1)熟悉基建文件的基本规定(2)了解基建文件的内容与要求2、监理资料内容与要求(1)熟悉监理管理资料了解监理工作记录(2)掌握竣工验收资料3、施工资料内容与要求(1)了解施工单位的工程质量管理的基本内容掌握建筑工程质量验收的基本规定(特别是强制性条文规定)(2)熟悉分项工程的划分、检验批的划分、室外工程的划分(3)熟悉施工质量控制的基本要求掌握建筑工程质量验收的合格条件,并会正确填写过程验收资料和工程竣工质量验收资料(4)掌握工程资料的策划与形成(5)熟悉施工管理资料熟悉施工技术资料熟悉施工测量资料熟悉施工物资资料(6)掌握施工记录资料熟悉常用材料的种类、型号和复试条件掌握施工试验资料的相关内容。
建筑工程资料员考试大纲

建筑工程资料员考试大纲建筑工程资料员是建筑工程项目中不可或缺的重要岗位,负责工程项目资料的编制、收集、整理、档案管理等工作。
为了确保资料员具备相应的专业知识和技能,特制定本考试大纲。
一、考试目的通过考试,选拔具备建筑工程资料管理能力的专业人才,保障建筑工程项目资料的准确性、完整性和规范性,为工程项目的顺利进行和竣工验收提供有力支持。
二、考试内容1、建筑工程基础知识建筑工程的基本概念、分类和组成。
建筑工程的施工工艺流程和常见施工方法。
建筑材料的种类、性能和用途。
2、工程文件管理工程文件的分类、编号和归档要求。
工程文件的收发、登记和传阅程序。
工程文件的保管和借阅制度。
3、施工资料编制施工图纸的识读和会审记录的编制。
施工组织设计、施工方案的编制和归档。
施工技术交底、安全交底等资料的编制。
4、工程进度资料工程进度计划的编制和调整。
工程进度报告的编写和提交。
实际进度与计划进度的对比分析。
5、质量控制资料原材料、构配件、设备的质量证明文件收集和整理。
检验批、分项工程、分部工程质量验收记录的编制。
质量事故处理报告的编制和归档。
6、安全管理资料安全生产责任制、安全管理制度的建立和完善。
安全检查记录、隐患整改通知的编制和归档。
安全教育培训资料的整理和保存。
7、竣工资料竣工报告的编制和提交。
竣工图的绘制和审核。
竣工验收资料的汇总和移交。
8、资料管理软件应用熟练使用常见的资料管理软件,如筑业、品茗等。
利用软件进行资料的录入、查询、统计和打印。
9、法律法规和标准规范熟悉建筑工程相关的法律法规,如《建筑法》《建设工程质量管理条例》等。
掌握建筑工程资料管理的标准规范,如《建设工程文件归档规范》GB/T 50328 等。
三、考试形式1、理论考试采用闭卷笔试的方式,考试时间为_____小时。
题型包括选择题、填空题、简答题和案例分析题。
满分为_____分,合格分数为_____分。
2、实操考试在计算机上进行实际操作,考试时间为_____小时。
《资料员专业基础知识》考试大纲《资料员专业管理实务》考试大纲资料讲解

《资料员专业基础知识》考试大纲一、建筑识图(8学时)(一)制图工具与制图标准(1学时)1、了解常用绘图仪器与工具的用途及使用方法;图面尺寸的标注原则。
2、掌握工程图纸的幅面规格;常用的材料及构造图例。
(二)投影基本知识(4学时)1、了解投影的基本原理与分类、三面正投影体系的形成及展开;点、直线及平面投影;正等测、斜轴测投影。
2、掌握平行投影的基本规律和特性、三面正投影的基本特性;基本形体与组合体的投影。
(三)剖面图与断面图(1学时)1、了解剖面图与断面图的基本概念。
2、掌握剖面图与断面图的剖切面选择、剖切符号及编号的应用规则。
(四)建筑工程图的识读(2学时)1、了解模数的基本概念;建筑工程图设计的基本过程与内容;简单设备专业工程图的识读。
2掌握定位轴线的划分及编号;建筑及结构专业工程图的功能、组成、编号原则;建筑及结构专业工程图的识读。
二、建筑构造(10学时)(五)民用建筑构造概论(1学时)了解民用建筑的构造组成、主要构件的作用;民用建筑的分类及等级。
(六)基础与地下室(1学时)1、了解地基与基础的概念、工作要求、基础埋深的定义;基础的基本类型;地下室防潮与防水构造。
2、掌握基础的基本工作原理;影响基础埋深的因素;常见的基础构造。
(七)墙体(2学时)1、了解墙体的类型与基本要求、墙体的承重方案及各自的特点;隔墙构造与墙面装饰构造。
2、掌握砌体墙的细部构造。
(八)楼板层、楼地面与屋顶(2学时)1、了解楼板的类型、要求与基本组成;楼地面的类型、要求与基本组成;屋顶的类型、要求与基本组成;阳台与雨蓬的构造。
2、掌握钢筋混凝土楼板的构造;常见楼地面的构造;平屋顶与一般坡屋顶的构造。
(九)门与窗(1学时)1、了解门窗的分类、作用及尺寸;木门窗、塑料门窗、金属门窗的一般构造。
2、掌握门窗与墙体的连接构造。
(十)变形缝(1学时)1、了解伸缩缝及沉降缝的作用、设置原则;防震缝的一般知识。
2、掌握伸缩缝及沉降缝的构造。
文秘资料员中级工考试大纲

三.了解
1.会议文件的事务准备工作2.会议召开时报到事宜
3.相关的会议服务4.会场内的安全保卫工作
第十章信息
一.重点掌握
1.相关的资料和信息2.信息的收集的基本方法
3.如何有效整理信息4.信息的工作制度
5.如何有效率选信息6.有效的信息反馈
二.一般掌握
1.信息的概念2.信息的种类3.信息的有关特征
5.监察建议及申诉程序
第五章办公室事务的办理
一.重点掌握
1.突发事件的协助处理2.如何识别各种车辆
3.印章的识别、使用、保管4.介绍信和名片的管理
二.一般掌握
1.行政工勤事务的相关事宜2.值班人员的素质要求
3.如何管理办公低值易耗品4.各种公务活动。
三.了解
1.值班的相关事宜2.接打电话的相关事宜
3.参与公务活动的相关事宜
二.一般掌握Biblioteka 1.计算机系统的组成2.各种格式设置3.各种打印输出
三、了解
1.计算机在现代工作中的重要性2.计算机常用程序的使用
3.计算机网络基本知识
第八章机关事务接待
一.重点掌握
1.接待服务的相关礼节2.接待外宾的相关事宜
3.常见的国际交往礼仪4.信访投诉接待处理工作程序
5.接待信访投诉的处理程序
二.一般掌握
文秘资料员中级工考试大纲
8.行政处分的级别、经济处分的级别9.行政监察的职能
二.一般掌握
1.行政复议的范围、种类2.行政赔偿的范围
3.国家赔偿的计算、赔偿费用形式、时效
4.行政监察的调查程序5.行政申诉的条件、过程
三.了解
1.行政处罚的种类。2.行政复议的主要内容及基本意义
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
资料员复习题一、填空题1.对按单位工程管理,不属于某个分部、子分部工程的施工资料,其编号中分部、子分部工程代号用“00”代替2.资料编号应填写在资料专用表格右上角的资料编号栏中;无专用表格的资料,应在资料的右上角适当位置注明资料编号。
3监理规划应由总监理工程师审核签字,并经监理单位技术负责人批准。
4.分项工程施工方案应由专业工长组织交底。
各项交底应有文字记录并有交底双方人员的签字。
5凡国家规范标准规定隐蔽工程检查项目的,应做隐蔽工程检查验收并填写隐蔽工程验收记录,涉及结构安全的重要部位应留置隐蔽前的影像资料。
6.混凝土正式浇筑前,应检查各项准备工作,自检合格填写混凝土浇灌申请书,并告知监理单位。
7.拆除现浇混凝土结构板、梁、悬臂构件等底模及冬季施工的柱、墙侧模前,应填写混凝土拆模申请单,报项目专业技术负责人审批,通过后方可拆模。
8.大型混凝土构件、钢构件安装时应填写构件吊装记录表。
9.钢筋机械连接工程开始前及施工过程中,应对每批进场钢筋,在现场条件下进行工艺检验,工艺检验合格后方可进行机械连接的施工。
10.混凝土(砌筑砂浆)未按规定留置试块的或试件强度不满足设计及规范标准要求时,应委托有资质的检测机构出具相应的结构检测报告,由设计人员提出处理方案。
11.用于承重结构的后置埋件、化学植筋、膨胀螺栓等应有满足设计要求的承载力拉拔试验报告。
12.建筑安全等级为一级、跨度40米及以上的公共建筑钢网架结构及设计有要求的,应有焊(螺栓)球节点承载力试验报告。
13.建筑工程中的主要电气设备和动力、照明线路及其它必须摇测绝缘电阻,配管及管内穿线分项质量验收前和单位工程质量竣工验收前,应分别按系统回路进行测试,不得遗漏。
14.专业承包单位应向总承包单位(或建设单位)移交不少于一套完整的工程档案,并办理相关移交手续。
15.国家和北京市重点工程及五万平方米以上的大型公建工程,建设单位应将列入城建档案馆保存的工程档案制作成缩微胶片,移交城建档案馆16.案卷封面中案卷题名一栏第一行填写案卷所属专业名称17.卷内目录编制日期一栏填写文件资料的形成的起止时间;竣工图卷为竣工图章日期。
18.预拌混凝土供应单位向施工单位32天内提供预拌混凝土出厂合格证。
19.商务文件包括工程投资估算、工程设计概算、施工图预算、施工预算工程结算等。
20.招投标及合同文件包括工程建设招标文件、投标文件、中标通知书及相关合同文件。
21.勘查设计文件包括工程地质勘察报告土壤氡浓度检测报告、建筑用地钉桩通知单、验线合格文件、设计审查意见、设计图纸及设计计算书、施工图设计文件审查通知书等。
22..监理单位在施工准备阶段形成的资料是第一次工地会议纪要。
23.隐蔽工程验收记录属于施工资料中的.施工记录。
24.风管漏光检测记录属于施工资料中的通风空调工程中的施工试验资料。
25.单位(子单位)工程质量竣工验收记录属于施工资料中的竣工质量验收资料。
26防排烟系统子分部属于通风与空调分部工程。
27.钢材试验报告属于施工资料中的施工物资资料。
28地基钎探记录后面须附钎探点布置图。
29.混凝土试块强度统计评定的方法有统计法和非统计法。
30..施工现场对超过10组以上的混凝土试块常用的统计方法是统计方法二。
31混凝土试块强度统计评定记录中的每组强度值指的是150mm立方体抗压强度值。
32..消防设计审核意见是属于基建文件中的勘察设计文件。
33.施工总承包单位向建设单位移交不少于一套完成的工程档案,并办理相关移交手续。
34.建设单位工程档案保存期限是工程使用年限相同。
35.根据节能规范要求,建筑外窗进场复验项目有中空玻璃露点、气密性和传热系数。
36.建设单位在施工招投标阶段形成的资料有施工招投标文件和施工合同。
37.结构实体混凝土强度同条件试件取样应实行有见证取样和送检,有相应混凝土抗压强度报告二、单选题(B)1.监理单位组织竣工预验收过程中形成的资料。
(B)2.《建设工程资料管理规程》(DB11/T695—2009)适用内新建、扩建、改建的建筑工程资料管理。
A.中华任命共和国境内B.北京市行政区域内C.包括香港在内的中华人民共和国境内D.北京市区(A)3.单位(子单位)工程的验收,应由单位组织勘察、设计、施工、监理进行验收。
A.建设B.上级主管部门C.监督站D.相关投资方(A)4.建设单位应在竣工验收合格后内,将城建档案馆验收合格的工程档案移交城建档案管,并办理相关手续。
A.6个月B.2个月C.1个月D.即时(A)5.资料管理目录中的日期是指。
A.资料形成的时间B.管理目录编制的时间C.竣工验收的时间D.任意时间(D)6.工程竣工后,工程档案编制组卷的厚度不大于cm。
A.1B.2C.3D.4(B)7.建筑工程竣工验收合格后应有单位填报《建设工程竣工验收备案表》A.监督站B.建设C.施工D.监理(B)8.混凝土结构实体检测内容除同条件养护混凝土试块外,还应对进行检验A.混凝土外观B.钢筋保护层厚度C.混凝土抗渗试件D.钢筋力学性能(D)9.屋面工程完工后,应对细部构造(屋面天沟、檐沟、檐口、泛水、水落口、变形缝、伸出屋面管道等)、接缝处和保护层进行雨期观察或淋水、蓄水检查。
淋水试验持续时间不得少于小时。
A.24B.12C.8D.2(C)10.自动喷水灭火系统、气体灭火系统管道应有试验记录。
A.强度B.通水C.严密性D.试射(C)11.避雷带的每个支持件应做垂直拉力试验,支持件承受的垂直拉力应大于。
A.147牛顿(15公斤)B.98牛顿(10公斤)C.49牛顿(5公斤)D.9.8牛顿(1公斤)A.监督站B.城建档案馆C.建设单位D.监理单位(B)13.城建档案卷内目录的编制日期。
A.装订整理日期B.文件形成的起止日期C.竣工验收日期D.任意时间(C)14.工程竣工验收完成后,由与建设单位代表共同签署《竣工移交证书》。
A.项目经理B.项目技术质量负责人C.专业监理工程师D.总监理工程师(C)16.图纸会审应有组织。
A.监督站B.监理单位C.建设单位D.施工单位(D)17.室内消火栓系统在安装完成后,应按设计要求和规范规定进行试验。
A.灌(淌)水B.通水C.通球D.试射A.电阻抽测B.电流抽测C.电压抽测D.温度抽测(C)19.《建设工程资料管理规程》(DB11/T695—2009)为标准。
A.国家B.行业C.推荐性D.企业(A)20.工程竣工图应由单位组织编制,可委托施工、监理或设计单位编制。
A.建设B.施工C.监督站D.相关投资方(B)21.工程资料的收集、整理应有负责管理。
A.工长B.专人C.工程师D.质检员(C)22.由建设单位采购供应的建筑材料、构配件和设备,应提供相应的质量证明文件。
A.总包单位B.分包单位C.建设单位D.监理单位(B)23.由建设单位发包的专业承包施工工程,分包单位应按本规程的要求,将形成的施工资料直接交单位。
A.监督站B.建设C.施工D.监理(B)24.幕墙面积大于3000平方米或超过建筑外墙面积,应现场抽取材料和配件,在试验室安装制作试件进行气密性能检测。
A.40%B.50%C.60%D.70%(D)25.屋面工程完工后,应对细部构造(屋面天沟、檐沟、檐口、泛水、水落口、变形缝、伸出屋面管道等)、接缝处和保护层进行雨期观察或淋水、蓄水检查。
淋水试验持续时间不得少于小时。
A.24 B.12 C.8 D.2(B)26.给排水系统及游泳池水系统应有试验记录。
A.强度B.通水C.严密性D.试射(C)27.避雷带的每个支持件应做垂直拉力试验,支持件承受的垂直拉力应大于。
A.147牛顿(15公斤)B.98牛顿(10公斤)C.49牛顿(5公斤)D.9.8牛顿(1公斤)(B)28.工程资料案卷不宜过厚,一般不超过。
A.30MMB.40MMC.50MMD.无特殊要求(D)29.幕墙面积大于平方米或超过建筑外墙面积50%,应现场抽取材料和配件,在试验室安装制作试件进行气密性能检测。
A.4000B.5000C.6000D.3000(C)30.建筑物照明应有通电试运行记录。
民用住宅照明系统通电连续试运行时间为小时。
A.24B.12C.8D.2(D)31.室内消火栓系统应有消火栓试验记录。
A.强度B.通水C.严密性D.试射(A)32.承压管道、设备应有试验记录。
A.强度B.通水C.严密性D.试射(A)33.资料管理目录中的日期是指。
A.资料形成的时间B.管理目录编制的时间C.竣工验收的时间(D)34.工程竣工后,工程档案封面采用g纸张。
A.70B.80C.90D.120(B)35.建筑工程竣工验收合格后应有单位填报《建设工程竣工验收备案表》A.监督站B.建设C.施工D.监理(C)36.自动喷水灭火系统、气体灭火系统管道应有试验记录。
A.强度B.通水C.严密性D.试射(C)37..工程竣工验收完成后,由与建设单位代表共同签署《竣工移交证书》。
A.项目经理B.项目技术质量负责人C.专业监理工程师D.总监理工程师(A)39.下面是给通风空调子分部工程。
A.送排风系统B.自动喷水灭火系统C.安全防范系统D.地下防水(B)40.下面是给排水子分部工程。
A.送排风系统B.自动喷水灭火系统C.安全防范系统D.地下防水(C)41.卷内文件均按有书写内容的页面编号。
每卷单独编号,页号从“1”开始。
页号编写位置:双面书写的文件,正面在右下角,背面在。
A.左上角B.右下角C.左下角D.右上角(A)42.不属于施工资料范围。
A.工程竣工验收及备案文件B.施工质量验收记录C.施工记录D.施工物资资料(C)43.工程预验收合格后,应由向建设单位提交《工程质量评估报告》A.设计单位B.施工企业C.监理单位D.施工项目经理部(B)44.当对水泥质量有怀疑或存放期超过个月,快硬硅酸盐水泥超过一个月必须复检。
A.2B.3C.4D.5(D)45.建筑电气产品被列入《第一批实施强制性产品认证目录》规定的认证标志是标志。
A.长城B.PRCC.方圆C(A)46.涉及结构安全的试块、试件和材料的见证取样比例,不应低于规定取样数量的。
A.100%B.20%C.30%D.50%(C)47.施工物资质量证明文件的复印件应与原件内容一致,加盖原件存放单位公章,注明原件存放处,并有签字和时间A.供应方代表B.采购方代表C.经办人D.施工安装代表(B)48.公共建筑照明系统通电连续试运行时间为小时A.48B.24C.12D.6(D)49.风管系统安装完成后,应按设计要求及规范规定做漏风测试和测试A.漏电B.吸尘C.升温D.漏光(B)50.分项工程质量验收应由组织施工项目技术负责人进行验收。
A.总监理工程师B.监理工程师C.监理员D.建设单位代表三、多选题(ABC)1.属于监理资料的有。
