小孤山引水隧洞衬砌快速施工
引水洞隧道施工方案

引水洞隧道施工方案一、工程概况二、施工准备1.完善施工计划,包括施工进度、资源投入和材料采购等。
2.招募合适的施工人员及技术团队,并进行相应的培训。
3.配置必要的施工设备和工具,如钻机、掘进机、排水泵等。
三、洞隧道开挖1.首先,根据工程要求进行洞隧道的勘测和标定,确定洞隧道的尺寸和形状。
2.使用掘进机逐步挖掘洞隧道,根据需要进行爆破作业。
3.施工过程中,要注意保持洞隧道的稳定性,采取支护措施,如喷射混凝土或安装钢支架等,以防止土体塌方。
4.挖掘后的材料要及时清理,保持洞隧道的通畅。
四、隧道衬砌1.完成洞隧道的开挖后,开始进行隧道衬砌工程。
2.首先,根据设计要求对洞隧道进行清理、清洗和除尘。
3.使用特制的模板进行隧道衬砌的施工,选择合适的材料进行喷射,如混凝土或预制块等。
4.施工过程中,要确保衬砌材料的良好质量,防止裂缝和渗水等问题。
五、排水处理1.隧道施工过程中,可能会遇到水源问题,影响施工的进行。
2.针对此种情况,要及时进行排水处理,采用水泵或螺旋输送机等工具将水源排除。
六、安全措施1.在施工期间,要严格遵守相关的安全操作规程,规范施工人员的行为。
2.配备专门的安全检测仪器,定期检查洞隧道的稳定性和安全性。
3.提供必要的个人防护装备,如安全帽、防护眼镜等,保证施工人员的人身安全。
七、质量控制1.施工过程中,要进行质量控制检查,确保施工质量符合设计要求。
2.定期组织施工人员进行技术交流和培训,提高施工水平和质量。
3.成立专门的质量监督小组,对施工过程进行监督和检查。
以上就是引水洞隧道施工方案的主要内容。
通过严格按照施工方案的要求进行施工,可以确保引水洞隧道的顺利开挖和衬砌,并在施工中注意安全和质量的控制,最终完成高质量的洞隧道工程。
引水隧洞衬砌施工.

木瓜墩水电站引水隧洞衬砌工程施工方案重庆力通建筑工程有限公司木瓜墩电站项目部2010年9月12日引水隧洞衬砌施工方案一、工程概况:1、木瓜墩电站引水隧洞位于四川省阿坝州松潘县小河乡丰岩堡至小河乡木瓜墩村涪江与虎牙河汇合处涪江右岸建厂发电。
引水隧洞工程包括引水隧洞、调压井、压力管道。
2、木瓜墩电站引水隧洞全长3552.738m.要根据施工要求其中:全部为衬砌30cm混凝土,钢筋制作约400吨。
其中分为四个工作面。
3、木瓜墩电站调压井与压力管道工程。
调压井衬砌工程,高度为41.363m。
所需钢筋68.86T。
压力管道工程全长128.9m.其中斜井段72m.二、施工路线安排:1、根据合同工期2011年3月30日整个引水隧洞衬砌施工全面工的要求,及现场实际情况,把现场划分为5个施工区域。
其中第三工作面距离最长,难度最大,我部对第三工作面会加大管理力度,尽力完成任务。
根据现场3个支洞施工平面简易布置如图所示:三、引水隧洞管理组织机构图四、各施工队人人员,具体的工作路线,设备配置,所完成的工作内容:1、1#施工队伍从1#施工支洞进入主洞,往上游K0+170—K0+000用小钢模进行浇筑,现已基本完成。
往下游K1+ 000开始施工至K0+208。
共计完成792m,用圆型针梁台车进行浇筑,计划从2010年9月20日开始组装台车,台车主装好开始正式浇筑,计划从10月5日开始每月完成200m,其中弯道及支洞部份用小钢模衬砌,其中钢筋制安、回填灌浆、错车道封赌、浇筑穿插作业。
计划在2月15日完成1#所有衬砌,3月15日完成洞内清理工作及回填灌浆。
3月30日完成1#支洞支洞封赌。
工期安排:2010年10月5日—2011年3月30日,共计145天。
主要工作:钢筋制作安装、砼浇筑,台车移动,关挡头模,安装止水带等砌筑超挖部份、回填灌浆、错车道及支洞封堵等工作。
所需投入的设备和人员:投入的主要施工设备计划投入人员2、2#上游施工队伍从2#施工支洞进入主洞,往上游K1+000往下游开始浇筑施工至K1+828。
引水隧洞开挖施工方法

引水隧洞开挖施工方法引水隧洞是指为了引水目的而开挖的一种隧道工程。
在建设水利工程(如供水、灌溉等)过程中,往往需要从山区或者水源地引水到目标地。
为了方便水流通行,减少地面对地下水流的干扰,避免对地质环境的破坏,引水隧洞的开挖施工成为解决这一问题的主要手段之一、以下是引水隧洞开挖施工的一般方法和步骤,供参考。
第一步:前期准备引水隧洞的开挖前需要进行一系列的前期准备工作。
首先,需要进行详细的勘察和设计,确定施工地点、隧道长度、断面形状等参数。
然后,根据设计要求制定施工方案和施工图纸,并进行相关手续的办理,如工程招标、资金筹措等。
第二步:洞口开挖引水隧洞施工的第一步是开挖洞口。
一般情况下,洞口位于山体的上部,因此需要先进行上部的平整和砼浇筑,以保证施工安全。
然后,采用机械爆破或者钻机开挖洞口,在保证施工质量的前提下,尽量减少对周围环境的影响。
第三步:洞身掘进洞口开挖完毕后,开始进行洞身的掘进工作。
掘进的方法一般有爆破法、钻机爆破法和机械开挖法等。
在技术成熟的情况下,可以选择机械掘进,提高施工效率。
掘进时,需要保证洞身的平整,以便后期的衬砌施工和通水。
第四步:洞内支护在洞身掘进的同时,需要进行洞内的支护工作。
常用的支护材料有钢支撑、锚杆、喷射混凝土等。
通过建立稳定的洞口和洞身结构,提高隧道的承载能力,保证施工安全和引水的顺利。
第五步:洞内衬砌掘进完成后,需要进行洞内衬砌工作。
衬砌一般采用预制混凝土或者灌注钢筋混凝土的方式。
衬砌的目的是加固洞身、防止洞壁坍塌,并保持洞内的平整。
衬砌的质量直接影响着隧道的使用寿命和安全性,因此需要严格按照设计要求进行施工。
第六步:洞内设备安装衬砌完成后,需要进行洞内设备的安装工作。
根据引水隧洞的功能需求,可能需要安装各类设备,如水泵、阀门、管道等。
设备的选型和安装需要根据具体情况进行设计和施工。
第七步:通水试验和验收设备安装和测试完毕后,进行通水试验,测试隧道的引水效果和安全性。
引水隧洞洞身施工方案

目录1.1工程简述 (1)1.2工程地质 (1)2、施工总布置和完成的主要工程量 (2)2.1 施工总布置 (2)2.1.1风、水、电布置 (2)2.1.2施工道路布置 (2)2.2施工进度计划 (2)3 施工方案 (2)3.1主要施工过程 (2)3.1.1开挖施工方法 (2)3.1.2安全防护及施工排水 (4)3.1.3支护施工 (4)3.1.4断层、不良地段施工 (5)3.1.5 卸碴地点及运距 (6)3.2 洞身段钻孔爆破方案及钻孔爆破参数设计 (6)3.2.1爆破参数 (6)3.2.2扩挖爆破参数 (6)3.3混凝土施工 (7)3.3.1分块分仓 (7)3.3.2场面清理 (7)3.3.3各分块施工工艺 (7)3.3.4仓面清理 (7)3.3.5测量放样 (8)3.3.6预埋件安装 (8)3.3.7钢筋制安 (8)3.3.8立模、校模 (8)3.3.9清仓验收 (8)3.3.10混凝土拌制及运输 (8)3.3.11混凝土入仓浇筑 (9)3.3.12混凝土的平仓及振捣 (9)3.3.13混凝土养护及拆模 (9)3.3.14砼浇筑施工流程图 (9)4.资源配置 (10)4.1 施工劳动力配置见表 (10)4.2 机械设备配置 (11)5、施工质量管理 (11)5.1工程施工质量管理制度 (11)5.1.1施工质量管理保证体系 (11)5.1.2施工质量检查控制制度 (11)5.2工程施工质量管理措施 (12)5.3施工测量控制 (12)5.4开挖质量保证措施 (12)5.5支护质量保证措施 (13)5.4混凝土拌和质量控制及原材料质量控制 (13)5.4.1原材料质量控制 (13)5.4.2拌和质量的控制 (13)5.5混凝土施工质量检查控制 (13)5.5.1钢筋工序 (14)5.5.2混凝土模板工序 (14)5.5.3混凝土浇筑 (14)图5.1.1 质量保证体系图 (15)6、安全管理 (15)6.1安全施工、文明生产管理内容: (15)6.1.1建立安全生产制度: (15)6.1.2安全技术管理 (17)6.1.3安全生产、文明施工检查考核制度 (17)6.1.4安全事故处理 (17)6.2安全生产责任制 (17)7. 施工管理机构 (18)1、工程概况1.1工程简述xx水电站装机容量为125MW,电站主要任务是发电。
引水隧洞开挖衬砌施工专项方案

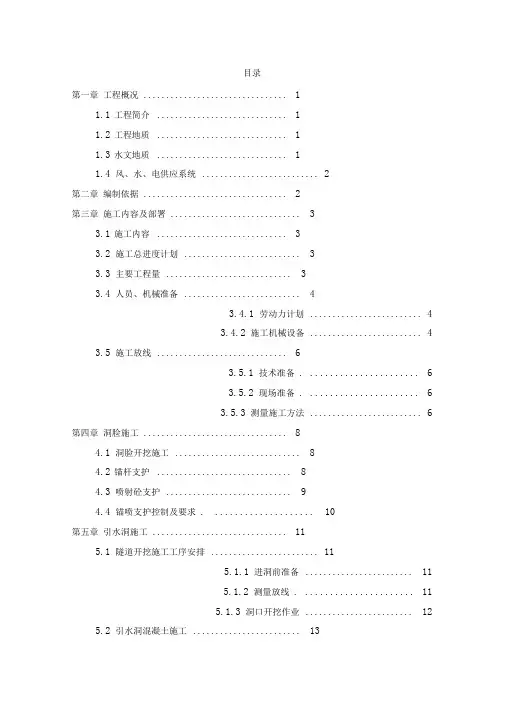

目录第一章工程概况 (1)1.1工程简介 (1)1.2工程地质 (1)1.3水文地质 (1)1.4 风、水、电供应系统 (2)第二章编制依据 (2)第三章施工内容及部署 (3)3.1施工内容 (3)3.2 施工总进度计划 (3)3.3 主要工程量 (3)3.4 人员、机械准备 (4)3.4.1劳动力计划 (4)3.4.2施工机械设备 (4)3.5 施工放线 (6)3.5.1技术准备. (6)3.5.2现场准备. (6)3.5.3测量施工方法 (6)第四章洞脸施工 (8)4.1 洞脸开挖施工 (8)4.2锚杆支护 (8)4.3 喷射砼支护 (9)4.4 锚喷支护控制及要求. (10)第五章引水洞施工 (11)5.1 隧道开挖施工工序安排 (11)5.1.1 进洞前准备 (11)5.1.2测量放线. (11)5.1.3洞口开挖作业 (12)5.2 引水洞混凝土施工 (13)5.2.1 引水洞砼施工工序: (13)5.2.2钢筋施工. (13)5.2.3模板、埋件施工 (15)5.2.4 混凝土施工 (18)5.2.5 混凝土脱模、养护 (20)5.3 衬砌砼施工注意事项 (21)5.4 混凝土成品保护措施 (22)第六章引水隧洞灌浆 (22)6.1回填灌浆 (22)6.2固结灌浆 (24)6.3接触灌浆 (26)6.4 质量检查标准 (27)第七章压力钢管施工 (27)7.1 钢管吊装施工 (27)7.2安装检查 (27)7.3 钢管焊接技术要求 (28)7.3.1 焊条、焊剂及焊丝要求. (28)7.3.2 钢管的焊接(环缝) (28)7.3.3焊缝检验. (30)第八章施工组织与管理 (30)8.1 组建项目经理部 (30)8.2 专业班组设置 (31)8.3 劳动力组织计划 (32)第九章质量保证体系和措施 (33)9.1 工程质保目标 (33)9.2 质量组织管理保证 (33)9.3 工程质量保证措施 (33)9.3.l管理措施. (33)9.3.2 施工中严格落实“三检制” 。
引水隧洞开挖衬砌施工专项方案

引水隧洞开挖衬砌施工专项方案第一章工程概况 01.1工程简介 01.2工程地质 01.3水文地质 01.4风、水、电供应系统 (1)第二章编制根据 (1)第三章施工内容及部署 (2)3.1施工内容 (2)3.2施工总进度计划 (2)3.3要紧工程量 (2)3.4人员、机械准备 (3)3.4.1劳动力计划 (3)3.4.2施工机械设备 (3)3.5施工放线 (5)3.5.1技术准备 (5)3.5.2现场准备 (5)3.5.3测量施工方法 (5)第四章洞脸施工 (7)4.1洞脸开挖施工 (7)4.2锚杆支护 (7)4.3喷射砼支护 (8)4.4锚喷支护操纵及要求 (9)第五章引水洞施工 (10)5.1隧道开挖施工工序安排 (10)5.1.1进洞前准备 (10)5.1.2测量放线 (10)5.1.3洞口开挖作业 (11)5.2引水洞混凝土施工 (12)5.2.1引水洞砼施工工序: (12)5.2.2钢筋施工 (12)5.2.3模板、埋件施工 (14)5.2.4混凝土施工 (17)5.2.5混凝土脱模、养护 (19)5.3衬砌砼施工注意事项 (20)5.4混凝土成品保护措施 (21)第六章引水隧洞灌浆 (21)6.1回填灌浆 (21)6.2固结灌浆 (23)6.3接触灌浆 (25)6.4质量检查标准 (26)第七章压力钢管施工 (26)7.1钢管吊装施工 (26)7.2安装检查 (26)7.3钢管焊接技术要求 (27)7.3.1焊条、焊剂及焊丝要求 (27)7.3.2钢管的焊接(环缝) (27)7.3.3焊缝检验 (29)第八章施工组织与管理 (29)8.1组建项目经理部 (29)8.2专业班组设置 (30)8.3劳动力组织计划 (31)第九章质量保证体系与措施 (32)9.1工程质保目标 (32)9.2质量组织管理保证 (32)9.3工程质量保证措施 (32)9.3.l管理措施 (32)9.3.2施工中严格落实“三检制”。
小断面输水遂洞钻爆法快速施工技术

岩 全 断 面 开挖 等 方 面 介 绍 输 水 遂 洞 快 速 施 工 中取 得 的 一 些 经 验 和 技 术 。 最 后 得 出要 实 现 小 隧 洞 快 速 施 工 需 要 从 技 术 革 新 、 备 配 套 、 全 文 明 施 工 努 力 , 外 提 高 管 理 人 员 和 技 术 人 员 的 业 务 水 平 , 以相 应 的 措 施 和 辅 助 工 具 , 设 安 另 辅 进 行 施 工过 程 中的 严 格 监 控 , 是 重要 的 因 素 。 也
21 0 0年 3月
地 下 水
Grun tr o d wae
第3 2卷
第 2期
M a .. 0 r 201 V0. 2 N 2 13 0.
小 断 面 输 水 遂 洞 钻 爆 法 快 速 施 工 技Байду номын сангаас术
姜 长 杰 门 玉 华 , 晓 燕 张 颖 , 师 ,
( .辽 宁省 白石水 库管 理局 , 1 辽宁 朝 阳 1 2 0 2 2 0 0; .辽宁 省水 文水 资源 勘测 局朝 阳分 局 , 宁 朝 阳 1 2 0 ) 辽 2 0 0
隧洞掘进 施工 主要 有两 种 方法 : 种是 近 几 年 从 国外 引 一 进的 T M 掘 进 。T M 掘进 机施 工速 度快 , 由于其 成本 高 , B B 但 且 对地 质变化 适应 性差 , 以其 发展 受 到 各 方 面 的限 制 。另 所
一
种就 是钻爆 法 , 钻爆 法 由于 其灵 活 多变 , 应 性 强 , 用 较 适 应
引水隧洞砼衬砌施工措施word资料14页

河南省河口水库ZT2标水电站引水发电工程(合同编号:HKCSK-ZTSG-02)引水遂洞砼衬砌施工措施批准:审核:校核:编制:中国水利水电第十工程局有限公司河口水库ZT2标水电站项目部二0一二年二月十六日引水隧道砼衬砌施工技术措施一、编制依据1、根据设计图纸【编号:河口电(施)ZT2-GJ-FDD-01、02、03、04;号】;2、根据国家及有关部委颁发的现行水工混凝土规范、水利水电工程模板施工规范、混凝土结构工程施工质量验收规范和混凝土质量控制标准(编号:DL/T 5144-2019;DL/ T 5110-2000;GB 50204-2019;GB 50164-2019)3、根据节点工期目标编制;4、根据我局已建类似工程引水隧洞工程砼衬砌应用钢模台车施工的成功经验编制。
二、工程概况2-1概述河口水库ZT2标由引水上平段、斜段、下平段、进水口、有压引水隧洞、洞内压力管道等建筑物组成。
引水发电洞为圆形有压洞,分为主洞和岔洞,主洞长711.022m,洞径3.5m,设计底坡i=0.006,岔洞长65.035m,洞径1.8m,设计底坡i=0.004。
岔洞从主洞桩号0+557.960处进行接入引水至小电站。
引水发电洞混凝土施工主要工程量,混凝土5440m3,固结灌浆4677m,回填灌浆4004m2,接触灌浆372m2,钢筋393t,锚杆1700根。
2-2工程地质引水发电洞主洞洞径 3.5m,全部在太古界登封群变质岩体中通过,隧洞经过的地段没有大的断层发育。
根据勘察资料,考虑到F11断层断距不大,倾角较缓,预测大厂房引水发电洞桩号0+000~0+050洞段为Ⅳ类围岩(断层带为Ⅴ类),其余以Ⅱ类围岩为主(局部小断层、节理裂隙发育段为Ⅲ~Ⅳ类)。
引水发电洞岔洞洞径 1.8m,全部在太古界登封群变质岩中通过,隧洞经过区域没有大的断层发育。
根据水利水电围岩分类标准,考虑发电洞出口段较靠近地表位于中等风化卸荷带内,预测桩号0+062.893~0+075.393为Ⅲ~Ⅳ类围岩,其余洞段以Ⅱ类围岩为主(局部小断层、节理裂隙发育段为Ⅲ~Ⅳ类)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
小孤山引水隧洞衬砌,I央速施工石峰.张景岳(甘肃黑河水电开发股份有限公司,甘肃张掖734000)摘要:引水隧洞衬砌施工进度是决定电站投产发电的关键T程。
小孤山隧洞衬砌为了加快施丁进度采用双台车施工,并且通过分析针梁式台车施工程序,从流水作业思路出发,在有限空间内合理区别不控制和控制进度的工序。
对非控制进度工序安排了流水作业线,对控制进度的工序则尽量缩短施工时间。
经过努力.于2005年8月创造了衬砌428.4I I l,月的全国纪录。
关键词:流水作业;工序;控制;小孤山水电站R api d C ons t r uc t i on f or t he D i ve r si on Tu nnel L i ni n g of X i a og us han H ydr opow er St a t i onShi F e ng,Z ha ng Ji ng yue(Gans u H ei he H ydr opow er D evel opm e nt C o.,Lt d.,Z hangy e G a n s u734000)A b st r a ct:F or spe edi ng t he cons t r uct i on of di ver s i on t unnel l i n i ng,t w o t rol le y s i n s er i es w er e use d f or t he l i ning cons t r uct i on of X i ao gus ha n H y dr opo w er St at i on.B y anal yzi n g t he cons t r uct i ng pr o cess of nee dl e bea m t rol l ey,the non-con t r ol l ed a nd cont r o l l ed pr o cesses w er e i dent i f ied f r o m t he i dea of f low oper at i on.T he non-cont r ol l ed pr o cesses w e r e ar r a nged t o f l ow oper at i on a nd t he cont r ol l ed pr o cesses w er e com pl e t e d船f as t as pos s i bl e.A nat i o nal l ini n g r ecor d of428.4m per m o nt h i s cr eat e d i n A u gus t2005.K e yW or ds:fl ow oper at i on;pr ocess;cont r ol;X i aogushan H ydr opow er St at i on中图分类号:T V672.1(242)文献标识码:B文章编号:0559—9342(2010)11-0030—020引言引水隧洞衬砌施工进度是决定电站投产发电的关键工程。
实现衬砌快速施T是电站建设者全力追求的目标。
小孤山水电站位于甘肃省张掖市肃南县境内,是黑河干流开发的第6座梯级水电站。
电站引水隧洞长9020.77l m,衬砌内径西5.8m,衬砌厚度绝大部分为0.25--0.3m(大孤山沟塌方段为0.00.75 m)。
其中3—5号施工支洞间长度为3955.5l1m (施工过程中设计取消了4号支洞)。
是本工程施工期的控制长度。
其中k5+085—7+085的2000m的衬砌任务最重(其中有大孤山沟塌方段134m为双层钢筋、衬砌厚度60~75cm和施工支洞封堵12m,施工比较复杂,进度慢,尤其是大孤山沟塌方段灌浆施t时间很长)。
隧洞开挖贯通后。
总进度要求该段在8个月内完成衬砌任务.即平均每月要完成250m以上浇筑进度。
任务很紧。
为此,认真研究施工案,采用2辆长12nl、直径5.8m针梁式台车串联施工,2辆台车距离为3仓,即35.7nl(其中搭圃W at er Pow e r V01.36N o.I I 接长度为0.1m),2辆台车在工序上可以轮流使用。
施工进度可以加快一倍。
另外。
在施丁中还通过妥善安排各工序空间和时间。
使其达到优化组合。
1工序优化一般针梁式台车施工共有12道工序:测量放样一欠挖处理一扎样板筋一上部2400钢筋梆扎一人工清基一下部120。
钢筋梆扎一清渣清洗一钢模就位(包括清理钢模表面水泥渣)一监理检查(包括修改和端头板安装)一混凝土浇筑一混凝土养护一缺陷处理。
隧洞衬砌施工是一项系统工程,因为其工作面很小,一般施.一【断面只有几十平米,不可能所有工序在同一工作面上同时施工。
如欲加快施工进度.首先要研究可否将一些工序,利用混凝土泵至浇筑面轴向空间,提前施工,使其不影响衬砌施工的循收稿日期:2010-08—16作者简介:石峰(1965~),男,甘肃张掖人,工程师。
主要从事电站建设施工管理工作.三::!三::竺!:::二:::::::!=竺==!::竺至兰竺±互=i i:;j I;j环时间。
经分析.其中测量放样、欠挖处理、扎样板筋、上部240。
钢筋掷扎、人工清理、下部120。
钢筋掷扎、基础清洗等7道工序可以提前施工。
这些工序可以按“流水作业”思路,在混凝土泵至浇筑面的轴向空间。
顺序安排流水作业线。
在实际工作中,如果对前述不占用循环作业时间的7道工序处理不当.也可能变为影响循环作业时间。
(1)基础清理。
基础清理表面看是一个粗活,没有技术问题.但在实际丁作中,往往影响施工进度。
尤其是底部,欠挖工程量比较大,是延误施工进度的关键部位。
采用先清基、混凝土铺底,集中45d时间将全长2000i n基础处理好。
把底部混凝土铺好。
这样做.既不影响衬砌时的施工速度。
亦可集中干一个工序(可以大量使用劳力和机械),减少施工时间.对于欠挖地段,可以放心放炮,不影响混凝土衬砌。
尤其是2辆台车串联时。
更应如此,可以大大地减少2辆台车中间3仓的清底和清洗工作量。
(2)钢筋绑扎。
在衬砌施工中,钢筋绑扎是控制进度的关键工序。
经分析,把绑扎钢筋分为上部240。
和下部1200两个部分.即将上部240。
超前浇筑面50~200I T I绑扎。
而下部1200待基础清理好后再绑扎钢筋。
这部分工作量不大。
实践中.该项丁序可在5h内完成(可在上块混凝土养护期内完成),不影响施工速度.可以多用钢筋工先绑扎顶部240。
的钢筋。
为了保证顺利完成这两道工序,钢筋工必须配够,该工序共使用钢筋丁22人。
这样施工.钢筋绑扎就变为不控制衬砌施工循环作业的工序了。
解决了欠挖处理、人工清基、上部2400和下部1200钢筋绑扎等4道工序后。
尚剩测量放样、绑样板筋和基础清洗3道工序,顺序安排在流水作业线上。
根据实践经验,这7道_[序约需隧洞长度150-200m,故混凝土泵应采用高压泵,使其能保证衬砌浇筑质量和进度。
2进度优化在解决了7道不控制循环作业后,认真研究台车就位一监理检查一混凝土浇筑一混凝土养护等4道工序,使其达到最快的速度。
对缺陷处理,则属完善工序,一般不占用作业循环时间。
(1)台车就位。
当钢筋绑扎和基础清理这两个工序搞好后,可以台车就位。
其时间一般为45 m i n。
(2)监理检查。
工程开始时因为责任不落实,监理检查后,修改时间很长,一般为5~10h。
其后采用班组、施工队和项目部三级伯检制度。
有奖有罚。
工作正常后监理检查时间缩短到2h。
(3)混凝土浇筑。
小孤山混凝土工作量一般为100~120m3/仓,采用2台500L拌和机、6辆3m3输送车和混凝土输送泵,其浇筑时间为9~12h。
当然设备配置是随拌和物至工作面的距离而变的.浇筑速度亦与混凝土入仓速度有关。
其中特别要注意的是混凝土级配试验一定要做好,尤其是混凝土的和易性一定要符合J G J厂r一10—95《混凝土泵送施工技术规程》中“3.泵送混凝土泵材料和配合比”的要求。
小孤山水电站工程开始时,委托某混凝土实验室做级配试验。
经常发生堵泵现象。
不但浪费了材料、延误了施工工期,还在衬砌中形成了冷缝.影响了施丁质量。
随后,施工单位在工地做试验。
改进混凝土级配。
基本上不堵泵。
当然,如有可能应尽量加粉煤灰.不但能增加混凝土和易性、不堵泵,而且还可以减少水泥用量,降低混凝土的温度,减少衬砌裂缝。
(4)混凝土养护时间。
混凝土养护时间是控制衬砌施工速度的关键问题。
小孤山引水隧洞施T中拆模标准按2.5M P a控制。
根据这个要求采用不同厂家的泵送剂和选定的配合比,做拆模时间试验,得到小孤山水电站引水隧洞衬砌的拆模时间为16~20h.最终采用20h。
上面几道工序的时间相加.衬砌每仓浇筑的时间为36—40h。
即双台车每月能浇筑30~40仓?在2005年8月创造了428.4m/月(36仓/月)的全国最高纪录。
在K5+085~7+085段平均进度为357m/月。
缺谄处理工序应在拆模后就进行。
这时混凝土强度低,打磨容易,而且场地干净,费工少。
如果到施工后期才处理,困难较大。
3问题讨论3.1进一步提高速度的可能性以上是施工的初步经验.但如进一步改进,其施工速度还可以提高。
(1)浇筑速度。
目前混凝土浇筑速度为10~12 m3/h.每仓浇筑时间为9—12h。
但国内浇筑速度为12。
15m3/h.则每仓浇筑时间可以缩短到7~10h。
(2)拆模时间。
小孤山水电站地处寒带,而且使用的泵送剂不一定是最优的,拆模时间为20h。
如果采用好一点的泵送剂,在气温稍高时施工,其拆模时间可以缩短至12~16h(当然要通过试验确定)。
(下转第81页)W a t er P ow e r V oL36N o.11田与坝轴线呈小角度斜交,倾向上游偏岸里。
F7断层与其他结构面组合,对混凝土重力坝坝基深层滑移和压缩变形有影响。
对混凝土面板堆石坝无影响。
(3)河床深槽与深厚覆盖层。
坝址区河床深槽上覆相应厚度的河床覆盖层。
选择混凝土重力坝型,对河床坝基45~56m厚的冲积块石、砂砾卵石层和冲积砂砾卵石层需开挖清除。
在狭窄深槽中施工难度大,工期长。
投资大。
选择混凝土面板堆石坝型则无需深挖坝基河床覆盖层。
尤其是下部冲积砂砾卵石层具有结构紧密、承载力高、抗变形能力强、压缩性低、透水性强.对高130m以上的混凝土面板堆石坝来说,虽存在着不均匀沉陷问题,但地基的压缩变形为局部的、瞬时的,随着施工期的结束,微弱沉降即可基本完成。
对建坝后的坝体影响不大,基本可满足混凝土面板堆石坝坝基要求。
(4)岸边卸荷带。
岸边卸荷带的发育分布危害岸坡和坝肩稳定,是坝型选择上的重大工程地质问题,坝址区深厚的岸边卸荷带。
对不同坝型的影响和危害程度不尽相同.工程处理措施亦各有差别。
