室外栏杆工程施工方案范本一、工程概况本工程为XX小区室外栏杆工程,主要包括围墙栏杆、阳台栏杆、楼梯栏杆等部位的施工。

工程地点位于XX小区,工期为XX天,工程质量要求达到国家相关标准。

二、施工准备1. 材料准备:根据设计图纸和工程量清单,提前准备好所需的栏杆材料,包括钢材、焊接材料、防锈漆等。

2. 人员准备:组织具备专业技能的施工队伍,对施工人员进行技术培训和安全教育。

3. 施工设备:确保施工所需设备正常运行,包括电焊机、切割机、钻孔机等。

4. 施工图纸和技术文件:熟悉施工图纸和技术文件,了解工程要求和技术标准。

三、施工方法及工艺1. 围墙栏杆施工:(1)根据设计图纸,放样确定栏杆安装位置。

(2)采用电焊机焊接立柱和横杆,确保焊接牢固。

(3)焊接完成后,对焊接部位进行防锈漆涂装,防止生锈。

(4)安装栏杆,调整垂直度和水平度,达到规定要求。

2. 阳台栏杆施工:(1)根据设计图纸,放样确定栏杆安装位置。

(2)采用电焊机焊接立柱和横杆,确保焊接牢固。

(3)焊接完成后,对焊接部位进行防锈漆涂装,防止生锈。

(4)安装栏杆,调整垂直度和水平度,达到规定要求。

3. 楼梯栏杆施工:(1)根据设计图纸,放样确定栏杆安装位置。

(2)采用电焊机焊接立柱和横杆,确保焊接牢固。

(3)焊接完成后,对焊接部位进行防锈漆涂装,防止生锈。

(4)安装栏杆,调整垂直度和水平度,达到规定要求。

四、工程质量保证措施1. 严格把控材料质量,确保原材料符合国家相关标准。

2. 加强施工过程控制,确保施工质量符合设计要求。

3. 对施工人员进行技术培训和安全教育,提高施工技能和安全意识。

4. 定期对施工设备进行检查和维护,确保设备正常运行。

五、施工进度计划及保证措施1. 制定详细的施工进度计划,确保工程按时完成。

2. 合理安排施工人员和工作时间,提高施工效率。

3. 加强施工现场管理,确保施工秩序井然。

4. 及时与甲方沟通,协调解决施工中遇到的问题。

室外工程围墙道路硬化工程安全文明生产施工措施

室外工程围墙道路硬化工程安全文明生产施工措施

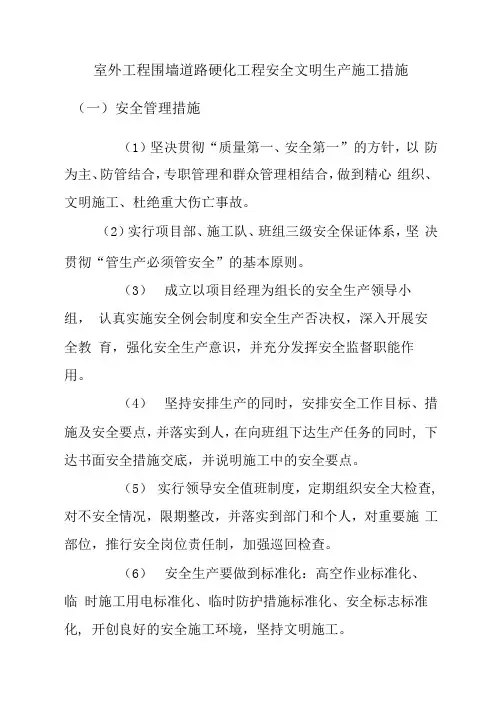

室外工程围墙道路硬化工程安全文明生产施工措施(一)安全管理措施(1)坚决贯彻“质量第一、安全第一”的方针,以防为主、防管结合,专职管理和群众管理相结合,做到精心组织、文明施工、杜绝重大伤亡事故。

(2)实行项目部、施工队、班组三级安全保证体系,坚决贯彻“管生产必须管安全”的基本原则。

(3)成立以项目经理为组长的安全生产领导小组,认真实施安全例会制度和安全生产否决权,深入开展安全教育,强化安全生产意识,并充分发挥安全监督职能作用。

(4)坚持安排生产的同时,安排安全工作目标、措施及安全要点,并落实到人,在向班组下达生产任务的同时, 下达书面安全措施交底,并说明施工中的安全要点。

(5)实行领导安全值班制度,定期组织安全大检查, 对不安全情况,限期整改,并落实到部门和个人,对重要施工部位,推行安全岗位责任制,加强巡回检查。

(6)安全生产要做到标准化:高空作业标准化、临时施工用电标准化、临时防护措施标准化、安全标志标准化, 开创良好的安全施工环境,坚持文明施工。

工程安全施工保证体系如图6.3所示。

图6・3安全施丄保证体系图(二)安全技术措施6. 3. 2. 1安全防护内容及方法1 •“三宝”三宝内容指安全帽、安全带、安全网。

工人进入现场必须统一佩戴安全帽。

现场设置安全稽查人员巡回检查,发现有不戴安全帽者则处于记名登记并罚款10元。

安全帽由项目部统一购置,统一颜色,符合《安全帽》(GB6095 —85)。

发现不合格安全帽不准佩戴,并做报废处理。

凡在2m及2ni以上的高空作业,无防护时,必须系好安全带,安全带由项目部验收合格,符合《安全带》(GB6095 —85),合格证齐全,定期试验合格。

现场设置安全稽查人员巡回检查,发现有不戴安全带人员则处以50元罚款并登记通报批评。

安全带佩戴过程中,安全戴上的各种部件不得随意拆除和更换,出入仓库应严格进行登记和检查。

本工程围护均采用密目式全封闭安全网,安全网的使用部位为建筑外侧全封闭,此部位下部为行人通道,除按要求封闭安全网以外,行人通道上部要求搭设安全通道。

小区围墙施工方法与技术措施

小区围墙施工方法与技术措施

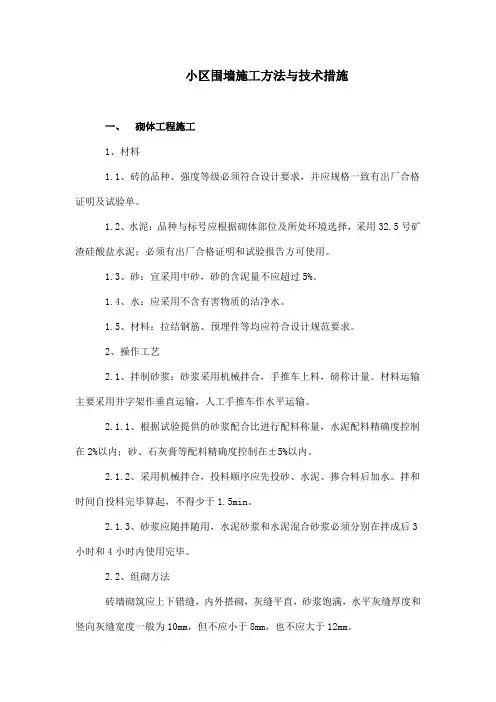

小区围墙施工方法与技术措施一、砌体工程施工1、材料1.1、砖的品种、强度等级必须符合设计要求,并应规格一致有出厂合格证明及试验单。

1.2、水泥:品种与标号应根据砌体部位及所处环境选择,采用32.5号矿渣硅酸盐水泥;必须有出厂合格证明和试验报告方可使用。

1.3、砂:宜采用中砂,砂的含泥量不应超过5%。

1.4、水:应采用不含有害物质的洁净水。

1.5、材料:拉结钢筋、预埋件等均应符合设计规范要求。

2、操作工艺2.1、拌制砂浆:砂浆采用机械拌合,手推车上料,磅称计量。

材料运输主要采用井字架作垂直运输,人工手推车作水平运输。

2.1.1、根据试验提供的砂浆配合比进行配料称量,水泥配料精确度控制在2%以内;砂、石灰膏等配料精确度控制在±5%以内。

2.1.2、采用机械拌合,投料顺序应先投砂、水泥、掺合料后加水。

拌和时间自投料完毕算起,不得少于1.5min。

2.1.3、砂浆应随拌随用,水泥砂浆和水泥混合砂浆必须分别在拌成后3小时和4小时内使用完毕。

2.2、组砌方法砖墙砌筑应上下错缝,内外搭砌,灰缝平直,砂浆饱满,水平灰缝厚度和竖向灰缝宽度一般为10mm,但不应小于8mm,也不应大于12mm。

3、质量标准3.1、砖、砌块的品种、强度等级必须符合设计要求。

3.2、砂浆品种符合设计要求,强度必须符合下列规定:3.2.1、同品种、同强度等级砂浆各组试块的平均强度不小于1.0fm•k3.2.2、任意一组试块的强度不小于0.75fm•k。

3.2.3、砌体砂浆必须密实饱满,实心砖、砌块砌体水平灰缝砂浆饱满度不少于80%。

4、墙面抹水泥砂浆施工4.1、基层处理:吊直、套方、灰饼、墙面冲筋。

抹底层灰和中层灰等工序的做法与墙面抹纸筋灰浆时基本相同,但底灰和中层灰用1:2.5水泥砂浆涂抹,施工前湿润墙面,并用木抹子搓平带毛面,在砂浆凝固之前,表面用扫帚扫毛。

4.2、抹水泥砂浆面层:中层砂浆抹好后第二天,用1:2.5水泥砂浆或按计要求的水泥混合砂浆抹面层,厚度5-8mm。

室外围墙施工方案

室外围墙施工方案

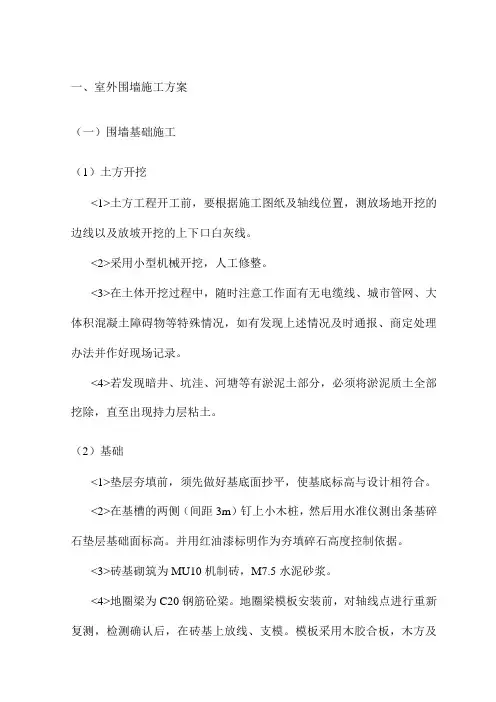

一、室外围墙施工方案(一)围墙基础施工(1)土方开挖<1>土方工程开工前,要根据施工图纸及轴线位置,测放场地开挖的边线以及放坡开挖的上下口白灰线。

<2>采用小型机械开挖,人工修整。

<3>在土体开挖过程中,随时注意工作面有无电缆线、城市管网、大体积混凝土障碍物等特殊情况,如有发现上述情况及时通报、商定处理办法并作好现场记录。

<4>若发现暗井、坑洼、河塘等有淤泥土部分,必须将淤泥质土全部挖除,直至出现持力层粘土。

(2)基础<1>垫层夯填前,须先做好基底面抄平,使基底标高与设计相符合。

<2>在基槽的两侧(间距3m)钉上小木桩,然后用水准仪测出条基碎石垫层基础面标高。

并用红油漆标明作为夯填碎石高度控制依据。

<3>砖基砌筑为MU10机制砖,M7.5水泥砂浆。

<4>地圈梁为C20钢筋砼梁。

地圈梁模板安装前,对轴线点进行重新复测,检测确认后,在砖基上放线、支模。

模板采用木胶合板,木方及脚手钢管撑顶固定。

<5>钢筋制作、模板安装及混凝土浇筑,均严格按照设计施工图纸的标注、说明及有关施工及验收规范、操作规程执行,按规定及时取样、养护,每道工序均经过验收签证后,方可进入下道工序施工。

<6>钢筋混凝土基础浇筑完成并达到一定强度拆模后,根据设计图砌筑砖墙、砖柱,按有关施工及验收规范、操作规程,经验收签证后,方可进行土方回填施工。

(3)土方回填<1>填土前应检验其土料、含水量是否在控制范围内。

<2>土料含水量一般以手握成团,落地开花为适宜。

当含水量过大,应采取翻松、晾干、风干、换土回填、掺入干土或其他吸水性材料等措施,防止出现橡皮土。

<3>如土料过干(或为砂土、碎石类土)时,则应预先洒水润湿等措施。

<4>回填土应分层摊铺和夯压实,每层铺土厚度和压实遍数应根据土质、压实系数和机具性能而定。

室外工程施工主要施工方法和技术措施

室外工程施工主要施工方法和技术措施

室外工程施工主要施工方法和技术措施道路施工是室外工程的重要组成部分。

道路施工主要包括基础处理、路面铺装和交通设施安装等。

基础处理包括土方开挖、填方、夯实等工序。

路面铺装则需要根据不同的道路类型选择不同的材料和施工方法,如沥青混凝土、水泥混凝土等。

交通设施安装包括路灯、水池、交通标志等设施的安装和调试。

景观工程施工主要是对建筑周边环境进行美化和装饰。

景观工程施工包括绿地修建、花坛建设、喷泉修建以及景观灯光的安装等。

绿地修建需要进行土地整平、绿化种植等工序。

花坛建设则需要根据设计要求进行砌筑、种植等。

喷泉修建包括水源引入、喷头装置、喷水效果的调试等。

景观灯光的安装则需要根据设计方案进行灯具选型、线路敷设以及灯光效果的调试。

园林工程施工主要是对园林景观进行设计和建设。

园林工程施工包括绿化种植、园路铺设、花坛建设等。

绿化种植包括树木的选择和种植,需要注意根系保护、浇水和施肥等。

园路铺设一般选择石材或者水泥砖作为铺装材料,需要进行基础处理和铺路施工。

花坛建设则需要按照设计方案进行砌筑、种植和养护。

除了上述工程之外,室外工程施工还需要考虑一些通用的技术措施和方法。

其一是环境保护措施。

室外工程施工可能会产生噪音、粉尘和废弃物等问题,需要采取相应的措施进行减少。

比如,可以设置隔音墙、喷水降尘,合理处理垃圾等。

其二是安全措施。

室外工程施工时,需要注意施工人员的安全,如设置安全警示标志、悬挂安全网等。

同时,施工现场要进行统一管理,避免因材料堆放不当或工艺不当导致事故发生。

总之,室外工程施工涉及的领域众多,每个领域都有其特定的施工方法和技术措施。

以上只是对一些常见室外工程的施工方法和技术措施的简要介绍。

实际施工中,需要根据具体情况进行施工方案的制定和实施。

室外工程施工的质量和效果,不仅关系到施工企业的声誉,也直接影响到居民的生活质量和城市的形象。

因此,施工单位在进行室外工程施工时,应严格按照规范要求进行施工,确保施工质量和安全。

围墙----施工方案和技术措施

围墙----施工方案和技术措施

围墙----施工方案和技术措施围墙是用于界定和保护特定区域的一种结构。

它可以用于多种场合,例如居民区、农田、工地等。

在进行围墙施工时,需要考虑施工方案和技术措施,以确保围墙的稳固性和安全性。

本文将探讨围墙的施工方案和技术措施,从材料选择、基础建设、施工方法以及安全措施等方面进行介绍。

在围墙的施工方案中,首先需要选择合适的材料。

常见的围墙材料有砖、混凝土和钢筋等。

不同材料有不同的特点和用途。

例如,砖和混凝土适用于围墙的建设,具有较高的稳定性和耐久性;而钢筋则适用于需要加固围墙结构的场合。

其次,围墙的施工需要进行基础建设。

在选择合适的围墙基础时,需要考虑土壤的类型和承载力。

一般来说,围墙基础可以选择浅基础或者深基础。

对于土壤承载力较好的地区,可以选择浅基础,例如浇筑混凝土基础;而对于土壤承载力较差的地区,则需要选择深基础,例如打桩基础或者钢筋混凝土桩基础。

在施工方法方面,围墙的施工一般可以分为两种方式:自身支撑和外部支撑。

对于高度较低的围墙,可以采用自身支撑的方式进行施工。

即围墙自身的重力起到支撑作用,可以减少施工成本。

对于较高的围墙,需要采用外部支撑的方式进行施工。

即在围墙两侧安装支撑结构,以保证围墙的稳定。

为确保围墙的安全性,还需要采取一系列安全措施。

首先,在施工前需要进行合理的施工计划,并制定详细的施工方案和工作流程。

施工现场需要设置警示标志,以提醒过往行人和车辆注意安全。

施工人员需要配备个人防护装备,如安全帽、安全带等。

其次,在围墙施工中需要定期检查和维护施工设备和材料。

定期检查设备可以及时发现问题并及时解决,确保施工的顺利进行。

同时,对围墙施工过程中产生的废弃物和杂物要及时清理,以保持施工现场的整洁。

总结一下,围墙的施工方案和技术措施对于围墙的稳固性和安全性至关重要。

在施工中,需要选择合适的材料和基础建设方式,采取适当的施工方法,并且加强安全管理和维护工作。

通过科学合理地进行围墙施工,可以确保围墙的品质和使用寿命,提高围墙的实用性和安全性。

室外场地硬化施工技巧与注意事项

室外场地硬化施工技巧与注意事项

室外场地硬化施工技巧与注意事项室外场地硬化是一项重要的施工工程,它不仅可以提升场地的使用价值,还能增加美观度和耐久性。

然而,要想顺利进行室外场地硬化施工,我们必须了解一些关键的技巧和注意事项。

本文将就室外场地硬化施工的技巧和注意事项进行探讨,希望对读者有所帮助。

一、设计规划在开始室外场地硬化施工之前,我们首先要进行合理的设计规划。

设计规划要考虑到场地的用途、场地的面积和形状以及施工的预算等因素。

合理的设计规划可以确保室外场地的使用效果和美观度。

二、地面准备在进行室外场地硬化施工之前,地面的准备工作是非常关键的。

首先,要确保地面平整坚实,清除掉一切障碍物和杂草。

其次,根据设计规划,还需要进行地面的标线工作,确保施工的准确性和美观度。

三、材料选择在室外场地硬化施工中,材料的选择直接影响到场地的使用效果和耐久性。

一般来说,我们常用的材料有砖块、石材、水泥等。

在选择材料时,要考虑材料的抗压性、防滑性和耐久性等因素,以确保场地的质量和安全性。

四、施工工艺室外场地硬化的施工工艺也是关键的一环。

首先,要合理控制施工进度,确保每个工序的顺利进行。

其次,要注意施工的质量控制,确保每个细节都处理到位。

另外,合理的施工工艺还包括地面的压实工作和材料的粘接工作等。

五、环境保护在室外场地硬化施工中,环境保护是一项重要的责任。

我们应该合理利用资源,确保施工过程中的污染和浪费最小化。

另外,还要注意保护周边环境,减少对自然生态的破坏。

六、验收和维护室外场地硬化施工完成后,我们需要进行验收和维护工作。

验收工作包括对施工质量的检查和对设计要求的评估等。

维护工作主要包括地面的清洁和保养,以确保场地的长期稳定性和美观度。

总结室外场地硬化施工技巧与注意事项是非常重要的,它们直接关系到场地的使用效果和耐久性。

我们必须合理设计规划、进行地面准备、选择合适的材料、掌握良好的施工工艺、注重环境保护和进行验收和维护工作等。

只有在充分掌握这些技巧和注意事项的前提下,我们才能顺利完成室外场地硬化施工工程,为用户提供优质的使用体验。

室外场地硬化施工步骤

室外场地硬化施工步骤

室外场地硬化施工步骤
1. 前期准备
- 清理场地:首先,清理场地上的杂草、垃圾和其他障碍物,
确保场地整洁。

- 调查评估:评估场地的土质和地势,并确认是否需要进行地
面修整。

2. 地面准备
- 地面平整:使用重型机械设备,如推土机或平地机,对场地
进行平整处理,确保地面平整。

- 压实土壤:使用滚筒或压路机对地面进行压实,增强土壤的
稳定性。

3. 基础建设
- 建立基础:根据场地要求,进行基础建设,如铺设砖石、水
泥板或沥青层。

- 固定边界:建立边界,如围栏或边石,确保场地的整体结构。

4. 硬化施工
- 铺设材料:根据场地用途和要求,选择合适的硬化材料,如
水泥、砖石或沥青。

- 施工方式:根据材料特性和施工要求,采用合适的施工方法,如铺装、浇筑或喷涂。

- 调整材料:根据施工情况,适时进行材料调整,确保硬化层
的质量和平整度。

5. 养护保养
- 养护期间:在施工完成后,进行养护期的管理,如避免重型
车辆碾压、定期清洁和涂覆保护剂。

- 定期保养:根据场地使用情况,定期对硬化层进行检查和维护,以延长使用寿命。

注意事项:
- 硬化施工需要遵守相关的法律法规,确保施工合规。

- 需要使用适当的安全措施,如佩戴安全帽、手套和护目镜等。

- 如需更详细的信息,可咨询相关专业人士或施工单位。

以上是室外场地硬化施工的一般步骤,具体步骤可能因场地要
求和工程复杂性而有所不同。

参考资料:。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

围墙围栏室外地面硬化及室外建筑物施工方法及技术措施
1.1.1.1.1.围墙、围栏施工
⑴.围墙施工
围墙安排在站场土方填筑基本到位后开始分段施工;采用挖掘机配合人工开挖基槽并夯实基底,基底砼垫层采用商品砼罐车运输到位卸料、溜槽入坑、人工辅以振捣棒摊铺整平、平板振动器振捣密实、人工抹光;钢筋砼带基采用立模现浇,钢筋网片采用加工棚集中加工、现场绑扎成型并垫设砼垫块,带基砼采用商品砼罐车运输到位卸料、溜槽入坑、人工辅以振捣棒摊铺整平、平板振动器振捣密实、人工抹光;砖墙基、墙柱采用三步一吊、五步一靠和一铲灰、一块砖、一挤揉砌筑法砌筑,砖墙柱面采用面砖饰面。

铸铁栏杆采用委外制作,在围墙砌筑时预埋锚固铁件,栏杆成品运至现场焊接安装。

⑵.扩张金属网围栏施工
人工开挖立柱基槽并夯实基底,沙夹碎石垫层采用人工摊铺并夯实。

立柱砼基础采用胶合板定型模支设,砼采用商品砼罐车运输至现场、人工入模、插入式振动器捣实,人工用铁抹抹平压光;重点做好立柱预埋件的定位安放,并在砼浇筑过程设专人看护及跟踪测量,确保预埋件标高、位置准确无误。

立柱及金属网片采用委外加工制作,立柱基础砼达到设
计强度后安排进场安装;立柱采用人工安装,校正无误后电焊焊装固定;金属网片亦采用人工安装,先固定一侧夹具,拉展平整后固定另一侧夹具。

⑶.岗亭及道闸
岗亭及道闸,均采用成品安装,道路、围墙施工过程重点做好安装埋件施工,岗亭及道闸由生产厂家现场指导安装。

1.1.1.1.
2.硬化地面施工
硬化地面安排在相应区域其他专业施工完成后进行,300mm厚天然级配砂石垫层采用自卸汽车运输卸料、推土机摊铺整平、振动压路机碾压密实,压实度≥93%;砂石垫层检验合格后,再浇筑面层C25混凝土,厚度120mm厚。

面层混凝土采用商品运输车直接将混合料卸入浇筑块内,按4~6分仓跳格浇筑,机械捣固整平,表面撒1∶1水泥砂子随打随用光圆盘抹光机粗抹、铁皮抹最后精细平整,开始硬化后先做喷淋养护,待人踩无印痕时,再满铺麻袋湿水养护至达到强度。

1.1.1.1.3.电缆沟施工
⑴.土方开挖及边坡处理
根据工程地质勘测报告及土质实际情况,一般采用放坡处理(局部埋置较深的电缆沟及部分电缆井采用钢板桩支护基坑);土方开挖采用1台反铲挖掘机进行机械开挖,自卸
汽车运土至指定堆放地点。

基坑边角部位,机械开挖不到之处,应用少量人工配合清坡,将松土清至机械作业半径范围内,再用机械掏取运走。

挖掘机开挖距离应与基槽上口保持一定距离,防止动载作用造成边坡失稳坍塌。

机械开挖应自深而浅,基底及边坡应预留一层
300-500mm厚土层用人工清底、修坡、找平,以保证基底标高和边坡坡度正确,避免超挖和土层遭受扰动。

坑内的砼渣、木材,以及其它有机杂质,必须清理干净。

土方开挖后,应及时在基坑周围搭设安全防护栏杆,夜间照明,警示标志等,并应在基坑上部和基坑底周围设置排水沟,以免雨水侵蚀边坡造成安全事故。

⑵.垫层施工
土方开挖完成后,沟底平整,无杂土具备垫层施工条件后,进行砼垫层施工。

为保证垫层厚度,测量控制桩间距5m一个,两侧布置,考虑本层应铺厚度,定出标高,把标高用油漆标于边桩上,两侧边柱标高线用线分别连接,作为垫层的参考面。

砼采用商品砼罐车运输到现场,溜槽入沟底,人工摊平,摊平高度以两侧拉线为准。

⑶.管沟结构施工
电缆沟沟体采用现浇钢筋砼,采用立模现浇分底板及侧
墙/顶板2次浇筑成型,沟体模板采用胶合板模板、木枋和钢管支撑加固体系,钢筋采用场内加工间集中加工、焊接或绑扎安装工艺,商品砼由砼输送车运至现场车泵泵送入模浇筑;重点做好电缆支架埋件留设控制工作。

⑷.盖板预制及安装
盖板在场内预制场集中预制,预制场地面应平整坚实,顶面用5cm厚砂浆找平。

盖板模具用型钢做成装配式模具,每种盖板制作一套,浇筑前在地面上拼装好,其下用塑料薄膜和地面隔离。

砼利用商品砼罐车运到预制场,人工铲装入模,平板式振捣器捣固,草袋洒水养护。

盖板达到规定强度后移到存放场分类堆放。

盖板安装时利用手推车运到施工现场,人工安放到台座内。

安放前台座预先铺设10-15mm厚干砂性水泥砂浆保证盖板承垫稳固。

盖板横缝用干硬性砂浆填塞。

1.1.1.1.4.室外污水处理构筑物施工
室外污水处理构筑物安排在站场路基表层以下土方填
筑到位即安排施工,埋置深度大的吸水井、化粪池、污水池可在相应区块场地清表整平后即超前介入施工。

⑴.定位测量及基坑开挖
据设计要求对池的中心位置、控制桩、标高进行复核,确认无误后,进行施工放线,设置测量控制网,包括水准基点和油池中心位置控制桩。

整理施工现场,清除施工区地面障碍物,做好防洪工作,在施工现场设置必要的排水沟,保证场地不积水。

基坑底平面尺寸一般为基坑底面外缘加100cm,以利外脚手架及走道板的搭设。

基坑采取机械开挖。

开挖时根据土质情况选择边坡。

采用机械开挖时,应配合人工适当进行修整,以保证边坡坡度和基坑位置的正确性。

坑底设计标高以上应保留20~30cm土层不挖,待修筑基础时人工挖除。

基坑挖好后,应对基坑进行抄平修整。

如局部超挖,可用素土、灰土可砾石回填夯实至与地基土基本相同的密实度。

尽量减少基坑暴露时间及时进行下道工序的施工。

如不能立即进行时,应保留30cm土层不挖,待进行下工序时再挖,以防基土被扰动,影响地基承载能力。

⑵.垫层
基坑开挖后照有关地基规范与设计要求对地基进行检查。

检查验收后,引放池体各部轴线控制桩与垫层模板外缘线。

垫层混凝土采用商品砼、砼搅拌车输送、溜槽入坑方案。

振捣棒配合人工摊平,平板振动器振实,用平杠尺和抹子对混凝土表面整平。

⑶.底板板钢筋混凝土
1)测量放线。
