砖砌排洪渠工程施工方案
排洪渠工程施工方案(3篇)

第1篇本项目为某地区排洪渠工程,旨在改善该地区防洪排涝能力,提高居民生活质量。
排洪渠全长约5公里,设计流量为XX立方米/秒。
工程内容包括:排洪渠本体、进出口、水闸、节制闸、排水口等。
二、施工组织1. 施工队伍(1)项目经理部:负责全面协调、指挥、监督施工现场的各项工作。
(2)施工班组:负责具体施工任务,包括土方开挖、浆砌石、混凝土浇筑、设备安装等。
2. 施工进度安排(1)施工准备阶段:1个月(2)土方开挖阶段:2个月(3)浆砌石、混凝土浇筑阶段:3个月(4)设备安装阶段:1个月(5)竣工验收阶段:1个月三、施工方法及技术措施1. 土方开挖(1)采用机械开挖,人工配合清理。
(2)遵循自上而下分层开挖的原则,确保开挖面的稳定性。
(3)开挖过程中,注意保护地下管线,确保施工安全。
2. 浆砌石施工(1)选用75浆砌石,按照设计要求进行砌筑。
(2)砌筑前,对砌石进行清洗、浸泡,确保砌石质量。
(3)砌筑过程中,注意砌体垂直度、平整度,确保砌体质量。
3. 混凝土浇筑(1)采用商品混凝土,确保混凝土质量。
(2)混凝土浇筑前,对模板、钢筋进行检查,确保满足设计要求。
(3)混凝土浇筑过程中,注意振捣密实,防止出现蜂窝、麻面等缺陷。
4. 设备安装(1)按照设计要求,安装水闸、节制闸等设备。
(2)设备安装前,对设备进行检查,确保设备质量。
(3)设备安装过程中,注意设备之间的协调,确保安装质量。
四、质量保证措施1. 严格执行国家和地方有关工程质量管理的法律法规、标准规范。
2. 施工过程中,加强质量检验,确保工程质量。
3. 建立健全质量保证体系,落实质量责任。
4. 对施工过程中的质量问题,及时整改,确保工程质量。
五、安全文明施工措施1. 严格执行国家和地方有关安全生产的法律法规、标准规范。
2. 施工现场设置安全警示标志,加强安全教育。
3. 施工过程中,做好安全防护措施,确保施工安全。
4. 施工现场文明施工,保持环境卫生,减少施工噪音。
排洪水渠施工方案

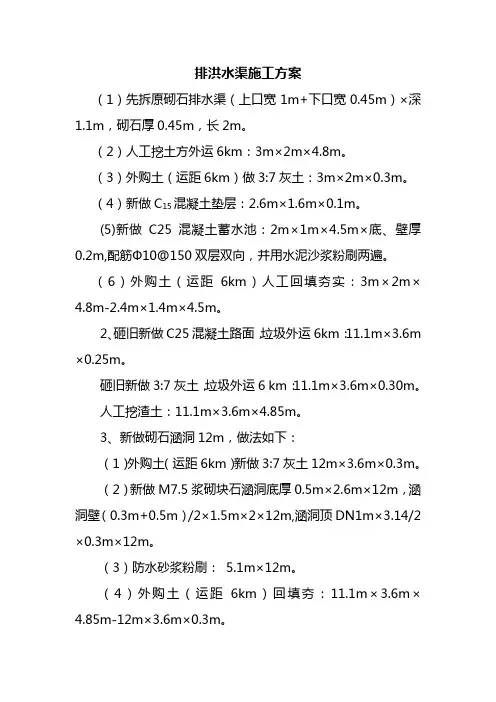

排洪水渠施工方案(1)先拆原砌石排水渠(上口宽1m+下口宽0.45m)×深1.1m,砌石厚0.45m,长2m。
(2)人工挖土方外运6km:3m×2m×4.8m。
(3)外购土(运距6km)做3:7灰土:3m×2m×0.3m。
(4)新做C15混凝土垫层:2.6m×1.6m×0.1m。
(5)新做C25 混凝土蓄水池:2m×1m×4.5m×底、壁厚0.2m,配筋Ф10@150双层双向,并用水泥沙浆粉刷两遍。
(6)外购土(运距6km)人工回填夯实:3m×2m×4.8m-2.4m ×1.4m×4.5m。
2、砸旧新做C25混凝土路面,垃圾外运6km:11.1m×3.6m ×0.25m。
砸旧新做3:7灰土,垃圾外运6 km:11.1m×3.6m×0.30m。
人工挖渣土:11.1m×3.6m×4.85m。
3、新做砌石涵洞12m,做法如下:(1)外购土(运距6km)新做3:7灰土12m×3.6m×0.3m。
(2)新做M7.5浆砌块石涵洞底厚0.5m×2.6m×12m,涵洞壁(0.3m+0.5m)/2×1.5m×2×12m,涵洞顶DN1m×3.14/2×0.3m ×12m。
(3)防水砂浆粉刷: 5.1m×12m。
(4)外购土(运距6km)回填夯:11.1m×3.6m×4.85m-12m ×3.6m×0.3m。
4、M7.5砌石台阶排水渠长6m×0.3m×1m+长6m×2侧×壁厚(0.3m+0.5m)/2×高1.3m,每50cm设混凝土台阶一个,台阶高度50cm;台阶宽度40cm;台阶砌石12个×1m×0.4m×0.5m,用M7.5水泥砂浆粉刷。
截洪沟施工方案

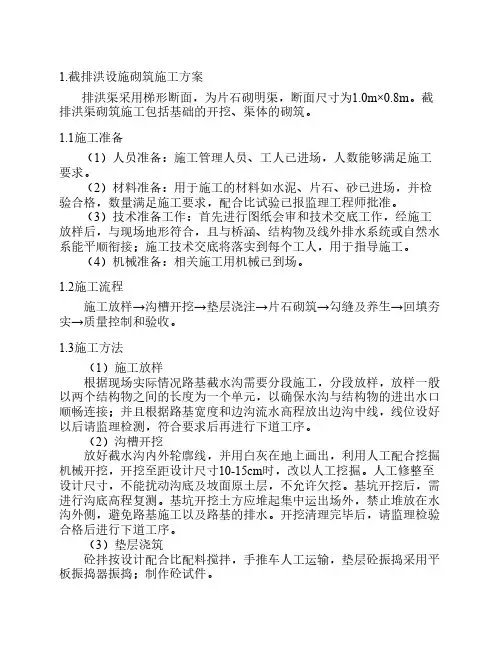

1.截排洪设施砌筑施工方案排洪渠采用梯形断面,为片石砌明渠,断面尺寸为1.0m×0.8m。
截排洪渠砌筑施工包括基础的开挖、渠体的砌筑。
1.1施工准备(1)人员准备:施工管理人员、工人已进场,人数能够满足施工要求。
(2)材料准备:用于施工的材料如水泥、片石、砂已进场,并检验合格,数量满足施工要求,配合比试验已报监理工程师批准。
(3)技术准备工作:首先进行图纸会审和技术交底工作,经施工放样后,与现场地形符合,且与桥涵、结构物及线外排水系统或自然水系能平顺衔接;施工技术交底将落实到每个工人,用于指导施工。
(4)机械准备:相关施工用机械已到场。
1.2施工流程施工放样→沟槽开挖→垫层浇注→片石砌筑→勾缝及养生→回填夯实→质量控制和验收。
1.3施工方法(1)施工放样根据现场实际情况路基截水沟需要分段施工,分段放样,放样一般以两个结构物之间的长度为一个单元,以确保水沟与结构物的进出水口顺畅连接;并且根据路基宽度和边沟流水高程放出边沟中线,线位设好以后请监理检测,符合要求后再进行下道工序。
(2)沟槽开挖放好截水沟内外轮廓线,并用白灰在地上画出,利用人工配合挖掘机械开挖,开挖至距设计尺寸10-15cm时,改以人工挖掘。
人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许欠挖。
基坑开挖后,需进行沟底高程复测。
基坑开挖土方应堆起集中运出场外,禁止堆放在水沟外侧,避免路基施工以及路基的排水。
开挖清理完毕后,请监理检验合格后进行下道工序。
(3)垫层浇筑砼拌按设计配合比配料搅拌,手推车人工运输,垫层砼振捣采用平板振捣器振捣;制作砼试件。
(4)砖砌筑砖施工前,应对砖进行检验,砖强度应符合设计要求。
砌体施工时,分层砌筑,各砌层的砖块应安放稳固,砖块间应砂浆饱满,粘结牢固,不得脱空。
(5)勾缝及养护砌体的勾缝砌浆采用10#砂浆,勾缝前用钢丝刷清除缝内泥砂,洒水湿润后再进行,以防砂浆凝固后空鼓脱落。
勾缝一律采用平缝,砌体勾缝嵌入砌缝10-16mm深,缝槽深度不足时应凿够深度后再勾缝。
砖砌排洪渠工程施工组织设计

砖砌排洪渠工程施工组织设计
一、组织设计
1、施工组织体系
施工组织体系是施工洪渠的基本前提,要明确其主要组成部分、职责
与权限关系,确定施工组织架构及编制,合理安排施工现场管理主体、施
工人员及设备的配备等。
根据工程规模和特点,设立完备的施工组织机构,把洪渠施工组织构架分为3类:施工单位、施工现场管理组织、施工技术
服务组织。
(1)施工单位
施工单位由总承包方设置,作为施工组织的主体,负责施工组织的建立、实施和管理。
施工单位要有足够的经济保障能力,具有良好的施工管
理能力,拥有经过实践检验的合格的技术人员,熟悉该类施工工程的技术
要求和质量控制,保证施工质量。
(2)施工现场管理组织
施工现场管理组织是施工组织的核心,负责施工现场的全面指挥和管理,保证施工进度、施工工艺和施工质量的统一性和稳定性。
施工现场管
理组织的编制原则一般分为:总工程副总工程师;总工程师;总工程师助理;施工组长;钢筋装备组长;木筑工程组长;油漆工程组长;技术员
(检查员);安全员;物资管理员;仪控管理员等。
(3)施工技术服务组织。
排洪水渠施工方案

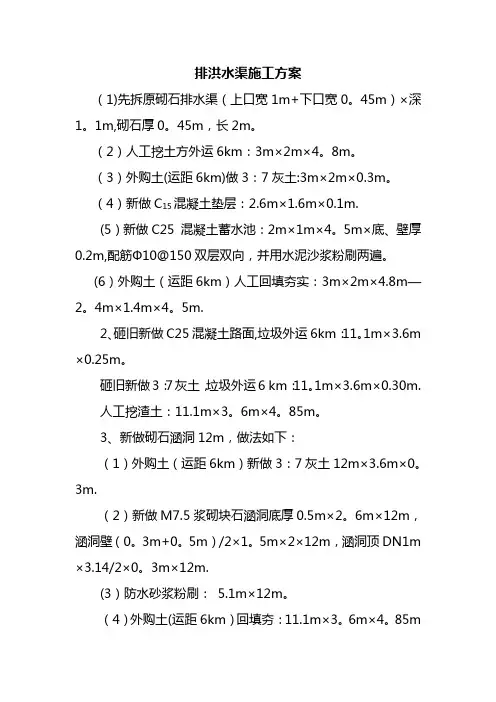

排洪水渠施工方案(1)先拆原砌石排水渠(上口宽1m+下口宽0。
45m)×深1。
1m,砌石厚0。
45m,长2m。
(2)人工挖土方外运6km:3m×2m×4。
8m。
(3)外购土(运距6km)做3:7灰土:3m×2m×0.3m。
(4)新做C15混凝土垫层:2.6m×1.6m×0.1m.(5)新做C25 混凝土蓄水池:2m×1m×4。
5m×底、壁厚0.2m,配筋Ф10@150双层双向,并用水泥沙浆粉刷两遍。
(6)外购土(运距6km)人工回填夯实:3m×2m×4.8m—2。
4m×1.4m×4。
5m.2、砸旧新做C25混凝土路面,垃圾外运6km:11。
1m×3.6m ×0.25m。
砸旧新做3:7灰土,垃圾外运6 km:11。
1m×3.6m×0.30m.人工挖渣土:11.1m×3。
6m×4。
85m。
3、新做砌石涵洞12m,做法如下:(1)外购土(运距6km)新做3:7灰土12m×3.6m×0。
3m.(2)新做M7.5浆砌块石涵洞底厚0.5m×2。
6m×12m,涵洞壁(0。
3m+0。
5m)/2×1。
5m×2×12m,涵洞顶DN1m ×3.14/2×0。
3m×12m.(3)防水砂浆粉刷:5.1m×12m。
(4)外购土(运距6km)回填夯:11.1m×3。
6m×4。
85m—12m×3.6m×0.3m。
4、M7.5砌石台阶排水渠长6m×0.3m×1m+长6m×2侧×壁厚(0.3m+0。
5m)/2×高1。
3m,每50cm设混凝土台阶一个,台阶高度50cm;台阶宽度40cm;台阶砌石12个×1m×0。
砖砌排水沟施工方案设计

砖砌排水沟施工方案设计1. 引言砖砌排水沟作为一种常见的排水系统,广泛应用于道路、园区、农田等地方。
本文将介绍砖砌排水沟的施工方案设计,包括施工前的准备工作、砖砌排水沟的设计要点、施工流程以及质量控制等内容。
2. 施工前的准备工作在开始施工前,需要进行以下准备工作:•现场勘测:首先进行现场勘测,确定排水沟的位置、长度、宽度等参数。
根据土壤类型和地势情况,选择适当的施工方法和材料。
•材料采购:根据设计要求,采购所需的砖块、水泥、砂子等材料。
确保材料质量符合国家标准,并预留一定备用材料。
•设备准备:根据施工要求,准备好必要的施工工具和设备,如锤子、切割机、测量工具等。
3. 砖砌排水沟的设计要点砖砌排水沟的设计要点包括以下几个方面:3.1 排水沟尺寸根据排水量和排水速度的要求,确定排水沟的宽度、深度和坡度等参数。
一般来说,排水沟的宽度应大于或等于0.3米,深度应根据排水要求而定,坡度一般在1%至3%之间。
3.2 排水沟的平面形状排水沟的平面形状通常为梯形或V形。
梯形排水沟适用于排水量较大的情况,而V形排水沟适用于排水量较小的情况。
根据实际情况,选择适当的平面形状。
3.3 砖砌排水沟的排水能力根据设计要求,计算排水沟的排水能力,确保排水能力满足需求。
排水能力的计算可以根据公式或经验值进行。
3.4 状况分析和设计根据状况分析,确定排水沟的起点、终点和路线。
根据设计要求,进行排水沟的细部设计,包括砖砌方式、砂浆配合比、接口处理等。
4. 施工流程砖砌排水沟的施工流程一般包括以下几个步骤:•土方开挖:按照设计要求,进行土方开挖,确保排水沟的尺寸、坡度等参数符合要求。
•基础处理:对排水沟的底部进行基础处理,如加铺石子、夯实等,以提高排水效果。
•砖砌施工:按照设计要求,进行砖砌施工。
首先进行试砌,确定砖砌方式和排水效果,然后进行正式施工。
砖与砖之间要留出一定的接缝,以便排水。
•砂浆填充:砖砌完成后,使用砂浆进行填充,填满砖缝以提高结实度和密封性。
砖砌排水沟工程施工方案

砖砌排水沟工程施工方案工艺流程:定位放线测量→沟槽开挖→基底处理、砌筑→灌水、通水试验→回填土1、定位放线测量1.1定位原则:根据地下原有构筑物:管线和设计图纸实际情况,充分研究分析,合理布局,充分考虑现行国家规范规定的各种管线的间距要求,现有建筑物、构筑物进出口管线的坐标、标高和确定堆土、堆料、运料的区间和位置。
1.2定基堆点:按照交接的永久性水准点,将施工水准点设在稳固和通视之处,距离沟边10m左右,沿沟槽方向定出沟槽中心线和检查井的中心点,并与固定的建筑物相连。
新建排水沟及构筑物与地下原有管道和构筑物交叉处要设置明显标记,核对新旧排水沟的底标高是否合适。
1.3测量放线:根据导线桩测定沟槽的中心线,在沟槽的起点、终点和转角处,钉一较长的木桩作为中心控制桩,用两个控制点控制此桩,将检查井位置相继用短木桩钉出。
根据设计坡度计算挖槽深度,放出上开口挖槽线,测定检查井等附属构筑物的位置。
2、沟槽开挖2.1槽底开挖宽度等于排水沟结构基础宽度加两侧工作面宽度,每侧工作面宽度应不小于300mm。
2.2用机械开槽或开挖沟槽后,当天不能进行下一道工序作业时,沟底应留出200mm左右的一层土不挖,待下道工序前用人工清底。
2.3沟槽土方应堆在沟槽的一侧,便于下道工序作业。
2.4堆土底边与沟槽边应保持一定的距离,不得小于1.0m,堆土高度应小于1.5m。
2.5堆土时严禁掩埋消火栓、地面井盖及雨水口,不得掩埋测量标志及道路附属的构筑物等。
2.6沟槽边坡的大小与土质和沟槽深度有关,当无设计要求时,应符合表2.6的规定。
表2.6沟槽边坡坡度2.7人工挖槽深度宜为2.0m左右。
2.8人工开挖多层槽的层间留台宽度应不小于500mm。
2.9槽底高程的允许偏差不得超过下列规定:2.9.1设基础的重力流排水管沟沟槽,允许偏差为±10mm。
2.9.2非重力流无基础的排水管沟沟槽,允许偏差为±20mm。
3、基底处理3.1地基处理应按设计规定进行,施工中遇到与设计不符的松软地基及杂土层等情况,应会同设计人员协商解决。
砖砌排水渠施工方案-03

砖砌排水渠施工方案-03
1. 背景介绍
本文档是砖砌排水渠施工方案的第三个版本,为确保施工质量和效率,对砖砌排水渠的施工进行全面规划和安排。
2. 施工准备
在开始施工前,需要进行以下准备工作:
- 确定施工区域,清理施工现场;
- 获得相关的施工许可证和批准文件;
- 准备所需的施工设备和工具;
- 采购所需的材料。
3. 施工步骤
3.1 地基准备
- 对施工区域进行测量和勘察,确保地基符合要求;
- 清理地基,确保表面平整,并清除杂物和障碍物;
- 如有需要,进行地基加固和处理。
3.2 砖砌施工
- 根据设计要求和规范,确定砖砌的尺寸和排列方式;
- 准备砂浆和砖石,并按照比例混合;
- 开始砌筑砖砌排水渠,注意保持水平和垂直度;
- 每一层砌筑完成后,进行必要的压实和检查。
3.3 排水管安装
- 根据设计要求和图纸,确定排水管的位置和施工方式;
- 在砖砌排水渠内安装排水管,注意连接的紧密性和密封性;
- 检查排水管的安装质量和正常工作状态。
3.4 完成工程
- 完成砖砌排水渠的施工后,进行必要的清理工作;
- 进行最终的质量检查和验收;
- 如有需要,提交相关的竣工文件。
4. 安全注意事项
在施工过程中,需要注意以下安全事项:
- 工人需佩戴合适的个人防护装备,包括安全帽、手套和安全鞋;
- 施工现场应设立明显的安全警示标志;
- 施工过程中,注意防止摔倒和碰撞等意外事故。
以上是砖砌排水渠施工方案-03的主要内容。
在施工前,请仔
细阅读设计文件和施工规范,并根据具体情况进行相应调整和补充。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
王圪堵水库榆阳区移民安置区水土保持工程生活区排洪工程排洪渠施工方案编制人:审核人:审批人:陕西长城建设工程有限公司2017 年 6 月30 日第一章、工程说明第一节、工程概况王圪堵水库榆阳区移民安置区水土保持工程位于巴小路以北,整个安置区地形西北高、东南低,生活安置内排水设计走向为由西向东,由北向南,设计布设1#、2#、3#排水口。
生活安置外排水沟布置方案为:由西向东依次连接1-3#排水口,沿农田边向项目区东边低洼沙丘排放,沿程不再收集洪水,排水沟总长1823m。
新建砖砌排洪渠1795.4米,新建钢筋砼陡坡消力池两处(K1+280-K1+290,K1+790.4-K1+808)。
本项目的建设主要解决场王圪堵水库榆阳区移民安置区排水。
第二节、施工特性排洪渠工程的主要项目:1、排洪渠工程:土方开挖、土方回填、原基水坠沙、砂砾石垫层、C20砼基础、M10水泥砂浆砌砖渠墙、C25钢筋混凝土预制盖板、C25钢筋混凝陡坡消力池、及其他相关工程。
2、其他临时建筑工程(1)生产、生活供水系统,当地就近解决。
(2)生产、生活供电系统,我单位负责从供电电源点至施工场地内各用电点的材料、安装配电设备、安装使用等一切费用。
我方完成的施工临时设施项目包括(1)施工道路:为完成本标段施工的全部施工临时道路。
(2)现场施工临时设施:为完成本标段施工所需的临时设施,包括施工供电、供排水、砼拌制、运输以及所需的施工厂地,还包括施工临时用房、生活用房、仓库等。
第二章施工组织机构本施工项目将按照合同条款,参照现代的管理模式,从施工计划编制、施工组织机构、技术应用、施工设备、劳动力安排、质量监控、资金使用和成本控制等方面进行科学、周密的组织管理,以达到资源优化配置、人员合理安排,工程优质按期完成。
第一节、施工组织机构本施工项目以项目管理的模式进行施工管理。
我们将建立工程项目经理部,全权负责本工程的施工组织管理。
我项目经理部以高效率、高素质、高能力的人员组成原则,并根据本工程的规模、特点,决定成员的组成如下图:第三章、施工总平面布置第一节、布置原则施工总布置主要包括生活区、钢筋加工场、砌块堆场、仓库、机械设备停放场、混凝土预制场、施工道路、施工供水、排水、供电系统等的布置和完善、完建以及业主提供场地的规划、布置。
施工总布置的原则是:紧凑实用、施工方便、经济合理,节约用地。
第二节、生活区布置由于本项目工期短,办公室等临时设施拟在就近租用民房作为办公、生活设施;生产设施现场就近搭设。
第三节、施工用水、电及通讯1、施工用水施工期间的生活用水:可以直接从附近的自来水引用;拌和采用井水。
2、施工用电主要分为生活用电和生产用电:电源当地农业用地,在各个工作面安接电箱。
生产用电:主要是混凝土系统,、钢筋加工、施工机械及砂浆拌合等,同时工地设置一台75KW的柴油发电机作为备用电源。
3、施工期间的通讯:本工程施工期间,在项目部办公室设一部移动电话用于项目部对外通讯联络,主要施工管理人员配备移动电话方便对外联系。
4、施工照明:施工期间在作业工作点安装1000W碘钨灯作为照明。
5、环保措施:遵守国家规定的有关法律、条例、遵守业主制定的有关环境保护管理实施办法的规定。
做好施工现场及附近区域的环境保护工作,防止施工活动界限内的土壤冲蚀、岸坡冲刷、淤积、水土流失。
自建的生产、生活设施均按业主的总体规划要求布设,做好全面规划、健全工区的建筑物、道路、生产生活设施、绿化区等,形成整洁有序、协调美观的优良环境。
工程弃渣、废渣运至监理及业主制定的弃渣场地。
生产区建设足够的卫生设施对生活区定期清扫生活垃圾、无毒性的生产废料运到制定地点处理。
第四节、拟投入的主要施工机械设备第五节、劳动力计划根据本工程各项目主要工种的工程量,和施工网络计划,列出劳动力配备计划,并组织各种技工和普工,进行开工前上岗教育和技术培训工作。
劳动力需用计划一览表:第四章、主要分项工程施工方法及技术要求第一节、现场施工测量放线1、基准点、基准线、水准点复核根据工程监理提供的测区范围内有关基准点、基准线、水准点的基本资料和数据,组织测量人员用全站仪对其进行复核。
如发现有不符之处,将立刻以书面形式向工程监理反映,共同进行核实。
核实后的数据由工程监理重新以书面形式向我方提供。
2、施工测量控制网点的布设与保护根据工程监理提供的测量基准点增设控制点,组成一个平面轴线控制网,这些增设的控制点必须完全吻合工程监理提供的测量基本数据,且满足规定的施工测量精度要求。
我方将负责保护和保存好全部测量基准点和自己增设的控制点,使之容易进入和通视,防止移动和损坏。
一旦发生移动和破坏将立即报告工程监理,并与其共同协商补救措施。
3、施工测量工作的运作在施测前10天将有关施工测量的意见报告(一式四份)报送工程监理审批,该报告的内容包括施测方法和计算方法、操作规程、观测仪器设备的配置和测量专业人员的设置等。
组织测量人员根据工程监理提供的测量基准准确地测定建筑物的位置,进行放样和完成全部测量数据的计算工作。
全部测量和放样都经工程监理检查,必要时可在工程监理的直接监督下进行对照测量。
4、测量成果的处理检验各测量数据的可靠性,并在现场进行简易平差,对测量成果进行精度评定后,供施工使用,并呈送有关管理部门备案。
要求测量原始记录用正规的《测量记录手簿》记录;即时进行测量技术交底;即时复核测量资料,并填写《测量复核记录》,以便归档。
5、施工测量主要精度指标应符合下列规定:施工测量主要精度指标:(单位:mm)第二节、基础土方开挖施工方法1、基础土方开挖流程图2、基础土方开挖工程简述本工程基础土方开挖包括全渠段的渠道及基础土方开挖,土方开挖采用220挖掘机开挖装。
3、基础土方开挖施工方法(1)、测量放样根据确定的控制点及基线进行构造物基础开挖边线,开挖区开挖轮廓线等测量放样,严格按照有关规范和技术要求施测,并随时根据工程需要进行复测,保证测量成果误差控制在允许误差范围内。
对已测好的开挖线做好标志,堤坝断面放样后对填筑轮廓设立样架,以便于实施开挖或填筑,并控制好开挖坡比。
机械开挖至设计管底标高(设计管内底标高)以上200mm→人工开挖至设计标高→清槽→注水→铁锨摇撼捣实沙垫层下沉→再铺设沙层注水锨摇撼捣实至标高→找坡。
1、机械开挖按«给水排水管道工程施工及验收规范»GB50268-2008规范要求的槽底宽度进行开挖,开挖时严格按照图纸要求的坡比或按规范要求的坡比进行开挖。
开挖时必须将基准的绝对标高引至开挖沟槽附近以便控制沟槽的开挖深度。
机械开挖时挖至设计管底标高(设管内底标高)以上200mm即止。
2、人工开挖人工开挖用铁锨将200mm厚的沙(土)层铲除。
3、清槽:将槽内平整,槽底基本为一平面。
4、注水:将水管放在平整好的槽底上注水约半小时后可向前挪动5米。
5、铁锨摇撼捣实:注水的同时,用铁锨铲成“#”字形状并左右摇捣。
6、铺设沙层:注水并摇捣后,沙层将有几公分的下沉,为保证达到设计的槽底标高再铺设沙层再重复4-6工序直至达到设计标高。
然后做沙土的击实试验并环刀法取样计算压实度否满足图纸或规范的要求。
若不满足必须重复4-5工序直至达到压实度要求。
7、找坡:则必须采用拉粉线修平槽底满足坡度要求。
第三节、土方填筑施工方法本工程土方填筑主要为排洪渠两侧渠墙后方回填,根据现场土质为细砂土的现实情况,采用现场原有细砂土分层回填,储水,使水和细沙渗入砂层,砂在水的冲力和自重力的作用下自坠密实的施工方案(简称水坠砂)。
这种方法在沙漠中的房屋建筑工程施工、公路工程施工和管道工程施工中经常被采用。
1、施工工艺及操作要点:1.1、施工前应验槽或确定管道安装验收合格,或经测量放线、确定回填砂土的位置和标高符合设计要求。
1.2、清理净基槽内的杂物和垃圾,准备好水源,确保水坠砂施工过程中水不中断,水量充足。
1.3、分层回填砂土,回填时,回填砂土底面宜铺设在同一标高上,深度不同时应按先深后浅的顺序施工,回填砂土中不得含垃圾和杂物,每层的回填厚度不得超过30厘米。
1.4、围堰:在摊铺、整平好的砂土上分段设围堰,设置围堰时应根据纵坡、横坡大小适当划段,长度不宜小于10米,宽度不宜小于5米,或根据沟槽宽度确定,围堰高度不低于30厘米,宽度也不小于30厘米,所设围堰上下层应相互错开,上下层水坠错开宽度应不小于1米。
1.5、储水:围堰设置好后开始放水,放水应连续进行,放水时水流流速应稍大,砂基顶面上的水深应大于20厘米。
1.6、待水储满整个围堰,目测水面下沉缓慢时,即可停止给围堰进水。
1.7、等待砂层面水完全渗透完后,用环刀法取样,测试砂土密实度,符合设计要求后,方可进行下一道砂层回填,直到回填标高符合设计要求。
2、质量控制要点每层砂土回填厚度不应大于30厘米,经水坠砂施工后的砂层含水率控制在25%左右,压实度达到设计要求。
3、成品保护3.1、砂土层回填过程中和成型后,严禁机械扰动。
3.2、做好回填层的排水设施,保证回填好的砂层不受雨水冲刷。
6.3、在地势开阔的风砂地段,应将回填好的砂层四周20-50米范围内的小沙堆、弃土堆、小土堆等可引起积砂的障碍物清除摊铺。
4、环境保护措施4.1、在施工区、生活区设置废弃物暂存处置场所,根据废弃物种类堆放,施工过程中定期和施工结束时运至指定堆放点。
4.2、污水不得直接排入河流和湖泊,排污管道要畅通,且远离取水点,无渗漏现象,防止污染周围水源。
4.3、沙漠区施工应尽量减少原植被破坏,防止水土流失,保护生态环境。
第三节、浆砌砖墙施工方法浆砌渠墙施工:砌体采用M10号砂浆砌红砖,砌筑时,上下错缝,缝隙间灌满砂浆。
墙体每10m设沉降缝一道,用油麻沥青填密实。
1、测量放样按设计图纸提供的平面位置在砼基础或基坑底面上弹出砌砖边线,做为砌砖施工控制边线,并按设计断面制作并架设样板架,立皮数杆,以此控制砌筑断面。
2、基底处理基坑挖后,需整平夯实,垫层用砂砾石,基础浇筑C20砼基础。
3、立样板、线架砌筑前,要根据砌体的断面做出样板、线架,有关的各部尺寸、变化点的高程要标定在线架与样板上,施工中经常检查、核对,能较好地控制施工质量。
所立的样板和线架要稳固,施工中要注意保护。
4、拌制砂浆、湿润砌块按施工用砂和水泥,以及所有砂浆标号,通过试验选出砂浆的配合比。
砂浆用砂浆拌和机进行拌和,拌和时按分次投料水泥裹砂法施工,工艺如下:将拌和用量70%的水加入拌和机,同时加入全部的砂,拌和15~20秒,加入水泥,拌和30~40秒后再加入剩余的水,拌和50~70秒后出罐使用,拌好的砂浆要有较好的和易性和流动性。
直观检查时,用手抓一把砂浆,以指缝不流浆,松手后砂浆团不松散为宜。
拌和砂浆的同时。
5、砂浆、砌块运输砂浆要随用随运,不宜一次拌制过多,以免砂浆凝结影响砂浆的质量。
