化粪池检查井施工方案

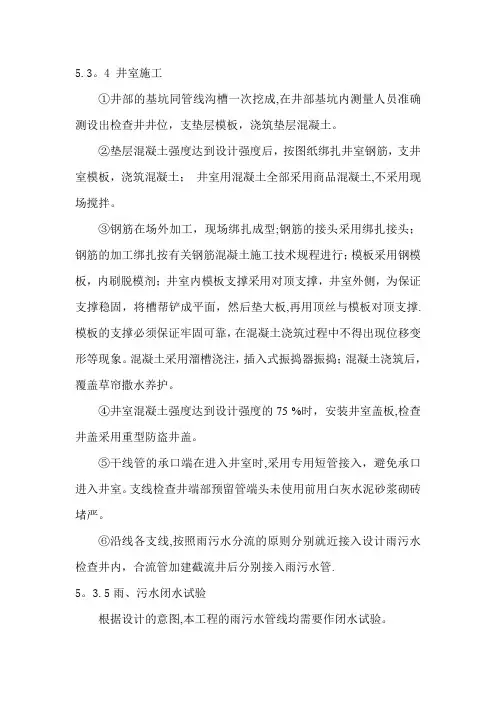

5.3.4 井室施工
①井部的基坑同管线沟槽一次挖成,在井部基坑内测量人员准确测设出检查井井位,支垫层模板,浇筑垫层混凝土。

②垫层混凝土强度达到设计强度后,按图纸绑扎井室钢筋,支井室模板,浇筑混凝土;井室用混凝土全部采用商品混凝土,不采用现场搅拌。

③钢筋在场外加工,现场绑扎成型;钢筋的接头采用绑扎接头;钢筋的加工绑扎按有关钢筋混凝土施工技术规程进行;模板采用钢模板,内刷脱模剂;井室内模板支撑采用对顶支撑,井室外侧,为保证支撑稳固,将槽帮铲成平面,然后垫大板,再用顶丝与模板对顶支撑。

模板的支撑必须保证牢固可靠,在混凝土浇筑过程中不得出现位移变形等现象。

混凝土采用溜槽浇注,插入式振捣器振捣;混凝土浇筑后,覆盖草帘撒水养护。

④井室混凝土强度达到设计强度的75 %时,安装井室盖板,检查井盖采用重型防盗井盖。

⑤干线管的承口端在进入井室时,采用专用短管接入,避免承口进入井室。

支线检查井端部预留管端头未使用前用白灰水泥砂浆砌砖堵严。

⑥沿线各支线,按照雨污水分流的原则分别就近接入设计雨污水检查井内,合流管加建截流井后分别接入雨污水管。

5.3.5雨、污水闭水试验
[
根据设计的意图,本工程的雨污水管线均需要作闭水试验。

闭水试验在管道填土前进行,并在管道满水后浸泡1-2 昼夜再进行,闭水试验的水位为试验段上游管内顶以上2m,闭水试验时对接口和管身进行外观检查,以无漏水、无严重渗水为合格,渗水量的测定时间应不少于30min 。

闭水试验允许渗水量以符合市级管道工程验收标准为准。

检查井及化粪池施工方案
5.4.1检查井施工方案
①选定好砂、石子、水泥、砖、钢筋等原材料,送样到试验室作原材料试验,依据图纸要求进行试配,现场按照试验室提供的配合比根据现场砂石含水量确定施工配合比。

②砌筑井室,用水冲净基础后,先铺一层砂浆,再压砖砌筑,做到满铺满挤,砖与砖间灰缝保持1cm。

③与检查井连接的所有管道端头,要经过凿毛处理并要清理干净,保证管道与检查井井壁结合牢固。

④砂浆拌和均匀,保证砌筑砖含水量为10~15%,砌体不得有竖向通缝,必须为上、下错缝,内外搭接。

如井身不能一次砌完,在二次接高时,将原砖面上的泥土杂物清理干净,然后用水清洗砖面并浸透。

《
⑤砖砌圆形检查井时,随时检测直径尺寸,当需要收口时,如为四面收进,则每次收进不大于30mm;如为三面收进,则每次收进不大于50mm。

砌筑检查井的内壁应用原浆勾缝,有抹面要求时,内壁抹面应分层压实,外壁用砂浆搓缝并严实。

⑥检查井接入圆管的管口应与井内壁平齐,当接入管径大于300mm 时,砌砖圈加固。

管子穿越井室壁或井底,留有30~50mm 的环缝,用油麻-水泥砂浆,油麻-石棉水泥或粘土填塞并捣实。

⑦检查井筑或安装至规定高程后,及时浇筑或安装井圈,盖好井盖。

5.4.2化粪池施工方案
①模板施工
模板拼装前先进行试拼,保证模板结构尺寸正确。

模板安装加固保证模板结构的强度、刚度和稳定性。

、混凝土浇筑时,设专业工人值班,以保证模板不损坏。

模板的安装质量:拼缝严密不得漏浆;与混凝土接触面无污物、钉子、裂缝或其他损伤;模板不得与钢筋和脚手架发生关系。

拆除模板不得借助于锤凿或硬撬;拆除时间保证不小于24 小时!
②钢筋施工
钢筋加工前根据图纸和标准图籍,对应现场检查井的深度,正确作出钢筋下料单。

钢筋批量加工前先进行试加工,保证钢筋形状尺寸正确,以免造成大量返工和不必要的损失。

钢筋的绑扎与安装保证钢筋的规格型号、形状、尺寸、位置和间距正确。

③混凝土施工
混凝土浇筑时,不得任意加水,不得冲击模板,不得踩踏钢筋,
以免影响结构的质量。

混凝土浇筑工程中必须充分振捣。

振捣器不得与钢筋、模板碰撞。

混凝土分层浇筑采用插入式振捣器时,层厚<45cm。

不允许人工振捣。

振捣移动间距不应超过振动棒作用半径的倍;与侧模应保持5~10cm 的间距;每一处振捣完毕后边振动边徐徐提出振动棒;避免振动棒碰撞模板。

对每一振动部位,必须振动到该部位混凝土停止下沉、不再有气泡冒出、表面呈现平坦、泛浆。

本工程的检查井(除电力井外)均为现浇式,与以往的砖砌方式不同,此种检查井需在以下几方面进行控制,方可确保质量。

模板拆除24 小时前需报监理工程师批准方可拆除,以保证其表面及棱角不致因拆模而受到损坏。

顶板、现浇梁底模板需在混凝土强度达到100%方可拆除。

@
管道回填、检查井周边回填施工方案
5.5.1管道回填
①管线回填前,向驻地监理工程师申报管线回填专项施工方案、技术措施及回填质保体系,批准后方可进施工。

②管线回填严格按照施工技术规范要求操作,按规定的频率进行回填土的击实试验,为现场检测提供依据。

回填前,沟槽内不得有积水、淤泥,回填土中严禁有砖头、砼块、树根、垃圾和腐殖质。

③回填分层夯实碾压,采用蛙式夯,虚土厚度≯20cm;采用压路机,不超过30cm,碾压的重叠宽度不小于20cm。

对窄小的沟槽采取扩槽措施,保证有足够工作宽度。

在不损及管道的前提下,尽早使
用压路机进行回填碾压,每层回填完毕,自检合格后,层层报监理验收,合格后,方可进行下层回填。

④在管道回填过程中保护管道本身的安全,管道两侧和管顶以上
25 cm范围内用蛙式夯夯实,回填时管道两侧对称进行,高差不超过
30 cm,保证管道不发生位移或损伤。

⑤分段回填时,相邻段的接茬留台阶,每层台阶宽度≮厚度 2 倍。

合槽施工中,有双排或多排管道,其基底位于同一高程时,管道之间的回填与管道和槽壁之间回填同时进行,不在同一高程时,先回填基础低的沟槽,待回填到较高基础底面后,再按照要求进行回填。

⑥回填密实度标准:胸腔≥95%(轻型击实);管顶以上50 cm 范围内>87%(轻型击实);管顶以上50 cm至路基按路基以下深度划分回填密度,执行《市政工程质量检验评定标准》(DBJ01-11-95)重型击实标准。

5.5.2检查井周围回填施工方案:
根据规范规定,当检查井的砼或砂浆强度达到设计要求后,在距离井周40cm 范围内采用石灰土进行回填,回填时,严格分层,每层要控制厚度在20cM 的范围内,采用蛙夯进行夯实,其压实度同管道部分的压实度。

合集下载

化粪池施工方案

化粪池施工方案

甘肃建投4#楼化粪池施工方案编制审核目录一、编制依据------------------------------------------------------------ 1二、工程概况------------------------------------------------------------ 1三、施工工序和方法------------------------------------------------------ 1四、质量保证措施-------------------------------------------------------- 4五、安全措施------------------------------------------------------------ 5六、文明施工保障措施---------------------------------------------------- 5一、编制依据1《建筑给排水设计规范》GB500152《给排水工程构筑物结构设计规范》GB50069-20023《给排水工程构筑物施工及验收规范》GB50141-2002二、工程概况本化粪池位于甘肃建投东院28#楼北侧与七里河小学南侧围墙之间车行道上,化粪池为装配式钢筋混凝土的化粪池,化粪池有效容积:100 立方米。

化粪池池体长9.2米,宽4.6米,净高3.2米。

化粪池距28#住宅楼北侧3.5米,距七里河小学南侧围墙2.1米。

化粪池基坑开挖长度12米,宽度6.6米,深度约4.95米,由于施工场地狭窄,无法放坡,开挖前需进行排桩支护,然后垂直开挖,支护桩选用Ø800钢筋混凝土灌注桩,排桩中心距2.2米。

此化粪池顶部为车行道,并4#楼开工后通行车辆最大载重为60吨,为保证化粪池后期安全使用及上部的行车安全,考虑化粪池体安装完成回填后,在与路面标高等高处加设300cm厚钢筋混凝土承重板,板受力通过支护桩顶部冠梁传至桩体,支护桩以卵石层为持力层,根据建设单位提供的该场地地勘报告,卵石层位于地面标高下12米处,所以支护桩开挖深度需13米(进入持力层1米)。

化粪池专项施工方案68436

化粪池专项施工方案68436

化粪池专项施工方案68436一、施工前准备工作1、确定施工地点和尺寸,根据需要挖掘所需化粪池的形状和尺寸。

2、确定施工时间,尽量选择天气晴朗、气温适宜的时期进行施工,以确保施工质量和进度。

3、准备所需材料和工具,包括挖土机、手动挖掘工具、供水设备、搅拌器等。

4、组织专业人员进行培训,确保施工人员熟悉化粪池施工的流程和操作。

二、施工步骤1、场地测量与排查:在施工地点进行测量,确定化粪池的尺寸和位置,并排查地下管线和其他障碍物。

2、挖掘:使用挖土机挖掘化粪池的坑底和坑壁,根据设计要求控制坑底的坡度和坑壁的平整度。

3、坑底处理:坑底处理是化粪池施工的重要环节,应保持坑底清洁干燥,填铺一层2-3cm的细砂,确保坑底的平整度。

4、安装预制桶体:根据设计要求,安装预制化粪池桶体,确保桶体与坑壁之间有足够的距离,并与坑底紧密接触。

5、连接入口管道:将化粪池的入口管道与厕所的排水口相连接,确保连接牢固,防止漏水。

6、安装出口管道:将化粪池的出口管道连接至下水道或排放到指定位置,确保通畅和密封。

7、填充回填土:将周围的土壤填充回挖掘的坑内,逐层夯实,确保化粪池的稳定性和安全性。

8、安装防渗膜:在回填土完成后,根据需要安装防渗膜,以避免地下水渗入化粪池,并加强坑壁的防渗效果。

9、进行试水试验:在确认施工完成后,进行试水试验,检查化粪池的密封性和排水性能。

10、进行消毒处理:施工完成后,对化粪池进行消毒处理,以杀灭细菌和病毒,确保环境卫生和健康安全。

三、施工注意事项1、施工期间应保持施工现场的整洁和安全,防止杂物掉入化粪池内,切勿在化粪池附近进行燃烧和冲击等危险操作。

2、施工人员应穿戴好防护设备,如手套、口罩、防护眼镜等,以避免因化学药剂和有害气体而受到伤害。

3、不得在施工现场吸烟、吐痰等不文明行为,保持良好的施工纪律和职业道德。

4、施工人员应按照施工方案进行操作,严禁违章施工和超负荷施工,以确保施工质量和工期。

5、施工完成后,应及时清理施工现场,清理废弃物和杂物,确保周围环境的整洁和卫生。

化粪池检查井施工方案

化粪池检查井施工方案

5. 3. 4井室施工①井部的基坑同管线沟槽一次挖成,在井部基坑内测量人员准确测设出检查井井位,支垫层模板,浇筑垫层混凝土。

②垫层混凝土强度达到设计强度后,按图纸绑扎井室钢筋,支井室模板,浇筑混凝土;井室用混凝土全部采用商品混凝土,不采用现场搅拌。

③钢筋在场外加工,现场绑扎成型;钢筋的接头采用绑扎接头;钢筋的加工绑扎按有关钢筋混凝土施工技术规程进行;模板采用钢模板,内刷脱模剂;井室内模板支撑采用对顶支撐,井室外侧,为保证支撑稳固,将槽帮铲成平面,然后垫大板,再用顶丝与模板对顶支撐。

模板的支撑必须保证牢固可靠,在混凝土浇筑过程中不得出现位移变形等现象。

混凝土采用溜槽浇注,插入式振捣器振捣;混凝土浇筑后, 覆盖草帘撒水养护。

④井室混凝土强度达到设计强度的75 %时,安装井室盖板,检查井盖采用重型防盗井盖。

⑤干线管的承口端在进入井室时,采用专用短管接入,避免承口进入井室。

支线检查井端部预留管端头未使用前用口灰水泥砂浆砌砖堵严。

⑥沿线各支线,按照雨污水分流的原则分别就近接入设计雨污水检查井内,合流管加建截流井后分别接入雨污水管。

5. 3. 5雨、污水闭水试验根据设计的意图,本工程的雨污水管线均需要作闭水试验。

闭水试验在管道填土前进行,并在管道满水后浸泡1-2昼夜再进行,闭水试验的水位为试验段上游管内顶以上2m,闭水试验时对接口和管身进行外观检查,以无漏水、无严重渗水为合格,渗水量的测定时间应不少于30min o闭水试验允许渗水量以符合市级管道工程验收标准为准。

5. 4检查井及化粪池施工方案5. 4. 1检查井施工方案①选定好砂、石子、水泥、砖、钢筋等原材料,送样到试验室作原材料试验,依据图纸要求进行试配,现场按照试验室提供的配合比根据现场砂石含水量确定施工配合比。

②砌筑井室,用水冲净基础后,先铺一层砂浆,再压砖砌筑,做到满铺满挤,砖与砖间灰缝保持1cm。

③与检查井连接的所有管道端头,要经过凿毛处理并要清理干净,保证管道与检查井井壁结合牢固。

给排水化粪池检查井外网施工方案

给排水化粪池检查井外网施工方案

给排水化粪池检查井外网施工方案排水系统是建筑物中重要的部分,它为建筑物内部和周围环境提供了排水和污水处理的功能。

在设计和施工排水系统时,需要考虑到不同类型的设备和结构,以确保系统的顺利运行和可靠性。

以下是一个关于排水系统、化粪池、检查井和外网施工方案的综合介绍。

一、排水系统排水系统是指为建筑物内部供水和排水提供服务的系统。

这个系统由供水管道和排水管道组成。

供水管道将水从供水系统中分发到各个需要的地方,而排水管道则将废水和污水流出建筑物。

在排水系统中,需要注意以下几个方面:1.材料选择:排水管道通常使用PVC管材或者铸铁管材,这两种材料都具有良好的耐腐蚀性和抗压能力。

2.设备选择:排水系统中需要安装排水泵和排水阀门等设备,以确保水流的畅通和控制。

3.施工要求:排水管道安装时需要合理布置,以确保水流畅通和减少死角。

二、化粪池化粪池是一种用于收集和处理厕所废物的设备。

它通常是地下安装,可以是混凝土结构或者塑料结构。

化粪池的作用是将厕所废物分解和储存,并通过一定的处理方式减少对环境的污染。

在设计和施工化粪池时,需要注意以下几个方面:1.容量选择:根据建筑物使用人数和排污量确定化粪池的容量,以确保它能够满足一定时间内的使用需求。

2.设备选择:化粪池需要安装排污泵和通气设备,以保持化粪池的正常运行和减少恶臭。

3.施工要求:化粪池需要在地下深处安装,需要考虑到防水和污水流向的要求,以控制气味和污染的扩散。

三、检查井检查井是建筑物排水系统中的关键设备之一、它通常由混凝土或者塑料制成,用于连接排水管道和排水井。

检查井的作用是检查和维修排水系统,以确保水流的畅通和排水的正常。

在设计和施工检查井时,需要注意以下几个方面:1.安装位置:检查井应该根据实际需要和排水系统的布置确定合适的位置。

2.设备选择:检查井需要安装井盖和检查井盖,以便于检查和维修排水系统。

3.施工要求:检查井需要考虑到防水和密封的要求,以确保井内的污水不会泄漏和扩散到周围环境。

化粪池检查井施工方案

化粪池检查井施工方案

5.3。

4井室施工①井部的基坑同管线沟槽一次挖成,在井部基坑内测量人员准确测设出检查井井位,支垫层模板,浇筑垫层混凝土。

②垫层混凝土强度达到设计强度后,按图纸绑扎井室钢筋,支井室模板,浇筑混凝土;井室用混凝土全部采用商品混凝土,不采用现场搅拌。

③钢筋在场外加工,现场绑扎成型;钢筋的接头采用绑扎接头;钢筋的加工绑扎按有关钢筋混凝土施工技术规程进行;模板采用钢模板,内刷脱模剂;井室内模板支撑采用对顶支撑,井室外侧,为保证支撑稳固,将槽帮铲成平面,然后垫大板,再用顶丝与模板对顶支撑.模板的支撑必须保证牢固可靠,在混凝土浇筑过程中不得出现位移变形等现象。

混凝土采用溜槽浇注,插入式振捣器振捣;混凝土浇筑后,覆盖草帘撒水养护。

④井室混凝土强度达到设计强度的75 %时,安装井室盖板,检查井盖采用重型防盗井盖。

⑤干线管的承口端在进入井室时,采用专用短管接入,避免承口进入井室。

支线检查井端部预留管端头未使用前用白灰水泥砂浆砌砖堵严。

⑥沿线各支线,按照雨污水分流的原则分别就近接入设计雨污水检查井内,合流管加建截流井后分别接入雨污水管.5。

3.5雨、污水闭水试验根据设计的意图,本工程的雨污水管线均需要作闭水试验。

闭水试验在管道填土前进行,并在管道满水后浸泡1-2 昼夜再进行,闭水试验的水位为试验段上游管内顶以上2m,闭水试验时对接口和管身进行外观检查,以无漏水、无严重渗水为合格,渗水量的测定时间应不少于30min 。

闭水试验允许渗水量以符合市级管道工程验收标准为准。

5。

4检查井及化粪池施工方案5。

4.1检查井施工方案①选定好砂、石子、水泥、砖、钢筋等原材料,送样到试验室作原材料试验,依据图纸要求进行试配,现场按照试验室提供的配合比根据现场砂石含水量确定施工配合比。

②砌筑井室,用水冲净基础后,先铺一层砂浆,再压砖砌筑,做到满铺满挤,砖与砖间灰缝保持1cm。

③与检查井连接的所有管道端头,要经过凿毛处理并要清理干净,保证管道与检查井井壁结合牢固。

给排水化粪池检查井外网工程施工设计方案

给排水化粪池检查井外网工程施工设计方案

给排水化粪池检查井外网工程施工设计方案排水系统是指给水系统以后的系统,包括用水结束后涉及的废水排放、雨水排放等。

排水系统施工设计方案需要考虑以下几个方面:
1.综合布置方案:
根据建筑物的功能、需求以及周围环境条件设计排水系统的整体布置
方案。

需要确定建筑物内外各个区域的排水管道走向和连接方式,包括厨房、卫生间等用水区域的排水,以及屋顶、庭院等区域的雨水排放。

2.排水管道设计:
根据建筑物的结构、使用功能和预计排水量设计排水管道的规格、材
质以及敷设方式。

需要考虑管道直径、坡度、弯头的数量和角度等因素,
确保排水畅通,并满足相关标准和规范。

3.化粪池设计:
对于需要处理厕所废水的建筑物,需要设计化粪池来分离固体废物,
并对废水进行初步处理。

化粪池的设计包括容积计算、材料选择、进出口
位置确定等。

4.检查井设计:
检查井是排水系统中的关键部分,用于检查和维修排水管道。

设计检
查井时需要考虑井的尺寸、深度、进出口位置等,以及井盖的材质、承受
能力等。

井的位置应设在排水管道的转角、分支和端头处,便于检查和疏通。

5.外网工程设计:
外网工程主要指建筑物与市政排水管网的连接。

需要设计合适的接口和连接方式,以确保排水畅通,并符合相关规范和标准。

外网工程设计还需考虑排水口的位置和高度,以及联通井、挖槽、回填等施工流程。

以上仅为排水系统施工设计方案的基本内容,实际设计需根据具体项目进行调整和细化。

设计过程中需要充分考虑建筑物的使用功能、施工条件、环境要求等因素,确保排水系统的稳定性和安全性,同时提高工程效率和经济性。

化粪池检查井施工方案

化粪池检查井施工方案1.前期准备工作:-确定施工地点:根据设计图纸和实际情况,确定化粪池检查井的最佳位置。

-采购材料和设备:购买所需的建筑材料,如水泥、砖块、砂浆等,以及必要的工具和设备,如铲子、锤子、砂轮等。

-安全措施:确保施工现场的安全,布置必要的警示标志,提供必要的防护设备,并制定应急预案。

2.地面准备工作:-清除障碍物:清除施工地点上的杂草、碎石等障碍物,并确保施工区域干净整洁。

-确定检查井口位置:根据设计图纸的要求,在地面上标记出检查井口的位置。

3.施工井口和检查井壁:-开挖:按照设计要求,在地面上挖掘出检查井口的位置,并确保挖掘出的位置和尺寸准确无误。

-混凝土浇筑:在挖掘出的位置上铺设防水层,并将混凝土浇筑到标记的井口位置,确保井口的结实和平整。

-井壁砌筑:使用水泥砂浆和砖块对井壁进行砌筑,确保井壁的牢固和密封性。

4.井盖和检查井设置:-井盖安装:选择适当的井盖材料,如钢板、铸铁等,并按照设计要求将井盖安装在井口上,确保井盖平稳安全。

-检查井设置:根据设计要求,在井壁内设置必要的检查井,包括进水口、出水口、通风孔等。

-检查井门安装:将检查井门安装在检查井上,并确保井门的结实和易于开启关闭。

5.设备连接和管道连接:-设备连接:将化粪池的进水口与检查井的进水口连接,确保连接紧固且密封。

-管道连接:将化粪池的出水口与检查井的出水口连接,确保连接紧固且密封,同时考虑管道的排水和通风要求。

6.完工验收及清理工作:-完工验收:在施工完成后,对施工质量进行验收和检查,确保检查井结构稳定和符合设计要求。

-清理工作:清理施工现场,包括清除施工材料的残余物、整理施工现场等。

7.安全措施:-佩戴个人防护装备:施工人员应佩戴安全帽、防护手套、防护鞋等个人防护装备,确保工人安全。

-排水措施:确保施工现场的排水畅通,防止液体积聚,导致滑倒和其他意外事故。

-确保施工现场整洁:保持施工现场的整洁,清除障碍物和杂物,以减少意外伤害的风险。

附表 5 1化粪池检查井技巧交底

哈铁房大修表—5(附表-5-1)技术交底工程名称马莲河站区室外排水工程施工部位检查井、排水井、渗水井、化粪池施工内容:1材料标准:1.1砌体用材料、砂浆均要符合相关规范、图集的要求,符合国家有关标准规定进场材料有产品合格证和出厂质量检验报告。

2技术标准:2.1砌体工程按《砌体工程施工质量验收规范》GB50203-2002的要求进行质量控制。

2.2排水检查井用M7.5水泥沙浆,MU10砖砌筑,抹面色缝座浆,抹三角灰均用1:2防水水泥砂浆,井内外墙用1:2防水水泥砂浆抹面致井顶部厚20mm,井室高度自井底至盖板底净高1800mm,接入支管超挖部份用级配砂石混凝土或砖填实。

2.3化粪池Z1-2SF有效容积2m3,严格按设计尺寸设置地点,防止地下水污染,MU10级砖M10级水泥砂浆砌,底板、盖板、圈梁C25混凝土,管道穿池壁处直接用砂浆将管件砌入池壁。

2.4渗水井的尺寸符合设计要求施工,井底基础应与管道基础同时浇筑。

渗水井接入圆管的管口应与井内壁平齐,管道穿井壁处,应严密不漏水。

3施工方法3.1渗水井施工3.1.1沟槽开挖:(1)根据测量确定开挖沟槽位置。

沟槽采用人工配合小挖土机开挖,沟槽土方应随挖随运。

(2)根据图纸设计确定沟槽的开挖断面。

(3)使用挖掘机施工时,应保留30cm厚土层不挖人工清底。

当土方挖到接近设计标高时,应在槽内打高程控制桩,以控制挖土深度,防止过浅或超挖。

(4)管沟开挖过程中,应对土质情况、地下水位和原管线等情况及时了解掌握,该采取保护的,要及时地采取保护措施。

(5)槽底高程的允许偏差为±20mm。

(6)对开挖的管道沟槽,要及时的设置警示标志,并对其进行封闭管理,以防意外事故的发生。

3.1.2渗水井砌筑:1. 待渗水井的顺直度、稳定性、标高进行检查,确定无误后,方可进行砌筑。

2.渗水井要求 3.砌筑渗水井的内、外壁抹面应分层粉抹。

4.渗水井砌筑或安装至规定高程后,应及时浇筑或安装井圈,盖好井盖。

化粪池专项施工方案最终版

目录一、工程概况 (1)二、编制依据 (1)1、《建筑地基基础工程施工质量验收规范》GB50202-2002; (1)2、《混凝土结构工程施工质量验收规范》GB50204-2001; (1)3、《砌体工程施工质量验收规范》GB50203-2002; (1)4、《给水排水管道工程施工及验收规范》GB50268-97; (1)5、《地下防水工程质量验收规范》GB50208-2002; (1)6、《玻璃钢化粪池的选用和埋设》14SS706; (1)三、化粪池选型 (1)四、化粪池基础施工 (1)1、基槽开挖 (1)2、基础及安装 (2)3、基槽回填 (5)4、施工时应严格遵守现行有关工程施工及验收规范的规定 (6)五、平安文明施工措施 (6)六、冬季施工措施 (8)七、应急预案 (10)1、应急预案的任务和目标 (10)2、应急救援组织机构状况 (10)3、各组织机构的的职能及职责 (11)4、应急救援的培训工作 (14)5.项目部应急预案处置措施 (14)6、应急救援预案的启动、终止和终止后工作复原 (15)一、工程概况本工程位于紫玉明珠小区西南角,占地面积168.84平方米,共建两座容积100立方米化粪池,本小区全部污水、废水通入该化粪池内。

二、编制依据1、《建筑地基基础工程施工质量验收规范》GB50202-2002;2、《混凝土结构工程施工质量验收规范》GB50204-2001;3、《砌体工程施工质量验收规范》GB50203-2002;4、《给水排水管道工程施工及验收规范》GB50268-97;5、《地下防水工程质量验收规范》GB50208-2002;6、《玻璃钢化粪池的选用和埋设》14SS706;三、化粪池选型依据甲方的编号NO.:20171025的工作联系函,化粪池选用玻璃钢型式:YJBH-13-Ⅱ型,埋设场地按有地下水、过车考虑;具体型式及施工要求参考国标图集14SS706第23-25页、46页、48页-53页及该图集总说明中的相关条款;化粪池进出水管管径、标高参考室外给排水总平面图及污水纵断面图;四、化粪池基础施工1、基槽开挖(1)化粪池的定位应按设计总图确认;(2)开挖基槽时,基底尺寸外扩0.7m,放坡系数为1:0.25,而且在放坡中部增加一个退台,宽度为1.5米;(3)依据甲方的编号NO.:20171025的工作联系函,化粪池原始地貌标1106.213高为化粪池基础开挖底确定标高1101.512m,基底尺寸为:长15900mm宽为8300mm;(4)挖掘机挖致设计标高上20cm接受人工挖土;(5)地下水位高时,应把水位降到基槽底部以下500mm,施工时严禁地表水进入基槽;(6)化粪池基槽应依据地下水水位和土质条件,确定边坡坡度,土质条件较差,应加大边坡或实行有效的疼惜措施,防止基槽坍塌;(7)靠近商铺基坑接受240砖墙防护;(8)商铺门厅柱子基础以下用3:7灰土分层夯实回填;2、基础及安装(1)基槽开挖到预定标高后,清理槽底坚硬的物体,然后对基槽土层夯实,压实系数应在0.95以上。

玻璃钢化粪池施工方案(化粪池)

玻璃钢化粪池施工方案(化粪池)玻璃钢化粪池施工方案根据设计地质勘察报告及所选玻璃钢化粪池的结构尺寸,结合实地实际情况,确定工程施工工艺顺序如下:基坑土方开挖→混凝土垫层、基础施工→玻璃钢化粪池吊装→分层回填→砌连接井、检查井→现场初步验收。

根据本工程特点各分项工程确定如下施工方案:(1)基坑土方开挖1、基坑开挖前,应向挖掘机司机详细交底,交底内容一般包括挖槽断面、堆土位臵,现有地下构筑物情况及施工技术、安全要求等,并指定专人与司机配合,其配合人员应熟悉机械挖土有关安全操作规程,并及时测量槽底高程和宽度,防止超挖。

如超挖,超挖部分应按监理工程师同意的材料回填,并夯压密实。

2、基坑开挖时,先进行详细有测量定位并用石灰标示出开挖边线,复测无误后可指挥挖掘机进行开挖。

开挖时需放坡开挖,挖掘机一边开挖一边后退,开挖出来的余泥堆放于坑槽外侧,同时组织散体物料运输车外运余泥,堆土坡脚距槽边1米以外,堆土高度不超过2米,堆土坡度不徒于自然坡度。

3、基坑开挖时,质安人员要加强巡视现场,密切注意周围土体的变形情况及坑槽内可能出现的涌水,涌砂及坑底土体的隆起反弹,一旦发现问题,应立即停止开挖,并知会监理工程师协同处理。

化粪池~14、土方开挖至设计标高后,于基坑一角设臵集水坑一处,并于基坑四周设臵集水道,将地下水汇集于集水坑内,设臵一台DN100泥浆泵昼夜抽水,设一专人昼夜看护。

(2)垫层、根蒂根基施工1、基坑开挖至设计标高,复测无误后,经甲方和监理工程师验收合格后方可进行基底垫层施工,根据基座要求,施工时将坑底浮土挖掉,在坑底测设中线、边线、打设水平木桩;接着放样安装混凝土垫层模板,模板一般采用木模或钢木混合模板;模板安装完成后灌筑垫层C10砼,垫层砼留粗糙面,以便与基础砼接合。

2、完成混凝土垫层后,在垫层上绑扎φ10@200双层双向配筋;放样安装基础模板及浇筑C20砼,根蒂根基砼留粗糙面,以便与管座砼接合。

3、基础施工完毕后按设计图纸要求进行管座砼浇筑及预埋钢板施工。
