电力检修工程施工方案

电力检修工程施工方案

一、工程概况本项目为XXX电力公司电力检修工程,主要包括以下内容:对XXX变电站进行定期检修,对XXX线路进行巡检和维护,以及对XXX设备进行维修和更换。

二、施工组织机构1. 成立项目经理部,全面负责本次施工任务的安全、技术、质量、材料、人员等的管理及协调。

2. 项目经理部下设以下几个部门:(1)工程技术部:负责施工方案的编制、技术交底、施工图纸的审核等工作。

(2)安质环保部:负责施工过程中的安全、质量、环保等方面的管理工作。

(3)物资管理部:负责施工所需材料的采购、保管、分发等工作。

(4)综合管理部:负责施工过程中的后勤保障、信息沟通等工作。

三、施工进度安排1. 施工准备阶段:1个月2. 施工实施阶段:3个月3. 工程验收阶段:1个月四、施工方案1. 变电站检修(1)检查设备运行状况,发现异常及时处理。

(2)对设备进行清洁、润滑、紧固等维护保养。

(3)更换损坏的设备部件,如绝缘子、电缆等。

(4)对设备进行绝缘测试,确保设备绝缘性能良好。

2. 线路巡检和维护(1)对线路进行巡检,检查线路杆塔、导线、绝缘子等设备是否存在损坏、腐蚀等问题。

(2)对线路进行接地处理,确保接地电阻符合要求。

(3)对线路进行绝缘测试,确保线路绝缘性能良好。

3. 设备维修和更换(1)对损坏的设备进行维修,如更换损坏的电缆、绝缘子等。

(2)对老旧设备进行更换,提高设备运行效率。

五、安全措施1. 施工现场设置安全警示标志,提醒施工人员注意安全。

2. 施工人员必须穿戴安全帽、安全带等个人防护用品。

3. 施工过程中,严格遵守操作规程,确保施工安全。

4. 对施工人员进行安全培训,提高安全意识。

六、质量保证措施1. 严格执行国家相关标准和规范,确保施工质量。

2. 施工过程中,对关键工序进行质量控制,确保工程质量。

3. 对施工人员进行质量培训,提高质量意识。

4. 施工完成后,进行工程质量验收,确保工程质量合格。

七、环境保护措施1. 施工过程中,严格控制扬尘、噪音等污染。

维修施工方案模板范文

维修施工方案模板范文

维修施工方案模板范文一、项目概述本次维修施工项目主要针对XX设施进行全面检修与维护,旨在提高设备运行效率,确保设施安全可靠。

项目位于XX地点,计划于XXXX 年XX月XX日开始,预计于XXXX年XX月XX日完成。

二、施工目标全面检查并修复设施中的损坏部分。

提高设备运行效率,降低能耗。

确保设施符合相关安全标准,提高使用安全性。

三、工程范围本次维修施工包含但不限于以下内容:设备拆卸、零件更换、设备调试、管道清理、电气系统检查等。

四、施工流程现场勘查与准备。

设备拆卸与零件检查。

零件更换与设备调试。

管道清理与系统检查。

总体调试与试运行。

工程验收与交付。

五、技术要求所有施工人员需具备相应资质与技能。

施工过程中应遵循相关技术规范与安全标准。

设备调试与试运行应符合设计要求。

六、安全措施施工现场应设置明显的安全警示标识。

施工人员应佩戴安全防护用品,如安全帽、防护眼镜等。

定期对施工现场进行安全检查,确保无安全隐患。

七、质量保证施工过程中应严格控制质量,确保施工质量符合设计要求。

设备调试与试运行应达到相关质量标准。

工程验收应符合国家及行业标准。

八、工程进度本次维修施工预计工期为XX天,具体进度安排如下:现场勘查与准备:XX天。

设备拆卸与零件检查:XX天。

零件更换与设备调试:XX天。

管道清理与系统检查:XX天。

总体调试与试运行:XX天。

工程验收与交付:XX天。

九、人员配置本次维修施工项目预计需要以下人员配置:项目经理XX名,技术人员XX名,施工人员XX名,安全员XX名。

十、材料与设备本次维修施工所需材料与设备应提前采购并储备,确保施工过程中材料供应充足,设备正常运行。

十一、沟通协调项目经理负责与甲方进行沟通协调,确保项目顺利进行。

技术人员负责与施工人员进行技术交底,确保施工质量。

安全员负责与施工人员进行安全培训,确保施工过程安全。

十二、风险管理对可能出现的风险因素进行提前识别与评估。

制定相应的风险应对措施与应急预案。

检修施工实施方案

检修施工实施方案

检修施工实施方案一、前言为了保障工程施工的顺利进行,确保施工安全和施工质量,特制定本检修施工实施方案。

本方案适用于所有检修施工项目,旨在规范施工流程,保障施工人员安全,提高施工效率。

二、施工前准备1. 确认施工范围和施工内容,明确施工任务。

2. 制定施工方案和施工计划,明确施工流程和时间节点。

3. 安排施工人员,确保施工人员具备相应的资质和技能。

4. 准备施工所需的工具、设备和材料,确保施工所需物资的充足和完好。

5. 对施工现场进行安全检查,清除施工现场的隐患。

三、施工过程1. 施工人员按照施工方案和施工计划进行施工,严格按照操作规程进行操作。

2. 施工现场应设立警示标识,做好安全防护措施,确保施工人员的人身安全。

3. 施工过程中,严禁擅自更改施工方案,如有需要变更,应经过相关负责人同意并办理变更手续。

4. 施工过程中,应及时清理施工现场,保持施工现场的整洁。

5. 对施工过程中出现的问题和难点,应及时与相关部门进行沟通,协商解决方案。

四、施工结束1. 施工结束后,对施工质量进行检查,确保施工质量符合相关标准和要求。

2. 对施工现场进行清理,清点施工工具、设备和材料,做好施工记录和资料的整理工作。

3. 对施工过程中出现的问题和经验教训进行总结,提出改进建议,为今后的施工工作提供参考。

4. 做好施工档案的归档工作,确保施工档案的完整和准确。

五、安全注意事项1. 施工人员应严格遵守施工操作规程,做好个人防护工作,确保施工安全。

2. 施工现场应设置警示标识,做好安全防护措施,确保施工现场的安全。

3. 施工过程中,严禁违章操作,如有发现违章操作行为,应及时制止并报告相关负责人。

4. 施工现场应保持整洁,杜绝乱扔材料和工具,防止发生意外。

六、结束语本检修施工实施方案经过认真制定和不断完善,旨在规范施工流程,保障施工安全和质量。

希望施工人员严格按照本方案进行施工,确保施工任务顺利完成,为工程建设贡献自己的力量。

检修施工方案

检修施工方案

检修施工方案检修施工方案一、项目背景检修施工是设备运行期间必不可少的工作,其目的是为了保证设备的正常运行和延长设备的使用寿命。

本文档将介绍具体的检修施工方案,详细描述了施工过程和注意事项。

二、施工范围本次检修施工的范围主要包括以下设备和系统:1. 电力配电系统2. 照明系统3. 通风与空调系统4. 消防系统5. 给排水系统三、施工准备工作在进行施工前,需要做好以下准备工作:1. 调查和评估需要检修的设备和系统,制定详细的施工计划。

2. 准备必要的工具和设备,包括安全防护用品、测量工具等。

3. 确保施工人员具备相关的技术和操作培训。

4. 根据施工计划安排人员和时间,并与相关部门进行沟通协调。

四、施工流程本次检修施工按照以下流程进行:1. 施工前准备:- 检查所有设备和系统的工作状态,确保其停电、停气、停水等。

- 清理施工区域,确保安全通道畅通。

- 安装必要的警示标志和安全防护设施。

2. 施工操作:- 按照施工计划逐项进行检修工作,如更换损坏的电缆、维修设备等。

- 注意施工操作规范,确保安全。

- 在施工过程中记录施工情况,如遇意外情况及时报告相关人员。

3. 施工后处理:- 清理施工现场,恢复设备和系统的正常工作状态。

- 检查所有设备和系统的工作状态,确保无误。

- 提交施工报告,并与相关部门进行验收和审查。

五、施工安全注意事项在进行检修施工时,需要注意以下安全事项:1. 使用个人防护设备,如头盔、耳塞、防眩光眼镜等。

2. 遵守工作规程,严禁在设备运行时进行检修操作。

3. 注意施工区域的通风情况,避免有毒气体积聚。

4. 确保施工现场整洁,避免绊倒或其他安全隐患。

5. 遇有紧急情况时,立即停止施工并报告相关人员。

六、施工时间和进度安排根据实际情况,本次检修施工预计需要3天时间完成。

具体的施工进度安排如下:- 第一天:进行设备和系统的检查和评估,制定详细的施工计划。

- 第二天:进行施工操作,逐项检修设备和系统。

检修工程施工方案范本

检修工程施工方案范本

检修工程施工方案范本一、项目名称:某某公司设备检修工程二、项目概况检修工程是指对设备进行修复、更换和调整,以确保设备正常运行和延长设备寿命的工作。

本项目是某某公司设备的定期检修工程,涉及设备型号、数量和检修内容等详细信息将在后续阶段确定。

三、项目目的通过对设备进行定期检修,保证设备的正常运行,提高设备的使用寿命,减少设备故障和停机时间,提高设备的生产效率和生产质量。

四、施工内容1. 对设备进行全面检查,包括设备结构、电路、喷漆、润滑系统等方面的检查,排查设备存在的问题和隐患。

2. 对设备进行维护保养,包括更换易损件、清洁设备表面、清理设备内部灰尘和杂物、检查润滑系统是否正常等。

3. 对设备进行部分或整体更换,包括更换老化设备、更换不合格零部件、更换失效的传感器等。

五、施工方案1. 制定施工计划:根据设备情况和检修内容,制定详细的施工计划,包括设备检修时间、施工人员安排、施工区域划分等。

2. 准备施工材料和工具:根据检修内容和计划,准备所需的施工材料和工具,确保施工顺利进行。

3. 安排施工人员:根据施工计划和要求,安排专业的施工人员进行检修工程,确保施工质量和安全。

4. 实施施工工作:按照施工计划和要求,对设备进行全面检查、维护保养和更换工作,确保设备的正常运行和使用寿命。

5. 检查验收:完成施工工作后,进行设备的全面检查和验收,确保设备没有遗漏和缺陷,保证设备的正常运行。

六、安全措施1. 施工人员必须配戴个人防护用品,包括安全帽、安全鞋、手套等,确保施工安全。

2. 施工过程中必须按照相关规定和要求操作,禁止擅自更改施工计划和操作程序。

3. 施工现场必须保持整洁,杜绝火源和易燃材料,确保施工安全。

4. 施工人员必须经过专业培训和考核,具备相关技术和操作能力,确保施工质量和效率。

七、环保措施1. 施工过程中必须符合环保要求和标准,不得随意排放废气废水和垃圾。

2. 施工现场必须保持清洁,杜绝杂物和废弃物的乱丢乱放,确保环境整洁和卫生。

检修施工方案

检修施工方案

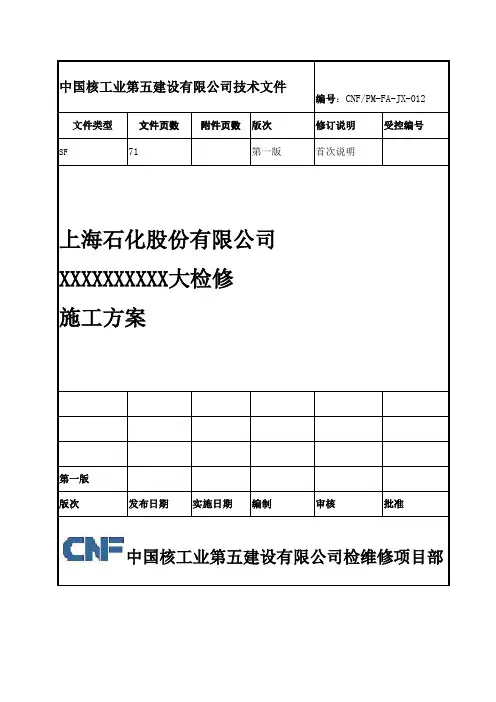

中国核工业第五建设有限公司技术文件编号:CNF/PM-FA-JX-012文件类型文件页数附件页数版次修订说明受控编号SF71第一版首次说明上海石化股份有限公司XXXXXXXXXX大检修施工方案第一版版次发布日期实施日期编制审核批准中国核工业第五建设有限公司检维修项目部目录第一章工程概况.............................. 错误!未定义书签。

一、工程概况 .......................................................... 错误!未定义书签。

二、编制依据 .......................................................... 错误!未定义书签。

第二章项目组织机构设置...................... 错误!未定义书签。

一、组织机构图 ........................................................ 错误!未定义书签。

二、职责 .............................................................. 错误!未定义书签。

第三章施工技术措施.......................... 错误!未定义书签。

一、管道施工 .......................................................... 错误!未定义书签。

二、换热器施工 ........................................................ 错误!未定义书签。

第四章质量保证措施.......................... 错误!未定义书签。

一、编制依据 .......................................................... 错误!未定义书签。

电力工程施工检修方案

电力工程施工检修方案

一、工程概况本工程为某地区110KV变电站电力工程施工检修项目,主要包括变压器、配电柜、线路等电力设备的检修、更换和安装。

施工地点位于某市某区,工程总工期为30天。

二、施工准备1. 组织机构成立施工领导小组,负责整个工程的施工组织和管理。

下设施工班组和安全、质量、进度、材料等专项小组。

2. 人员配置根据工程需求,配置足够的施工人员,包括电工、焊工、起重工、材料员等。

3. 材料设备根据工程量,采购必要的施工材料、设备,如变压器、配电柜、线路、工具、防护用品等。

4. 施工图纸和技术资料收集并审核施工图纸和技术资料,确保施工过程中的技术要求。

三、施工进度计划1. 施工前期准备(1天)完成施工组织、人员配置、材料设备采购等工作。

2. 变压器检修(5天)对变压器进行拆卸、清洗、检修、试验、安装等工作。

3. 配电柜检修(5天)对配电柜进行拆卸、清洗、检修、试验、安装等工作。

4. 线路检修(10天)对线路进行检测、修复、更换等工作。

5. 工程验收(5天)完成施工验收,确保工程质量符合要求。

四、施工工艺1. 变压器检修(1)拆卸变压器,清理内部油污和杂物;(2)检查变压器线圈、铁芯等部件,修复损坏部分;(3)进行变压器试验,包括绝缘电阻、耐压、空载等试验;(4)安装变压器,注油、调试。

2. 配电柜检修(1)拆卸配电柜,清理内部油污和杂物;(2)检查配电柜内部元件,修复损坏部分;(3)进行配电柜试验,包括绝缘电阻、耐压、短路等试验;(4)安装配电柜,调试。

3. 线路检修(1)检测线路绝缘电阻、耐压等指标;(2)修复损坏线路,更换导线;(3)对线路进行接地处理。

五、质量控制1. 严格按照施工图纸和技术要求进行施工;2. 对施工过程中的关键环节进行质量控制,确保工程质量;3. 定期对施工人员进行技术培训,提高施工技能;4. 完成工程验收,确保工程质量符合要求。

六、安全管理1. 严格执行国家安全生产法律法规和施工规范;2. 加强施工现场安全管理,确保施工安全;3. 定期对施工人员进行安全教育培训,提高安全意识;4. 采取必要的安全防护措施,如佩戴安全帽、安全带等。

检修工程施工方案范本

检修工程施工方案范本

检修工程施工方案范本一、总则1.1 施工标准:本工程施工按照国家相关规范和标准进行施工。

1.2 施工时间:本工程预计施工周期为30天。

1.3 施工单位:施工单位为xxx建筑工程有限公司。

1.4 施工人员:施工工人应按照国家规定具有相关证书,并接受相关安全培训。

二、施工准备2.1 设备准备:施工单位将准备好所需的施工设备,包括挖掘机、起重机、混凝土搅拌机等。

2.2 材料准备:施工单位将准备所需的施工材料,包括水泥、砂石、钢筋等。

2.3 安全准备:施工单位将编制安全生产手册,确保施工现场安全。

2.4 材料和设备搬运:施工单位将合理规划材料和设备搬运路线,确保施工现场畅通。

三、施工方案3.1 施工地点:本工程施工地点为xxxx街道xxx号。

3.2 施工内容:本工程施工内容包括xxxxxxx。

3.3 施工步骤:施工单位将按照下列步骤进行施工:3.3.1 地基处理:清理施工现场,进行基坑挖掘和地基处理。

3.3.2 结构施工:进行结构施工,包括混凝土浇筑、钢筋绑扎、梁柱搭设等。

3.3.3 安装设备:安装相关设备,如管道、电气设备等。

3.3.4 装饰装修:进行室内外装饰装修工程。

3.4 施工标准:施工单位将按照国家相关标准进行施工,确保施工质量。

3.5 环境保护:施工单位将采取措施减少施工对环境的影响,确保环境保护。

四、安全生产4.1 施工安全:施工单位将加强现场管理,确保施工现场安全。

4.2 安全培训:施工单位将对施工人员进行安全生产培训,确保施工人员安全意识。

4.3 安全设施设置:施工单位将设置相关安全设施,如安全帽、安全带等。

4.4 现场巡查:施工单位将定期进行现场安全巡查,及时发现和解决安全隐患。

五、质量保证5.1 施工质量:施工单位将制定质量管理计划,确保施工质量。

5.2 质量检验:施工单位将定期进行质量检验,确保施工质量。

5.3 整改措施:发现质量问题时,施工单位将立即采取整改措施,确保施工质量符合要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

检修施工方案YKK standardization office【 YKK5AB- YKK08- YKK2C- YKK18】岳阳长炼机电工程技术有限公司海南东方分公司班组管理标准2015 年运行一部装置检修方案编写:审核:批准:2015-9-1编制 201 - - 实施_________________________________________________________________________________________岳阳长炼机电工程技术有限公司海南东方分公司1.适用范围本施工方案适用于201 年月份运行一部三套装置仪表检修。

2.编制依据《201 年运行一部装置仪表检修计划》《自动化仪表工程施工及验收规范》 GB50093-2002《石油化工仪表工程施工技术规程》 SHJ521-1999《石油化工施工安全技术规程》 SH3505-1999《石油化工建设工程施工安全技术规范》 GB50484-20083.检修施工概况运行一部装置预计月日开始停工检修,月日检修结束,此次检修三套装置共统计检修项目项,技改项目项。

4. 检修重点项目简述5.仪表主要工作量:阀门下线维修与附件拆装、调校约台;温度保护套管拆检台;催化三套机组开盖配合拆检机组探头、延伸电缆等个仪表点;装置热电偶送检支,双金属温度计送检支,就地压力表送检台。

仪表联锁调试回路个,常规变送器联校台。

重油介质仪表引压管疏通米。

6.施工准备技术准备1.在检修前不断的完善检修计划,及时申报检修所需备品备件。

2.仪表检修前依据完整的检修计划、施工技术规范和施工组织设计编制完善的仪表施工技术方案。

3.施工技术人员在施工前对全体施工人员进行施工技术方案、施工工序交底和QHSE技术交底。

4. 施工技术负责人对各自区域负责人在施工前要进行摸底,要确保区域负责人熟知区域仪表。

5.各装置分组必须制定详细的检修施工方案并对所有作业人员进行交底。

(人员分配、施工工序等)。

人员准备选择合格、称职、经验丰富的施工技术人员,有施工经验并持有有效资格证书和上岗作业证的焊工及仪表检修人员。

施工机具和标准仪器的准备在施工前对仪表校验设备、标准仪器及其规格、型号、压力等级等应符合规范要求,具有有效的合格证与鉴定证书。

配备足够的仪表施工机具,做好施工前的准备工作。

备品备件、材料管理选定专人对备品备件、材料进行统一管理。

材料和管件等进行核对检查,其规格、型号、材质、数量、压力等级等应符合设计实际要求,外观无损坏、损伤等缺陷。

7.现场安全管理和控制措施施工现场要进行安全教育,并严格遵守各项规章制度。

按规定着装,带好安全帽,高处作业必须系好安全带。

工用电线路采用绝缘良好的橡皮软线。

严禁擅自接用电源,非电工不得从事电气作业。

严禁将电线直接插入插座或将芯线挂在电源开关上。

施工人员必须熟悉施工机具的构造、性能、操作方法及安全技术要求。

仪表在搬运、安装时,应轻拿、轻放,以防损坏。

仪表调试必须先检查线路、电压幅值正确然后才能供电。

准备有足够的灭火器材,器材放置位置要合理,能够在使用时拿取方便并不影响正常施工。

操作人员必须熟练使用消防器材、救火程序。

在施工中应严格遵守《石油化工施工安全技术规程》(SH3503-1999)。

组长每天作好作业前安全交底,讲清工作任务,讲明工作环境,明确安全措施。

进入施工现场施工时劳保着装,戴好安全帽、穿好劳保鞋。

进入施工现场人员严格遵照现场的有关规定。

施工用电符合安全要求,做好“三级控制、两级保护”“一机、一闸、一保”。

所有施工机具必须进行保护零线接线和可靠接地,使用符合安全规定的漏电保护器,并做定期检查、实验。

使用砂轮机时,操作人员在砂轮机的侧后方,砂轮片有掉齿者及时地更换。

使用手砂轮时,握紧砂轮机,正前方不得有人,以免铁屑飞出伤人。

利用台钻钻孔时,将被钻孔物夹紧,操作手不能戴手套。

使用电焊机时,不得利用设备、工艺管线作为焊机的地线,不得随意在工艺设备和工艺管道上施焊,并杜绝在仪表安装支架上接地线或在安装仪表的支架上进行焊接。

仪表电缆托架和部分管线在沿框架敷设时必须搭好合格的脚手架,施工人员高处作业必须挂好经检验合格的安全带,必须高挂低用,不得系挂在有尖锐棱角的位置。

使用梯子作业时梯子必须平稳,并有防滑措施和专人监护。

高处作业必须遵守高处作业安全管理规定。

超出5米以上的作业,必须办理高处作业票。

高处传递工具使用工具袋和传递绳,严禁从高处向下抛掷工具。

电缆敷设时工作人员必须站在安全合适的位置,一切行动听从指挥,避免误动。

仪表电缆盘架起必须牢固、平稳,防止电缆盘倾倒伤人。

作业面上不允许放小件物品,必须做到工完料净场地清。

在工作时间和作业区域内不得嬉戏打闹,严禁酒后上岗。

8..主要机具及设备主要施工机具准备9.主要措施用料10.施工工序1.检修前熟知检修计划,领出相关备件、材料,并进行统一登记记录,收集好相关说明书和合格证书、材料领用单等。

2.材料到后,对施工项目中可提前预制部分进行预制。

3.停工前对所有需送检仪表统一用红色油漆笔做好记号,注明位号,位置,装置等信息;送检仪表本体也需要做好记号。

(热偶仪表记号注明在法兰上、就地压力表注明在引压管或法兰,阀门注明在阀体或气缸膜头。

禁止记录在保温等易被他人拆卸的地方。

)4.在正常停工后吹扫前分配人员将所有流量、差压、压力物位仪表停用。

做好记录,每日上交至签证员王琼,进行统一汇总。

5.在工艺吹扫完后对所有流量、差压、压力物位仪表停工吹扫,必须及时与工艺沟通,防止工艺蒸汽停用或是损坏仪表。

现场表头做好记录,并且施工日志进行记录,并做好记录,每日上交至签证员王琼,进行统一汇总。

6.吹扫同时,对装置送检温度、压力可以进行拆卸,但注意,一定要做好记录(数量、部门、装置)。

附:《送检仪表登记表》见最后一页7.吹扫完毕后可以各组进行分配好工作,阀门拆卸送检、技改施工、仪表检查、机组仪表检查等均可以同步进行,但每日具体工作组长要进行统一安排和协调,白天尽量干施工、拆卸等大型作业,夜间加班时进行仪表调试、检查方面作业。

8.仪表单校、联校、阀门联校调试。

(每日及时出具校验报告)9.联锁调试,机组仪表调试。

(每日及时填写联锁调试确认单)10.开始各项收尾工作,各组清理各项作业内容是否已完成。

11.开工吹扫,在工艺吹扫完后对所有流量、差压、压力物位仪表停工吹扫,必须及时与工艺沟通,防止工艺蒸汽停用或是损坏仪表。

现场表头做好记录,并且施工日志进行记录,并做好记录,每日上交至签证员王琼,进行统一汇总。

12.仪表启用,做好记录,防止漏投。

13.开工保运。

11. 施工技术措施第一节仪表施工原则仪表设备应先单校、后安装。

仪表校验间应光线充足、清洁、安静,环境温度及空气相对湿度合适,且远离强电磁场干扰,有上下水设施。

校验所用标准仪器必须在有效期内且是鉴定合格。

仪表工程施工应遵循先地下、后地上原则,施工过程中及时配合土建搞好预埋,以避免返工。

应提前搞好深度预制,根据仪表设备、材料到货情况,抓紧搞好预制工作,以减轻工程后期的压力。

预制包括桥架预制,仪表安装支架预制,导压管预配,阀组配件焊接预制,盘柜基础型钢预制等。

仪表电缆槽一般沿墙或钢结构安装,仪表电缆槽安装应先主干后分支,先安装弯头、三通,再直线段敷设。

仪表电缆(线)补偿导线敷设前应测试绝缘电阻及导通性能,敷设以控制室为起点,先远后近,集中片区敷设。

仪表管线安装前应检查内壁清洁无杂物,切口处光滑。

导压管、风管应做管线试压,管线焊接时,应与仪表脱开,不能使电流流过仪表设备,或使仪表设备温度过高,造成仪表设备损坏。

仪表盘柜安装应待室内各专业工程施工完毕后、盘柜台等基础检查合格后进行,安装过程中要在防静电地板上铺放保护材料,防止损坏地板。

仪表工作接地与保护接地应完全隔开,接地电阻符合设计规定,电缆屏蔽层只能在控制室一点接地。

第二节施工程序第三节回路试验和系统试验回路试验应在系统投入运行前进行,试验前应具备下列条件:1 回路中的仪表设备、装置和仪表线路、仪表管道安装完毕;2 组成回路的各仪表的单台试验和校准已经完成;3 仪表配线和配管经检查确认正确完整,配件附件齐全;4 回路的电源、气源和液压源已能正常供给并符合仪表运行的要求。

回路试验应根据现场情况和回路的复杂程度,按回路位号和信号类型合理安排。

回路试验应做好试验记录。

综合控制系统可先在控制室内以与就地线路相连的输入输出端为界进行回路试验,然后再与就地仪表连接进行整个回路的试验。

检测回路的试验应符合下列要求:1 在检测回路的信号输入端输入模拟被测变量的标准信号,回路的显示仪表部分的示值误差,不应超过回路内务单台仪表允许基本误差平方和的平方根值。

2 温度检测回路可在检测元件的输出端向回路输入电阻值或mV值模拟信号。

3 现场不具备模拟被测变量信号的回路,应在其可模拟输入信号的最前端输入信号进行回路试验。

控制回路的试验应符合下列要求:1 控制器和执行器的作用方向应符合设计规定。

2 通过控制器或操作站的输出向执行器发送控制信号,检查执行器执行机构的全行程动作方向和位置应正确,执行器带有定位器时应同时试验。

3 当控制器或操作站上有执行器的开度和起点、终点信号显示时,应同时进行检查和试验。

报警系统的试验应符合下列要求:1 系统中有报警信号的仪表设备,如各种检测报警开关、仪表的报警输出部件和接点,应根据设计文件规定的设定值进行整定。

2 在报警回路的信号发生端模拟输入信号,检查报警灯光、音响和屏幕显示应正确。

报警点整定后宜在调整器件上加封记。

3 报警的消音、复位和记录功能应正确。

程序控制系统和联锁系统的试验应符合下列要求:1 程序控制系统和联锁系统有关装置的硬件和软件功能试验已经完成,系统相关的回路试验已经完成。

2 系统中的各有关仪表和部件的动作设定值,应根据设计文件规定进行整定。

3 联锁点多、程序复杂的系统,可分项和分段进行试验后,再进行整体检查试验。

4 程序控制系统的试验应按程序设计的步骤逐步检查试验,其条件判定、逻辑关系、动作时间和输出状态等均应符合设计文件规定。

5 在进行系统功能试验时,可采用已试验整定合格的仪表和检测报警开关的报警输出接点直接发出模拟条件信号。

6 系统试验中应与相关的专业配合,共同确认程序运行和联锁保护条件及功能的正确性,并对试验过程中相关设备和装置的运行状态和安全防护采取必要措施。

第四节系统调试仪表工程在系统投用前应进行回路试验。

系统试验应在系统投入运行前进行,试验前应具备下列条件:(1)现场检测系统和执行机构已安装调试合格,室内仪表回路调试完毕;(2)仪表电缆及接地已全部敷设、接线、导通、绝缘试验合格;(3)仪表各种配管全部完成,管路试压、气密试验合格;(4)电气专业已调试合格,与电气专业的交接面已具备接收和输出信号的条件;(5)各种工艺参数值的整定值均已确认。
