施工升降机安装拆除方案(模板)

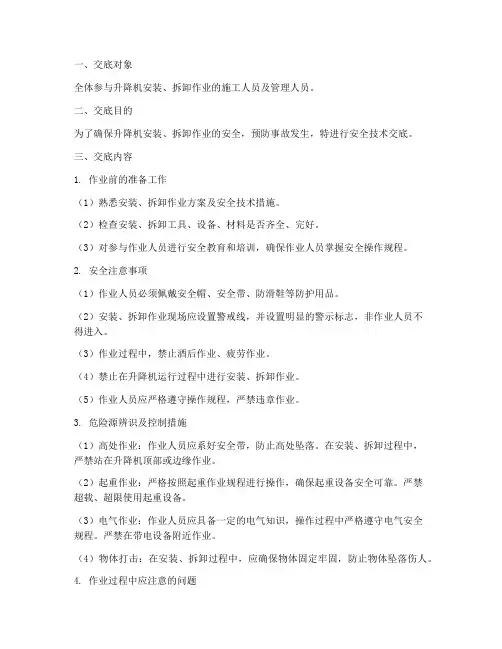

升降机的安拆安全技术交底模板

一、交底对象全体参与升降机安装、拆卸作业的施工人员及管理人员。
二、交底目的为了确保升降机安装、拆卸作业的安全,预防事故发生,特进行安全技术交底。
三、交底内容1. 作业前的准备工作(1)熟悉安装、拆卸作业方案及安全技术措施。
(2)检查安装、拆卸工具、设备、材料是否齐全、完好。
(3)对参与作业人员进行安全教育和培训,确保作业人员掌握安全操作规程。
2. 安全注意事项(1)作业人员必须佩戴安全帽、安全带、防滑鞋等防护用品。
(2)安装、拆卸作业现场应设置警戒线,并设置明显的警示标志,非作业人员不得进入。
(3)作业过程中,禁止酒后作业、疲劳作业。
(4)禁止在升降机运行过程中进行安装、拆卸作业。
(5)作业人员应严格遵守操作规程,严禁违章作业。
3. 危险源辨识及控制措施(1)高处作业:作业人员应系好安全带,防止高处坠落。
在安装、拆卸过程中,严禁站在升降机顶部或边缘作业。
(2)起重作业:严格按照起重作业规程进行操作,确保起重设备安全可靠。
严禁超载、超限使用起重设备。
(3)电气作业:作业人员应具备一定的电气知识,操作过程中严格遵守电气安全规程。
严禁在带电设备附近作业。
(4)物体打击:在安装、拆卸过程中,应确保物体固定牢固,防止物体坠落伤人。
4. 作业过程中应注意的问题(1)安装、拆卸作业前,应对现场进行清理,确保作业环境安全。
(2)作业过程中,应密切关注升降机各部件的运行情况,发现问题及时处理。
(3)作业过程中,严禁擅自更改安装、拆卸方案。
(4)作业结束后,应对现场进行清理,确保无安全隐患。
四、交底要求1. 各作业人员要认真听取安全技术交底,确保理解并掌握安全操作规程。
2. 作业过程中,严格执行安全技术措施,确保作业安全。
3. 发现安全隐患,及时报告并采取措施予以消除。
4. 作业结束后,对作业过程进行总结,不断提高作业安全水平。
五、交底日期(填写交底日期)六、交底人(填写交底人姓名及职务)七、验收人(填写验收人姓名及职务)八、备注(如有其他事项,请在此处填写)。
附着式升降脚手架安装、拆卸施工方案以及技术交底

附着式升降脚手架安装、拆卸施工方案脚手架施工方案审批表目录第一章编制依据 (1)第二章工程概况 (1)第三章TS-01型附着式升降脚手架简介 (1)第一节 TS-01型附着式升降脚手架简介 (1)第二节架体构成 (2)第三节防坠装置简介 (2)第四节架体工艺参数 (4)第四章施工部署 (4)第一节安全管理目标 (4)第二节项目管理组织机构 (4)第三节职责划分 (5)第四节升降架布置 (6)第五节升降架作业计划及资源投入 (7)第六节同步升降 (9)第五章TS-01型附着式升降架施工工艺 (9)第一节升降架的组装 (9)第二节 TS-01型附着式升降架的升降 (14)第三节升降架的使用与维护 (16)第四节防坠装置管理 (16)第五节升降架的拆除 (17)第六节特殊部位施工方案 (18)第六章防电、防雷措施 (19)第一节防电措施 (19)第二节防雷措施 (19)第七章质量、安全保证措施 (20)第八章升降架安全生产十大注意事项 (21)附图:01 航运交易市场南侧地块改造项目A座附着式升降脚手架平面布置图02 附着式升降脚手架立面图03 导向座附着方式04 升降架经过塔吊附臂处做法图05 大模板支护示意图06 翻板做法07 升降架电气控制电路图附表:01 附着式升降架施工验收表02 升降架每次升(降)作业前检查记录03 升降架每次升(降)作业申请表04 升降架升(降)完成后验收交接记录第一章编制依据1. 《中华人民共和国建筑法》;2. 《中华人民共和国安全生产法》;3. 《建设工程安全生产管理条例》;4. 《建筑施工安全检查标准》(JGJ59-99);5. 《建筑施工附着升降脚手架管理暂行规定》(建建[2000]230号);6. 《附着升降脚手架》(Q/STC001-2002);7. 《航运交易市场南侧地块改造项目A座施工图》(电子版)。
第二章工程概况航运交易市场南侧地块改造项目A座,框架剪力墙结构,3-25层层高3.9米,26层层高5.1米,27-34层层高4.0米,35、36层层高4.6米。
升降机安装施工方案模板

一、编制说明1.1 编制目的为确保升降机安装施工过程的安全、有序、高效,特制定本施工方案。
1.2 编制依据1.2.1 相关国家及行业标准;1.2.2 升降机产品使用说明书;1.2.3 施工现场实际情况。
1.3 适用范围本方案适用于各类升降机安装施工。
二、工程概况2.1 工程名称:_______2.2 工程地点:_______2.3 工程规模:_______2.4 升降机型号:_______三、施工组织总体方案3.1 施工单位施工单位:_______施工项目负责人:_______3.2 施工进度根据工程实际情况,制定合理的施工进度计划,确保施工进度满足工程需求。
3.3 施工人员组织具有相应资质的施工人员,确保施工质量。
四、安装工艺4.1 施工准备4.1.1 清理施工现场,确保施工环境安全;4.1.2 准备安装所需材料、工具、设备;4.1.3 检查升降机各部件是否符合要求。
4.2 安装步骤4.2.1 安装底架及基础节:根据基础节尺寸,安装底架,调整水平度,固定地脚螺栓;4.2.2 安装吊笼:用起重设备将吊笼吊装到位,调整吊笼下摆轮及侧向滚轮,安装护栏及机械门锁;4.2.3 安装传动板:用起重设备将传动板吊装到位,调整滚轮,连接传动板与吊笼;4.2.4 安装吊杆:将吊杆放入吊笼顶部安装孔内,接通电源;4.2.5 安装对重系统:安装缓冲弹簧,调整滚轮间隙;4.2.6 安装导轨架:按照导轨架长度,依次安装,调整垂直度,紧固螺栓;4.2.7 安装附墙架:在立柱导轨上安装前附着杆,安装附墙架,调整垂直度,紧固螺栓。
五、质量技术要求5.1 施工过程中,严格按照相关标准、规范执行;5.2 确保升降机安装质量,满足使用要求;5.3 加强施工过程中的质量控制,确保施工安全。
六、安全保证措施6.1 施工现场设置安全警示标志,提醒施工人员注意安全;6.2 施工人员必须佩戴安全帽、安全带等防护用品;6.3 施工过程中,严格遵守操作规程,确保施工安全;6.4 定期对升降机进行检查、维护,确保设备正常运行。
施工升降机拆除安全技术交底记录模板

一、交底时间:____年____月____日二、交底地点:____施工现场三、交底人员:施工升降机拆除负责人、拆除作业人员、监理人员、安全员等。
四、交底内容:1. 拆除作业前的准备工作(1)检查施工升降机设备状况,确认设备完好,无故障。
(2)清理施工现场,确保施工升降机拆除区域周围无障碍物。
(3)对拆除作业人员进行安全教育和技术培训,确保作业人员掌握拆除作业的安全操作规程。
(4)制定拆除作业方案,明确拆除顺序、作业分工及安全措施。
2. 拆除作业过程中的安全注意事项(1)拆除作业人员必须穿戴好安全帽、安全带、防尘口罩等防护用品。
(2)拆除作业前,必须检查吊装设备、吊索具等是否完好,符合安全要求。
(3)拆除作业过程中,严禁站在施工升降机导轨架上作业。
(4)拆除作业人员必须听从拆除负责人的指挥,严禁擅自行动。
(5)拆除作业过程中,如发现异常情况,应立即停止作业,并及时上报。
(6)拆除作业区域周围应设置警示标志,严禁无关人员进入。
3. 拆除作业后的安全措施(1)拆除作业完成后,应对施工现场进行清理,确保无遗留物品。
(2)拆除作业区域周围应设置警示标志,提醒人员注意安全。
(3)拆除作业负责人应组织人员对拆除作业区域进行检查,确认无安全隐患后方可离开。
五、交底记录1. 交底时间:____年____月____日2. 交底地点:____施工现场3. 交底人员:施工升降机拆除负责人、拆除作业人员、监理人员、安全员等。
4. 交底内容:(1)拆除作业前的准备工作。
(2)拆除作业过程中的安全注意事项。
(3)拆除作业后的安全措施。
5. 交底签字:拆除负责人:____拆除作业人员:____监理人员:____安全员:____备注:以上交底内容仅供参考,具体安全措施应根据实际情况进行调整。
拆除作业过程中,务必严格遵守安全操作规程,确保施工安全。
施工升降机安装与拆卸施工方案

施工升降机安装与拆卸施工方案
一、施工升降机安装
1、安装前准备
(1)调查建筑物结构和地基情况,确定安装位置;
(2)准备施工升降机、支承架、安装螺栓及其他安装配件;
(3)检查操作场地安全措施,铲除地面杂物,清理建筑“尾气”;
(4)施工升降机安装前,应检查施工升降机部件有无破损或受潮等现象,如有应更换;
(5)施工前应将变压器抽头线头全部拔下;
(6)根据施工计划,综合考虑现场条件,确定施工升降机的安装位置。
2、安装步骤
(1)将施工升降机调节到缷载模式,放置在安装位置;
(2)安装支承架,支承架螺栓紧固;
(3)安装施工升降机,将起重机塔安装在支撑架上;
(4)安装气缸,将气缸连接到施工升降机塔上;
(5)安装电气配件,将电气元件连接到施工升降机下端;
(6)安装操作盒,将操作盒安装在施工升降机上;
(7)安装安全装置,将安全装置安装在施工升降机上;
(8)安装安全护栏,将安全护栏固定在施工升降机附近;(9)安装固定装置,将固定装置固定在施工升降机上;(10)安装柱脚面板,将柱脚面板螺栓固定。
3、调试
(1)打开电源,按施工升降机操作程序。
施工升降机施工方案

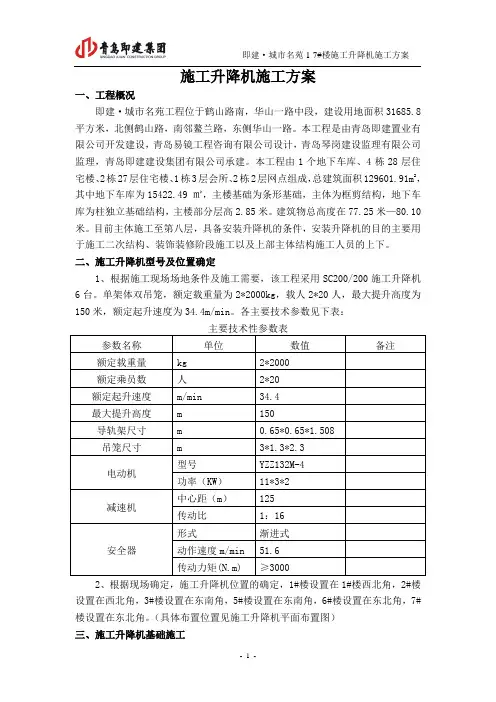

施工升降机施工方案一、工程概况即建·城市名苑工程位于鹤山路南,华山一路中段,建设用地面积31685.8平方米,北侧鹤山路,南邻鳌兰路,东侧华山一路。
本工程是由青岛即建置业有限公司开发建设,青岛易镜工程咨询有限公司设计,青岛琴岗建设监理有限公司监理,青岛即建建设集团有限公司承建。
本工程由1个地下车库、4栋28层住宅楼、2栋27层住宅楼、1栋3层会所、2栋2层网点组成,总建筑面积129601.91m2,其中地下车库为15422.49 ㎡,主楼基础为条形基础,主体为框剪结构,地下车库为柱独立基础结构,主楼部分层高2.85米。
建筑物总高度在77.25米—80.10米。
目前主体施工至第八层,具备安装升降机的条件,安装升降机的目的主要用于施工二次结构、装饰装修阶段施工以及上部主体结构施工人员的上下。
二、施工升降机型号及位置确定1、根据施工现场场地条件及施工需要,该工程采用SC200/200施工升降机6台。
单架体双吊笼,额定载重量为2*2000kg,载人2*20人,最大提升高度为150米,额定起升速度为34.4m/min。
各主要技术参数见下表:主要技术性参数表参数名称单位数值备注额定载重量kg 2*2000额定乘员数人2*20额定起升速度m/min 34.4最大提升高度m 150导轨架尺寸m 0.65*0.65*1.508吊笼尺寸m 3*1.3*2.3电动机型号YZZ132M-4 功率(KW)11*3*2减速机中心距(m)125 传动比1:16安全器形式渐进式动作速度m/min 51.6 传动力矩(N.m) ≥30002、根据现场确定,施工升降机位置的确定,1#楼设置在1#楼西北角,2#楼设置在西北角,3#楼设置在东南角,5#楼设置在东南角,6#楼设置在东北角,7#楼设置在东北角。
(具体布置位置见施工升降机平面布置图)三、施工升降机基础施工1、根据整个工程的结构特点,5#、6#、7#楼与1-15轴地下车库连为整体,5#、6#、7#楼施工升降机需安装于车库顶板上面。
施工升降机基础施工方案

施工升降机基础施工方案一、工程概况1.工程名称:某大型建筑项目施工升降机基础工程2.工程地点:市区路号3.工程规模:建筑高度米,占地面积平方米4.工程性质:商业综合体二、施工升降机基础施工方案1.施工升降机基础设计(1)基础形式:采用钢筋混凝土独立基础,基础尺寸为米×米,埋深米。
(2)基础配筋:采用HRB400级钢筋,基础底板配筋,基础顶板配筋。
(3)基础混凝土:采用C35级混凝土,抗渗等级。
2.施工升降机基础施工方法(1)测量定位:根据设计图纸,准确测量施工升降机基础位置,放出基础边界线。
(2)土方开挖:采用挖掘机进行土方开挖,挖至设计标高后,进行基础垫层施工。
(3)基础垫层施工:铺设C15级混凝土垫层,厚度为厘米。
(4)基础钢筋绑扎:按照设计要求,绑扎基础底板、顶板钢筋。
(5)基础模板施工:采用竹胶板模板,立杆、横杆间距为厘米,确保模板平整、牢固。
(6)基础混凝土浇筑:采用泵送混凝土,分层浇筑,每层厚度为厘米。
(7)混凝土养护:浇筑完成后,采用湿养护法进行养护,确保混凝土强度达到设计要求。
3.施工升降机基础施工质量控制(1)严格按照设计图纸和施工方案进行施工,确保施工质量。
(2)加强施工现场管理,确保施工安全。
(3)对施工人员进行技术培训,提高施工水平。
(4)加强施工过程中的检查,发现问题及时整改。
(5)做好施工记录,为工程验收提供依据。
4.施工升降机基础施工进度安排(1)施工准备:1周(2)土方开挖:2周(3)基础垫层施工:1周(4)基础钢筋绑扎:2周(5)基础模板施工:1周(6)基础混凝土浇筑:2周(7)混凝土养护:1周(8)施工升降机安装:2周总计:12周三、施工升降机基础施工安全措施1.做好施工现场的安全防护,设置安全警示标志。
2.对施工现场进行封闭管理,防止非施工人员进入。
3.配备足够的消防设备,确保施工现场消防安全。
4.对施工人员进行安全培训,提高安全意识。
5.定期对施工现场进行安全检查,发现问题及时整改。
住宅项目施工升降机基础方案

目录一、工程概况 (1)1、工程概况 (1)二、编制依据 (1)三、施工管理与人员配置 (1)1、施工目标 (1)2、项目管理机构 (2)四、施工升降机设计简介 (2)1、施工升降机选型 (2)2、基础设计情况 (2)3、施工升降机基础定位 (4)4、资源配置 (4)五、物料提升机基础施工 (4)1、钢筋绑扎 (4)2、安装预埋螺栓 (5)3、防雷设置 (5)4、混凝土施工 (5)5、物料提升机部位外架搭设 (5)6、防护门设置 (6)7、连墙件设置 (7)六、安全文明施工措施 (7)七、应急救援措施 (8)I成都万达城A-1-11地块开发建设项目施工升降机基础方案一、工程概况1、工程概况成都万达城A-1-11地块项目位于都江堰市玉堂镇永康社区、宝瓶社区,项目北靠A-1-7住宅地块,南临都汶高速,西临A-1-10住宅地块,东临A-1-12地块小学。
本工程占地面积为8.42万㎡,总建筑面积为93551.9㎡,拟建设为住宅项目。
地下1层,地上1-6层,建筑总高度为6m-23.85m,其中包含14栋6层洋房、7栋四合院、9栋90㎡联排别墅、7栋160㎡独栋别墅、1栋综合楼、东南面和东北面临街为商铺。
施工升降机设置在洋房区(1#~14#楼)及综合楼(38#)。
二、编制依据《建筑机械使用安全技术规程》JGJ33-2012;《建筑施工升降机安装、使用、拆卸安全技术规程》JGJ215-2010;《龙门架及井架物料提升机安全技术规范》JGJ88-2010;《建设工程安全生产管理条例》中华人民共和国国务院令第393号《建筑地基基础工程施工质量验收规范》GB50202-2002;本工程建筑、结构施工图纸;施工升降机生产厂家提供的产品使用说明书;成都万达城A-1-11地块地勘报告。
三、施工管理与人员配置1、施工目标质量目标:满足规范及设计要求,分项工程验收一次性通过。
安全文明施工目标:采取有效安全措施,杜绝死亡和重伤事故,轻伤事故不超过1.5‰。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
Xxxxx工程施工升降机安全专项施工方案编制人:职务:审核人:职务:审批人:职务:目录第一章工程概况 (4)一、工程概况和特点 (4)二、施工平面布置 (5)三、现场勘查 (5)四、技术保证条件 (5)第二章编制依据 (6)第三章施工计划 (7)第四章施工工艺技术 (7)一、技术参数 (7)1、设备选型 (7)2、基础设计 (9)3、基础的确定 (9)二、工艺流程 (10)三、施工方法 (11)1、升降机安装前的准备: (11)2、升降机基础制作: (11)3、底盘、围栏的安装: (11)4、外笼和吊笼的安装: (11)5、电缆的安装: (12)6、电气装置的检查: (12)7、吊杆的安装: (12)8、导轨架的安装: (12)9、附墙架的安装: (13)10、电缆导向装置的安装: (15)11、限位装置的安装: (16)四、施工电梯的安全试验 (17)1、电力驱动升降试车: (17)2、坠落试验: (17)五、施工电梯的验收及日常管理 (19)六、施工电梯的拆除 (20)第五章施工安全保证措施 (21)一、组织保障措施 (21)二、技术措施 (24)第六章施工管理及作业人员配备、分工和职责 (25)一、施工管理人员 (25)二、安全生产管理人员 (26)三、特种作业人员 (26)四、其他作业人员 (27)五、作业人员职责 (27)3、质检员 (28)10、现场警戒人员 (29)第七章验收要求 (29)一、基础的验收要求 (29)二、施工升降机验收要求 (30)三、验收程序 (30)四、验收内容 (31)五、验收人员 (34)第八章应急处置措施 (34)第九章计算书及相关施工图纸 (36)一、计算书 (36)二、节点图 (40)第一章工程概况一、工程概况和特点本工程座落于 xxx市区东北角xx路以西通北路以北及xx路所围地块内。
±0.000以下部位为地下二层车库,±0.000以上部位由七座塔楼组成,一至三层由裙房连通,1#~4#公寓楼为框架剪力墙结构,5#、6#、7#为框架结构,总建筑面积154800㎡。
根据施工组织设计要求及考虑到本工程施工工期紧张,楼层较高等特点,拟在地下室顶板上架设七部施工电梯,方便施工人员上下及二次结构材料的运输,有利于各种材料的垂直运输,且施工电梯与建筑结构相连部位所无法一次性完成施工的剩余量较少,便于收尾。
故本工程共设7台施工电梯以满足施工需要其中,其中19层的公寓楼一栋(1#公寓楼),屋顶高度66.2米,导轨架搭设高度72.384米,需用48节导轨架; 29层公寓楼三栋(2#公寓楼、3#公寓楼、4#公寓楼),屋顶高度97.7米,导轨架搭设高度104.052米,需用69节导轨架;30层酒店一栋(5#酒店),屋顶高度109.9米,导轨架搭设高度116.116米,需用77节导轨架;15层写字楼两栋(6#写字楼、7#写字楼),屋顶高度63.6米,导轨架搭设高度70.876米,需用47节导轨架;裙房部份三层,屋顶高度15.0米,由七座塔楼的施工升降机负责二次结构的垂直运输,不单独架设施工升降机。
1、工程基本情况2、各责任主体名称施工单位监理单位项目负责人总监理工程师项目技术负责人专业监理工程师二、施工平面布置三、现场勘查(1)施工现场道路畅通。
(2)电梯安装位置处于有利于吊装的最佳位置。
(3)基础下无沟、坑、管、线,可以浇筑基础。
(4)电梯运行安装范围内无高压线、障碍物。
(如有应采取措施)(5)工程竣工后可以拆卸退场。
四、技术保证条件1、安全网络2、施工升降机的安装、加节和拆除需严格执行该《专项施工方案》。
第二章编制依据1、相关法律、法规、规范性文件、标准、规范2、设计文件3、施工合同第三章施工计划第四章施工工艺技术一、技术参数1、设备选型由于施工电梯的选择非常重要,决定着施工成本和进度快慢问题,本工程七栋楼所使用的施工电梯均采用xxxx公司生产的SC200/200TD施工升降机。
SC200/200TD升降机为齿轮齿条啮合,外置式三驱动调速0-36 m/min施工电梯,选用国内一流的“SSS”三驱动为动力体,其结构紧凑,动力强劲。
驱动系统电机、减速机采用双安全保险紧固架,防坠器为4.0型,坠落时能自动刹车,驱动单元置于笼顶上方,安全可靠,维修保养方便。
驱动系统振动小、同心度高,又另外加装防移位滚。
(1)设备产权备案管理概况:(2)施工升降机主要性能参数2、基础设计根据“建筑施工手册”中施工电梯的基础的构造做法,结合选定设备的制造商xxx机械有限公司提供的使用说明书中的xxx型双笼施工电梯的基础技术,电梯基础选型如下:1、配双层加强钢筋网格,采用Ф12@200.2、基础尺寸为4100×5600×300mm。
3、基础砼标号采用C30。
4、基础预埋件必须牢固固定在基础加强筋上,同时埋好接地装置。
施工顺序按施工平面布置确定基础位置——基础地板加固——支设模板——绑扎钢筋——安放预埋螺栓及电梯底盘(要求位置准确,标高和平整度符合要求)——浇筑砼——拆模、养护。
3、基础的确定1、基础厚度为300mm,配双层加强钢筋网格,钢筋直径Ф12,网格间距200mm。
2、浇筑前预埋好4根M22底脚螺栓。
3、基础预埋件必须牢固地固定在基础加强筋上。
4、基础平面度为1/1000,地脚螺栓中心距最大允许偏差±5mm。
5、回填土时必须夯实,保证强度。
6、基础平面必须保证排水良好。
7、制作基础时必须同时埋好接地装置。
8、同时还必须符合当地有关安全法规。
9、详细做法见后附图。
二、工艺流程三、施工方法1、升降机安装前的准备:在安装升降之前必须熟悉“安装安全要求”。
深刻了解电梯的机械和电气性能,并对有待安装的各个零、部件进行检查,符合要求后方可使用。
2、升降机基础制作:2.1根据升降机型号、吊笼规格,按《使用说明书》选择基础图,然后计算书确定的基础及相应技术要求制作基础。
2.2确保预留孔的位置尺寸,混凝土标号,基础表面的平面度。
2.3根据附墙类型,确定基础与附着墙面的距离L。
2.4清理足够大的专用场地供安装用,尤其带操作室的升降机。
3、底盘、围栏的安装:把防护围栏基础构架吊放在基础上,用水平仪校正导轨架接口,并填实构架与基础间的空隙,用较小力矩拧紧地脚螺栓(后浇砼必须在砼达到规定的强度后才可用规定力矩拧紧地脚螺栓),然后安装包括第一、第二标准节在内的三节标准节一起吊装到基础底架的标准节底座上,并在装好相应的缓冲弹簧座后,用螺栓将导架与基础底架连接紧固,并用经纬仪校正导架的垂直度,发现超差应及时加以校正。
4、外笼和吊笼的安装:将基础表面清扫干净,用起重设备吊住吊笼上的吊点将主机吊起就位,将地脚螺栓安装好,在地脚螺栓处的底盘和基础间垫入不同的调整钢板,用以调整导轨的垂直度。
用混凝土将地脚螺栓浇灌在基础上。
用水平仪或线坠测量导轨架的垂直度,保证导轨架的各个立管在两个方向上的垂直度≤1/1000。
当导轨调整到垂直时用700N·m的力矩压紧4个地脚螺栓。
用同样的方法调整外笼门框的垂直度,使外笼门框的垂直度在两个方向≤1/1000。
压紧其余地脚螺栓,安装好吊笼顶上的护身栏杆。
用上述方法安装吊笼的另一部分。
将外笼左右两部分用螺栓连接起来,用同样的方法调整外笼门框的垂直度并压紧地脚螺栓。
松开吊笼内电动机上的制动器用起重设备吊起吊笼后标准节上准确就位,将制动器就位。
检查所有用于运输的垫木或螺栓等是否全部折除,齿轮与齿条的齿合侧缝、导轨与齿条背面的间隙滚轮与标准节立管的间隙是否符合规定的要求,所有门开启应灵活。
5、电缆的安装:现场供电箱距电梯电源箱的距离应在20米以内,以保证供电质量,满载运行中,电压波动不得大于±5%。
将供电电缆从电梯上电源箱内的总电源开关接入现场供电箱,将电缆随线以自由状态盘入电缆笼内。
电缆随线一端从电缆笼底部引出接入电源箱。
另一端通过电缆托架引到吊笼内装入电控箱并固定。
电缆笼装在电缆托架下方,使电缆随线在其中心并可自由的曳出或盘入电缆笼内。
6、电气装置的检查:在调试前,先用起重设备安装一、二节标准节,用接地电阻测试仪测量电梯钢结构及电器设备金属外壳的接地电阻,不得大于4Ω。
用500V兆欧表测量电动机及电器元件的对地绝缘电阻应不小于1MΩ。
检查各安全开关、限位开关、极限开关均应能够起作用。
校核电动机接线,吊笼上下运行方向与操纵盒上所示的方向一致。
电器装置检查完毕后,电梯方可进入安装运行。
7、吊杆的安装:吊杆应安装在吊笼顶部吊杆安装孔内,将推力轴承装在吊杆底部,将吊杆放入安装孔内。
在吊笼内安装向心轴承,安装压垫并用螺栓固定。
8、导轨架的安装:1)将标准节两端管子接头处及齿条销子处擦试干净,并加少量润滑脂。
2)打开一扇护身栏杆,将吊杆上的吊钩放下,并钩住标准节吊具。
3)将标准节吊具钩住一节标准节。
带锥套的一端向下。
4)起吊标准节,将标准节吊至吊笼顶部,并放稳。
5)关上护身栏杆,起动升降机。
当吊笼升至接近导轨架顶时,应点动行驶,直至吊笼顶部距导轨架顶部大约为300mm左右时停止。
6)用吊杆吊起标准节,对准下面标准节立管和齿条上的销孔放下吊钩,用螺丝固定。
7)松开吊钩,将吊杆转回,用300N·m的拧紧力矩紧固全部螺栓。
8)按上述方法将标准节依次相连直至达到所需要的高度为止。
随着导轨架的不断加高,应同时安装附墙架,并检查导轨架安装的垂直度。
安装高度H(m)≤70 >70~100 >100~150 >150~200 >200 允许偏差(mm)≤H×5‰≤35 ≤40 ≤45 ≤50 检查次数:导架每增加10米,就用经纬仪从两个不同的方向观测一次,对导架和附墙垂直度加以调整,确保其满足规定的要求。
9)若利用现场的起重设备如塔吊等安装导轨架,可先将4-6节标准节在地面上连成一组,然后吊上导轨架。
9、附墙架的安装:随着导轨架的不断提高,应同时安装附墙架,根据工地实际情况选择Ⅱ型附墙架,从安全角度出发第一道附墙及最后一道附墙的安装高度应为6米。
其余的附墙每9米架一道,每架一道附墙都要测量垂直度。
附墙架连接尺寸(Ⅱ型)施工升降机开到需要架设附墙的标准节下方50mm处→在导轨架上安装附墙连接杆,用螺栓固定→架设附墙框架→安放附墙管→连接座脚→用螺栓及销子将其余部分连接起来,调节好各方向的距离,并同时校正导轨架的垂直度→定位座脚孔的位置→钻孔→用穿墙螺杆紧固座脚→紧固所有螺栓,慢慢开动升降机,确保吊笼不与附墙架相碰重复(四)步骤至足够高度。
注意:附墙架的最大水平倾角不得大于±8°,即144:1000。
施工升降机导轨架每附墙一次,工地都必须用经纬仪检查其安装垂直度,误差必须在使用说明书中所规定的范围之内。
