立体车库安装标准(机械安装规范)

合集下载

机械式立体车库标准

机械式立体车库标准

机械式立体车库标准
机械式立体车库是一种现代化的停车设施,它利用机械设备将车辆垂直停放,
通过提高停车效率和节约空间,为城市停车难问题提供了有效的解决方案。

为了确保机械式立体车库的安全性和可靠性,制定了一系列的标准,以规范其设计、安装和使用。

本文将介绍机械式立体车库的标准要求,以便相关从业人员在设计和使用过程中参考。

首先,机械式立体车库的设计应符合国家相关标准和规范,包括建筑设计规范、机械设备安全规范等。

在设计过程中,需要考虑车库的结构强度、承载能力、防火防爆要求等方面的要求,确保车库在使用过程中不会出现安全隐患。

其次,机械式立体车库的安装应由具有相关资质和经验的施工单位进行,施工
过程中需严格按照设计要求和施工规范进行,确保设备的安装质量和稳定性。

同时,安装过程中需要注意人员的安全防护,避免发生意外事故。

在使用过程中,机械式立体车库需要定期进行维护和保养,以确保设备的正常
运行和安全性。

维护人员应具备相关的技术资质和经验,能够及时发现和处理设备的故障和问题,确保车库的正常使用。

此外,机械式立体车库的使用管理也需要符合相关标准和规范,包括停车指引、安全警示标识、应急预案等方面的要求。

车库管理人员需要定期对设备进行检查和维护,确保停车设施的正常运行和安全使用。

总的来说,机械式立体车库标准是为了保障停车设施的安全性和可靠性,确保
其在城市停车管理中发挥应有的作用。

相关从业人员在设计、安装和使用过程中,应严格遵守相关标准和规范,确保机械式立体车库的安全和可靠性。

同时,政府部门也应加强对停车设施的监管和管理,确保城市停车管理工作的顺利进行。

机械立体停车设备安装工程施工质量验收标准

机械立体停车设备安装工程施工质量验收标准

XY/QB001-2016机械式停车设备安装工程施工质量验收标准编制:审核:批准:日期:年月发布年月实施宁波祥云停车设备有限公司发布目录前言.......................................................1.适用范围.................................................2.依据标准.................................................3.升降横移类停车设备工程验收标准...........................4.简易升降类停车设备工程验收标准...........................5.平面移动类停车设备工程验收标准...........................6.垂直升降类停车设备工程验收标准...........................7.管理职责.................................................前言本标准由宁波祥云停车设备有限公司根据《中华人民共和国机械行业标准》的规定,依据立体车库行业主流使用要求提出并制定。

本标准起草单位:宁波祥云停车设备有限公司。

本标准主要起草人:1.适用范围本施工技术资料适用于立体车库安装工程验收,为公司内部标准。

2.依据标准GB 17907-2010 机械式停车设备通用安全要求GB50278-2010 起重设备安装工程施工及验收规范JB/T 8909-1999 简易升降类机械式停车设备JB/T 8910-1999升降横移类机械式停车设备JB/T 10545-2006平面移动类机械式停车设备JB/T10475-2004垂直升降类机械式停车设备3.立体停车设备(升降横移类)工程验收标准3.2框架安装质量检验标准3.2.1见表一3.4、电气系统、附属设施、安全装置检验标准3.4.1见表二3.4.2升降横移类应设置检测装置当汽车未停在载车板上正确位置时,停车设备不能运行,但操作人员确认安全的场合则不受本条限制。

立体停车库(机械式)

立体停车库(机械式)

机械式立体停车库(场)设计规程1.总则1.0.1为使机械式停车库(场)(以下简称停车库)的设计符合相关建设项目的使用要求和城市交通等的管理要求,特别制定本规程。

1.0.2本规程适用于本市新建的停车库设计。

扩建或改建的停车库设计可参照执行。

1.0.3停车库配置的停车设备,其安全和性能均应符合该设备现行的国家和行业相关标准规定。

1.0.4停车库的设计必须安全可靠,方便高效,并符合城市规划、交通、消防和环保以及停车信息发布等方面的要求。

1.0.5停车库及其各项配套设施的设计,应采用新技术、新设备和新工艺。

1.0.6停车库及其各项配套设施的设计,除应符合本规程外,尚应符合现行的国家和本市相关标准的规定。

2术语2.0.1机械式停车库(场)mechanical parking garage(lot)采用机械式停车设备存取停放车辆的停车库(场)。

2.0.2地下机械停车库underground mechanical parking garage库内地坪面低于库外地坪面高度超过该层停车库净高一般的机械式停车库。

2.0.3独立机械式停车库independent mechanical parking garage单独设置的不依附于别的建筑物的机械式停车库。

2.0.4附建机械式停车库dependent mechanical parking garage附建于建筑物或包含在建筑物内的机械式停车库。

2.0.5机械式停车设备mechanical parking system利用机械方法,将车辆作垂直、横向、纵向搬运,达到存放和取出车辆目的所使用的集机、电、仪一体化的全套设备。

2.0.6停车位parking place停车库(停车设备)中车辆最终停放的位置。

2.0.7转台turntable通过回转动作,改变所载车辆纵轴方向的机械设备。

2.0.8车辆升降机vehicle lift依靠升降机械,改变车辆停放高度的机械设备。

3一般规定3.0.1停车库的规划、选址和总平面布置应符合国家和本市现行的相关标准和规范的规定。

停车库机械设备的安装工程方案

停车库机械设备的安装工程方案

停车库机械设备的安装工程方案1. 项目背景本文档旨在提供停车库机械设备的安装工程方案,确保安装过程顺利进行并满足相关安全标准。

2. 安装目标安装目标是将停车库机械设备安装在指定位置,并确保其正常运行。

安装过程需要遵循相关建筑和机械设备安装的标准和规范。

3. 安装方案3.1 设备准备在开始安装之前,需要准备以下设备和材料:- 机械设备:根据停车库规模和需求,选择适当的停车库机械设备。

- 工具:常规安装工具,如螺丝刀、扳手等。

- 材料:安装所需的螺丝、螺母、螺栓等。

3.2 安装步骤1. 安全检查:在开始安装之前,确保工作区域安全,并检查所有设备和工具的完好性。

2. 安装位置确定:根据设计要求确定停车库机械设备的安装位置,并进行标记。

3. 基础准备:根据设备要求,进行基础的准备工作,如地面平整、灌浆等。

4. 设备组装:按照设备说明书和图纸,进行设备的组装工作。

确保每个部件正确连接,并使用适当的工具进行紧固。

5. 电气连接:根据设备的电气要求,进行电气连接。

确保电源线路正确接入,并进行必要的接地工作。

6. 测试与调试:完成安装后,进行设备的测试与调试工作。

确保设备能够正常运行,并进行必要的调整和修正。

7. 安全验证:完成设备的安装和调试后,进行安全验证工作。

确保设备符合相关安全标准和规范。

8. 安装记录:对整个安装过程进行记录,包括安装日期、安装人员、安装步骤等信息。

3.3 安全注意事项在安装过程中,需要注意以下安全事项:- 确保工作区域安全,避免人员误入。

- 使用合适的工具和设备,并正确佩戴个人防护装备。

- 遵循设备制造商提供的安装指南和安全注意事项。

- 进行必要的培训,确保安装人员具备相关技能和知识。

4. 安装验收安装完成后,进行安装验收工作。

验收内容包括设备的功能性测试、安全性检查等。

确保设备符合设计要求和相关标准。

5. 项目管理在整个安装过程中,进行项目管理工作。

包括进度跟踪、质量控制、风险管理等。

立体车库安装标准(设备安全使用细则)

立体车库安装标准(设备安全使用细则)



1、场地必须清洁、平整、夯实。
2、脚手架组装件必须组装齐全(柱体、拉筋、脚踏板)。
3、脚踏板拉钩完好无损,不变形,网面无破损。
4、二层以上使用时安齐接头。
5、脚轮完好无损,到位后锁紧固定。
6、人员在顶面操作时,安全带要系在高于自己身体的牢固物体上,移动身体时踏实脚踏板。
7、脚手架移动过程中,人员、物品不得在脚手架上滞留。

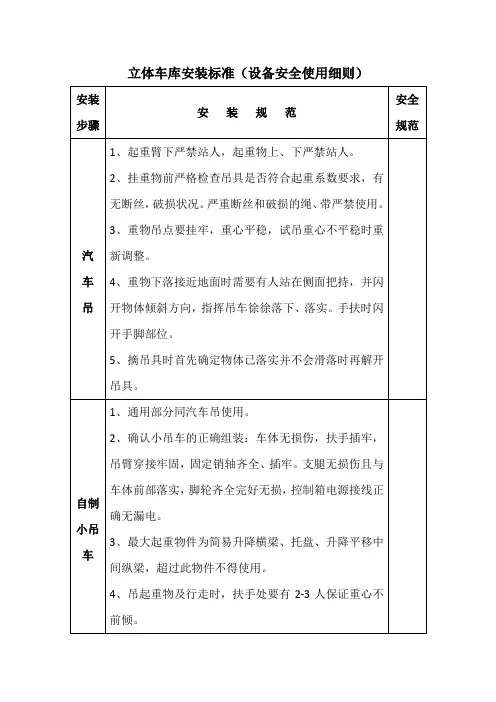

立体车库安装标准(设备安全使用细则)
安装
步骤
安装规范
安全
规范



1、起重臂下严禁站人,起重物上、下严禁站人。
2、挂重物前严格检查吊具是否符合起重系数要求,有无断丝,破损状况。严重断丝和破损的绳、带严禁使用。
3、重物吊点要挂牢,重心平稳,试吊重心不平稳时重新调整。
4、重物下落接近地面时需要有人站在侧面把持,并闪开物体倾斜方向,指挥吊车徐徐落下、落实。手扶时闪开手脚部位。
5、摘吊具时首先确定物体已落实并不会滑落时再解开吊具。
自制
小吊
损伤,扶手插牢,吊臂穿接牢固,固定销轴齐全、插牢。支腿无损伤且与车体前部落实,脚轮齐全完好无损,控制箱电源接线正确无漏电。
3、最大起重物件为简易升降横梁、托盘、升降平移中间纵梁,超过此物件不得使用。
6、安全带配件不齐或磨损均不得使用。



1、电焊、气割必须持证上岗,无证人员严禁操作。
2、喷漆现场不得使用电气焊。
3、电焊机、电源线、焊把线、地线配置齐全,不漏电。
4、氧气瓶,乙炔瓶放置距离>6米。气管,割炬不得漏气。
5、工地有特殊要求时,必须先取得动火证方可操作。
6、动火前先查看并清理现场,不得有易燃物。

公交车机械式立体停车库建设标准(一)

公交车机械式立体停车库建设标准(一)

公交车机械式立体停车库建设标准(一)公交车机械式立体停车库建设标准1. 引言•背景:随着城市化进程的加快,公交车的数量不断增长,停车难成为城市交通的一大问题。

•目的:为解决公交车停车问题,需要建设机械式立体停车库。

•内容概述:本文将介绍公交车机械式立体停车库建设的标准和规范。

2. 空间要求•占地面积:公交车机械式立体停车库应根据需停放的公交车数量确定占地面积。

•层高要求:机械式停车库每层车位的高度应满足公交车的高度要求,并考虑适当的安全间距。

3. 结构设计•结构形式:机械式停车库结构应采用可靠耐用的钢结构,具备良好的承载力和抗风抗震能力。

•地下室设计:如条件允许,可以设置地下室作为公交车机械式立体停车库,以最大化利用空间。

4. 设备选择•升降机:公交车机械式停车库的升降机应具备足够的承重能力,能够适应公交车的大小和重量。

•控制系统:应选用可靠的控制系统,确保停车过程的安全和顺畅。

5. 安全设施•消防设施:机械式停车库应设置完善的消防系统,包括火灾报警器、灭火器等设备。

•疏散通道:必须设置合适的疏散通道,确保在紧急情况下人员能够迅速安全地离开。

6. 使用要求•运营管理:应制定机械式停车库的运营管理规范,包括进出库管理、车辆维护等。

•人员培训:负责运营的人员需要经过专业培训,掌握机械设备的操作和安全维护知识。

7. 维护保养•检查维护:定期对机械设备进行检查和维护,确保其正常运行。

•清洁卫生:定期对停车库进行清洁卫生,保持良好的环境。

8. 总结•本文介绍了公交车机械式立体停车库建设的标准和规范。

•通过遵守相关要求和规定,可以提高公交车停车效率,缓解城市交通拥堵问题。

以上是对公交车机械式立体停车库建设标准的简要介绍,希望能够为相关人员提供参考和指导。

机械立体车位停车设备安装工艺

机械立体车位停车设备安装工艺

机械式停车设备安装工艺编制审核批准2013年10月10日发布 2013年10月10日实施---实业有限公司发布安装工艺目录1、总则1.1适用范围1.2主要参考标准及规范2、施工前准备工作2.1技术准备2.2材料准备3、安装过程3.1.金属结构安3.1.1.基础放样3.1.2.钢结构安装3.1. 3.钢结构架调整校正3.1.4高强螺栓施工3.2.机械安装3.2.1纵梁上钢丝绳轮安装3.2.2电机安装3.2.3主传动轴组装3.2.4驱动轴链齿轮组安装3.2.5横移载车板安装3.2.6下载车板安装3.2.7下层链条座安装3.2.8下层载车板传动链条安装3.2.9上载车板安装3.2.10上层载车板传动链条安装3.2.11安全挂钩安装3.3.其他附件安装3.3.1升降电机链齿轮罩壳安装3.3.2上、下层垂直框安装3.3.3安装下层链条座轨道3.3.4安装上下层载车板导轮3.3.5钢结构架的加固3.3.6安装车库与地面连接板3.3.7车库区间间隙钢平台及维修爬梯的安装3.4.电气安装3.4.1控制柜安装3.4.2中间接线盒安装3.4.3主电源安装3.4.4控制信号线安装3.4.5操作盒的安装3.4.6配管、配线及金属软管3.4.7交通灯的安装3.4.8行程开关安装3.4.9限位开关安装3.4.10安全装置电气安装3.4.11光电开关安装3.4.12链条松紧微动开关安装3.5.调试3.6.涂装3.7.试运行3.7.1.空载运行3.7.2.负载运行4、安装单位验收1、总则1.1适用范围:机械式停车设备(SH\PY\XD\CS\JS)的安装。

1.2主要参考标准及规范GB17907-2010 机械式停车设备通用安全要求JB/T 8909—1999 简易升降类机械式停车设备JB/T 8713—2010 机械式停车设备类别、型式与基本参数JB/T 8910—1999 升降横移类机械式停车设备JB/T10215—2000 垂直循环类机械式停车设备JG 5106—1998 机械式停车场安全规范总则GB/T 26559-2011 机械式停车设备分类2、施工前准备工作2.1技术准备2.1.1.制造厂相关资料:a.产品合格证;b.车位布置图;c.使用维护说明书;d.动力电路和安全电路的电气示意图及符号说明;e.电气敷线图;f.设备安装图;g.安全部件:门锁装置、防坠装置及缓冲器型式试验报告结论副本;h.重要零部件质保书:钢丝绳、链条等;i.重要零部件宜采用经过质量认证厂家生产的产品。

立体车库安装标准(设备运行调试规范)

立体车库安装标准(设备运行调试规范)
立体车库安装标准(设备运行调试规范)
步骤
安装规范
安全规范
斜坡板安装
1、距托盘(一层横移)前沿<40㎜处画一直线。并将上层托盘落在一层到位一个,以中间车位中线确定中间斜坡板位置。再向左右两侧画出相邻斜坡位置。
2、将同一组车位斜坡板同时辅在位置线上对齐,相邻坡板间不留缝隙,边缘成一线。
3、画出与坡板孔对应的涨栓孔位线,画线时孔轴向与坡板上平面垂直。
空载刷卡运行调试
手控盒运行调试无误后进入刷卡运行调试程序。
1、逐车位运行检查。
2、检查内容包括:托盘运行平稳,链条传动平稳无异响,无跳动,限位开关、极限开关灵敏、到位正确,取车卡与车位对位准确无误,程序贯通,运行时间准确,光电开关灵活可靠,急停开关灵活可靠。
3、警示灯运行正常,无异响。
4、导轨平稳无阻滞。
1、同组全部车位手动运行合格后,可逐车位用手控盒做自动运行,检查:A限位、极限开关位置正确,灵敏可靠,螺栓拧紧;B电磁铁、拉杆、安全钩开启灵活无卡滞,拉杆调直,备母锁紧;C电机声音无异常,确认卡环或档圈、热继电器无异常反应;D链条运行平稳无卡滞异响,开口销齐全,松紧适中;E提升轴头与纵梁无摩擦,横移轮转动灵活,不跑偏,轴头是否有卡环,键是否齐全;F全部连接五金件正确、齐全、拧紧;G调试运行均做好记录及操作人员备档备查。
6、对重载记录的所有问题,安排专人进行整改后再进行反复运转,排除全部问题,做到万无一失。
*特别注意第五条的操作。
表面处理
1、安装调试完成后进行设备的表面处理。
2、表面处理部位包括除电机、链条、开关、电磁铁、电箱、界面和镀锌部位以外的其它部位。
3、非喷漆部位:链条、界面、光电开关、运行灯均需用报纸或塑料袋包裹并用胶带贴牢,防止喷涂时吹起造成污染。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。






1、二层设备横、纵梁由人力安装。三层升降平移和负一正二设备横、纵梁用小吊车吊装。四层(含)以上横、纵由吊机吊装。
2、人力安装二层横纵梁时,要使用脚手架,每端各一付,多人同时用力将梁的一端置于一端脚手架上,再将另一端抬起放好,人员上到两端脚手架上,再分别将两端置于立柱或横梁顶端,并迅速穿好螺丝,带上螺母,依次上好同组大梁。
2、调节杆与连接块用链节连接。
3、各连接部位依次将链节、链片、开口销穿接,并将开口销末端开口。
4、适度调紧调节杆,防止托盘提升时跳链。
5、注意同一车位对应链条位置一致。
6、二层设备使用脚手架安装,负一正二设备待装完横移托盘时再利用脚手架安装。地坑设备直接安装,四层及以上设备将链条装于纵梁或横移框架上再行吊装。
高空作业使用安全带。正确使用活动脚手架,注意防滑。
安装防坠装置
1、防坠装置包括:电磁铁、连接片、U型片、丝杆、保险钩及支架、锁链。
2、先将保险钩支架(组件)按图纸装于纵梁上,保险钩朝向电磁铁,支架螺栓符合图纸。检查钩、架连接处销轴、螺母符合图纸,开口销是否开口。
3、将按图纸长度加工好的丝杆、锁链穿好,两端组装接头,并将三处锁链按图纸选用螺栓固定于纵梁保证三节锁链垂直。
5、负一正二设备先将平移托盘安装后,再行安装三层电机。
6、四层以上设备逐层自下向上安装提升托盘,解决高层垂直运输,也可选用吊车安装。
1、人力安装电机时使用人数不得少于工时定额规定的用工人数确保搬运能力。
2、高空作业使用安全带。
3、三层以下作业正确使用脚手架。
安装调正横移电机
1、先将电机与底板连接用螺栓固定,再将固定好的组件安装到首层横移托盘的边梁上,并用图纸规定的螺栓与边梁固定。
放限
位挡
轨道线
1.必须保证限位档、轨道线与车位线的相对位置,并符合图纸尺寸。
2.两轨道线须平行,并保证轨间距。(公差±4mm)




1、核对立柱、地脚孔。钻模需符合图纸要求方可使用。
2、钻模十字线对准地面柱脚十字线,画好地脚胀栓孔位。
3、选用与涨栓匹配电锤头用电锤打孔,孔深符合涨栓长度保证锤钉砸入后锤钉帽露出≤15mm,锤头直径符合图纸对涨栓的要求,双手把握电锤,保证锤头与地面垂直开始钻孔。
1.4PSH3D1检查柱底基础面水平误差±5mm;设备安装空间内净高度≥5600mm,地坑坑沿至柱底高度、地坑内净长度、净宽度按图纸检验;进出车面坑沿是否有角钢;
1.5PJS2~3检查地坑长度查3点2500×N+400;宽度按预埋铁逐点检查5250+10;
1、水准仪、经纬仪、激光标线仪由物资部门定期做好检测并保证在合格有效期内使用。
2、仪器使用时须严格校对基准,保证仪器的平面度和垂直度、标尺刻度要清晰,尺身要垂直。
3、平面线要保证横平竖直,对角线公差≤5㎜。地坑立体线要保证垂直线与地面线各部相对应,垂直距离(高度)要符合图纸要求。
4、测量安装空间有效高度,二层设备为3600㎜,三层升降平移为5300㎜,负一正二为5800㎜。凡低于本高度由主管及时与技术部沟通并根据指示与甲方协调。
立体车库安装标准(机械安装规范)
安装
步骤
安装规范
安全规范




正确解决食宿水电。
1、和甲方确定住宿位置,地下室住宿选择便于施工、值守位置,地面搭建帐篷选址尽量选择背风及高地面,防止水淹,工具、物料码放要垫高,防止水淹和受潮。施工全程都要注意对甲方房屋、地面、墙壁、设施的成品保护。
2、检查施工作业面的甲方全部物品,包括房屋、门窗、地面、墙壁、电箱、消防设施等是否完好无损。发现损坏点做好文字记录并与甲方做文字确认。
4、钻孔后用钻模核对孔位。发生偏斜立即纠正。
5.锤头磨损不能保证孔径时,需及时更换。防止锤钉鉔不到位。
正确使用电锤,双手用力把握电锤主副手把,防止脱手,造成伤害。
遇钢筋时,改用水钻。
地面测平
使用水准仪进行地面平整度检测,将柱脚各点测量结果做好标注并做好记录。凡地面平整度超差严重,且超出涨栓调正范围的,由主管报技术部确认并根据指示确定解决方案,需甲方人员修整时,则进而与甲方洽商,并有书面文件。
凡高空安装系好安全带,垂直运输将物件用大绳系牢,严防坠落。
安装提升电机调正提升电机
1、先将电机螺栓固定在电机底座上,配齐所有平弹母,然后将电机置于电机底座上。
2、调正电机达到水平且轴向与提升轴向一致。
3、用电机螺栓调正电机链条松紧度适中时,锁紧各部螺栓、螺母。
4、地坑简易升降电机区别大小,严格按照用工人数操作。
3、三层设备、负一正二设备先由人力安装二层横梁和侧梁,再用小吊车安装三层横、纵梁,并用双层脚手架置于安装部位的两端方便操作。
4、四层以上(含)横、纵梁使用汽车吊安装时先吊装二层横梁侧梁,并依次向上安装。
5、简易升降横梁安装在预先焊好的角铁上,使用汽车吊安装。需调正切割时,使用小吊车吊起、垫好,再行切割。
2、凡超过二米高度安装均视为高空作业,必须系好安全带并配备安全合格的脚手架。
安装横移轴
1、首层横移将横移轴安装在托盘边梁上,中层设备安装在横移框架上。
2、检查轴上横移链轮行走轮是否有键。
3、轴承座固定螺栓必须符合图纸,不得长出边梁上面,以防止与链条形成刮蹭。
4、紧固轴承座用力要适中。
5、横移链轮要与电机链轮对正。
3、配备施工人员安全帽,凡无安全帽一律不准进入现场。
清理场地
1.施工作业面、地面清扫干净,清除所有杂物和施工无关物品。大宗建筑垃圾应提前联系,
由甲方安排清理。
2.施工面上方不牢固的坠落物给予固定或清除。
3.物料存放场地清理干净,做好铺垫物,防止雨雪淋泡与污染。
4.物料存放地点要便于值守,防偷防盗。
清除尖锐物品,防止扎伤、划伤。
3、工地做饭及用水均应与甲方沟通协商,在甲方允许情况下方可实施。生活垃圾、泔水按甲方规定处理,不得堆积、乱泼乱倒。
4.按甲方指定地点如厕。杜绝随地大小便及随地吐痰的陋习。
5、生活用电和施工用电按甲方要求确定计量与否,如计量,必须与甲方共同记好表底和用量,确定好单价,双方签字确认。电线、电缆按甲方指定地点由带本电工接电。
4、将电磁铁固定在纵梁上。
5、按图纸用螺栓、螺母、备母、平弹垫分别连接电磁铁、连接片、接头和拉杆。
6、调正保险装置:电磁铁调平,拉杆调直,保险钩垂直并与U型杆之间留8㎜间隙(防止二者碰撞)调正完毕紧固全部螺栓及备母。
7、与纵梁连接的所有螺栓均不得高出纵梁上平面。
高空作业使用安全带。
组装
吊装
横移
框架
1、选用500㎜高的架子,调平待用。将主梁、电机主梁对应放在架子上,将主动横梁车轮组(组件)、被动横梁按图纸位置与两侧主梁拼接。将主提升轴按图纸方向与主梁连接,将电机支架组装到主梁、横梁连接位置。将横移传动部分(组件)组装到主梁相对位置。各部位螺栓、平弹母及螺栓连接方向符合图纸并轻度紧固。用钢卷尺测量框架整体对角线长度允许≤3㎜,可用吊链校正。确认无误后将全部连接螺栓用力紧固,(拧紧力见附表)松开吊链,复测对角线尺寸,如发现回弹超差,则需局部松开螺栓,重复以上步骤直至合格。
1.2PSH2检查基础面水平误差±10mm;设备安装空间内净高度(平地基):≥3600mm,槽寛4250±10mm,槽高120±5mm。特殊设备依据具体要求检验。
1.3PSH3~5检查基础面水平误差±5mm;槽寛4270±10mm,槽高120(130)±5mm。室内三层设备安装空间内净高度≥5300mm;预埋螺栓、螺母直径以及位置需符合图纸要求,(含对角线)特殊设备依据具体要求检验。
2、横移链条与电机链轮连接后,调正顶丝,调正链条,松紧度适中。电机保持水平,主动、被动链轮对正,检查无误后,紧固电机螺栓。
使用橇杠撬起托盘时,托盘着地面要用木头打眼,防止托盘移动。橇杠要插实、握牢,防止滑脱。
安装电机链轮
1、安装前先检查链轮与电机轴的公差配合,由于有镀锌层,大多内孔都小于轴径。
2、使用直磨机并配以合适的磨头打磨链轮内孔。打磨要均匀,并边磨边试装。合适后再用锉刀将键槽倒棱。
6、吊挂轴承座立面要与纵梁垂直。
高空作业使用安全带。
安装电机链条
1、电机链条包括提升电机链条和平移电机链条。
2、链条长度必须符合图纸要求。
3、链条接口须用开口销装卡,并将开口销头向两边分开。
4、调正链条时要保证与轴向垂直,且不得与任何部位刮蹭。
安装提升链条
1、首先按图纸确认链条型号,主副提升链、前后提升链节数,并按位置安装。
高空作业使用安全带。
安装导轨
1、将导轨中心与地面导轨中心线对正后,用电锤打孔固定两端,再将其余孔钻齐,选择符合图纸的涨栓予以固定。
2、导轨连接处三面对齐,不得出现行车阻滞现象。
正确使用电锤。
切导轨
二次
浇注
1、当某段导轨安装位置不足以安装整根导轨时,需根据实际长度要求将导轨用砂轮锯切断。
2、导轨截断部分缺少固定孔时,在适当位置钻孔。
2、负一正二和简易升降设备在安装提升轴前,先将防卷架安装到大梁上,再安装提升轴。
3、固定两端轴承座,必须严格选用符合图纸规格的螺栓、平弹母。
4、紧固轴承座螺栓用力要适中。
5、检查轴上主副提升链轮是否有键。
6、调整轴两端与纵梁间隙均等,轴头不得与纵梁摩擦。
7、轴承座上注油孔应在上方或进出车方向。
1、人工安装提升轴必须根据重量配备足够的人力以确保安全。
凡立柱基础需做二次混凝土浇筑的,必须在钢结构紧固后立即进行。
使用砂轮锯必须固定被切割物,操作者戴防护眼镜,
安装电机底座
1、将电机底座安装到横纵梁相对应部位,并用符合图纸要求的螺栓、平、弹、母予以固定,要求底座调正、调平,穿螺栓方向符合图纸。
