河堤施工方案26125
河堤工程施工方案

河堤工程施工方案
河堤工程可以简单分为预处理、河道及河堤修复和后期养护三个阶段进行施工。
具体方案如下:
预处理阶段:
1. 河道测量:对河道的长度、宽度、深度、坡度等进行测量,确定施工范围和规模。
2. 施工前清理:清除河道中的杂草、浮渣等物质,保持施工区域的干净整洁。
3. 建立交通通道:清理河道两侧的通道,为施工车辆和设备提供通行的道路。
河道及河堤修复阶段:
1. 河道整治:根据测量数据,进行河道的整形和疏浚,将过深和过窄的地方进行挖填平衡。
2. 建设防渗排水系统:根据需要,修建防渗排水设施,确保河道和河堤的排水功能良好。
3. 河堤加固:对已损坏或潜在危险的河堤进行修复和加固,可以采用加固土方和加固结构等方式。
后期养护阶段:
1. 河道绿化:对整治后的河道进行绿化,种植适应性强、根系发达的植物,巩固河岸。
2. 定期巡查:对修复的河道和河堤进行定期巡查,发现问题及时处理,防止再次受损。
3. 建立河道保护意识:加强对河道保护的宣传,提高河道保护意识,减少破坏活动的发生。
总结:
河堤工程施工方案主要包括预处理、河道及河堤修复和后期养护三个阶段。
通过清理、整治、加固和绿化等措施,提高河道的排水能力和稳定性,保护河堤的安全性。
在施工过程中,要加强巡查和保护意识,确保河道的长期稳定并提供生态环境。
河堤施工方案

河堤施工方案河堤施工方案一、项目概述本项目旨在对河堤进行施工,以加固河堤结构,提高其抗洪和排水能力。
本文档详细介绍了施工方案的各个阶段,包括前期准备、施工流程、材料需求、安全措施等内容。
通过本施工方案的实施,将确保河堤的安全可靠性和长期稳定性。
二、前期准备1. 项目调研与设计:结合地理环境和工程要求,对河堤进行调研和设计,确定施工方案。
2. 项目立项与手续办理:按照像关法律法规,进行项目立项和各项手续办理,确保合规操作。
3. 施工队伍组建:组建专业施工队伍,确保施工人员素质过硬。
三、施工流程1. 清理施工现场:清理河堤施工现场,包括移除障碍物、打理植被等。
2. 土方开挖:根据设计要求,进行土方开挖,保持河堤平整。
3. 基础处理:对河堤底部进行处理,包括加固地基、夯实填充材料等。
4. 墙体施工:对河堤的墙体进行施工,包括浇筑混凝土、搭建模板等。
5. 加固处理:针对河堤弱点部位进行加固处理,以提高抗洪能力。
6. 包封施工:对河堤进行包封处理,以防止侵蚀和渗漏。
7. 后期整理:整理施工现场,清理工程残渣,确保施工质量。
四、材料需求1. 混凝土:用于墙体施工和加固处理。
2. 钢筋:用于墙体加固,提高结构强度。
3. 模板:用于浇筑混凝土时的固定和支撑。
4. 土石方材料:用于填充和夯实河堤地基。
5. 防水材料:用于河堤包封处理,以保护河堤免受渗漏和侵蚀。
五、安全措施1. 施工人员必须佩戴安全帽、手套等防护用具。
2. 施工现场必须设置完善的警示标识,提示过往人员注意安全。
3. 在施工过程中,严格按照像关安全操作规程进行操作,禁止违章施工。
4. 施工现场应有防护网和安全防护设备,确保人员的安全。
六、本文档所涉及附件如下:1. 河堤调研报告:包括河堤现状评估、设计方案等内容。
2. 施工图纸:详细描述了河堤施工的各个环节。
3. 工程进度计划表:规划了施工的时间节点和工作安排。
七、本文档所涉及的法律名词及注释:1. 河堤:指河道两侧的堤坝,用于防止河水泛滥。
堤防工程施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX地区堤防工程2. 工程地点:XX地区3. 工程规模:本工程主要对XX地区河道进行堤防加固,全长XX公里,其中新建堤防XX公里,加固堤防XX公里。
4. 工程目的:提高XX地区河道防洪能力,保障周边居民生命财产安全,促进地区经济发展。
5. 工程内容:主要包括堤防建设、河道清淤、生态护岸、水毁修复、监测设施建设等。
二、施工组织与管理1. 施工组织机构(1)成立工程指挥部,负责工程的全面领导和协调。
(2)设立项目经理部,负责工程的具体实施和管理。
(3)下设施工、质量、安全、材料、财务等管理部门。
2. 施工人员配备(1)项目经理部:项目经理1名,副经理若干名,负责工程的全面管理。
(2)施工队伍:根据工程量及施工要求,配备相应数量的施工人员,包括土方施工、混凝土施工、钢筋施工、机械操作等。
(3)技术人员:根据工程特点,配备相应的技术人员,负责施工过程中的技术指导和监督。
3. 施工进度计划(1)编制详细的施工进度计划,明确各阶段任务、时间节点和责任人。
(2)采用倒排工期法,确保工程按期完成。
(3)加强施工过程中的进度管理,及时调整施工计划,确保工程进度。
4. 施工质量管理(1)严格执行国家有关工程建设质量标准,确保工程质量。
(2)建立健全质量管理体系,明确质量责任。
(3)加强施工过程中的质量检查,发现问题及时整改。
5. 施工安全管理(1)建立健全安全管理制度,明确安全责任。
(2)加强施工现场安全管理,确保施工人员生命财产安全。
(3)定期开展安全教育培训,提高施工人员安全意识。
三、施工方案1. 施工准备(1)施工现场勘察:对施工现场进行详细勘察,了解地形、地质、水文等情况。
(2)材料设备准备:根据工程量及施工要求,准备所需材料、设备。
(3)施工队伍培训:对施工人员进行技术培训,提高施工技能。
2. 施工工艺(1)土方施工1)采用挖掘机、自卸汽车等设备进行土方开挖。
2)开挖过程中,注意保护边坡,防止塌方。
河堤施工方案

河堤施工方案一、工程概况与目标本工程涉及河堤的加固与改造,旨在提升河堤的防洪能力,保障周边居民生命财产安全。
工程涉及河道长度约XXX米,预计施工周期为XX个月。
目标是通过科学规划与精心施工,构建稳定、安全的河堤体系,达到国家规定的防洪标准。
二、施工组织与安排成立项目经理部,负责工程全过程的组织、协调与管理。
根据工程量及工期要求,合理划分施工段落,实行流水作业。
配置足够的施工机械与人员,确保施工进度与质量。
三、基坑开挖与处理根据设计图纸,确定基坑开挖边界及深度。
采用机械与人工相结合的方式开挖基坑,确保边坡稳定。
基坑开挖完成后,及时清理基底,处理软弱土层,确保基础承载力。
四、基础浇筑与加固根据地质勘察报告,确定基础类型及浇筑方案。
采用合适的混凝土配比,进行基础浇筑,确保基础质量。
在关键部位设置加固措施,如钢筋笼、抗滑桩等,提高基础稳定性。
五、挡墙墙体施工选用符合设计要求的挡墙材料,如混凝土、块石等。
墙体施工应按照设计图纸要求,逐层浇筑或砌筑,保证墙体厚度与强度。
墙体施工完成后,进行养护,确保墙体质量达到设计要求。
六、回填与压实技术选用合适的回填材料,如砂土、碎石等。
分层回填,每层厚度不宜过大,确保压实效果。
采用机械压实或振动压实等方法,确保回填土密实度达到要求。
七、质量控制与检测建立健全质量管理体系,明确各工序质量控制要点。
对进场材料进行严格检验,确保材料质量符合设计要求。
在施工过程中进行质量检测与验收,对不合格部分及时进行处理。
八、安全管理与保障制定安全施工方案及应急预案,确保施工过程中的安全。
对施工人员进行安全教育与培训,提高安全意识及技能水平。
配备必要的安全设施与防护用品,确保施工人员的生命安全。
通过以上八个方面的详细规划与实施,本河堤施工方案旨在确保工程质量与安全,提升河堤的防洪能力,为周边居民提供安全的生活环境。
在施工过程中,我们将严格按照方案要求执行,加强现场管理与监督,确保工程顺利完成。
河堤施工方案

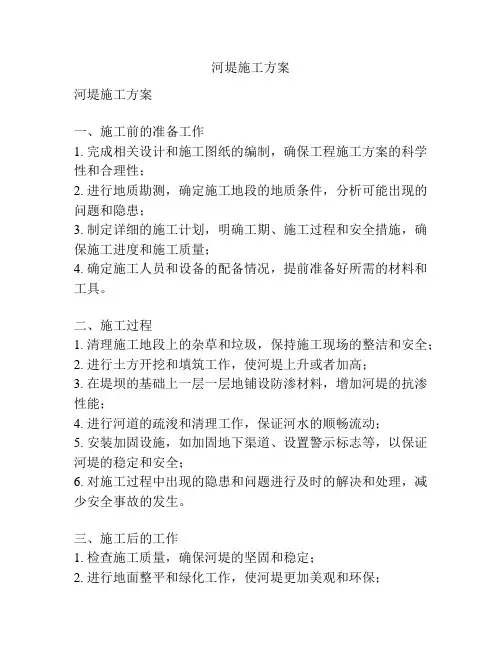

河堤施工方案河堤施工方案一、施工前的准备工作1. 完成相关设计和施工图纸的编制,确保工程施工方案的科学性和合理性;2. 进行地质勘测,确定施工地段的地质条件,分析可能出现的问题和隐患;3. 制定详细的施工计划,明确工期、施工过程和安全措施,确保施工进度和施工质量;4. 确定施工人员和设备的配备情况,提前准备好所需的材料和工具。
二、施工过程1. 清理施工地段上的杂草和垃圾,保持施工现场的整洁和安全;2. 进行土方开挖和填筑工作,使河堤上升或者加高;3. 在堤坝的基础上一层一层地铺设防渗材料,增加河堤的抗渗性能;4. 进行河道的疏浚和清理工作,保证河水的顺畅流动;5. 安装加固设施,如加固地下渠道、设置警示标志等,以保证河堤的稳定和安全;6. 对施工过程中出现的隐患和问题进行及时的解决和处理,减少安全事故的发生。
三、施工后的工作1. 检查施工质量,确保河堤的坚固和稳定;2. 进行地面整平和绿化工作,使河堤更加美观和环保;3. 做好工程竣工验收工作,确保河堤工程完工合格并按时交付使用;4. 编写施工总结报告,总结经验教训,为以后的施工工作提供参考;5. 建立完善的维护管理制度,定期对河堤进行检查和维修,保持河堤的安全和良好状态。
四、安全措施1. 做好现场安全防护工作,设置警示标志和安全警示牌,确保施工人员的安全;2. 使用符合标准和规范的施工材料和设备,确保施工过程的安全性和稳定性;3. 做好施工现场的防火、防爆措施,严禁随意抛撒可燃物;4. 配备专业的安全员和监理人员,加强现场的安全管理和监督;5. 做好施工人员的防护教育和培训工作,提高员工的安全意识和应急处理能力。
通过以上的施工方案,可以保证河堤施工的安全、质量和科学性。
施工过程中,需要严格按照方案进行操作,及时解决出现的问题和隐患,确保工程质量和工期的顺利完成。
在施工后的工作中,需要做好河堤的维护和管理工作,定期检查和维修,以保证河堤的安全和稳定。
河堤专项施工方案

一、工程概况本项目位于我国某地区,旨在提高河道防洪能力,保障周边居民生命财产安全。
工程主要包括河堤加固、护坡处理、河道疏浚等。
河堤长1000米,设计防洪标准为50年一遇。
二、施工组织1. 施工单位:XX建筑工程有限公司2. 施工工期:6个月3. 施工队伍:项目采用专业施工队伍,包括土方施工、混凝土施工、钢筋施工、模板施工、测量等工种。
三、施工方案1. 河堤加固(1)施工方法:采用钢筋混凝土结构,先进行基础开挖,再进行钢筋混凝土浇筑。
(2)施工步骤:①基础开挖:采用挖掘机进行开挖,挖至设计深度后,进行基础处理。
②钢筋绑扎:按照设计要求,绑扎钢筋,确保钢筋间距、锚固长度等符合规范。
③模板安装:根据设计图纸,安装模板,确保模板牢固、平整。
④混凝土浇筑:采用混凝土泵车进行浇筑,分层浇筑,确保混凝土密实。
2. 护坡处理(1)施工方法:采用预制混凝土板进行护坡处理。
(2)施工步骤:①测量放线:根据设计图纸,进行测量放线,确保护坡位置准确。
②基础处理:对护坡基础进行平整、夯实。
③预制混凝土板安装:按照设计要求,安装预制混凝土板,确保板面平整、密实。
3. 河道疏浚(1)施工方法:采用挖掘机进行河道疏浚。
(2)施工步骤:①测量放线:根据设计图纸,进行测量放线,确定疏浚范围。
②挖掘施工:采用挖掘机进行河道疏浚,确保疏浚深度、宽度符合设计要求。
③清理、回填:对疏浚后的河道进行清理,回填泥土,确保河道稳定。
四、质量控制措施1. 严格按设计图纸、施工规范进行施工,确保工程质量。
2. 加强原材料检验,确保原材料质量符合要求。
3. 严格控制施工过程,确保施工质量。
4. 定期进行质量检查,发现问题及时整改。
五、安全文明施工措施1. 施工现场设置安全警示标志,确保施工安全。
2. 加强施工人员安全教育,提高安全意识。
3. 严格执行施工现场管理制度,确保文明施工。
4. 加强施工现场环境保护,减少施工对周边环境的影响。
六、环境保护措施1. 施工过程中,采取有效措施,减少粉尘、噪音等污染。
河堤施工方案

河堤施工方案米,围堰宽度控制在河道宽的3/4,约30米,保留约10米的流水面。
围堰断面采用迎水面按1:1.5,背水面按1:1坡度,阻水防渗措施同样采用麻袋装土堆砌阻水和黄泥填心防渗的双防措施。
同时,为满足施工便道,上宽宽度为6.0米。
三、河堤基础开挖及河道中间起底清淤1、河堤基础开挖在围堰内,按照设计要求,进行河堤基础开挖,开挖深度为1.5米,开挖宽度为2.5米。
开挖后,进行基础夯实,以保证河堤的稳定性。
2、河道中间起底清淤在河道中间,进行清淤作业,起底深度为1.5米,清除淤泥、杂草等杂物,保证河道畅通。
四、河堤施工1、河堤回填在河堤基础开挖后,进行回填作业,回填土石方,夯实压实,以保证河堤的稳定性。
2、河堤路、跌水堰、橡胶坝施工在河堤回填后,进行路面、跌水堰、橡胶坝的施工,以满足工程设计要求。
五、围堰拆除和河道清理在河堤施工完成后,进行围堰拆除和河道清理,保证河道畅通。
以上为本工程河堤开挖施工方案,望审查批准。
本文介绍了围堰的施工和防水措施,以及施工排水和导流方案,最后讲述了河堤施工中的复核及加密控制点和放线。
围堰施工要点包括清淤、编织袋装土和黄粘土填筑密实。
为保证围堰的防水,要嵌入基底、清除河床上的杂物、错缝码放平整的麻袋以及使用不渗水的粘性土装填。
施工排水及导流方案中,左右侧河堤基础采用DN65口径、7.5kw功率的两台水泵抽水,并在基础旁边2米处开挖1.5米x1.5米的集水坑。
河道围堰开挖及清淤采用挖掘机挖淤泥,并在本段范围内就地设置低洼地带进行集中堆放。
施工便道软弱地基路段施工必须按照特殊路基施工规范要求施工,做好排水工程。
河堤施工中,基槽开挖前应清除淤泥、树兜和生活垃圾。
沟槽石方开挖根据岩石的工程地质类别及其风化程度等,确定开挖方式。
对于软石和强风化岩石,能用人工及机械直接开挖的,就采用人工及挖掘机直接开挖,对于坚石及普坚石此类岩石能够采用机械破碎施工的,就用360型带破碎头的挖掘机进行机械破碎,人工配合。
河堤养护工程施工方案

河堤养护工程施工方案一、工程概况为了加强对河堤的养护,保障河堤的安全和稳定,本工程拟对河堤进行全面的修复和加固。
具体包括清理河堤表面杂草、填补和修复河堤表面裂缝和凹坑,加固河堤护坡,并对河堤进行全面防渗处理等。
同时,本报告还将对河堤养护工程中的施工组织、质量和安全等工作进行详细描述。
二、施工方法1.河堤表面清理施工人员首先需要清理河堤表面的杂草和杂物,使用草坪修剪机对河堤表面的草丛进行修剪,将楼堤表面的大块杂物清理干净。
清理面积包括河堤表面和其护坡。
2.河堤表面修复对于河堤表面的裂缝和凹坑,需要进行修复。
首先需要进行清洗,将河堤表面清洗干净,然后填补表面的凹坑和裂缝,采用适合的填充材料进行修补。
修补完毕后,进行养护以确保修复部位的稳定性。
3.河堤护坡加固对于河堤护坡采用护坡砖进行加固,首先需要将原有护坡砖进行清理和修复,再根据需要进行新增加。
护坡砖的加固需要保证其牢固性和稳定性,同时结合实际情况制定加固方案。
4.河堤防渗处理为了确保河堤的稳定性,需要进行全面的河堤防渗处理。
在对河堤表面进行修复后,采用专业的防渗材料对河堤表面进行喷涂处理,并严格遵守相关规范和要求,确保河堤的防渗效果达到预期。
5.施工设备和工具本工程需要准备相关的施工设备和工具,包括但不限于草坪修剪机、梯子、倾倒车、挖掘机等设备,并配备相关的工作人员进行操作和管理。
同时,需要保证施工设备和工具的完好性,确保施工的顺利进行。
6.施工组织在施工前,需要组织相关会议确定工程计划和施工方案。
并安排专业的管理人员进行施工现场的管理和监督,以保证施工过程的顺利进行。
7.质量和安全在施工过程中,需要严格控制河堤养护工程的施工质量和施工安全。
对于施工人员需要进行专业培训,确保其具备相关知识和技能。
同时,需要严格遵守安全操作规程,确保施工过程中不发生安全事故。
8.环境保护施工过程中需遵循相关环保要求,保护周边环境和水体不受污染;对生态环境有影响的区域需采取相应保护措施,保证环境可持续性发展。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
南江县樵河桥片区土地整理项目承包单位:南江县建筑有限公司合同号:监理单位:成都交大工程建设监理有限公司编号:施工技术方案报审表A-03人一份,退承包人一份。
南江县樵河桥片区土地整理项目河堤挡土墙工程施工方案审核人:南江县建筑有限公司二0一四年十月一、河堤概况本工程位于南江县樵河桥通向岳家沟三叉路口河道左右侧、右侧河堤长100.23米,左侧河堤90.00米。
河道宽约40米第二节河道施工方案一、施工工艺流程施工便道→围堰施工→排水→河堤基础开挖及清淤→河堤施工→回填→围堰拆除→河道清理二、河堤施工方案1、施工便道施工根据左右侧河堤施工的要求,需修长400米,宽6米的临时便道,以满足施工中各种材料的运输。
便道采用挖掘机开挖土石方、压路机碾压路基基层及面层、为防止施工便道的泥土带上公路,路基面层采用10cm厚的极配碎石,进行隔泥处理。
2、围堰施工本工程考虑河道水不太深,透水小,冲刷小,近浅滩的河边,采用借土围堰。
河道围堰施工中必须保证河道常年流量,综合考虑本段的河道断施工期间,区域间径流量。
第一次右侧围堰,围堰宽度控制在河道宽的3/4,约30米,保留约10米的流水面,从上游往下游围,在上游50米处向河中与流水方向围堰成30度夹角,为确保河堤安全施工,围堰高度设为3.0米,为满足施工便道,上宽宽度为6.0米,围堰断面采用迎水面按1:1.5,背水面按1:1坡度,阻水防渗措施采用麻袋装土堆砌阻水,中间采用黄泥填心防渗和双层彩条布防渗的双防措施。
如下图:右侧河堤围堰平面图及剖面图第二次左侧围堰,在左侧河堤上游30米处。
向下游围成30度夹角。
围堰长度约:30米。
围堰高的约:3米,且高于河床平面0.5-1.0米顶面宽度为6米,围堰断面采用1:1的坡度,阻水防渗措施采用麻袋装土堆砌阻水,中间采用黄泥人工夯实填心防渗和双层彩条布防渗的双防措施。
如下图:左侧河堤围堰平面图及剖面图(1)围堰施工要点①清淤:为减小围堰渗漏,进场后,先清除河底淤泥、砂层。
②编织袋装土量为袋容量的1/3~1/2,袋口用细铁丝缝合。
堆码在水中的土袋,其上下层应相互错缝,尽量堆码密实整齐。
在水中可用一对带钩子的杆钩送到位,必要时可由潜水配合进行,并整理坡脚。
③双层编织袋之间用黄粘土填筑密实。
粘土应先发水,再人工揉拌,最后分层填,人工用木夯夯实。
(2)围堰防水为保证围堰的防水:围堰底部必须嵌入基底;筑堰前应将堰底河床上的树根、石块、杂物等清除,尤其是嵌入部份必须清底;麻袋码放平整要错缝,纵横向压茬1/3;土袋围堰的袋与袋之间的空隙易造成漏水,空隙通道采用内外两层土袋在其中间填筑防水粘土厚0.5~1.0m,土袋中以装不渗水的粘性土为宜,装土量宜为袋容量的1/2~2/3袋口应缝合。
如果还渗水,就用黄土倒向迎水面用挖掘机斗搓缝。
2、施工排水及导流方案(1)右侧河堤基础开挖排水采用:口径为:DN65功率为:7.5kw三台水泵抽水,两台工作,一台备用,基础分段开挖时,在基础右侧旁边2米处开挖1.5米ⅹ1.5米的集水坑。
将河道的地下水引进积水坑,施工中由专人负责随时抽水。
(2)左侧河堤施工需要在河道堆放材料及机械设备的场地,河道不能够开挖明排水沟,河道导流排水采用:三条每条长约95米,DN600的三级承锸式钢筋混凝土圆管,排水管道暗埋在河道中间,将河流的水从上游引至下游。
下游30米处采用明排水沟将管道水引至下河。
明沟开挖坡度为:1:1。
如下图:左侧河堤围堰平面图及引流管剖面图(3)左侧河堤基础开挖排水采用:口径为ND65功率为7.5kw三台水泵抽水,两台工作,一台备用,基础开挖时,在基础右侧旁边2米处开挖1.5米ⅹ1.5米的集水坑。
将河道的地下水引进积水坑,施工中由专人负责随时抽水。
河道围堰开挖及清淤采用挖掘机挖淤泥,自卸汽车运输。
挖出的淤泥,在本段范围内,就地设置一块低洼地带进行集中堆放,待自然蒸发大部分水分后,再运至指定的弃土场。
(4)左侧河堤下游,现弃土场进口有洗车池排水,采用国标厚型DN200的PVC管将水引流到桥底,长度为:30米。
施工便道软弱地基路段施工必须按照特殊路基施工规范要求施工,做好施工期间的排水工程,避免水对软弱地基路基的侵蚀。
三、河堤施工基槽开挖前应先清除淤泥、树兜和生活垃圾。
沟槽石方开挖根据岩石的工程地质类别及其风化程度等,确定开挖方式。
对于软石和强风化岩石,能用人工及机械直接开挖的,就采用人工及挖掘机直接开挖,对于坚石及普坚石此类岩石能够采用机械破碎施工的,就用二台350型带破碎头的挖掘机进行机械破碎,人工配合。
在充分考虑开挖与河堤及回填施工进度相匹配,尽量避免开挖进度过快。
(1)复核及加密控制点对建设单位提供的控制点进行复测,提出复测成果。
合格后,根据河堤设计中心线,在现场测设出河堤中线和平面折点、曲线起点、中点和终点,用木桩顶钉中心钉标定。
并在起点、终点及平面折点沟槽处适当位置,设置方向控制桩或引桩以便于进行桩位恢复。
施工用水准点宜按间距100m,在不易被碰撞处进行加密。
(2)放线根据开挖沟槽底宽、深度、放坡系数计算出沟槽开口宽度,依据中线标桩放出沟槽开挖上口线、平台或槽底边线,撒白灰标示。
(3)沟槽开挖2、开挖顺序先深后浅;先下游后上游。
1、根据现场条件采用放边坡方式进行沟槽开挖。
根据设计河堤的坡度线开挖,槽底应预留20㎝用人工进行捡底。
在机械开挖沟槽时严禁扰动过大,后背余土由人工清除,并随时观察土质情况。
开挖的土方,能利用的作为回填土,就近按规定堆放,不能回填的土方及淤泥按要求运至指定地点。
(4)沟槽的质量标准1、外观质量标准(1、)严禁扰动槽底土质。
如发生超挖不允许用原土回填,必须采用填砂砾石处理。
(2、)槽底不得受水浸泡。
地基承载力不得小于设计要求4Mpa。
(3、)沟槽边坡不得陡于规定的坡比。
(4、)沟槽的嵌岩深度必须大于或者等于设计要求。
2、当沟槽地基出现异常时,应请示业主、设计、监理到场协商解决处理。
4、基础模板安装基底检验合格后,即可安设模板。
模板采用:180cm×93cm×1cm木模拼装而成,板外用5cm厚的木方横向加固,每层模板采用三点定位法,用两排φ16钢筋,一排定位模板,一排用φ8钢筋焊接丝杆,用φ48脚手钢管做撑,用蝴蝶卡稳固钢管及模板。
不合模的地方用3cm木模拼装,保证砼浇注时不变形,不移位,并保证其有较好外观质量。
模板装拆应简易,高度应与混凝土厚度相同。
模板的顶面与混凝土板顶面齐平,并应与设计高程一致。
如下图:模板安装示意图模板安装完毕后,宜再检查一次模板相接处的高差和模板内侧是否有错位,不平整的模板应拆去重新安装。
模板验收合格后在内侧面均匀涂刷脱模剂一道,以便拆模。
四:C25片石混凝土浇筑砼浇注时两个变形缝之间(10m-15m)为一个施工段落,一次浇注完成,中间不再留施工缝。
1.施工准备落实砼浇灌人员和管理人员岗位,贯彻公司岗位质量责任制,本工程实行挂牌作业。
浇筑混凝土前应首先查看商混站的材料检验是否合格、配合比设计是否正确。
商混站的水泥采用不低于32.5R的硅酸盐水泥或普通硅酸盐水泥,进场时应有产品合格证及化验单,并经复检合格后才能使用。
砂、石均应按批量送检合格。
混凝土配合比的设计试验应报监理工程师核查。
外购片石强度必须大于40Mpa、不易风化、表面洁净的石料。
所需原材料,机具以及水电必须有可靠保证,并有应急措施。
并每日填写砼浇筑记录。
砼原材料的质量应满足规范要求。
2、混凝土运输至现场,混凝土拌合物的坍落度不低于100mm,并用混凝土地泵车通过管道输送到模板内。
混凝土要求其流动性好,骨料粒径一般不大于管径的四分之一,需加入防止混凝土拌合物在泵送管道中离析和堵塞的泵送剂,以及使混凝土拌和物能在泵压下顺利通行的外加剂,减水剂、塑化剂、加气剂以及增稠剂等均可用作泵送剂。
加入适量的混合材料(如粉煤灰等),可避免混凝土施工中拌和料分层离析、泌水和堵塞输送管道。
3、砼浇灌(1)在浇注混凝土前,基底应保持洁净和湿润。
(2)在混凝土浇筑时严格按照设计及施工技术规范进行施工,施工时应先用砼将基底满铺一层振动密实后在抛片石,抛入片石后用人工进行摆放。
片石与片石的距离不少于10cm,同时片石不得与模板接触至少间距10cm,片石抛入量不得大于砼总量的30%,浇筑前对即将施工浇筑的砼进行计算,片石按该施工段总量的30%备料。
严禁片石超量,保障混凝土强度达到设计要求。
(3)浇注层厚度,应根据拌和能力、运输距离、浇注速度、气温及振捣器的性能等因素确定。
浇入仓面的混凝土应随浇随平仓,不得堆积。
混凝土施工中应注意混凝土浇注块的散热和混凝土的保护。
(4)混凝土浇注应保持连续性,如因故中止且超过允许间歇时间,则按工作缝处理。
混凝土浇注的允许间歇时间应通过试验确定。
(5)混凝土浇注期间,如果表面泌水较多,应及时清除,并研究减少泌水的措施。
(6)混凝土振捣采用三相6米长50型插入式振捣器进行振捣,浇注混凝土使振捣器捣实到可能的最大密实度。
混凝土浇注过程中,应做好有关材料质量检查、配合比设计控制及有关试块制作及试验资料的搜集、存档等工作。
(6)砼养护拆模砼初凝24小时后进行,避免损伤砼。
拆模后即进行养护,采用草垫覆盖,浇水养护,以减少砼表面温差,防止砼开裂。
养护期按施工规范要求派专人负责养护。
五:基础及墙背回填基础回填应在基础砼强度达到85%并经监理检查合格后进行,回填土密实度应达到95%以上。
回填时应符合下列规定:河堤墙背回填横断面图1、回填材料采用透水性好的砂土和岩石,采用土石混填方法进行墙背回填。
2、回填土石方施工前,对回填土石材料源,要求的压实度、施工方法、压实机具作回填试验,以确定回填的含水量范围、铺土厚度、压实遍数。
3、回填至泄水孔时,用砾石堆包围泄水孔,以保障泄水孔能够正常泄水。
4、坡顶以上0.5m范围内采用素土回填,以采用借土回填,回填时二侧对称均匀回填夯实,均匀上升,每层填方厚度按不大于50cm,二侧高差不大于80cm。
回填土密实度要求:设计填土1.5m以下93%(轻型击实法),1.5m以上部分按95%(轻型击实法)回填土密实度要求。
第三节、雨季施工与防洪措施(一)雨季施工措施1、保持与气象部门联系,作好气象跟踪,以周为单位进行施工计划安排,及时根据气象的变化,对计划做出调整,及时采取措施和对策。
2、在全施工区范围内布置排水设施,及时汇集、抽排积水,减少场内积水量,同时备足抽排水设备。
3、在场外修筑截洪沟,使场外积水尽量不流入施工场内。
4、现场准备足够的雨具,在保证现场操作人员不淋雨、少淋雨的情况下,继续进行相关工作。
5、现场备足大量的花格塑料布,在施工后遇下雨时,利用花格塑料布覆盖遮雨,以防雨打水冲将抹面砂浆冲掉,破坏混凝土质量。
6、对用于施工的其他材料也利用花格塑料布进行覆盖。
