某仪表工程电气施工日志

合集下载

电工工程施工日志范文

电工工程施工日志范文

电工工程施工日志范文日期:202X年X月X日施工地点:XX省XX市XX区XX街XX号施工班组:电气施工组施工人员:XXX、XXX、XXX、XXX施工内容:电气设备安装及线路敷设天气情况:晴施工日志:早上7点,施工队伍按照计划来到施工现场,开始进行施工前的准备工作。

首先对施工现场进行了全面的勘察,确定了电气设备的安装位置和线路敷设路径。

然后开始进行电气设备的安装,包括照明灯具、插座、开关等设备的安装和连接。

9点,施工队伍开始进行线路敷设工作。

根据事先制定的施工方案,先铺设主干线路,然后逐步布线到各个用电点。

在进行线路敷设的过程中,严格按照电气布线标准和规范进行操作,确保线路的安全可靠。

11点半,电气设备的安装和线路敷设工作基本完成,开始进行设备的接地处理。

对于需要接地的电气设备,施工人员严格按照相关标准进行接地操作,保证设备的安全使用。

下午1点,施工队伍开始进行设备的调试和检查工作。

逐一对已安装的电气设备进行检查,确保设备的正常运行和安全可靠。

对于有问题的设备,及时进行调整和修复。

3点,完成了设备的调试和检查工作,开始进行设备的绝缘测试。

通过绝缘测试,检查设备的绝缘状况,保证设备在正常使用情况下不会发生电气故障,保障人身和财产的安全。

下午5点,施工队伍开始进行清理工作,清理施工现场,整理设备和工具。

对于施工过程中产生的垃圾和废料,进行分类处理,确保施工现场的整洁和环境的整治。

晚上8点,整个施工工作结束,施工队伍进行交接班工作。

对于当天的施工情况进行总结,对于遗留的问题进行汇报和处理,确保后续施工工作的顺利进行。

施工过程中,电气施工组严格按照相关规范和标准进行操作,保证了电气设备的安全可靠。

通过细致的施工,确保了电气设备和线路的质量,为后续的投运和使用提供了保障。

同时,施工队伍也注重施工过程中的安全和环保,严格遵守安全和环保规定,确保了施工现场的安全和整洁,为周围居民的生活提供了保障。

今天的施工工作结束,我们将继续努力,为完成电气工程施工任务做出更大的贡献。

建筑电气专业实习日记4篇

建筑电气专业实习日记4篇

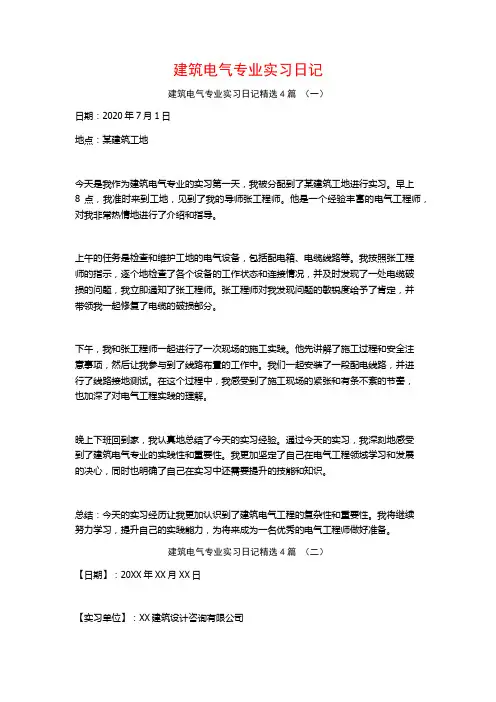

建筑电气专业实习日记建筑电气专业实习日记精选4篇(一)日期:2020年7月1日地点:某建筑工地今天是我作为建筑电气专业的实习第一天,我被分配到了某建筑工地进行实习。

早上8点,我准时来到工地,见到了我的导师张工程师。

他是一个经验丰富的电气工程师,对我非常热情地进行了介绍和指导。

上午的任务是检查和维护工地的电气设备,包括配电箱、电缆线路等。

我按照张工程师的指示,逐个地检查了各个设备的工作状态和连接情况,并及时发现了一处电缆破损的问题,我立即通知了张工程师。

张工程师对我发现问题的敏锐度给予了肯定,并带领我一起修复了电缆的破损部分。

下午,我和张工程师一起进行了一次现场的施工实践。

他先讲解了施工过程和安全注意事项,然后让我参与到了线路布置的工作中。

我们一起安装了一段配电线路,并进行了线路接地测试。

在这个过程中,我感受到了施工现场的紧张和有条不紊的节奏,也加深了对电气工程实践的理解。

晚上下班回到家,我认真地总结了今天的实习经验。

通过今天的实习,我深刻地感受到了建筑电气专业的实践性和重要性。

我更加坚定了自己在电气工程领域学习和发展的决心,同时也明确了自己在实习中还需要提升的技能和知识。

总结:今天的实习经历让我更加认识到了建筑电气工程的复杂性和重要性。

我将继续努力学习,提升自己的实践能力,为将来成为一名优秀的电气工程师做好准备。

建筑电气专业实习日记精选4篇(二)【日期】:20XX年XX月XX日【实习单位】:XX建筑设计咨询有限公司【实习内容】:参与建筑电气设计项目【实习日记】今天是我在XX建筑设计咨询有限公司的第一天实习,作为一名建筑电气专业的学生,我感到非常兴奋和期待。

早上九点,我准时来到公司并向导师报到。

导师热情地接待了我,并给我介绍了公司的一些基本情况和实习项目的背景。

在导师的引导下,我开始了第一个实习项目,参与了一个电气设计项目的初步讨论会。

会上,与会人员围绕项目的需求和目标展开了讨论,我认真地倾听并做好了记录。

工地电气施工工作日志范文

工地电气施工工作日志范文

工地电气施工工作日志范文
2023年6月1日
今天我在工地电气施工中负责巡视和维修工作。

早上我先检查了工地的电气设备,确保各个设备正常运行。

随后我检查了工地的安全标志和警示灯,保证工人们的安全。

在巡视过程中,我发现了一处电气线路有短路的情况,立即联系了电气工程师进行处理,并进行了相应的封锁和警示处理,确保工地安全。

在上午的维修工作中,我根据计划对工地的电气设备进行了检修。

首先是电线的绝缘处理,以防止短路发生;然后是对配电箱进行了清洁和检查,确保接线牢固;最后是对工地的照明设备进行了更换和维护,确保工人们在夜间的工作环境明亮舒适。

下午,我参与了新设备的安装工作。

根据电气工程师的指示,我帮助安装了一套新的照明系统和配电设备。

在安装过程中,我认真遵守操作规程,确保设备能够正常使用。

同时,我还对安装过程中遇到的问题进行了记录,并及时向主管汇报,以便解决问题。

今天的工作虽然忙碌,但我感到非常充实。

通过每天的工作日志记录,我不仅能够总结工作经验,还能够及时发现问题并加以解决。

我相信在未来的工作中,我会继续努力,为工地的电气施工工作贡献自己的力量。

机电工程施工日志--电气部分

机电工程施工日志--电气部分

机电工程施工日志–电气部分日期:2021年5月1日工作内容1.安装电气箱及配电线路。

在现场,我们为机电工程进行了电气配电的施工,首先完成了电气箱的安装,然后根据图示,架设了配电线路。

在安装时,我们确保线路布置合理,各项参数符合功能需求,才进行下一步工作。

2.安装照明灯具。

在电气箱及配电线路安装完毕后,我负责安装照明灯具。

我们根据工程图纸确定灯具布置位置,选用了适合于该工程的灯具,并将其安装并接通电源。

此过程需要严格考虑灯具的亮度、角度等参数,使其整体呈现出整齐美观的效果。

3.安装电动升降挡板。

我负责安装电动升降挡板的电气系统。

首先,我们选择并安装恰当的电动机,然后编制系统控制程序并接通电源。

我们进行了多次测试,确认其电气系统、程序和电源均工作正常。

4.安装机电设备控制系统。

为了确保机电设备正常运行,我负责安装机电设备控制系统。

我们选用最新的控制技术,并编制相应的程序和操作流程。

电气连接、控制系统等都在我的直接监管下完成,保证了设备的正常运行与高效率。

5.进行现场变配电工作。

为方便建筑工程进展,我们根据建筑方的要求,进行了现场的变配电工作。

整个过程中,我充分考虑了供电送电的可靠性和稳定性,确保在满足工程需要的前提下,保证能源的长效稳定供应。

建议与反馈1.建议调整部分线路的走向。

我们在实际施工中,发现某些电线线路的走向不够合理,需要进行调整,以确保电路的优化性和美观性。

2.需要请更多的电气工人。

在日常施工中,我们发现电气人员较少,一些关键性电气工程较慢无进展,希望能请更多的电气工人加入工程构建。

3.安排电气检修人员。

在接下来的工作中,我们需要安排电气检修人员,以确保各种电气系统和机电设备正常运行及时检修。

整个电气部分的施工任务已经全部完成,运作良好,进展顺利。

我们贯彻了工程详细图纸,在施工过程中全面考虑电气的可行性和协调性,确保了工程进程和设备的正常运转。

在以后的工程施工中,我们将继续严谨认真的工作态度,尽力保证施工的顺利进行。

电气工程实习日志(精选5篇)

电气工程实习日志(精选5篇)

电气工程实习日志(精选5篇)电气工程实习日志篇1今天是被经理安排到了车间去,虽然心里有点不愿意,但是还是去了,车间并不像别的车间那样脏。

今天主要的任务就是学着布线。

在看了几遍师傅布线后,我也想试试,却发现布的线没有他们布的直和好看,而且在一些细节的部分还做的不够好,一不小心手就被划了一小块皮,才想起来实习过程中安全是最重要的。

虽然我知道以后我不一定会让我亲自布线,但是我想多学一门手艺也是好事,所以今天一天都在车间布线,等到了晚上,线布的也算基本满意。

今天参加了公司的安全教育会议,现在所有的公司都在做安全教育。

公司生产,安全是最重要的,简单的说影响到了公司的生产效率,严重的还会危及到人身安全,造成巨大的经济损失。

会议持续的时间也比较长。

下午在办公室看图纸,还把以前学的《建筑供配电》一起看了一遍,这次看书的感觉和第一次学的时候感觉明显不一样,对书中提到的各种器件有了更深的了解,不再是那么的单调,但是图纸还是有部分不懂。

正好师傅下午不是很忙,然后他就把我讲通了。

电气工程实习日志篇2① 配线应排列整齐,接线正确,牢固美观。

② 跨门线一律采用多股软铜线,线长以使门开启致电极限位置及关闭时不受其拉力的影响而松动,拉伸或损伤绝缘为原则,并和附近的元器件保持安全距离。

根据走线方位或弯成v型或s型。

③ 同一接点用螺钉连接时最多允许接入两根导线,与端子连接时,一般只允许接一根导线。

④ 导线穿过金属底板时,底板上应加装橡胶垫圈或者其它绝缘套管。

电气工程实习日志篇3今天师傅讲给我听开关柜的接线方法,接线是最重要的,稍有错误,就会造成很大的损失。

以下是师傅提出的要求:1、适应范围:适用于各种成套开关设备产品的二次线配制。

2、材料:①导线一律采用绝缘铜线,按图纸要求或电流选择其截面积,其最小截面积单股铜线为1.5mm平方和多股1mm平方,连接电子器件的小电流,低电平电路允许采用更小截面积的导线,颜色一般用黑色。

②塑料走线槽一般采用π3015-22、π3025-22、π3050-20三等规格。

电气施工日志范文60篇

电气施工日志范文60篇

电气施工日志范文60篇施工日志1[日期] [星期] [天气]今天可算是在电气施工里“摸爬滚打”的一天。

早上一到工地,就和工友们开了个小会,主要是讨论配电箱安装的事儿。

那个配电箱啊,就像个大铁盒子,里面装着好多电路的小秘密。

我们先是把配电箱的位置确定好,这可不能马虎,就像给房子打地基一样重要。

我拿着水平仪在那比划了半天,工友还打趣说我像个拿着魔法棒的巫师,在寻找神秘宝藏的最佳位置呢。

确定好位置后,开始打孔固定,电钻“滋滋滋”地响,感觉像是它在兴奋地叫着“我要开工啦”。

不过在接线的时候出了点小麻烦,有几根线的颜色看起来有点像,差点就接错了。

还好我眼尖,仔细瞅了瞅线标,这才避免了一场“电路乌龙”。

要是接错了,那配电箱可能就要发小脾气,搞不好还会罢工呢。

一天下来,配电箱算是初步安装好了,看着它稳稳地在那,心里还挺有成就感的,就像完成了一件了不起的艺术品。

施工日志2[日期] [星期] [天气]今天的电气施工就像一场“电线大冒险”。

天气不错,阳光照在工地上,感觉干活都更有劲了。

上午主要任务是铺设电缆。

那些电缆卷起来的时候就像一个个超级大的麻花,又粗又重。

我们几个费了好大的劲才把电缆搬到要铺设的地方。

在把电缆往桥架里放的时候,就像是在给电缆找一个舒适的小窝。

但是这个“小窝”有点窄,电缆又有点调皮,不太听话,老是卡在半道。

我们就只能一边调整电缆的姿势,一边嘴里念叨着“小电缆呀,乖一点,快到你的小窝里去”。

下午呢,开始做电缆头。

这可是个精细活,就像给电缆做个漂亮的发型一样。

我小心翼翼地剥开电缆的外皮,那感觉就像在拆一个神秘的礼物,既兴奋又紧张。

里面的芯线可不能弄伤了,不然这电缆就像受伤的小士兵,不能好好完成它的导电任务了。

在做终端头的时候,我按照师傅教的步骤,一点一点地把铜鼻子压好,再把绝缘层包好,每一步都不敢大意。

今天虽然有点累,但是看着那些电缆被我们整整齐齐地铺设好,电缆头也做得有模有样,就觉得这一天没白干,心里那叫一个美呀。

电工程施工日志

电工程施工日志

电工程施工日志今天开始了XX项目的电工程施工工作。

我们的团队由一名项目经理、三名电工和两名助手组成。

今天早上我们到达现场时,发现施工区域已经做好了隔离准备,电路已经切断,安全措施也已经到位。

我们先对现场进行了全面的检查,确认施工所需的材料和设备都已准备就绪。

随后,我们开始了具体的施工工作。

首先,我们对原有的电线、插座和开关进行了拆卸。

这些设备已经有些陈旧,需要更换为新的设备。

拆除过程比较顺利,没有遇到太大的困难。

接着,我们进行了新的电线铺设。

根据设计图纸,我们先在墙壁上打孔,然后把电线穿过去,最后再将插座和开关安装好。

这个过程比较耗时,但我们团队配合默契,很快就完成了。

下午,我们开始安装灯具。

这是整个电工程中比较重要的一部分,因为灯具不仅美化了室内环境,也提供了必要的光照。

我们根据设计图纸,先确定灯具的安装位置,然后进行线路的连接。

由于灯具种类繁多,有吊灯、吸顶灯、筒灯等,所以安装过程比较繁琐,需要仔细斟酌。

不过,幸运的是我们的电工经验丰富,很快就把所有灯具都安装好了。

晚上,我们进行了最后的测试工作。

我们先对所有的电线和电路进行了检查,确保没有漏电和短路的现象。

接着,我们对插座和开关进行了测试,确保所有的设备都能正常运行。

最后,我们还进行了照明灯的亮度和角度调整,保证整个空间的照明效果达到设计要求。

经过一天的努力,我们顺利完成了整个电工程的施工工作。

2021年5月2日今天是XX项目的第二天施工。

今天的主要任务是对电工程进行最后的调试和整理。

我们先对昨天安装的灯具进行了再次检查,确保所有灯具都正常亮起。

接着,我们对所有插座和开关进行了一次全面的测试,确保它们的连接稳定可靠。

随后,我们又对整个电路进行了一次全面的检查,确认没有任何安全隐患。

下午,我们开始了最后的整理工作。

我们清理了施工现场,把所有的材料和设备整理得井井有条。

我们还对现场进行了消毒和除尘处理,确保整个施工区域的环境卫生。

最后,我们将所有的工具和设备整理好,做好了交接准备,带着满足的心情结束了这次电工程的施工工作。

简短建筑电气专业实习日记30篇

简短建筑电气专业实习日记30篇

简短建筑电气专业实习日记30篇篇一1、今天上午十点到工地,熟悉工地情况,实习地点为中纺依棉纺织车间,车间主体已经完工,主织造车间已做室内垫层,东面的地面垫层还未做,车间的屋面正在施工,建筑电气专业实习。

由于电的项目未上,下午孟工带我随刘师傅去弹1号设备机(片梭机p7100―3900)的位置。

2、由于电的项目未上,今天随质检员王工到屋顶看屋面做法,做法为在浇筑层做2-3mm的隔气层,然后再做10公分的保温层,再在保温层上做抹灰找平。

3、上午自己看消防支管及消防箱的安装,消防主干管已经安装完工,车间采用消防箱灭火,没有安装自动喷淋灭火,下午跟刘师傅一起放线,确定1号设备机(片梭机p7100―3900)的位置。

4、由于电的项目未上,今天随质检员王工到屋顶看屋面做法,做法为在浇筑层做2-3mm的隔气层,然后再做10公分的保温层,再在保温层上做抹灰找平。

5、上午弹1号设备(片梭机p7100―3900)的螺栓预留孔位置,按车间织造设备地脚图纸在设备中用卷尺或钢尺找到预留螺栓孔位置,用墨斗弹出螺栓预留孔位置,做完后并用油漆涂出位置,做好标记,为以后做地面时预留螺栓做好前提工作;由于电的项目还未上,下午随刘师傅抄外墙+0.500的线,扛上水平仪,支好架子,调好水平仪,然后以一个已经有的+0.500的线为基准用标尺记好位置,然后以这个测得的为基准逐个抄平画点,然后再用墨斗将测得的点连起来,做好+0.500线为做地面做好基准,范文《建筑电气专业实习日记》。

6、电的项目终于上了,但是由于车间只是主体完工,等装修及安装门窗还有一段时间,大概一两个月,所以上午只跟随电工队测量电缆沟的每段长度和确定总长度,以估算电缆的用量。

上午跟随电工队继续测量电缆沟长度,确定每段长度和总长度,以便估算电缆的用量。

下午随刘师傅超室内地平,扛上水平仪,支好架子,调好水平仪,然后以一个已经有的+0.500的线为基准用标尺记好位置,然后以这个测得的为基准逐个抄平画点,然后再用墨斗将测得的点连起来,做好+0.500线为做地面做好基准。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工日志2009-4-7 晴1.火炬自动点火柜内接线:共28根(电磁阀10根、流量开关2根、火焰遥测器2根、热电偶6根、高压发生器6根、电源线1根、备用线1根、光缆2根)。

2009-4-8 晴1.安装I∕O柜一台,找平、气割、打膨胀螺栓10×80,4个,镀锌螺丝12×80的4个。

2.穿电磁阀线从34米平台到塔架低。

2009-4-9 晴1.安装I∕O柜内接线箱3各,6×50,16个。

2.装金属防爆挠性连接管7根,Y三通1寸共7个。

3. I∕O柜内接线:山下9根(可燃有毒4根、雷达1根、切断阀2根、压力变送1根、温变1根)。

山上16根(可燃有毒6根、雷达1根、切断阀2根、调节阀5根、压力变送1根、温变1根)4.注意:(接线端子之间线头太近,如果有热缩头的话就比较好了。

最起码离头远些了。

柜体接地线连接用编织铜线。

)2009-4-10 晴1.I∕O柜内较接线、挂牌、标识、打码机打码,号码管。

报验仪表零部件、报验电缆桥架安装。

2009-4-11 晴1.风管安装20米,仪表阀门安装6个。

2.电磁阀安装6个。

2009-4-12 晴1.风管安装20米,2.风管支架制作5KG3.电磁阀校接线6台。

2009-4-13 晴1.风管支架安装20米,2.在DN80的管线上的调节阀风管线,与管线之间的距离太近,需要整改,在DN50的管线上镀锌支架与管线近了,需要修改。

3.火灾手动自动报警系统电缆敷设890米(型号HBIP22YVZ-1*2*1㎜)直流电阻一号17.9Ω∕千米二号17.9Ω∕千米;交流耐压试验 2 KV 1 Min Pass本胺电缆制造厂家安徽天康(集团)股份有限公司(AnHui TianKang(Group)Shares CO.,Ltd)2009-4-14 晴1.配合I∕O厂家调试模块柜。

2.有毒、可燃气体现场仪表为4线,可I∕O设计为2线制,一线4~20Ma,另一线接COM端,还有一线接24V。

3.调节阀接3、8端。

2009-4-15 晴1.配合I∕O厂家调试模块柜。

2.需要接地线16㎜2编制镀锡铜导线5米,接线鼻子φ10㎜。

3.拌热管安装10米。

2009-4-16 晴1.伴热管与导压管应该紧密相靠,以增强伴热效果。

2. I∕O柜内仪表换线。

3. 伴热加支架。

4. I∕O柜加电源线2×2.5与机柜室连接,断路器10A的给3个I∕O柜供电,断路器6A的为24V电源供电;然后用24V的电源给现场仪表供电。

5.I∕O柜内两个光电转换器用两根光缆(型号DVX-004-B1.3)和DCS通讯。

6.环宇公司负责机柜室DCS控制柜供应与接线。

2009-4-17 晴1.火炬柜的电源引自机柜室电源柜。

2.机柜室有两个光电转换器,与MUDBAS通讯。

3.任工发给我项目部外线材料计划(44单元电气)。

4.架空母线涂色规则。

2009-4-18 阴1.安装山下雷达液位计及一体化温变、玻璃板液位计共3台。

2.安装阀门6分150磅的3个垫片4片。

3.仪表较接线3台。

4.上火炬塔架电缆穿线管要求加支架。

2009-4-19 晴1.安装火灾手动自动报警按钮1套、较接线。

2.压力变送器进仪表保温箱线路。

2009-4-20 晴1.电机操作柱安装LNZBY-102T 1个膨胀螺栓10*80的4套。

2.阀门安装5套。

3.火炬控制柜可独立实现全自动、半自动、硬手动点火功能;通过RS485接口4.仪表专业(两线制:是指从模块到现场仪表或变送器只有两根线,也就是传感器输出的负载和电源是从外部引入的,和负载串联在一起来驱动负载。

这两根线既充当电源线,又充当信号线。

采用电流信号(4ma-20ma)原因是不容易受干扰。

三线制:就是电源正端和信号输出正端分离,但他们共用一个COM端。

四线制:电源连根线,信号两根线。

电源和信号是分开的。

)GND是接地线,SHD是屏蔽线,PAD\CW信号线。

5.从电源柜给火炬柜送电源一根AC220V 2×2.5的,从火炬柜给DCS柜通讯线一个双交线没有只能配一般的KVVP2×2.5的线用火炬柜485端子利用MODBUS协议与DCS通讯并显示、控制、管理。

6.从电源柜给现场远程I∕O柜供AC220V电源;从24V电源柜给两个光电转换器供电两路;两光电转换器给通过KVVP2×2.5的两趟线利用MODBUS 协议与DCS通讯。

7.任部长下午打电话说星期三中交。

还有那个接地没刷漆。

2009-4-21 晴1.装可燃有毒气体检测器四台,较线接线。

2.压力变送器一台。

3.甲方提出要有配合火炬厂家调试。

通讯波特率太慢。

2009-4-22 晴1.伴热管与导压管离的太近需调整,这应该是基本的常识。

工人这方面还的的认真交底。

2.桥架盖板从火炬塔架到山坡头,弯弯处只需将桥架割开向上或向下弯曲即可。

3.下午3点在甲方综合楼开会主要讲中交几点需修补,泵接地线、泵操作柱接地线、山上动力柜接地线。

导压管不能拿镀锌管接需更换,上火炬塔架电缆保护管需加支架固定。

桥架盖板没盖。

2009-4-23 晴1、电机操作柱接线在图纸不具体的情况下接线,准本工作找人要钥匙,要操作柱接线图。

万用表,剥线刀,摇表,牛鼻子。

2、首先是校线,首先将8根控制线在41单元机柜室编号,剥线。

然后在操作柱那边校线了。

一一与屏蔽线在蜂鸣档校线编号。

3、下午去接线,7根火线1根零线。

红灯与绿灯各一根火线共用一根零线。

启动与停止按钮各一根火线共用一根公共火线。

电流表用两根火线。

总计8根线,无备用。

2009-4-24 晴1.电缆盖截止今天全部敷设完成。

2.泵调试,41单元机柜室起停、现场起停良好,并试运转两小时(上午9:30到11:30).无异常及其它不正常情况发生,平稳运转。

电流19.7A,控制回路电压176V。

2009-4-25 晴1.凝液泵(18.5千瓦)的U、V、W,是电源线(18#柜5回路)的A、B、C 相。

拆对轮,无负载运行2小时。

2.去化建项目部领取材料报价单。

3.岩棉管壳,镀锌铁皮。

天津利达钢管厂。

标签最好不要是粘的,要不就另外给一部分合格证。

2009-4-26 晴1.做仪表质量评定表;2.仪表管线、导压、伴热管线防腐处理。

3、找郑维权谈火炬仪表调试适宜。

4、仪表安装工程最主要的是把仪表设备点找准。

5、仪表设备最害怕的事情就是仪表短路烧坏。

6、调试时把说明书看清楚。

主要问题:(1)仪表线路一定要接准确。

(2)仪表不能两端接地防止仪表内部短路烧坏仪表设备,要单端接地在机柜室。

(3)调节阀看是那种类型,我方为西门子调节阀。

(4)可燃有毒气体要有样本气体。

才能检测调试。

(5)IO柜要检查接线。

与DCS组态后才能全面联调。

(6)雷达液位计不需要调试有厂家负责调试。

(7)一体化温度变送器属于小型温变,该设备也不需要调试。

(8)接线处接线要牢固、可靠,不能有松动。

2009-4-27 晴1、要做两个仪表闸阀手柄。

2、所有起源线路要试验不能露气。

3、拆除仪表设备端屏蔽接地线。

4、带好仪表用工具,活扳手、一字螺丝刀、内六方扳手等工具。

2009-4-28 晴主题:预算方面1、今天是最轻松的一天,从头到脚的轻松;可以说来到这个杨庄河项目部是我最心闲的一天。

虽然今天也工作了,但他冲击不到火炬设施电气、仪表安装工程全部完工带来的喜悦。

盼这一天很久了,工程的每个进展,工程的每一点材料的使用,都要在我脑海里昼思夜思直至安装完成。

悬着的心终于落地了。

在这里董工也帮了不少的忙。

为安装工程完工喝彩,为我们辛勤工作干杯!!!预算需清楚问题:1.首先将电气预算材料表和图纸材料表工程量做成预算书。

A.将材料表的工程量输入预算表B.输入主材认价C.认真查套用定额子目。

2.其次将签证单的工程量输入做预算书。

A.将签证单的工程量输入预算表B.输入主材认价C.认真套用定额,核准套用子目,对相近的子目要认真审查。

反复咀嚼。

3.还的有材料认价单申请表。

2009-4-29 晴主题:仪表调试1.先核查DCS机柜室接线都接好;再确认IO内柜线路接线是否准确,确认准确后,从DCS给IO柜送电;检查IO电路连接可好,然后给光电转换器送电,看与下面光电转换器通讯是否正常;然后各路仪表送电。

现场用笔记本给仪表做组态。

组态成功。

模拟给定信号。

甲方王工要求:接在远程(input)IO(output)柜的仪表都要在DCS上有显示,而且所有的阀在DCS上都要能操作。

存在问题:(1)光电转换器信号不通;可能是单膜光缆(光缆分多膜和单膜)和光电转换器不符合。

处理方法:更换匹配电缆。

(2)管线没气,需要风的管线仪表没法试调。

处理方法:要求甲方送风。

(3)仪表调试总算开始了。

2009-4-30 晴主题:仪表调试1,早上着力解决风线问题,送风前打开所有风管线气源球阀及阀门,吹尽冷凝水,及废物。

已经解决。

2.核查昨天智能压力变送器不显示是怎么回事。

经过用万用直流档200检查有没电源输出。

经下午查线电线借错幸好没烧表.没分清检查端(checkly)和运行接线端(supply)。

再查线路输出(output)24V。

显示1.8%。

说明信号正常。

仪表有手动调零按钮。

3.下午调试仪表山上雷达液位计显示76.2%,证明信号已经过去了。

本仪表属进口货由厂家负责调试。

原因出了问题我们不用担忧。

电流信号量在笔记本显示为16.2ma。

4.山上水封罐一体化温变没有带显示,只能用万用表电流表档200MA串联起来测一下仪表信号,看是否由电流输出,或测由电压DC24输出。

电流信号量在笔记本显示为4.52ma。

5.五台调节阀为气关阀,DCS上显示100%为全关,掉电全开。

减压调到3~4MPA(相对压力及绝对压力)。

开压力要从小到大缓慢调。

调试给定50%、75%、100%。

(RUT75—回程显示75.1)调节阀上有手动调节按钮。

6.山上切断阀带电,笔记本上给定1,为关,CLOSD。

7.可燃气体接线正确。

有毒气体接线需接到TB2上然后接1(4-20MA)、8(COM)、9(DC24V+)三个端子。

用磁环调试。

但没有标准气体。

8.风线查明都不漏气,微弱的没什么妨碍。

风管线最低处应加泄水阀。

2009-5-01 晴主题:预算1.办电缆签证一定要写出电缆头制作的方法及数量。

2009-5-02 晴主题:预算1.预算损耗自动生成,不必要再增加了。

2.掌握监理、总包、甲方单位的会议时间、上下班时间。

2009-5-03 晴主题:预算1.生产消防水站(61单元)电气安装工程①材料认价申请表②甲方主材认价单③签证单052009-5-04 晴主题:预算1.接地挖沟开挖不另行计算。

2.做预算要有个工程量规律,以便校审时候好查找,最简单的规律。

2009-5-05 晴1.甲方王平要仪表安装工程量。

2.明天早上IO柜厂家要来试验光缆通讯状况。
