1、配电箱、弱电箱:到场时间9月30日
合同签订9月20日――――9月30日
合同洽谈9月15日――――9月20日
厂商对比9月6日――――9月15日2、外墙砖:到场时间9月30日
合同签订9月20日――――9月30日
合同洽谈9月15日――――9月20日
厂商对比9月6日――――9月15日
规格及数量,技术要求。
9月6日上报
3、屋面瓦:到场时间9月30日
合同签订9月20日――――9月30日
合同洽谈9月15日――――9月20日
厂商对比9月6日――――9月15日
规格及数量,技术要求。
9月6日上报
4、PEPT管:到场时间10月15日
合同签订10月05日――――10月15日
合同洽谈9月30日――――10月5日
厂商对比9月20日――――9月30日5、楼道砖:到场时间11月01日
合同签订10月21日――――10月31日
合同洽谈10月16日――――10月20日
厂商对比10月8日――――10月15日6、电线、电缆到场时间11月15日
合同签订11月04日――――11月14日
合同洽谈10月30日――――11月04日
厂商对比10月15日――――10月30日7、水表、电表:到场时间11月20日
合同签订11月09日――――11月19日
合同洽谈11月03日――――11月09日
厂商对比10月15日――――11月03日8、水泵:到场时间11月15日
合同签订11月04日――――11月14日
合同洽谈10月30日――――11月04日
厂商对比10月15日――――10月30日9、管材及阀门:到场时间9月30日
合同签订9月20日――――9月30日
合同洽谈9月15日――――9月20日
厂商对比9月6日――――9月15日
工作标准:1、厂商对比结果要求(1)技术要求由各专业工程师签字确认
(2)涉及外立面效果的材料须由总工签字确认
(3)对比结果书面上报刘总,领导确定谈判对
象后进行合同洽谈。
2、合同洽谈后,将洽谈结果书面上报刘总,洽谈结果须有材料主管和
成控部主管签字,领导批准后进行合同签订程序。
施工单位监理单位工程部
2017、9、5。
工程中甲供物资管理方案

工程中甲供物资管理方案一、总则为规范和提高工程项目甲供物资的管理水平,保证工程施工的顺利进行,特制定本甲供物资管理方案。
二、甲供物资管理的目的1. 确保甲供物资的品质符合工程规范和要求,能够满足施工需要;2. 提高甲供物资的利用率,减少浪费,降低成本;3. 提高甲供物资的检验、保管、调配和使用效率,保证施工进度和质量。
三、甲供物资管理的基本原则1. 紧密配合施工进度和要求,改进物资的采购、保管和使用;2. 严格控制物资的质量,确保供应的物资符合国家标准和相关规定;3. 严格控制物资的数量,做到取之有度,用之有度;4. 积极开展技术和管理创新,提高物资管理的水平和效能。
四、甲供物资的分类根据用途和特性,甲供物资可分为建筑材料、机械设备、工具、消耗品等。
1. 建筑材料:包括水泥、砂、石、钢筋、砖瓦、涂料等;2. 机械设备:包括吊装设备、搅拌设备、挖掘机械、起重机等;3. 工具:包括手工具、电动工具、测量工具、钳工具等;4. 消耗品:包括电线、电缆、焊条、钉子、螺丝等。
五、甲供物资的采购1. 遴选合格的供应商,签订合同。
要求供应商具有合法的经营资质和一定的实力;2. 严格把关甲供物资的质量,确保甲供物资符合国家标准和施工要求;3. 控制甲供物资的数量和价格,避免库存积压和浪费。
六、甲供物资的检验1. 对进货的甲供物资进行严格的质量检验,确保物资符合相关标准和规定;2. 制定检验规程和标准,设立专门的检验单位和人员,保证检验工作的公正、准确;3. 对检验不合格的甲供物资,及时要求供应商整改或退货。
七、甲供物资的保管1. 制定严格的物资保管制度,确保物资的安全和完整;2. 根据物资的特性和用途,进行分类、编码和标识,方便管理和使用;3. 设立专门的物资保管库房,配备专业的保管人员,确保物资的安全、整洁和易取用。
八、甲供物资的调配和使用1. 根据施工进度和需要,合理调配甲供物资,确保施工和使用的连续性和高效性;2. 严格执行物资的领用和归还制度,做到用多少、补多少;3. 对于甲供物资的报废和损耗,应及时登记和处理,避免造成浪费和不必要的损失。
甲供材具体操作方案-最终
《甲供材具体操作方案》在实现确保质量的前提下,保证合理工程造价,是做好甲供材工作的一个重要环节。
为保证甲供材工作的顺利进行,结合实际情况,确定“三方共管”的原则,具体方案如下:一、甲供材范围的确定由建设方造价材料部在施工图预算编制过程中,根据图纸确定甲供材的品种、规格、数量。
若在施工过程中有部分材料需改为甲供材,由建设方造价材料部提出方案,并征求施工单位意见后,报指挥部例会研究确定。
所确定甲供材内容要由建设方造价材料部书面告知施工单位。
二、甲供材领用计划的编制根据施工进度和材料使用的安排,由施工单位提前二个月提出甲供材的计划领用单,注明材料的名称、规格、数量、使用时间,交建设方造价材料部审核,要保证施工方提供的甲供材计划领用单与建设方和施工方认可的预算一致,审核通过后,建设方交供货方安排供货。
三、甲供材的供应与保管甲供材到货后由建设方造价材料部指派专人接货登记,并转发给施工方,建设方、施工方、供货方三方在《甲供材验收领用登记单》上签字确认(《甲供材验收领用登记单》见附件)。
建设方负责材料质量、数量的验收;施工方负责材料的保管、使用。
补充缺货时由施工方组织采购,建设方配合,质量以建设方认可为准;预算内建设方负责,预算外施工方负责。
施工方严格按照经建设方造价材料部审核过的甲供材计划领用单领取甲供材,建设方造价材料部派专职人员进行跟踪审核。
四、甲供材货款的支付与结算甲供材货款由建设方直接付给供货方,单价以建设方和供货方签订合同为准,数量以建设方、施工方、供货方三方签字为准。
预算中确定的甲供材,数量建设方和施工方已在预算中约定,其费用已在施工方合同价中扣除;施工中的转甲供材,其费用按原预算价格在建设方和施工方决算时从施工方合同价中扣除。
建设方造价材料部要对全部甲供材的费用进行统计汇总,并按各单体进行核算,以保证工程造价的完整性。
五、甲供材用量的核准与费用的核算甲供材用量以施工方签字认可为准,预算所确定数量已包括损耗在内,凡高于预算的用量,费用由施工方自行负担,节约部分归施工方。
甲供材料计划书

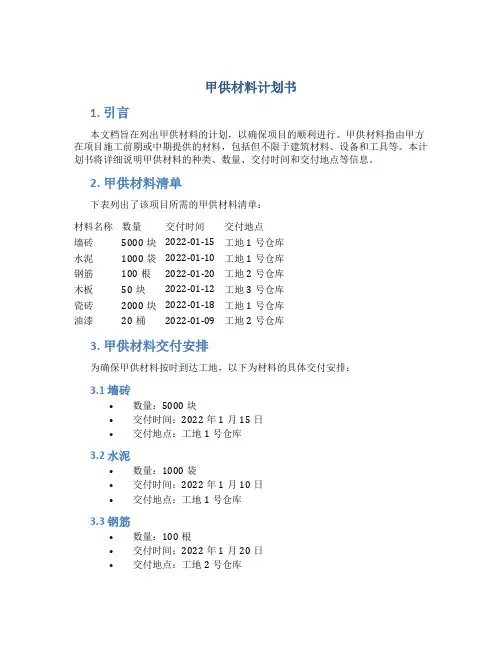

甲供材料计划书1. 引言本文档旨在列出甲供材料的计划,以确保项目的顺利进行。
甲供材料指由甲方在项目施工前期或中期提供的材料,包括但不限于建筑材料、设备和工具等。
本计划书将详细说明甲供材料的种类、数量、交付时间和交付地点等信息。
2. 甲供材料清单下表列出了该项目所需的甲供材料清单:材料名称数量交付时间交付地点墙砖5000块2022-01-15 工地1号仓库水泥1000袋2022-01-10 工地1号仓库钢筋100根2022-01-20 工地2号仓库木板50块2022-01-12 工地3号仓库瓷砖2000块2022-01-18 工地1号仓库油漆20桶2022-01-09 工地2号仓库3. 甲供材料交付安排为确保甲供材料按时到达工地,以下为材料的具体交付安排:3.1 墙砖•数量:5000块•交付时间:2022年1月15日•交付地点:工地1号仓库3.2 水泥•数量:1000袋•交付时间:2022年1月10日•交付地点:工地1号仓库3.3 钢筋•数量:100根•交付时间:2022年1月20日•交付地点:工地2号仓库3.4 木板•数量:50块•交付时间:2022年1月12日•交付地点:工地3号仓库3.5 瓷砖•数量:2000块•交付时间:2022年1月18日•交付地点:工地1号仓库3.6 油漆•数量:20桶•交付时间:2022年1月9日•交付地点:工地2号仓库4. 材料验收标准为确保甲供材料的质量符合项目要求,以下为材料的验收标准:•墙砖:应符合国家标准,无明显破损和裂纹。
•水泥:应符合国家标准,无明显结块和杂质。
•钢筋:应符合国家标准,无明显锈蚀和弯曲。
•木板:应符合国家标准,无明显变形和裂纹。
•瓷砖:应符合国家标准,无明显破损和色差。
•油漆:应符合国家标准,无异常气味和浑浊。
5. 甲供材料管理为了保证甲供材料的安全和准确性,项目方需进行材料的管理:•进货管理:对甲供材料进行进货登记,记录数量和规格。
•出库管理:按照施工计划进行相应的甲供材料出库。
甲供材料管理细则(5篇)
甲供材料管理细则第一章总则第一条为了规范甲供材料管理工作,提高材料管理效率,确保施工质量,制定本细则。
第二条本细则适用于所有承接工程施工合同的甲方,包括但不限于建筑、道路、桥梁等。
第三条甲供材料是指由甲方提供的施工所需的原材料,包括但不限于水泥、钢筋、沙子等。
第二章材料采购第四条甲方应在施工前合理估计所需材料的种类和数量,并进行统一采购。
第五条甲方应与供应商签订正式合同,明确材料的质量标准、价格、交付时间等关键信息。
第六条甲方采购的材料应遵循节约、环保的原则,優先选择资质合格的供应商。
第七条甲方应建立材料清单,并随时跟踪材料采购进度,确保施工按计划进行。
第八条材料采购过程中如发现质量问题,甲方应及时与供应商沟通解决,并保留相关证据。
第三章材料验收第九条甲方应组织专业人员对材料进行验收,切实保证材料的质量符合合同约定。
第十条材料验收应按照国家相关标准进行,包括但不限于外观检查、物理性质检测等。
第十一条甲方应建立材料验收台账,记录每批次材料的验收结果,并做好相应归档工作。
第十二条如发现材料质量不符合要求,甲方应及时通知供应商,要求其进行处理或更换。
第四章材料管理第十三条甲方应建立材料库房,统一存放甲供材料,保证其安全、整洁。
第十四条材料库房应设置专人管理,并建立明确的出入库制度,确保材料的及时供应。
第十五条材料库房应定期进行盘点,核对库存数量与记录相符,并及时上报甲方相关部门。
第十六条甲方应建立完善的材料使用登记制度,记录每批次材料的使用情况和使用地点。
第十七条甲方应采用先进的信息技术手段,实现材料管理的自动化和信息化。
第十八条甲方应加强材料管理人员培训,提高其材料管理的专业水平和工作效率。
第五章备品备件管理第十九条甲方应根据工程需要,合理确定备品备件的种类和数量,并进行统一采购。
第二十条备品备件采购的原则同样适用于甲供材料的采购,详见第二章的相关规定。
第二十一条甲方应建立备品备件专用库房,统一存放备品备件,并做好防火、防潮措施。
甲供材料设备供应工作计划表
甲供材料设备供应工作计划
说明:
1、本计划的材料设备内容以施工合同概况的《主要材料、设备供应方式》为依据,设备进场时间以专业进度计划为依据;
2、本计划的提交时间与进场时间二者的间隙时间应充分考虑业主的工作流程和决策效率,同时,应考虑生产和运输时间等因素,确定提交业主时间;
3、本计划包括总包自行施工和甲指专业分包、甲方直接分包及暂定价材料;
4、项目开工后20日内由专业工程师向发包方、监理提交本计划(可以分施工阶段、分专业提供)。
甲供材料需求计划
管理效果的评估有助于不断完善和 优化甲供材料需求计划的管理流程
PART SIX
提高甲供材料需求计划的管理 效率和准确性
实现实时监控和预警,降低库 存积压和浪费
促进各部门之间的信息共享和 协同工作
保证甲供材料的质量和交货期, 提升企业的竞争力
甲供材料需求计划信息化管理系统的功能包括数据采集、处理、存储和查询等。
与供应商进行充 分沟通,确保供 应商理解甲供材 料需求计划的要 求,并按照计划 进行生产和交付。
建立完善的甲供 材料验收制度, 确保收到的材料 符合计划要求, 如有不符应及时 处理。
定期对甲供材料 需求计划的执行 情况进行检查和 评估,及时发现 问题并采取措施 进行改进。
甲供材料需求计划审批:确保计划合理性和可行性 采购过程控制:确保供应商按时按质提供材料 验收过程控制:确保材料数量和质量符合要求 存储和领用控制:确保材料安全和有效利用
甲供材料清单:列出所需的甲供材料名称、规格、数量等信息。
编制依据:明确甲供材料需求计划的编制依据,如施工图纸、施工组织设计、合同等。
材料采购周期:根据材料采购周期,合理安排材料进场时间,确保工程进度不受影响。
材料需求计划表:制作材料需求计划表,包括材料名称、规格、数量、使用部位等信息, 方便管理和查询。
工现场。
奖惩机制:建立甲 供材料需求计划的 管理与监督的奖惩 机制,对表现优秀 的单位和个人进行 奖励,对违规行为
进行惩罚。
甲供材料需求计划的管理与监督有 助于确保材料供应的及时性和准确 性
有效的管理与监督可以减少材料供 应过程中的浪费和损失
添加标题
添加标题
添加标题
添加标题
管理监督能够提高甲方的采购效率 和成本控制能力
甲供及三方供货材料进场计划
编号:
项目名称
开工时间
开盘时间
交付时间
分类
材料设备名称
采购方式
预定招标完成时间
进场时间
合同及定样
示范区进场
施工区进场
计划
形象进度
计划
形象进度
合同编号
供货单位
供货周期
定样与规格
砌体烟道材料
加气混凝土砌块
成品烟道
防水材料
防水涂膜
防水卷材
保温隔热材料
门窗
铝合金门窗
成品塑钢门窗
成品幕墙
电气设备
电梯
公共广播设备
配电器材设备
高压配电柜
低压配电柜
母线桥架
变压器
柴油发电机组设备
三箱
电线电缆
PVC电线套管及管件
金属电线管槽
开关灯具器材
室内灯具
室外灯具
开关插座
智能化器材
对讲设备
闭路监视设备
家居安防设备
门禁设备
停车场设备
周边防越设备
多媒体箱
智能抄表设备
消防器材
消火栓箱
防火卷帘
防排烟风机
消防控制设备
给排水及采暖管材
PP-R管及管件
PE/PEX管及管件
铝塑复合管及管件
PB管及管件
孔网钢塑复合给水管及管件
钢塑复合给水管及管件
镀锌钢管及管件
U-PVC排水管及管件
水泥排水管及管件
铸铁排水管及管件
金属地漏
雨水檐沟
空气调节设施
空调终端设备、阀门
冷却塔设备
空调机组、控制设备
风管
新风系统设备
中央除尘系统设备
工程施工主要材料供应计划-模板
工程施工主要材料供应计划-模板工程施工主要材料供应计划本文介绍新建铁路XX线(XX段)站前工程三标段物资设备的管理和供应方案。
为了确保物资供应满足施工要求,工程采取了“源头把关、过程控制、精细管理”的原则,同时实行“分类管理,分级负责,专业服务,统筹供应”的管理模式。
物资设备部和工地材料厂被组建起来,专门负责该工程物资的管理和运作。
工地材料厂在物资设备部管理下,保持与相关方的有效联系,并建立约束机制,实现对物资材料储备与配送、质量、成本核算、人员动态、安全与环境等环节的动态监控。
本工程项目所处地域交通便利,运输方式以火车、汽车及水运运输。
甲供物资和甲控物资的供应与管理有所不同。
甲供物资由XXX或建设单位直接招标采购,并组织运输至工程招标时指定的交货地点。
甲供物资设备到达指定交货地点的卸车及卸车以后的其它事宜由施工单位负责。
甲供物资设备由交货地点至施工现场运输由施工单位负责。
对甲供物资,要严格按照技术要求进行验收,以确保工程质量。
甲控物资实行合格生产(供应)商管理制度,合格生产(供应)商由公司组织评定并发布。
对合格供应商实行动态管理。
甲控物资具备条件的必须进行公开招标采购;对市场竞争不足或不具备采取公开招标条件的物资设备,须报请公司主管部门批准后,采取适当方式组织采购。
施工单位根据签订的物资设备招标采购合同自行组织生产供应商进行物资设备的供应保障工作。
对物资设备供应的质量、数量、价格、结算货款、供货时效,以及违约或质量索赔等负全责任。
根据物资质量管理的规章制度,物资供应部门应制订工作程序和标准,并确保规章制度的落实。
为做到有章可循的工作,需要将各项工作分解到具体的人员上。
各物资供应部门配备专职物资质量检测工程师,采取有效的物资质量监控保证措施,贯彻落实物资质量管理规章制度。
在供应商发运物资到达现场后,及时配合监理单位共同进行检查验收。
如果出现数量、品种差异或质量问题,应立即联系供应商及时协调处理。
材料甲供实施方案
材料甲供实施方案一、前言。
材料甲作为重要的工程材料,在实际施工中起着至关重要的作用。
为了确保材料甲的质量和施工效果,制定了本实施方案,以便对材料甲的供应和使用进行有效管理。
二、供应管理。
1. 供应商选择。
在选择材料甲的供应商时,应充分考虑其资质、信誉和实力,确保供应商具备合法的生产经营资质,并且能够按时、按质地供应材料甲。
2. 供货合同签订。
与供应商签订供货合同时,应明确规定材料甲的品种、规格、质量标准、交货时间、价格和结算方式等具体内容,确保双方权益。
3. 供货检验。
对供应商提供的材料甲进行严格的检验,确保其符合国家标准和工程要求,合格后方可接收并入库使用。
三、库存管理。
1. 入库管理。
对接收的材料甲进行登记、编号和分类存放,确保库存清晰可查,避免混乱和错乱。
2. 质量保证。
定期对库存材料甲进行质量抽检,并建立质量档案,及时发现问题并采取相应措施,确保库存材料甲的质量稳定。
3. 出库管理。
严格按照施工计划和需求,合理安排材料甲的出库时间和数量,避免过多或过少出库,确保施工进度和质量。
四、使用管理。
1. 施工前准备。
在施工前,对需要使用的材料甲进行清点和准备,确保施工现场有足够的材料供应,避免因材料不足而影响施工进度。
2. 施工操作规范。
严格按照材料甲的使用规范和工艺要求进行施工操作,确保材料甲的使用效果和工程质量。
3. 废料处理。
对使用过的废弃材料甲进行分类、处理和清理,做到资源有效利用和环境保护。
五、总结。
本实施方案的制定,旨在规范和管理材料甲的供应、库存和使用,以确保工程施工的顺利进行和质量可控。
只有通过严格的管理和操作,才能保证材料甲的质量和工程的成功实施。
六、附录。
1. 材料甲供应商名录。
2. 材料甲供货合同范本。
3. 材料甲质量抽检记录表。
4. 材料甲出库单。
5. 材料甲使用规范和工艺要求。
以上为材料甲供实施方案的内容,希望能够得到大家的认可和支持,共同为工程施工的顺利进行和质量保障而努力。
2024年甲供材料管理细则模板(2篇)
2024年甲供材料管理细则模板材料管理是企业生产运营过程中至关重要的一项工作,合理、高效的材料管理可以减少浪费,提高生产效率,降低成本,是企业取得竞争优势的重要一环。
为了有效管理企业的甲供材料,特制定《2024年甲供材料管理细则》,以确保甲供材料的合理采购、使用和管理。
一、甲供材料管理的目标1. 实现材料采购与使用的合理化,提高材料的利用率。
2. 确保甲供材料的质量达到标准要求。
3. 掌握实时库存情况,及时补充和调配甲供材料。
4. 通过规范化的管理流程,降低管理成本。
二、甲供材料采购管理1. 采购计划制定根据企业生产计划和需求预测,制定甲供材料的采购计划。
采购计划应包括材料名称、规格型号、采购数量、采购预算等信息,并根据实际情况进行适时调整。
2. 供应商评价和选择对潜在供应商进行评价和筛选,评估其资质、信誉度和供货能力。
建立供应商档案,定期对供应商进行评估,及时调整和更换不符合要求的供应商。
3. 签订采购合同采购甲供材料应与供应商签订正式的采购合同,明确双方的权责和责任。
合同内容应包括材料名称、规格型号、质量要求、交货时间、价格、支付方式等。
4. 采购过程管理严格按照采购合同的要求进行采购过程管理,保障甲供材料的质量和供货准时。
采购过程中应进行验收,验收合格才能入库。
不合格的材料应及时与供应商协商处理。
三、甲供材料的入库管理1. 入库前验收甲供材料入库前应进行验收,验收内容包括材料数量、质量、规格是否符合采购合同要求等。
验收合格后方可入库,不合格材料应及时退货或协商处理。
2. 入库登记对入库合格的甲供材料进行登记,登记内容包括材料名称、规格型号、数量、入库日期等信息。
采用电子化管理方式,记录详实,以方便库存查询和统计。
3. 存储管理甲供材料应按照其特性和使用要求进行分类、标识、存放。
设立专门的仓库或区域进行存储,定期进行库存盘点,确保库存准确无误。
四、甲供材料的使用和发放管理1. 领料申请和审批生产部门根据生产计划和需求,向材料管理部门提出领料申请。
